涵洞改沟、改渠用地图出图要求

1、比例1:1000
2、图幅420mm(宽)×297mm(高),改沟较长图幅不够时,方可采用420mm高度的图
幅,图幅长度根据需要调整。
3、改沟平面图中,云桂线线路中心线水平布置,左侧为南宁,右侧为昆明;示出路基用地
界,以便准确计算新增改沟改渠用地;标注涵洞中心里程;准确示出涵洞施工图所示上、下游铺砌终点,并以此作为上、下游改沟、改渠起点;改沟、改渠里程冠号采用HK;
用点划线示出涵轴线、出入口铺砌中心线、改沟改渠中心线,改沟改渠终点以后原沟中心线;标注改沟改渠起终点沟心标高(若有变坡点,变坡点处标高也需一一标出);示出涵洞施工图中上下游铺砌所需用地界;示出改沟改渠用地界。
4、改沟改渠横断面,根据地形情况确定断面位置,并在平面图上示出编号;地形较平缓的,
只需示出起终点断面;地形较陡的,以便于计算挖方量及绘制用地界为原则确定断面位置,变坡点处需出横断面;代表性横断面需标注地面标高。
改沟改渠横断面原则上与上下游铺砌断面形势一致。
5、数量表中用地类别划分与路基一致,分为:水田、旱地、菜地、果园、水塘、经济林、
树林、宅地、荒地;原则上涵洞施工图出入口铺砌以外改沟改渠不再进行铺砌,若采用铺砌,需说明原因;改沟改渠涉及到拆除还建构筑物的,平面图需示出位置,并对此加以说明,且留下影像资料备查。
6、对于排洪涵洞,设计说明需注明流量。
7、图纸编号同涵洞施工图编号。

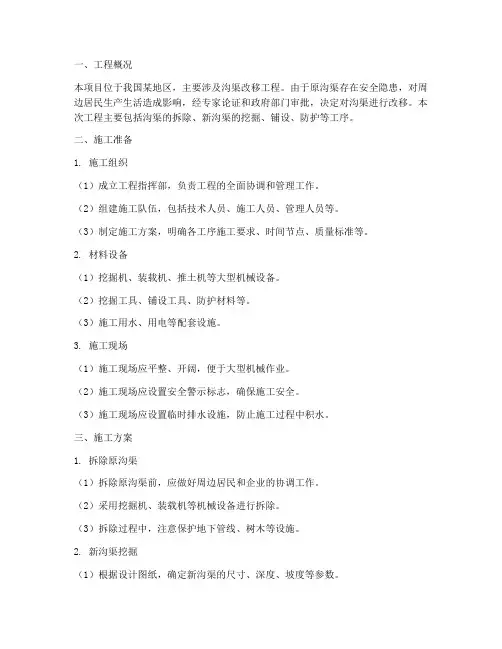

本工程为铁路改路改沟工程,主要内容包括铁路线路的改移、铁路桥的拆除及重建、沟渠的改移等。
工程位于我国某地区,全长约10公里,预计工期为12个月。
二、施工准备1. 施工组织设计(1)成立项目领导小组,负责工程的组织、协调和管理工作。
(2)明确各施工环节的责任人和责任部门,确保工程顺利进行。
(3)制定详细的施工进度计划,确保工程按期完成。
2. 施工材料及设备(1)材料:钢材、水泥、砂石、木材、防水材料等。
(2)设备:挖掘机、装载机、压路机、混凝土搅拌站、钢筋加工设备等。
3. 人员配置(1)项目经理:负责整个工程的施工管理。
(2)施工员:负责具体施工方案的制定和实施。
(3)技术员:负责施工过程中的技术指导和监督。
(4)安全员:负责施工现场的安全管理。
三、施工方案1. 铁路线路改移(1)拆除旧铁路线路,清理路基。
(2)根据设计要求,重新铺设铁路线路,包括路基、桥涵、轨道等。
(3)对新建铁路线路进行平整、压实,确保线路稳定。
2. 铁路桥拆除及重建(1)拆除旧铁路桥,清理现场。
(2)根据设计要求,重新建设铁路桥,包括桥墩、桥台、梁板等。
(3)对新建铁路桥进行检测,确保其安全、稳定。
3. 沟渠改移(1)拆除旧沟渠,清理现场。
(2)根据设计要求,重新铺设沟渠,包括沟底、沟壁、排水设施等。
(3)对新建沟渠进行检测,确保其排水通畅、稳定。
四、施工质量保证措施1. 严格按设计要求施工,确保工程质量。
2. 加强施工过程中的质量控制,严格执行质量检验制度。
3. 定期对施工人员进行技术培训,提高施工技能。
4. 加强施工现场的管理,确保施工安全。
五、施工进度保证措施1. 制定详细的施工进度计划,确保工程按期完成。
2. 加强施工过程中的协调,确保各施工环节顺利进行。
3. 定期对施工进度进行检查,发现问题及时解决。
4. 加强施工人员的组织纪律,提高施工效率。
六、施工安全保证措施1. 制定详细的安全施工方案,确保施工安全。
2. 加强施工现场的安全管理,严格执行安全操作规程。
改沟工程施工方案一、编制依据1、中国建筑第五工程局有限公司与南平高速建设有限公司签订的《施工合同》、施工设计图纸和《总体施工组织设计》;2、《公路路基施工技术规范》(JTJ F10—2006)3、《公路工程质量检验评定标准》(JTGF80—2004);4、国家和福建省颁发的有关法律、法规和工程建设强制性标准。
二、工程概况南平市武夷新区省道303新岭至将口大道段公路A1标段施工项目,起于建阳市童游镇新岭村的武夷新区工业园区(桩号K17+100),路线终点止于将口镇仔头村光坑山隧道(桩号YK23+570 (ZK23+561)),全长6.47km.本工程沿线大部分为水田路段,地表水系发育,为保证路基施工质量、原有水系通畅和水田灌溉,需要对部分排水组织进行改建。

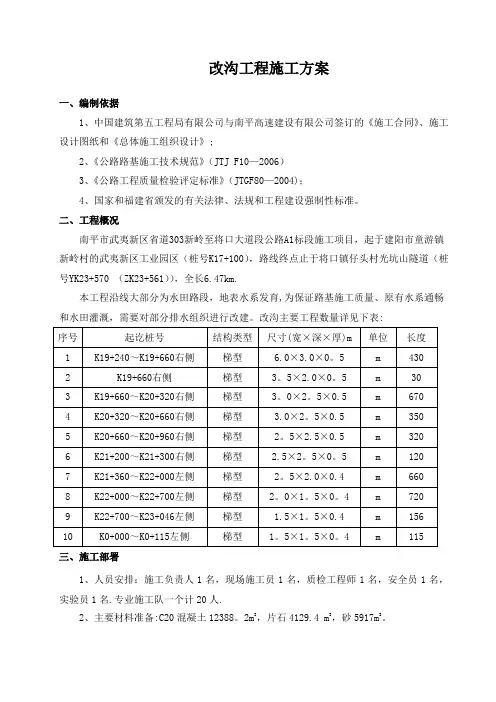

改沟主要工程数量详见下表:三、施工部署1、人员安排:施工负责人1名,现场施工员1名,质检工程师1名,安全员1名,实验员1名.专业施工队一个计20人.2、主要材料准备:C20混凝土12388。
2m3,片石4129.4 m3,砂5917m3。
3、设备安排:挖掘机1台、小型压实机具1套、振捣棒2根、抽水泵2台、备用发电机1台。
4、施工进度计划计划开工时间:2013年10月15日计划完成时间:2014年12月31日四、施工方案1、施工准备:(1)熟悉设计图纸、技术规范和相关技术文件;(2)核实路线内各种供电和通讯线路、地下管线、树木、农田等,并协助相关单位做好拆迁工作;(3)清查主要的施工机具,安装好现场水电供应设施;(5)准备足够施工所需用的材料;(6)合理组织施工,做到责任明确,分工合理。
2、改沟工程施工工艺(见施工工艺流程图)改沟施工工艺流程图(1)测量放样仔细对施工图纸进行查看,根据图纸确定改沟的位置和标高,根据断面尺寸确定开挖大小,进行施工放样,确定开挖范围,为方便开挖后的检查校核,沟槽断面控制桩应延长至基坑外加以固定,施工中应经常检查,对遗失或位置移动者随时补钉校正。
改沟改渠施工方案引言改沟改渠是在现有的沟渠系统基础上进行调整和优化,以提高水流的通畅性和排水效果。
本文将介绍改沟改渠施工方案,包括施工前的准备工作、施工过程的具体步骤和施工后的检测与维护措施。
施工前的准备工作1.调查和评估:对现有沟渠系统进行全面调查和评估,确定需要改造的部分以及需要采取的措施。
2.方案设计:根据调查和评估结果,制定改沟改渠的施工方案,包括沟渠的宽度、深度、坡度等参数。
3.材料采购:根据施工方案,采购所需的材料,包括土石方材料、护坡材料、排水设施等。
施工过程的具体步骤1.清理和挖掘:首先对需要改造的沟渠进行清理,清除杂草、垃圾等障碍物。
然后按照设计要求,使用挖掘机等工具进行挖掘,挖出新的沟渠。
2.处理土石方:根据施工方案,对挖出的土石方进行处理。
如果需要填充土石方,可以使用挖掘的土壤进行填充;如果需要挖掘土石方,则可以运输至指定地点堆放或作他用。
3.铺设护坡材料:在沟渠的边坡上铺设护坡材料,以确保边坡的稳定性和防止水土流失。
4.安装排水设施:根据需要,安装各种排水设施,如排水管道、弯头等,以提高排水效果。
5.填筑沟底:根据设计要求,对沟底进行填筑,以达到设计的坡度和宽度要求。
6.整体调整与修整:对施工完成的改沟改渠进行整体调整和修整,确保施工质量和效果达到要求。
施工后的检测与维护措施1.检测:在施工完成后,进行改沟改渠的检测,包括检查沟渠的水流通畅性、坡度和边坡的稳定性等。
2.维护:定期对改沟改渠进行维护,包括清理沟底、边坡的杂草和垃圾,修复破损的护坡材料,清理排水设施等。
3.监测:定期进行改沟改渠的监测,记录水流情况、边坡变化等,并及时采取措施进行修复和处理。
结论改沟改渠施工是对现有沟渠系统进行优化的重要工程,通过施工前的准备工作、施工过程的具体步骤和施工后的检测与维护措施,可以提高水流的通畅性和排水效果,保障农田的灌溉和排水需求。
施工过程中需要严格按照设计要求和施工标准进行操作,以确保施工质量和效果。
第1篇一、工程概况本项目为某地区干渠改造工程,旨在提高干渠的输水能力和防洪标准,改善周边生态环境,促进农业发展。
工程内容包括干渠清淤、加固、拓宽、新建节制闸、泵站等配套设施。
二、施工组织设计1. 施工队伍成立项目施工指挥部,下设工程部、质量部、安全部、材料部等部门,确保施工顺利进行。
2. 施工进度根据工程特点,制定详细的施工进度计划,确保工程按期完工。
三、施工方法及工艺1. 干渠清淤采用人工清淤和机械清淤相结合的方式,先进行人工清淤,然后使用挖掘机进行机械清淤,确保干渠内无杂物。
2. 干渠加固(1)干渠底部:采用混凝土浇筑,厚度不小于30cm,确保干渠底部坚固耐用。
(2)干渠两侧:采用浆砌石加固,厚度不小于50cm,确保干渠两侧稳定。
3. 干渠拓宽根据设计要求,对干渠进行拓宽,确保干渠满足设计流量。
4. 新建节制闸(1)闸室:采用钢筋混凝土结构,确保闸室坚固耐用。
(2)闸门:采用钢制闸门,便于操作。
5. 新建泵站(1)泵房:采用钢筋混凝土结构,确保泵房坚固耐用。
(2)水泵:选用高效节能水泵,确保输水能力。
四、质量控制1. 严格执行国家有关标准和规范,确保工程质量。
2. 加强原材料、半成品、成品的质量检验,确保工程质量。
3. 加强施工过程中的质量控制,发现问题及时整改。
五、安全管理1. 制定安全管理制度,明确各级人员的安全责任。
2. 加强施工现场安全管理,确保施工安全。
3. 定期进行安全检查,发现问题及时整改。
六、环境保护1. 严格执行国家有关环境保护法规,确保施工过程中的环境保护。
2. 加强施工现场环境保护,减少施工对周边环境的影响。
3. 施工结束后,及时清理施工现场,恢复生态环境。
七、结语本工程干渠改造施工方案充分考虑了工程特点、施工条件、质量控制、安全管理、环境保护等方面,确保工程顺利进行。
在施工过程中,我们将严格执行各项规章制度,确保工程质量、安全、环保。
第2篇本项目为某地区干渠改造工程,旨在提高干渠的输水能力、降低能耗、改善水环境质量,满足当地农业灌溉和生活用水需求。
目录第1章工程概况 (1)1.1工程概况 (1)1.2施工现场布置 (1)1.3施工要求 (1)第2章编制依据 (2)第3章施工计戈U (3)3.1施工组织机构 (3)3.2施工进度计划 (3)3.3材料、设备与人员计划 (3)第4章施工方案 (5)4.1主要施工技术方案 (5)4.2原河道与原水渠结构 (5)4.3河道改移施工 (6)4.3.1河道改移施工流程 (6)4.3.2施工准备 (6)4.3.3河道外侧挡土墙施工 (7)4.3.4挖除中间隔离土 (8)4.3.5 围堰 (8)4.3.6路基浸水式挡土墙施工 (9)4.4水渠改移 (10)4.4.1各水渠改移平面位置与截面 (10)4.4.2水渠改移施工 (13)4.4.3新旧水渠换流 (14)第5章质量、安全、环保、保证措施 (15)5.1 质量保证措施 (15)5.2安全保证措施 (15)5.2.1安全生产教育与培训 (15)522机械安全保证措施 (17)523行为控制 (17)5.3环境保护措施 (18)5.4文明施工措施 (18)5.5夜间施工 (20)第6章防汛应急措施 (21)6.1防汛应急管理机构及职责 (21)6.2防汛应急主要措施 (21)6.3防汛应急物资准备 (22)6.4电话报救须知 (23)第1章工程概况1・1工程概况渝黔高速公路扩能YQTJ5标段,起止桩号K56+300〜K74+000,线路起于平山产业园区,于平山互通跨越綦万高速、三万南线铁路,途经温塘村、营寨村、民权村、沙坝村、均田村、湛家村,止于龙叫村;线路主线全长18.466Km。
据工程红线占地情况,需要改移河道3段,水渠4段。
改道详情见下表:表1・1・1改河、改渠详情表1・2施工现场布置施工前,借用已有硬化道路与主线工程施工便道;施工用电引出主线工程施工用电;施工用水直接取用河水;现场平整或硬化小块材料存放场地,临时堆放材料;河道淤泥弃于K59+210左侧100m处与k70+500右侧644m处弃土场。
引言改沟改渠工程是指对现有沟渠进行改造和升级,以提高水利系统的整体运行效率和水资源利用效益。
本文档将详细介绍改沟改渠施工的方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的验收标准。
通过该施工方案的实施,预计可以达到沟渠改造的目标,提高水系的排水能力和灌溉效果。
施工前准备1.方案制定:根据项目要求和具体情况,制定改沟改渠施工的方案。
方案应包括施工工序、施工路线、材料使用和施工时限等内容。
2.安全评估:进行施工安全评估,制定安全管理措施。
保证施工过程中的安全和质量。
3.现场勘察:对施工现场进行全面勘察,包括地理环境、现有设施和地质条件等,为施工方案的具体实施提供基础数据。
施工过程1.清理沟渠:在施工前,需要对现有沟渠进行清理,包括清理泥沙、杂草和垃圾等。
清理后的沟渠要保持通畅,为改沟改渠施工做好准备。
2.挖掘和填充:根据施工方案的要求,使用挖掘机进行沟渠的挖掘和填充。
挖掘和填充的深度和宽度需根据实际情况进行调整,保证施工质量。
3.排水设施安装:根据方案要求,安装排水设施,包括排水井、排水管和防渗板等。
安装过程中需要注意设施的位置和施工质量,保证排水效果。
4.渠道修整:对改造后的渠道进行修整和加固,以提高渠道的稳定性和耐久性。
修整过程中需要注意渠道的平整度和坡度,保证水流顺畅。
5.灌溉系统安装:根据方案要求,安装灌溉系统,包括灌溉管道、喷头和控制器等。
安装过程中需要注意灌溉设施的位置和布置,保证灌溉效果。
施工后验收1.水利功能验收:对改沟改渠施工后的水利功能进行验收,包括排水效果和灌溉效果等。
验收过程中需要测试水流速度和灌溉效果等参数,确保达到预期要求。
2.设施完好验收:对施工后的设施完好性进行验收,包括排水设施和灌溉设施等。
验收过程中需要检查设施的连接、防渗性能和结构完整性等方面。
3.工程质量验收:对改沟改渠工程的质量进行验收,包括施工质量、材料使用和环境保护等方面。
验收过程中需要检查施工过程中的施工记录和验收标准的符合情况。
改沟改渠施工方案一、引言改沟改渠施工是指对现有的沟渠进行修建或改造,以提升其流量、防止漏水、解决渗漏等问题,从而优化农田灌溉、城市排水和公路排涝等方面的效果。
本文将探讨改沟改渠施工的重要性、存在的问题以及可行的施工方案。
二、改沟改渠的重要性1. 提高水流效率:通过改沟改渠,可以修复沟渠的漏洞、淤塞和犁沟等问题,提高水流速度和流量,从而提高农田灌溉的效率,减少水资源的浪费。
2. 减少水资源损失:现有的沟渠存在渗漏、漫灌等问题,导致大量的水资源浪费。
改沟改渠可以修复这些问题,减少水资源的损失,提高水资源利用率。
3. 防止农田水浸泡:现有的沟渠存在渗漏问题,导致农田长时间浸泡,对作物生长产生不利影响。
通过改沟改渠施工,可以修复渗漏问题,保证农田正常排水,提高作物产量。
4. 解决城市排水问题:城市排水系统中的沟渠存在淤塞、堵塞等问题,导致城市排水难以顺利进行。
改沟改渠可以疏通沟渠,提高城市排水效率,减少积水和水浸泡的问题,改善城市环境。
三、存在的问题1. 施工技术不足:由于缺乏专业的施工队伍和技术人员,目前改沟改渠的施工质量参差不齐,施工效果不尽如人意。
2. 维护意识不强:在改沟改渠后,缺乏有效的养护和维护工作,导致沟渠很快再次出现淤塞和漏洞等问题,影响施工的持久效果。
3. 资金投入不足:改沟改渠需要大量的资金投入,但是由于地方财政限制和资金调度等原因,目前改沟改渠项目的资金投入仍然不足。
四、改沟改渠施工方案1. 招聘专业施工队伍:改沟改渠施工需要专业的施工队伍和技术人员,地方政府可以通过招聘或委托专业的施工单位进行改沟改渠施工,以确保施工质量。
2. 强化养护和维护工作:改沟改渠后,应建立健全的养护和维护制度,定期清理淤塞物,修复漏洞,并加强沟渠的巡查和保养工作,以延长施工效果的持久性。
3. 资金保障和优化配置:地方政府应积极争取资金支持,建立专项资金用于改沟改渠施工,合理优化资金配置,确保改沟改渠项目的顺利进行。
第1篇一、项目背景随着城市化进程的加快和基础设施建设的不断推进,沟渠作为城市排水、灌溉、防洪的重要设施,其建设和管理日益受到重视。
本方案旨在为某城市新建一条沟渠提供详细的施工方案,确保工程质量和进度,满足城市发展的需求。
二、工程概况1. 工程名称:XX城市新建沟渠工程2. 工程地点:XX市XX区3. 工程规模:全长XX公里,宽度XX米,深度XX米4. 工程内容:包括沟渠开挖、基础处理、衬砌、防护、排水设施、附属建筑物等5. 设计标准:按照GB 50181-2018《城市排水工程规划规范》和GB 50217-2014《城市排水工程设计规范》执行三、施工组织与管理1. 组织机构:成立项目领导小组,下设施工管理部、技术质量部、安全环保部、物资设备部、财务部等部门。
2. 人员配备:根据工程规模和复杂程度,合理配备各类技术人员和施工人员。
3. 施工计划:制定详细的施工进度计划,明确各阶段的工作内容和时间节点。
4. 质量管理:严格执行国家相关标准和规范,加强施工过程中的质量监控,确保工程质量。
5. 安全管理:建立健全安全管理制度,加强施工现场的安全防护措施,确保施工安全。
6. 环境保护:采取有效措施,减少施工过程中对环境的影响,实现绿色施工。
四、施工方案1. 沟渠开挖(1)施工方法:采用机械开挖为主,人工开挖为辅的方式进行。
(2)施工步骤:1. 清理场地,平整地面;2. 使用挖掘机进行沟渠开挖;3. 人工清理沟渠边坡,确保边坡稳定;4. 检查沟渠开挖尺寸,确保符合设计要求。
2. 基础处理(1)施工方法:根据地质条件,采用不同的基础处理方法。
(2)施工步骤:1. 地质勘察,了解地质情况;2. 根据勘察结果,选择合适的基础处理方法;3. 进行基础处理施工;4. 检查基础处理效果,确保基础稳定。
3. 衬砌施工(1)施工方法:采用预制混凝土板衬砌或现场浇筑混凝土衬砌。
(2)施工步骤:1. 预制混凝土板衬砌:a. 预制混凝土板制作;b. 搬运预制混凝土板至施工现场;c. 安装预制混凝土板;d. 检查安装质量,确保衬砌密实。
中铁二十一局邯济铁路扩能改造工程
K110+700-K1125+311段4处沟渠资料
一、现场概况
通过现场调查,结合施工图纸,K110+700-K110+817.3线路右侧、K112+465-K112+571.6线路右侧、K117+780-K118+080线路左侧, K124+950-K125+311线路左侧在路基填筑前需要对原有沟渠进行改移,改移总长度为884.9m。
1、K110+700-K110+817.3线路右侧
本段沟渠为灌溉而设,通过K110+771.8处的涵洞将线路两侧的沟渠连通。
邯济扩能施路-92中没有考虑灌溉的需要,当地村民不同意不改渠就施工的方案,因此在施工前必须对该段沟渠进行改移。
计划在征地线外侧1m处开挖底宽5m,深5m的梯形沟渠。
2、K112+465-K112+571.6线路右侧
本段沟渠为灌溉而设,通过K112+471.3处的涵洞将线路两侧的沟渠连通。
邯济扩能施
路-98中没有考虑灌溉的需要,当地村民不同意不改渠就施工的方案,因此在施工前必须对该段沟渠进行改移。
计划在征地线外侧1m处开挖底宽5m,深5m的梯形沟渠。
3、K117+780-K118+080线路左侧
本段沟渠为灌溉而设。
邯济扩能施路-107中没有考虑灌溉的需要,当地村民不同意不改渠就施工的方案,因此在施工前必须对该段沟渠进行改移。
计划在征地线外侧1m处开挖底宽5m,深5m的梯形沟渠。
4、K124+950-K125+311线路左侧
本段沟渠为天沐温泉度假村排洪渠,通过K125+334.3处的过水涵与外界排洪沟渠相连。
邯济扩能施路-118中没有考虑泄洪的需要,将泄洪渠截面压缩,不能保证渡假村正常泄洪。
经过与天沐温泉度假村协商,在施工前必须改移沟渠。
计划在征地线外侧1m处开挖底宽5m,深6.67m的梯形沟渠。
二、施工方案、方法
改移沟渠采用梯形截面,尺寸5m*5m ,沟渠成型后采用40cm 厚的M15浆砌片石铺砌。
改移沟渠横断面如下图:
1:1.5
1:
1.
5
改渠横断面
附注:、单位:。
、沟渠开挖土方每延米方。
、沟渠采用浆砌片石铺砌,每延米方。
1、K110+700-K110+817.3线路右侧
新征土地2463.3㎡,改移长度117.3m 。
开挖、运输土方7331.25m 3,填筑土方7475.393 m 3
沟渠铺砌M15浆砌片石995.87 m 3,改移道路150㎡.
3、K117+780-K118+080线路左侧
新征土地6300㎡,改移长度300m。
开挖、运输土方18750m3,填筑土方13233.1 m3,沟渠铺砌M15浆砌片石2547m3。
X =4042514.808Y =513064.548
X =4042503.273Y =513058.188
X =4042492.514
Y =513074.307
X =4042508.341
Y =513082.669
X =4042471.358Y =513109.725
X =4042485.411
Y =513116.798
X =4042450.059Y =513144.538
X =4042463.251
Y =513151.635
X =4042429.874Y =513180.432X =4042443.392
Y =513188.544
X =4042413.304
Y =513207.932X =4042426.851
Y =513216.632
X =4042398.336Y =513234.265
X =4042414.284
Y =513244.324
X =4042387.683
Y =513252.279
X =4042402.758Y =513263.51
X =4042380.362
Y =513266.273
X =4042396.47
Y =513275.391X =4042503.609Y =513038.786X =4042514.863Y =513043.925
X =4042504.189Y =513029.755X =4042515.556Y =513033.186
4、K124+950-K125+311线路左侧
新征土地3971㎡,改移长度361m 。
开挖、运输土方22562.5m 3,沟渠铺砌M15浆砌片石
3064.89m3。
四处改渠总工程量。
