旋挖钻孔灌注桩检测方案演示教学
- 格式:doc
- 大小:202.50 KB
- 文档页数:11

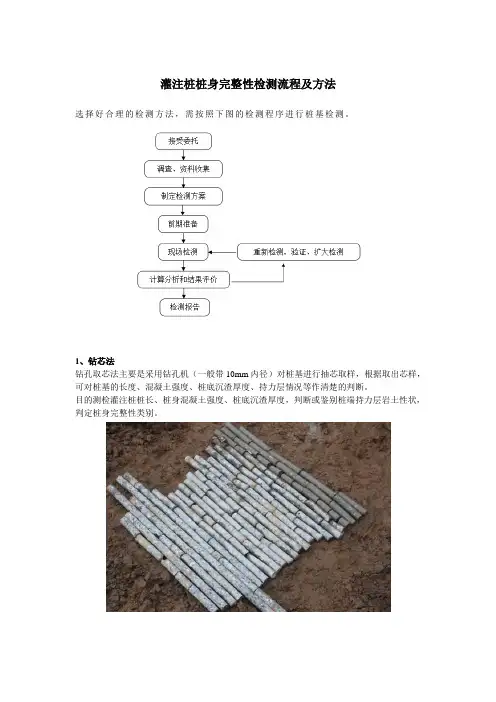

灌注桩桩身完整性检测流程及方法选择好合理的检测方法,需按照下图的检测程序进行桩基检测。
1、钻芯法钻孔取芯法主要是采用钻孔机(一般带10mm内径)对桩基进行抽芯取样,根据取出芯样,可对桩基的长度、混凝土强度、桩底沉渣厚度、持力层情况等作清楚的判断。
目的测检灌注桩桩长、桩身混凝土强度、桩底沉渣厚度,判断或鉴别桩端持力层岩土性状,判定桩身完整性类别。
低应变检测法是使用小锤敲击桩顶,通过粘接在桩顶的传感器接收来自桩中的应力波信号,采用应力波理论来研究桩土体系的动态响应,反演分析实测速度信号,频率信号,从而获得桩的完整性。
目的检测桩身缺陷及其位置,判定桩身完整性类别。
3、高应变法高应变检测法是一种检测桩基桩身完整性和单桩竖向承载力的方法,该方法是采用锤重达桩身重量10%以上或单桩竖向承载力1%以上的重锤以自由落体击往桩顶,从而获得相关的动力系数,应用规定的程序,进行分析和计算,得到桩身完整性参数和单桩竖向承载力,也称为Case法或Cap-wape法。
目的判定单桩竖向抗压承载力是否满足设计要求;检测桩身缺陷及其位置,判定桩身完整性类别;分析桩侧和桩端土阻力;进行打桩过程监控。
声波透测法是在灌注桩基混凝土前,在桩内预埋若干根声测管,作为超声脉冲发射与接收探头的通道,用超声探测仪沿桩的纵轴方向逐点测量超声脉冲穿过各横截面时的声参数,然后对这些测值采用各种特定的数值判据或形象判断,进行处理后,给出桩身缺陷及其位置,判定桩身完整性类别。
目的检测灌注桩桩身缺陷及其位置,判定桩身完整性类别。
5、静载试验法静载试验是利用接近于桩的实际受力状况,分级在桩顶施加荷载,通过观测桩顶的位移沉降,根据一定的判别标准获得单桩的承载力的方法。
是目前检测单桩的承载力最可靠的方法,当采用其他间接方法获得检测结果有争议时用它来进行仲裁。
最大的优点在于方法准确可靠,但是做起来费时费钱,检测数量少,代表性差,而且大吨位基桩由于加载设备限制很难进行。
旋挖灌注桩试桩方案一、工程概况。
咱这个工程啊,那可是相当重要。
这里要盖个[具体建筑类型,比如大楼、厂房啥的],地基基础就靠旋挖灌注桩了。
这旋挖灌注桩就像大楼的脚,脚要是不稳,那楼可就麻烦了。
所以啊,咱们得先做试桩,看看这灌注桩到底能不能行。
二、试桩目的。
1. 确定单桩承载力。
咱得知道这一根桩到底能承受多大的重量,就像测试一个人能扛多重的东西一样。
要是承载力不够,那楼盖上去可就危险了,说不定哪天就“脚软”了呢。
2. 检验桩身质量。
这桩身质量也很关键啊。
要是桩身里面有裂缝或者其他毛病,就像人的骨头有了内伤,那也不行。
通过试桩,就能看看这桩是不是结实,里面的混凝土是不是打得均匀。
3. 确定合适的施工参数。
旋挖灌注桩施工的时候,有好多参数呢,像钻杆的转速啊、钻进的速度啊、提钻的速度啥的。
这些参数就像做菜的调料,放多放少都得合适。
试桩就能帮咱找到最合适的参数,这样后面大规模施工的时候,就能做出“美味”的桩啦。
三、试桩位置。
1. 选择原则。
试桩的位置得有代表性。
不能随便找个地方就试,得选那种能代表整个工程地质情况的地方。
比如说,如果工程现场地质情况比较复杂,有软土、硬土还有岩石啥的,那试桩就得在这些不同地质的地方都选几个点,这样才能全面了解灌注桩在各种地质条件下的表现。
2. 具体位置。
根据咱们现场的勘探结果,试桩的位置就定在[具体坐标或者描述位置的方式,比如靠近某建筑物的某个角落、场地中间等]。
这几个地方的地质情况比较典型,试桩的结果应该能比较准确地反映整个工程的情况。
四、试桩数量。
总共打算做[X]根试桩。
为啥是这个数量呢?这也是根据工程的规模、地质复杂程度还有相关规范要求来定的。
就像做抽样检查一样,这个数量既能保证试桩结果有一定的可靠性,又不会太浪费资源。
五、试桩施工准备。
1. 技术准备。
施工之前,咱得把施工图纸看个明明白白,就像看藏宝图一样。
每个细节都不能放过,这样才能知道桩要打到什么位置、有多深、直径是多少。

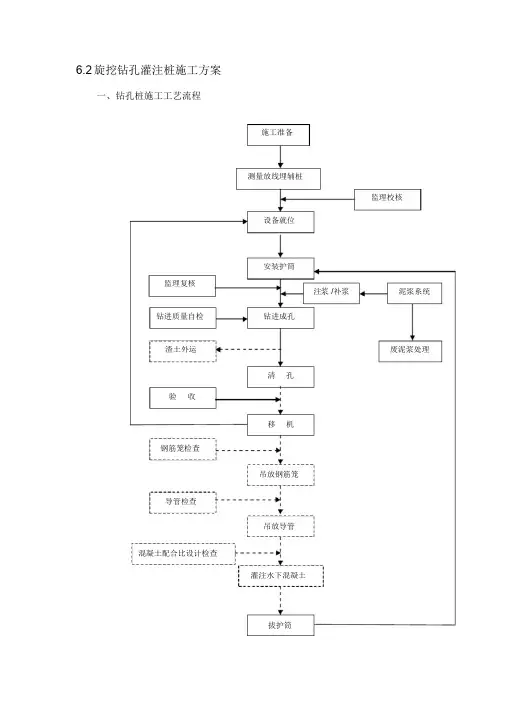

施工准备测量放线埋辅桩监理校核设备就位安装护筒监理复核注浆 /补浆泥浆系统钻进质量自检钻进成孔渣土外运废泥浆处理清 孔验 收移 机钢筋笼检查吊放钢筋笼导管检查吊放导管混凝土配合比设计检查灌注水下混凝土拔护筒6.2 旋挖钻孔灌注桩施工方案一、钻孔桩施工工艺流程二、成桩工序示意图下图为旋挖钻孔灌注桩从护筒打设、钻机就位钻进作业、静态泥浆护壁、吊放钢筋笼、灌注水下砼、振拔护筒等一系列的施工过程。
三、测量放线1、在测定桩位前,先复核基点,闭合测量。
搞清基点与红线关系,符合要求后,再测定桩位。
复核桩位坐标,确认设计图纸提供的桩位数据。
2、放样与护筒埋设:①由专职测量人员采用全站仪对桩位采用坐标法进行实地放样。
② 沿桩中心呈“十”字型引出四个桩位点用来控制桩位,作为单桩护桩③单桩护桩采用短钢筋,高度30cm,埋入地下15cm。
④桩位处清理完塘渣后,再由专职测量人员进行复核,确保桩位偏差在规范允许范围内。
3 复核:① 施工员自检:施工员用几何尺寸方法复核桩位,开孔前对桩位复核一次,若短钢筋被破坏或发生位移及时通知测量进行复测。
②测量员:测定桩位分三次,在挖埋护筒前测量一次,在埋设护筒后复测一次使护筒中心与桩位偏差不大于50mm,并做好桩位标志。
然后用水准仪测量护筒标高,做好测量记录,第三次测量,在钻机就位前进行,并检查钻机是否对准桩心标记。
四、泥浆制备由于钢护筒长度有限,当钻头进入护筒以下土体时,由于旋挖钻机成孔速度快,孔壁上形成较明显的螺旋线,使孔壁无法形成泥皮,护壁性欠佳,容易产生缩颈、垮孔。
为了防止坍孔,稳定孔内水位及便于挟带钻渣,采用黏土或膨润土制备成泥浆注入孔内,利用静态泥浆的液柱压力来保持孔壁稳定。
泥浆的配合比应根据地基土层的状况、钻机、工程条件来定。
膨润土制备泥浆性能指标参见《2004浙G23》图集,如下表:序号检查项目性能指标检验方法8 稳定性 <0.03g/cm 29pH 值7~9pH 试纸1 比重 1.5~ 1.20用比重计量,清孔后在距孔底 50cm 处取样2 粘度 10~ 25s 50000/70000漏斗法3 含沙率 <6%4 胶体率 >95% 量杯法5 失水量 <30ml/30min 失水量仪6 泥皮厚度 1~ 3mm/30min 失水量仪 7静切力1min 20~ 30mg/cm 2 10min 50~ 100mg/cm 2静切力计五、钻机就位钻机就位时,要事先检查钻机的性能状态是否良好。

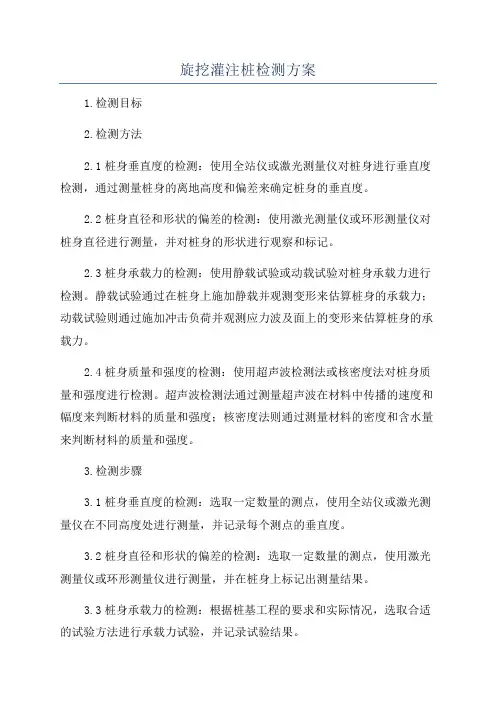

旋挖灌注桩检测方案1.检测目标2.检测方法2.1桩身垂直度的检测:使用全站仪或激光测量仪对桩身进行垂直度检测,通过测量桩身的离地高度和偏差来确定桩身的垂直度。
2.2桩身直径和形状的偏差的检测:使用激光测量仪或环形测量仪对桩身直径进行测量,并对桩身的形状进行观察和标记。
2.3桩身承载力的检测:使用静载试验或动载试验对桩身承载力进行检测。
静载试验通过在桩身上施加静载并观测变形来估算桩身的承载力;动载试验则通过施加冲击负荷并观测应力波及面上的变形来估算桩身的承载力。
2.4桩身质量和强度的检测:使用超声波检测法或核密度法对桩身质量和强度进行检测。
超声波检测法通过测量超声波在材料中传播的速度和幅度来判断材料的质量和强度;核密度法则通过测量材料的密度和含水量来判断材料的质量和强度。
3.检测步骤3.1桩身垂直度的检测:选取一定数量的测点,使用全站仪或激光测量仪在不同高度处进行测量,并记录每个测点的垂直度。
3.2桩身直径和形状的偏差的检测:选取一定数量的测点,使用激光测量仪或环形测量仪进行测量,并在桩身上标记出测量结果。
3.3桩身承载力的检测:根据桩基工程的要求和实际情况,选取合适的试验方法进行承载力试验,并记录试验结果。
3.4桩身质量和强度的检测:选取一定数量的测点,使用超声波检测仪或核密度仪进行测量,并记录测量结果。
4.检测结果评定根据检测结果和设计要求,对旋挖灌注桩的质量和效果进行评定。
如果检测结果符合设计要求,则桩身质量良好,可以继续进行后续工程;如果检测结果不符合设计要求,则需要对桩身进行修正或重新施工。
5.检测报告根据检测结果,编制一份详细的检测报告,包括桩身垂直度、直径和形状偏差、承载力、质量和强度等各项指标的具体数值和评定结果。
报告应清晰明了,以便设计人员和工程监理人员参考和评审。
总结:。
会签页
溢彩家园工程基桩检测方案
一、工程概况
(一)、设计概况
1、中山市溢彩家园工程场地东面接近富康路,南面为龙腾路,西面为名门家具城,北面为龙凤路,建筑面积:92264.6平方米,本工程主楼25/31层,裙楼二层(商铺),有地下车库,地下二层,人防工程建筑面积为4940.85平方米,采用钢筋混凝土框架结构形式,基坑开挖深度约8/11米。
采用旋挖钻孔灌注桩施工,桩径分别为800mm,1000 mm,1200 mm,1400 mm,1500 mm,1800 mm,2000 mm,混凝土强度等级C35,桩长约7--20m,总共303根,如按平均每根桩长13.5米计算,其总工程量约4091米。
2、设计要求桩端持力层为中风化花岗岩,要求桩端打入持力层不少于0.6 m,持力层厚度不少于3 m,纯地下室部分采用筏板基础,筏板基础部分持力层为全风化花岗岩,要求地基承载力特征值不少于300kpa。
(二)、工程地质情况
根椐本工程岩土详细报告可知:场地面下约1.5米为填土层,褐灰色,松散,稍湿,主要由粘性土、石英砂和少量碎石块组成土质不均;约-1米为淤泥质土,灰黒色,流塑,饱和,染手,微含有机质,局部夹薄层粉砂;约-5米粗砂,浅灰色、灰白色、浅黄色,稍密-中密,饱和,砂粒成分主要为石英,次棱角状,分选差,级配良好;约-13米地方为全风化花岗岩,褐黄色,原岩结构可认,岩芯风化呈坚硬土状,水浸崩解;约在-18米为强风化花岗岩,岩体风化强烈,裂隙很发肓,岩芯呈半岩半土状,岩块手折可断;根据工程地质斟察资料,嵌岩深度深浅不同。
中风化花岗岩一股呈灰白色,裂隙很发肓,岩质较硬,岩身较完整,呈短柱状,局部块状。
根据以上地质及目前基坑支护的情况,经有关单位讨论确定,本工程桩采用旋挖钻孔灌注桩施工,旋挖钻孔灌注桩最主要的优点是:减少周边环境影响、施工快捷减少振动、提高基坑及周边建筑物的安全系数,且入岩值能100%达到设计要求。
二、编制依据
(1)国家行业标准《建筑基桩检测技术规范》(JGJ 106-2003);
(2)广东省标准《建筑地基基础检测规范》(DBJ 15-60-2008);
(3)关于建筑工程地基基础检测工作的相关通知;
(4)工程施工图纸;
三、检测方法
1、桩身完整性检测:根据相关规范要求和工程实际情况,本工程经各相关单位同意采用超声波透射检测及低应变动测检测桩身结构完整性,声波透射检测数量为总桩数的40%,检测数量且不少于10条,本工程总桩数303条,按同工艺不同桩径检测比例,共应检测125条,低应变检测,本工程经各相关单位同意,未做声波透射检测的承台应选取做一根做低应变动测检测,应检测48条。
2、单桩竖向抗压承载力检测:对该项目工程桩的单桩竖向抗压承载力检测,根据相关规范要求和工程实际情况因试验设备受现场条件限制,采用钻芯法检测。
试验设备受现场条件限制原因:1.本工程单桩竖向抗压承载力均很大,又为深基坑工程,经检测机构已查看现场,工程载重车无法下到基坑内;2.设计基底持力层为全风化花岗岩,基坑内部分地基承载力特征值要求只是不少于300kpa,按现有的单桩最小的承载力特征值为4500 kpa,部分基坑内地基均无法承载本工程单桩所需要的载重;经各相关单位同意采用钻芯法检测,检测数量为总桩数的10%,检测数量且不少于10条,本工程总桩数303条,按同工艺不同桩径检测比例,共应检测34条。
3、选桩原则
声波透射检测:工程开工前先编制好检测方案,施工时按检测方案上选定的桩(同类型的桩按检测比例数量均匀分布)进行预埋好管,检测时严格按数量及桩号执行,施工时如遇特殊情况需要改桩号预埋管的,改更比例不应超过20%,低应变检测,每个承台未做声波透射检测的都应保证做一根低应变检测,检测桩号可随机更改。
钻芯法检测:
(1)桩基础施工完毕后,先做完声波透射检测,对声波透射检测不能确定桩身完整性类别时应时行选为钻芯桩。
(2)成桩质量较差的基桩;
(3)选择对施工质量有怀疑的桩;
(4)选择设计方面认为重要的桩;
(5)选择岩土特性复杂可能影响施工质量的桩;
(6)选择代表不同施工工艺条件和不同施工单位的桩;
(7)同类型的桩按桩径宜均匀分布。
四、检测单位
由建设单位指定,按施工合同约定费用由建设单位负责。
五、检测数量及检测比例
(一)桩身完整性检测
1、声波透射检测数量
(二)单桩竖向抗压承载力检测
2、钻芯法检测桩号
依据选桩原则,宜在桩基础施工完毕后按选桩原则进行选取检测桩。
附表1-1桩径和桩数
六、检测条件
本工程桩基采用钻芯法检测桩基承载力和声波透射法检测桩身质量,应先进行成桩质量检测后进行承载力检测。
声波透射检测桩施工时按相关规范要求先预埋好管,受检桩桩身混凝土强度不得低于设计强度等级的70%或预留立方体试块强度不得小于15MPa。
钻芯法检测时,受检桩的混凝土龄期不得小于28天或预留立方体强度不得低于设计强度等级。
七、进场和日期
按施工计划安排进场检测日期约为2012年11月10日,二十个工作日检测完毕。
八、本方案作为办理基桩检测及验收的依据。
