防止自动灌浆自动纪录仪作假的几点方法
- 格式:doc
- 大小:25.00 KB
- 文档页数:2

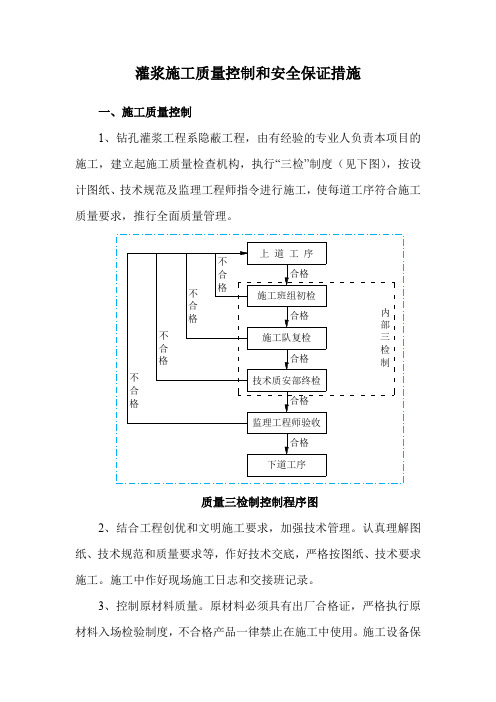

灌浆施工质量控制和安全保证措施一、施工质量控制1、钻孔灌浆工程系隐蔽工程,由有经验的专业人负责本项目的施工,建立起施工质量检查机构,执行“三检”制度(见下图),按设计图纸、技术规范及监理工程师指令进行施工,使每道工序符合施工质量要求,推行全面质量管理。
质量三检制控制程序图2、结合工程创优和文明施工要求,加强技术管理。
认真理解图纸、技术规范和质量要求等,作好技术交底,严格按图纸、技术要求施工。
施工中作好现场施工日志和交接班记录。
3、控制原材料质量。
原材料必须具有出厂合格证,严格执行原材料入场检验制度,不合格产品一律禁止在施工中使用。
施工设备保持良好状态,以保证施工正常和连续进行。
4、灌浆施工中,采用自动记录仪记录为主,人工记录为辅的方法,按统一格式认真做好原始记录,做到记录真实、准确,并由专门人员及时将原始资料进行整理,报送监理工程师审阅。
5、施工时若出现异常情况或与设计条件不符时,及时报告监理工程师。
6、施工中出现质量事故,及时召开质量分析会,并自行返工处理。
7、施工中加强对不良地质段的检测工作,认真研究,作好切实可行的施工措施,确保施工质量达到设计要求。
8、在预埋灌浆管时,由灌浆队技术员指挥工作人员按设计图纸,配合混凝土施工队进行准确的埋设并固定好方位。
9、当某灌浆单元工程结束后,立即向工程监理提交全套灌浆资料,按工程监理指定的检查孔位及检查方法进行检查。
二、安全保证措施1、切实贯彻安全生产预防为主的方针,项目部设专职安全员,各施工班设兼职安全员,负责施工安全检查和监管工作,发现问题和隐患,及时处理和排除。
2、制定安全生产责任书,严格执行钻孔、灌浆操作规程及国家安全生产政策、法令,做到安全生产、文明施工。
3、凡参加施工人员,上班时必须戴安全帽,穿工作服、绝缘胶靴,制浆站施工人员必须戴防尘口罩。
4、凡进入新的施工现场,搭设的平台必须牢固,安排专人负责检查验收合格后,方能进行施工。
5、凡施工机械搬迁进出施工现场时,必须有安全人员和技术人员在场把关指挥。
灌浆施工质量控制措施灌浆施工是建筑工程中常用的一种技术,用于加固土壤、岩石或混凝土结构,提高工程的稳定性和承载能力。
为了确保灌浆施工的质量,需要采取一系列的控制措施。
本文将详细介绍灌浆施工质量控制的相关内容。
一、施工前的准备工作1.设计方案:根据工程的具体情况,制定灌浆施工的设计方案,包括施工工艺、灌浆材料的选择、施工方法等。
2.材料准备:根据设计方案,准备好所需的灌浆材料,包括水泥、砂浆、外加剂等。
3.设备检查:对灌浆设备进行检查和维护,确保设备的正常运行。
4.施工人员培训:对参与灌浆施工的人员进行培训,使其了解施工方案和操作规程,提高施工质量。
二、施工过程中的质量控制措施1.施工现场管理:确保施工现场的整洁、安全,设置警示标志,防止人员误入施工区域。
2.施工材料的检查:对灌浆材料进行抽样检验,检查其质量是否符合标准要求。
3.灌浆设备的操作:操作人员应按照操作规程进行操作,确保设备的正常运行,并定期进行设备检查和维护。
4.灌浆浆液的配制:按照设计方案要求,准确配制灌浆浆液,控制水灰比、砂浆配比等参数。
5.灌浆施工的控制:根据设计方案要求,控制灌浆的压力、流量、时间等参数,确保灌浆的均匀性和充实度。
6.灌浆孔的处理:对灌浆孔进行清洁处理,确保孔壁的粗糙度和湿润度,提高灌浆效果。
7.灌浆浆液的养护:对灌浆浆液进行养护,保持其适宜的湿度和温度,提高强度和耐久性。
8.质量检验:对灌浆施工的质量进行检验,包括灌浆孔的密实度、灌浆浆液的强度等指标的检测。
三、施工后的质量控制措施1.质量验收:对灌浆施工的质量进行验收,检查施工的合格率和达标情况。
2.质量记录:对灌浆施工的各项参数和质量检验结果进行记录,建立档案,为后续的维护和管理提供参考。
3.质量整改:对发现的质量问题进行整改,采取相应的措施,确保施工质量的达标。
4.质量评估:对灌浆施工的质量进行评估,总结经验,改进施工工艺和方法,提高施工质量。
通过以上的质量控制措施,可以有效地提高灌浆施工的质量和稳定性,确保工程的安全和可靠性。

大坝灌浆技术常见问题及预防措施摘要:随着水利水电建设事业的发展,国内修建的大坝越来越多,但原始地质条件很少能满足建坝要求,所以,几乎每个大坝都要用水泥灌浆进行基础处理。
本文重点阐述了大坝固结及帷幕灌浆的概念、分类以及主要技术,详细分析了水泥灌浆过程中容易出现的问题及预防措施。
关键词:灌浆常见问题预防措施处理方法Abstract:With the construction of water conservancy and hydropower development, more and more domestic dam, but the original geological conditions can meet the requirements of little dam, therefore, almost every dam to use cement grouting for foundation treatment. This paper focuses on the dam curtain grouting consolidation and the concept, classification and major technology, a detailed analysis of cement grouting process are prone to problems and preventive measures.Key words: GroutingCommon problem Preventing measuresProcessing method 1.灌浆的概念利用灌浆泵或浆液自重,经钻孔把浆液压送到岩石、砂砾石层、混凝土或土体的裂隙、接缝或空洞内的过程。
通过灌浆可以提高被灌地层或建筑物的抗渗性和整体性,改善地基条件,保证水工建筑物安全运行[1]。
本文主要阐述固结灌浆和帷幕灌浆技术常见问题及处理措施。
一体型灌浆记录仪安全操作及保养规程一、前言由于一体型灌浆记录仪具有高精度、高质量、便携性强等特点,因此在实际工作中得到了广泛的应用。
本文旨在阐述一体型灌浆记录仪的安全操作及保养规程,以确保使用过程中的安全性和设备的可靠性。
二、安全操作规程1. 使用前准备在使用一体型灌浆记录仪前,应先进行以下准备工作:•检查设备是否正确连接电源线。
•检查设备是否进行了前一步的数据清空。
•插入SD卡并进行格式化操作。
2. 操作要点在使用一体型灌浆记录仪时,应按以下要点进行操作:•将设备置于平坦稳定的表面上,并将其固定,避免在使用过程中出现倾斜、摇晃等问题。
•操作时应谨慎、轻触,避免冲击或挤压设备,因为这可能会影响设备的精度和可靠性。
•操作结束后,应关闭设备并断开电源线。
3. 使用注意事项在使用一体型灌浆记录仪时,需注意以下事项:•必须严格按照设备说明书进行操作,如发现异常应立即停止操作,并进行检查或修理。
•不要随意更改设备参数,以免影响设备的正常工作。
•不要私自拆卸设备或更换部件,以免发生意外事故。
三、保养规程1. 设备保养设备保养主要包括以下几个方面:•定期清洁设备外壳,避免灰尘等污物影响设备精度。
•不使用的时候,将设备放在防尘盒中,避免因长期不使用而受损。
•经常检查电源线是否有断裂现象,避免因此引起设备损坏。
2. 设备存储设备存储主要包括以下几个方面:•设备应存放在干燥、阴凉、通风的环境中,避免受潮、高温等因素的影响。
•设备存放时间一般不应超过一年,否则应进行定期检查和维护。
•设备存放时,应放在防摔、防震的箱子中,以防止受损。
四、总结一体型灌浆记录仪是一种高精度、便携性强的仪器设备,在应用过程中需要格外注意安全操作和保养规程,以保证设备的正常运行和使用寿命。
我们希望通过输入本文,大家可以更加深入的了解一体型灌浆记录仪的安全操作和保养规程,从而更加安全、高效地使用这一设备。
灌浆记录仪校验方法嘿,朋友们!今天咱就来讲讲灌浆记录仪校验方法。
这可真是个重要的事儿呢,就好比我们人要定期体检,看看身体有没有啥毛病,灌浆记录仪也得时不时地“检查检查身体”呀!首先呢,你得准备好一些工具和材料,就像战士上战场得带好装备一样。
这些工具得是专门的、精准的,可不能随便找个东西就凑合。
然后呢,就开始校验啦!你可以先看看灌浆记录仪的外观,有没有啥破损啊、划痕啊之类的。
这就像看一个人的脸,要是满脸伤痕,那肯定状态不太好呀!接着检查各个接口,是不是都连接牢固,有没有松动的地方。
这就跟咱家里的水管接头似的,松了可不行,会漏水呀!然后再看看它的数据显示,是不是准确无误。
这可是关键啊,要是数据都不对,那这记录仪不就成摆设啦!你可以找个标准的量来对比一下,看看它显示的和实际的是不是一样。
这就好像你去称体重,秤得准不准很重要呀!还有啊,要检查它的记录功能。
能不能完整地把灌浆的过程都记录下来,有没有遗漏的地方。
这就好比写日记,要是今天干了啥都没记全,那以后回忆起来不就缺了一块儿嘛!再说说它的精度校验吧。
这就像是给灌浆记录仪做个精细的“体检”。
要用专门的仪器和方法来测试它的精度,看看是不是在允许的误差范围内。
要是超出了,那可得赶紧调整呀!你想想,要是灌浆记录仪不准确,那工程质量能有保障吗?就好比建房子,根基没打好,房子能结实吗?所以啊,可别小瞧了这校验的过程。
而且啊,校验也不是一锤子买卖,得定期进行。
就像我们得经常去复查身体一样,不能觉得一次没问题就万事大吉了。
灌浆记录仪在使用过程中也可能会出现问题呀,所以要经常给它“把把脉”。
总之呢,灌浆记录仪校验方法很重要,关系到工程的质量和安全。
大家可一定要重视起来,不能马虎大意!要像爱护自己的宝贝一样爱护它,让它能准确地为我们服务!这样我们的工程才能顺顺利利地进行,质量才能有保障呀!。
灌浆质量控制:1、每天检查一次水泥受潮结块的情况(白班抽查)。
2 、每班抽查一次制浆时减水剂掺量误差。
3 、每班在压水时对每台自动记录仪校对一次记录误差。
4 、每班对新开孔的孔位、孔序、开孔条件进行复核。
5、每段灌浆抽查1~2 次浆液的比重、温度。
6、灌浆时检查压力表是否完好,检查灌浆压力、压力波动及压力表与自动记录仪压力误差是否满足要求。
7、每段灌前、灌后进行观测涌水情况(钻、扫孔后,先将孔中注满水,再观测)。
8、每班抽查1~2 次灌浆管路安装是否灌足要求,特殊注意射浆管下入深度。
9、每班抽查1~2 次段长是否满足要求。
10、每班抽查一次浆液使用时间(从制浆至弃浆),不超过2 小时。
11、对每段灌浆记录进行检查校对,发现不规范时及时指出。
12、孔口管埋设时要求测量管长,检查孔口管是否下到位,注浆是否饱满。
18、在值班本上详细记录各种抽查结果和当班施工情况,画好质量控制图。
我干灌浆 10 多年了,谈谈内心看法吧!1、钻孔侧斜问题这个是规范上强调几千万边的东西了,估计编写规范的都是一些搞理论计算的专家。
对地质钻探没有了解,所谓的孔斜,无非就是孔底往哪个方向偏斜的问题, (固然偏斜大了另当别论,我们单位搞地质勘探,从山顶钻进,钻杆却从山脚出来,呵呵)但是灌入的浆液它不会随着你的钻孔而偏斜吧?,现在有的灌浆钻孔却要设计为斜孔进行灌浆,原因何在,就是要充分的使浆液填充裂隙。
要达到规范的要求,普通的 xy-150 型钻机,根本无法达到,除非你在孔位用水泥打个平台并且校正水平。
我时常侧斜,能达到规范要求的, 100 个孔最多有 3 个摆布在规范要求内,在偏斜问题上我觉得,张景秀在这方面阐述得比较入木三分。
他编写了《坝基防渗与灌浆技术》已经出第二版了,各位搞施工或者监理质检有没有拜读过?2、灌浆自动记录仪首先确定,仪器也是人操作的,多话不说。
3、如何作假的问题我看来,上面好多同志在取经呵呵,我就不阐述了,这里面道道太多了,没有必要了解,为什么,请继续看4、如何防止作假?我到过一个工地,监理很聪明,我们也没有使黑钱,你怎么灌他不管,他只来看你灌后压水,不合格重灌,再压水检查,直到合格为之。
自动灌浆记录仪安全操作及保养规程自动灌浆记录仪是一种常见于建筑工程中的仪器设备,用于记录灌浆过程中的各项指标,如灌浆时间、压力、流量等,以便对灌浆情况进行监控和评估。
在使用自动灌浆记录仪的过程中,需要注意一些安全操作和保养规程,以确保设备的正常运行和使用寿命。
安全操作设备安装在安装自动灌浆记录仪时,需要严格按照说明书中的要求进行,特别是要选用符合要求的钻孔和灌浆管道,以确保设备的精度和可靠性。
安装时,应避免使用损坏或老化的设备和材料,严禁使用未经过检验或标准不符的附件。
设备连接在使用自动灌浆记录仪时,应将各个部件正确连接,如电源、传感器、数据采集设备等,确保设备能够正常运行和获取数据。
连接前,应仔细检查设备和连接线路是否有损坏或老化,如出现问题应及时更换或修理,以确保连接的可靠性。
操作注意事项在使用自动灌浆记录仪时,应注意以下几点:1.在灌浆过程中,要保持设备清洁干燥,避免受潮或进水;2.在操作设备时,要避免使用力过大,以免损坏设备;3.在更换传感器或其他部件时,要切断电源,并按要求进行更换和连接。
应急处理在设备出现故障或操作失误时,应及时采取应急措施,以保护设备和人员的安全。
具体应急处理措施如下:1.设备出现故障时,应立即切断电源,并根据具体情况采取维修或更换设备的措施;2.在操作设备时,如手指等部位被卡住,应立即切断电源,并采取适当的措施进行解救和急救。
保养规程设备清洁在使用自动灌浆记录仪时,应注意设备的清洁和保养,以确保设备的正常运行和使用寿命。
具体的清洁方法如下:1.使用软布擦拭设备表面,避免使用含酸、碱性的清洁剂,以及带毛刷等物品;2.清洗传感器时,要轻轻擦拭,避免碰撞或刮擦。
设备维护在使用自动灌浆记录仪的过程中,应注意设备的维护和保养,以确保设备的正常运行和使用寿命。
具体的维护方法如下:1.定期检查设备的电源、传感器、数据采集设备等部件,如出现老化或损坏应及时更换;2.当设备存放一段时间后再次使用时,要进行检测和校准,以确保设备准确性。
灌浆记录仪校验方法研究姚振和陶亦寿高鸣安王金发罗熠长江水利委员会长江科学院 430010(水利行业标准编写项目,项目编码:1261002410)摘要:灌浆记录仪是实时测量和记录水泥灌浆施工进程参数的仪器,是实现灌浆施工过程控制,保证工程质量的重要手段,已在我国水利水电及相关工程的基础灌浆处理中获得广泛应用。
该仪器目前尚未纳入法定计量监督管理,产品质量和计量特性评定缺乏统一标准,因而影响了仪器应用效果和产品市场健康发展。
本文结合灌浆工程实际,在参照相关标准规范的基础上,初步提出灌浆记录仪的校验内容、原则和方法,为灌浆记录仪校验标准制定提供了基本思路。
关键词:灌浆记录仪,校验,内容,原则,方法1 前言灌浆记录仪是实时监测和记录灌浆工程施工进程中的浆液压力、流量和密度等参数的工程监测仪器。
灌浆工程属隐蔽施工工程,工程质量依赖于严格的施工过程控制。
灌浆记录仪是灌浆工程各方有效实施对施工过程控制的重要手段,也是后期正确分析施工效果所需资料的可靠来源,对工程质量控制意义重大,已广泛应用于我国水利水电建设工程。
在发达国家,灌浆记录仪的应用始于上世纪70年代,80年代中期以后我国开始研制灌浆记录仪,并逐步应用于工程实际,1994年国家水利部和电力工业部共同发布的SL 62-94《水工建筑物水泥灌浆施工技术规范》首次对灌浆记录仪的应用作出规定,要求“灌浆工程宜使用测记灌浆压力、注入率等施工参数的自动记录仪。
”自此,我国灌浆记录仪应用进入了一个新的时期。
灌浆记录仪是整合应用计算机技术、数据采集与处理技术,以及液体流量、压力和密度等物理量量测技术而开发的一种工程检测仪器,具有一般电子测量仪器的共性,同时作为灌浆工程专用仪器又有其专业属性。
2010年国家能源局发布的《灌浆记录仪技术导则》统一了灌浆记录仪的技术性能和安装使用的基本要求。
由于该仪器目前尚未纳入国家法定的计量监督管理范畴,产品质量检验和计量特性评定缺乏相应的可资遵循的校验方法,致使该仪器在生产、流通和使用等环节都出现一定程度混乱局面,影响仪器的应用效果。
灌浆施工质量控制措施标题:灌浆施工质量控制措施引言概述:灌浆施工是建筑工程中常见的一种施工工艺,其质量直接影响到建筑物的安全性和稳定性。
为了保证灌浆施工的质量,需要采取一系列的控制措施,从而确保施工过程中不出现质量问题。
本文将详细介绍灌浆施工的质量控制措施。
一、施工前的准备工作1.1 确定灌浆方案:根据设计要求和实际情况,确定灌浆的方案,包括灌浆材料的种类、配比、施工方法等。
1.2 检查施工设备:对灌浆设备进行检查和维护,确保设备正常运转,避免因设备故障导致施工质量问题。
1.3 制定施工计划:根据工程进度和要求,制定详细的施工计划,包括施工顺序、施工人员配备等。
二、施工过程中的质量控制2.1 灌浆材料的质量控制:严格按照配比要求调配灌浆材料,确保材料质量符合标准。
2.2 施工现场的环境控制:控制施工现场的温度和湿度,避免因环境因素影响灌浆质量。
2.3 施工人员的素质控制:对施工人员进行培训和考核,确保其具备相关技能和素质,避免因施工人员操作不当导致质量问题。
三、施工后的验收工作3.1 灌浆质量的检测:对灌浆质量进行检测和评估,确保灌浆质量符合设计要求。
3.2 施工记录的保存:及时整理和保存施工记录,包括灌浆方案、施工过程记录等,为后续的验收和维护工作提供依据。
3.3 完善施工报告:根据实际情况完善施工报告,记录施工过程中的问题和解决措施,为今后的施工提供经验借鉴。
四、质量问题的处理和整改4.1 及时发现问题:对施工过程中出现的质量问题及时发现并记录,避免问题扩大影响整体施工质量。
4.2 制定整改方案:针对问题制定整改方案,并在相关部门的指导下进行整改,确保问题得到有效解决。
4.3 质量跟踪和评估:对整改后的质量进行跟踪和评估,确保问题得到有效整改,避免再次出现同类问题。
五、经验总结和提升5.1 经验总结:对灌浆施工过程中的经验进行总结和归纳,为今后的施工提供参考和借鉴。
5.2 不断提升:通过培训和学习不断提升施工人员的技能和素质,提高整体施工质量。
防止自动灌浆自动纪录仪作假的几点方法
水利水电工程水泥灌浆属于隐蔽工程,施工质量通过施工过程中的施工数据和质量检查孔资料来体现的。
最初水利水电建设中基础处理都采用手工纪录,纪录人员在工作中由于疲劳会出现纪录错误,影响了灌浆工程原始资料的真实性,对工程质量检查造成很多不便。
80年代末期我国开始引进国外灌浆记录仪,90年代初由长江科学院自动化仪器所研制开发出国内第一款灌浆自动纪录仪。
灌浆记录仪在灌浆过程中,进行数据采集与处理,在屏幕上显示灌浆压力、流量、水灰比及注入水泥总量,按设定时间间隔定时打印出时间、平均压力、最大压力、流量和水灰比,当灌浆结束时,自动计算并打印注入水泥总量、浆液总量和单耗水泥量,并且打印出灌浆压力和流量随时间变化的过程曲线。
在压水过程中,记录压力和流量,计算出最后一点的吕容值并打印出来。
灌浆自动纪录仪的出现推动了水利水电工程水泥灌浆技术的进步,提高了水泥灌浆施工质量。
根据水工建筑物水泥灌浆施工技术规范 4.0.8条款:重要工程的帷幕灌浆和高压固结灌浆,应使用灌浆自动记录仪。
灌浆自动纪录仪发展到如今,已经可以适用于2参数灌浆、3参数灌浆,简易压水,五点压水等多种工作模式。
全国生产灌浆自动纪录仪的厂家也发展到十几家,仪器也出现了各种系列: 1拖1,1拖2, 1拖4等各种型号,甚至出现了1拖8,1拖16的,技术真是突飞猛进。
灌浆行业对灌浆自动纪录仪需求是一定的,由于众多仪器厂家进入,造成僧多粥少。
部分施工单位为了利益强烈要求仪器厂家的仪器能够作假,少数仪器厂家为达到销售目的通过技术上的修改,使仪器本身满足作假要求。
仪器在灌浆工程中不再是起监督质量的工具,反而在现在的灌浆工程中充当了作假的主角。
在利益的驱使下,行业内出现了潜规则。
为了现场质检人员、终检人员、监理工程师更好的的监督现场仪器的使用,提高提高了水泥灌浆施工质量,现将各种仪器使用中的各种防假方法公布:
长江科学院自动化仪器所研制的GJY系列灌浆自动记录仪:
中葛科技研制的灌浆记录仪:
中大华瑞研制的惠通(JT)智能灌浆自动记录仪:
有部分灌浆自动记录仪主机采用单机微处理器,微型打印机,属于一体化主机,以上主机在灌浆开始前可以对压力、流量、比重三个参数的零点和满度进行修改,如:将流量零点设置为“-5”,将满度设置为“2”,主机流量显示为“10.00L/min”(5*2)。
这个是为了便于校正仪器的零点和满度,但也可以用于作假,所以在灌浆中途,注意切换到设置界面察看,正常情况下零点满度和开始灌浆前设置应该是一致的;工地上现在出现了压力、流量、比重的型号模拟器,原理简单就是用电位器来控制参数的大小。
检查压力传感器、流量传感器、密度传感器的连接线
路,线路需要完整,无其他外接部件。
主机作假需要外接型号模拟器才行,所以加强对仪器线路的检查。
中大华瑞研制的惠通(HT)智能灌浆自动记录仪:
四川鸣天科技研制的灌浆集中监测系统:
GMS系列灌浆自动记录仪
以上系列灌浆自动记录仪采用电脑作为数据记录和处理平台,便于数据的分析和储存,功能的强大程度超出了我们的想像,但并不适合于施工现场质控。
众所周知压力、流量、密度的电信号经过I/V、A/D转换后,所有信号在电脑的控制下完成数据采集、数据处理、通过电脑显示器实时显示压力、流量、密度,随时可调用任何数据;也可以很容易的对现场数据进行修改,通过特定后台程序可以轻易的修改平均压力、最大压力、平均流量、累计注入浆量、累计浆量等,打印各种需要的报表。
比如在现场灌浆过程中可以使用几个简单的快捷键就可以调整压力和流量的大小,有的是通过在原有的数据上加上一个值,来达到所需的压力和流量。
对于这种使用电脑为主机的灌浆自动记录仪在现场进行巡查的时候一定要注意压力和流量变化是否符合灌浆常理,在操作人员不操作电脑的情况下降低压力,就可以检查出仪器是否在问题:当压力降低,流量会适当出现波动,在监视器上很直观的看出来。
灌浆过程中压力是否存在问题,首先是要求在控制压力的阀门和压力传感器之间安装的压力表要与仪器显示数值基本一直。
无压力情况下,仪器显示压力在0~0.3之间都为正常;灌浆中压力表指针是左右摆动的,读取指针摆动的平均值与仪器显示值进行对比,误差不能超过5%。
定期对压力表进行检查,防止压力表损坏造成计量不准。
检查流量计量是否准确只要在灌浆过程中进行30分钟的手工纪录,用手工纪录与仪器纪录进行对比即可。
现在的密度计基本都是通过测量标准桶内浆液的压力来计算密度的,现场注意密度使用的标准桶是否规范,禁止在标准桶出浆口和桶内放置物品。
现在提倡“以人为本”,仪器是死的,人是活的,要杜绝灌浆施工中作假首先是要规范仪器行业,更重要的是从提高人员素质,树立起良好的行业风气,加强工程质量意识。
“安全第一,质量为本”,让我们一起努力吧!。
