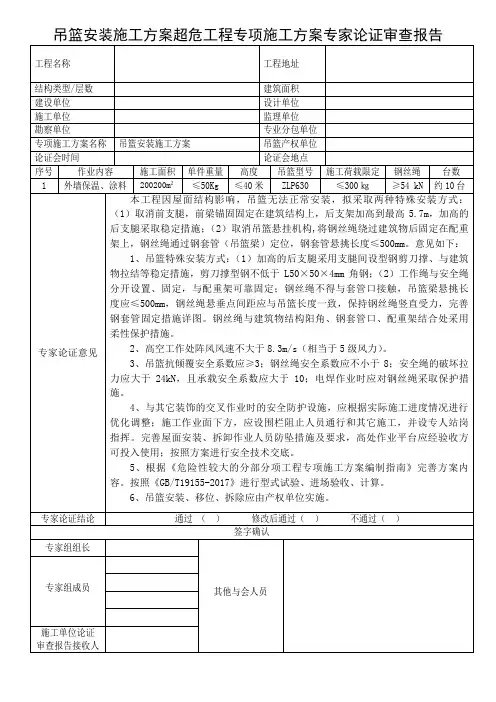

电动吊篮施工方案(专家论证通过)
- 格式:doc
- 大小:1.64 MB
- 文档页数:23
杭政储出(2009)44号地块城市风景外墙装饰工程高处作业吊篮安装架设专项施工方案编制人:审批人:批准人:编制单位:南昌汇鑫设备租赁有限公司目录一、工程概况 (2)二、编制依据 (2)三、电动吊篮的型号及说明 (3)四、电动吊篮的布置情况 (7)五、电动吊篮的安装及拆除方案 (19)六、临时电源布置方案 (25)七、安全保证措施 (28)八、季节性施工 (33)九、现场日常安全管理 (34)十、检查验收程序及要求 (41)十一、吊篮故障情况排除措施 (41)十二、吊篮日常检查及保养 (42)十三、吊篮施工现场管理体系及各方职责 (42)十四、吊篮验收流程 (44)十五、吊篮作业下方警戒措施 (44)十六、附件 (45)附表一:吊篮安装验收表附表二:吊篮日常检查表附表三:吊篮定期检查表附图一:吊篮平面布置图附图二:安拆人员操作证杭政储出(2009)44号地块城市风景外墙装饰工程吊篮施工专项方案一、工程概况工程名称:杭政储出(2009)44号地块城市风景外墙装饰工程工程地址:杭州市拱墅区风景街与后横港路叉口建设单位:杭州瑞都房地产开发有限公司设计单位:浙江金瑞建筑设计有限公司总包单位:宏润建设集团股份有限公司监理单位:浙江泛华工程监理有限公司幕墙单位:浙江中南建设集团有限公司结构形式:框架剪力墙结构二、编制依据杭政储出(2009)44号地块城市风景外墙装饰工程施工图纸《建筑工程安全生产管理条例》国务院令第393号《危险性较大的分部分项工程安全管理办法》建质[2009]87号《杭州市建筑施工高处作业吊篮安全管理的规定(试行)》杭建安监总(2010)45号《高处作业安全技术规范》JGJ80-91《建筑施工工具式脚手架安全技术规范》JGJ202-2010《建筑施工安全检查标准》JGJ59-2011《施工现场临时用电规范》JGJ46-2005《高处作业吊篮》GB19155-2003《建筑结构荷载规范》GB50009-2012《钢丝绳夹使用方法》GB/T 5976-2006《起重机钢丝绳保养、维护、安装、检验和报废》GB/T5972-2009《安全带国家标准》GB2811-2006《ZLP系列高处作业吊篮使用说明书》三、电动吊篮的型号及说明我公司准备在杭政储出(2009)44号地块城市风景外墙装饰工程根据不同需要设置不同长度的电动吊篮,下面将吊篮的使用型号及相关资料作必要介绍:(一)、选择吊篮型号的依据此工程幕墙材料主要由玻璃及花钢岩构成。
电动吊篮安拆专项施工方案施工方案编制单位:编制:校对:审批:使用单位:校对:审批:目录施工方案审核表一、工程概况 (2)二、吊篮简介 (2)三、吊篮布置 (3)四、施工准备 (4)五、安装过程和方法 (4)六、安装竣工验收 (7)七、吊篮拆卸 (7)八、安全措施 (7)九、环保措施 (7)十、安全保证措施 (8)十一、吊篮构件的失效判断及更换 (15)十二、季节性施工 (16)一、工程概况工程名称:工程地址:;建设单位:;施工单位:;监理单位:;使用单位:;楼层高度:18层,高度57.15米。
二、高处作业吊篮简介1、吊篮型号ZLP630,整机外形详见附图一,主要技术性能参数如下:2、吊篮结构原理简介如下:吊篮整机主要由六部分组成,①悬挂机构、②悬吊平台、③提升装置、④安全装置、⑤电气系统。
①悬挂机构:架设于建筑物屋面上,由两套独立的钢结构架及钢丝绳组成。
钢结构架由钢结构件通过螺栓或销子连接而成。
每套悬挂钢结构架的前梁分别悬垂两根钢丝绳,一根为提升机用工作钢丝绳,一根为安全锁用钢丝绳。
钢丝绳系吊篮专用镀锌钢丝绳,强度高,耐锈蚀性能好。
型号为4×25Fi+PP-Φ8.3,破断拉力不小于51.8kN。
钢丝绳使用过程中,按《起重机械用钢丝绳检验和报废实用规范》GB5972的有关规定,对钢丝绳的磨损、锈蚀、短丝、异常变形等进行检验,达到报废标准即更新钢丝绳。
下述计算钢丝绳的安全系数(按极限状态下单根钢丝绳独立承载考虑):作用在钢丝绳上的拉力F=776-300+630=1106kg安全系数=51800N ÷(1106kg÷9.8N)=4.78,达到安全要求。
②悬吊平台:由片式组焊件通过螺栓连接成框型钢结构装置,用以承载作业人员及施工器材。
③提升装置:每个悬吊平台两端各装有一台提升机。
提升机采用电磁制动电机和离心限速装置及手动滑降装置。
电磁制动装置在电路故障或断电时,产生制动力矩使平台制动悬吊。
电动吊篮施工方案一、编制依据1.合肥百乐门名品广场11#楼主楼外墙一体化保温装饰工程施工图纸;2.合肥市建筑工程施工安全操作规程;3.建筑施工工具式脚手架安全技术规范JGJ 202-2010规范;4.施工现场临时用电安全技术规范JGJ 46-2005;5.建筑施工高处作业安全技术规范JGJ 80-91。
6.高空作业吊篮生产厂家说明书。
二、工程概况1.工程名称:合肥百乐门名品广场11#楼外墙一体化保温装饰工程;2.工程地址:合肥市经济技术开发区明珠广场东南侧;3.建设单位:合肥百乐门置业有限公司;4.设计单位:安徽省建筑设计研究院;5.监理单位:安徽寰宇建设工程咨询有限公司;6.质量监督部门:合肥经济技术开发区质监站;7.总包单位:安徽广厦建筑(集团)股份有限公司;8.分包单位;合肥中港建筑装饰工程有限公司9.建筑高度:99.6m。
三、准备工作1.根据工程场地大小,吊篮的使用数量及时间等情况,合理安排调度,分批进场。
2.在吊篮所使用位置的建筑物内,预备380V电源。
3.为了降低工人往楼内搬运吊篮配件的强度,提高吊篮的安装速度,应安排塔吊或者升降机设备予以配合。
4.在使用吊篮位置的楼层面上,应具备基本平整条件(不需要预埋任何件)。
已做防水保护层的,应准备木板若干,以加强成品的保护。
5.在使用吊篮位置的楼层面上,若有其它杂物,应及时清理干净,以便于吊篮的安装或移动。
6.我公司会派吊篮技术人员负责现场指导安装,由承租方配合工人负责搬运设备配件,协助吊篮的安装、拆卸等工作。
7.搬运:水平搬运包括悬吊平台、绳坠铁、电器系统等;垂直搬运包括屋面悬挂机构、钢丝绳、配重块等。
在搬运过程中,需注意机械零部件的保护工作,防止零部件遗失。
四、外墙施工用电动吊篮的型号及说明我公司准备在该项目的外墙保温工程中,根据不同需要,分别设置不同长度的悬挂平台。
吊篮具体布置位置请参见后面附图,下面将吊篮的型号及相关资料作必要介绍:型号:ZLP630长度:1m、1.5m、2m、2.5m、3m、-----6m(1至6.0m可任意组合长度)ZLP63型吊篮后支架安装34块配重(1000kg)。
电动吊篮安拆专项施工方案(专家论证) -
在建筑领域,电动吊篮安拆工程扮演着至关重要的角色,关乎工程进度和人员安全。
本文将从专家论证的角度出发,详细探讨电动吊篮安拆专项施工方案,以确保施工过程的高效性和安全性。
首先,我们要关注的是施工过程中吊篮的稳定性问题。
在实际操作中,我们推荐采用高品质的吊篮和先进的安全技术,以确保吊篮在高空工作时稳固可靠。
此外,可通过定期检查和维护,及时发现并解决潜在问题,提高吊篮的使用寿命。
为了防范施工中可能发生的意外情况,我们还建议在吊篮周围设置明显的安全警示标志,并配备专业的安全员进行现场监督。
这一系列的安全举措将有效地减少事故的发生概率,确保工人和设备的安全。
在专项施工方案中,我们还强调了与环境保护相关的问题。
在吊篮使用过程中,应减少对周边环境的影响,采用低噪音、低污染的电动设备,以降低施工对周边居民的干扰。
这不仅符合环保要求,也有助于建立良好的社会形象。
与此同时,为了提高电动吊篮的使用效率,我们推荐在施工方案中加入先进的智能技术。
例如,可以利用远程监控系统对吊篮进行实时监
测,及时发现并解决问题,从而提高施工效率,降低人为操作错误的可能性。
总体而言,电动吊篮安拆专项施工方案的制定需要充分考虑安全性、环保性和效率性。
通过采用高品质设备、严格的安全措施、智能技术等多方面的手段,我们可以确保工程的顺利进行,为建筑行业的可持续发展贡献力量。
第1篇一、工程概况本工程为某高层建筑外墙装修工程,建筑高度为100米,共20层。
外墙装修内容包括:外墙抹灰、外保温、外墙涂料等。
为确保施工安全和提高施工效率,本工程将采用电动吊篮进行外墙装修施工。
二、施工准备1. 技术准备(1)根据工程概况,选用符合国家标准的电动吊篮,确保吊篮具备足够的承载能力和稳定性。
(2)编制电动吊篮施工方案,明确施工流程、安全措施、操作规程等。
(3)组织施工人员进行电动吊篮操作培训,确保操作人员熟悉吊篮性能和安全操作规程。
2. 材料准备(1)电动吊篮:根据工程需求,选用合适的吊篮型号。
(2)施工材料:外墙抹灰、外保温、外墙涂料等。
(3)安全防护用品:安全带、安全帽、防滑鞋等。
三、施工流程1. 吊篮安装(1)根据施工图纸,确定吊篮安装位置。
(2)安装吊篮悬挂机构,确保悬挂机构与建筑物连接牢固。
(3)安装悬吊平台,确保悬吊平台水平。
(4)连接提升机、安全锁、工作钢丝绳、安全钢丝绳等。
2. 吊篮调试(1)检查吊篮各部件是否完好,运行是否顺畅。
(2)进行吊篮升降试验,确保吊篮运行平稳。
(3)调整吊篮高度,使其符合施工要求。
3. 吊篮施工(1)外墙抹灰:在吊篮平台上进行外墙抹灰作业,确保抹灰层厚度均匀。
(2)外保温:在吊篮平台上进行外保温板安装,确保保温板安装牢固。
(3)外墙涂料:在吊篮平台上进行外墙涂料施工,确保涂料涂层均匀。
四、安全措施1. 吊篮安全(1)吊篮安装前,对吊篮进行全面的检查,确保吊篮安全可靠。
(2)吊篮运行过程中,操作人员必须系好安全带,并保持与吊篮平台的距离。
(3)吊篮升降过程中,严禁超载、超速。
2. 施工安全(1)施工人员必须佩戴安全帽、安全带等防护用品。
(2)施工过程中,严禁酒后作业、疲劳作业。
(3)施工区域设置警示标志,确保施工安全。
五、施工进度根据工程需求,制定合理的施工进度计划,确保工程按期完成。
六、总结本工程采用电动吊篮进行外墙装修施工,具有施工效率高、安全性好的特点。
电动吊篮安拆专项施工方案(专家论证)一、背景介绍电动吊篮在建筑施工中起着至关重要的作用,能够提高施工效率,降低安全风险。
然而,电动吊篮在安装和拆卸过程中也存在一定的风险,因此需要制定专门的施工方案来确保安全和高效。
二、方案制定依据本方案是在多方专家的参与和论证基础上制定的,结合了实际施工经验和最佳实践,旨在在拆卸电动吊篮过程中最大限度地降低风险,确保安全。
三、施工准备1. 施工前必须经过的准备工作•人员准备:保证参与安装团队的人员具有相关技术经验和培训证明。
•设备准备:确保准备齐全的工具和设备,确保其符合标准要求。
2. 安全注意事项•作业人员的安全意识培训必须到位,严守吊篮作业规范。
•安全防护设施应当齐全,保证工地周边人员不会受到伤害。
四、施工步骤1. 拆卸工作准备•确定拆卸吊篮的位置,并保证周围无障碍物。
•检查电动吊篮的结构及其零部件是否正常工作。
2. 拆卸操作流程•按照操作手册上的流程逐步拆卸电动吊篮。
•在拆卸过程中,保持周围环境的干净整洁,以防意外发生。
五、风险控制措施1. 人员保护•在拆卸过程中应尽量避免人员靠近危险区域。
•拆卸过程中,必须确保作业人员身体健康状态,避免因疲劳导致的意外。
2. 设备安全•在拆卸过程中需要确保使用的工具和设备符合标准要求,减少安全风险。
•在拆卸完成后,应及时对设备进行清点和检查,确保没有丢失或损坏的部件。
六、施工后总结•拆卸完成后,应及时进行施工记录和总结,对安装过程中遇到的问题、解决方法及改进建议进行汇总。
•针对拆卸步骤中的不足之处,及时修订完善施工方案,提高施工效率。
以上是电动吊篮安拆专项施工方案的详细内容,经过专家论证并结合实际施工经验,旨在确保施工过程中的安全和高效进行。
电动吊篮施工方案一、编制依据1. 渠城嘉隆国际房地产开发项目二期九、10、11#楼及16#楼圆弧段商业楼楼地面上后续工程;2.四川省建筑工程施工平安操作规程;3.建筑施工工具式脚手架平安技术标准JGJ 202-2013标准;4.施工现场临时用电平安技术标准JGJ 46-2012;5.建筑施工高处作业平安技术标准JGJ 80-91。
6.高空作业吊篮生产厂家说明书。
二、工程概况1.工程名称:渠城嘉隆国际房地产开发项目二期九、10、11#楼及16#楼圆弧段商业楼楼地面上后续工程;2.工程地址:渠县渠江镇文峰路;3.建设单位:四川嘉煜实业;4.设计单位:北京世纪中天国际建筑设计;5.监理单位:四川华达建设治理;6.总包单位:四川富昇建筑工程;7.总建筑面积平方米。
三、预备工作1.依照工程场地大小,吊篮的利用数量及时刻等情形,合理安排调度,分批进场。
2.在吊篮所利用位置的建筑物内,预备380V电源。
3.为了降低工人往楼内搬运吊篮配件的强度,提高吊篮的安装速度,应安排塔吊或起落机设备予以配合。
4.在利用吊篮位置的楼层面上,应具有大体平整条件(不需要预埋任何件)。
已做防水爱惜层的,应预备木板假设干,以增强成品的爱惜。
5.在利用吊篮位置的楼层面上,假设有其它杂物,应及时清理干净,以便于吊篮的安装或移动。
6.我公司会派吊篮技术人员负责现场指导安装,由承租方配合工人负责搬运设备配件,协助吊篮的安装、拆卸等工作。
7.搬运:水平搬运包括悬吊平台、绳坠铁、电器系统等;垂直搬运包括屋面悬挂机构、钢丝绳、配重块等。
在搬运进程中,需注意机械零部件的爱惜工作,避免零部件遗失。
一、外墙施工用电动吊篮的型号及说明我公司预备在该项目的外墙保温工程中,依照不同需要,别离设置不同长度的悬挂平台。
吊篮具体布置位置请参见后面附图,下面将吊篮的型号及相关资料作必要介绍:型号:ZLP630长度:1m、m、2m、m、3m、-----6m(1至可任意组合长度)ZLP63型吊篮后支架安装34块配重(1000kg)。
电动吊篮专项施工方案 (2)一、项目概况电动吊篮是在建筑施工中广泛使用的一种升降设备,它具有结构简单、操作便捷、效率高等优点,能够提高工程建筑施工的效率和安全性。
本文将针对电动吊篮在施工中的具体操作和注意事项进行详细描述,以确保施工的顺利进行。
二、安全注意事项1.在使用电动吊篮前,必须对设备进行全面检查,确保各部件完好无损,如发现异常应及时进行维修或更换。
2.操作人员必须接受专业培训,熟悉吊篮的操作要领,严格遵守操作规程,切勿擅自操作。
3.在使用过程中,严禁超载操作,应根据吊篮承载能力合理配置货物和人员。
4.在吊篮上工作时,操作人员必须系好安全带,确保人身安全。
三、施工操作流程1.将电动吊篮安装到建筑物外墙,并根据需要调整吊篮位置,确保施工作业的顺利进行。
2.操作人员设备开关,确认电动吊篮运行正常,操作顺畅。
3.按照工程要求,将材料装载至吊篮内,并按照规定的路线升降至指定楼层。
4.在施工过程中,操作人员应保持警惕,及时发现并排除吊篮运行中的异常情况。
5.施工结束后,将吊篮及时拆卸,做好设备保养工作,确保下次使用时安全可靠。
四、施工注意事项1.在恶劣天气条件下,应暂停使用电动吊篮,确保施工人员安全。
2.在使用过程中,应加强对电动吊篮的维护,定时检测各部件情况,及时更换损坏零部件。
3.在夜间或特殊情况下工作时,应配备足够的照明设备,确保操作人员能够清晰观察吊篮运行情况。
五、总结电动吊篮作为建筑施工中不可或缺的升降设备,其安全性和效率直接影响整个施工过程的进展。
施工人员必须严格按照操作规程进行操作,做好设备维护保养工作,确保施工作业的顺利进行,同时也要关注施工过程中的安全风险,保障施工人员的人身安全。
只有做好各项准备工作和安全防范措施,才能确保电动吊篮在施工中的顺利运行和完成施工目标。
电动吊篮施工方案一、前言电动吊篮在施工行业广泛应用,为了确保施工安全、高效进行,经过专家论证并做出修改的施工方案显得尤为重要。
本文将详细介绍经专家论证修改后的电动吊篮施工方案。
二、施工准备工作在开始电动吊篮施工之前,需要做好充分的准备工作,包括但不限于以下内容:1.确认吊篮设备是否符合施工要求,包括检查设备状态、安全装置是否齐全等。
2.确保吊篮周围没有障碍物,保证吊篮的稳定性。
3.制定详细的施工计划,包括吊篮使用时间、工作人员分工等。
三、施工操作流程1. 吊篮安装1.按照吊篮安装说明书的要求,将吊篮设备安装到指定位置。
2.确保吊篮安装稳固,可以承受相应的重量和风力。
2. 吊篮使用1.将需要搬运的物品或工人放置在吊篮内部。
2.启动吊篮设备,缓慢升起吊篮,使其到达工作位置。
3.在使用吊篮过程中,注意查看吊篮设备状态,确保吊篮稳定运行。
3. 吊篮拆卸1.工作完成后,停止吊篮设备运行。
2.按照吊篮拆卸说明书的要求,将吊篮设备拆卸下来。
3.做好吊篮设备的保养工作,确保下次使用时仍然处于良好状态。
四、施工安全注意事项1.在使用吊篮过程中,严格按照操作规程进行操作,避免操作失误导致人员伤害。
2.在施工现场设置警示标志,避免无关人员靠近吊篮施工区域。
3.定期对吊篮设备进行检查维护,确保设备处于良好状态。
五、总结经专家论证修改后的电动吊篮施工方案,更加贴近实际施工需要,提高了施工效率和安全性。
在实际施工中,施工人员应严格按照方案操作,确保施工顺利进行,达到预期效果。
以上是关于电动吊篮施工方案的详细介绍,希望能对施工人员在实际工作中有所帮助。
电动吊篮专项施工方案一、施工目标本方案的施工目标是确保电动吊篮在施工过程中能够安全、稳定地运行,并保障施工人员的安全。
二、施工准备1.配备合适的电动吊篮:根据施工需要选择适当型号和数量的电动吊篮,确保其能够满足工程要求。
2.确定安装位置:根据施工图纸和实际情况确定电动吊篮的安装位置,保证其不会对周边环境造成影响。
3.安装准备:准备好安装电动吊篮所需的专用工具和材料,包括螺栓、螺母、锁定剂等。
三、施工步骤1.安装固定支架:根据施工图纸和实际情况,按照操作手册的要求,将电动吊篮的固定支架固定在建筑物上,确保固定牢固。
2.检查电动吊篮的结构和各部件是否完好,确保没有损坏或松动的情况。
3.安装钢丝绳:将钢丝绳穿过吊篮的卡环,然后通过卡环的回线孔,将钢丝绳固定在安全绞车上,确保牢固。
4.安装平衡绞车:将平衡绞车安装在电动吊篮上,并通过连接杆将其与主绞车连接起来,确保平衡绞车能够正常运行。
5.安装主绞车:将主绞车安装在电动吊篮上,并通过螺栓和螺母将其固定在相应位置,确保主绞车能够正常运行。
6.安装驱动装置和控制设备:将驱动装置和控制设备安装在电动吊篮上,并通过电缆将其与主绞车连接起来,确保驱动装置和控制设备能够正常运行。
7.进行试运行:在安装完成后,对电动吊篮进行试运行,测试其各项功能是否正常,如升降、平衡、操作控制等。
8.进行安全检查:在试运行后,对电动吊篮进行安全检查,确保其各个部件和连接点没有松动或损坏的情况。
四、施工安全措施1.电动吊篮在安装过程中必须由专业人员进行操作,遵循操作手册的要求。
2.使用合适的、经过检测合格的吊篮及配件,确保其安全可靠。
3.在安装过程中,必须进行反复检查,确保固定支架和各部件的安装位置和连接点符合要求。
4.在操作过程中,必须按照操作手册的要求进行操作,严禁超载、超速等违规操作。
5.进行试运行前,必须进行全面的安全检查,确保吊篮的安全运行。
6.施工过程中必须设置警戒线和安全防护设施,确保施工人员的安全。
电动吊篮专项施工方案一、项目概况电动吊篮是在建筑施工过程中用于高空作业的一种设备,具有安全、高效、灵活等特点。
本专项施工方案旨在确保电动吊篮的安全运行,提高工作效率,保证工人的生命财产安全。
二、施工要求1. 电动吊篮的使用必须符合国家相关法规和标准。
2. 按照施工进度和实际需求合理安排电动吊篮的调度和使用。
3. 电动吊篮施工现场必须配备专职安全员,并定期对设备进行检查和维护。
4. 严格遵守吊篮的最大载重限制,不得超载使用。
5. 施工现场必须设置警示标志和告示牌,以提醒工人注意安全。
6. 工人必须穿戴符合安全要求的个人防护装备,如安全帽、安全带等。
三、施工步骤1. 按照施工设计和图纸要求,确定电动吊篮的安装位置和数量。
2. 在安装位置上搭建吊篮支架,确保其稳定和牢固。
3. 将吊篮的各个部件按照说明书进行组装和安装,确保各部件的连接牢固可靠。
4. 安装电动吊篮的传动装置和控制系统,确保其正常运行和操作方便。
5. 对电动吊篮进行试运行和调试,检查各项功能是否正常。
6. 进行安全检查和验收,确保电动吊篮符合安全要求和使用标准。
7. 根据施工进度和需要,合理调度和使用电动吊篮。
四、安全措施1. 施工现场周围设置围挡和警示标志,保持施工现场的安全区域。
2. 制定电动吊篮使用规程和操作规范,对工人进行相关安全培训和教育。
3. 严禁吊篮在恶劣气候条件下使用,如大风、雷雨等。
4. 定期对吊篮进行维护和保养,及时清理吊篮上的积尘和杂物。
5. 严禁使用磨损或损坏的吊篮部件,如钢丝绳、滚轮等。
6. 在高楼层施工时,必须加固吊篮支架,确保其稳定和牢固。
7. 在搬运和卸载吊篮时,必须使用专用设备和工具进行操作,确保工人的人身安全。
8. 对施工现场进行定期巡查和检查,及时发现和解决吊篮使用中的安全问题。
五、总结通过本专项施工方案的制定和执行,能够保证电动吊篮的安全运行,提高施工效率,为施工人员提供安全的工作环境,从而保证施工工程的顺利进行。
第1篇一、工程概况本工程为XX项目电动吊篮安装施工,位于XX地区,建筑高度为XX米,总建筑面积为XX平方米。
电动吊篮主要用于建筑外墙的清洗、维修、装饰等高空作业。
为确保施工安全、高效,特制定本安装施工方案。
二、施工准备1. 人员准备- 安装施工人员应具备相关资质,熟悉电动吊篮的安装、调试、操作及维护保养。
- 安全员负责现场安全监督,确保施工过程中安全措施落实到位。
2. 材料准备- 电动吊篮设备:包括吊篮本体、安全锁、钢丝绳、提升机、电气控制系统等。
- 安装工具:扳手、螺丝刀、水平尺、线锤、卷尺等。
- 安全防护用品:安全带、安全帽、防滑鞋等。
3. 设备检查- 对电动吊篮设备进行全面检查,确保设备完好无损,符合国家相关标准。
4. 施工场地准备- 清理施工现场,确保安装区域平整、干净。
- 设置警戒线,设立安全警示标志,防止无关人员进入施工区域。
三、施工工艺1. 吊篮基础安装- 根据吊篮安装位置,确定基础位置,确保基础水平、牢固。
- 使用水平尺和线锤检查基础水平度,调整至符合要求。
- 将基础固定件安装到位,并拧紧螺栓。
2. 吊篮主体安装- 将吊篮主体缓慢放置在基础上,确保吊篮水平、稳定。
- 安装吊篮主体上的各个部件,包括安全锁、钢丝绳、提升机、电气控制系统等。
- 检查各部件连接是否牢固,电气线路是否连接正确。
3. 电气系统调试- 接通电源,对电气系统进行调试,确保电气系统运行正常。
- 检查电气线路绝缘电阻,确保安全可靠。
4. 安全防护措施- 安装安全锁,确保吊篮在发生意外时能够及时锁住。
- 检查钢丝绳的磨损情况,确保钢丝绳强度符合要求。
- 设置安全防护网,防止人员坠落。
5. 试运行- 在空载状态下进行试运行,检查吊篮运行是否平稳、可靠。
- 调整吊篮运行参数,确保吊篮运行符合设计要求。
四、施工质量控制1. 材料质量- 严格检查电动吊篮设备、安装工具、安全防护用品的质量,确保符合国家相关标准。
2. 施工工艺- 严格按照施工方案进行施工,确保施工质量。
杭政储出(2009)44号地块城市风景外墙装饰工程高处作业吊篮安装架设专项施工方案编制人:审批人:批准人:编制单位:南昌汇鑫设备租赁有限公司目录一、工程概况 (2)二、编制依据 (2)三、电动吊篮的型号及说明 (3)四、电动吊篮的布置情况 (7)五、电动吊篮的安装及拆除方案 (19)六、临时电源布置方案 (25)七、安全保证措施 (28)八、季节性施工 (33)九、现场日常安全管理 (34)十、检查验收程序及要求 (41)十一、吊篮故障情况排除措施 (41)十二、吊篮日常检查及保养 (42)十三、吊篮施工现场管理体系及各方职责 (42)十四、吊篮验收流程 (44)十五、吊篮作业下方警戒措施 (44)十六、附件 (45)附表一:吊篮安装验收表附表二:吊篮日常检查表附表三:吊篮定期检查表附图一:吊篮平面布置图附图二:安拆人员操作证杭政储出(2009)44号地块城市风景外墙装饰工程吊篮施工专项方案一、工程概况工程名称:杭政储出(2009)44号地块城市风景外墙装饰工程工程地址:杭州市拱墅区风景街与后横港路叉口建设单位:杭州瑞都房地产开发有限公司设计单位:浙江金瑞建筑设计有限公司总包单位:宏润建设集团股份有限公司监理单位:浙江泛华工程监理有限公司幕墙单位:浙江中南建设集团有限公司结构形式:框架剪力墙结构二、编制依据杭政储出(2009)44号地块城市风景外墙装饰工程施工图纸《建筑工程安全生产管理条例》国务院令第393号《危险性较大的分部分项工程安全管理办法》建质[2009]87号《杭州市建筑施工高处作业吊篮安全管理的规定(试行)》杭建安监总(2010)45号《高处作业安全技术规范》JGJ80-91《建筑施工工具式脚手架安全技术规范》JGJ202-2010《建筑施工安全检查标准》JGJ59-2011《施工现场临时用电规范》JGJ46-2005《高处作业吊篮》GB19155-2003《建筑结构荷载规范》GB50009-2012《钢丝绳夹使用方法》GB/T 5976-2006《起重机钢丝绳保养、维护、安装、检验和报废》GB/T5972-2009《安全带国家标准》GB2811-2006《ZLP系列高处作业吊篮使用说明书》三、电动吊篮的型号及说明我公司准备在杭政储出(2009)44号地块城市风景外墙装饰工程根据不同需要设置不同长度的电动吊篮,下面将吊篮的使用型号及相关资料作必要介绍:(一)、选择吊篮型号的依据此工程幕墙材料主要由玻璃及花钢岩构成。
电动吊篮施工方案一、编制依据1. 渠城嘉隆国际房地产开发项目二期9、10、11#楼及16#楼圆弧段商业楼楼地面上后续工程;2.四川省建筑工程施工安全操作规程;3.建筑施工工具式脚手架安全技术规范JGJ 202-2013规范;4.施工现场临时用电安全技术规范JGJ 46-2012;5.建筑施工高处作业安全技术规范JGJ 80-91。
6.高空作业吊篮生产厂家说明书。
二、工程概况1.工程名称:渠城嘉隆国际房地产开发项目二期9、10、11#楼及16#楼圆弧段商业楼楼地面上后续工程;2.工程地址:渠县渠江镇文峰路;3.建设单位:四川嘉煜实业有限公司;4.设计单位:北京世纪中天国际建筑设计有限公司;5.监理单位:四川华达建设管理有限公司;6.总包单位:四川富昇建筑工程有限公司;7.总建筑面积45226.86平方米。
三、准备工作1.根据工程场地大小,吊篮的使用数量及时间等情况,合理安排调度,分批进场。
2.在吊篮所使用位置的建筑物内,预备380V电源。
3.为了降低工人往楼内搬运吊篮配件的强度,提高吊篮的安装速度,应安排塔吊或者升降机设备予以配合。
4.在使用吊篮位置的楼层面上,应具备基本平整条件(不需要预埋任何件)。
已做防水保护层的,应准备木板若干,以加强成品的保护。
5.在使用吊篮位置的楼层面上,若有其它杂物,应及时清理干净,以便于吊篮的安装或移动。
6.我公司会派吊篮技术人员负责现场指导安装,由承租方配合工人负责搬运设备配件,协助吊篮的安装、拆卸等工作。
7.搬运:水平搬运包括悬吊平台、绳坠铁、电器系统等;垂直搬运包括屋面悬挂机构、钢丝绳、配重块等。
在搬运过程中,需注意机械零部件的保护工作,防止零部件遗失。
四、外墙施工用电动吊篮的型号及说明我公司准备在该项目的外墙保温工程中,根据不同需要,分别设置不同长度的悬挂平台。
吊篮具体布置位置请参见后面附图,下面将吊篮的型号及相关资料作必要介绍:型号:ZLP630长度:1m、1.5m、2m、2.5m、3m、-----6m(1至6.0m可任意组合长度)ZLP63型吊篮后支架安装34块配重(1000kg)。
额定载重:ZLP6300为630kg。
ZLP630型吊篮组成部件:提升机(LTD630)20台;安全锁(LS30)20个;电控箱3个;悬挂机构20个;悬吊平台1台;钢丝绳(直径8.6mm)40根;极限开关(JLXK1-111)20个;手握开关(COBB1)20个;电缆(3×2.5 + 2×1.5)3根;安全绳20根(Φ18 优质高强丝、破断拉力47250N GB6095-85);自锁器20个(Φ18 破断拉力>7.8KN)。
五、吊篮布置方案根据渠城嘉隆国际房地产开发项目二期9、10、11#楼及16#楼圆弧段商业楼楼地面上后续工程施工情况,需要安装吊篮进行外墙施工使用。
本项目计划安装20台吊篮,安装于楼顶,其悬吊平台长度根据楼型结构选配。
吊篮采用常规方式安装,每台吊篮各有两个悬挂机构,吊篮悬吊平台与施工墙面之间保持不小于0.3m,悬吊平台与悬吊平台之间间距保持在0.5-1 m之间。
对于本工程中女儿墙较高的部分,吊篮支架无法正常架设时,应采用搭设脚手架的方式进行辅助施工。
吊篮前支架对脚手架的下压力不小于10KN。
安全绳应与结构柱连接牢固。
具体使用吊篮数量及位置应根据进度要求确定。
六、吊篮的安装、移位和拆除方案1.吊篮运送吊篮运抵施工现场后,将悬挂机构、钢丝绳和配重用施工电梯或塔吊分别运到顶层楼面,将悬吊平台部分搬运到相应位置。
2.悬挂机构的安装、调试(1)安装地面选择水平面位置。
如遇有斜面位置时,应该铺平。
如安装位置是防水保温层时,应在悬挂机构的前、后支架下面加垫厚木板,以防止压坏防水保温层。
然后根据实际安装情况调整好前、后支架之间距离(尽量调整至最大距离)。
(2)将调节杆插入到前支架套管内,根据女儿墙(或其它障碍物)高度调整调节杆的高度,然后用螺栓固定。
再将另一调节杆插入到后支架套管内,此时调节杆的高度应与前支架的调节杆高度等高,同样用螺栓固定。
(3)将前梁、后梁分别装入前、后支架的调节杆内,中间用中梁连接。
然后将上支架安装在前支架调节杆上,并在前梁前端及后梁尾部安装上吊耳,后梁吊耳处安装螺旋扣。
所有连接位置用螺栓固定。
(4)安装加强钢丝绳,使其从前梁吊耳处穿过,并绕经到上支架滑轮,最后固定在后梁吊耳的螺旋扣上,调节螺旋扣的螺杆,使加强钢丝绳绷紧,使前梁略微上翘3-5厘米,产生预应力,提高前梁刚度。
再将工作钢丝绳、安全钢丝绳分别固定在前梁的悬挂机构架上,在安全钢丝绳适当位置处安装限位块。
(5)检查上述各部件安装是否正确,确认无误后,将悬挂机构安放在工作位置,前梁伸出端悬伸长度为1.5 m 。
两个悬挂机构内侧之间的距离应等于悬吊平台的长度。
配重均匀放置在后支架底座上,用钢丝绳捆绑好。
再将工作钢丝绳、安全钢丝绳从端部放下,此过程中注意钢丝绳的缠绕现象。
严禁将工作钢丝绳、安全锁钢丝绳作为电焊低压通电回路。
(6)钢丝绳固定绳夹的数量组最少为4个,这里的前3个绳夹间距距离为50mm 至60mm ,第3个与第4个绳夹的间距距离为60mm 至80mm ,安全弯高度保持在40mm 左右。
最后第4个绳夹后面留出140mm 的余量。
如下图所示:钢丝绳绳夹安装图示悬挂机构安装图示: 前吊耳挂板前梁鸡心环绳夹上支架鸡心环绳夹螺旋扣M16X120中梁加强钢丝绳后梁后吊耳调节杆配重(25kg/块)后吊耳前支架鸡心环后支架ZLP系列吊篮-悬挂机构轴测分解图(此图仅供参考,以现场实际安装情况为准。
)调节杆悬挂机构安装图3.悬吊平台的安装、调试(1)根据平台长度,将组片底板并排垫高200mm以上平放。
然后装上两侧护栏,并用螺栓将其与底板连接处固定好,其中较低的护栏放于工作面一侧。
最后将侧护栏安装在平台两侧,安装时注意使安全锁支架朝向平台外侧,并用螺栓联接固紧,保证整个平台框架平直稳固。
(2)将提升机安装在平台两侧侧护栏上,并用螺栓连接固定好。
安全锁安装在侧护缆的安全锁安装板上,用螺栓紧固,安装时注意安全锁滚轮应朝平台内侧。
拧下安全锁上的六角螺母,将提升机的上限位行程开关安装在该处。
(3)将电气箱挂在悬吊平台较高护缆的中间位置处,将电动机插头、手握开关插头分别插入电气箱下部相应的插座内,下限位行程开关安装在提升机侧缆下部的安装板上。
各航空插头分别插入电气箱下面对应的插座内,所有航空插头在接插过程中必须对准槽口,保证插接到位,以防止虚接损坏。
确认无误后方可连接电源。
悬吊平台安装图示:悬吊平台安装图4.穿绳检查将电气箱面板上的转换开关拨至待穿钢丝绳的提升机一侧,工作钢丝绳从安全锁的限位轮与挡环中穿过后插入提升机上端孔内,启动上行按钮,提升机即可自动卷绕完成工作钢丝绳的穿绳进位(穿绳过程中要密切注意有无异常现象,若有异常,应立即停止穿绳工作)。
工作钢丝绳到位后,将自动打开安全锁,然后安全钢丝绳从安全锁的上端孔插入。
同样,另一侧提升机也按照上述操作过程操作。
注意:必须先将工作钢丝绳和安全钢丝绳理顺后才可以分别插入提升机和安全锁,以免两钢丝绳产生扭曲缠绕。
5.重锤的安装重锤是固定在钢丝绳下端用来拉紧和稳定钢丝绳,防止悬吊平台在起升/降落过程中将钢丝绳随同拉起而影响悬吊平台正常运行。
安装时,将两个半片夹在钢丝绳下端离开地面15cm,然后用螺栓紧固于钢丝绳上,使钢丝绳垂直绷紧。
6.安全绳的安装在吊篮安装完毕使用以前,必须从屋面垂下一根独立的安全绳,安全绳与楼顶的攀挂点(结构柱)联接必须牢固,并将其放置于悬吊平台中间部位。
严禁将安全绳与悬挂机构或其他非结构体连接。
自锁器直接安装在安全绳上面。
悬吊平台内的施工人员在施工过程中,必须将安全带挂在安全绳的自锁器上。
7.通电、检查(1)通电前检查:①电源是380V三相接地电源,电源电缆接线处连接可靠;②悬挂机构安放平稳,固定可靠,连接螺栓有无松动,平衡配重块安装是否可靠;③钢丝绳连接处的绳夹装夹朝向是否正确,螺母是否拧紧可靠;④悬垂的工作钢丝绳与安全钢丝绳应分开,并无绞结、缠绕和折弯等情况。
⑤提升机、安全锁、电气箱及悬吊平台安装是否正确、连接是否可靠,连接螺栓有无松动或虚紧,连接处构件有无变形或开裂现象。
⑥电缆接插件正确无松动,保险锁扣可靠锁紧。
⑦电缆施工立面上无明显突出物或其它障碍物。
(2)通电后检查及要求:①闭合电箱内开关,电气系统通电。
②将转换开关置于左位置,分别点动电箱门及操纵开关的上升和下降按钮,左提升机电机正反运转。
③将转换开关置于右位置,分别点动电箱门及操纵开关的上升和下降按钮,右提升机电机正反运转。
④将转换开关置于中间位置,分别点动电箱门及操纵开关的上升和下降按钮,左、右提升机电机同时正反运转。
⑤将转换开关置于中间位置,启动左右提升机电机后,按下电箱门上紧停按钮(红色),电机停止转动。
旋动紧停按钮使其复位后,可继续启动。
⑥将转换开关置于中间位置,启动左右提升机电机后,分别按下各行程开关触头,警铃报警,同时电机停止运转。
放开触头后,可继续启动。
⑦然后上下运动吊篮3-5次,每次的升高高度约为3米。
最后再次检查各连接点的安装情况。
注意:(1)吊篮安装过程中,必须注意自检与互检,并重点检查与吊臂连接处每根钢丝绳的4个绳夹及安全弯安装情况,还要特别注意悬挂机构及悬吊平台各连接点螺栓和弹垫及平垫是否齐全和牢固。
(2)在施工完毕后必须断开电源总开关,使用过程中还应注意用电安全。
8.验收、交接吊篮安装完毕后,组织有关人员进行验收检查,经双方确认,签署验收确认单。
由相关人员签字确认方可投入使用。
9.移位(1)将吊篮平台放到平稳可靠的地方后,退出提升机和安全锁内的钢丝绳,然后拆除电源;(2)将吊篮平台移放到需要的位置,并按规定组装好;(3)将钢丝绳拉至支架层面,把支架和钢丝绳移到合适的位置;(4)按规定组装好支架,将钢丝绳放到地面;(组装支架时,要在屋面的安全地方组装好后,再移到需要的位置。
向楼下放钢丝绳时必须戴安全带);(5)压好配重并按规定固定好,接通电源,穿好钢丝绳。
仔细检查吊篮各部件是否按规范组装。
然后方可使用。
10.拆除(1)拆除前对吊篮进行全面检查,记录损坏情况。
(2)吊篮的拆除步骤:①关闭电气箱控制开关,切断电源;②将悬吊平台停放在的地面上,并拆下钢丝绳的重锤,悬吊平台待拆;③将电缆从临时配电箱和悬吊平台上拆下,并卷成圆盘;④将工作钢丝绳及安全钢丝绳从提升机和安全锁内抽出,并抽回屋面,卷成圆盘扎紧;⑤最后卸屋面悬挂机构,并做好保护工作。
⑥安排退场手续,准备装车离场。
装车过程中,注意物资保护,轻拿轻放,必要时应做好物资与车体的固定措施。
(悬挂机构及悬吊平台拆卸过程与安装过程相反,这里不再说明)七、安全操作规程高处作业吊篮(以下简称吊篮)是高处载人作业设备,要特别重视其安全操作和使用。
