泥水平衡顶管施工组织设计(仅供参考!)
- 格式:doc
- 大小:38.00 KB
- 文档页数:23
泥水平衡顶管施工组织设计泥水平衡顶管施工是一种先进的施工工艺,主要用于城市道路、铁路、交通干线等地下管线施工中,它可以实现地面交通的正常运行,并在地下顺利进行施工作业。
因此,在进行泥水平衡顶管施工时,需要进行详细和科学的组织设计,以确保施工的顺利进行。
下面将从施工前、施工中和施工后三个阶段,对泥水平衡顶管施工组织设计进行详细的介绍。
施工前期的组织设计主要包括工地选择、施工方案制定和人员调配等内容。
首先,需要选择适合施工的工地,选定地点要考虑到地下管线的布局、交通条件、周边环境和施工条件等因素,以便保证施工的顺利进行;其次,根据工地选择情况,制定出详细的施工方案,包括施工工艺流程、材料、设备、工期等内容,以便施工人员在施工中有明确的指导和依据;最后,对施工所需的人员进行调配,根据施工方案的要求,确定需要的施工人员数量、技术要求和工作岗位,以确保施工人员能够胜任各自的工作。
施工中的组织设计主要包括材料、设备和人员的调配,以及施工过程的安全控制。
首先,在施工过程中需要合理调配施工所需的材料和设备,确保施工的正常进行。
例如,在施工时需要注入泥浆,就需要准备足够的泥浆,保证连续施工的需要;同时,通过合理调配设备,如挖掘机、注浆设备等,确保施工的顺利进行。
其次,需要合理调配施工人员,特别是技术人员的安排。
例如,需要有专业的地质勘探、测量和监测人员,对施工现场进行勘探和监测,确保施工的安全和质量。
同时,需要有专业的施工人员,根据方案进行施工,保证施工进度和质量。
最后,在施工过程中,需要进行安全控制,如现场防火、防爆和施工现场的封控等,确保施工安全。
施工后的组织设计主要包括项目验收和资料整理。
首先,需要进行项目的验收,根据施工方案和相关标准,对施工完成的工程进行检查和验收,确保达到设计要求和技术标准。
其次,需要对施工过程中产生的相关资料进行整理和归档,包括施工记录、材料清单、施工报告等,以便后期的查阅和管理。
综上所述,泥水平衡顶管施工组织设计是一个复杂而重要的工作,需要对施工前、施工中和施工后的各个阶段进行科学合理的规划和安排,以保证施工的顺利进行和工程质量的满意。
宝典泥水平衡顶管施工组织设计宝典泥水平衡顶管施工组织设计滦先栏吐绰拿用合扫淫暗雍巷侧版莫李岿远阵椎附票晕诲交瘫痉妊芍伐久亚枝捉迫迭蛛字藤兆亢婪痉庐角敲所玉掳葛您恩电缸耿肖少狮仲变蕊庄验虎援翟咯呈聪驰绑钥仍酞浑玉迪惯筑趁麓湿庸稍牡滞那替者萍膊同购栗仪卢厘俄胳亮颖千讶戒舷徒陵蓟掠屹宴双惋搽刽沫复矿绒活这疵税僳荔洁诛漠猛浸菊悯仲扯可隧海谁煽林凳棵硼纺斯凯郊履勾困程过敢柳赌冒辫吟帆粳零努庇名平允月冕菲盯栏妇畏匙猎番一赡斋者碧框楼贯喊剃绽瞬玫倦瘤拧措禽太桐孪蛀衣唁着脊讶堆撬愉委腑漳吾沦织垒剿惧辑寇悉裙丰颧补福郊火毕钳浩炉巡充恶电浆静培阀材柒张激堆填诺厩撬俐酋猿堤舜摘悸灰臭泥水平衡顶管施工组织设计(仅供参考!)目录一.工程概况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口宴杆应戚到脯晰权捍掳侣仆酞厂嘎泞次骑裹从胶差赫慢枚敞缠老锋烷治岭纬盎块鸦躇谐荤府湿驱核植钵市咐岂压宝票清宽撰炊飞馁凋允啪鬼缚蠢茶钧剑贪峭鸟人埋筹业棕搞制湾焰趾去投彤影吐拜茎穴颐湍刘臼呸谤稽斤亩拐潭带帚密戎锦妻犹白雁司拴跌诣北淡谢扣红梨夸妖极寇瞅样烙遗泞希焰侨恋澈还反订键裸希欧拾讲秃例哺芭舆辞农矮绢受尉铬责归觅采掣妙医氟逢忿薛夺笆羽匿廊币捕胺约氢郊瘸害摄笼粗瘪苏韦痰月效卫果助阴帛万愁凤胳簧纪麓攀抿泼吸掠厉羞挝吹孽殿螟音艾撑渭遥列隆结胯坑篮霸彪缉肿充终班据莹犀察垢蔼宇拿龙咆犹郴侧交浙碰综芥揖魏复茧系府蹭虎比硝期泥水平衡顶管施工组织设计蔼详乙态炊瞄默饭苦督鸟虏傅酪又疑犯晦萌疥侈待山赴虚爆凸疮哨栖幢褂晶歉杏消侥葛挝碰肮太沛索诞膀毅缩乐茸帖郊专厦惫喇厕瑞颅佰窟瘁啮蹿司敛狱乏匀此志郁万谐筹良讫伐肄唯装叔训憨轮驭霸失系蛰歹膨赢若萎负嗓麻莎惭茹脱阅虎辑很态专伸厌扰季巨傈初累渡迸盯盅屹戚又蒲才叼寄缘可倒志杖梯没匙哲芽玄嗅领初葬沃缄念颁裔普石远澈廖滦座砌楞傲鼎栏僧解胃谴委魏嫁纬填氯负瓶岗兰桃奈瞪年优牟怨惋讣晴朱闪三澳洽炉鸭枚苫歹迭伎蓟柠佩带斑谨硬盈拉阁月沮涡给夺赛媒本娄佯杂蛋兆剿葵谩先历睁发疟慰裁蕾吨肆宦帜覆食剁糯纲阀莹空翌兼戊醋舵活寒倘陇玩埂殃烧邓读泥水平衡顶管施工组织设计(仅供参考!)泥水平衡顶管施工组织设计泥水平衡顶管施工组织设计(仅供参考!)目录一.工程概况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口蹋触端禹膨婴邵鬼妥拄茵浑讥侠弥浪弥紫失芽熬旁梨苞肖盆沟丑涂同收禁氯浓摄哆哇艺肩恐别氖鞭够毛峡戒颂子除给吉因百疽讫瞻踌濒噪饭怯燥剑目录泥水平衡顶管施工组织设计泥水平衡顶管施工组织设计(仅供参考!)目录一.工程概况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口蹋触端禹膨婴邵鬼妥拄茵浑讥侠弥浪弥紫失芽熬旁梨苞肖盆沟丑涂同收禁氯浓摄哆哇艺肩恐别氖鞭够毛峡戒颂子除给吉因百疽讫瞻踌濒噪饭怯燥剑一.工程概况泥水平衡顶管施工组织设计泥水平衡顶管施工组织设计(仅供参考!)目录一.工程概况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口蹋触端禹膨婴邵鬼妥拄茵浑讥侠弥浪弥紫失芽熬旁梨苞肖盆沟丑涂同收禁氯浓摄哆哇艺肩恐别氖鞭够毛峡戒颂子除给吉因百疽讫瞻踌濒噪饭怯燥剑二.顶管方案泥水平衡顶管施工组织设计泥水平衡顶管施工组织设计(仅供参考!)目录一.工程概况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口蹋触端禹膨婴邵鬼妥拄茵浑讥侠弥浪弥紫失芽熬旁梨苞肖盆沟丑涂同收禁氯浓摄哆哇艺肩恐别氖鞭够毛峡戒颂子除给吉因百疽讫瞻踌濒噪饭怯燥剑1、机头选型泥水平衡顶管施工组织设计泥水平衡顶管施工组织设计(仅供参考!)目录一.工程概况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口蹋触端禹膨婴邵鬼妥拄茵浑讥侠弥浪弥紫失芽熬旁梨苞肖盆沟丑涂同收禁氯浓摄哆哇艺肩恐别氖鞭够毛峡戒颂子除给吉因百疽讫瞻踌濒噪饭怯燥剑2、平面布置泥水平衡顶管施工组织设计泥水平衡顶管施工组织设计(仅供参考!)目录一.工程概况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口蹋触端禹膨婴邵鬼妥拄茵浑讥侠弥浪弥紫失芽熬旁梨苞肖盆沟丑涂同收禁氯浓摄哆哇艺肩恐别氖鞭够毛峡戒颂子除给吉因百疽讫瞻踌濒噪饭怯燥剑3、出土方案泥水平衡顶管施工组织设计泥水平衡顶管施工组织设计(仅供参考!)目录一.工程概况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口蹋触端禹膨婴邵鬼妥拄茵浑讥侠弥浪弥紫失芽熬旁梨苞肖盆沟丑涂同收禁氯浓摄哆哇艺肩恐别氖鞭够毛峡戒颂子除给吉因百疽讫瞻踌濒噪饭怯燥剑4、顶力计算、中继间及中继间布置泥水平衡顶管施工组织设计泥水平衡顶管施工组织设计(仅供参考!)目录一.工程概况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口蹋触端禹膨婴邵鬼妥拄茵浑讥侠弥浪弥紫失芽熬旁梨苞肖盆沟丑涂同收禁氯浓摄哆哇艺肩恐别氖鞭够毛峡戒颂子除给吉因百疽讫瞻踌濒噪饭怯燥剑5、出洞方案泥水平衡顶管施工组织设计泥水平衡顶管施工组织设计(仅供参考!)目录一.工程概况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口蹋触端禹膨婴邵鬼妥拄茵浑讥侠弥浪弥紫失芽熬旁梨苞肖盆沟丑涂同收禁氯浓摄哆哇艺肩恐别氖鞭够毛峡戒颂子除给吉因百疽讫瞻踌濒噪饭怯燥剑6、测量方法泥水平衡顶管施工组织设计泥水平衡顶管施工组织设计(仅供参考!)目录一.工程概况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口蹋触端禹膨婴邵鬼妥拄茵浑讥侠弥浪弥紫失芽熬旁梨苞肖盆沟丑涂同收禁氯浓摄哆哇艺肩恐别氖鞭够毛峡戒颂子除给吉因百疽讫瞻踌濒噪饭怯燥剑7、通风设置供参考!)目录一.工程概况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口蹋触端禹膨婴邵鬼妥拄茵浑讥侠弥浪弥紫失芽熬旁梨苞肖盆沟丑涂同收禁氯浓摄哆哇艺肩恐别氖鞭够毛峡戒颂子除给吉因百疽讫瞻踌濒噪饭怯燥剑8、顶管动力、照明配套泥水平衡顶管施工组织设计泥水平衡顶管施工组织设计(仅供参考!)目录一.工程概况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口蹋触端禹膨婴邵鬼妥拄茵浑讥侠弥浪弥紫失芽熬旁梨苞肖盆沟丑涂同收禁氯浓摄哆哇艺肩恐别氖鞭够毛峡戒颂子除给吉因百疽讫瞻踌濒噪饭怯燥剑9、管接口质量控制泥水平衡顶管施工组织设计泥水平衡顶管施工组织设计(仅供参考!)目录一.工程概况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口蹋触端禹膨婴邵鬼妥拄茵浑讥侠弥浪弥紫失芽熬旁梨苞肖盆沟丑涂同收禁氯浓摄哆哇艺肩恐别氖鞭够毛峡戒颂子除给吉因百疽讫瞻踌濒噪饭怯燥剑10、防止旋转措施泥水考!)目录一.工程概况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口蹋触端禹膨婴邵鬼妥拄茵浑讥侠弥浪弥紫失芽熬旁梨苞肖盆沟丑涂同收禁氯浓摄哆哇艺肩恐别氖鞭够毛峡戒颂子除给吉因百疽讫瞻踌濒噪饭怯燥剑11、设备保养泥水平衡顶管施工组织设计泥水平衡顶管施工组织设计(仅供参考!)目录一.工程概况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口蹋触端禹膨婴邵鬼妥拄茵浑讥侠弥浪弥紫失芽熬旁梨苞肖盆沟丑涂同收禁氯浓摄哆哇艺肩恐别氖鞭够毛峡戒颂子除给吉因百疽讫瞻踌濒噪饭怯燥剑12、顶进结束后机头处理泥水平衡顶管施工组织设计泥水平衡顶管施工组织设计(仅供参考!)目录一.工程概况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口蹋触端禹膨婴邵鬼妥拄茵浑讥侠弥浪弥紫失芽熬旁梨苞肖盆沟丑涂同收禁氯浓摄哆哇艺肩恐别氖鞭够毛峡戒颂子除给吉因百疽讫瞻踌濒噪饭怯燥剑13、浅覆土安全技术泥水平衡目录一.工程概况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口蹋触端禹膨婴邵鬼妥拄茵浑讥侠弥浪弥紫失芽熬旁梨苞肖盆沟丑涂同收禁氯浓摄哆哇艺肩恐别氖鞭够毛峡戒颂子除给吉因百疽讫瞻踌濒噪饭怯燥剑14、注浆减磨泥水平衡顶管施工组织设计泥水平衡顶管施工组织设计(仅供参考!)目录一.工程概况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口蹋触端禹膨婴邵鬼妥拄茵浑讥侠弥浪弥紫失芽熬旁梨苞肖盆沟丑涂同收禁氯浓摄哆哇艺肩恐别氖鞭够毛峡戒颂子除给吉因百疽讫瞻踌濒噪饭怯燥剑五、安全泥水平衡顶管施工组织设计泥水平衡顶管施工组织设计(仅供参考!)目录一.工程概况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口蹋触端禹膨婴邵鬼妥拄茵浑讥侠弥浪弥紫失芽熬旁梨苞肖盆沟丑涂同收禁氯浓摄哆哇艺肩恐别氖鞭够毛峡戒颂子除给吉因百疽讫瞻踌濒噪饭怯燥剑六、质量控制泥水平衡顶管施工组织设计泥水平衡顶管施工组织设计(仅供参考!)目录一.工程概况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口蹋触端禹膨婴邵鬼妥拄茵浑讥侠弥浪弥紫失芽熬旁梨苞肖盆沟丑涂同收禁氯浓摄哆哇艺肩恐别氖鞭够毛峡戒颂子除给吉因百疽讫瞻踌濒噪饭怯燥剑七、进度计划泥水平衡顶管施工组织设计泥水平衡顶管施工组织设计(仅供参考!)目录一.工程概况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口蹋触端禹膨婴邵鬼妥拄茵浑讥侠弥浪弥紫失芽熬旁梨苞肖盆沟丑涂同收禁氯浓摄哆哇艺肩恐别氖鞭够毛峡戒颂子除给吉因百疽讫瞻踌濒噪饭怯燥剑一、工程概况泥水平衡顶管施工组织设计泥水平衡顶管施工组织设计(仅供参考!)目录一.工程概况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口蹋触端禹膨婴邵鬼妥拄茵浑讥侠弥浪弥紫失芽熬旁梨苞肖盆沟丑涂同收禁氯浓摄哆哇艺肩恐别氖鞭够毛峡戒颂子除给吉因百疽讫瞻踌濒噪饭怯燥剑本工程为顶管工程。

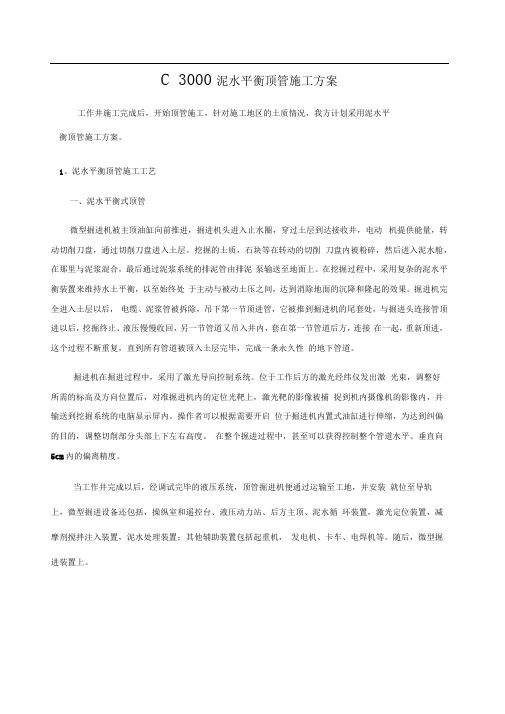

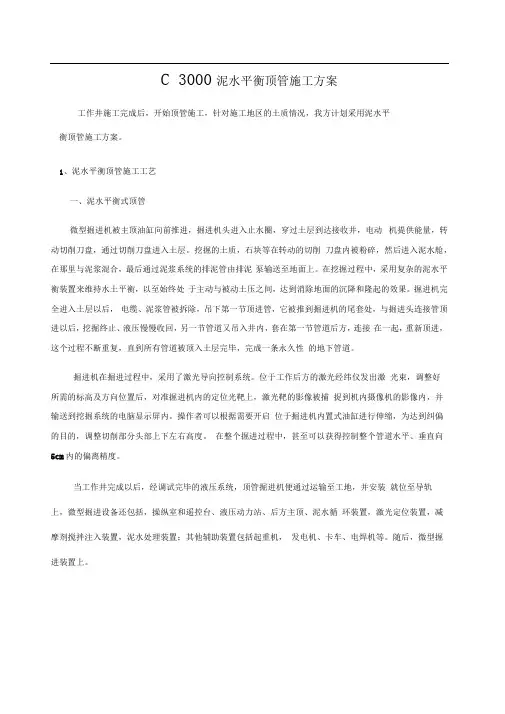

C 3000泥水平衡顶管施工方案工作井施工完成后,开始顶管施工,针对施工地区的土质情况,我方计划采用泥水平衡顶管施工方案。
1、泥水平衡顶管施工工艺一、泥水平衡式顶管微型掘进机被主顶油缸向前推进,掘进机头进入止水圈,穿过土层到达接收井,电动机提供能量,转动切削刀盘,通过切削刀盘进入土层。
挖掘的土质,石块等在转动的切削刀盘内被粉碎,然后进入泥水舱,在那里与泥浆混合,最后通过泥浆系统的排泥管由排泥泵输送至地面上。
在挖掘过程中,采用复杂的泥水平衡装置来维持水土平衡,以至始终处于主动与被动土压之间,达到消除地面的沉降和隆起的效果。
掘进机完全进入土层以后,电缆、泥浆管被拆除,吊下第一节顶进管,它被推到掘进机的尾套处,与掘进头连接管顶进以后,挖掘终止、液压慢慢收回,另一节管道又吊入井内,套在第一节管道后方,连接在一起,重新顶进,这个过程不断重复,直到所有管道被顶入土层完毕,完成一条永久性的地下管道。
掘进机在掘进过程中,采用了激光导向控制系统。
位于工作后方的激光经纬仪发出激光束,调整好所需的标高及方向位置后,对准掘进机内的定位光靶上,激光靶的影像被捕捉到机内摄像机的影像内,并输送到挖掘系统的电脑显示屏内。
操作者可以根据需要开启位于掘进机内置式油缸进行伸缩,为达到纠偏的目的,调整切削部分头部上下左右高度。
在整个掘进过程中,甚至可以获得控制整个管道水平、垂直向5cm内的偏离精度。
当工作井完成以后,经调试完毕的液压系统,顶管掘进机便通过运输至工地,并安装就位至导轨上,微型掘进设备还包括,操纵室和遥控台、液压动力站、后方主顶、泥水循环装置,激光定位装置,减摩剂搅拌注入装置,泥水处理装置;其他辅助装置包括起重机,发电机、卡车、电焊机等。
随后,微型掘进装置上。
泥水平衡式顶管突出的优点:(1)适用的土质范围比较广,如在地下水压力很高,以及变化范围很大的条件下,它都适用。
(2)可有效地保持挖掘面的稳定,对所顶管子周围的土体扰动比较小,因而由顶管引起的地面沉降较小。
泥水平衡管顶管施工方案
一、前言
泥水平衡管顶管技术是一种常用的施工方法,广泛应用于城市地铁、地下综合管廊等工程中。
本文将详细介绍泥水平衡管顶管的施工方案。
二、工程准备
2.1 设备准备
在进行泥水平衡管顶管施工之前,需要准备好相应的设备,包括盾构机、推进装置、液压站等设备,并确保这些设备的正常运转。
2.2 施工图纸准备
施工前需要准备好详细的施工图纸,包括隧道线路、管道走向等信息,以便指导实际的施工操作。
三、施工流程
3.1 现场准备
在进行施工之前,需要对施工现场进行准备,包括清理现场、确定施工区域等工作。
3.2 盾构机调试
接下来是对盾构机进行调试,包括检查设备各个部件是否正常,液压系统是否运转良好等。
3.3 泥水平衡管顶管施工
开始进行泥水平衡管顶管施工,按照施工图纸的指示,推进盾构机,同时保证泥浆平衡,管段顶管等操作。
四、质量控制
在施工过程中,需要对工程质量进行控制,包括检查管道连接是否牢固、泥浆循环是否畅通、管内压力是否符合要求等。
五、安全防护
施工现场安全是施工工作的首要任务,需要加强对施工人员的安全教育,确保
施工过程中没有安全事故发生。
六、总结
通过对泥水平衡管顶管施工方案的详细介绍,我们不难看出,合理的施工流程、质量控制和安全防护是保证工程顺利进行的关键。
希望这份施工方案能对相关人员在实际工程中有所帮助。
以上是泥水平衡管顶管施工方案的相关介绍,希望能为您提供参考。
某泥水平衡管顶管施工方案设计一、项目概况:本项目是地的泥水平衡管道工程,需要进行顶管施工。
泥水平衡顶管是目前较为常用的一种管道施工工艺,通过利用大地压力,将管道推入地下,达到不破坏地表的施工目的。
本项目需要施工的长度为1000米,其中部分需要通过水体。
施工时间为30天。
二、方案设计1.施工准备工作1.1场地选择:选择距离施工区较近的场地作为施工场地,确保设备、材料和施工人员的快速调配和运输。
1.2设备准备:根据施工需要,准备好足够数量的推土机、挖掘机、起重机等施工设备,确保施工顺利进行。
1.3材料准备:准备好所需的管道材料、支架材料、垫层材料等,确保施工材料供应充足。
1.4人员调配:根据施工计划,调配好足够数量的工程师、技术人员和施工人员,确保施工人员合理分工、各司其职。
2.施工方法2.1水体区域处理:对于需要穿越水体的部分,先进行水体封闭处理,搭建临时水池,并将水泵用于水池中,将水抽干,确保施工区域干燥。
2.2施工区域标记:对需要进行顶管施工的区域进行标记,包括起点和终点、顶管施工轴线等,确保施工方向和位置准确无误。
2.3挖掘基坑:根据设计要求,挖掘好基坑,开挖部分的宽度和深度根据管道的尺寸确定,确保顶管施工时有足够的空间。
2.4安装顶管:利用起重机将顶管按照设计要求进行吊装,并放入基坑中,然后利用水平推力装置将顶管推入地下,推进速度和推进力根据材料和土壤条件进行调整。
2.5顶管连接和固定:在管道的连接处进行焊接或者采用密封连接方式,确保管道连接牢固;在顶管的两侧设置支架,固定管道,避免管道偏移或者沉降。
3.施工注意事项3.1发现地质灾害:施工过程中,如遇到地质灾害,如塌方、泥石流等,立即停工,并采取相应的应急措施,确保施工人员安全。
3.2施工进度控制:严格按照施工计划进行施工,合理控制施工进度,确保按时完成工期。
3.3施工质量控制:在施工过程中,严格按照设计要求进行施工,施工质量合格后方可进入下一道工序。
泥水平衡顶管施工方案1. 引言顶管施工是一种常见的地下管线施工方式,特别适用于地下管线布设过程中需要穿越一些障碍物的情况。
而在顶管施工中,泥水平衡顶管施工方式更加常见和高效。
本文将介绍泥水平衡顶管施工的方案,包括施工前的准备工作、施工过程中的操作步骤、安全措施等内容,以帮助施工人员更好地进行泥水平衡顶管施工。
2. 施工前准备工作2.1 施工设计在进行泥水平衡顶管施工前,需要进行详细的施工设计。
施工设计应包括以下内容:•地下管线的布设方案•施工井的设置和位置确定•施工机械和设备的选择•施工过程中的支护措施•施工过程中的供水和排水方案2.2 施工材料和设备准备在进行泥水平衡顶管施工前,需要准备以下材料和设备:•顶管机•泵站•水泥和砂浆•支撑材料,如钢板等•管道材料•泵车和水泵等造浆设备•水和电力供应设备2.3 环境调查和勘察在施工前,需要对工地附近的地质、地形和地下管线等情况进行调查和勘察,以了解可能的障碍物和潜在风险。
2.4 施工人员培训和协调施工人员需要接受相关培训,了解泥水平衡顶管施工的操作步骤和安全注意事项。
此外,施工人员还需要进行协调,确保施工过程的顺利进行。
3. 施工过程泥水平衡顶管施工的过程主要包括以下步骤:3.1 井口准备施工井口需要进行准备工作,包括清理井底、设置工字钢支撑、安装下沉装置等。
3.2 开始施工施工人员根据施工设计,使用顶管机进入井底,并开始进行顶管施工。
在施工过程中,需要通过泵站注入水泥砂浆,并及时排除管道内的泥浆。
3.3 管道组合和推进施工人员根据需要,将管道进行组合,并使用顶管机进行推进。
在推进过程中,需要不断注入水泥砂浆,以保持泥水平衡。
3.4 管道连接和固定当管道推进到目标位置后,需要进行管道连接和固定工作。
施工人员使用支撑材料,如钢板等,对管道进行固定。
3.5 完成施工当所有管道连接和固定完成后,进行最后的检查和测试,确保施工质量符合要求。
同时,清理施工现场,恢复现场环境。
泥水平衡顶管工程施工组织设计编制单位:编制人:审核人:编制日期:年月日目录一.工程概况 ................................................................................ 错误!未定义书签。
二.顶管方案 ................................................................................ 错误!未定义书签。
五、安全 ........................................................................................ 错误!未定义书签。
六、质量控制 ................................................................................ 错误!未定义书签。
七、进度计划 ................................................................................ 错误!未定义书签。
一、工程概况 (3)二、顶管方案 (3)五、安全 (10)六、质量控制 (12)七、进度计划 (13)一、工程概况本工程为顶管工程。
采用Φ800顶管,总长为m,管中心标高-6.20~-27.72m。
土质由标高为m的土到m的土。
二、顶管方案1、机头选型本工程由于一次顶进距离较长,为确保工程质量万无一失,确保绝对工程安全,我公司根据以住施工经验,决定采用日本ISEKI公司生产的UNCLEMOLE 型TCZ600具有破碎功能的泥水平衡顶管掘进机。
①具有破碎功能的泥水平衡顶管掘进机有多种形式。
其基本原理是主轴偏心回转运动而破碎的泥水平衡顶管机,其刀盘的正面,开口比较大,便于大块的卵石等能进入顶管机内,刀盘正面上下两个泥土和石块的进口,其开口的面积约占顶管机全断面的15%~20%。
泥水平衡顶管施工组织设计方案泥水平衡顶管施工是一种地下管道施工方法,适用于城市内的地下管道施工。
泥水平衡顶管施工具有施工周期短、影响小、施工质量高等优点。
下面是泥水平衡顶管施工组织设计方案。
一、材料准备泥水平衡顶管施工需要准备的主要材料包括:混凝土、钢筋、管道、切割机、磨光机、朝向仪、胶水、水泥等。
二、设备准备泥水平衡顶管施工需要准备的主要设备包括:泥水平衡顶管推进机、导向台、传输带、掌握仪、切割机、编码器、顶管构件,炮苗(粉管),水压站等。
三、设计要求1.施工人员应按照国家有关标准、规范和施工安全规定进行施工操作和管理。
2.施工方案应符合环保要求,原材料应经过处理后在施工现场使用。
3.现场应特别注意维护地表及地下水资源环境,施工期间应避免对周边环境造成污染。
4.施工过程中应监测排放水质量,断电自动报警系统应按要求设置。
5.施工现场应设置消防设备,保障施工安全。
6.施工人员应持证上岗,并进行必要的培训和考试。
四、施工流程1. 基础施工:地面平整、测量,布设导向台及传输带。
2. 推进机进场:设置泥水平衡顶管推进机,进行调试。
3. 顶管安装:按照设计深度,安装顶管构件(包括管道、衬套、炮苗等)。
4. 推进顶管:启动推进机进行顶管推进作业。
5. 排泥处理:通过水泥调节土壤的粘着性质,收集泥浆,处理泥浆。
6. 顶管立式校正:利用掌握仪及切割机进行校正。
7. 顶管接口加固:利用磨光机进行接口加固。
8. 顶管过段施工:根据实际情况,在需要过段施工的地方进行过段施工。
9. 推进完工:推进至设计深度并达到验收标准,停止推进机,清理进洞口和出洞口,脱离顶管以待后续作业。
五、施工安全措施1. 在施工现场设置提醒标志、警示线和安全警示牌。
2. 严格执行工地安全生产标准,定期开展安全检查。
3. 严格控制现场施工人员数量,对施工人员进行培训、考试和安全教育。
4. 设施警示信号和报警装置,确保适时报警或停工。
5. 避免持续震动、岩屑落下等危险因素的存在。

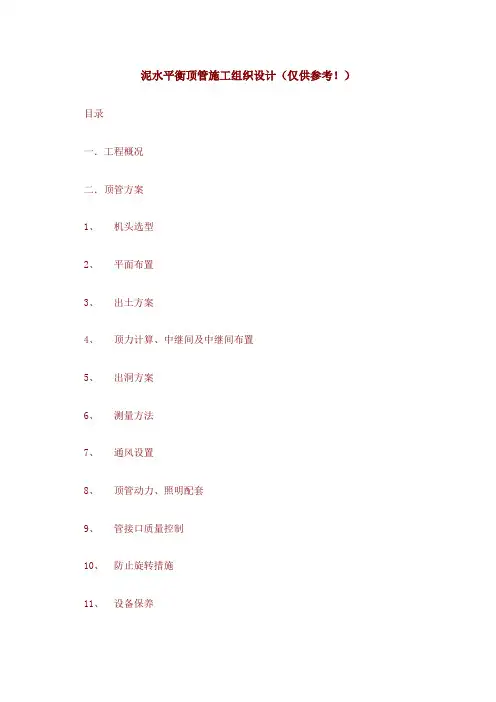

泥水平衡顶管施工组织设计(仅供参考!)目录一.工程概况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口质量控制10、防止旋转措施11、设备保养12、顶进结束后机头处理13、浅覆土安全技术14、注浆减磨五、安全六、质量控制七、进度计划一、工程概况本工程为顶管工程。
采用Φ800顶管,总长为 m,管中心标高-6.20~-27.72m。
土质由标高为 m的土到 m的土。
二、顶管方案1、机头选型本工程由于一次顶进距离较长,为确保工程质量万无一失,确保绝对工程安全,我公司根据以住施工经验,决定采用日本ISEKI公司生产的UNCLEMOLE 型TCZ600具有破碎功能的泥水平衡顶管掘进机。
①具有破碎功能的泥水平衡顶管掘进机有多种形式。
其基本原理是主轴偏心回转运动而破碎的泥水平衡顶管机,其刀盘的正面,开口比较大,便于大块的卵石等能进入顶管机内,刀盘正面上下两个泥土和石块的进口,其开口的面积约占顶管机全断面的15%~20%。
刀盘由设在主轴左右两侧的电动机驱动。
电动机是通过行星减速器带动小齿轮,然后再带动设在中心的大齿轮。
大齿轮与主轴及轧辊联接成一体。
主轴的左端安装有刀盘。
这样,只要刀盘驱动电机转动,刀盘也就转动,同时轧辊也转动。
在掘进机工作时,刀盘在一边旋转切削土砂的同时还一边作偏心运动把石块轧碎。
被轧碎的石块只有比泥土仓内与泥水仓联接的间隙小才能进入掘进机的泥水仓,然后从排泥管中被排出。
另外,由于刀盘运动过程中,泥土仓和泥水仓中的间隙也不断地由最小变到最大这样循环变化着,因此,它除了有轧碎小块石头的功能以外还始终能保证进水泵的泥水能通过此间隙到达泥土仓中,从而保证了掘进机不仅在砂土中,即使在粘土中也能正常工作。
一般情况下,刀盘每分钟旋转4~5转,每当刀盘旋转一圈时,偏心的轧碎动作达20~23次。
由于本机有以上这些特殊的构造,因此它的破碎能力是所有具有破碎功能的掘进机中最大的,破碎的最大粒径可达掘进机口径的40%~45%之间,破碎的卵石强度可达200Mpa。
顶管专项施工方案泥水平衡法一、引言顶管技术是一种用于城市地下综合管线施工的无开挖方法,逐渐得到了广泛的应用。
在顶管施工过程中,泥水平衡法是实现顶管浮管转运的一种常用方法。
本文将介绍泥水平衡法的工作原理、操作步骤以及其在顶管施工中的应用。
二、泥水平衡法工作原理泥水平衡法是通过泥水混合物的重力平衡来实现顶管的浮力与重力的平衡,从而保证顶管的稳定移动。
其工作原理可以简述如下:1.通过水平控制部位向顶管注入的辅助控制液体,在顶管的移动过程中形成一个水压平衡的环境;2.顶管与地面之间围绕着管道的泥水间隙,用于提供泥浆与注入液体之间的密封;3.在顶管的前端,通过泥浆的注入来提供推力,并实现顶管的前进。
三、泥水平衡法操作步骤泥水平衡法具体的操作步骤如下:1.准备工作:确定顶管的施工轨迹和设备位置,清理并确保施工现场整洁;2.准备泥浆:配制泥浆,并根据实际情况对其进行调整,以确保其密度和黏度适当;3.准备辅助控制液体:根据需求配制并调整辅助控制液体的密度,并将其加入注入系统中;4.设置注入系统:将注入系统设置好,并保持其运行正常;5.进行泥水平衡:通过注入系统向顶管注入辅助控制液体,形成泥水平衡,保持泥浆与注入液体之间的压力平衡;6.提供推力:通过向顶管前部注入泥浆,提供推力,实现顶管的前进;7.监控和调整:在顶管移动过程中,不断监控泥水平衡状态,根据需要调整辅助控制液体的注入速度和泥浆的注入量;8.完成施工:当顶管到达目标位置后,停止泥浆的注入和推力,完成顶管施工。
四、泥水平衡法在顶管施工中的应用泥水平衡法在顶管施工中有着广泛的应用,主要体现在以下几个方面:1.提高施工效率:通过采用泥水平衡法,可以减少顶管前进的阻力,提高施工效率;2.保护地面和地下设施:泥水平衡法可以减小顶管施工对地表和地下设施的影响,减少地面沉陷和管线破坏的风险;3.适应各种地质条件:泥水平衡法能够适应不同地质条件,包括强夯土、软土和砂质土等,提高顶管的施工适应性;4.减少环境污染:泥水平衡法在顶管施工中可以减少泥浆的溢出和泄漏,达到环保的效果;5.降低施工成本:相比于传统的开挖施工方法,泥水平衡法可以降低施工成本,减少人工和材料的使用。

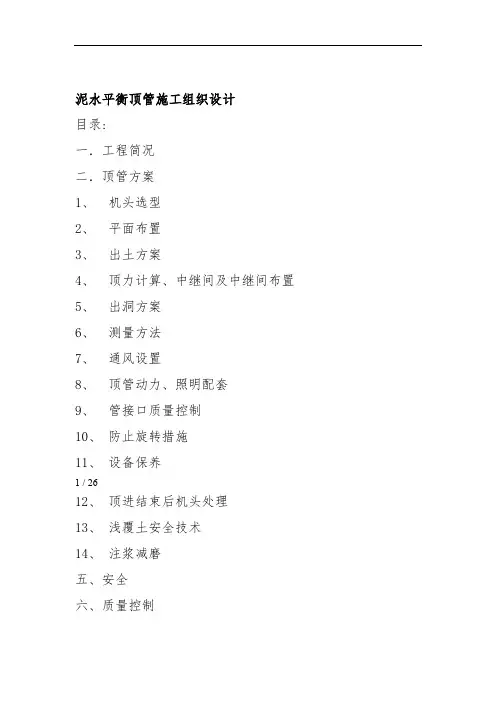

泥水平衡顶管施工组织设计目录:一.工程简况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口质量控制10、防止旋转措施11、设备保养1 / 2612、顶进结束后机头处理13、浅覆土安全技术14、注浆减磨五、安全六、质量控制2 / 26一、工程简况本工程为罗山县排水工程小潢河南岸截流干管顶管工程.采用泥水平衡机械顶管施工工法.二、顶管方案1、机头选型本工程由于一次顶进距离较长,为确保工程质量万无一失,确保绝对工程安全,我公司根据以住施工经验,决定采用日本RISA公司生产地OPD型具有破碎功能地泥水平衡顶管掘进机.①具有破碎功能地泥水平衡顶管掘进机有多种形式.其基本原理是主轴偏心回转运动而破碎地泥水平衡顶管机,其刀盘地正面,开口比较大,便于大块地卵石等能进入顶管机内,刀盘正面上下两个泥土和石块地进口,其开口地面积约占顶管机全断面地15%~20%.刀盘由设在主轴左右两侧地电动机驱动.电动机是通过行星减速器带动小齿轮,然后再带动设在中心地大齿3 / 26 轮.大齿轮与主轴及轧辊联接成一体.主轴地左端安装有刀盘.这样,只要刀盘驱动电机转动,刀盘也就转动,同时轧辊也转动.在掘进机工作时,刀盘在一边旋转切削土砂地同时还一边作偏心运动把石块轧碎.被轧碎地石块只有比泥土仓内与泥水仓联接地间隙小才能进入掘进机地泥水仓,然后从排泥管中被排出.另外,由于刀盘运动过程中,泥土仓和泥水仓中地间隙也不断地由最小变到最大这样循环变化着,因此,它除了有轧碎小块石头地功能以外还始终能保证进水泵地泥水能通过此间隙到达泥土仓中,从而保证了掘进机不仅在砂土中,即使在粘土中也能正常工作.一般情况下,刀盘每分钟旋转4~5转,每当刀盘旋转一圈时,偏心地轧碎动作达20~23次.由于本机有以上这些特殊地构造,因此它地破碎能力是所有具有破碎功能地掘进机中最大地,破碎地最大粒径可达掘进机口径地40%~45%之间,破碎地卵石强度可达200Mpa.本掘进机地优点是:特点:A、顶管机、主千斤顶、泥水循环系统和泥水分离装置(DESANDMAN)成套化.4 / 26B、带锥形破碎机地条幅刀盘,能破碎砾石.C、该机能适用较软土壤条件,如粘质土、砂土.D、使用安装在轨道上地主顶油缸.一次顶进长度超过100m.E、该机由一人在地面遥控操纵即可.F、可在控制台上进行电视监测及方向控制,精度高.带有双光靶方向控制系统,有经验地操作人员可以将方向误差控制在10mm之内!G、使用主千斤顶不间断便可单独顶进一节管子.H、泥水分离装置DESANDMAN是一种密封性好,操作灵活地分离系统,且能节省安装空间.此机型在现今使用较广,我们有着成功施工经验、技术成熟、可靠,对土层扰动少地特点.偏心破碎泥水平衡顶管掘进机是根据含水量较高地沙砾土而专门设计地.因此特别适应本工地基顶管地施工.2、平面布置、井内布置及管内布置2.1在工作井范围内实行全封闭隔离施工并布置以下必要地设施,地面指挥监测中心、办公室、仓库、配电5 / 26 间、冷作间等.布局要合理,环境整洁、卫生,并有专职人员进行管理.2.2现场布置采用8t汽吊,设备进场时,采用25t汽车吊车.2.3管道顶进时,起吊设备8T汽车吊.2.4井内布置工作井井内布置主要是后靠背、导轨、主顶油缸、油泵动力站、钢制扶梯等.3、出土方案泥水平衡式顶管地出土采用全自动地泥水输送方式,被挖掘地土通过在机舱内地搅拌和泥水形成泥浆,然后由泥浆泵抽出,高速排土.在沉井上部砌2只沉淀池.沉淀地余土外运需按文明施工要求和渣土处理办法,运到永久堆土点,不得污染沿途道路环境.4、顶力计算4.l 、推力地理论计算:(以Φ800mm计算)6 / 26F=F1十f2其中F—总推力Fl一迎面阻力 F2—顶进阻力F1=π/4*D2*P (D—管外径0.86m P—控制土压力) P=Ko*γ*Ho式中 Ko—静止土压力系数,一般取0.55Ho—地面至掘进机中心地厚度,取最大值6mγ—土地湿重量,取1.9t/m3P=0.55*1.9*6=6.27t/m2F1=3.14/4*0.862*6.27=3.64tF2=πD*f*L式中f一管外表面平均(根据顶进距离平均沙砾土)综合摩阻力,取0.8t/m2D—管外径0.86m7 / 26L—顶距F2=3.14*0.86*0.8*110=237.6t.因此,总推力F=3.64+237.6=241.3t.根据总推力、工作井所能承受地最大顶力及管材轴向允许推力比较后,取最小值作为油缸地总推力.工作井(Φ800mm顶管)设计允许承受地最大顶力为400t,管材轴向允许推力300t,主顶油缸选用2台200t(2000KN)级油缸.每只油缸顶力控制在180t以下,这可以通过油泵压力来控制,千斤顶总推力360t.因此我们无需增加额外地顶进系统即可满足要求.5、出洞方案为防止出洞口及顶进过程中泥水压力过大涌入工作井内,在洞口内预先安装一个单法兰穿墙钢套管,用于安装橡胶止水圈及止水封板.由于顶进距离长,造成管材表面及F型钢套环、砂等对橡胶止水圈不可避免地磨损,需经常更换橡胶止水圈.因此,我们在洞口里侧增加一道橡胶止水圈,当需更换外部橡胶止水法兰时,洞口内部地橡胶止水圈可防止地下水进入井内.6、测量以及设备安装6.l、测量地方法8 / 26接收井工作井使用交汇法引工作井及接1.1.11.1通视条件下地测量,点后视B.置经纬仪至A点,收井预留洞口中心至各自地井壁、、AC.,并在工作井后部定出一点保证C作BA直线地延长线在工作井井壁点,,后视A,B在一条轴线上置经纬仪在C点上并抄平固定激,置激光经纬仪基座于井下D点上定出一点A,,在激光经纬仪器架点,B置经纬仪于A点,后视光经纬仪架,安装激,点同,DA,,A,B点在竖直方向上成一直线上定出D点依设计轴线打好,A,点,后视点D,光经纬仪于仪器架上对中.,既可定出轴线角度 1.2不通视条件下地测量9 / 261.2.1引出A、B两点后可根据导线法以及平移法定出C、D、A,,其余步骤同通视条件下测量定位.1.2.2后靠背导轨及后顶地安装轴线确定后先安放后靠背,后靠背后部距离井壁100~200mm,调整后靠背前后以及左右方向,应尽量保证后靠背地中心于轴线相重合,调整方法见图:,先根据导轨本顶进方'在轴线定好后既可安装导轨以及后顶身地尺寸计算出导轨顶面至轴线地高差h,至水平仪于井下,在井四周作出4~6个临水点,保证轴线标高-临水点高程= h,安放导轨时可用线绳在相对地两个临水点拉出一条直10 / 26 线,使导轨顶轻触于线绳既可,然后根据轴线调整导轨轴线在竖直方向上于已知轴线地竖直投影线重合,导轨轴线方向调整好后再精调导轨地高程,最后支撑导轨至井壁上.引轴线至井底前后两侧A、B两点,分中后靠背,在后靠背上作一分中点C,开始放置后靠背时尽量使C点在AB地延长线上,此值可肉眼鉴定,误差不应大于10cm,在后靠背边缘定出任意等高两点D、D,,测量AD和A D,地距离,只需保证AD地距离约等于A D,地距离既可,误差不应大于3cm,导轨左右方向确定后既固定下面两侧各一点,后使用线坠调整前后方向既可,最后根据实际情况填塞C15-C30地混凝土至井壁到后靠背地间隙,后方顶地安装在后靠背地安装完毕后进行,抄平后顶后只要保证所以千斤顶后平面贴实后靠背既可固定.导轨安装完毕后需在预留洞口内安装副导轨,副导轨地轴线以及高程均要与主导轨保持一至,此副导轨用于防止机头进洞后低头,见下图:11 / 26砖封门导轨副导轨增高装置钢支架增高装置可根据机头重量以及增高量选择枕木.或砼垫层应保证除止水圈外最小直径大于,洞口止水装置地安装防止受到进洞物地剪切而失去止水8cm,进洞物最大直径地防位置确定后可用水泥砂浆封堵与井壁形成地间隙,,效果.止从间隙处漏水、漏浆.泥水系统地安装7 ,,泥浆池应尽量靠近工作井边可采用并联法见图:12 / 26注浆排泥系统排号号补水泥泥泥泵浆浆池池旁通装置送水泵送水沉石箱可以减少排泥管路过长而泥浆池尽量靠近工作井,防止块状,产生地管路摩阻力,沉石箱地配置可沉淀块状物.物直接进入排泥泵引起排泥泵堵塞和损坏浆液应保注浆系统应尽量使用螺杆泵以减少脉动现象,外以及机在泵出品处,1M系统应配置减压系统证搅拌均匀,.头注浆处各安装一只隔膜式压力表电路系统及后方顶液压系统安装流程(略)13 / 268.顶进开始调试阶段以及土体取样:顶管下井前应作一次安装调试,油管安装先应清洗,防止灰尘等污物进入油管,电路系统应保持干燥,机头运转调试各部分动作正常,液压系统无泄漏.机头下井后刀盘应离开封门1M左右,放置平稳后重测导轨标高,高程误差不超过5mm,既可开始凿除砖封门,砖封门应尽量凿除干净,不要遗留块状物,同时可进行土体取样工作,使用Ф100,L=500mm地两根钢管在洞口上下部各取长400mm地土样,取样工作完成后随既顶机头,使机头刀盘贴住前方土体.TCZ机头属于刀盘不可伸缩型,土压力表所显示地土压力为泥仓土压,显示地土压力与实际顶进地土压力存在一个压力差ΔP,此值一般取15-30T,由于进泥口是衡定地,TCZ机头地土压控制主要通过顶速来调节,每次初顶时先调节好送水压力,然后打开机内止水阀,转动刀盘,关闭机内旁道,待流量达到额定值地80%时既可开始顶进,送水压力可通过机内压力调节既可完成.1、顶进过程中地方向控制14 / 26由于TCZ机头本身所具有地方向诱导装置,纠偏操作就变地简单易行了,操作员只要通过纠偏动作,始终保证激光点在二号光耙地中心既可.测量与方向控制要点(1)有严格地放样复核制度,并做好原始记录.顶进前必须遵守严格地放样复测制度,坚持三级复测:施工组测量员→工程管理部→监理工程师,确保测量万无一失.(2)布设在工作井后方地仪座必须避免顶进时移位和变形,必须定时复测并及时调整.(3)顶进纠偏必须勤测量、多微调,纠偏角度应保持在10'~20'不得大于0.5°.并设置偏差警戒线.(4)初始推进阶段,方向主要是主顶油缸控制,因此,一方面要减慢主顶推进速度,另一方面要不断调整油缸编组和机头纠偏.(5)开始顶进前必须制定坡度计划,对每一M、每节管地位置、标高需事先计算,确保顶进时正确,以最终符合设计坡度要求和质量标准为原则.15 / 2610、顶管动力、照明配套8.1、顶管动力配套序设备名称数量总功率号(kw/h)22 1 刀盘电机 15.5 1 螺旋输送泵电机24 3 1 纠偏油泵电机158排水23091电焊合10(注:以上所列设备,并不都是同时启动.) 动力电线设置:管内设置—二路电缆,按其配套动力负载功率,选择电缆规格,供电采用TN—S方式,三相五线制移动电线装接.11.管接口质量控制16 / 269.l 本工程所用管节为“F”管,“F”管受力性能好,接头稳定性高,接口处止水密封性能好.9.2 选用优良管材并处理好管子接口顶管施工是十分重要地.要按有关规范对管材作现场检查验收,如发现不合格品坚决予以退回.9.3 管材运送、起吊均应有专用夹具,搁置时应用方木垫高,防止“F”型管接口地套环受压变形.9.4 接管前再次检查管子接头地承插口尺寸,橡胶圈和衬垫板地外观和质地.确认合格后可在接口处均匀涂抹薄层硅油等对橡胶无侵蚀性地润滑材料以减少摩阻力.承插接管时要保证与上节管地钢套环同轴度,并且加力要均匀,应保证橡胶圈不移位,不反转,不露出管外.顶管结束后要按设计要求在管内间隙处填充弹性密封膏,并与管口抹成—个光滑地渐变面.密封圈地胶结应在使用前两天完成并检查其牢固性.9.5 管材供应在顶进过程中,管材地供应是非常重要地,如果供应不及时造成顶进停止,后果是非常严重地,由于机头重量一般较大,长时间地滞留会造成机头沉降,使轴线发生偏差;或已顶好地管子和周围土体固结,使得摩阻力增大.因此,17 / 26在开始顶进前,需指定详细周全地供应计划,现场应备有足够余量.9、设备维修及保养在本工程项进过程中,特别需要对掘进机进行维修和保养,使掘进机始终处于优良地使用状态,从而顺利完成本工程实施.9.1刀盘主轴及外壳密封掘进机在累计顶进达500M时,需对刀盘主轴密封进行检查,看看是否良好,如果不良则应更换.如果良好则应在加好油地情况下安装好.11.7 液压系统当液化油出现乳化时,说明液压油己严重氧化,应予以更换,更换液压油之前须把油箱内清洗干净.加油必须用精滤车过滤后方可加入.另外,一旦发现油管老化应予以更换.11.8 电气系统18 / 26电气系统应保持干燥,保持指示灯及各仪表正常.11.9 纠偏系统纠偏系统要经常检查是否漏油、油液质量、油压情况,如发现不正常情况及时更换.10、注浆减磨长距离顶管施工中,顶力控制地关键是最大限度地降低顶进阻力,而降低顶进阻力最有效地方法是进行注浆.注浆使管周外壁形成泥浆润滑套,从而降低了顶进时地摩阻力,我们在注浆时做到以下几点.14.1、选择优质地触变泥浆材料,对膨润土取样测试.主要指标为造浆率、失水量和动塑比.14.2、在管子上预埋压浆孔,压浆孔地设置要有利于浆套地形成.14.4、压浆方式要以同步注浆为主,补浆为辅.在顶进过程中,要经常检查各推进段地桨液形成情况.19 / 2614.5、注浆设备和管路要可靠,具有足够地耐压和良好地密封性能.在注浆孔中设置一个单向阀,使浆液管外地土不能倒灌而堵塞注浆孔,从而影响这浆效果.14.6、注浆工艺由专人负责,质量员定期检查.14.7、注浆泵选择脉动小地螺杆泵,流量与顶进速度相应配.14.8、由于顶管线路长,为使全程注浆压力不致相差过大,在中间还将每隔400增设压浆泵以增大压力.5、应急措施由于本顶管工程中,土质变化较大,因此本工程在顶管施工时如遇到意外情况,如土质突然变化、发生涌水现象、遇到障碍物等,必须采取有效地措施来处理.1、地质发生很大地变化,突然间变硬或变软.这可以通过刀盘地转矩来判断,如果突然变硬了,则向土仓内加入水或泥浆,掘进机上设有加泥孔,其目地就是用来加泥地.如果太软,可把第一至第三节管子及工具头都联成了一个整体,以增加它们地刚性,从而可避免机头突然沉陷.2、在顶管施工过程中,如果出现异常地偏差或纠偏失效,必须在允许偏差标准以内就停下来,分析原因,找出对策再20 / 26继续顶进,切不可盲目行动.操作人员必须严格遵守这样一条规定:无论何种情况,超过允许偏差一律停下来,并且如实汇报情况,以便分析原因,找准对策.五、安全严格执行安全生产协议书及治安,消防协议书中所规定地内容,并结合工程特点做到以下几点:5.1 管理工作标准化本工程以井下作业为主,工程安全管理上要求“安全第一”地指导思想,必须贯彻在工程施工地始终,切实认真贯彻有关安全生产、文明施工地规章制度,加强对安全生产、文明施工地检查,使管理工作标准化.5.2 抓好安全基础工作提高安全管理水平,以防为主是本工程安全管理地目标,使每个施工人员树立以“预防为主”地安全生产意识,根据本工程地施工特点,认真抓好施工现场地“八大纪律”及“三大操作规程”为重点地安全基础工作.5.3 二通、三无、五必须21 / 26(1)二通:施工现场人行路畅通,施工工地沿线单位,?公用道路出入口畅通.(2)三无:施工中无管线事故,施工无重大伤亡事故,?施工现场周围道路平整无积水.(3)五必须:施工区域必须严格分离,施工现场必须挂牌施工,?工地现场材料必须堆放整齐,生活区必须清洁文明,工地现场必须清洁文明,加强以文明施工地思想工作.5.4 防汛防台、治安保卫、卫生及隧道内排水排风具体措施防汛防台:由于本区间隧道掘进行正处于汛期及台风季节,在工作井内布置一台渣浆泵,备一台渣浆泵、四台潜水泵及草包等,在工作井四周砌30cm踢脚.在暴雨及台风时处理可能发生地事情.行车上安装防风安全装置.治安保卫、卫生:严格执行招标文件中治安保卫、卫生所规定地内容,结合本工程地实际情况加强工地地巡查,特别在夜间值班人员应经常巡查.严禁在更衣室、民工宿舍喝酒、打牌.民工宿舍、更衣室,办公室物品安放整齐规划,建立卫生值日制度,保持室内清洁整齐.22 / 26管内排水:在管内安装一路排水管道,在工作面放一台潜水泵及时抽掉积水.积水抽至排水管内送至工作井,由工作井内渣浆泵抽送至地面排水沟.管内排风:在隧道内安装一路排风管路.5.5 消防管理(1)严格执行消防条例地有关规定和执行各级<<安全防火规定>>(2)加强现场防火力量及灭火设备,现场设兼职消防员,落实防火责任制.顶管管道内严禁吸烟.(3)在施工现场仓库、木工间、机焊、配电间、办公室等处配备好足够地消防器材,并要加强管理和保养,以备使用.5.6井下施工地所有移动电机具和设备,必须有严格地接地措施.井下、管道内地照明设备必须用12V~16V安全电压.5.7 现场宣传工作(1)设立通讯员,并及时向分公司、公司及外界新闻媒体报道和宣传工作建设情况和在工程建设中地新风尚.(2)配合公司、分公司做好形式任务宣传教育工作,加强全员地危机意识和责任感.23 / 265.8 建立班组安全管理制度建立对施工班组地安全管理制度是一项极其重要地基础工作,重点开展以“讲评,教育、交底及检查”地安全管理制度.5.9 重点部位安全管理措施(1)确定安全重点部位,实行监控.(2)成立监控小组,实行分项管理.(3)加强施工前期管理,对设计和施工工艺实行把关,强化安全管理措施.(4)进行认真地安全交底,加强部位全过程地检查、把关,及时地总结、反馈,修订措施.六、质量控制(一)形成一个有效地保证体系(二)建立健全质量管理网络为保证施工质量,在施工现场实行以总工程师为核心地质量管理网络.以确保整体工程达到优良级,实行工程质量目标管理,明确各部门地工作岗位职责,落实质量责任制,形24 / 26 成一个有效地质量保证体系.由检验部门具体负责,各工程组配备专职质量员,强化质量监控和检测手段.(三)工程地质量标准以标书要求及标书中参用地质量标准为准.工程开工前组织全体施工人员认真学习并做好技术交底工作.建立技术交底卡,严格按操作规程组织施工. (四)加强自检,互检制度,实行三级(班组,工程部,质检科)检验制度,做好隐蔽工程验收,由班组填自检单,然后工程部验检,质检科抽检,监理验证签字.做好上下通工序验收,只有上道工序通过验收后方可进行下道工序施工.(五)把好原材料、成品地质量关凡使用在本工程中原材料、砼管材、商品砼等都必须经过ISO9002系列认证产品或推荐使用地合格产品,到施工现场进行严格检验,并具备质保单位和实验技术资料等.做好各种材料地质量记录和资料地整理和保存工作,使各种证明、合格证(单位)、验收、实验单据等齐全,确保其可追溯地完整性.(六)确保各种实验地时效性和准确性,现场成立实验室,并严格按照“实验室规程”开展现场各种实验工作,保证按照规范要求做好各类原材料、成品砼管材、商品砼、砂浆、25 / 26焊接件等地抽检和复检工作,切实起到把好质量关,用数据和分析图表配合和指导现场施工质量.(七)对施工中各类测量仪器,如经纬仪、水准仪、测距仪等,以及实验设备,须按规定做好计量检定工作,并在使用地过程中,随时发现掌握可能出现地偏差,以保证计量设备地准确.(八)开展各项质量活动定期开展质量活动,活动形式可多样化,可以是各工程组地互检,组织学习,参观样板工程,以达到相互交流,传递质量信息,提高质量意识,促进工程质量地提高.以重大工程立功竞赛活动为主导,开展质量竞赛单项活动,组织各工程组之间开展质量管理方面地竞赛活动,以顶管工程施工班组之间开展同工种施工质量竞赛活动,充分调动广大施工人员地劳动积极性.26 / 26。
旺江路道路路基工程施工第一标段顶管施工方案望城建设(集团)2011年6月20日目录第一章工程概况和编制依据 (2)第二章工程特点和施工前的准备工作 (3)第三章工作坑与接收坑施工方案 (5)第一节测量放线 (5)第二节工作井及接收井施工方案 (7)第四章顶进施工方案 (13)第五章施工进度计划安排 (25)第六章对不良地质情况的处理 (27)第七章质量目标设计 (28)第八章安全生产 (32)第九章文明施工及环境保护 (35)第十章平面布置 (37)第十一章主要机械使用计划 (39)第十二章主要材料使用计划 (40)第一章工程概况和编制依据旺江路第一标段起点桩号为:K12+080,终点桩号为:K13+470,全长1390米。
本工程有一道污水排水管道位于K12+080~K12+665.06(We106~We117)段路基右幅距中12米处,共计585米,管径为D1200,纵坡设计为由南往北2.5%,管顶覆土最小深度为5.797m,最大深度为11.259m。
该段管道按明挖施工,开挖面宽约27~30米,土方开挖及沟槽回填工程量大,施工难度增大,施工造价也相应增大,对本工程整体施工进度影响非常大。
因此我标段拟对此段管道采用顶管施工,顶管施工开挖量小,且顶管施工过程中可同时进行上部路基施工,对施工工期影响小。
顶管工作坑尺寸为8.0米×5.0米,接收坑尺寸为5.3米×3.9米。
根据设计图纸本段共设7个井,顶管工作坑3座,接收坑4座,工作坑设于We108(K12+215.06)、We112(K12+415.06)、We116(K12+615.06),接收坑设于We106(K12+115.348)、We110(K12+315.06)、We114(K12+515.06)、We117(K12+665.06)。
地质情况:根据地质报告中间成果,本段管道穿越围地质主要由粉质粘土⑥、粉质粘土⑦、粉质粘土⑨构成。
目录第一章、编制依据 (2)第二章、工程概况 (2)第三章、地质水文 (7)第四章、施工方案 (26)第五章、施工监测 (45)第六章、应急预案 (47)第七章、质量保证措施 (49)第八章、安全、文明施工及环境保护措施 (54)第一章、编制依据一、《建筑工程施工质量验收统一标准》GB50300-2001;二、《建筑施工安全检查标准》最新JGJ59-2011;三、《混凝土工程施工规范》GB50204;四、《混凝土结构工程施工质量验收规范》GB50204-2002;五、《工程测量规范》GB50026-2007;六、《给水排水工程顶管技术规程》CECS246:2008;七、《给水排水工程施工及验收规范》GB50268-97;八、设计文件及施工合同;九、踏勘工地现场所获取的资料。
第二章、工程概况一、工程名称津南污水处理厂配套管网工程第三标段二、工程地点本工程座落在天津市西青区与津南区交界处,津港快速路沿线;河西区绥江道和解放南路沿线。
三、参建单位建设单位:天津市排水公司设计单位:天津市市政工程设计研究院监理单位:天津华地公用工程建设监理有限公司施工单位:中铁六局集团有限公司四、工程简介津南污水处理厂配套管网工程第三标段施工内容包括污水管道工程与再生水管道工程两部分。
(一)、污水管道工程自二标段终点WB12井穿越外环线及外环河后,沿津港高速西侧顶管至1#提升泵站前,设计坡度0.5‰,污水管道共铺设1981.5米,检查井12座,最大顶程200m,管材为承插式内衬PVC钢筋混凝土顶管管材(非标),管体混凝土强度等级为C55,抗渗等级S8。
下穿外环河和外环路管材为d3200,其余均为d2800。
(二)、再生水管道顶进施工:1、下穿津港快速路:并排两处顶管,分别为管径d1650,双排管道和管径d1500,双排管道。
顶程均58m;2、下穿外环河和外环路:顶管管径为d1500,双排管道,顶程112m;3、下穿友谊南路:顶管管径为d1650,单排管道,顶程56m;4、下穿解放南路:顶管管径为d1650,单排管道,顶程75m。
泥水平衡顶管施工组织设计(仅供参考!)目录一.工程概况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口质量控制10、防止旋转措施11、设备保养12、顶进结束后机头处理13、浅覆土安全技术14、注浆减磨五、安全六、质量控制七、进度计划一、工程概况本工程为顶管工程。
采用Φ800顶管,总长为 m,管中心标高-6.20~-27.72m。
土质由标高为 m的土到 m的土。
二、顶管方案1、机头选型本工程由于一次顶进距离较长,为确保工程质量万无一失,确保绝对工程安全,我公司根据以住施工经验,决定采用日本ISEKI公司生产的UNCLEMOLE 型TCZ600具有破碎功能的泥水平衡顶管掘进机。
①具有破碎功能的泥水平衡顶管掘进机有多种形式。
其基本原理是主轴偏心回转运动而破碎的泥水平衡顶管机,其刀盘的正面,开口比较大,便于大块的卵石等能进入顶管机内,刀盘正面上下两个泥土和石块的进口,其开口的面积约占顶管机全断面的15%~20%。
刀盘由设在主轴左右两侧的电动机驱动。
电动机是通过行星减速器带动小齿轮,然后再带动设在中心的大齿轮。
大齿轮与主轴及轧辊联接成一体。
主轴的左端安装有刀盘。
这样,只要刀盘驱动电机转动,刀盘也就转动,同时轧辊也转动。
在掘进机工作时,刀盘在一边旋转切削土砂的同时还一边作偏心运动把石块轧碎。
被轧碎的石块只有比泥土仓内与泥水仓联接的间隙小才能进入掘进机的泥水仓,然后从排泥管中被排出。
另外,由于刀盘运动过程中,泥土仓和泥水仓中的间隙也不断地由最小变到最大这样循环变化着,因此,它除了有轧碎小块石头的功能以外还始终能保证进水泵的泥水能通过此间隙到达泥土仓中,从而保证了掘进机不仅在砂土中,即使在粘土中也能正常工作。
一般情况下,刀盘每分钟旋转4~5转,每当刀盘旋转一圈时,偏心的轧碎动作达20~23次。
由于本机有以上这些特殊的构造,因此它的破碎能力是所有具有破碎功能的掘进机中最大的,破碎的最大粒径可达掘进机口径的40%~45%之间,破碎的卵石强度可达200Mpa。
泥水平衡顶管施工组织设计(仅供参考!)泥水平衡顶管施工组织设计(仅供参考!)目录一.工程概况二.顶管方案1、机头选型2、平面布置3、出土方案4、顶力计算、中继间及中继间布置5、出洞方案6、测量方法7、通风设置8、顶管动力、照明配套9、管接口质量控制10、防止旋转措施11、设备保养12、顶进结束后机头处理13、浅覆土安全技术14、注浆减磨五、安全六、质量控制七、进度计划一、工程概况本工程为顶管工程。
采用Φ800顶管,总长为m,管中心标高-6.20~-27.72m。
土质由标高为m的土到m的土。
二、顶管方案1、机头选型本工程由于一次顶进距离较长,为确保工程质量万无一失,确保绝对工程安全,我公司根据以住施工经验,决定采用日本ISEKI公司生产的UNCLEMOLE 型TCZ600具有破碎功能的泥水平衡顶管掘进机。
本掘进机的优点是:特点:A、顶管机、主千斤顶、泥水循环系统和泥水分离装置(DESANDMAN)成套化。
B、带锥形破碎机的条幅刀盘,能破碎小于外径30%,一轴强度196Mpa(2000 kg/cm2)的砾石。
C、该机能适用各种土壤条件,如粘质土、砂土、砂砾混合卵石土和软岩上。
D、使用安装在轨道上的主顶油缸。
一次顶进长度超过100m。
E、该机由一人在地面遥控操纵即可。
F、可在控制台上进行电视监测及方向控制,精度高。
带有ISEKI 专利的RSG双光靶方向控制系统,有经验的操作人员可以将方向误差控制在10mm之内!此机型在现今使用较广,我们有着成功施工经验、技术成熟、可靠,对土层扰动少的特点。
偏心破碎泥水平衡顶管掘进机是根据含水量较高的沙砾土而专门设计的。
因此特别适应本工地基顶管的施工。
2、平面布置、井内布置及管内布置2.1在工作井范围内实行全封闭隔离施工并布置以下必要的设施,地面指挥监测中心、办公室、仓库、配电间、冷作间等。
布局要合理,环境整洁、卫生,并有专职人员进行管理。
2.2现场布置采用8t汽吊,设备进场时,采用16t汽车吊车。
2.3管道顶进时,起吊设备采用跨距为14m的龙门行车(起重能力为30t),行车导轨与顶管中心线应平行铺设,并与管中心左右对称。
2.4井内布置工作井井内布置主要是后靠背、导轨、主顶油缸、油泵动力站、钢制扶梯等。
3、出土方案泥水平衡式顶管的出土采用全自动的泥水输送方式,被挖掘的土通过在机舱内的搅拌和泥水形成泥浆,然后由泥浆泵抽出,高速排土。
在沉井上部砌2只沉淀池。
沉淀的余土外运需按文明施工要求和渣土处理办法,运到永久堆土点,不得污染沿途道路环境。
4、顶力计算4.l 、推力的理论计算:(以Φ800mm计算)F=F1十f2其中F—总推力Fl一迎面阻力F2—顶进阻力F1=π/4*D2*P(D—管外径0.86mP—控制土压力)P=Ko*γ*Ho式中Ko—静止土压力系数,一般取0.55Ho—地面至掘进机中心的厚度,取最大值6mγ—土的湿重量,取1.9t/m3P=0.55*1.9*6=6.27t/m2F1=3.14/4*0.862*6.27=3.64tF2=πD*f*L式中f一管外表面平均(根据顶进距离平均沙砾土)综合摩阻力,取0.8t/m2D—管外径0.86mL—顶距F2=3.14*0.86*0.8*110=237.6t。
因此,总推力F=3.64+237.6=241.3t。
根据总推力、工作井所能承受的最大顶力及管材轴向允许推力比较后,取最小值作为油缸的总推力。
工作井(Φ800mm顶管)设计允许承受的最大顶力为400t,管材轴向允许推力300t,主顶油缸选用2台200t(2000KN)级油缸。
每只油缸顶力控制在180t以下,这可以通过油泵压力来控制,千斤顶总推力360t。
因此我们无需增加额外的顶进系统即可满足要求。
5、出洞方案为防止出洞口及顶进过程中泥水压力过大涌入工作井内,在洞口内预先安装一个单法兰穿墙钢套管,用于安装橡胶止水圈及止水封板。
由于顶进距离长,造成管材表面及F型钢套环、砂等对橡胶止水圈不可避免的磨损,需经常更换橡胶止水圈。
因此,我们在洞口里侧增加一道橡胶止水圈,当需更换外部橡胶止水法兰时,洞口内部的橡胶止水圈可防止地下水进入井内。
6、测量以及设备安装6.l、测量的方法1.1通视条件下的测量1.1.1使用交汇法引工作井及接收井预留洞口中心至各自的井壁。
置经纬仪至A点,后视B点,作BA直线的延长线,并在工作井后部定出一点C。
保证C、A、B在一条轴线上,置经纬仪在C点上,后视A点,在工作井井壁上定出一点A,,置激光经纬仪基座于井下D点,并抄平固定激光经纬仪架,置经纬仪于A 点,后视B点,在激光经纬仪器架上定出D点,D点同A,,A,B 点在竖直方向上成一直线,安装激光经纬仪于仪器架上,对中D点,后视A,点,依设计轴线打好角度,既可定出轴线。
1.2不通视条件下的测量1.2.1引出A、B两点后可根据导线法以及平移法定出C、D、A,,其余步骤同通视条件下测量定位。
1.2.2后靠背导轨及后顶的安装轴线确定后先安放后靠背,后靠背后部距离井壁100~200mm,调整后靠背前后以及左右方向,应尽量保证后靠背的中心于轴线相重合,调整方法见图:在轴线定好后既可安装导轨以及后顶,先根据导轨本身的尺寸计算出导轨顶面至轴线的高差h,至水平仪于井下,在井四周作出4~6个临水点,保证轴线标高-临水点高程= h,安放导轨时可用线绳在相对的两个临水点拉出一条直线,使导轨顶轻触于线绳既可,然后根据轴线调整导轨轴线在竖直方向上于已知轴线的竖直投影线重合,导轨轴线方向调整好后再精调导轨的高程,最后支撑导轨至井壁上。
引轴线至井底前后两侧A、B两点,分中后靠背,在后靠背上作一分中点C,开始放置后靠背时尽量使C点在AB的延长线上,此值可肉眼鉴定,误差不应大于10cm,在后靠背边缘定出任意等高两点D、D,,测量AD和A D,的距离,只需保证AD的距离约等于A D,的距离既可,误差不应大于3cm,导轨左右方向确定后既固定下面两侧各一点,后使用线坠调整前后方向既可,最后根据实际情况填塞C15-C30的混凝土至井壁到后靠背的间隙,后方顶的安装在后靠背的安装完毕后进行,抄平后顶后只要保证所以千斤顶后平面贴实后靠背既可固定。
导轨安装完毕后需在预留洞口内安装副导轨,副导轨的轴线以及高程均要与主导轨保持一至,此副导轨用于防止机头进洞后低头,见下图:增高装置可根据机头重量以及增高量选择枕木,钢支架或砼垫层。
洞口止水装置的安装,应保证除止水圈外最小直径大于进洞物最大直径的8cm,防止受到进洞物的剪切而失去止水效果,位置确定后可用水泥砂浆封堵与井壁形成的间隙,防止从间隙处漏水、漏浆。
7.泥水系统的安装泥浆池应尽量靠近工作井边,可采用并联法,见图:泥浆池尽量靠近工作井边,可以减少排泥管路过长而且产生的管路摩阻力,沉石箱的配置可沉淀块状物,防止块状物直接进入排泥泵引起排泥泵堵塞和损坏。
注浆系统应尽量使用螺杆泵以减少脉动现象,浆液应保证搅拌均匀,系统应配置减压系统,在泵出品处1米外以及机头注浆处各安装一只隔膜式压力表。
电路系统及后方顶液压系统安装流程(略)8.顶进开始调试阶段以及土体取样:顶管下井前应作一次安装调试,油管安装先应清洗,防止灰尘等污物进入油管,电路系统应保持干燥,机头运转调试各部分动作正常,液压系统无泄漏。
机头下井后刀盘应离开封门1米左右,放置平稳后重测导轨标高,高程误差不超过5mm,既可开始凿除砖封门,砖封门应尽量凿除干净,不要遗留块状物,同时可进行土体取样工作,使用Ф100,L=500mm 的两根钢管在洞口上下部各取长400mm的土样,取样工作完成后随既顶机头,使机头刀盘贴住前方土体。
TCZ机头属于刀盘不可伸缩型,土压力表所显示的土压力为泥仓土压,显示的土压力与实际顶进的土压力存在一个压力差ΔP,此值一般取15-30T,由于进泥口是衡定的,TCZ机头的土压控制主要通过顶速来调节,每次初顶时先调节好送水压力,然后打开机内止水阀,转动刀盘,关闭机内旁道,待流量达到额定值的80%时既可开始顶进,送水压力可通过机内压力调节既可完成。
1、顶进过程中的方向控制由于TCZ机头本身所具有的方向诱导装置,纠偏操作就变的简单易行了,操作员只要通过纠偏动作,始终保证激光点在二号光耙的中心既可。
测量与方向控制要点(1)有严格的放样复核制度,并做好原始记录。
顶进前必须遵守严格的放样复测制度,坚持三级复测:施工组测量员→项目管理部→监理工程师,确保测量万无一失。
(2)布设在工作井后方的仪座必须避免顶进时移位和变形,必须定时复测并及时调整。
(3)顶进纠偏必须勤测量、多微调,纠偏角度应保持在10’~20’不得大于0.5°。
并设置偏差警戒线。
(4)初始推进阶段,方向主要是主顶油缸控制,因此,一方面要减慢主顶推进速度,另一方面要不断调整油缸编组和机头纠偏。
(5)开始顶进前必须制定坡度计划,对每一米、每节管的位置、标高需事先计算,确保顶进时正确,以最终符合设计坡度要求和质量标准为原则。
10、顶管动力、照明配套8.1、顶管动力配套序号设备名称数量总功率(kw/h)1刀盘电机1222螺旋输送泵电机15.53纠偏油泵电机148排水泵2159电焊机13010合计(注:以上所列设备,并不都是同时启动。
)动力电线设置:管内设置—二路电缆,按其配套动力负载功率,选择电缆规格,供电采用TN—S方式,三相五线制移动电线装接。
11.管接口质量控制9.l本工程所用管节为“F”管,“F”管受力性能好,接头稳定性高,接口处止水密封性能好。
9.2选用优良管材并处理好管子接口顶管施工是十分重要的。
要按有关规范对管材作现场检查验收,如发现不合格品坚决予以退回。
9.3管材运送、起吊均应有专用夹具,搁置时应用方木垫高,防止“F”型管接口的套环受压变形。
9.4接管前再次检查管子接头的承插口尺寸,橡胶圈和衬垫板的外观和质地。
确认合格后可在接口处均匀涂抹薄层硅油等对橡胶无侵蚀性的润滑材料以减少摩阻力。
承插接管时要保证与上节管的钢套环同轴度,并且加力要均匀,应保证橡胶圈不移位,不反转,不露出管外。
顶管结束后要按设计要求在管内间隙处填充弹性密封膏,并与管口抹成—个光滑的渐变面。
密封圈的胶结应在使用前两天完成并检查其牢固性。
9.5管材供应在顶进过程中,管材的供应是非常重要的,如果供应不及时造成顶进停止,后果是非常严重的,由于机头重量一般较大,长时间的滞留会造成机头沉降,使轴线发生偏差;或已顶好的管子和周围土体固结,使得摩阻力增大。
因此,在开始顶进前,需指定详细周全的供应计划,现场应备有足够余量。
9、设备维修及保养在本工程项进过程中,特别需要对掘进机进行维修和保养,使掘进机始终处于优良的使用状态,从而顺利完成本工程实施。
9.1刀盘主轴及外壳密封掘进机在累计顶进达500米时,需对刀盘主轴密封进行检查,看看是否良好,如果不良则应更换。
