承重墙开门洞施工方案
一份合理承重墙开门洞施工方案中,如何进行承重墙改造?基本情况怎么样?下面整理承重墙开门基本内容如下:
承重墙指支撑着上部楼层重量的墙体,在工程图上为黑色墙体,打掉会破坏整个建筑结构。
承重墙开门洞施工方案:
承重墙指支撑着上部楼层重量的墙体,在工程图上为黑色墙体,打掉会破坏整个建筑结构;非承重墙是指不支撑着上部楼层重量的墙体,只起到把一个房间和另一个房间隔开的作用,在工程图上为中空墙体,有没有这堵墙对建筑结构没什么大的影响。
一般地讲,砖混结构的房屋所有墙体都是承重墙;框架结构的房屋内部的墙体一般都不是承重墙。
当然具体到房屋结构本身,判断墙是否是承重墙,应仔细研究原建筑图纸并到现场实际勘察后才能确定。
承重墙是经过科学计算的,如果在承重墙上打孔装修,就会影响地基的稳定性需要注意。
承重墙中梁改造基本情况:
一:首先根据拆除下来的承重墙的长度和墙体上面所能承受的荷载累加,然后才可以去确定梁的截面尺寸,并且计算出相配的钢筋长度,这样才是比较准确的。
二:接着我们来看看具体的方法,把拆下来的墙体两侧设置一根钢管来支撑整个墙面,不要忘了要加上横梁和垫一个木板,因为这样。

新型墙体开孔操作方法
新型墙体开孔操作方法具体步骤如下:
1. 准备工具和材料:需要准备电钻、钻头、墙体开孔模板、胶带、镐、墙膜等工具和材料。
2. 安装墙体开孔模板:将墙体开孔模板按照要开孔位置放置在墙面上,并使用胶带固定好,确保模板不会移动。
3. 用电钻打孔:选择合适的钻头,将电钻插入墙体开孔模板的开孔部分,慢慢地开始打孔,保持垂直。
4. 清理打孔部分:使用镐等工具将打孔部分露出的混凝土或石膏等材料清理干净,确保开孔整齐、平滑。
5. 处理墙体:根据需要,在开孔部分喷涂或粘贴墙膜等材料,以保护墙体免受潮湿和腐蚀。
6. 安装需要的设备:根据需要,安装需要的设备,如插座、开关、管道等,在开孔部分进行固定和连接。
需要注意的是,在进行墙体开孔操作时,应先检查墙体结构和管线等情况,确保
开孔的位置不会影响墙体的强度和稳定性,同时也要注意安全,佩戴好个人防护装备,并遵循电器使用安全规范。
1米墙开洞口施工方案讲解1. 引言1米墙开洞口施工是建筑工程中常见的工作之一。
本文将详细介绍1米墙开洞口的施工方案,包括施工准备、施工步骤、安全注意事项等内容,以帮助工程人员顺利完成此项工作。
2. 施工准备在进行1米墙开洞口施工前,需要进行一系列准备工作,包括:2.1. 确定开洞尺寸和位置根据工程设计要求和结构要求,确定开洞尺寸和位置,包括墙体厚度、洞口宽度和高度等。
2.2. 准备施工材料和工具准备适当的施工材料和工具,包括电钻、水平仪、测量工具、钢筋、混凝土和砖块等。
2.3. 安全措施确保施工现场的安全,包括设置安全警示标识、佩戴安全帽和防护手套等。
3. 施工步骤1米墙开洞口的施工步骤如下:3.1. 测量和标记使用测量工具和水平仪,在墙体上准确标记出开洞的位置和尺寸。
3.2. 钻孔使用电钻和适当的钻头,按照标记的位置在墙体上进行钻孔作业,确保洞口的平整和垂直度。
3.3. 扩张洞口使用锤子和凿子,在钻孔周围逐步扩张洞口的尺寸,直至达到设计要求的洞口尺寸。
3.4. 设置钢筋根据结构要求,在洞口周围设置适当的钢筋,以增加墙体的承载力和稳定性。
3.5. 浇筑混凝土在洞口周围设置好钢筋后,进行混凝土浇筑,确保混凝土充分填充洞口并平整表面。
3.6. 等待固化等待混凝土完全固化后,进行必要的收尾工作,如清理施工现场、处理边缘等。
4. 安全注意事项在进行1米墙开洞口施工时,需要注意以下安全事项:•佩戴适当的劳动防护用具,包括安全帽、防护手套和工作鞋等。
•使用合适的工具和设备,严禁使用损坏或不合格的工具进行施工。
•注意施工现场的通风和适当排放粉尘,以避免空气污染和职业病风险。
•遵守施工期间的安全规定和标识,如禁止吸烟、聚集和使用明火等。
5. 总结1米墙开洞口施工是一项常见的建筑工程任务。
通过准备施工材料和工具,遵循正确的施工步骤,并注意安全事项,工程人员可以顺利完成此项工作。
希望本文所提供的施工方案和安全注意事项能对读者在实际工程中有所帮助。

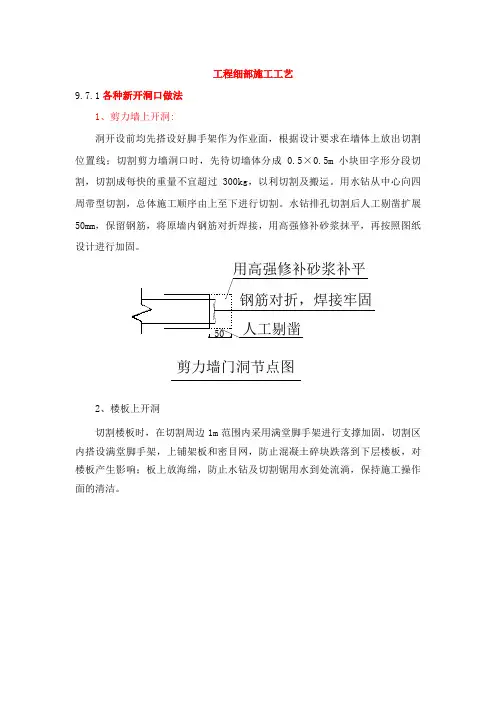

工程细部施工工艺9.7.1各种新开洞口做法1、剪力墙上开洞:洞开设前均先搭设好脚手架作为作业面,根据设计要求在墙体上放出切割位置线;切割剪力墙洞口时,先待切墙体分成0.5×0.5m小块田字形分段切割,切割成每快的重量不宜超过300kg,以利切割及搬运。
用水钻从中心向四周带型切割,总体施工顺序由上至下进行切割。
水钻排孔切割后人工剔凿扩展50mm,保留钢筋,将原墙内钢筋对折焊接,用高强修补砂浆抹平,再按照图纸设计进行加固。
剪力墙门洞节点图2、楼板上开洞切割楼板时,在切割周边1m范围内采用满堂脚手架进行支撑加固,切割区内搭设满堂脚手架,上铺架板和密目网,防止混凝土碎块跌落到下层楼板,对楼板产生影响;板上放海绵,防止水钻及切割锯用水到处流淌,保持施工操作面的清洁。
分段切割示意图1)楼板切割,重新植筋、浇筑混凝土:切割楼板洞口时,洞口尺寸大于1m×1m的先使用水钻在待切割的楼板中央切割出一个1m×1m的施工洞,以便于液压钳的施工。
再使用液压钳破碎混凝土楼板;在距切割边缘线200mm的范围停止液压钳破碎施工,采用采用人工剔凿施工,保留原楼板中钢筋。
洞口尺寸小于1m×1m的用水钻从中心向四周带型切割。
切割混凝土楼板时,保证其他结构构件不受损害,并在墙支座处保留原钢筋,钢筋原钢筋长度﹥50mm。
洞口切割后按照图纸设计要求植筋,重新浇筑C35混凝土。
2)楼板切割洞口,不保留钢筋:切割楼板时,按照设计要求,不需要保留原结构钢筋的洞口采用水钻排孔切割配合液压钳进行切割施工。
洞口尺寸大于1m×1m的先使用水钻在待切割的楼板中央切割出一个1m×1m 的施工洞,以便于液压钳的施工。
再使用液压钳破碎混凝土楼板;在距切割边缘线200mm的范围停止液压钳破碎施工,采用水钻或切割锯沿切割边缘线切割混凝土楼板,以防止液压钳破碎混凝土造成周边混凝土结构的损坏。
最后用人工剔凿进行修边。
砖墙上开洞施工方案引言在建筑施工中,经常会遇到需要在现有砖墙上开洞的情况。
开洞工作比较复杂,需要考虑墙体的结构安全以及施工过程中的安全措施。
本文将详细介绍砖墙上开洞的施工方案,包括施工前的准备工作、具体操作步骤以及施工后的处理。
施工前准备在开始砖墙开洞之前,有几项准备工作是必要的。
1. 研究结构图纸首先,需要仔细研究建筑的结构图纸,了解砖墙的具体结构。
在结构图纸中可以找到墙体的厚度、砖块的类型和墙体周围的结构支撑等信息。
这有助于确定开洞的位置和大小。
2. 测量墙体尺寸在选择开洞位置之前,需要测量墙体的尺寸。
使用测量工具准确测量墙体的高度、宽度和厚度,以确保开洞的位置和大小与墙体相匹配。
3. 确定开洞位置根据结构图纸的信息和测量的墙体尺寸,确定开洞的位置。
通常情况下,开洞应该避开墙体的结构支撑位置,以保持墙体的稳定性。
开洞的位置也应该考虑到设计和使用的需求。
4. 准备工具和材料在开始施工之前,确保准备了必要的工具和材料。
一些常用的工具包括电锤、钢锯、电钻、切割工具、撬棍等。
材料方面需要准备好适用于砖墙补修的材料、胶水、抹灰工具等。
1. 施工标记在确定开洞位置之后,用尺子和铅笔在墙体上标出开洞的轮廓。
确保标记的位置准确无误。
2. 防护措施在开始施工之前,需要采取一些防护措施,以确保施工过程中的安全。
首先,确保周围没有人员,封锁周围的区域。
其次,佩戴好安全帽、护目镜和手套等个人防护装备。
3. 开始施工使用电锤在标记出的位置上进行凿洞。
根据需要可以使用不同大小的凿头。
在凿洞的过程中要注意控制电锤的力度,以免损坏周围的砖块。
凿完洞之后,使用刷子或者吸尘器清理洞口的残渣和灰尘。
确保洞口干净,方便后续的处理和安装。
5. 加固结构根据砖墙的结构需要,在开洞的周围加固墙体的结构。
可以使用钢筋或者加固板对墙体进行加固,增加其稳定性。
6. 补修处理当墙体的结构加固完成后,可以开始进行补修处理。
根据开洞的尺寸和墙体的材料选择适当的砖块进行补修。

二次砌筑墙体后开孔施工工艺1、二次结构后开孔前期准备施L前所需工具准备,包括油笔、墨斗.卷尺、直尺、电镐.云石机、冲击钻/水钻、防护目镜、防尘口罩、电缆等(根据实际所需选用〉。
施1:前技术准备.依据图纸及匸作联系单确定开凿洞口责任专业,根据要求,确定开凿洞口尺寸及相关其他要求。
2、二次结构开孔实施操作依据专业婆求至施匸现场.经测虽确定洞口位覧包括洞口尺寸.标拓。
采用墨斗将洞口尺寸标记墙体上方。
若洞口尺寸超过300nxn,需将洞口上方増设过梁.过梁在洞口的两侧各延伸300mm.凿除洞口前,为确保洞口上方墙体结构稳定性.需先进行过梁部位培体凿除.过梁部位凿除后.将预装钢筋梁及模板安装. 再进行过梁混凝上浇筑。
过梁混凝上采用C30细石混凝土,留迓试块一组.将试块放習等条件养护.、勺试块强度达到100%^求时.拆除模板,此刻过梁下方的洞口具备凿除条件。
依据增体标注的洞口尺寸.采用云石机将洞口进行切除.切除深度不小于50mm.确保进行电镐凿除时.不发生洞口以外的砌筑墙体脱落。
当洞口切割完成后.采用电镐进行凿除作业,凿除过•程注总:较大块体脱落伤人。
、勺进行防火门洞口凿除作业时.除増加过梁外.门口两侧还需增加混凝土抱框.抱框宽度不小于100mm.配筋婆求可参考施工设计说明。
X开凿洞口尺寸小于300mm时.可依据专业要求确定位垃后,采用云石机切割,切削完成后直接电镐凿除。
当开凿洞口尺寸较小•堆体较薄时,确定位置后,可使用专用钻头.用冲击钻钻穿:若墙体较厚, 则需使用水钻。
3、设备安装完成后抹灰封堵、刷漆洞口开凿完成后.将浮渣及杂物淸除,刷胶灰,保证二次封堵时,封堵砂浆与新凿除增体界面良好粘结.待设备安装完成后.采用拓强度砂浆将设备与增体间缝隙抹灰密实.确保设备安装牢固,为保证增面颜色一致美观,有爭还需使用尤其把墙面刷回原來颜色。
4、施工注意事项若后开孔洞位迓距离地面较商时.需搭设作业平台,平台搭设要求稳定性能商,作业时作业人员需配备安全带、安全帽、防护目镜及相关其他防护设施。

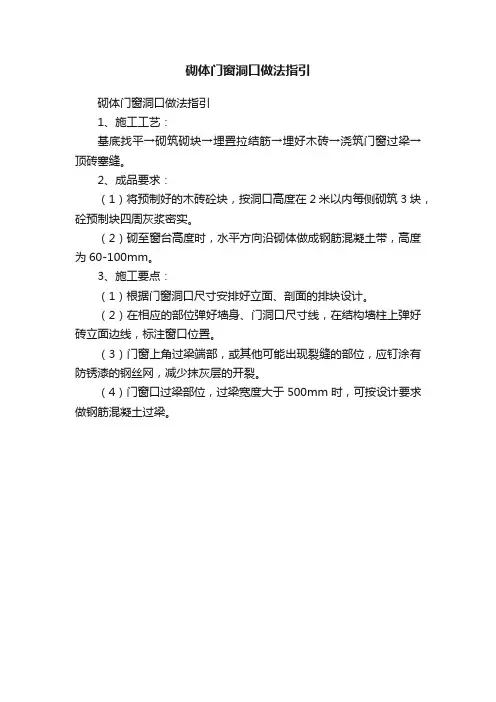

砌体门窗洞口做法指引
砌体门窗洞口做法指引
1、施工工艺:
基底找平→砌筑砌块→埋置拉结筋→埋好木砖→浇筑门窗过梁→顶砖塞缝。
2、成品要求:
(1)将预制好的木砖砼块,按洞口高度在2米以内每侧砌筑3块,砼预制块四周灰浆密实。
(2)砌至窗台高度时,水平方向沿砌体做成钢筋混凝土带,高度为60-100mm。
3、施工要点:
(1)根据门窗洞口尺寸安排好立面、剖面的排块设计。
(2)在相应的部位弹好墙身、门洞口尺寸线,在结构墙柱上弹好砖立面边线,标注窗口位置。
(3)门窗上角过梁端部,或其他可能出现裂缝的部位,应钉涂有防锈漆的钢丝网,减少抹灰层的开裂。
(4)门窗口过梁部位,过梁宽度大于500mm时,可按设计要求做钢筋混凝土过梁。

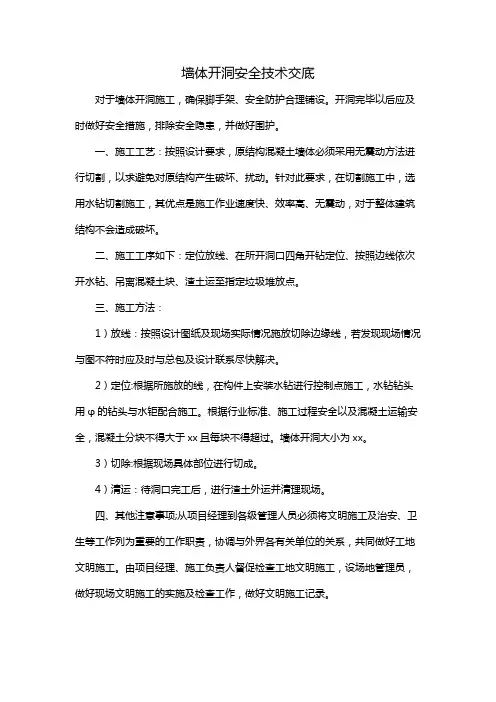

墙体开洞安全技术交底
对于墙体开洞施工,确保脚手架、安全防护合理铺设。
开洞完毕以后应及时做好安全措施,排除安全隐患,并做好围护。
一、施工工艺:按照设计要求,原结构混凝土墙体必须采用无震动方法进行切割,以求避免对原结构产生破坏、扰动。
针对此要求,在切割施工中,选用水钻切割施工,其优点是施工作业速度快、效率高、无震动,对于整体建筑结构不会造成破坏。
二、施工工序如下:定位放线、在所开洞口四角开钻定位、按照边线依次开水钻、吊离混凝土块、渣土运至指定垃圾堆放点。
三、施工方法:
1)放线:按照设计图纸及现场实际情况施放切除边缘线,若发现现场情况与图不符时应及时与总包及设计联系尽快解决。
2)定位:根据所施放的线,在构件上安装水钻进行控制点施工,水钻钻头用φ的钻头与水钜配合施工。
根据行业标准、施工过程安全以及混凝土运输安全,混凝土分块不得大于xx且每块不得超过。
墙体开洞大小为xx。
3)切除:根据现场具体部位进行切成。
4)清运:待洞口完工后,进行渣土外运并清理现场。
四、其他注意事项;从项目经理到各级管理人员必须将文明施工及治安、卫生等工作列为重要的工作职责,协调与外界各有关单位的关系,共同做好工地文明施工。
由项目经理、施工负责人督促检查工地文明施工,设场地管理员,做好现场文明施工的实施及检查工作,做好文明施工记录。

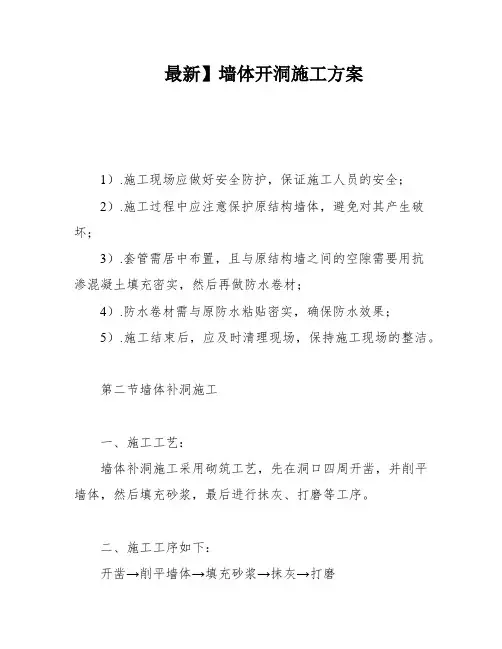

最新】墙体开洞施工方案1).施工现场应做好安全防护,保证施工人员的安全;2).施工过程中应注意保护原结构墙体,避免对其产生破坏;3).套管需居中布置,且与原结构墙之间的空隙需要用抗渗混凝土填充密实,然后再做防水卷材;4).防水卷材需与原防水粘贴密实,确保防水效果;5).施工结束后,应及时清理现场,保持施工现场的整洁。
第二节墙体补洞施工一、施工工艺:墙体补洞施工采用砌筑工艺,先在洞口四周开凿,并削平墙体,然后填充砂浆,最后进行抹灰、打磨等工序。
二、施工工序如下:开凿→削平墙体→填充砂浆→抹灰→打磨三、施工方法:1).开凿:根据洞口大小,在洞口四周开凿,确保边缘平整,无毛刺。
2).削平墙体:用平刀将墙体削平,确保墙体表面平整。
3).填充砂浆:将混凝土砂浆填充至洞口,确保填充密实。
4).抹灰:将砂浆抹平,并使其与原墙体表面平齐。
5).打磨:待砂浆干燥后,用砂纸等工具对补洞处进行打磨,确保表面光滑。
四、其他注意事项:1).施工现场应做好安全防护,保证施工人员的安全;2).补洞处应与原墙体表面平齐,确保美观;3).砂浆填充应密实,避免出现空鼓现象;4).施工结束后,应及时清理现场,保持施工现场的整洁。
在施工过程中,项目经理和各级管理人员必须将文明施工、治安和卫生等方面的工作视为重要职责。
他们需要与外部相关单位协调,共同努力实现工地的文明施工。
项目经理和施工负责人需要督促检查工地的文明施工,并设立场地管理员,负责现场的实施和检查,并记录文明施工情况。
碳纤维加固施工分为以下两个步骤:第一步是确定施工部位、范围和内容,具体见加固施工图。
第二步是对洞口墙体进行碳纤维加固,需要满足以下条件:1.粘贴面必须没有任何障碍物。
2.墙体粘贴碳纤维加固必须将墙体打磨至坚实混凝土结构面。
3.混凝土表面必须保持干燥清洁,无油污和浮浆。
4.当现场作业温度低于5°C或相对湿度大于85%时,不得进行施工。
施工工艺包括以下步骤:1.混凝土基底处理在墙体表面清除障碍物后,检查外露钢筋是否锈蚀,如有锈蚀,需要进行必要处理。

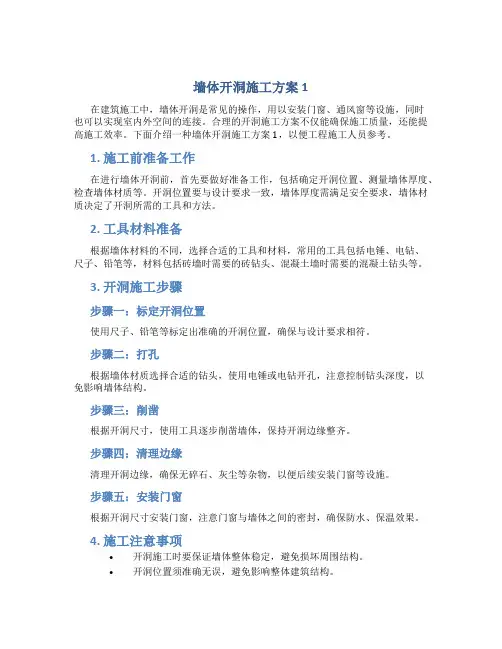

墙体开洞施工方案1在建筑施工中,墙体开洞是常见的操作,用以安装门窗、通风窗等设施,同时也可以实现室内外空间的连接。
合理的开洞施工方案不仅能确保施工质量,还能提高施工效率。
下面介绍一种墙体开洞施工方案1,以便工程施工人员参考。
1. 施工前准备工作在进行墙体开洞前,首先要做好准备工作,包括确定开洞位置、测量墙体厚度、检查墙体材质等。
开洞位置要与设计要求一致,墙体厚度需满足安全要求,墙体材质决定了开洞所需的工具和方法。
2. 工具材料准备根据墙体材料的不同,选择合适的工具和材料,常用的工具包括电锤、电钻、尺子、铅笔等,材料包括砖墙时需要的砖钻头、混凝土墙时需要的混凝土钻头等。
3. 开洞施工步骤步骤一:标定开洞位置使用尺子、铅笔等标定出准确的开洞位置,确保与设计要求相符。
步骤二:打孔根据墙体材质选择合适的钻头,使用电锤或电钻开孔,注意控制钻头深度,以免影响墙体结构。
步骤三:削凿根据开洞尺寸,使用工具逐步削凿墙体,保持开洞边缘整齐。
步骤四:清理边缘清理开洞边缘,确保无碎石、灰尘等杂物,以便后续安装门窗等设施。
步骤五:安装门窗根据开洞尺寸安装门窗,注意门窗与墙体之间的密封,确保防水、保温效果。
4. 施工注意事项•开洞施工时要保证墙体整体稳定,避免损坏周围结构。
•开洞位置须准确无误,避免影响整体建筑结构。
•施工人员需佩戴安全帽、手套等防护用具,确保施工安全。
5. 施工验收开洞施工完成后,需进行验收,检查门窗安装是否牢固、墙体是否损坏等,确保施工质量符合要求。
以上就是墙体开洞施工方案1的相关内容,希望对工程施工人员有所帮助。
墙体开洞施工方案在建筑施工中,墙体开洞是一项常见的工程操作,需要精心设计和施工计划,以确保开洞过程安全、高效。
本文将探讨墙体开洞的施工方案,包括前期准备、施工步骤、安全措施等内容。
一、前期准备1. 工程测量在进行任何施工作业之前,首先需要进行详细的现场测量和勘察工作。
测量墙体尺寸、墙体材质、墙体结构等参数,以便确定开洞的位置和尺寸。
2. 设计方案根据测量结果和工程要求,制定详细的开洞设计方案,包括开洞位置、尺寸、边界处理方式等内容。
设计方案需要经过专业人员审核和确认,确保施工过程中能够按照设计要求进行。
3. 材料准备准备好所需的开洞工具和材料,例如电动锤、电锯、保护膜、支撑杆等,确保施工现场配备齐全,避免因为材料不足而延误施工进度。
二、施工步骤1. 开洞标线根据设计方案确定的开洞位置,在墙体上做好开洞的标线,标明开洞的尺寸和形状。
标线要准确清晰,以便施工人员按照标线进行操作。
2. 开洞切割使用电动锤和电锯等工具,按照标线进行墙体开洞切割。
切割过程中需要保持耐心细致,确保开洞的边界平整、规整,尽量避免因为切割不当而损坏墙体结构。
3. 边界处理开洞完成后,对开洞边界进行处理,例如修整边缘、处理裂缝、打磨表面等工作,使墙体开洞部位更加美观整洁。
4. 完工验收完成开洞工作后,需要进行完工验收,确认开洞符合设计要求,没有遗留安全隐患。
验收合格后,可以进行后续装修工作。
三、安全措施在墙体开洞施工过程中,需要严格遵守安全操作规程,保障施工人员和周围环境的安全。
常见的安全措施包括:•确保施工现场通风良好,避免工人中暑或缺氧;•佩戴好安全防护用具,如头盔、手套、工作服等;•遵守切割工具的使用规范,避免操作失误导致意外伤害;•在施工现场设置警示标志,提醒他人注意施工区域。
综上所述,墙体开洞施工是一项细致复杂的工程操作,需要在前期准备充分的基础上精心设计和严谨施工,确保施工质量和安全。
通过本文所述的施工方案和安全措施,能够帮助施工人员更好地进行墙体开洞工作,提高施工效率和质量。
建筑墙壁上开洞的方法摘要:一、引言二、建筑墙壁上开洞的方法概述1.工具准备2.安全措施3.墙面处理4.开洞步骤5.验收与修复三、注意事项四、结语正文:一、引言在建筑行业或者家居装修过程中,墙壁上开洞是一项常见的施工任务。
无论是为了安装水电管线,还是为了设置门窗,掌握正确的开洞方法都非常重要。
本文将为您详细介绍建筑墙壁上开洞的方法,帮助您轻松完成这项工作。
二、建筑墙壁上开洞的方法概述1.工具准备在进行墙壁开洞之前,首先要准备好相应的工具。
常用的工具有电钻、锤子、尺子、铅笔等。
此外,根据实际情况,还可以准备一些辅助工具,如钻头、切割片等。
2.安全措施在进行墙壁开洞作业时,安全至关重要。
务必确保佩戴防护眼镜、口罩和手套等个人防护用品。
同时,尽量避免在施工现场附近行走,以免被飞溅的碎石或碎片伤害。
3.墙面处理在开洞前,要对墙面进行处理。
清理墙面上的灰尘、油污等杂物,使墙面保持干净。
对于砖墙,应检查墙面是否平整,如有不平之处,应先用砂浆进行找平。
4.开洞步骤(1)用尺子和铅笔在墙面上画出开洞的位置和大小。
注意,开洞位置应避开墙体内的钢筋,以免破坏建筑结构的稳定性。
(2)使用电钻在开洞位置周围打出若干个小孔,以便于后续拆卸。
(3)用锤子和錾子沿画线范围逐步破碎墙面,直至达到所需大小。
(4)清理碎石和灰尘,使洞口干净。
5.验收与修复(1)在开洞完成后,要对洞口进行检查,确保尺寸和位置符合要求。
(2)如洞口周围有裂缝,应及时用砂浆进行修复,以防裂缝扩大。
(3)如有必要,对洞口进行防水处理。
三、注意事项1.开洞前,要充分了解墙体的构造,避免破坏墙体内的钢筋、管线等。
2.开洞过程中,要注意力度和速度,避免过快过猛,以免导致墙面破损。
3.遵循施工规范,确保开洞质量和安全性。
4.在高楼大厦等建筑物上进行开洞作业时,务必遵守相关规定,如需搭设脚手架等设施,务必确保其安全性。
四、结语掌握建筑墙壁上开洞的方法,能够帮助您在施工过程中更加得心应手。
承重墙开门洞施工方案本页仅作为文档页封面,使用时可以删除
This document is for reference only-rar21year.March
承重墙开门洞施工方案
本工程为砖混结构,根据要求,在承重墙上开设门洞。
承重墙开门洞加固方法力求简单、有效,施工方便。
尽量减少对原结构损伤,避免不必要的拆除,做出方便施工的设计方案,才能使得结构的质量得到切实的保证。
1、在开洞洞口上填塞预制过梁的方法。
即首先在洞口上皮砖墙一侧开一个预制过梁尺寸大小与洞口相同的洞口,然后再与洞口上皮砖墙另一侧开一个相同大小的洞口,将预制过梁放入。
2、洞两边用于补强的后作构造柱的设计构造及施工作法。
首先对洞边砖墙进行留槎切割,通过咬槎保证现浇混凝土带与砌体共同工作,留槎尺寸及间距为60×300@600,切割完成后,现浇80mm宽的竖向混凝土带作为构造柱,用以支撑预制过梁并对洞边砖墙补强。
现浇混凝土带均为构造配筋,竖向分布筋Φ8@200,主筋为3Φ10.此外为保证洞边不形成易压屈失稳的小墙肢,要求洞边墙长不得小于500mm。
3、在混凝土与砖墙(不同材质)接茬处,增设钢丝网片后,再抹灰。
砖墙开窗洞洞口加固施工方案及流程下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!砖墙开窗洞洞口加固施工方案及流程概述在建筑施工过程中,砖墙开窗洞洞口的加固是一个至关重要的环节,它不仅涉及到建筑结构的稳固性和安全性,还直接关系到建筑的使用寿命和美观程度。
第1篇一、施工概述墙面打洞修补施工是指对建筑物墙面上因管道、电线、通风等设施安装或拆除等原因造成的孔洞进行修补的施工过程。
修补后的墙面应达到美观、牢固、防水、防潮、防霉等要求。
本方案旨在为施工人员提供一套科学、合理的墙面打洞修补施工流程和方法。
二、施工准备1. 工具准备:电钻、冲击钻、锤子、螺丝刀、凿子、钢尺、线坠、砂纸、刷子、腻子、砂子、水泥、水、搅拌桶等。
2. 材料准备:腻子粉、水泥、砂子、钢丝网、网格布、防水涂料、密封胶等。
3. 施工人员:施工人员需具备一定的墙面修补经验,熟悉相关施工工艺和操作流程。
三、施工工艺1. 施工前检查:检查墙面孔洞的尺寸、深度,确定修补方案。
2. 清理孔洞:将孔洞周围的污垢、松动部分清除干净,保持孔洞内清洁。
3. 确定基准线:使用钢尺、线坠在孔洞四周确定水平、垂直基准线,确保修补后的墙面平整。
4. 开槽:根据基准线,用电钻或冲击钻在孔洞周围开槽,槽宽约1cm,深度约为孔洞深度的1/2。
5. 设置网格布:在孔洞周围开槽后,将网格布贴于槽内,确保网格布与槽口贴合紧密。
6. 配制腻子:根据腻子粉的说明,将腻子粉与水按比例搅拌均匀。
7. 抹腻子:将配制好的腻子涂抹在孔洞周围,使腻子与网格布紧密贴合,填补孔洞。
8. 压实腻子:使用刮刀将腻子压实,确保腻子与墙面贴合紧密。
9. 等待固化:腻子涂抹完成后,等待腻子固化,固化时间根据腻子产品说明执行。
10. 打磨:腻子固化后,使用砂纸对修补区域进行打磨,使墙面平整。
11. 防水处理:在打磨后的墙面涂抹防水涂料,确保修补后的墙面具有防水性能。
12. 密封处理:待防水涂料干燥后,使用密封胶对孔洞周围进行密封处理,防止水分渗透。
13. 检查验收:施工完成后,对修补区域进行检查,确保修补质量达到要求。
四、施工注意事项1. 施工过程中,注意保护墙面周边的装饰、涂料等,避免损坏。
2. 在开槽、抹腻子等过程中,注意安全操作,防止意外伤害。
3. 修补过程中,严格按照施工工艺进行,确保修补质量。
墙体开孔施工方案
1、施工工艺流程
施工准备→搭设操作架→放线、验线→水钻定位→水钻打孔→检查验收
2、施工方法
(1)施工准备
1)主要机具:水钻设备
2)辅助工具:墨斗、墨水、水平尺、盒尺、红蓝铅笔等
3)作业条件
A、施工前,先清理施工区域的障碍物,清除施工面的浮土及灰皮;
B、根据图纸放出开洞位置;
C、熟悉图纸,做好技术交底。
(2)放线、验线:根据要求放出水钻打孔的位置线,复核打孔口位置无误后,采用水钻打孔。
(3)水钻定位:根据洞口位置线,在需打孔洞口位置线外侧用膨胀螺栓将钻机固定在墙及楼板上。
(4)水钻打孔施工:
1)首先开始打孔时,钻头不要正直钻。
2)然后斜着磨墙,不要一下按下开关,要按下,松开。
3)利用停电时惯性磨墙,当磨出一个月牙形槽的时候,钻头可慢慢调直。
4)直至完全磨出一个圆形,按下开关,适当施加力下压。
5)水钻后面的肩托要靠近肩膀,手负责开关和定住即可。
6)最后下压力要靠肩膀下压。
7)打孔施工注意事项
A、要注意来回抽插,不要为了图速度,小心干粉卡钻。
B、钻头一定要稳,不要左摇右摇,因为你摇的同时,相当于加大钻头的摩擦力。
C、不要想一炮到底,下压时注意力度,难打时或下降缓慢时,一定要拔出钻头,观察是否有砖头芯断在钻头内。
D、没有水管或水源时,最好不要用把水加在钻头里再打这种方法钻洞,因为只有少量的水的话,水会把粉末粘住,形成稀泥。
增加钻头的摩擦力,这时比干打或水打都困难。
墙壁新开洞施工方案
目标:本文档旨在提供一种有效的墙壁新开洞施工方案,确保操作简单、合法合规,并避免法律纠纷。
施工步骤:
1. 施工前的准备:
- 确定开洞位置和尺寸,根据需要进行测量和标记。
- 检查墙壁结构和材料,确保墙体可以承受新开洞的负荷。
- 检查墙壁附近的电线、水管等设施,确保没有与之干涉的隐患。
- 准备必要的工具和材料,如锯子、电钻、扳手等。
2. 施工过程:
- 在开洞位置的上下左右四个角点处,使用标线仪或直尺进行标记,以确保开洞位置的准确度。
- 使用电钻和木材钻头,钻入四个角点,形成一个正方形或矩形的初始洞口。
- 使用锯子,将初始洞口沿着标记的线慢慢扩大,直到达到预定的尺寸。
- 定期清理洞口周围的灰尘和碎片,避免影响后续工作和室内环境。
- 检查墙壁是否有结构性破坏或其他安全隐患,如有必要,咨询专业人士进行评估和修复。
3. 施工后的处理:
- 清理施工现场,确保墙体周围干净整洁。
- 对洞口进行处理,如砂浆抹平、涂漆等,使其与周围墙壁保持一致。
- 清理工具和材料,妥善保管和存放。
- 如果有需要,申请相关的建筑许可证或审批文件,确保合法合规。
注意事项:
- 在操作过程中,保持谨慎和专注,避免损坏墙壁、设施或自身安全。
- 在施工前,了解当地建筑法规和规定,确保操作符合法律要求。
- 如有必要,咨询专业人士(如建筑师、工程师等)提供专业意见和指导。
以上方案是一种基本的墙壁新开洞施工方案,仅供参考,并不代表法律建议或专业意见。
具体操作和实施过程中,请根据实际情况做出独立决策,并遵守当地法律法规。
第1篇一、施工准备1. 技术准备:熟悉施工图纸,了解门窗设计要求,掌握门窗尺寸、位置、类型等;熟悉施工规范和操作规程,确保施工质量。
2. 材料准备:准备好门窗、门框、窗框、玻璃、密封胶、螺丝、焊条等材料;检查材料质量,确保符合设计要求。
3. 工具准备:准备好电钻、电锯、螺丝刀、扳手、水平尺、钢卷尺、线锤等施工工具。
4. 人员准备:组织施工队伍,明确各工种人员职责,确保施工顺利进行。
二、施工工艺流程1. 门窗洞口定位:根据施工图纸,在砌体墙上弹出门窗洞口的位置线,确保门窗洞口尺寸准确。
2. 洞口处理:对门窗洞口进行清理,去除洞口内的杂物和污垢,确保洞口清洁。
3. 门窗框安装:(1)在洞口两侧的砌体墙上,按照设计要求预留出门窗框的位置。
(2)将门窗框放入洞口,调整门窗框的水平度和垂直度,确保门窗框安装牢固。
(3)用螺丝将门窗框与砌体墙固定,注意螺丝间距和紧固程度。
4. 门窗安装:(1)根据门窗尺寸,在门窗框上安装密封胶条,提高门窗的密封性能。
(2)将门窗放入门窗框,调整门窗的水平和垂直度,确保门窗安装牢固。
(3)用螺丝将门窗与门窗框固定,注意螺丝间距和紧固程度。
5. 玻璃安装:(1)根据玻璃尺寸,在门窗框上安装玻璃卡具,确保玻璃安装牢固。
(2)将玻璃放入门窗框,调整玻璃的水平度和垂直度,确保玻璃安装牢固。
(3)用玻璃胶将玻璃与门窗框密封,提高门窗的密封性能。
6. 门窗密封处理:(1)检查门窗的密封性能,确保门窗密封良好。
(2)对门窗缝隙进行密封处理,如填充泡沫条、密封胶等,提高门窗的保温隔热性能。
三、施工要点1. 门窗洞口定位:确保门窗洞口尺寸准确,符合设计要求。
2. 洞口处理:清理洞口内的杂物和污垢,确保洞口清洁。
3. 门窗框安装:确保门窗框安装牢固,水平度和垂直度符合要求。
4. 门窗安装:确保门窗安装牢固,水平度和垂直度符合要求。
5. 玻璃安装:确保玻璃安装牢固,水平度和垂直度符合要求。
6. 门窗密封处理:确保门窗密封良好,提高门窗的保温隔热性能。
办公装修中墙体开洞的施工处理本工程墙体开洞需进行包钢灌胶加固。
1.施工流程砼表面处理→ 砼墙及周边尺寸实测→ 墙内部钢筋探测、标注→ 墙体粘钢定位放线→ 钢板放样、下料、加工→ 确定水钻开洞位置→ 水钻开洞→ 洞口内壁剔凿、钢筋弯折焊接并用环氧砂浆找平→ 钢板就位调整→钢板焊接→ 孔隙封闭并检测密闭性→ 加压灌胶→ 固化养护→ 表面处理→ 检查验收2.施工工艺2.1砼表面清理首先用角磨机打磨混凝土墙体表面,使之露出结构新面,粘钢前,需将其表面吹洗干净。
2.2砼墙及周边尺寸实测对需加固的墙及周边尺寸进行精确测量,为钢板下料提供准确参数。
2.3墙体内部钢筋探测、标注用钢筋探测仪扫描墙体表面,确定墙体内钢筋位置及走向并标注清楚,为确定开孔孔位提供参照依据。
2.4墙体粘钢定位放线在墙体确定开洞及粘钢板的位置并定位、放线。
2.5钢板放样、下料、加工依据图纸及现场实测尺寸进行放样,经仔细核对后用等离子切割机或气割下料。
临近安装之前再进行钢板表面打磨、除锈等粗糙处理,钢板打磨纹路应与钢板受力方向垂直。
2.6水钻开洞2.7钢板就位调整用人工把钢套管及钢板安装到预定位置。
2.8钢板焊接按照设计要求由专业焊工,将钢板单面满焊,焊完后,经验收合格后再进行下道工序。
且现场施焊人员均需持证上岗。
2.9拧紧焊牢螺母、封闭钢板缝隙首先将螺母拧紧,再用焊条将螺母与钢板之间焊牢。
注意留下几个不同标高的螺母在灌浆结束后再焊接,以这几个螺母作为灌注孔及灌浆过程中的出气孔。
少许密封不严处用环氧树脂封闭即可。
2.10封缝、试压灌胶前,用密封胶将钢板边缘缝隙进行封闭,留出灌胶孔和出气孔,待密封胶完全固化后,先用注胶机试压,检查其密闭效果,即沿缝隙涂一层肥皂水,从灌浆嘴通入压缩空气,凡漏气处,应重新密封,直至不漏为止。
2.11压力灌胶灌胶时,应分段进行。
按结构胶的使用说明书要求调配可灌性结构胶,用注胶机进行灌胶(灌胶前,结构胶需做复试)。
留出注胶孔和出气孔,当出气孔出浆后,证明钢板内已充分灌胶,可用缠生胶带的螺栓堵塞,次段钢板灌胶完毕,继续进行下一段钢板的灌胶。
