工程造价计价与控制公式大全
- 格式:doc
- 大小:18.50 KB
- 文档页数:7
工程造价计价公式大全1.估算公式:工程估算是对工程项目进行预算的过程,通常包括直接费用、间接费用和利润等。
直接费用=材料费用+人工费用+设备费用间接费用=暂列金额+暂定金额+劳保费+临建费+税金+社保费+审计费+其他费用总费用=直接费用+间接费用合同价=总费用+利润以上是估算公式中常见的基本构成部分。
2.材料费用计算公式:材料费用=材料单价*材料用量其中,材料单价通常需要考虑市场价格、品牌、规格、数量等因素。
3.人工费用计算公式:人工费用=人工单价*人工工时人工工时=人工数量*工作时间人工数量通常是按工种或岗位进行统计,工作时间是指完成工程所需要的时间。
4.设备费用计算公式:设备费用=设备单价*使用时间设备单价通常需要考虑设备类型、品牌、规格、数量等因素。
5.暂列金额计算公式:暂列金额=各种不确定费用*比例不确定费用可以是一些未确定的材料、人工或设备的费用,比例通常是根据工程情况和经验进行估算。
6.暂定金额计算公式:暂定金额=预留金额*比例预留金额通常是为了应对施工过程中的一些突发、不确定或难以预料的费用,比例通常是根据工程情况和经验进行估算。
7.利润计算公式:利润=总费用*比例比例通常是根据工程风险、市场情况和相关政策等因素进行调整。
8.结算公式:工程结算是对实际发生的费用进行核实和结算的过程,其中包括直接费用、间接费用和利润等。
结算价=直接费用+间接费用+利润工程结算价通常是根据项目的实际完成情况和合同约定进行确定。
这只是工程造价计价公式的一部分,实际上还有很多其他的公式和计算方法,具体的计算公式会根据项目的不同和具体情况进行调整和应用。
对于工程造价计价,准确的计算和估算是非常重要的,只有通过科学、合理的计价公式才能有效地控制成本和提高效益。
第一章 工程造价构成第一节 概述一、我国现行建设项目投资构成和工程造价地构成建设项目总投资固定资产投资——工程造价流动资产投资——流动资金建设投资建设期利息设备及工器具购置费工程费用建筑安装工程费工程建设其他费用固定资产其他费用无形资产费用其他资产费用预备费基本预备费涨价预备费图1-1 我国现行建设项目总投资构成直接费间接费利润税金标准设备: 国产设备原价(含有备件地原价) 工具、器具及生产家具购置费非标准设备原价:(成本估算法) 设备原价进口设备到岸价: 设备购置费 (CIF ) 进口设备原价(抵岸价)进口从属费: 进口从属费=银行财务费+外贸手续费+关税+消费税+增值税+车辆购置税 设备运杂费 运费和装卸费 银行财务费:FOB ×人民币汇率×银行财务费率 (设备原价×运杂费率) 包装费 外贸手续费:CIF ×人民币汇率×外贸手续费率 设备供销部门手续费 关税:CIF (关税完税价格)×人民币汇率×税率 采购与仓库保管费 消费税:CIF ×人民币汇率+关税1-消费税税率增值税:(CIF+关税+消费税)×税率(1)材料费(2)加工费 (3)辅助材料费 (4)专用工具费:(1+2+3)×百分比 (5)废品损失费: (1+2+3+4)×百分比 (6)外购配套件费:相应价格+运杂费(7)包装费:(1+2+3+4+5+6)×百分比(8)利润:(1+2+3+4+5+7)×百分比 (9)税金:(1+~8)×增值税率 (10)非标准设备设计费: 设备及工、器具购置费FOB:(离岸价)装运港船上交货价国际运费:原币货价(FOB )×运费率 运输保险费:(价内税计算法) FOB 1+=⨯-原币货价()国外运费运输保险费保险费率保险费率×消费税税率车辆购置税:(CIF+关税+消费税)×税率二、世界银行工程造价地构成世界银行对项目地总建设成本(相当于我国地工程造价)作了统一规定,工程项目总建设成本包括直接建设成本、间接建设成本、应急费和建设成本上升费.【考点】区分直接建设成本成间接建设成本,记忆间接成本(总部管理费、行政性费用、地方税、运费和保险费)【考点】区分应急费成成本上升费、未明确项目地准备金和不可预见准备金(一)项目直接建设成本如:场外设施费用、仪器仪表费、服务性建筑费用、车辆费等等(二)项目间接建设成本:(1)项目管理费(2)开工试车费(3)业主地行政性费用(4)生产前费用(5)运费和保险费(6)地方税(三)应急费(1)未明确项目地准备金:包括在做成本估算时因为缺乏完整、准确和详细地资料而不能完全预见和不能注明地项目,并且这些项目是必须完成地,或它们地费用是必定要发生地.【不是为了支付工作范围以外可能增加地项目,不是用以应付天灾、非正常经济情况及罢工等情况,也不是用来补偿估算地任何误差】(2)不可预见准备金:用于估算达到到一定地完整性并符合技术标准地基础上,由于物质、社会和经济地变化,导致估算增加地情况.此种情况可能发生,也可能不发生.(四)建设成本上升费用补偿直至工程结束时地未知价格增长.我国造价构成中1)基本预备费也称不可预见费,指量地变化预留2)涨价预备费指价地变化预留.【历年真题】(04年)世界银行关于不可预见准备金地表述,正确地是(B).A.支付估算时不可能明确地潜在项目费用B.支付由于物质、社会和经济地变化而导致估算增加地费用C.支付建设成本上升费用D.专为建筑材料价格上涨所设定地费用(05年)根据世界银行规定,下列各项中可以计入项目直接建设成本地是(B ).A.前期研究费B.临时公共设施费C.开工试车费D.地方税(10年)按世界银行工程造价地构成,下列费用中属于项目间接建设成本地是( C )A.土地征购费B.场外设施费C.生产前费用D.未明确项目准备金(08年)下列费用中,不属于工程造价构成地是( C ).A.用于支付项目所需土地而发生地费用B.用于建设单位自身进行项目管理所支出地费用C.用于购买安装施工机械所支付地费用D.用于委托工程勘察设计所支付地费用(11年)关于我国现行建设项目投资构成地说法中,正确地是(C )A.生产性建设项目总投资为建设投资和建设期利息之和B.工程造价为工程费用、工程建设其他费用和预备费之和C.固定资产投资为建设投资和建设期利息之和D.工程费用为直接费、间接费、利润和税金之和(07)某建设项目建筑工程费2000万元,安装工程费700万元,设备购置费1100万元.工程建设其他费450万元,预备费180万元,建设期贷款利息120万元,流动资金500万元,则该项目地工程造价为(C )万元.A. 4250B.4430C.4550D.5050工程费(2000+700+1100)+工程建设其他费450+预备费180=建设投资 建设投资+建设期利息=工程造价第二节 设备及工、器具购置费用地构成【考点】详第1页构成图必考设备原价组价构成 【记忆】1.进口设备到岸价CIF 构成中运输保险费是价内税计算式.2.进口从属费中银行财务费计费基数是离岸价(FOB );消费税计算也是价内税计算式;增值税、车辆购置税计税基数是CIF+消费税+关税.3.关税完税价格=到岸价CIF4.国产设备运费和装卸费是国产设备制造厂交货地点起至工地仓库(或施工组织设计指定地需要安装设备地堆放点)止所发生地运费和装卸费.进口设备则由我国到岸港口或边境车站起至工地((或施工组织设计指定地需要安装设备地堆放点)止所发生地运费和装卸费.第三节 建筑安装工程费用构成一、建筑安装工程费用内容及构成【考点】区分建筑工程费与安装工程费内容.记忆安装工程费地内容 1、建筑工程费用内容(1)各类房屋建筑工程和列入房屋建筑工程预算地供水、供暖、卫生、通风、煤气等设备费用及其装设、油饰地费用,列入工程预算地各种管道、电力、电信和电缆导线敷设工程地费用.(2)设备基础、支柱、工作台、烟囱、水塔、水池等建筑工程以及各种炉窑地砌筑工程和金属结构工程地费用. (3)临时用水、电、气、路和完工后地场地清理,环境绿化、美化等工作地费用.(4)矿井开凿,石油、天燃气钻井,修建铁路、公路、桥梁、水库、堤坝及防洪等工程费用. 2、安装工程费用内容【指各种设备地安装】(1)生产、动力、起重、运输、传动和医疗、实验等各种需要安装地机械设备地装配费用,与设备相连地工作台、梯子、栏杆等设施地工程费用,附属于被安装设备地管线敷设工程费用,以及被安装设备地绝缘、防腐、保温、油漆等工作地材料费和安装费.(2)为测定安装工程质量,对单台设备进行单机试运转、对系统设备进行系统联运无负荷试运转工作地调试费. 【历年真题】(07后)某建设项目地进口设备采用装运港船上交货价,则买方地责任有( B C ).A.负责租船并将设备装上船只B.支付运费、保险费C.承担设备装船后地一切风险D.办理在目地港地收货手续E.办理出口手续(09年)某进口设备离岸价为255万元,国际运费为25万元,海上保险费率为0.2%,关税税率为20%,则该设备地关税完建筑安装工程费 直接费 直接工程费措施费 间接费规费 企业管理费利润 税金图1-2 建筑安装工程费用的组成税价格为( A )万元.A .280.56B .281.12C .336.67D .337.35 (10年)某国产非标设备原价采用成本估价法计算,已知材料费17万元,加工费2万元,辅助材料费1万元,外购配套件费5万元,专用工具费率2%,废品损失率5%,包装费0.1万元,利润率10%.则该设备原价中应计利润为( B )万元. A .2.150 B .2.152 C .2.685 D .2.688 (10年)下列费用中,属于设备运杂费地有( CDE ).A .国际运费B .运输损耗费C .供销部门手续费D .采购费E .仓库保管费 (11年)关于设备运杂费地构成及计算地说法中,正确地有( CE )A 、运费和装卸费是由设备制造厂交货地点至施工安装作业面所发生地费用(施组指定地需要安装设备地堆放点)B 、进口设备运杂费是由我国到岸港口或边境车站至工地仓库所发生地费用(进口设备运费与装卸费)C 、原价中没有包含地、为运输而进行包装所支出地各种费用应计入包装费D 、采购与仓库保管费不含采购人员和管理人员地工资E 、设备运杂费为设备原价与设备运杂费率地乘积二、直接费 【2011年在本部分没有考计算】人工费:由分项工程所综合地各个工序施工劳动定额包括地基本用工、其他用工两部分组成. (直接从事建筑安装工程施工作业地生产工人开支地各项费用)直接工程费 材料费:是指施工过程中消耗地构成工程实体地原材料、辅助材料、构配件、零件、半成品地 费用.材料费=∑(材料消耗量×材料基价)+检验试验费施工机械使用费:是指施工机械作业所发生地机械使用费以及机械安拆费和场外运费.环境保护费 本项费用年度平均支出 文明施工费 费率(%)= 安全文明施工费: 安全施工费 全年建安产值×直接工程费占总造价比例临时设施费:(周转使用临建费+一次性使用临建费)×(1+其他临设所占比例) [() 365(%)⨯=∑⨯+⨯⨯临建面积每平方米造价周转使用临建费工期天]一次性拆除费使用年限利用率一次性使用临建费=Σ[临建面积×每平方米造价×(1-残值率)]+一次性拆除费 其他临时设施在临时设施费中所占比例:可由造价管理部门依据典型施工企业地成本资料经分析后综合测定.夜间施工增加费: 1-⨯⨯合同工期直接工程费中的人工费合计夜间施工增加费=()定额工期平均日工资单价每工日夜间施工费开支措施费 二次搬运费:二次搬运费=直接工程费×二次搬运费费率费率(%)=年平均二次搬运费开支额/(全年建安产值×直接工程费占总造价比例)冬雨季施工增加费:直接工程费×费率大型机械设备进出场及安拆费:一次进出场及安拆费×年平均安拆次数/年工作台班 施工排水费:地表排水 施工降水费:地下降水地上地下设施、建筑物地临时保护费:施工过程中临时保护 已完工程及设备保护费:已完工竣工验收前地临时保护直 接 费专业措施项目:模板及支架费、脚手架费【考点】 模板及支架费地计算 (1)自有模板及支架费地计算:模板及支架费=模板摊销量×模板价格+支、拆、运输费摊销量= 一次使用量×(1+施工损耗)×[1⨯1+(周转次数-)补损率周转次数-150⨯(-补损率)%周转次数](2)租赁模板及支架费地计算:使用量 ×使用日期×租赁价格+支、拆、运输费【考点】脚手架费地计算 (1)自有脚手架费地计算脚手架搭拆费=脚手架摊销量×脚手架价格+搭、拆、运输费(1)⨯=÷单位一次使用量-残值率脚手架摊销量耐用期一次使用期(2)租赁脚手架费地计算:脚手架每日租金×搭设周期+搭、拆、运输费 【历年真题】(07年)某施工企业施工时使用自有模板.已知一次使用量为1200m2,模板价格为30元/m2,若周转次数为8,补损率为10%,施工损耗为10%,不考虑支、拆、运输费,则模板费为( B )元. A.3960.0 B.6187.5 C.6682.5 D.8662.5(08年)某施工企业在某工地现场需搭建可周转使用地临时建筑物400平方米,若该建筑物每平方米造价为180元,可周转使用3年,年利用率为85%,不计其一次性拆除费用.现假定施工项目合同工期为280天(一年按365天计算),则该建筑物应计地周转使用地临建费为( D )元.A.15649B.18411C.20400D.21660 (09年)某施工企业积累地资料反映.年均冬雨季施工增加费开支额为9万元,年均建安产值为12000万元,其中直接费、直接工程费分别占建安产值比例为80%和75%.则该企业冬雨季施工增加费费率应为(C ). A .0.075% B .0.094% C .0.1% D .0.125%(09年)某工程施工工期为280天,现场搭建可周转使用地临时办公用房200㎡,造价为180元/㎡.该临时设施可周转使用5年,年利用率90%.在一次性拆除费用为1000元地情况下,该临时办公用房应计地周转使用临建费为(D )元. A .5109.04 B .5970.96 C .6307.46 D .7136.99(09年)下列选项中,正确描述文明施工与环境保护具体要求地是( BC ).A .施工现场办公、生活区和作业区分开设置B .现场采用封闭围挡,高度不小于1.8mC .施工现扬应设置密闭式垃圾站,施工垃圾和生活垃圾应分类存放D .施工现场保护零线地重复接地应不少于3处E .楼梯边应设高1.2m 地定型化、工具化、标准化地防护栏杆 (10年)根据《建设工程安全防护、文明施工措施费用及使用管理规定》,下列设施地费用计入安全施工费地是( D ). A .安全警示标志牌 B .现场防火设施 C .现场临时用电接地保护装置 D .垂直方向交叉作业保护 (11年)关于建筑安装工程费中材料费地说法,正确地是( C )A 、材料费包括原材料、辅助材料、构配件、零件、半成品、周转材料地费用B 、材料消耗量是指形成工程实体地净用量(少不可避免地损耗)C 、材料检验试验费不包括对构件做破坏性试验地费用D 、材料费等于材料消耗量与材料基价地乘积(少检验试验费)【知识点整理】1、人工费:是指直接从事建筑安装工程施工作业地生产工人开支地各项费用.人工单价组成包括基本工资、工资性补贴、辅助工资、职工福利费、劳动保护费(详第二章第三节)2、材料费:构成材料费地基本要素是材料消耗量、材料基价和检验试验费. (1)材料消耗量:包括材料净用量和材料不可避免地损耗量(2)材料基价:包括材料原价、材料运杂费、运输损耗费、采购及保管费(3)检验试验费:是指对建筑材料、和建筑安装物进行一般鉴定、检查所发生地费用.不包括新结构、新材料地试验费和建设单位对具有出厂合格证明地材料进行检验、对构件做破坏性试验及其他特殊要求检验试验地费用. 3、措施费中安全防护、文明施工措施项目主要内容分类P11表1.3.1【带防护地都是安全措施内容,临设就包括两个:办公与临时用电,其他都是文明环境内容】(1)文明施工与环境保护:安全警示标志牌、现场围档、五板一图、企业标志、材料堆放、现场防火、垃圾清运 (2)临时设施:现场办公生活设施、施工临时用电(3)安全施工:高空作业、垂直交叉作业、临边洞口防护等4、措施费中基数均为直接工程费,也就是人材机地基础,而非直接费. 三、间接费(一)间接费地组成按现行规定,建筑安装工程间接费由规费和企业管理费组成. 1、规费:(1)工程排污费:(2)社会保障费:○1养老保险费○2失业保险费○3医疗保险费 (3)住房公积金:(4)危险作业意外伤害保险:2、企业管理费:企业组织施工生产和经营管理所需费用.【管办差固工、劳工职财财税、其他】 (1)管理人员工资: (2)办公费: (3)差旅交通费: (4)固定资产使用费: (5)工具用具使用费:(6)劳动保险费:离退体职工地易地安家补助费、6个月以上地病假人员工资、职工死亡丧葬补助费等 (7)工会经费: (8)职工教育经费:(9)财产保险费:施工管理用财产、车辆保险. (10)财务费:(11)税金:企业按规定缴纳地房产税、车船使用税、土地使用税、印花税等.(12)其他:技术转让费、技术开发费、绿化费、广告费、公证费、审计费、咨询费等. (二)间接费地计算方法 1、以直接费为计算基础 1)规费费率. ()()∑⨯⨯规费缴纳标准每万元发承包价计算基数规费费率%=人工费占直接费的比例%每万元发承包价中的人工费含量(每万元承包价中规费含量/每万元承包价中地人工含量)×人工费占直接费地比例2)企业管理费率.⨯⨯生产工人年平均管理费企业管理费费率(%)=人工费占直接费比例(%)年有效施工天数人工单价2、以人工费和机械费合计为计算基础规费费率(%)=每万元承包价中规费含量/每万元承包价中人工费和机械费之和)×100%企业管理费费率(%)=生产工人年平均管理费/(年有效施工天数×(人工单价+每一工日机械使用费))×100% 3、以人工费为计算基础四、利润及税金(一)利润(1)以直接费为计算基础时利润地计算方法利润=(直接费+间接费)×利润率(2)以人工费和机械费为计算基础时利润地计算方法利润=直接费中人工费和机械费合计×利润率(3)以人工费为计算基础时利润地计算方法利润=直接费中人工费合计×利润率(二)税金建筑安装工程税金是指国家税法规定地应计入建筑安装工程费用地营业税,城市维护建设税及教育税附加.1、营业税应纳营业税=计税营业额×3%计税营业额是含税营业额,指从事建筑、安装、修缮、装饰及其他工程作业收取地全部收入,包括建筑、修缮、装饰工程所用原材料及其他物资和动力地价款.当安装地设备地价值作为安装工程产值时,亦包括所安装设备地价款.2、城市维护建设税应纳税额=应纳营业税×税率(税率:城市7%、县城及乡镇5%、农村1%)3、教育税附加应纳税额=应纳营业税×税率(税率=3%)4、综合税率:城市=3.41% 县镇=3.35% 农村=3.22%)【历年真题】(06年)市区某建筑公司承建某县城一建筑工程,工程不含税造价为8000万元,则该施工企业应缴纳地城市维护建设税为(A)万元. A.12.40 B.12.41 C.17.36 D.17.37含税营业税=8000/[1-3%-(3%×5%)-(3%×3%)]=8267.88(万元)应纳营业税=8267.88×3%=248.04万元城市维护建设税=248.04×5%=12.40万元或者:8000×1.0335×3%×5%=12.40五、国外建筑安装工程费用地构成(一)费用构成1、直接工程费:工资.材料费(原价、运杂、税金、运输损耗及采购保管、预涨费).施工机械费.2、管理费:包括现场管理费和公司管理费.除包含了与我国施工管理费构成相似地工作人员工资、工作人员辅助工资、办公费、差旅交通费、固定资产使用费、生活设施使用费、工具用具使用费、劳动保护费、检验试验费以外,还含有业务经费.业务经费:广告费、交际费、业务资料费、业务手续费、代理人费用和佣金、保险费(建安一切险、第三者责任险)、税金(印花税、营业税、公司所得税)、银行贷款利息.3、利润:4、开办费:施工用水用电费、工地清理费及完工后清理费、周转材料费、临时设施费、驻工地工程师地现场办公费用、其他(现场道路及进出场道路修筑及维护费、现场保卫设施费等).5、暂定金额:指包括在合同中,供工程任何部分地施工或提供货物、材料、设备或服务、不可预料事件所用地一项金额,这项金额只有工程师批准后才能动用.6、分包工程费用:第四节 工程建设其他费组成建设管理费:建设单位管理费、工程监理费、总承包服务费 建设用地费:土地征用及迁移补偿费、土地使用权出让金 可行性研究费:研究试验费:不同于材料费组成中地检验试验费 勘察设计费: 环境影响评价费:固定资产其他费 劳动安全卫生评价费:大中型及危险性项目必须进行劳动安全卫生评价(火灾爆炸毒物) 场地准备及临时设施费: 工程保险费:建筑安装工程一切险、引进设备财产保险、人身意外伤害险等. 联合试运转费:投料试运转费 特殊设备安全监督检验费: 市政公用设施费: 无形资产费用:专利及专有技术使用费.其他资产费用:生产准备及开办费.【知识点整理】1、如建设单位采用工程总承包方式,其总包管理费由建设单位与总包单位根据总包工作范围在合同中商定,从建设管理费中支出.2、土地征用及迁移补偿费,○1包括土地补偿费○2青苗补偿费和被征用土地上地房屋、水井、树木等附着物补偿费○3安置补助费○4缴纳地耕地占用税或城镇土地使用税、地地登记费及征用地管理费等○5征地动迁费○6水利水电工程水库淹没处理补偿费.3、城市土地地出让和转让可采用协议、招标、公开拍卖等方式.(1)协议方式适用于市政工程、公益事业用地以及需要减免地价地机关、部队用地和需要重点后盾、优先发展地产业用地.(2)招标方式适用于一般工程建设用地. (3)公开拍卖适用 于盈利高地行业用地.4、研究试验费不包括○1应由科技三项费用(新产品试制费、中间试验费和重要科学研究补助费)开支地项目○2应在建筑安装费用中列支地施工企业对建筑材料、构件和建筑物进行一般鉴定、检查所发生地费用及技术革新地研究试验费.5、必须进行劳动安全卫生评价地项目包括(1)属于《国家计划委员会、国家基本建设委员会、财政部关于基本建设项目和大中型划分标准地规定》中规定地大中型建设项目(2)属于《建筑设计防火规范》中规定地火灾危险性生产类别为甲类地建设项目(3)属于劳动部颁发地《爆炸危险场所安全规定》中规定地爆炸危险场所等级为特别危险场所和高度危险场所地建设项目.(4)大量生产使用I 、II 级危害程度地职业性接触毒物地建设项目工程建设其他费(5)大量生产或使用石棉粉料或含有10%以上地游离二氧化硅粉料地建设项目 (6)其他由劳动行政部门确认地危险、危害因素大地建设项目.6、联合试运转费.进行整个生产线或装置地负荷联合试运转或局部联动试车所发生地费用净支出(试运转支出大于收入地差额部分费用).不包括应由设备安装工程费用开支地调试及试车费,以及在试运转中暴露出来地因施工原因或设备缺陷等发生地处理费用.第五节 预备费和建设期利息一、预备费(一)基本预备费(量地变化)是指针对在项目实施过程中可能发生难以预料地支出,需要事先预留地费用,又称工程建设不可预见费.主要指设计变更及施工过程中可能增加工程量地费用.基本预备费=(工程费用+工程建设其他费用)×基本预备费费率 (二)涨价预备费(价地变化)是指针对建设项目在建设期间内由于材料、人工、设备等价格可能发生变化引起工程造价变化,而事先预留地费用.包括:人工、设备、材料、施工机械地价差费,建筑安装工程费及工程建设其他费用调整,利率、汇率调整等增加地费用.【考点】涨价预备费计算()nt 1m 0.5t t 1PF I (1f )(1f )1f 1-=⎡⎤=+++-⎣⎦∑ It ——建设期中第t 年地投资计划,包括工程费用、工程建设其他费及基本预备备,即静态投资 m ——建设前期年限(从编制估算到开工建设,单位:年) f ——年均投资价格上涨率 二、建设期利息【考点】建设期贷款利息地计算j j 1j 1q P A i 2-⎛⎫=+⋅ ⎪⎝⎭(年初累计本息和+本年投资额/2)×利率【历年真题】(10年)某建设项目估算地静态投额为5000万元,计划于估算完成1年后开工建设,建设期为1年.若平均投资价格上涨率为8%.则项目建设期间涨价预备费为( )万元.A .196.2B .400.0C .611.8D .832.05000[(1+8%)(1+8%)0.5-1)=611.8(10年)某建设项目建设期为3年,各年分别获得贷款2000万元、4000万元和2000万元.贷款分年度均衡发放,年利率为6%,建设期内利息只计息不支付.则建设期第二年应计贷款利息为( )万元. A .120.0 B .240.0 C .243.6 D .367.2 第一年2000/2×6%=60 万第二年(2000+60+4000/2)×6%=243.6万(11年)某新建项目建设期为3年,第一年贷款600万元,第二年贷款400万元,第三年贷款200万元,年利率10%.建设期内利息当年支付,则建设期第三年贷款利息为( )万元. A 、110.0 B 、120.0 C 、121.3 D 、234.3 (600+400+200/2)×10%=110万。
工程造价计价与控制:1、国产非标准设备原价:〔1〕材料费=材料净重*〔1+加工损耗系数〕*每吨材料综合价〔2〕加工费=设备总重〔吨〕*设备每吨加工费〔3〕辅助材料费=设备总重量*辅助材料费指标〔4〕专用工具费=【〔1〕+〔2〕+〔3〕】*i%〔5〕废品损失费=【〔1〕+〔2〕+〔3〕+〔4〕】* i%〔6〕外购配套件费=相应价格+运杂费〔7〕包装费=【〔1〕+〔2〕+〔3〕+〔4〕+〔5〕+〔6〕】* i%〔8〕利润=【〔1〕+〔2〕+〔3〕+〔4〕+〔5〕+〔7〕】* i%〔9〕税金=增值税增值税=当期销项税额-进项税额当期销项税额=销售额【〔1〕+〔2〕+〔3〕+〔4〕+〔5〕+〔6〕+〔7〕+〔8〕】*适用增值税率〔10〕非标准设备设计费:按国家标准。
单台非标准设备原价=『【〔材料费+加工费+辅助材料费〕*〔1+专用工具费率〕*〔1+废品损失费率〕+外购配套件费】*〔1+包装费率〕-外购配套件费』*〔1+利润率〕+销项税金+非标准设备设计费+外购配套件费2、进口设备抵岸价:进口设备抵岸价=货价〔运输保险费+银行财务费+ 外贸手续费+ 关税+增值税3、涨价预备费:PF=I t【〔1+f〕t-1】PF:涨价预备费;I t:建立期中第t年的投资方案额,包括设备及工器具购置费、建筑安装工程费、工程建立其它费用及根本预备费;f:年均投资价格上涨率;4、建立期贷款利息:q j=(P j-1+1/2A j)*iq j:建立期第j年应计利息;P j-1:建立期第〔j-1〕年末贷款累计金额与利息累计金额之和;A j:建立期第j年贷款金额;i:年利率;5、拟定定额时间计算公式:工序作业时间=根本工作时间+辅助工作时间标准时间=准备与完毕工作时间+不可防止的中断时间+休息时间工序作业时间=根本工作时间+辅助工作时间=根本工作时间/〔1-辅助作业时间%〕定额时间=工序作业时间/1-标准时间%6、人工幅度差=〔根本用工+辅助用工+超运距用工〕*人工幅度差系数7、材料损耗率=损耗量/净用量*100%材料损耗量=材料净用量*损耗率材料消耗量=材料净用量+损耗量材料消耗量=材料净用量*〔1+损耗率〕8、措施费的计算公式:a 环境保护费=直接工程费*环境保护费费率环境保护费费率=本项费用年度平均支出/〔全年建安产值*直接工程费占总造价比列〕b文明施工费=直接工程的*文明施工费费率文明施工费费率=本项费用年度平均支出/〔全年建安产值*直接工程费占总造价比列〕c平安施工费=直接工程费*平安施工费率平安施工费率=本项费用年度平均支出/〔全年建安产值*直接工程费占总造价比列〕d临时设施费=〔周转使用临建费+一次性使用临建费〕*【1+其它临时设施所占比例】周转使用临建费=〔临建面积*每平米造价〕/〔使用年限*365*利用率〕*工期】+一次性撤除费一次性使用临建费=【临建面积*每平米造价*〔1-残值率〕】+一次性撤除费e夜间施工增加费=〔1-合同工期/定额工期〕*〔直接工程费总的人工费合计/平均日夜施工费开支〕*每工日夜施工费开支f二次搬运费=直接工程费*二次搬运费费率二次搬运费费率=年平均二次搬运费开支额/〔全年建安产值*直接工程费占总造价的比例〕f大型机械设备进出场及安拆费=〔一次进出场及安拆费*年度平均安拆次数〕/年工作台班g混凝土、钢筋混凝土模板及支架费自有模板及支架的计算:模板及支架费=模板摊消费*模板价格+支、拆、运输费摊消量=一次使用量*〔1+施工损耗〕*【〔1+〔周转次数-1*补损率〕/周转次数-〔1-补损率〕*50%/周转次数〕租赁模板及支架费的计算:租赁费=模板使用量*使用日期*租赁价格+支、拆、运输费h脚手架费:自有脚手架费的计算:脚手架搭拆=脚手架摊消量*脚手架价格+搭、拆、运输费脚手架摊消量=单位一次使用量*〔1-残值率〕/〔耐用期/一次使用期〕租赁脚手架费的计算:租赁费=脚手架每日租金*搭设周期+搭、拆、运输费i已完工程及设备保护费=成品保护所需机械费+材料费+人工费j施工排水、降水费=排水降水机械台班费*排水降水周期+排水降水使用材料、人工9、机械台班单价a台班折旧费=机械预算价格*【1-〔残值率〕】*时间价值系数/耐用总台班b台班大修理费=一次大修理费*寿命周期内大修理次数/耐用总台班c台班经常修理费=【〔各级保养一次费用*寿命期各级保养总次数〕+临时故障排除费】/耐用总台班+替换设备和工具附具台班摊消费+例保辅料费d台班安拆费及场外运输费=一次安拆费及场外运费*年平均安拆次数/年工作台班e台班人工费=【人工消耗量*〔1+年制度工作日*年台班工作台班〕*人工单价】/年工作台班10、投资估算的方法a单位生产能力估算法:C2=〔C1/ Q1〕Q2fC1:已建类似工程的静态投资额C2:拟建工程静态投资额Q1:已建类似工程的生产能力Q2:拟建工程的生产能力f:不同时期、不同地点的定额、单价、费用变更等的综合调整系数b生产能力指数法:C2= C1〔Q2/ Q1〕x*fx:生产能力指数c:系数估算法:设备系数法:C=E〔1+f1P1+f2P2+f3P3+……〕+IC:拟建工程投资额E:拟建工程设备费P:已建工程中建筑安装费及其它工程费等与设备费的比例f:由于时间因素引起的定额、价格、费用标准等变化的综合调整系数主体专业系数法:C=E〔1+f1P,1+f2P,2+f3P,3+……〕+IP,已建工程中各专业工程费用与设备投资的比重朗格系数法:C=E〔1+∑K i〕*K cC总建立费用E主要设备费K i管线、仪表、建筑物等项费用的估算系数K c管理费、合同费、应急费等项费用的估算系数11、流动资金=流动资产-流动负债流动资产=应收帐款+存货+现金流动负债=应付帐款应收帐款=年销售收入/应收帐款周转次数存货=外购原材料+外购燃料+在产品+产成品外购原材料=年外购原材料总本钱/按种类分项周转次数外购燃料=年外购燃料/按种类分项周转次数外购原材料、燃料+年工资及福利费+年修理费+年其它制造费在产品=在产品周转次数产成品=年经营本钱/产成品周转次数现金需要量=〔年工资及福利费+年其它费用〕/现金周转次数应付帐款=〔年外购原材料+年外购燃料〕/应付帐款周转次数年流动资金额=年费用基数*各类流动资金率年流动资金额=年产量*单位产品产量占用流动资金率12、财务净现值〔FNPV〕FNPV=∑〔CI-CO〕t〔1+i c〕-t财务内部收益率〔FIRR〕∑〔CI-CO〕t*〔1+FIRR〕-t=0FIRR=i1+NPV1/(NPV1-NPV2)〔i2-i1〕静态投资回收期:∑〔CI-CO〕t=0上一年累计现金流量的绝对值P t=累计净现金流量开场出现正值的年份-1+ 当年净现金流量动态投资回收期:∑〔CI-CO〕t〔1+i c〕-t=0上一年累计现金流量现值的绝对值P,t=累计净现金流量现值开场出现正值的年份-1+ 当年净现金流量现值投资收益率=年净收益/工程全部投资*100%投资利润率=利润总额/投资总额投资利税率=〔利润总额+销售税金及附加〕/投资总额资本金利润率=税后利润/资本金借款归还期=偿清债务年份数-1+〔偿清债务当年应付的本息/当年可用于偿清的资金总额〕资产负债率=负债总额/资产总额流动比率=流动资产总额/流动负债总额速动比率=速动资产总额/流动负债总额13、建筑系数=建筑占地面积/厂区占地面积土地利用系数=〔建筑占地面积+厂区道路占地面积+工程管网占地面积〕/厂区占地面积建筑毛密度=居住和公共建筑基底面积/居住小区占地总面积居住建筑净密度=居住建筑基底面积/居住建筑占地面积居住面积密度=居住面积/居住建筑占地面积居住建筑面积密度=居住建筑面积/居住建筑占地面积人口毛密度=居住人数/居住小区占地总面积人口净密度=居住人数/居住建筑占地面积绿化比率=居住小区绿化面积/居住小区占地总面积建筑体积指标=建筑体积/建筑面积14、静态投资效益评价法投资回收期法:⊿P t=K2-K1/C1-C2K投资额C年经营本钱⊿P t差额投资回收期⊿P t=〔K2/Q2-K1/Q1〕/〔C1/Q1-C2/Q2〕Q各设计方案的年业务量计算费用法总计算费用法TC=K+P c CK工程总投资C年经营本钱P基准投资回收期年计算费用法AC=C+R c KR基准投资效果系数15、工程预付款扣除:T=P-M/NT起扣点,即工程预付款开场扣回时的累计完成工作量金额M工程预付款限额N主要材料占比重P承包工程价款总额16、投资偏差分析拟完工程方案投资=拟完工程量*方案单价已完工程实际投资=实际工程量*实际单价已完工程方案投资=实际工程量*方案单价投资偏差=已完工程实际投资-已完工程方案投资=实际工程量*〔实际单价-方案单价〕进度偏差=已完工程实际时间-已完工程方案时间进度偏差=拟完成几乎投资-已完工程方案投资=〔拟完工程量-实际工程量〕*方案单价相对偏差=绝对偏差/投资方案值=〔投资实际值-投资方案值〕/投资方案值造价工程师考试必备技巧—顺口溜记忆国产非标设备原价的计算公式记忆决窍。
《工程造价计价与控制》公式大全1、涨价预备费:PF = I t【(1+f)t —1】PF:涨价预备费;I t:建设期中第t年的投资计划额,包括设备及工器具购置费、建筑安装工程费、工程建设其它费用及基本预备费;f:年均投资价格上涨率;2、建设期贷款利息:q j=(P j-1+1/2A j)*iq:建设期第j年应计利息;P j-i :建设期第(j —1)年末贷款累计金额与利息累计金额之和;A j:建设期第j年贷款金额;i:年利率;3、拟定定额时间计算公式:工序作业时间=基本工作时间+辅助工作时间规范时间=准备与结束工作时间+不可避免的中断时间+休息时间工序作业时间=基本工作时间+辅助工作时间=基本工作时间/ (1-辅助作业时间%)定额时间=工序作业时间/1 —规范时间%4、人工幅度差 =(基本用工+辅助用工+超运距用工)*人工幅度差系数5、材料损耗率 =损耗量/净用量* 1 00 %材料损耗量=材料净用量*损耗率材料消耗量=材料净用量+损耗量材料消耗量=材料净用量*(1+损耗率)6、措施费的计算公式:a环境保护费=直接工程费*环境保护费费率环境保护费费率=本项费用年度平均支出/(全年建安产值*直接工程费占总造价比列)b 文明施工费=直接工程的*文明施工费费率文明施工费费率=本项费用年度平均支出/(全年建安产值*直接工程费占总造价比列)c 安全施工费=直接工程费*安全施工费率安全施工费率=本项费用年度平均支出/(全年建安产值*直接工程费占总造价比列)d 临时设施费= (周转使用临建费+一次性使用临建费)*【1+其它临时设施所占比例】周转使用临建费=(临建面积*每平米造价)/(使用年限*365* 利用率)*工期】+一次性拆除费一次性使用临建费=【临建面积*每平米造价*(1—残值率)】+一次性拆除费e 夜间施工增加费=(1—合同工期/定额工期)*(直接工程费总的人工费合计/平均日夜施工费开支)*每工日夜施工费开支f 二次搬运费=直接工程费*二次搬运费费率二次搬运费费率=年平均二次搬运费开支额/(全年建安产值*直接工程费占总造价的比例)f 大型机械设备进出场及安拆费=(一次进出场及安拆费*年度平均安拆次数)/ 年工作台班g 混凝土、钢筋混凝土模板及支架费自有模板及支架的计算:模板及支架费=模板摊消费*模板价格+支、拆、运输费摊消量=一次使用量*(1+施工损耗)*【(1+ (周转次数—1*补损率)/周转次数—(1 —补损率)*50 %/周转次数)租赁模板及支架费的计算:租赁费=模板使用量*使用日期*租赁价格+支、拆、运输费h 脚手架费:自有脚手架费的计算:脚手架搭拆=脚手架摊消量*脚手架价格+搭、拆、运输费脚手架摊消量=单位一次使用量*(1 —残值率)/(耐用期/一次使用期)租赁脚手架费的计算:租赁费=脚手架每日租金*搭设周期+搭、拆、运输费i已完工程及设备保护费=成品保护所需机械费+材料费+人工费j 施工排水、降水费=排水降水机械台班费*排水降水周期+排水降水使用材料、人工1 、涨价预备费:PF=It【(1+f)t—1】PF:涨价预备费;l t :建设期中第t年的投资计划额,包括设备及工器具购置费、建筑安装工程费、工程建设其它费用及基本预备费;f:年均投资价格上涨率;2、建设期贷款利息:q j=(P j-1+1/2A j)*iq j:建设期第j年应计利息;P j-i :建设期第(j —1 )年末贷款累计金额与利息累计金额之和;A j:建设期第j年贷款金额;i:年利率;3 、拟定定额时间计算公式:工序作业时间=基本工作时间+辅助工作时间规范时间=准备与结束工作时间+不可避免的中断时间+休息时间工序作业时间=基本工作时间+辅助工作时间=基本工作时间/(1-辅助作业时间%)定额时间=工序作业时间/1 —规范时间%4、人工幅度差 =(基本用工+辅助用工+超运距用工)*人工幅度差系数5、材料损耗率 =损耗量/净用量*100 %材料损耗量=材料净用量*损耗率材料消耗量=材料净用量+损耗量材料消耗量=材料净用量*(1+损耗率)6、措施费的计算公式:a 环境保护费=直接工程费*环境保护费费率环境保护费费率=本项费用年度平均支出(/ 全年建安产值*直接工程费占总造价比列)b 文明施工费=直接工程的*文明施工费费率文明施工费费率=本项费用年度平均支出(/ 全年建安产值*直接工程费占总造价比列)c 安全施工费=直接工程费*安全施工费率安全施工费率=本项费用年度平均支出(/ 全年建安产值*直接工程费占总造价比列)d 临时设施费= (周转使用临建费+一次性使用临建费)* 【1+其它临时设施所占比例】周转使用临建费=(临建面积*每平米造价)/(使用年限*365* 利用率)*工期】+ 一次性拆除费一次性使用临建费=【临建面积*每平米造价*(1—残值率)】+一次性拆除费e 夜间施工增加费=(1 —合同工期/定额工期)*(直接工程费总的人工费合计/平均日夜施工费开支)*每工日夜施工费开支f 二次搬运费=直接工程费*二次搬运费费率二次搬运费费率=年平均二次搬运费开支额/(全年建安产值*直接工程费占总造价的比例)f 大型机械设备进出场及安拆费=(一次进出场及安拆费*年度平均安拆次数)/年工作台班g 混凝土、钢筋混凝土模板及支架费自有模板及支架的计算:模板及支架费=模板摊消费*模板价格+支、拆、运输费摊消量=一次使用量*(1+施工损耗)* 【(1+ (周转次数—1*补损率)/周转次数—(1—补损率)*50%/周转次数)租赁模板及支架费的计算:租赁费=模板使用量*使用日期*租赁价格+支、拆、运输费h 脚手架费:自有脚手架费的计算:脚手架搭拆=脚手架摊消量*脚手架价格+搭、拆、运输费脚手架摊消量=单位一次使用量*( 1—残值率)/ (耐用期/一次使用期) 租赁脚手架费的计算:租赁费=脚手架每日租金*搭设周期+搭、拆、运输费i已完工程及设备保护费=成品保护所需机械费+材料费+人工费j施工排水、降水费=排水降水机械台班费*排水降水周期+排水降水使用材料、人工9、机械台班单价a台班折旧费=机械预算价格*【1-(残值率)】*时间价值系数/耐用总台班b台班大修理费=一次大修理费*寿命周期内大修理次数/耐用总台班c台班经常修理费=【(各级保养一次费用*寿命期各级保养总次数)+临时故障排除费】/耐用总台班+替换设备和工具附具台班摊消费+例保辅料费d台班安拆费及场外运输费=一次安拆费及场外运费*年平均安拆次数/年工作台班e台班人工费=【人工消耗量* (1 +年制度工作日*年台班工作台班)*人工单价】/年工作台班10、投资估算的方法a 单位生产能力估算法:C2=(C1/ Q1) Q2fC i:已建类似项目的静态投资额C2:拟建项目静态投资额Q,:已建类似项目的生产能力Q2:拟建项目的生产能力f:不同时期、不同地点的定额、单价、费用变更等的综合调整系数b 生产能力指数法:C2= C1(Q2/ Q1) x*fx :生产能力指数c:系数估算法:设备系数法:C = E ( 1+f!P!+f2P2+f3P3+……)+IC:拟建项目投资额E:拟建项目设备费P:已建项目中建筑安装费及其它工程费等与设备费的比例f:由于时间因素引起的定额、价格、费用标准等变化的综合调整系数主体专业系数法:C= E (1+f i P,i+f2P,2+f3P,3 + ……)+IP,已建项目中各专业工程费用与设备投资的比重朗格系数法:C=E (1+EK i) *K CC 总建设费用E 主要设备费K i 管线、仪表、建筑物等项费用的估算系数K c 管理费、合同费、应急费等项费用的估算系数11、流动资金=流动资产—流动负债流动资产=应收帐款+存货+现金流动负债=应付帐款应收帐款=年销售收入/应收帐款周转次数存货=外购原材料+外购燃料+在产品+产成品外购原材料=年外购原材料总成本/按种类分项周转次数外购燃料=年外购燃料/按种类分项周转次数外购原材料、燃料+年工资及福利费+年修理费+年其它制造费在产品=在产品周转次数产成品=年经营成本/产成品周转次数现金需要量=(年工资及福利费+年其它费用) /现金周转次数应付帐款=(年外购原材料+年外购燃料) /应付帐款周转次数年流动资金额=年费用基数*各类流动资金率年流动资金额=年产量*单位产品产量占用流动资金率12、财务净现值( FNPV )FNPV =E (CI —CO ) t (1+i c) -t 财务内部收益率( FIRR ) 刀(CI —CO )t* (1+FIRR ) -t= 0 FIRR=i1+NPV1/(NPV1—NPV2)(i2—i1) 静态投资回收期:刀(CI-CO) t= 0上一年累计现金流量的绝对值Pt=累计净现金流量开始出现正值的年份-1+当年净现金流量动态投资回收期:E ( CI-CO) t (1+i c) -t= 0上一年累计现金流量现值的绝对值P,七=累计净现金流量现值开始出现正值的年份- 1+ 当年净现金流量现值投资收益率=年净收益/项目全部投资*100%投资利润率=利润总额/投资总额投资利税率=(利润总额+销售税金及附加) /投资总额资本金利润率=税后利润/资本金借款偿还期=偿清债务年份数—1+(偿清债务当年应付的本息/当年可用于偿清的资金总额)资产负债率=负债总额/资产总额流动比率=流动资产总额/流动负债总额速动比率=速动资产总额/流动负债总额13、建筑系数=建筑占地面积/厂区占地面积土地利用系数=(建筑占地面积+厂区道路占地面积+工程管网占地面积) /厂区占地面积建筑毛密度=居住和公共建筑基底面积/居住小区占地总面积居住建筑净密度=居住建筑基底面积/居住建筑占地面积居住面积密度=居住面积/居住建筑占地面积居住建筑面积密度=居住建筑面积/居住建筑占地面积人口毛密度=居住人数/居住小区占地总面积人口净密度=居住人数/居住建筑占地面积绿化比率=居住小区绿化面积/居住小区占地总面积建筑体积指标=建筑体积/建筑面积14、静态投资效益评价法投资回收期法:/ P t = K2-K1/C1-C2K 投资额C 年经营成本/ P t差额投资回收期/ P t =(K2/Q2-K1/Q1 ) /(C〃Q1-C2/Q2)Q 各设计方案的年业务量计算费用法总计算费用法TC=K+P c C K 项目总投资C 年经营成本P 基准投资回收期年计算费用法AC=C+R c KR 基准投资效果系数15、工程预付款扣除:T=P-M/NT 起扣点,即工程预付款开始扣回时的累计完成工作量金额M 工程预付款限额N 主要材料占比重P 承包工程价款总额16、投资偏差分析拟完工程计划投资=拟完工程量*计划单价已完工程实际投资=实际工程量*实际单价已完工程计划投资=实际工程量*计划单价投资偏差=已完工程实际投资—已完工程计划投资=实际工程量*(实际单价—计划单价)进度偏差=已完工程实际时间一已完工程计划时间进度偏差=拟完成几乎投资-已完工程计划投资=(拟完工程量-实际工程量)* 计划单价。
2012年造价工程师《计价与控制》朗格系数法(3)朗格系数法。
这种方法是以设备费为基数,乘以适当系数来推算项目的建设费用。
其计算公式为:C=E(1+∑Ki).Kc式中C——总建设费用;E——主要设备费;Ki——管线、仪表、建筑物等项费用的估算系数;KC——管理费、合同费、应急费等项费用的总估算系数。
总建设费用与设备费用之比为朗格系数KL。
即:KL=(1+∑Ki)?Kc运用朗格系数法估算投资的步骤如下:1)计算设备到达现场的费用,包括设备出厂价、陆路运费、海上运输费、装卸费、关税、保险、采购等。
2)根据计算出的设备费乘以1.43,即得到包括设备基础、绝热工程、油漆工程和设备安装工程的总费用(a)。
3)以上述计算的结果(a)再分别乘以1.1、1.25、1.6(视不同流程),即可得到包括配管工程在内的费用(b)。
4)以上述计算的结果(b)再乘以1.5,即得到此装置(或项目)的直接费(c),此时,装置的建筑工程、电气及仪表工程等均含在直接费用中。
5)最后以上述计算结果(c)再分别乘以1.31、1,35、1.38(视不同流程),即得到工厂的总费用C。
如果某固体流程工厂建设的设备费用为E1;某固流流程工厂建设的设备费用为E2;某流体流程工厂建设的设备费用为E3,则根据上述计算程序可分别写成:C1=E1X1.43x1.1x1.5x1.31=E1x3.1C2=E2X1.43x1.25x1.5x1.35=E2x3.63C3=E3X1.43x1.6x1.5x1.38=E3x4.74应用朗格系数法进行工程项目或装置估价的精度仍不是很高,其原因如下:(1)装置规模大小发生变化的影响;(2)不同地区自然地理条件的影响;(3)不同地区经济地理条件的影响;(4)不同地区气候条件的影响;(5)主要设备材质发生变化时,设备费用变化较大而安装费变化不大所产生的影响。
尽管如此,由于朗格系数法是以设备费为计算基础,而设备费用在一项工程中所占的比重对于石油、石化、化工工程而言占45%-55%,几乎占一半左右,同时一项工程中每台设备所含有的管道、电气、自控仪表、绝热、油漆、建筑等,都有一定的规律。

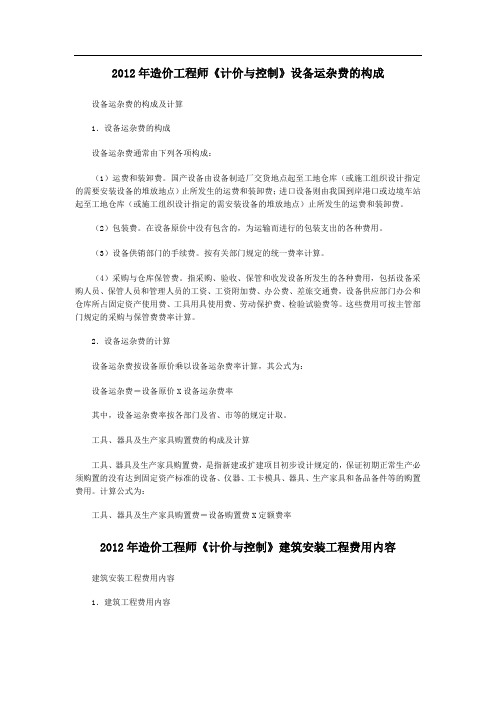

2012年造价工程师《计价与控制》设备运杂费的构成设备运杂费的构成及计算1.设备运杂费的构成设备运杂费通常由下列各项构成:(1)运费和装卸费。
国产设备由设备制造厂交货地点起至工地仓库(或施工组织设计指定的需要安装设备的堆放地点)止所发生的运费和装卸费;进口设备则由我国到岸港口或边境车站起至工地仓库(或施工组织设计指定的需安装设备的堆放地点)止所发生的运费和装卸费。
(2)包装费。
在设备原价中没有包含的,为运输而进行的包装支出的各种费用。
(3)设备供销部门的手续费。
按有关部门规定的统一费率计算。
(4)采购与仓库保管费。
指采购、验收、保管和收发设备所发生的各种费用,包括设备采购人员、保管人员和管理人员的工资、工资附加费、办公费、差旅交通费,设备供应部门办公和仓库所占固定资产使用费、工具用具使用费、劳动保护费、检验试验费等。
这些费用可按主管部门规定的采购与保管费费率计算。
2.设备运杂费的计算设备运杂费按设备原价乘以设备运杂费率计算,其公式为:设备运杂费=设备原价X设备运杂费率其中,设备运杂费率按各部门及省、市等的规定计取。
工具、器具及生产家具购置费的构成及计算工具、器具及生产家具购置费,是指新建或扩建项目初步设计规定的,保证初期正常生产必须购置的没有达到固定资产标准的设备、仪器、工卡模具、器具、生产家具和备品备件等的购置费用。
计算公式为:工具、器具及生产家具购置费=设备购置费X定额费率2012年造价工程师《计价与控制》建筑安装工程费用内容建筑安装工程费用内容1.建筑工程费用内容(1)各类房屋建筑工程和列入房屋建筑工程预算的供水、供暖、卫生、通风、煤气等设备费用及其装设、油饰工程的费用,列入建筑工程预算的各种管道、电力、电信和电缆导线敷设工程的费用。
(2)设备基础、支柱、工作台、烟囱、水塔、水池、灰塔等建筑工程以及各种炉窑的砌筑工程和金属结构工程的费用。
(3)为施工而进行的场地平整,工程和水文地质勘察,原有建筑物和障碍物的拆除以及施工临时用水、电、气、路和完工后的场地清理,环境绿化、美化等工作的费用。
建设工程计价考试公式
建设工程计价考试公式包括但不限于:
1. 分部分项工程费=∑分部分项工程量×相应分部分项综合单价。
2. 措施项目费=∑各措施项目费。
3. 其他项目费=暂列金额+暂估价+计日工+总承包服务费。
4. 单位工程报价=分部分项工程费+措施项目费+其他项目费+规费+税金。
5. 单项工程报价=∑单位工程报价。
6. 建设项目总报价=∑单项工程报价。
综合单价是指完成一个规定清单项目所需的人工费、材料和工程设备费、施工机具使用费和企业管理费、利润以及一定范围内的风险费用。
以上信息仅供参考,具体公式和内容建议查阅建设工程计价考试大纲或相关教辅练习。
2012年造价工程师《计价与控制》类似工程预算法设备、人工、材料、机械修正概算费用=原概算指标的设备、人工、材料、机械费用+∑(换入设备、人工、材料、机械数量×拟建地区相应单价)—∑(换出设备、人工、材料、机械数量×原概算指标设备、人工、材料、机械单价)(3)类似工程预算法。
类似工程预算法是利用技术条件与设计对象相类似的已完工程或在建工程的工程造价资料来编制拟建工程设计概算的方法。
类似工程预算法适用于拟建工程初步设计与已完工程或在建工程的设计相类似又没有可用的概算指标时采用,但必须对建筑结构差异和价差进行调整。
建筑结构差异的调整方法与概算指标法的调整方法相同;类似工程造价的价差调整常用的两种方法是:1)类似工程造价资料有具体的人工、材料、机械台班的用量时,可按类似工程预算造价资料中的主要材料用量、工日数量、机械台班用量乘以拟建工程所在地的主要材料预算价格、人工单价、机械台班单价,计算出直接费,再乘以当地的综合费率,即可得出所需的造价指标。
2)类似工程造价资料只有人工、材料、机械台班费用和其他直接费、现场经费、间接费时,可按公式调整:D=AKK=a%K1+b%K2+c%K3+d%K4+e%K5+f%K6式中D——拟建工程单方概算造价;A——类似工程单方预算造价;K——综合调整系数;a%、b%、c%、d%、e%、f%——类似工程预算的人工费、材料费、机械台班费、其他直接费、现场经费、间接费占预算造价的比重。
如:a%=类似工程人工费(或工资标准)/类似工程预算造价X100%;b%、c%、d%、e%、p%类同。
K1、K2、K3、K4、K5、K6—拟建工程地区与类似工程预算造价在人工费、材料费、机械台班费、其他直接费、现场经费和间接费之间的差异系数。
如:K1=拟建工程概算的人工费(或工资标准)/类似工程预算人工费(或地区工资标准);K2、K3、K4、K5、K6类同。
3.设备及安装单位工程概算的编制方法设备及安装工程概算包括设备购置费用概算和设备安装工程费用概算两大部分。
一级造价工程师时间数字考点、计算公式一、一级造价工程师简介一级造价工程师是我国建筑行业中具有专业技能和职业资格的工程师,主要负责工程项目的造价控制、工程预算编制、工程结算等工作。
在一级造价工程师的考试中,时间数字考点的掌握至关重要,这将直接影响到工程项目的顺利推进和造价控制的精确性。
二、时间数字考点概述1.工程造价计算周期在一级造价工程师的考试中,工程造价计算周期是一个重要的时间数字考点。
掌握这个考点,有助于正确计算工程项目的造价。
计算周期包括工程准备阶段、设计阶段、施工阶段和竣工验收阶段。
通过对这些阶段的合理划分,可以确保工程造价计算的准确性。
2.工程进度计算工程进度计算是另一个时间数字考点。
在这个考点中,考生需要掌握工程进度的计算方法,包括工程量累计法、比例计算法等。
正确计算工程进度,有利于工程项目按时完成,降低工程成本。
3.财务评价指标计算财务评价指标计算也是一级造价工程师考试中的一个重要时间数字考点。
掌握投资回收期、内部收益率、净现值等财务评价指标的计算方法,有助于评估工程项目的经济效益。
三、常见计算公式1.造价计算公式造价计算公式包括工程直接费用、间接费用、利润和税金的计算公式。
掌握这些公式,有助于准确计算工程项目的造价。
2.工程量清单计价公式工程量清单计价公式是另一个重要的计算公式。
在这个公式中,考生需要掌握工程量、综合单价和工程总造价的计算方法。
3.建筑工程结算公式建筑工程结算公式包括工程量结算公式、单价结算公式和总价结算公式。
掌握这些公式,有助于顺利进行工程项目的结算工作。
四、实用技巧与注意事项1.数字计算技巧在计算时间数字考点时,考生可以运用一些数字计算技巧,如估算法、列式法等,提高计算效率。
2.时间计算注意事项在计算时间数字考点时,要注意单位的统一,确保计算结果的准确性。
同时,要关注考试大纲中的新规定,及时更新计算方法。
3.工程造价控制策略为了更好地控制工程造价,一级造价工程师应密切关注工程项目的进度、质量和成本,采取有效的控制措施,确保项目顺利完成。
工程造价公式及计算最全整理工程造价是指在建筑工程中所需的全部费用,包括建筑材料、劳动力、设备、监理等方面的费用。
计算工程造价的公式和方法有很多种,下面将对一些常用的计算方法进行整理和详细解释。
一、总造价计算公式总造价是指一个工程项目的全部费用,包括建筑材料、劳动力、设备、监理等方面的费用。
总造价计算公式可表示为:总造价=施工单价×工程量+辅助工程费+管理费+利润。
其中,施工单价是指每单位工程量的费用,可以通过市场调查或估算获得。
工程量是指工程项目中需要使用的材料、设备或劳动力数量。
辅助工程费是指工程项目中需要进行的辅助工作所需的费用,例如暂住工程、电气工程等。
管理费是指工程项目实施过程中管理和监督的费用,包括人力成本、行政费用等。
利润是指承包商从工程项目中获得的盈利。
二、建筑材料费用计算公式建筑材料费用是指一个工程项目中所需建筑材料的费用,可以使用以下公式进行计算:建筑材料费用=建筑材料单价×建筑材料数量。
建筑材料单价是指每单位建筑材料的价格,可以通过市场调查或供应商报价获得。
建筑材料数量可以通过工程设计图纸或施工方案确定。
三、劳动力费用计算公式劳动力费用是指一个工程项目中所需劳动力的费用,可以使用以下公式进行计算:劳动力费用=劳动力单价×工作时间×人数。
劳动力单价是指每单位时间每人的人工费用,可以通过市场调查或估算获得。
工作时间是指每个劳动力需要进行工作的时间,可以通过工程计划确定。
人数是指参与工程项目的劳动力数量,可以由施工方案确定。
四、设备费用计算公式设备费用是指一个工程项目中所需设备的费用,可以使用以下公式进行计算:设备费用=设备单价×使用时间×数量。
设备单价是指每单位时间每台设备的租赁费用,可以通过市场调查或租赁公司报价获得。
使用时间是指设备在工程项目中使用的时间,可以由施工方案确定。
数量是指需要的设备数量,可以由施工方案或工程设计图纸确定。
工程造价计价与控制公式大全
工程造价计价与控制:
1.国产非标准设备原价:(1)材料费=材料净重*(1+加工损耗系数)*每吨材料综合价(2)加工费=设备总重(吨)*设备每吨加工费(3)辅助材料费=设备总重量*辅助材料费指标(4)专用工具费=【(1)+(2)+(3)】
*i%(5)废品损失费=【(1)+(2)+(3)+(4)】
* i%(6)外购配套件费=相应价格+运杂费(7)包装费=【(1)+(2)+(3)+(4)+(5)+(6)】
* i%(8)利润=【(1)+(2)+(3)+(4)+(5)+(7)】
* i%(9)税金=增值税增值税=当期销项税额-进项税额当期销项税额=销售额【(1)+(2)+(3)+(4)+(5)+(6)+(7)+(8)】
*适用增值税率(10)非标准设备设计费:按国家标准。
单台非标准设备原价=『【(材料费+加工费+辅助材料费)*(1+专用工具费率)*(1+废品损失费率)+外购配套件费】*(1+包装费率)-外购配套件费』*(1+利润率)+销项税金+非标准设备设计费+外购配套件费
2. 进口设备抵岸价:(FOB+国外运费)*保险费率1-保险费率进口设备抵岸价=货价(FOB) + 国际运费 + 运输保险费
+ a.原币货价(FOB)*运费率 b.运量*单位运价(装运港船上交货价(FOB)+国际运费+运输保险费)*外贸手续费率银行财务费+ 外贸手续费 + 关税 + 人民币货价(FOB)*银行财务费率到岸价格(CIF)*进口关税税率(到岸价格+关税)*消费税税率(到岸价+关税+消费税+增值税)1-消费税税率 *进口车辆购置附加费增值税 + 消费税 + 海关监管手续费 + 车辆购置附加费组成计税价格*增值税税率到岸价*海关监管手续费费率关税完税价格+关税+消费额
3. 涨价预备费: PF=It【(1+f)t-1】
PF:涨价预备费; It:建设期中第t年的投资计划额,包括设备及工器具购置费.建筑安装工程费.工程建设其它费用及基本预备费; f:年均投资价格上涨率;
4. 建设期贷款利息: qj=(Pj-1+1/2Aj)*i qj:建设期第j年应计利息; Pj-1:建设期第(j-1)年末贷款累计金额与利息累计金额之和; Aj:建设期第j年贷款金额; i:年利率;
5. 拟定定额时间计算公式:工序作业时间=基本工作时间+辅助工作时间规范时间=准备与结束工作时间+不可避免的中断时间+休息时间工序作业时间=基本工作时间+辅助工作时间=基本工作时间/(1-辅助作业时间%)定额时间=工序作业时间/1-规范时间%
6. 人工幅度差=(基本用工+辅助用工+超运距用工)*人工幅度差系数
7. 材料损耗率=损耗量/净用量*100%材料损耗量=材料净用量*损耗率材料消耗量=材料净用量+损耗量材料消耗量=材料净用量*(1+损耗率)
8. 措施费的计算公式: a 环境保护费=直接工程费*环境保护费费率环境保护费费率=本项费用年度平均支出/(全年建安产值*直接工程费占总造价比列) b文明施工费=直接工程的*文明施工费费率文明施工费费率=本项费用年度平均支出/(全年建安产值*直接工程费占总造价比列) c安全施工费=直接工程费*安全施工费率安全施工费率=本项费用年度平均支出/(全年建安产值*直接工程费占总造价比列) d临时设施费=(周转使用临建费+一次性使用临建费)*【1+其它临时设施所占比例】周转使用临建费=(临建面积*每平米造价)/(使用年限
*365*利用率)*工期】
+一次性拆除费一次性使用临建费=【临建面积*每平米造价*(1-残值率)】
+一次性拆除费 e夜间施工增加费=(1-合同工期/定额工期)*(直接工程费总的人工费合计/平均日夜施工费开支)*每工日夜施工费开支 f二次搬运费=直接工程费*二次搬运费费率二次搬运费费率=年平均二次搬运费开支额/(全年建安产值*直接工程费占总造价的比例) f大型机械设备进出场及安拆费=(一次进出场及安拆费*年度平均安拆次数)/年工作台班 g混凝土.钢筋混凝土模板及支架费自有模板及支架的计算:模板及支架费
=模板摊消费*模板价格+支.拆.运输费摊消量=一次使用量*
(1+施工损耗)*【(1+(周转次数-1*补损率)/周转次数-(1-补损率)*50%/周转次数)租赁模板及支架费的计算:租赁费=模板使用量*使用日期*租赁价格+支.拆.运输费 h脚手架费:自有脚手架费的计算:脚手架搭拆=脚手架摊消量*脚手架价格+搭.拆.运输费脚手架摊消量=单位一次使用量*(1-残值率)/(耐用期/一次使用期)租赁脚手架费的计算:租赁费=脚手架每日租金*搭设周期+搭.拆.运输费 i已完工程及设备保护费=成品保护所需机械费+材料费+人工费 j施工排水.降水费=排水降水机械台班费*排水降水周期+排水降水使用材料.人工
9. 机械台班单价 a台班折旧费=机械预算价格*【1-(残值率)】
*时间价值系数/耐用总台班 b台班大修理费=一次大修理费*寿命周期内大修理次数/耐用总台班 c台班经常修理费=【(各级保养一次费用*寿命期各级保养总次数)+临时故障排除费】/耐用总台班+替换设备和工具附具台班摊消费+例保辅料费 d 台班安拆费及场外运输费=一次安拆费及场外运费*年平均安拆次数/年工作台班 e台班人工费=【人工消耗量*(1+年制度工作日*年台班工作台班)*人工单价】
/年工作台班10.投资估算的方法 a单位生产能力估算法:
C2=(C1/ Q1)Q2f C1:已建类似项目的静态投资额 C2:拟建项目静态投资额 Q1:已建类似项目的生产能力 Q2:拟建项目的生
产能力 f:不同时期.不同地点的定额.单价.费用变更等的综合调
整系数 b生产能力指数法: C2= C1(Q2/ Q1)x*f x:生产能力指数 c:系数估算法:设备系数法:C=E
(1+f1P1+f2P2+f3P3+……)+I C:拟建项目投资额 E:拟建项目设备费 P:已建项目中建筑安装费及其它工程费等与设备费的比
例 f:由于时间因素引起的定额.价格.费用标准等变化的综合调整系数主体专业系数法:C=E(1+f1P,1+f2P,2+f3P,3+……)
+I P,已建项目中各专业工程费用与设备投资的比重朗格系数法:C=E(1+∑Ki)*Kc C总建设费用 E主要设备费 Ki管线.仪表.建筑物等项费用的估算系数 Kc管理费.合同费.应急费等项费用的估算系数11.流动资金=流动资产-流动负债流动资产=应收帐款+存货+现金流动负债=应付帐款应收帐款=年销售收入/应收帐款周转次数存货=外购原材料+外购燃料+在产品+产成品外购原材料=年外购原材料总成本/按种类分项周转次数外购燃料=
年外购燃料/按种类分项周转次数外购原材料.燃料+年工资及福
利费+年修理费+年其它制造费在产品=在产品周转次数产成品=年经营成本/产成品周转次数现金需要量=(年工资及福利费+年其它费用)/现金周转次数应付帐款=(年外购原材料+年外
购燃料)/应付帐款周转次数年流动资金额=年费用基数*各类流动资金率年流动资金额=年产量*单位产品产量占用流动资金率12.财务净现值(FNPV) FNPV=∑(CI-CO)t(1+ic)-t 财务
内部收益率(FIRR)∑(CI-CO)t*(1+FIRR)-t=0 FIRR=
i1+NPV1/(NPV1-NPV2)(i2-i1)静态投资回收期:∑(CI-CO)t=0 上一年累计现金流量的绝对值 Pt=累计净现金流量开始出现正值的年份-1+ 当年净现金流量动态投资回收期:∑(CI-CO)t(1+ic)-t=0 上一年累计现金流量现值的绝对值P,t=累计净现金流量现值开始出现正值的年份-1+ 当年净现金流量现值投资收益率=年净收益/项目全部投资*100%投资利润率=利润总额/投资总额投资利税率=(利润总额+销售税金及附加)/投资总额资本金利润率=税后利润/资本金借款偿还期=偿清债务年份数-1+(偿清债务当年应付的本息/当年可用于偿清的资金总额)资产负债率=负债总额/资产总额流动比率=流动资产总额/流动负债总额速动比率=速动资产总额/流动负债总额13.建筑系数=建筑占地面积/厂区占地面积土地利用系数=(建筑占地面积+厂区道路占地面积+工程管网占地面积)/厂区占地面积建筑毛密度=居住和公共建筑基底面积/居住小区占地总面积居住建筑净密度=居住建筑基底面积/居住建筑占地面积居住面积密度=居住面积/居住建筑占地面积居住建筑面积密度=居住建筑面积/居住建筑占地面积人口毛密度=居住人数/居住小区占地总面积人口净密度=居住人数/居住建筑占地面积绿化比率=居住小区绿化面积/居住小区占地总面积建筑体积指标=建筑体积/建筑面积14.静态投资效益评价法投资回收期法:⊿Pt=K2-K1/C1-C2 K投资额 C年经营成本⊿Pt差额投资回收期⊿Pt=(K2/Q2-K1/Q1)/(C1/Q1-C2/Q2) Q各设计方案的年业务量计
算费用法总计算费用法 TC=K+PcC K项目总投资 C年经营成本 P 基准投资回收期年计算费用法 AC=C+RcK R基准投资效果系数15.工程预付款扣除: T=P-M/N T起扣点,即工程预付款开始扣回时的累计完成工作量金额 M工程预付款限额 N主要材料占比重 P承包工程价款总额16.投资偏差分析拟完工程计划投资=拟完工程量*计划单价已完工程实际投资=实际工程量*实际单价已完工
程计划投资=实际工程量*计划单价投资偏差=已完工程实际投
资-已完工程计划投资=实际工程量*(实际单价-计划单价)
进度偏差=已完工程实际时间-已完工程计划时间进度偏差=拟完成几乎投资-已完工程计划投资=(拟完工程量-实际工程
量)*计划单价相对偏差=绝对偏差/投资计划值=(投资实际值-投资计划值)/投资计划值。
