雨水检查井质量控制要点
- 格式:doc
- 大小:14.30 KB
- 文档页数:4

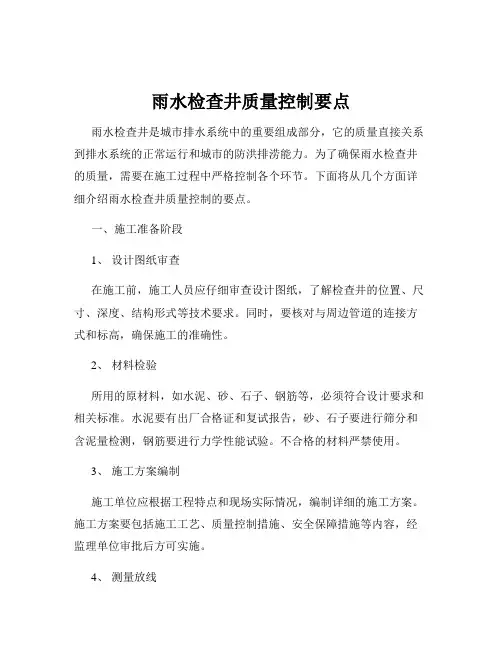

雨水检查井质量控制要点雨水检查井是城市排水系统中的重要组成部分,它的质量直接关系到排水系统的正常运行和城市的防洪排涝能力。
为了确保雨水检查井的质量,需要在施工过程中严格控制各个环节。
下面将从几个方面详细介绍雨水检查井质量控制的要点。
一、施工准备阶段1、设计图纸审查在施工前,施工人员应仔细审查设计图纸,了解检查井的位置、尺寸、深度、结构形式等技术要求。
同时,要核对与周边管道的连接方式和标高,确保施工的准确性。
2、材料检验所用的原材料,如水泥、砂、石子、钢筋等,必须符合设计要求和相关标准。
水泥要有出厂合格证和复试报告,砂、石子要进行筛分和含泥量检测,钢筋要进行力学性能试验。
不合格的材料严禁使用。
3、施工方案编制施工单位应根据工程特点和现场实际情况,编制详细的施工方案。
施工方案要包括施工工艺、质量控制措施、安全保障措施等内容,经监理单位审批后方可实施。
4、测量放线根据设计图纸,使用全站仪或水准仪等测量仪器,准确放出检查井的中心位置和标高,并做好标记。
同时,要对测量结果进行复核,确保无误。
二、检查井基础施工1、基坑开挖基坑开挖应按照设计要求进行,采用机械开挖为主,人工辅助修整。
开挖过程中要注意控制基底标高,避免超挖。
基底土质要符合设计要求,如遇软弱土层,应采取换填等处理措施。
2、基础处理基础处理要根据地质情况和设计要求进行。
一般情况下,采用灰土垫层或混凝土基础。
灰土垫层要分层夯实,混凝土基础要振捣密实,表面平整。
3、模板安装基础模板安装要牢固,尺寸准确,拼缝严密。
模板内侧要涂刷脱模剂,便于拆模。
4、钢筋绑扎如果基础中有钢筋,钢筋的规格、数量、间距等要符合设计要求。
钢筋的绑扎要牢固,接头位置要符合规范要求。
5、混凝土浇筑混凝土浇筑前,要检查模板、钢筋的安装质量,并清理基底的杂物和积水。
混凝土要采用商品混凝土,运输过程中要防止离析。
浇筑时要分层振捣,振捣棒要插入下层混凝土 50mm 以上,以保证混凝土的密实度。

检查井施工质量控制方法1. 引言本文档旨在介绍检查井施工过程中的质量控制方法。
通过有效的质量控制措施,可以确保检查井的施工质量符合规范要求,提高工程的可靠性和可持续性。
2. 施工前的准备工作在开始施工之前,必须进行一系列的准备工作,以确保施工质量得到有效控制。
2.1 材料准备检查井所需的材料必须符合相关标准和规范要求。
在施工前,应对材料进行全面的检查和测试,确保其质量合格,并做好材料登记和备案工作。
2.2 设备准备施工所需的设备必须符合安全和技术要求。
在施工前,应对设备进行检查和维护,确保其正常工作,并做好设备的登记和备案工作。
同时,施工人员应接受相应的培训,掌握正确使用设备的方法和技巧。
2.3 施工计划制定合理的施工计划是保证施工质量控制的关键。
施工计划应充分考虑工期、工序和资源等因素,并合理安排施工人员的工作。
施工计划应经过相关部门的审批,并向所有相关人员进行通知和培训。
3. 施工过程中的质量控制在检查井的施工过程中,需要采取一系列的质量控制措施,以确保施工质量的可控性和稳定性。
3.1 施工现场管理施工现场的管理是质量控制的基础。
应建立健全的施工现场管理制度,包括安全管理、环境保护、材料管理、设备管理等方面。
施工现场应保持整洁有序,材料和设备要有序摆放,并做好施工现场的安全警示标识。
3.2 施工质量检查施工过程中应定期进行质量检查,及时发现和解决存在的问题。
质量检查应包括施工材料的检验、施工工艺的检查、施工人员的操作规范等方面,确保各项工作符合规范要求。
3.3 技术人员的指导和监督技术人员在施工中起着重要的指导和监督作用。
技术人员应对施工现场进行巡视,指导施工人员的操作,并及时解答施工中遇到的技术问题。
同时,技术人员还应对施工过程中的质量问题进行监督,确保施工质量符合要求。
4. 施工后的质量评估施工完成后,应对检查井的质量进行评估。
评估应结合相关规范和要求,对检查井的各项性能指标进行检测和测试。

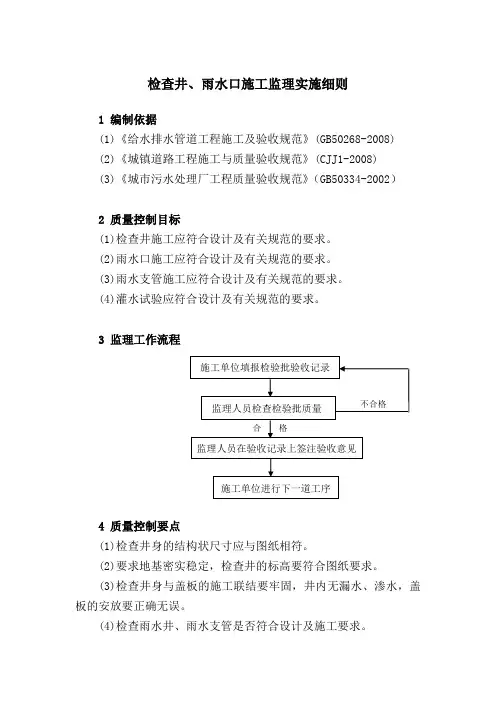

检查井、雨水口施工监理实施细则1 编制依据(1)《给水排水管道工程施工及验收规范》(GB50268-2008) (2)《城镇道路工程施工与质量验收规范》(CJJ1-2008) (3)《城市污水处理厂工程质量验收规范》(GB50334-2002)2 质量控制目标(1)检查井施工应符合设计及有关规范的要求。
(2)雨水口施工应符合设计及有关规范的要求。
(3)雨水支管施工应符合设计及有关规范的要求。
(4)灌水试验应符合设计及有关规范的要求。
3 监理工作流程4 质量控制要点(1)检查井身的结构状尺寸应与图纸相符。
(2)要求地基密实稳定,检查井的标高要符合图纸要求。
(3)检查井身与盖板的施工联结要牢固,井内无漏水、渗水,盖板的安放要正确无误。
(4)检查雨水井、雨水支管是否符合设计及施工要求。
合 格不合格施工单位填报检验批验收记录监理人员在验收记录上签注验收意见施工单位进行下一道工序 监理人员检查检验批质量(5)检查连管的质量和埋设的情况。
5 施工质量通病6 调试要点隐蔽的排水和雨水管道,隐蔽前应进行灌水试验,试验结果必须满足设计和施工规范要求。
(1)雨水管道灌水试验高度,应从上部雨水漏斗至立管底部排出口计,灌满水15min 后,水位下降,再灌满持续5min ,液面不下降,不渗不漏为合格。
(2)排水铸铁管灌水试验高度,以一层楼的高度为标准(控制不超过8m),满水后液面将下降,再灌满持续5min ,液面不再下降,管道无渗漏为合格。
(3)灌水试验检查时,要求有关人员必须参加,灌水合格后要及时填写灌水试验记录,有关检查人员签字盖章。
7 质量验收7.1 检查井允许偏差应符合下表规定。
7.1 雨水口、支管允许偏差应符合下表规定。
检查井雨水井施工工艺措施井雨水井施工工艺措施是指在井雨水井施工过程中采取的各种措施和步骤,以确保施工质量和安全。
下面是对井雨水井施工工艺措施的详细说明。
一、前期准备工作:1.安全保障:坚持“安全第一”的原则,合理布置施工区域,制定安全操作规程,建立健全的安全管理体系。
2.分析设计方案:对现场环境、地质条件进行详细调查和分析,根据实际情况制定施工方案和技术措施。
3.资料准备:准备施工图纸、设计说明书、质量监督检查记录等资料。
二、井雨水井的施工过程:1.地面准备工作:清理施工区域内的杂草、障碍物等,确保施工区域整洁。
2.打井施工:(1)井位测量:根据设计要求,确定井位的位置,测量土层深度和水位情况。
(2)打孔:根据设计要求和现场实际情况,选择合适的打孔方法,如手工打孔、机械打孔等。
在打孔过程中要注意控制孔径和孔深。
3.井壁加固:(1)构筑井壁:在打完井孔后,根据设计要求,采用适当的加固材料(如钢筋、混凝土等)固定井壁,以增强井壁的稳定性和承载力。
(2)覆土压实:根据设计要求,在井壁加固后,逐层进行覆土,每层均需进行压实处理,以确保井壁和井筒的稳定性。
4.排水系统施工:(1)排水管道安装:根据设计要求,将排水管道安装在井壁上,确保排水管道与井壁的紧密连接,以防止泄漏和渗水。
(2)排水设备安装:安装排水设备,如泵站、阀门等,确保设备的正常运转。
(3)排水井盖:对井盖进行加固和密封处理,以确保井盖的稳固和防止异物进入。
5.精细施工:(1)修整井壁:对井壁进行修整和清理,使其表面光滑平整,以方便日后的清理和维护。
(2)检测:对已完成的井雨水井进行检测,如井壁强度、井底情况等,确保施工质量符合设计要求。
(3)清理施工现场:将施工区域内的垃圾、废料等清理干净,保持施工现场的整洁。
三、施工质量和安全控制:1.施工质量控制:每个施工环节都应进行质量检查,及时发现和解决问题,确保施工质量符合设计要求。
2.安全控制:严格遵守有关安全操作规程和施工安全规范,加强施工人员的安全培训,提高安全意识和能力,确保施工过程中的安全。

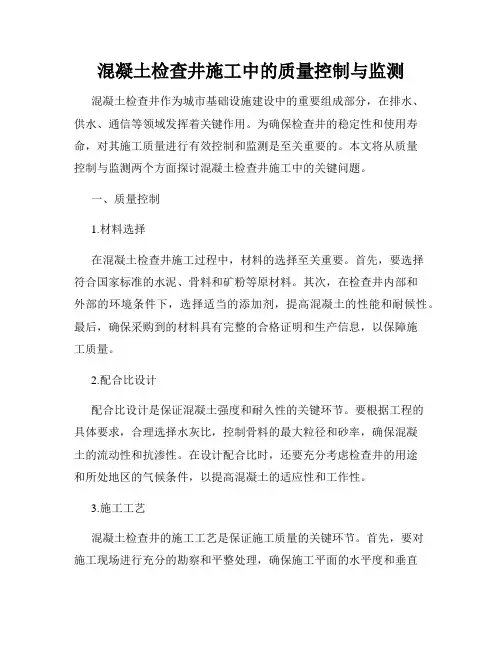

混凝土检查井施工中的质量控制与监测混凝土检查井作为城市基础设施建设中的重要组成部分,在排水、供水、通信等领域发挥着关键作用。
为确保检查井的稳定性和使用寿命,对其施工质量进行有效控制和监测是至关重要的。
本文将从质量控制与监测两个方面探讨混凝土检查井施工中的关键问题。
一、质量控制1.材料选择在混凝土检查井施工过程中,材料的选择至关重要。
首先,要选择符合国家标准的水泥、骨料和矿粉等原材料。
其次,在检查井内部和外部的环境条件下,选择适当的添加剂,提高混凝土的性能和耐候性。
最后,确保采购到的材料具有完整的合格证明和生产信息,以保障施工质量。
2.配合比设计配合比设计是保证混凝土强度和耐久性的关键环节。
要根据工程的具体要求,合理选择水灰比,控制骨料的最大粒径和砂率,确保混凝土的流动性和抗渗性。
在设计配合比时,还要充分考虑检查井的用途和所处地区的气候条件,以提高混凝土的适应性和工作性。
3.施工工艺混凝土检查井的施工工艺是保证施工质量的关键环节。
首先,要对施工现场进行充分的勘察和平整处理,确保施工平面的水平度和垂直度。
其次,采用适当的浇筑工艺,避免过早脱模和振捣不均匀等问题。
最后,注重施工过程中的养护工作,及时进行湿养护和保温措施,确保混凝土的强度和硬化质量。
二、质量监测1.试块抽检试块抽检是对混凝土强度进行监测的主要手段。
在混凝土浇筑后的规定时间内,按照规范要求,在检查井附近选择代表性的试块,并送往实验室进行强度测试。
根据试块的结果,判定混凝土是否符合设计要求,并及时采取措施纠正不合格的混凝土。
2.现场检测除了试块抽检外,还应进行混凝土现场检测,以确保施工质量的全面监控。
现场监测包括对混凝土的骨料掺和比、流动性、抗渗性等性能指标进行检测,确保混凝土的配合比和浇筑质量符合设计要求。
同时,还要对混凝土的温度、湿度等参数进行实时监测,控制混凝土的养护环境,以确保混凝土的强度和持久性。
3.防渗漏监测混凝土检查井的防渗漏性能是其功能实现的关键。
雨水检查井质量控制要点一.基本要求(一)材料1.用于砌筑结构的特型砌块应边角整齐、表面平整、尺寸准确;强度等级符合设计要求,其外观质量应符合《》要求;2。
用于砌筑的砂浆应用水泥砂浆,其强度等级应符合设计要求,且不应低于M10,水泥应采用砌筑水泥,并符合《砌筑水泥》GB//T 3183标准;3。
浇筑C10垫层混凝土配合比要符合设计要求,并符合《混凝土强度检验评定标准》GB/T50107-2010、混凝土结构工程施工质量验收规范GB50204—2002、混凝土泵送施工技术规程JGJ/T 10-2011. (二)一般规定1、井坑应与管沟同时开挖,开挖时井座主管线应与管沟中管道在同一轴线。
井坑边坡与管沟边坡一致。
井坑开挖时,不得扰动基土超挖;如基土受到扰动,则应按现行的《给排水管道工程施工及验收规范》GB50268—2008的有关规定,根据基土土质采取补救措施.有沉泥室雨水检查井井坑,局部开挖沉泥室深度比检查井深500mm.井坑开挖的几何尺寸应根据设计要求进行。
2、地下水位较高的地区或雨季施工,应有排水,降低水位措施。
3、井墙砌筑前测量人员在基础混凝土上放出井位大样,确认其中线高程、基坑应符合规定;2、砌筑前预留支管须随砌筑随安装,管口深入检查井3cm,预留支管的管径、方向、高程须符合设计要求,管与井壁衔接处须严密不漏水,预留支管管口用低强度砂浆封口抹平,用截断的短管作为预留支管时其断管破茬不得朝向井内。
3.管顶拱旋按照标准图砌筑,一般当管径≥1000mm时,拱旋高度为250mm,当管径〈1000mm时,拱旋高度为150mm。
检查井的流槽应在井壁砌筑到管顶以下即行砌筑,表面须用砂浆压实抹光.4.井室内的踏步、脚窝应随砌随安(留),其尺寸须符合设计及规范要求,踏步和脚窝在砌筑砂浆未达到规定强度时不得踩踏。
检查井收口时须控制缩进尺寸,四面收口时每层缩进不得超过30mm,三面收口时每层缩进不得超过50mm。
5。

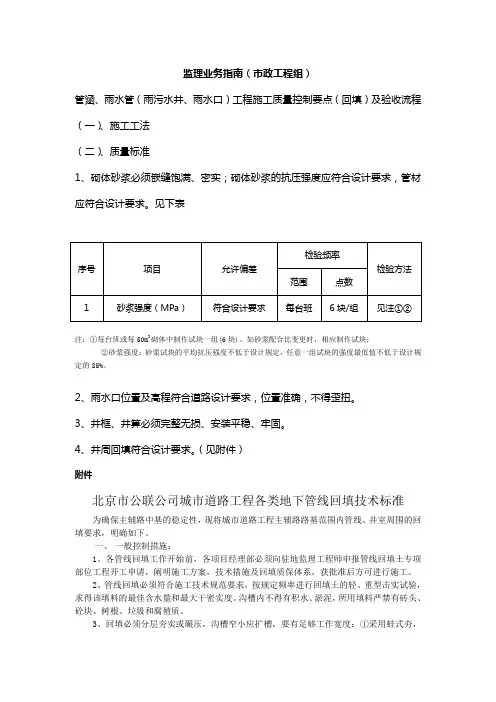

监理业务指南(市政工程组)管涵、雨水管(雨污水井、雨水口)工程施工质量控制要点(回填)及验收流程(一)、施工工法(二)、质量标准1、砌体砂浆必须嵌缝饱满、密实;砌体砂浆的抗压强度应符合设计要求,管材应符合设计要求。
见下表注:①每台班或每50m3砌体中制作试块一组(6块)。
如砂浆配合比变更时,相应制作试块;②砂浆强度:砂浆试块的平均抗压强度不低于设计规定,任意一组试块的强度最低值不低于设计规定的85%。
2、雨水口位置及高程符合道路设计要求,位置准确,不得歪扭。
3、井框、井箅必须完整无损、安装平稳、牢固。
4、井周回填符合设计要求。
(见附件)附件北京市公联公司城市道路工程各类地下管线回填技术标准为确保主辅路中基的稳定性,现将城市道路工程主辅路路基范围内管线、井室周围的回填要求,明确如下。
一、一般控制措施:1、各管线回填工作开始前,各项目经理部必须向驻地监理工程师申报管线回填土专项部位工程开工申请,阐明施工方案,技术措施及回填质保体系,获批准后方可进行施工。
2、管线回填必须符合施工技术规范要求,按规定频率进行回填土的轻、重型击实试验,求得该填料的最佳含水量和最大干密实度。
沟槽内不得有积水、淤泥,所用填料严禁有砖头、砼块、树根、垃圾和腐殖质。
3、回填必须分层夯实或碾压,沟槽窄小应扩槽,要有足够工作宽度:①采用蛙式夯,虚土厚度≧20cm;②采用压路机,不应超过30cm,碾压的重叠宽度不应小于20cm。
施工单位须积极创造条件,在不损及管道的前提下,尽早使用压路机进行回填碾压,在所回填段落,立标牌,标明施工负责人,质控试验人员和现场监理人员的姓名。
每层回填完毕,自检合格后,层层报监理抽检验收,合格后,方可进行下层回填,凡是监理抽检不合格的,要返工或补压,直至达到合格标准。
4、管道回填必须保证管道本身的安全,管道两侧和管顶以上50cm范围内要用蛙式夯夯实,回填时管道两侧对称进行,高差不超过30cm,不得使管道位移或损伤。
. ...小园弄、庙前街及河边区域综合整治工程雨污水监理控制要点一、监理工作控制要点1、施工准备阶段1)承包商应根据设计图纸及规要求,编写排水工程施工组织设计,报监理审批。
承包商应根据监理审批同意的施组进行施工。
2)原材料及半成品应按规定向监理工程师提供来源及生产厂家的资质及产品合格证明文件,以获得批准。
3)各种原材料及半成品进场时应填写材料进场报验单向监理工程师报验,并按规定的频率,在监理见证员的见证下抽样送验,检验结果送监理审查,不合格产品在监理监督下限期运离工地。
4)沟槽开挖前,必须对地下既有管线情况进行全面调查,事前制定保护措施,防遭受损坏。
5)雨季施工应考虑对沟槽开挖的不利影响,并事先制定防护措施,备足抽水设备,2、测量放样及基坑开挖1)做好测量放样工作的监理。
监理对管道的轴线控制桩、高程桩及临时水准点都要加以复核。
2)沟槽开挖:在测量放样准确的前提下,进行沟槽开挖,其开挖的质量直接影响管道埋设的质量、进度及安全,本工程采用直槽开挖施工,开挖深度超过1.5m时需支撑,以防止沟槽边坡滑移和塌等发生。
3)沟槽开挖时堆土应符合安全规要求,槽边单面堆土≯1.5m,离沟槽边的距离≮1.2m,大、中型施工机械离沟槽边距离≮0.8m。
4)若采用井点降水,水位应降到开挖面下0.5m时可开挖,注意围自然排水情况,并密切注意降水对邻近构筑物、地下管线等的影响。
5)基坑开挖至设计标高后,应对基坑进行修整,满足基础施工的尺寸要求,槽底应清除淤泥及碎土,不得超挖,禁用土回填,以确保地基质量。
6)基坑已修整并经承包商自检合格后,报监理工程师进行验槽,填写隐蔽工程检查记录;监理检查合格同意后可进行下道工序施工。
3、沟槽砂回填1)沟槽开挖好后,验收沟槽的几,并且槽要无淤泥、积水,验收合格后可回填砂。
2)先回填10cm厚碎,再5cm中粗砂。
3)砂回填好后,要整平并且压密实。
4)砂表面要平整,密实度达到后可进行下道工序施工。

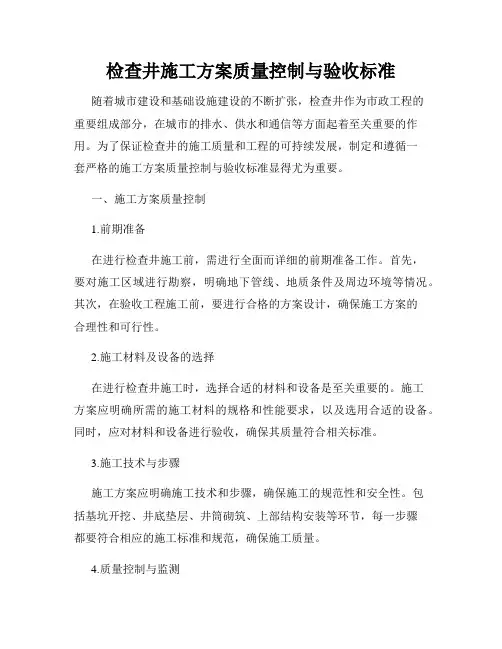

检查井施工方案质量控制与验收标准随着城市建设和基础设施建设的不断扩张,检查井作为市政工程的重要组成部分,在城市的排水、供水和通信等方面起着至关重要的作用。
为了保证检查井的施工质量和工程的可持续发展,制定和遵循一套严格的施工方案质量控制与验收标准显得尤为重要。
一、施工方案质量控制1.前期准备在进行检查井施工前,需进行全面而详细的前期准备工作。
首先,要对施工区域进行勘察,明确地下管线、地质条件及周边环境等情况。
其次,在验收工程施工前,要进行合格的方案设计,确保施工方案的合理性和可行性。
2.施工材料及设备的选择在进行检查井施工时,选择合适的材料和设备是至关重要的。
施工方案应明确所需的施工材料的规格和性能要求,以及选用合适的设备。
同时,应对材料和设备进行验收,确保其质量符合相关标准。
3.施工技术与步骤施工方案应明确施工技术和步骤,确保施工的规范性和安全性。
包括基坑开挖、井底垫层、井筒砌筑、上部结构安装等环节,每一步骤都要符合相应的施工标准和规范,确保施工质量。
4.质量控制与监测在检查井施工过程中,质量控制与监测是不可或缺的环节。
通过设立合理的质量控制点和监测点,对施工过程进行实时监测和记录。
如发现施工中存在的质量问题,应及时采取纠正措施,确保工程质量。
二、施工方案验收标准1.材料验收标准对检查井施工中所使用的材料,应进行严格的验收。
材料应符合相关标准和规范,包括强度、密度、耐腐蚀性、防水性等。
同时,在验收过程中,要对材料的标识、包装和贮存条件进行审核,确保材料的合格性和完整性。
2.施工工艺和工程质量验收标准在检查井施工完成后,要进行施工工艺和工程质量的验收。
包括基底平整度、井筒砌筑质量、井盖安装稳定性等方面。
同时,结合相关标准和规范,对验收结果进行判定和评定,确保施工质量符合要求。
3.环境保护验收标准在检查井施工过程中,要注重环境保护。
在进行施工之前,要做好相关的环境保护预案,避免对周边环境造成污染。
验收过程中,要对施工现场进行环境保护的检查和评估,确保施工过程对环境的影响得到最小化。

建立那些预先制造的检查井需要几个重要步骤,你必须得到正确的确保一切都像它应该做的。
你必须让现场做好准备,清理出来,确保
地面是平整的,并标记井去的地方。
关键是要精确地测量和标记一切,使井最终在正确的地点和正确的深度。
完成后,应该用合适的设备为
井挖洞,保证洞的侧面稳定,不会塌陷。
之后,要通过增加砂砾或混
凝土来准备洞底,使井井有一个坚实的平面基础。
在打完基础之后,随后的程序是将预制检查井放置在指定的洞中。
这
项任务要求在提油设备的协助下,将水井细心地放入孔中,并极其注
意确保井的准确和安全放置。
随后,周边地区将进行回填,需要加入
砂石或沙子等回填材料,以增强稳定性和支持性。
必须谨慎地将回填
材料分层递增,以保证井的坚实基础。
安装过程的最后阶段是回填井
上方的剩余空间,并增加回填材料和细化操作,以确保水面水平和稳定。
在安装的舞动中,隐藏着神圣的控制点,谨慎地注意维护努力的质量。
看,检查地球的拥抱,挖掘洞,在那里,警惕的眼睛寻求完美的深度和直径,和墙壁站稳,防范塌陷。
用有节制的气息和精度,井的定位,如夜空中的星星一样标出,每个人都以确定性和优雅的方式找到
自己的位置。
而归根结底,回填材料,默然供养,而回填之温和之约,乃安定之韵。
通过这种温柔的关怀和敬重,预制检查井的安装作为杰
作展开,被提升为优美的领域。
雨污水管道工程常见的质量通病与防治措施常见的雨污水管道工程质量问题及预防措施一、管道开槽施工的质量问题及预防措施问题分析:基槽边坡过陡,卸载平台宽度不足,边坡过载,基底浸泡现象,存在安全隐患。
危害:边坡稳定性差,有坍塌隐患;基底浸泡会导致路基沉陷。
预防措施:1.施工前进行专项方案和安全质量交底工作,班组求总体部署和要求。
2.施工前进行专项质量教育培训,让操作人员明白施工安全质量要求及注意事项。
3.管理人员要现场旁站动态监控,使用测量工具检查执行情况,及时纠偏处理。
4.基坑内设置集水井、排水沟,配置相应抽水设备,保证基底干燥坚实。
5.根据物资材料准备情况进行施工安排,避免停工待料。
6.发生基底被浸泡要清理松软泥土,采取碎石换填措施进行处理。
7.严禁边坡过载,堆土高度不大于1.5m,距边坡边缘不小于1m,观察边坡情况,发现危险,立即撤离,安全后才能恢复施工。
8.设置完善的安全防护设施和警示标志标语。
二、管道安装施工的质量问题及预防措施问题分析:管道渗漏,闭水试验不合格,基础不均匀下沉,排水不畅导致基础浸泡,管材及其接口施工质量差、闭水段端头封堵不严密、井体施工质量差等原因均可产生漏水现象。
危害:管周边回填土流失,引起路基下沉;闭水功能试验不合格会导致不能顺利交验。
预防措施:1.管材及辅材进场验收合格,质量证明文件齐全。
2.钢筋混凝土管材无裂缝、局部露筋、漏振等质量问题,龄期符合要求。
3.施工过程中注意保护,防止外力碰撞破损。
4.监督检查,不合格品不得进入施工现场,不得投入使用。
5.承插管安装要到位,橡胶密封圈不得外露,大质量大管径的管材要在管底部放置滚木,人工配合安装,或采用挖掘机正面轻推,连接可靠。
2、在管道接口之间需要使用高一等级的砂浆或混凝土加微膨胀剂处理,振捣密实,并进行养护以防止开裂。
处理时间应在上部回填完成后,并预留管道施加荷载后沉降时间。
处理时应避免大型机械作业或行走扰动,以防止外力或沉降导致堵缝砂浆或混凝土开裂。
北京地铁十四号线工程土建施工06合同段菜户营站降水施工安全质量控制要点北京住总集团有限责任公司北京地铁14号线工程土建施工06合同段项目经理部2011年5月目录、工程概况................................................................ 2.1.1工程概况............................................................2.1.2工程地质与水文地质条件 (2)二、图纸及设计要求......................................................... 3.2.1图纸质量控制要点....................................................3.2.2降水排水设计方案.................................................... 4.三、规范标准............................................................... .5..3.1执行规范............................................................ 5.3.2管井降水应符合下列要求: (5)3.3管井施工安装应符合下列规定 (6)3.4降水井验收规定...................................................... 6.四、设计图纸要求与规范要求比较............................................. 7.4.1管井施工设计与规范对比............................................. 7.4.2滤料施工设计与规范对比.............................................. 7.4.3抽水设计与规范对比................................................. 7.五、质量控制程序及要点...................................................... 7.5.1人员控制............................................................ 7.5.2施工前准备控制要点.................................................. 8.5.3降水井质量控制要点.................................................. 8.5.4资料控制要点........................................................ 8.5.5降水质量保证体系 (10)六、安全控制要点........................................................... 1.06.1降水井施工防止对现场地下管线造成破坏............................... 1 06.2预防触电事故....................................................... 1.06.3人工探孔安全技术措施............................................... 1.1七、宣传和教育 (12)一、工程概况1.1工程概况菜户营站位于菜户营桥南侧、京九铁路西侧、六号温泉东侧(原嘉年华会馆)、金泰苑小区北侧绿化地内,呈东西向布置。
施工准备:1、挖沟槽前认真熟悉图纸,核对水准点,建立临时水准点;临时水准点设置在不受施工影响的固定建筑物上,其间距不大于100m;在施工中妥善保护所有测量标志,并经常校核其准确性;2、测定管道中心线、开挖沟槽边线及检查井位置;充分调查了解开挖地段的土质、地下水位、已有地下管线的位置和标高,以确保施工质量、工期及安全,避免施工事故;3、预制钢筋混凝土窨井底板、盖板的模板、钢筋、混凝土材料报审材料齐备,施工过程有各方旁站记录;施工要点:1、本工程采用钢带增强聚乙烯PE螺旋波纹管,热收缩带连接;2、雨污水管道属自流管道,流水施工作业时,严格控制区段起点、终点管底标高,作业段内,由设计低水位向设计高水位施工;3、施工流程:施工准备→测量放线→土石方开挖→沟槽清理平整→管道砾石砂垫层→管道安装→管道连接→砾石砂层包埋管道→检查井砌筑→管道试验→土方回填夯实4、本工程采用机械挖土;根据给水排水管道工程施工及验收规范,放坡开挖的沟槽底宽度为有支撑沟槽宽度米,可参考下表选用;根据现场地质条件,沟槽放坡系数为1:;对于本工程中,需作沟槽支护的施工部位,处理方法详见室外管网施工方案;5、沟槽开挖过程中,发现与地质报告不符的情况,及时通知技术部门;开挖完成后,应及时报监理及相关部门进行验槽工作;6、管径≥400mm时,宜采用缆绳将管材徐徐放入沟槽,避免出现管壁损伤及人身伤害事故7、管道就位是应严格控制标高,按照图示管道坡度控制,杜绝出现无坡度或倒坡度等情况;8、于绿化区域内管道,采用砾石砂包埋可放水侵润砾石砂来达到密实的效果;车道处管道采用200mm厚C20混凝土包埋;9、检查井具体做法参考相关图集;D≤400时,选用φ=700圆形砖砌雨水井;雨水井雨水井详见图籍02S515—10,污水井详见图籍02S515—19400≤D≤600时,选φ=1000圆形砖砌雨水井盖板式;雨水井详见图籍02S515--12,污水井详见图籍02S515—21600≤D≤800时,选φ=1250圆形砖砌雨水井盖板式;雨水井详见图籍02S515--15,污水井详见图籍02S515—25质量控制要点及施工要求:1、砖砌窨井、雨水口必须砂浆饱满、灰浆均匀;2、预制钢筋混凝土窨井底板、盖板,必须保证表面平整光滑、无蜂窝麻面;3、浇筑流槽前,应保证底板及井壁上无杂物及浮浆;4、回填土密实度≥95%;。
给排水雨水口、检查井有哪些质量控制要点1. 雨水口及雨水支管:1 雨水支管、雨水口位置应符合设计规定,且满足路面排水要求。
当设计规定位置不能满足路面排水要求时,应在施工前办理变更设计。
2 雨水支管、雨水口基底应坚实,现浇混凝土基础应振捣密实,强度符合设计要求。
3 砌筑雨水口应符合下列规定:1)雨水管端面应露出井内壁,其露出长度不得大于2cm。
2)雨水口井壁,表面应平整,砌筑砂浆应饱满,勾缝应平顺。
不得有空鼓、裂缝或缺漏。
3)雨水管穿井墙处,管顶应砌砖券。
4)井底应采用水泥砂浆抹出雨水口泛水坡。
5)盖座、进水蓖必须完整无损,安装平稳牢固。
4 雨水支管敷设应直顺,不得错口、反坡、凹兜,腰箍不裂缝,不空鼓。
检查井、雨水口内的外露管端面应完好,管口与井壁齐平,不得将断管端置入雨水口。
5雨水支管与雨水口四周回填应密实。
处于道路基层内的雨水支管应做360°混凝土包封,且在包封混凝土达至设计强度75%前不得放行交通。
6 雨水支管与既有雨水干线连接时,宜避开雨期。
施工中,需进入检查井时,必须采取防缺氧、防有毒和有害气体的安全措施。
2. 检查井1 检查井使用前,应提供出厂合格证书和承载力试验结果资料,安装前应对检查井的外观质量检查和承载力抽样检验(含见证抽样),承载力不符合要求的不得使用。
2 外观与标识。
井盖与井座表面应完整、材质均匀,无影响产品使用的缺陷。
盖座保持顶平,井盖上表面不应有拱度,井盖及井座的接触面应平整、光滑,铸铁井盖与井座应为同一种材质,井盖与井座装配尺寸应符合《铸件尺寸公差与机械加工余量》GB/T6414的规定。
质量控制标准及要点质量操纵标准2.3.2 实测项目检查(雨水)并砌筑实测项目2.3.3 外观鉴定⑴井内砂浆抹面无裂缝。
⑵井内平整圆滑,收分均匀。
2.4土沟2.4.1 操纵要点土沟操纵要点2.4.2 实测项目土沟实测项目2.4.3 外观鉴定沟底无明显凹凸不平与阻水现象。
2.5浆砌排水沟2.5.1 操纵要点2.5.2 实测项目2.5.3 外观鉴定⑴砌体内侧及沟底应平顺。
⑵沟底不得有杂物。
2.6 盲沟2.6.1 操纵要点盲沟操纵要点2.6.2 实测项目2.6.3 外观鉴定⑴反滤层应层次分明。
⑵进出水口应排水通畅。
2.7排水泵站2.7.1 操纵要点2.7.2 实测项目2.7.3 外观鉴定泵站轮廓线条清晰,表面平整。
3、挡土墙、防护及其它砌筑3.1砌体挡土墙3.1.1 操纵要点3.1.2 实测项目干砌挡土墙实测项目3.1.3 外观鉴定⑴砌体表面平整,砌缝完好、无开裂现象,勾缝平顺,无脱落现象。
⑵泄水孔坡度向外,无堵塞现象。
⑶沉降缝整齐垂直,上下贯穿。
3.2悬臂式与扶臂式挡土墙3.2.1 操纵要点悬臂式与扶臂式挡土墙操纵要点3.2.2 实测项目悬臂式与扶臂式挡土墙实测项目3.2.3 外观鉴定⑴混凝土施工缝平顺。
⑵蜂窝、麻面面积不得超过该面面积的0.5%,深度超过1cm 的务必处理。
⑶混凝土表面不出现非受力裂缝,裂缝宽度超过设计规定或者设计未规定时超过O.15mm 务必处理。
⑷泄水孔坡度向外,无堵塞现象。
⑸沉降缝整齐垂直,上下贯穿。
3.3锚杆、锚碇板与加筋土挡土墙3.3.1 操纵要点3.3.2 实测项目锚杆、拉杆实测项目注:面板安装以同层相邻两板为一组。
锚杆、锚碇板与加筋土档土墙总体实测项目注:①平面位置与倾斜度“+”指向外,“-”指向内。
②H 为墙高。
3.3.3 外观鉴定⑴预制面板表面平整光洁,线条顺直美观,不得有破旧翘曲、掉角啃边等现象。
⑵蜂窝、麻面面积不得超过该面面积的0.5%;深度超过1cm 的务必处理。

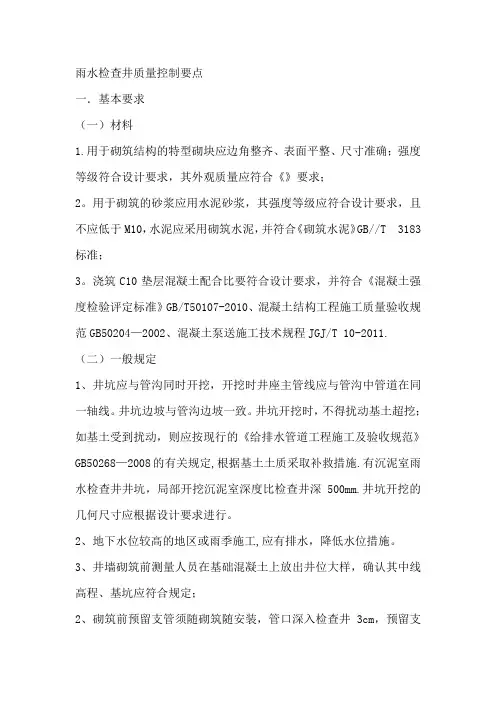

雨水检查井质量控制要点
一.基本要求
(一)材料
1.用于砌筑结构的特型砌块应边角整齐、表面平整、尺寸准确;强度等级符合设计要求,其外观质量应符合《》要求;
2.用于砌筑的砂浆应用水泥砂浆,其强度等级应符合设计要求,且不应低于M10,水泥应采用砌筑水泥,并符合《砌筑水泥》GB//T 3183标准;
3.浇筑C10垫层混凝土配合比要符合设计要求,并符合《混凝土强度检验评定标准》GB/T50107-2010、混凝土结构工程施工质量验收规范GB50204-2002、混凝土泵送施工技术规程JGJ/T 10—2011。
(二)一般规定
1、井坑应与管沟同时开挖,开挖时井座主管线应与管沟中管道在同一轴线。
井坑边坡与管沟边坡一致。
井坑开挖时,不得扰动基土超挖;如基土受到扰动,则应按现行的《给排水管道工程施工及验收规范》GB50268-2008的有关规定,根据基土土质采取补救措施。
有沉泥室雨水检查井井坑,局部开挖沉泥室深度比检查井深500mm。
井坑开挖的几何尺寸应根据设计要求进行。
2、地下水位较高的地区或雨季施工,应有排水,降低水位措施。
3、井墙砌筑前测量人员在基础混凝土上放出井位大样,确认其中线高程、基坑应符合规定;
,预留支3cm、砌筑前预留支管须随砌筑随安装,管口深入检查井2.管的管径、方向、高程须符合设计要求,管与井壁衔接处须严密不漏水,预留支管管口用低强度砂浆封口抹平,用截断的短管作为预留支管时其断管破茬不得朝向井内。
3.管顶拱旋按照标准图砌筑,一般当管径≥1000mm时,拱旋高度为250mm,当管径<1000mm时,拱旋高度为150mm。
检查井的流槽应在井壁砌筑到管顶以下即行砌筑,表面须用砂浆压实抹光。
4.井室内的踏步、脚窝应随砌随安(留),其尺寸须符合设计及规范要求,踏步和脚窝在砌筑砂浆未达到规定强度时不得踩踏。
检查井收口时须控制缩进尺寸,四面收口时每层缩进不得超过30mm,三面收口时每层缩进不得超过50mm。
5.检查井井室、井筒内壁用原浆勾缝,井室有抹面要求时内壁抹面分两层压实抹光,外壁用砂浆搓缝严实。
有盖板的井室盖板下须砌筑一层丁砖。
井室砌筑完成后须及时安装井盖,安装时砖面用水冲刷干净,铺砂浆按设计标高找平。
1、回填应在排水管线(含管道和检查井)验收合格后进行,并与管道沟槽的回填同时进行。
2、回填前可用砂土袋、钢钎、木支撑将井座、井筒固定,并应排除基坑、沟槽内积水。
3、回填材料:从管底基础面至管顶以上0.5m范围内的沟槽回填材料可用碎石屑、粒径小于40mm的砂硕、高(中)钙粉煤灰,中粗砂或沟槽开挖出的良质土。
、回填土不得采用淤泥,垃圾和冻土等,并不得夹带石块,砖及其4.他带有棱角的硬块物体。
5、在当地最大冻土深度大于等于1.0m时,在冰冻层范围内,应在井筒周围不少于100m范围内回填中粗砂。
6、回填应采用人工分层对称回填,其密实度与管道回填一致,并不得使井筒产生位移和倾斜,严禁机械回填。
(1)检查井的流槽应在井壁砌到管底时即开始砌筑
当采用砖石砌筑时,表面应用水泥砂浆分层压实抹光。
(2)井室内的踏步和脚窝应随砌随安(留),其尺寸
符合设计规定,砌筑砂浆未达到规定强度前不得踩踏。
(3)各种预留支管应随砌随安,管口应伸入井内
30,其管径、方向和标高均应符合设计要求,管与井
壁衔接处应严密不得漏水。
如用截断的短管时,其断管破茬不得朝向井内。
(4)砖砌圆形检查井时,应随时检测直径尺寸,当需要收口时,如为四面收进,则每次收进
应不超过30;如为三面收进,则每次收进最大不超过50。
(5)检查井接入较大直径圆管时,管顶应砌砖券加固,当管径大于或等于1000时,拱
券高应为250;管径小于1000时,拱券高应为125。
(6)检查井的井室、井筒内壁应用原浆勾缝。
如有抹面要求时,内壁抹面应分层压实,外。
并且盖座下的井室最上一层砖须是丁砖。
壁应用砂浆搓缝严实(7)检查井应边砌边回填土,每层高不宜超过300,必要时可采用灰土或填砂处理。
7.1.1.5检查井允许偏差
砌筑检查井时,不得有通缝,砂浆要饱满,灰缝平整,抹面压光,不得有空鼓、裂缝等现象。
井内流槽应平顺,踏步安装应牢固准确,井内不得有建筑垃圾等杂物。
井盖要完整无损,安装
平稳,位置正确。
检查井施工的允许偏差如表7畅2所示。
表畅检查井允许偏差
检验频率
序号项目允许偏差()检验方法
范围点数
长、宽±20每座2用尺量,长、宽各计一点
1井深尺寸
直径±20每座2用尺量
非路面±20每座1用水准仪测量
2井盖高程
路面与道路的规定一致每座1用水准仪测量≤1000±
10每座1用水准仪测量
3井底高程>1000±15每座1用水准仪测量。
为管径:表中注.。
