土方工程定额计价工程量
- 格式:pptx
- 大小:1.03 MB
- 文档页数:35
一、定额项目设置及说明1、土石方工程共包括五部分142个项目,补充定额1个项目(水坠砂),定额项目组成见表2、定额中已综合考虑了土方工程施工中土壤类别权重,使用时不得调整换算。
3、人工挖土(1-1~12)挖桩孔(1-22~1-23)定额综合了现场内100m土方倒运,若发生100M以上时按所增加的运距套用1-33子目。
其余要套(1-32+1-33)4、人工回填子目包含了回填工作面以外5m以内的取土,回填工作面内的土方倒运不得计算。
5、原土夯实子目(1-21)不能用于灰土回填夯实工序。
看1-27 1-28工程内容(包括拍底夯)6、1-26~1-28子目适用于室内外及各类垫层的回填土7、挖桩间土时,按实挖体积(扣桩占体积)计算,套用定额时,人工乘以1.5的系数。
8、垃圾土外运执行装载机装车1-93和自卸汽车运土每增加1km 子目1-91。
9、机械挖土方定额也适应机械开挖沟槽。
10、余(脏)土外运,按第一章的机械土方子目执行,弃土场费用按环卫有关规定计算。
11、机械土方子目中没有计算大型机械场外运输费用,按第十六章附录二有关子目另行计算。
二、定额项目主要工程量计算※土方工程《计价规则》和《消耗量定额》计算规则差异较大,定额工程量需按图重新计算工程量※主要区别在于预算定额考虑了施工时的预留量如工作面、放坡等(工作面和放坡的取定:①施工组织设计;②定额规定P5 5、6、7)※按施工方法不同分人工土方工程和机械土方工程※定额应用前应确定计算资料:①土壤类别与地下水位标高。
②挖、填、运土与排水施工方法。
③土方放坡与支挡板情况。
1、人工土方工程1)平整场地:其工程量按建筑物外墙外边线每边各加2m以平方米计算。
S=(长+4m)×(宽+4m)或S=S 底+L外×2+162)挖土:“挖土”工程量计算应根据施工组织设计(编制报价)确定的挖土深度、工作面宽度、放坡系数或支挡土板等因素进行。
若无施工组织设计(编制预算和标底),可按消耗量定额规定确定工作面和放坡系数。
挖土方的工程量清单计价及定额计算规则挖土方是建筑工程中常见的一项活动,其施工过程涉及到很多方面,包括土地准备、基础工程、路面修建等。
在进行挖土方的工程量清单计价及定额计算规则制定时,需要考虑多种因素,以保证施工质量和工程成本控制。
一、工程量清单计价的基本要素1.计价方法:计价方法通常分为承包金额法和单位工程金额法。
前者是根据合同总价进行控制,后者则是按照单位工程进行控制和计价。
2.计量单位:计量单位包括体积单位、面积单位和长度单位。
在挖土方工程中,主要采用的是立方米和平方米。
3.材料单价:素土、普通土、棕土等价格不同,因此需要对材料进行分类,结合市场行情,进行价格的确定。
4.人工单价:根据劳务市场行情,综合考虑工作难度、工期等因素,确定人工单价。
5.机械单价:一般分为固定工作费用、机械油费、人工费用、机械大修费用、折旧费用等。
二、定额计算规则1.测量方法:挖土方施工前,需要进行土体的检测和评估,确定挖土体积和质量。
测量方法包括三角形剖分法、二次抛物线法、道路平面面积法等。
2.挖土体积计算:将测量得到的挖土体积按照不同土层进行分类,并根据体积计价的计算方法进行总结。
3.机械工作量计算:根据现有机械和作业效率等因素,确定机械工作量和单价。
4.人工工作量计算:根据施工工作难度和人工费用等因素,确定工作时间和工作单价。
5.材料消耗量计算:根据施工工程中材料的规格和需要用量等因素,计算出需要的材料量,并确定单价。
三、挖土方施工中的注意事项1.防止土质侵蚀:施工过程中需要注意保护周边地区的土地资源,重视土壤保育,避免造成水、土侵蚀等不利影响。
2.避免人为破坏:施工现场应设置安全隔离带和安全提示标识牌,防止人为破坏施工区域和相关设施。
3.严格控制施工质量:挖土方施工涉及到基础工程和道路建设等重要环节,必须保证施工质量,以防止出现安全问题和质量风险。
4.合理控制施工成本:挖土方工程的成本控制是保证工程质量和施工进度的关键,因此需要从多个方面考虑成本控制策略,确保挖土方工程的经济性和有效性。
清单工程量与定额计价工程量计算规则对照表在建筑工程造价中,清单工程量和定额计价工程量的计算规则往往存在差异。
了解这些差异对于正确计算工程造价至关重要。
本文将对照列出清单工程量与定额计价工程量的计算规则,以便读者更好地理解和应用。
清单工程量:根据图纸尺寸计算挖填土方量,不扣减工作面和放坡系数。
定额计价工程量:根据实际施工情况考虑工作面和放坡系数,计算挖填土方量。
清单工程量:根据图纸尺寸计算基础体积,不扣减地梁、基础墙所占体积。
定额计价工程量:在清单工程量的基础上,还需考虑地梁、基础墙所占体积。
清单工程量:按图纸标注的规格和数量计算钢筋工程量。
定额计价工程量:在清单工程量的基础上,需考虑搭接和弯曲调整系数。
清单工程量:根据图纸尺寸计算混凝土体积,不扣减钢筋所占体积。
定额计价工程量:在清单工程量的基础上,还需考虑钢筋所占体积。
清单工程量:按图纸标注的规格和数量计算模板面积或体积。
定额计价工程量:在清单工程量的基础上,需考虑模板超高、支撑等因素。
清单工程量:根据图纸尺寸计算砌筑体积,不扣减门窗洞口所占体积。
定额计价工程量:在清单工程量的基础上,还需考虑门窗洞口所占体积。
清单工程量:按图纸标注的规格和数量计算装饰面积或体积。
定额计价工程量:在清单工程量的基础上,需考虑装饰线条、收口等因素。
清单工程量:根据图纸标注的规格和数量计算其他工程量。
定额计价工程量:在清单工程量的基础上,需考虑实际施工情况等因素。
清单工程量和定额计价工程量的计算规则存在差异,需要结合具体施工情况和合同约定进行计算。
在实际工作中,建议咨询专业造价人员以确保计算的准确性。
在建设工程项目中,定额与清单计价是两个核心概念,它们在工程管理和造价控制方面发挥着至关重要的作用。
本文将详细阐述这两个概念的定义、差异以及各自的适用范围,为工程建设领域的相关人员提供有益的参考。
建设工程定额是指在正常施工条件下,完成单位合格产品所必需的人工、材料、机械台班消耗量的标准。
定额计价的工程量计算方法1、分部工程量计算程序对于一般土建工程,确定分部工程量计算顺序的原则是方便计算。
其一般顺序如下:建筑面积和体积→基础工程→混凝土及钢筋混凝土工程→门窗工程→墙体工程→装饰抹灰工程→楼地面工程→屋面工程→金属结构工程→其他工程(1)计算建筑面积和体积建筑面积和体积都是土建工程预算的主要指标。
它们不仅有独立概念和作用,也是核对其它工程量的主要依据。
因此必须首先计算出来。
(2)计算基础分部工程量因为计算时,基本上不能利用“统筹法计算”的四个基数而需独立计算。
又因基础工程先施工,价值表先列项,在结构施工图中排在前面,根据工程量计算要少翻图纸、资料,以求快的原则,故宜将其排在计算程序的第二步。
(3)计算混凝土及钢筋混凝土分部混凝土及钢筋混凝土工程通常分为现浇混凝土、现浇钢筋混凝土、预制钢筋混凝土和预应力钢筋混凝土等工程。
它同基础工程和墙体工程密切相关,它们之间既相互联系,又有制约,因此应将其排在计算程序的第三步。
(4)计算门窗工程量门窗工程既依赖墙体砌筑工程,又制约砌筑工程施工。
它的工程量还是墙体和装饰工程量计算过程中的原始数据。
因此应将其排在计算程序的第四步。
(5)计算墙体分部工程量主要是在利用第三、第四步某些数据的同时,又为装饰抹灰等工程量计算提供某些计算数据。
例如,在计算墙体体积时,列出墙体面积(包括分层分段),可在后来的装饰抹灰工程量计算中加以利用。
因此应将其排在计算程序的第五步。
(6)计算装饰工程量主要是在充分利用第三、第四、第五步有关数据的同时,为楼地面等工程量计算提供数据。
因此应将其排在计算程序的第六步。
(7)计算楼地面分部工程量首先要计算出设备基础及地沟部分的相应工程量等,这样在计算楼地面工程量时,可以顺利地扣除其相应面积或体积(工程量)。
在楼地面工程量计算过程中,既要充分利用上述第五、六步所提供数据,也要为屋面工程量计算提供相应数据。
因此应将其排在计算程序的第七步。

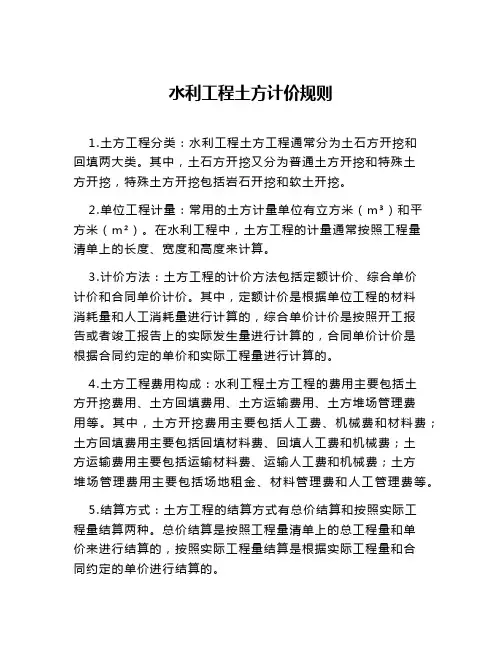

水利工程土方计价规则
1.土方工程分类:水利工程土方工程通常分为土石方开挖和
回填两大类。
其中,土石方开挖又分为普通土方开挖和特殊土
方开挖,特殊土方开挖包括岩石开挖和软土开挖。
2.单位工程计量:常用的土方计量单位有立方米(m³)和平方米(m²)。
在水利工程中,土方工程的计量通常按照工程量
清单上的长度、宽度和高度来计算。
3.计价方法:土方工程的计价方法包括定额计价、综合单价
计价和合同单价计价。
其中,定额计价是根据单位工程的材料
消耗量和人工消耗量进行计算的,综合单价计价是按照开工报
告或者竣工报告上的实际发生量进行计算的,合同单价计价是
根据合同约定的单价和实际工程量进行计算的。
4.土方工程费用构成:水利工程土方工程的费用主要包括土
方开挖费用、土方回填费用、土方运输费用、土方堆场管理费
用等。
其中,土方开挖费用主要包括人工费、机械费和材料费;土方回填费用主要包括回填材料费、回填人工费和机械费;土
方运输费用主要包括运输材料费、运输人工费和机械费;土方
堆场管理费用主要包括场地租金、材料管理费和人工管理费等。
5.结算方式:土方工程的结算方式有总价结算和按照实际工
程量结算两种。
总价结算是按照工程量清单上的总工程量和单
价来进行结算的,按照实际工程量结算是根据实际工程量和合
同约定的单价进行结算的。
D.A 土石方工程说明一、一般说明(一)土石方工程定额除各章另有说明外,适用于市政定额其他章。
(二)本定额不分土壤类别均执行定额,石方按类别执行相应定额。
土壤及岩石分类详见土壤及岩石分类表。
(三)土方定额对土壤含水量因素已综合考虑,不分干、湿土,均按本定额执行。
(四)淤泥指在静水或缓慢流水环境中沉积并含有有机质的细粒土,其天然含水量大于液限,天然孔隙比大于1.5;松土(虚方)指未经碾压、堆积时间≤1年的土壤。
(五)沟槽、基坑、一般土石方的划分应符合下列规定(不包括加宽工作面):1.底宽≤7m,底长>3倍底宽应按沟槽计算。
2.底长≤3倍底宽,底面积≤150m2应按基坑计算。
3.超过上述范围,应按一般土石方计算。
(六)平整场地系指厚度≤±300mm的就地挖、填、找平;竖向布置进行挖、填土方时,不再计算平整场地。
二、土方工程说明(一)在挡土板支撑下挖土,按相应定额项目人工乘以系数1.43,先开挖后支撑时不属支撑下挖土。
(二)人工挖一般土方,深度>2m时,定额按下表乘以系数:深度≤4m深度≤6m深度≤8m深度≤10m深度≤12m深度>12m1.06 1.12 1.24 1.36 1.48 1.65(三)人工挖沟槽、基坑土方,深度>8m时,按深度≤8m定额乘以下表系数:深度≤10m深度≤12m深度>12m1.12 1.24 1.40(四)人工挖沟槽、基坑土方,定额内已包括槽、坑底打夯的人工。
(五)挖掘机挖、运土方、沟槽、基坑定额项目系按深度≤4m考虑的,深度>4m时,定额按下表乘以系数,增运距项目不乘系数:深度≤8m深度≤12m深度>12m1.2 1.35 1.52(六)机械挖、运淤泥、流砂,按上述挖掘机挖、运土方、沟槽、基坑相应定额进行深度调整后,再乘以系数1.5。
(七)机械土石方作业的坡度因素已综合考虑在定额内,坡度不同时,定额不做调整。
(八)挖土机在垫板上作业,定额不做调整,但未包括搭拆垫板的人工、材料、机械费。
