目录

一、编制依据 (1)

二、工程名称及概况 (1)

2.1工程名称 (1)

2.2工程概况 (1)

三、施工部署 (2)

3.1劳动力计划 (2)

3.2工、机具计划 (2)

3.3测量器具 (3)

四、施工工艺步骤 (3)

五、关键工序、重要工序的工艺控制要求 (3)

5.1施工前准备 (3)

5.2机泵的开箱检验 (4)

5.3基础验收 (4)

5.4机泵的安装 (5)

5.5泵保护措施 (10)

5.6附属设备及管道的安装 (10)

5.7机泵试运 (11)

六、质量管理 (11)

6.1质量方针 (11)

6.2质量目标 (11)

6.3质量管理体系及质量管理岗位职责 (12)

6.4机泵安装主要工序控制点 (13)

七、HSE管理及文明施工管理 (14)

7.1HSE管理方针 (14)

7.2HSE管理目标 (14)

7.3HSE管理组织机构及职责 (14)

7.4安全措施 (15)

八、工作危害分析(JHA) (17)

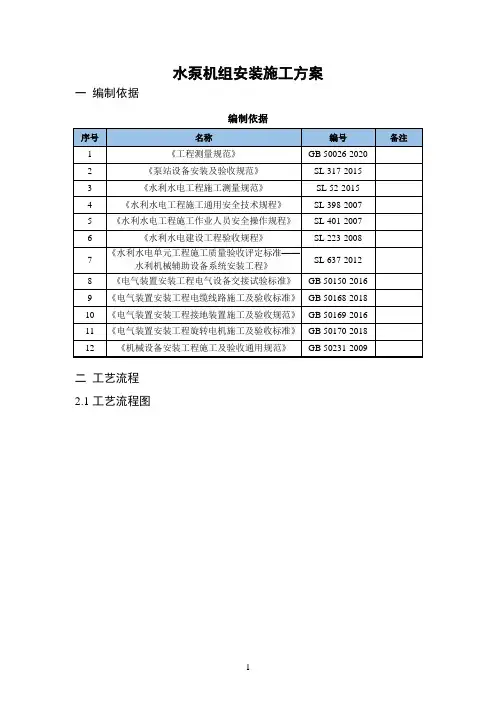

一、编制依据

1.1 《石油化工机器设备安装工程及验收通用规则》 SH/T 3538-2005;

1.2 《石油化工泵组施工及验收规范》 SH/T3541-2007;

1.3 《机械设备安装工程施工及验收通用规范》 GB50231-2009;

1.4 《压缩机、风机、泵安装工程施工及验收规范》 GB50275-2010;

1.5 《化工机器设备安装施工及验收通用规范》 HG20203-2000;

1.6 《石油化工建设工程施工安全技术规范》 GB50484-2008;

1.7 《石油化工施工安全技术规程》 SH/T 3505-1999;

1.8 《石油化工建设工程项目施工过程技术文件规定》 SH/T3543-2007;

1.9 《石油化工建设工程项目交工技术文件规定》 SH/T3503-2007;

1.10 XXX项目合同文件及施工图纸;

1.11 XXX项目实施规划;

1.12 XXX质量体系文件;

1.13 制造厂提供的设备图、安装说明书等资料。

二、工程名称及概况

2.1工程名称

2.2工程概况

XXX项目XXX装置共有各种机泵26台,设备具体参数见下表:

三、施工部署

3.1劳动力计划

3.2工、机具计划

3.3测量器具

四、施工工艺步骤

五、关键工序、重要工序的工艺控制要求

5.1施工前准备

5.1.1技术准备

1)设备安装前,应组织有关专业技术人员进行施工图纸会审;

2)编写施工方案,上报监理、总包单位批准后实施;

3)编制作业指导书,对施工人员进行技术交底;

4)准备好各种安装用机具,对施工现场进行清理;

5)设备标注的安装方位与总平面图及配管专业的一致性。

5.1.2施工现场准备

1)施工现场应按施工平面图进行布置,要求场地平整、道路畅通,施工机具应按规定位

置摆放;

2)施工机具应性能可靠,工卡具、样板应合格,计量器具应在周检期内;

3)基础复检完毕,相关责任人已落实;

4)现场的消防器材、安全设施应符合要求,并经安全检查部门验收通过;

5)设备到货开箱检验及报检应完成(包括随机资料交接、开箱检验记录等)。

5.2机泵的开箱检验

5.2.1机泵开箱检验时必须由业主代表、监理单位代表、总包专职工程师、我单位材料员、质检员及专职工程师共同参与进行,开箱检验前应具备下列技术资料:

1)机泵出厂合格证、质量证明书、操作使用说明书;

2)供货单位提供的装箱清单。

5.2.2开箱检验应符合下列规定:

1)检查设备及机泵的型号、规格、数量、包装状况是否符合设计要求;

2)检查随机资料及专用工具是否齐全;

3)裸露供货的机泵检查其表面是否锈蚀、是否有严重的碰撞痕迹和损坏现象;

4)检查机泵的附件、内件、零部件是否齐全完好。

5.2.3开箱检验完毕后应根据现场施工条件及时进行安装,对于暂不安装的附件、内件、零件、易损件等应设专人、专库妥善保管。

5.2.4开箱检验完毕后应及时填写开箱检验记录。

5.3基础验收

由监理单位组织基础施工单位和安装施工单位进行中间交接验收,并应符合下列规定:

5.3.1基础表面应有清晰的中心线和标高标记;

5.3.2基础施工单位应提交基础测量记录,包括基础位置及方位测量记录;

5.3.3基础周围回填夯实完毕;

5.3.4基础外观不得有裂纹、蜂窝、露筋及疏松等缺陷;

5.3.5经检查验收的基础,除应符合设计文件要求外,还应符合下表规定。

设备基础尺寸和位置的允许偏差(mm)

5.4机泵的安装

5.4.1泵安装前的基本要求

1)基础验收合格、施工场地平整、道路畅通、具备安装条件;

2)泵出厂合格证明书、随机资料、重要零件、部件的制造装配等质检证明书须齐全;

3)泵安装的平面布置图、安装图、基础布置图、总装配图、主要零部件、易损件图及安装使用说明书须齐全;

4)按设计图纸核对泵方位,基础螺栓孔的尺寸;

5)泵表面应干净整洁;

6)施工安装方案经批准并对施工人员进行技术交底,熟悉施工作业程序,掌握操作规程;

7)泵安装所用的测量器具均须检验合格,所用的机具、材料应准备齐全;

8)安装前应按图样或技术文件要求画好安装基准线及定位基准标记;

9)安装前应检查泵及其附件、地脚螺栓,不得有损坏及锈蚀。要检查泵的方位标记、重心标记及吊挂点,对不符合要求的应予以补充。

5.4.2基础在泵安装前应对其进行修整,需灌浆抹面时要铲好麻面。麻点深度一般不小于10mm,密度以每平方分米内有3~5点为宜,放置垫铁处(至周边50mm)应铲平,铲平部位水平度允许偏差为2mm/m,预留地脚螺栓孔内的杂物应清除干净。

5.4.3根据现场的地形状况和机泵的重量等实际情况制定合理的吊装方法。

5.4.4机泵的找平、找正

1)泵找平、找正顺序及方法:

A、泵吊装就位后,进行一次找正,找正位置:泵底座中心线。找正精度:位置偏差±5mm,标高偏差±5mm。水平度允许偏差:纵向为0.05mm/m,横向为0.10mm/m。

B、泵组初找正合格后,宜在24h内进行地脚螺栓孔的灌浆。灌浆时,地脚螺栓垂直度应
