安装工程造价要点整理
- 格式:docx
- 大小:24.69 KB
- 文档页数:13
安装造价重要知识点安装造价是指在建设项目中,根据设计施工图纸及相关要求,对材料、设备、劳务等进行用量计算、费用估算和经济评价的过程。
它直接关系到项目的投资效益和经济可行性,因此在建设项目中具有重要的意义。
下面将介绍安装造价的重要知识点。
1.安装项目的范围和要求:在进行安装造价计算时,首先需要明确项目的范围和要求。
包括安装的空间范围、设备类型、品牌要求、功能要求等。
2.安装材料和设备的选择:对于不同的工程项目,需要选择不同的材料和设备进行安装。
选择合适的材料和设备可以提高项目的质量和效益。
3.用量计算:用量计算是安装造价计算的基础,需要确定每种材料和设备的用量,并根据实际的工程情况进行合理计算。
4.材料和设备的报价:在进行安装造价计算时,需要了解材料和设备的市场价格,并通过供应商的提供的报价进行对比和选择。
5.劳动力成本:在安装过程中,需要雇佣一定数量的劳动力进行施工。
劳动力成本包括工资、社保等费用,需要综合考虑。
6.管理费用:安装过程中需要进行一系列的管理工作,包括项目经理的工资、办公费用、人力资源等费用。
7.机械设备使用费用:在安装过程中,可能需要使用一些机械设备,如吊装机、起重机等,这些设备的使用费用需要计算在内。
8.管道和线路工程:对于一些建筑工程项目,还需要进行管道和线路的安装,这部分工程的造价也需要计算。
9.税费和保险费用:安装工程完成后,还需要支付一定的税费和保险费用。
这部分费用需要预先计算,以便于合理安排项目的资金。
10.经济评价:通过对安装造价进行经济评价,可以判断项目的投资效益和经济可行性,为项目的决策提供依据。
总之,安装造价是建设项目中不可忽视的重要环节,它关系到项目的投资效益和经济可行性。
掌握安装造价的知识点,可以帮助我们合理安排项目的预算,提高项目的质量和效益。
第1篇随着我国建筑行业的快速发展,工程造价在工程建设中的重要性日益凸显。
安装工程造价作为工程造价的重要组成部分,涉及到工程建设中各种设备的安装、调试、验收等环节,对工程项目的经济效益和社会效益有着直接的影响。
为了提高安装工程造价的专业水平和实践能力,本文将从理论学习和实践操作两个方面对安装工程造价进行探讨。
一、安装工程造价的理论学习1. 安装工程造价的基本概念安装工程造价是指在工程建设过程中,对安装工程所需的人工、材料、机械等各项费用进行估算、计算、审核和控制的过程。
它主要包括以下几个方面:(1)人工费:指安装工程所需的人工工资、福利、津贴等费用。
(2)材料费:指安装工程所需的各类设备、材料、配件等费用。
(3)机械费:指安装工程所需的各类施工机械、运输工具等费用。
(4)其他费用:指安装工程中发生的临时设施、施工排水、施工照明等费用。
2. 安装工程造价的计算方法(1)定额法:根据安装工程预算定额,结合工程实际情况,计算人工费、材料费、机械费等各项费用。
(2)清单法:以工程量清单为基础,按照工程量清单中的项目,分别计算各项费用。
(3)类比法:参照类似工程的投资、造价等数据,估算安装工程造价。
(4)市场询价法:通过市场调查,获取材料、设备等价格信息,估算安装工程造价。
3. 安装工程造价的编制程序(1)收集资料:收集安装工程的相关资料,如设计图纸、施工组织设计、合同等。
(2)分析工程量:根据设计图纸和施工组织设计,分析安装工程的工程量。
(3)编制预算:根据工程量和计算方法,编制安装工程预算。
(4)审核预算:对编制的预算进行审核,确保预算的准确性和合理性。
二、安装工程造价的实践操作1. 安装工程量的计算(1)熟悉图纸:熟悉安装工程图纸,了解工程的结构、设备、材料等。
(2)分析工程量:根据图纸,分析安装工程的工程量,包括设备、材料、配件等。
(3)计算工程量:按照计算方法,计算安装工程的工程量。
2. 安装工程造价的编制(1)确定编制依据:根据工程实际情况,选择合适的编制依据。

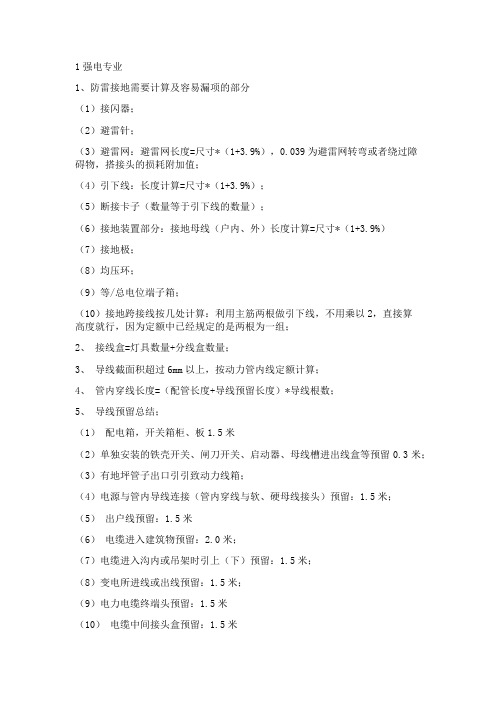

1强电专业1、防雷接地需要计算及容易漏项的部分(1)接闪器;(2)避雷针;(3)避雷网:避雷网长度=尺寸*(1+3.9%),0.039为避雷网转弯或者绕过障碍物,搭接头的损耗附加值;(4)引下线:长度计算=尺寸*(1+3.9%);(5)断接卡子(数量等于引下线的数量);(6)接地装置部分:接地母线(户内、外)长度计算=尺寸*(1+3.9%)(7)接地极;(8)均压环;(9)等/总电位端子箱;(10)接地跨接线按几处计算:利用主筋两根做引下线,不用乘以2,直接算高度就行,因为定额中已经规定的是两根为一组;2、接线盒=灯具数量+分线盒数量;3、导线截面积超过6mm以上,按动力管内线定额计算;4、管内穿线长度=(配管长度+导线预留长度)*导线根数;5、导线预留总结;(1)配电箱,开关箱柜、板1.5米(2)单独安装的铁壳开关、闸刀开关、启动器、母线槽进出线盒等预留0.3米;(3)有地坪管子出口引引致动力线箱;(4)电源与管内导线连接(管内穿线与软、硬母线接头)预留:1.5米;(5)出户线预留:1.5米(6)电缆进入建筑物预留:2.0米;(7)电缆进入沟内或吊架时引上(下)预留:1.5米;(8)变电所进线或出线预留:1.5米;(9)电力电缆终端头预留:1.5米(10)电缆中间接头盒预留:1.5米(11)电缆进入控制屏、保护屏预留:宽+高;(12)电缆进入高压开关柜、低压动力盘、箱预留:2.0米;(13)电缆至电动机预留:0.5米;(14)厂用变压器预留:3.0米;(15)电梯电缆与电缆架固定点每处预留0.5米;6、电缆工程量=(施工图工程量+附加及预留工程量)*(1+2.5%);7、电缆桥架在竖井内敷设:人工费和机械费系数*1.3;8、钢制桥架主结构设计厚度大于3mm时,定额项目人工、机械费*1.2;9、不锈钢桥架按本章钢制桥架项目,定额项目系数*1.1;10、安装C.2.5章第五条规定: 电力电缆敷设均按3芯考虑;11、芯电力电缆敷设,定额项目系数*1.3;12、电力电缆敷设,定额项目系数*1.6;12、没增加一芯定额项目系数*30%;14、单芯电力电缆按截面积,定额系数*0.67;15、铜芯电缆终端头及中间头制作安装,定额项目系数*1.2;16、接线端子:如果导线两端连接配电箱或者设备,按一根导线两个端子一段配电箱一段开关灯具或者插座,按一个接线端子。

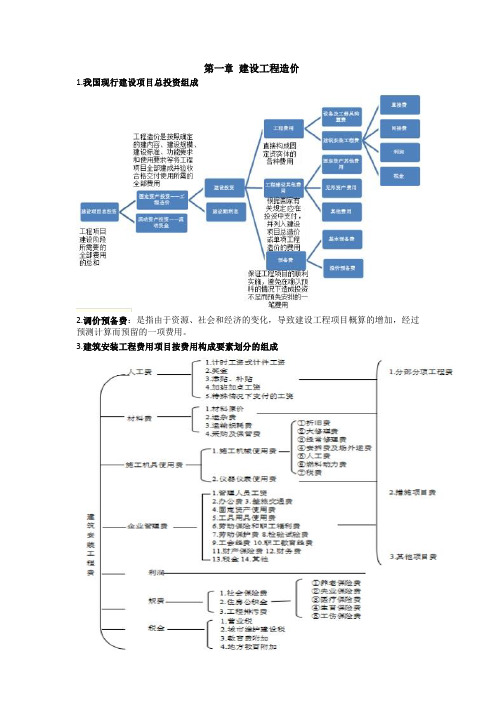

第一章建设工程造价1.我国现行建设项目总投资组成2.调价预备费:是指由于资源、社会和经济的变化,导致建设工程项目概算的增加,经过预测计算而预留的一项费用。
3.建筑安装工程费用项目按费用构成要素划分的组成4.税金:在建设工程费用组成中税金包括:营业税、城市建设维护税、教育费附加(包括地方教育附加),其中:1、营业税税额=应纳税营业额×适用税率,税率:3%;2、城市建设维护税=营业税税额×适用税率,税率:市区7%、县镇5%、乡村1%;3、教育费附加=营业税税额×适用税率,税率:3%;4、地方教育费附加=营业税税额×适用税率,税率:2%。
以上费用折算成以不含税工程造价为计费基础,税金费率为:市区:3%×(1+7%+3%+2%)/[1-3%×(1+7%+3%+2%)]=3.48%(3.477%)县镇:3%×(1+5%+3%+2%)/[1-3%×(1+5%+3%+2%)]=3.41%(3.413%)乡村:3%×(1+1%+3%+2%)/[1-3%×(1+1%+3%+2%)]=3.28%(3.284%)5.建设工程产品分类的方法:建设工程项目;单项工程;单位工程;分部工程;分项工程。
第二章建筑安装工程计价1.工程量清单的组成:封面、分部分项工程量清单、措施项目清单、规费项目清单和税金项目清单。
2.工程量清单项目的设置:项目名称;项目编码;项目特征;计量单位;工程内容;工程量计算规则。
第三章电气设备安装工程1.定额工程量2.端子箱:在箱内装有相应的接线端子板,作为主线路与多余分线路传输电流或传递电信号,而进行交接的接口设备,故称端子箱,也称线路分配箱或接线箱。
3.小电器包括:按钮、电笛、电铃、水位电气信号装置、测量表计、继电器、电磁锁、屏上辅助设备、辅助电压互感器、小型安全变压器等电器。
4.电缆分类:按缆芯材质分,铜芯与铝芯、光纤缆;按电缆芯数分,单芯与多芯;按绝缘分,塑料、橡胶、纸绝缘;按保护层分,钢带、钢丝铠装等电缆;还有阻燃、耐火、低烟无卤电缆等。
建筑安装工程造价预算控制要点分析建筑安装工程是建筑工程中不可或缺的一部分,包括水、电、气、暖、通风、空调等基础设施的建设。
随着建筑业的快速发展,建筑安装工程的造价也越来越显著,为了控制建筑工程的造价,建筑安装工程造价预算的控制也变得日益重要,本文将对建筑安装工程造价预算的要点进行分析。
一、建筑安装工程的成本构成在了解建筑安装工程造价预算控制要点之前,首先需要了解建筑安装工程的成本构成。
建筑安装工程的成本构成主要包括以下几个方面:1. 材料成本:建筑安装工程材料的采购费用。
2. 人工成本:建筑安装工程人员的劳务支出,包括工资、保险、福利等费用。
3. 设备成本:建筑安装工程所需要使用的机械和设备的采购费用。
4. 模具费用:针对特定建筑安装工程需要加工的模具等工具费用。
5. 消耗性生产资料的费用:如焊条、螺丝、五金配件等小型材料的费用。
二、建筑安装工程造价预算控制要点1. 全面统计建筑安装工程所需材料的量:通过全面统计建筑安装工程所需材料的量,包括小型材料、主材等的数量,可以有效地控制采购成本,以及在工作过程中避免产生浪费,从而节约造价。
2. 精确控制人工成本:控制工长管理不到位、工人勾结等因素,对建筑安装工程造价预算的控制起到极为重要的作用。
对工人工资、保险、福利等的支付需要注重细节,严格按照相关规定进行计算和支付。
以确保建筑安装工程人工成本的支出不超过预算。
3. 合理选择机械设备:针对建筑安装工程所需的机械设备,应根据实际需要进行精准的选择,尽可能选择符合工程需求且价格合理的机械设备,避免因为设备的过于先进而带来不必要的费用开支。
4. 加强材料质量控制:建筑安装材料的质量直接关乎到整个工程的质量和可靠性。
因此,对建筑安装材料进行严格的质量控制和管理,避免使用次品材料和假冒伪劣材料,有利于保证工程质量和安全。
5. 合理规划工程周期:在制定建筑安装工程造价预算时,需要制定合理的工程周期,尽量缩短工期,以避免造成人工、机械和材料等费用的增加。
建筑安装工程造价控制要点及措施分析建筑安装工程造价控制指的是对建筑项目中的安装工程进行合理控制、节约使用和科学管理,从而达到控制和降低项目成本的目的。
建筑安装工程包括电气、给排水、暖通、消防等多个方面,其造价控制涉及多个方面,以下为详细分析。
一、合理规划设计合理的规划设计是建筑安装工程控制成本的关键。
在规划阶段,应考虑建筑安装工程的实际需求,不要盲目扩大工程量,同时要合理分配资金和资源,使其在整个项目中保持相对平衡,从而实现成本控制的效果。
二、合理采购选材为了降低成本,建筑安装工程在采购和选材的过程中需要注意以下几点:1、对于不同的需要,必须制定不同的采购策略,并考虑不同的供应商。
在选材和采购时,应考虑到品质、价格、售后保障等多方面因素。
2、选择合适的品牌和型号,应具有高性价比,根据实际情况匹配,不浪费不倾家荡产,合理利用资源。
此外,在采购过程中应注意一些品牌的打折活动,尽量低价获得优质产品。
3、在采购前,必须进行充足的调查和研究。
通过多方询价和比较,选择最优选方案。
三、科学施工管理科学施工管理是建筑安装工程成功控制成本的重要保障。
相应的管理需要包括以下几个方面:1、严格控制工程量和工程进度,做好时间和成本的相应调整。
2、对施工质量进行严格监控,确保整个工程的质量水平;掌握施工进度,不拖延工期。
3、采用现代管理方法(如信息化管理),做好进度、质量、安全等方面的信息沟通和传递四、优化客户服务建筑安装工程服务的满意度直接影响其利润的大小。
要提高客户满意度,需要注意以下几个方面:1、在提供服务时紧密联系客户,听取客户需求和反馈,不断进行改进和完善。
2、在客户服务中要有全流程服务的概念,要将服务流程分成多个环节,并进行优化数量和质量。
3、运用服务热线、网络等现代化技术,打造科技化、高效的服务环节。
综上所述,建筑安装工程造价控制需要在规划设计、采购选材、施工管理和客户服务等多个方面进行综合考虑,从而达到低成本、高效率的工程建设目标。
土建安装造价预算要点土建和安装是建设工程中两个重要的组成部分,其造价预算的编制对于项目的顺利进行以及成本的控制起着至关重要的作用。
下面将介绍土建和安装造价预算的要点。
一、土建造价预算要点:1.材料费用:土建工程中所使用的各种材料,如水泥、砂石、钢筋等的价格都需要估算,并与实际市场价格进行对比。
2.劳动力费用:土建工程施工所需人员的工资及相关福利待遇需要计算,包括管理人员、技术人员、施工工人等。
3.机械设备费用:土建工程所需的各种机械设备的租赁或购买费用需要预算,如挖掘机、起重机等。
4.施工过程中的临时设施费用:包括搭建脚手架、施工棚、安全网等临时设施所需费用。
5.其他费用:如土建工程中的试验费、垫付费、设计费、消防设施费等。
二、安装造价预算要点:1.设备材料费用:安装工程所使用的各种设备和材料的价格需要估算,并与市场价格进行对比。
2.安装工作人员的费用:包括项目经理、技术人员、安装工人等所需费用的计算。
3.配件费用:安装工程中所需的各种配件及其价格需要计算,如螺丝、焊材等。
4.运输费用:安装过程中材料和设备的运输费用需要估算,包括运输机械、车辆租赁费用、运输员工工资等。
5.临时安装设施费用:安装过程中搭建的脚手架、安全网等临时设施的费用需要预算。
6.其他费用:如安装工程中的试验费、垫付费、设计费等。
在土建和安装造价预算过程中,还需要注意以下几个方面:1.合理性:预算金额要合理、准确,不能过高或过低,需要根据实际情况和市场行情进行估算。
2.严谨性:预算编制要严格依据国家相关标准和规范进行,计算过程要准确无误。
3.全面性:预算要涵盖项目的所有费用,不能遗漏任何一项。
4.时间性:预算编制要在项目启动前及时完成,以便项目的顺利进行。
因为土建和安装工程的复杂性和巨大性,预算编制需要充分的了解项目的具体情况、技术要求以及市场行情。
同时需要根据预算编制过程中的变化及时进行调整。
通过合理的预算编制,可以为项目提供有效的成本控制和项目管理,确保项目的质量和进度的达到预期目标。
1、河南省2008版综合单价计价费用组成:人工费,材料费,施工机械费,管理费和利润并考虑风险因素。
工程量清单计价方法是在建设工程招标投标中,招标人按照国家统一的工程量计算规则提供工程数量,由投标人依据工程量清单自主报价,并按照经评审低价中标的工程造价计价方式。
工程量清单是表现拟建工程的分部分项工程项目、措施项目、其他项目名称和相应数量的明细清单,由招标人按照“计价规范”中统一的项目编码、项目名称、计量单位和工程量计算规则及“四统一”进行编制,包括:分部分项工程量清单、措施项目清单、其他项目清单。
工程量清单计价是指投标人完成由招标人提供的工程量清单所需的全部费用,包括分部分项工程费、措施项目费、其他项目费、规费、税金。
分部分项工程费是指完成在工程晕清单列出的各分部分项清单工程量所需的费用;包括:人工费、材料费(消耗的材料费总和)、机械使用费、管理费、利润以及风险费。
措施项目费:临时设施费、缩短工期措施费、脚手架搭费、垂直运输机械超高增加费、大型机械安拆及场外运输费、安全文明施工费、其他项目。
其他项目费:材料购置费、总承包服务费、零星工作项目费、其他。
工程量清单计价采用综合单价计价。
综合单价是指完成规定计量单位项目所需的人工费、材料费、机械使用费、管理费、利润,并考虑风险因素。
工程量清单计价规范的特点:强制性、实用性、竞争性、通用性。
清单项目的表现形式 清单计价规范附录表C的安装工程量清单项目表由项目编码、项目名称、项目特征、计量单位、工程量计算规则、工程内容六部分构成。
作出了“四个统一”,供招投标双方共同遵守。
项目编码:分部分项工程量清单编码以12位阿拉伯数字表示,前9位为全国统一编码,后3位由编制人根据设置的清单项目确定。
分别是专业工程、单位工程、分部工程、分项工程。
2、安装工程费用:由直接费、间接费、利润和税金组成。
3、规定费用:包括工程排污费、工程定额测定费、社会保险费、住房公积金和危险作业意外伤害保险。
建筑安装工程造价预算控制要点分析建筑安装工程造价预算控制是指对建筑安装工程预算进行降低和控制成本的措施。
建筑安装工程造价预算控制的实施是建设项目经济管理的重要内容之一,也是建设项目质量管理和安全管理的重要手段之一。
本文将分析建筑安装工程造价预算控制的要点。
一、选取合理的施工方案合理的施工方案能够有效地降低建筑安装工程造价,控制成本的提高。
在确定施工方案前,需要全面考虑各种因素,包括工程造价、建设周期、工期需求等,综合评估后选取最优解方案。
二、降低施工成本施工成本是建筑安装工程造价控制的重点,可以通过以下几点降低施工成本。
第一是优选材料,依据工程的实际需要选择更加经济实惠的建材,不仅能够实现节约成本的目的,还能够加强工程的保质保量。
第二是采用新技术,采取新的施工工艺和技术可以将建筑安装工程的成本控制在合理的范围之内。
第三是节约能源,利用太阳能、地热能等绿色能源等方式,能够实现成本和能源的双重控制。
三、加强施工管理强化施工管理是建筑安装工程造价预算控制的关键所在,只有面对一个高效率且有效的施工管理模式,才能真正的实现建筑安装工程造价预算的管控。
加强施工管理的主要措施包括加强对人员、物资等的管理和跟踪,通过科学管理,最大化的提高工程的效能,从而实现改善施工质量、降低施工成本的效果。
四、加大设备维护保养力度设备维护保养的工作对于建筑安装工程的造价预算控制起着至关重要的作用。
只有保养好所有设备,才能确保设备正常运行,有效降低维修成本。
此外,设备的更新更换也是降低成本的重要手段,只有根据实际需要及时更新、升级设备才能有效降低成本。
以上为建筑安装工程造价预算控制的要点分析,通过加强施工管理,降低施工成本、加大设备维护保养力度、选取合理的施工方案等措施,将能够使建筑安装工程造价预算控制达到最优化效果。
第1篇一、概述安装造价工程师是指在建筑工程中,负责安装工程部分的造价管理和控制的工程师。
他们需要具备扎实的工程造价理论知识和丰富的实践经验,能够准确计算出安装工程的造价,确保工程成本的有效控制。
以下是一些安装造价工程师需要掌握的知识点。
二、基础知识1. 工程造价理论:了解工程造价的基本概念、组成、计算方法和原则。
2. 建筑工程识图:熟悉建筑施工图、结构施工图、设备施工图等,能够根据图纸识别工程内容。
3. 材料设备价格:掌握各类材料、设备的规格、性能、价格等信息。
4. 人工费:了解各类人工工种、工资标准、加班费等。
5. 机械设备费:熟悉各类机械设备的使用范围、租赁价格、折旧等。
6. 税费:掌握国家相关税费政策,如增值税、所得税、印花税等。
三、安装工程计量1. 识读施工图:熟练掌握各类安装工程图纸,如给排水、电气、通风空调、消防等。
2. 计量规则:熟悉各类安装工程的计量规则,如建筑面积、体积、长度、重量等。
3. 计量方法:掌握各类安装工程的计量方法,如清单计量、实物计量等。
4. 计量精度:确保计量结果的准确性,避免因计量误差导致的造价偏差。
四、安装工程预算编制1. 预算编制原则:遵循国家相关政策和规定,确保预算编制的合理性和准确性。
2. 预算编制内容:包括工程量计算、材料设备价格、人工费、机械设备费、税费等。
3. 预算编制方法:熟悉各类预算编制方法,如定额预算、清单预算等。
4. 预算审核:对编制的预算进行审核,确保预算的合理性和准确性。
五、安装工程结算1. 结算依据:了解各类结算依据,如合同、图纸、变更通知等。
2. 结算方法:掌握各类结算方法,如单价结算、总价结算等。
3. 结算程序:熟悉结算程序,确保结算的及时性和准确性。
4. 结算争议处理:了解结算争议的处理方法,如协商、调解、仲裁等。
六、安装工程成本控制1. 成本控制原则:遵循成本控制的基本原则,如目标成本、全过程成本控制等。
2. 成本控制方法:掌握各类成本控制方法,如定额控制、指标控制等。
安装工程造价要点整理管道施工图识读1.设计规范要求,暖气支管不得小于DN20。
2.保温常规做法-给水:防结露保温,热水:保温,消防:不保温,冷冻水:连阀门都需保温,冷却水:按设计要求,未要求可以不作。
一般吊顶里的管道均需保温。
给水:暗敷防结露保温;明敷穿越门厅、卧室和客厅过门处必须做防结露保温。
排水:暗敷做防结露保温;明敷公共厕所座便上反水弯必须做。
管井里除消防、喷洒管道管道外均做保温。
3.镀锌钢管连接方式:≤DN100丝接,>DN100可焊接(需防腐),可法兰焊接(需二次镀锌),少量可丝扣法兰连接。
4.管道外皮距墙距离为25-50mm。
5. 采暖干管接立管时,当立管直线管段<15m时,采用2个90。
弯头,当直线管段>15m时采用3个90。
弯头。
6.施工时,排水管宁高勿低,地漏宁低勿高。
7.标高规定:室内管道一般为管中,室外管道排水为管内底,给水为管顶。
8.暖气片中应与窗同轴。
9.闸阀:开关作用,阻力系数0.5;截止阀:调节开关作用,阻力系数19。
10.补偿器分为:自然补偿,方型胀力,弯头,波纹补偿器,套筒补偿器,球型胀力,角质胀力。
11.集气罐:干管末端,其管径为末端管道直径的4-6倍。
膨胀水箱:稳压、排气、容纳膨胀水、信号作用。
气压罐:稳压、排气。
膨胀水箱共五根管道:膨胀管、循环管、溢水管、排污管、信号管。
集气罐安装位置:管道接口距集气罐上端2/3,距下端1/3。
12.按照标准图集,掌握热媒入口情况。
13.PP-R管可以套用铝塑复合管或给水U-PVC管道定额。
14.(1)刚性防水套管:Ⅰ型防水套管,Ⅱ型防水套管,Ⅲ型防水套管Ⅰ型防水套管适用于铸铁管和非金属管;Ⅱ型防水套管适用于钢管;Ⅲ型防水套管适用于钢管预埋,将翼环直接含在钢管上。
(2)柔性防水套管一般适用于管道穿过墙壁处受有振动或有严密防水要求的构筑物。
一般管道穿外墙的管道加防水套管。
穿水池的管道采用柔性防水套管。
若室外水位高采用柔性防水套管,若室外水位低采用刚性防水套管。
15.一般水表管径比管道管径小一号。
16.给水支管上凡是接两个以上供水点,支管均加活接头和法兰。
若支管接水表除外。
17. 规定:洗脸盆(洗菜盆)上边缘距地800mm.水嘴距脸盆上边缘200mm.拖布池水嘴距拖布池上边缘300mm座便给水距地250mm脸盆给水距地450mm18.立管出地面时必须加阀门和活接头。
19.消火栓:单栓DN65 规范:栓口向外,不应安装在门轴侧双栓DN65或DN50 消火栓箱厚度≥240mm栓口中心距地单栓+自救卷盘1.1m20.水表的安装:住宅:阀门+水表公共建筑:阀门+水表+阀门室外:阀门+水表+阀门+泄水阀+减震等21.清扫口:接来两个及两个以上的卫生器具支管上应加清扫口,若有地漏可以不加。
立管检查口:最底层和最高层必须设置,每隔一至二层设置。
干管长度穿越几个房间每隔8-12m时应加清扫口或检查口。
22.立管变径必须采用大小头,支管可以采用补心,如接水表变径。
23.排水管道弯头三通的选用:横管与立管应采用90度斜三通或四通横管与横管应采用45度三通或四通立管与排水干管(如出户管)应用2个45度弯头或半径大于4倍D的90度弯头24.存水弯:P型——蹲便S型——脸盆、小便斗基础知识一、给水工程(一)室外给水系统的分类1.以地面水为水源的给水系统2.以地下水为水源的给水系统(二)室外给水系统形式:直流给水系统、循环给水系统、循序给水系统(三)室内给水系统分类:生活、生产、消防(四)室内给水系统组成:引入管、水表、管路、给水附件、升压贮水设备、室内消防设备(五)室内给水系统压力组成:H=H1+H2+H3+H4H1=引入管与最不利环路、最不利点的标高差H2=沿程和局部阻力H3=水表阻力H4=出水水头(采暖循环泵只克服沿程和局部阻力,扬程35-40m)(六)室内给水方式1.简单给水方式2.设置水箱给水方式3.设置水泵给水方式4.设置水池、水泵、水箱给水方式5.分区给水方式6.气压给水方式7.变频给水方式(七)室内给水系统管路图式:上分、中分、下分(八)室内给水敷设方式:明装、安装(注:埋墙的镀锌钢管应做防腐)二、排水工程(一)污水及分类:生活、生产、雨雪水(二)排水体制:合流、分流(三)排水系统组成:室外、室内三、供暖工程(一)供暖系统分类1.按使用热媒不同:热水、蒸汽、热风2.按循环动力分:机械、自然3.按供回水方式分:单管、双管4.按供暖范围分:局部、集中、区域(二)热水供暖系统的基本形式1.上供下回双管2.下供上回双管3.垂直单管:顺序式、跨越式、可调节顺序式、倒流式4.单一双管系统5.水平单管系统6.分区供暖7同程、异程(三)供暖系统主要设备1.膨胀水箱:(循含泵吸入口)定压、排气、容纳膨胀水、信号作用2.集气罐3.伸缩器:(高层使用)波纹伸缩器、套筒伸缩器、自然胀力伸缩器四、通风与空调(一)空调分类1.按空气处理设备的设置分:集中系统:空调机组直接供给各个房间半集中系统:水冷机组—新风机组/风机盘管全分散系统:水冷机组—风机盘管2.按负担室内负荷所用的介质种类分:全空气系统、全水系统、空气-水系统、冷剂系统3.根据集中式空调处理空气来源分:封闭式、直流式、混合式4.根据分部分:空调风系统、空调水系统、净化空调系统、制冷设备系统、水冷机组、冷却塔(二)主要设备:空调机组、新风机组、风机盘管(三)通风系统:1.送排风系统:人防、地下室、车库(钢板、玻璃钢)2.防排烟系统(钢板、玻璃钢、结构风道)3.除尘系统五、锅炉分类及型号表示方法(一)分类1. 按用途分:工业、供暖、电站、机车2. 按提供载热介质分:蒸汽、热水3. 按结构分:火管、水管、水火管混合4. 按燃料分:燃煤、燃油、燃气5. 按燃烧方式分:手烧和机械6. 按整装方式分:快装、组装、散装(二)型号表示方法规范一、给排水及采暖1.阀门安装前应作强度性试验,从一批中抽10%,若抽取10%合格率为95%或99.9%均为不合格。
强度性试验压力=公称压力*1.5;严密性试验压力=公称压力*1.12.安装在主干管的起切断作用的闭路阀门应逐个作强度性和严密性试验。
3.管道上的冲压弯头外径应=弯道外径普通冲压弯头焊接钢管无缝冲压弯头无缝钢管焊接钢管DN100 公称直径无缝钢管Φ100*4.5外径*壁厚螺旋焊管D109*4.5 外径*壁厚4.地下室或地下构筑物外墙有管道穿过时应采取防水措施,对于有严格要求的应作柔性防水套管。
刚性防水套管:一般设计未要求时采用;柔性防水套管:设计要求部位、地下水位较高构筑物、水池;5.管道穿越伸缩缝、沉降缝、抗震缝敷设时应采取下列措施:加伸缩节:给水、喷洒加橡胶软接头;冷冻水加不锈钢软接头6.支架位置正确,应埋设平整牢固:(1)设备、附件应设吊架、支架、托架(2)末端、弯头、三通(3)按规范间距均分排布(注:喷洒末端应作防晃支架)7.固定支架与管道接触应牢靠严密。
8.滑动支架、滑拖和滑槽应留有3-5m间隙。
9.无热伸缩的管道吊架吊杆应垂直安装,有热伸长管道吊架吊杆应向热膨胀方向反向偏向。
10.固定在建筑构筑物上的管道支吊架不影响结构安全。
11.采暖、给水、热水系统立管管卡的设置:(1)楼层高度≤5m,每层必须装1个(2)楼层高度>5m,每层不得少于2个(3)管卡安装高度距地1.5-1.8m,2个管卡匀称(4)多层建筑给水、排水管径大于25mm时立管可以不加支架,但排水立管最底层应加管墩。
(5)排水铸铁、给水镀锌钢管立管应把支架做成落地卡。
12.有伸缩管道应加套管,采暖、热水、冷冻、冷却、凝结水穿墙、楼板应加套管,给水、消防、喷洒、排水不必要加。
13.给水管道:镀锌钢管≤DN100螺纹连接,>DN100法兰或卡箍连接;给水塑料管和复合管可以采用橡胶圈接口、粘接、热熔、专用管件与法兰;给水铸铁管:水泥粘口或橡胶圈;铜管:专用接头或焊接螺栓拧紧后,突出螺母长度≤螺杆直径的1/2,螺纹连接应外露2-3扣。
14.给水立管和装有大于等于3个的配水点支管始端均应安装可拆卸的连接件(如活接头)但若有水表、法兰阀门均不需加。
15.冷热水:上热下冷,左热右冷。
16.防腐处理:埋地排水铸铁管:沥青防腐;埋地钢管(包括镀锌钢管):三级防腐。
17.水箱溢水管和泄水管应设在排水附近但不得与排水管直接连接。
18.立式水泵减震不应采用弹簧减震器。
19.室内排水管材:U-PVC排水管、铸铁管、混凝土管、组成洗脸盆和饮用喷水器到共用水封之间和连接卫生器具排水短管处可用钢管。
带1个大便器的支管≥DN100,带1个大便槽的支管≥DN150,接3个以上卫生器具支管≥DN7520.室内雨水管:给水铸铁管、给水塑料管、镀锌钢管、黑管(内防腐)21.立管检查口每隔一层加一个,最底层和最高层带卫生器具必须加。
22.排水立管和主干管(如入户管)应作通球试验,球直径》排水管道直径的2/3。
U-PVC排水立管应加伸缩节或三通(带伸缩节)和阻火圈(或防火套管)。
伸缩节间距不大于4米。
23.连接2个或2个以上的大便器或3个或3个以上的卫生器具横管应设扫出口。
(清通设备)24.水平管与水平管道,水平管与立管应采用45度三通或45度四通,90度斜三通或90度斜四通。
立管与排水管应采用2个45度弯头或曲率半径不小于4倍管径的90度弯头(TY三通)。
25.排水通气管高出屋面300mm,必须大于积雪厚度(非上人屋面)北京规定为600mm。
26.通向室外排水管穿墙或基础必须下反时,应采用45度弯头或三通,并应在垂直管段设扫出口。
27.室内热水分为:全循环、半循环、不循环。
热水管道应尽量利用自然补偿热伸缩(弯头、方形胀力)28.水管道应进行冲洗,罐体不作水压试验只做灌水试验。
热水供回水、集水缸、分水缸、热水箱等均应作保温。
敞口水箱应作满水试验,密闭水箱应作水压试验。
29.卫生器具安装应采用预埋螺栓或膨胀螺栓固定。
卫生器具应作满水试验和通水试验。
给水管道距地高度:洗脸盆450mm,座便器250mm,浴盆670mm,淋浴器1150mm,蹲便器(手动自闭式)600mm,立式小便器1130mm,挂式小便器1050mm30.室内采暖钢管:焊接钢管《DN32螺纹连接,>DN32焊接31.管道坡度:汽水同向热水管道、蒸汽管道和凝结水管道坡度千分之三,不得小于千分之二。
汽水逆向流动,热水管道、蒸汽管道坡度大于等于千分之五。
散热器支管坡度等于1%,坡向应利于排水和泄水。
32.平衡阀和调节阀(系统主干管)都具有方向,具有压力区间。
33.方型补偿器应有整根无缝钢管煨制。
34.散热器支管长度>1.5m时应安装管卡。
