铁路路基过渡段施工方案
- 格式:docx
- 大小:38.09 KB
- 文档页数:2
中国铁建大桥工程局企业有限公司福平铁路 FPZQ-4 标路基过渡段级配碎石填筑专项施工方案编制:审核:批准:日期:目录1. 编制依照---------------------------------------------------12. 工程概略---------------------------------------------------13. 合用范围---------------------------------------------------34、资源配置--------------------------------------------------34.1 人员配置 - -------------------------------------------------34.2 填料根源 - -------------------------------------------------44.3 机械配置 - -------------------------------------------------45. 过渡段采纳形式---------------------------------------------4 5.1 隧经过渡段 ------------------------------------------------45.2 桥经过渡段 ------------------------------------------------55.3 路堤与横向构造物过渡段 ------------------------------------66. 施工参数 ---------------------------------------------------87. 施工方案 ---------------------------------------------------87.1 现场准备 - -------------------------------------------------87.2 资料实验 - -------------------------------------------------87.3 施工放样 - -------------------------------------------------8 7.4 基底办理 - -------------------------------------------------9 7.5 搅拌运输 - -------------------------------------------------9 7.6 过渡段平坦 ------------------------------------------------9 7.7 碾压 - ----------------------------------------------------- 97.8 监控量测 - ------------------------------------------------108. 质量控制举措---------------------------------------------- 108.1 劳动主体控制--------------------------------------------- 108.2 工程工艺控制--------------------------------------------- 108.3 施工操作控制--------------------------------------------- 118.4 施工设备控制--------------------------------------------- 118.5 施工环境控制--------------------------------------------- 128.6 进度和质量关系的控制------------------------------------- 129. 安全及环水保施工举措-------------------------------------- 12 9.1 安全目标 - ------------------------------------------------ 129.2 机械安全保证举措----------------------------------------- 12 9.3 环境保护举措--------------------------------------------- 13福平铁路FPZQ-4 标三分部路基过渡段级配碎石填筑专项施工方案路基过渡段级配碎石填筑专项施工方案1.编制依照(1)《新建时速200km 客货共线铁路工程施工质量查收暂行标准》铁建设( 2004 )8 号;(2)《客货共线铁路路基工程施工技术指南》TZ202-2008 ;(3)《铁路工程土工试验规程》TB10102-2010 ;(4)《铁路路基工程施工安全技术规程》TB10302-2009 ;(5)铁四院《新建铁路福州至平潭铁路路基工点设计图》;(6)铁四院《新建铁路福州至平潭铁路路基工程设计与施工参照图集》;(7)福州至平潭铁路FPZQ-4 标三分部《路基工程施工组织设计》;(8)《新建福州至平潭铁路施工图第四篇路基》(9)现场踏勘检查所获取的工程地质、水文地质、当地资源、交通状况及施工环境等检查资料。
铁路路基过渡段施工方案1. 引言本文档旨在介绍铁路路基过渡段施工方案,包括施工前准备、施工方法、施工过程控制等方面。
铁路路基过渡段的施工是确保铁路线路平稳过渡的关键环节,因此施工方案的科学性和可行性对于确保铁路线路的安全运营具有重要意义。
2. 施工前准备施工前准备是铁路路基过渡段施工的重要一步,包括以下内容:2.1. 施工方案设计在施工前,需要制定详细的施工方案。
施工方案设计应考虑施工的顺序、方法和过程控制等方面,确保工程质量和施工进度。
2.2. 材料准备施工需要的材料包括路基土、石方填料等。
在施工前,需要准备足够的材料,并进行必要的试验和检测,确保材料的质量符合要求。
2.3. 设备准备施工需要的设备包括挖掘机、推土机等。
在施工前,需要确保设备的运转良好,并配备必要的操作人员。
2.4. 人员培训施工过程中需要的人员包括施工队伍和监理人员。
在施工前,需要对施工人员进行培训,提高他们的施工技能和安全意识。
3. 施工方法铁路路基过渡段的施工方法包括以下步骤:3.1. 清理施工区域首先,需要清理施工区域,包括清除杂物和障碍物,确保施工区域的平整和无障碍。
3.2. 打线定位根据设计要求,在施工区域进行打线定位,确定施工的范围和位置。
3.3. 挖土填方根据设计要求,使用挖掘机进行挖土填方作业。
在挖土填方过程中,需要保持施工区域水平和均匀。
3.4. 压实处理在挖土填方完成后,需要使用压路机对填方区域进行压实处理,确保填方区域的稳定和坚固。
3.5. 过渡段边沟处理在填方区域的两侧需要进行过渡段边沟的处理,以保持边沟的稳定和排水畅通。
3.6. 检查验收在施工完成后,进行相关的检查和验收工作,确保施工质量符合要求。
4. 施工过程控制施工过程控制是铁路路基过渡段施工的关键环节,包括以下内容:4.1. 质量控制在施工过程中,需要进行质量控制,包括材料质量、施工质量等方面。
通过对施工过程进行监督和检查,及时发现并解决质量问题,确保工程质量。

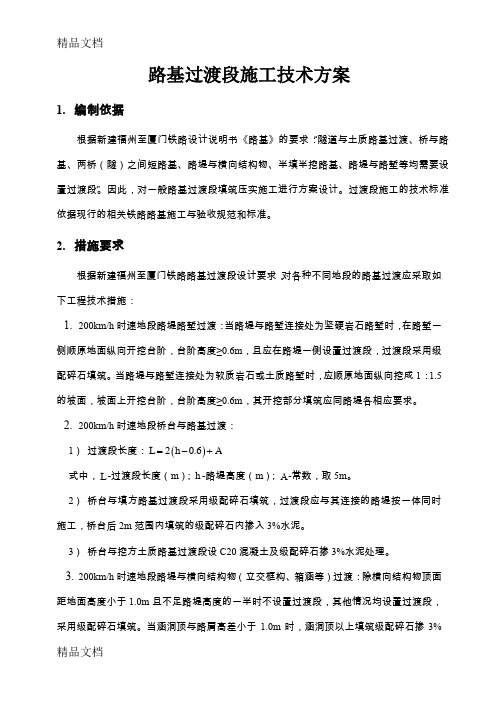

路基过渡段施工技术方案1. 编制依据根据新建福州至厦门铁路设计说明书《路基》的要求:“隧道与土质路基过渡、桥与路基、两桥(隧)之间短路基、路堤与横向结构物、半填半挖路基、路堤与路堑等均需要设置过渡段”。
因此,对一般路基过渡段填筑压实施工进行方案设计。
过渡段施工的技术标准依据现行的相关铁路路基施工与验收规范和标准。
2. 措施要求根据新建福州至厦门铁路路基过渡段设计要求,对各种不同地段的路基过渡应采取如下工程技术措施:1. 200km/h 时速地段路堤路堑过渡:当路堤与路堑连接处为坚硬岩石路堑时,在路堑一侧顺原地面纵向开挖台阶,台阶高度≥0.6m ,且应在路堤一侧设置过渡段,过渡段采用级配碎石填筑。
当路堤与路堑连接处为软质岩石或土质路堑时,应顺原地面纵向挖成1:1.5的坡面,坡面上开挖台阶,台阶高度≥0.6m ,其开挖部分填筑应同路堤各相应要求。
2. 200km/h 时速地段桥台与路基过渡:1) 过渡段长度:()20.6L h A =-+式中,L -过渡段长度(m );h -路堤高度(m );A -常数,取5m 。
2) 桥台与填方路基过渡段采用级配碎石填筑,过渡段应与其连接的路堤按一体同时施工,桥台后2m 范围内填筑的级配碎石内掺入3%水泥。
3) 桥台与挖方土质路基过渡段设C20混凝土及级配碎石掺3%水泥处理。
3. 200km/h 时速地段路堤与横向结构物(立交框构、箱涵等)过渡:除横向结构物顶面距地面高度小于1.0m 且不足路堤高度的一半时不设置过渡段,其他情况均设置过渡段,采用级配碎石填筑。
当涵洞顶与路肩高差小于1.0m 时,涵洞顶以上填筑级配碎石掺3%水泥。
当构筑物轴线与线路中线斜交时,构筑物顶距路肩小于2.5m时,首先采用级配碎石填筑斜交部分,然后再设置过渡段。
4.200km/h时速地段隧道与土质路堑过渡:隧道与土质、全风化与强风化岩石路堑已设置过渡段,按图纸要求分别采用级配碎石掺3%或8%水泥过渡,单侧设置长度20m。
路基过渡段施工方案1. 引言路基过渡段是指连接不同路面结构的路段,用于让车辆平稳过渡。
在道路施工中,路基过渡段的施工方案设计和实施对于道路质量和安全都有着重要的影响。
本文将介绍一种常用的路基过渡段施工方案。
2. 施工前准备工作在实施路基过渡段施工方案之前,需进行以下准备工作:2.1 确定路基过渡段位置根据设计要求和实际道路情况,确定路基过渡段的位置和长度。
要考虑到车辆行驶的稳定性和舒适度,同时注意与其他路段的平衡连接。
2.2 土壤勘察和分析进行路基过渡段所在区域的土壤勘察和分析,以了解土壤的性质和地质条件,确定施工方案中所需的土工材料和施工工艺。
2.3 设计施工方案根据路段的具体情况和条件,结合土壤勘察和分析结果,设计合理的路基过渡段施工方案。
考虑到施工的安全性和经济性,选择适当的材料和工艺,确保施工质量。
3. 施工步骤3.1 清理施工区域在施工前,清理施工区域,去除杂草和碎石,将施工区域清洁干净。
3.2 路基挖掘和平整根据设计要求,进行路基挖掘和平整。
根据土壤的性质和地质条件,采取相应的工艺措施,确保路基的平整度和稳定性。
3.3 土工材料填筑选择合适的土工材料进行填筑,根据设计要求和实际情况确定填筑层的厚度和均匀度。
在填筑过程中,进行层压和湿润处理,以增加土体的密实度和稳定性。
3.4 路基压实使用合适的压实设备对填筑土进行压实处理。
根据土壤的性质和压实设备的特点,设置合适的振动频率和压实次数,确保路基的密实度。
3.5 配置过渡层材料在路基层之上,设置过渡层材料,用于连接不同路面结构。
过渡层材料的选择应考虑到与路基和路面结构的相容性,确保连接稳定和耐久。
3.6 进行过渡层施工在配好的过渡层材料之上,进行过渡层施工。
根据过渡层材料的特性和施工要求,采取适当的施工工艺和措施,确保过渡层连接的牢固和均匀。
3.7 检测施工质量在路基过渡段施工完成后,进行施工质量的检测。
主要包括路基的平整度、密实度和过渡层施工的牢固性等方面。
目录1.编制依据及原则 (1)1.1编制依据 (1)1.2编制原则 (1)2.编制范围及主要技术标准 (2)2.1编制范围 (2)2.2主要技术标准 (2)3.工程概况、工程地质、工程重难点及主要对策 (2)3.1工程概况 (2)3.2工程地质 (3)3.3工程重点、难点和主要对策 (3)4.过渡段施工 (4)4.1路堑、路堤与桥台过渡段施工 (8)4.2路基与横向结构物(立交框架结构、涵洞)过渡段施工 (9)4.3路堑与隧道过渡段施工 (9)4.3路堤与路堑过渡段施工 (9)4.4半填半挖路基及不同岩土组合路基施工 (9)5.过渡段管理机构及施工机械配置 (10)5.1过渡段管理机构设置 (10)5.2.现场机械、仪器及施工人员投入 (10)6.质量控制措施 (11)6.1确保路基压实标准的工艺措施 (11)6.2控制路基工后沉降及不均匀沉降采取的技术措施 (11)6.3保证路基竖向刚度、差异沉降技术措施 (12)7.安全保证措施 (12)7.1施工现场安全用电措施 (12)7.2施工机械安全保证措施 (13)7.3确保既有公路安全畅通措施 (13)7.4施工期间的防汛措施 (13)7.5.保证人身安全措施 (14)8.纠正与预防措施 (14)9.环保、水保措施 (15)1.编制依据及原则 1.1编制依据⑴新建张唐铁路路基设计图;⑵新建张唐铁路个别路基设计图(通用图A版);⑶《铁路路基工程施工安全技术规定》(TB 10302-2009);⑷《客货共线铁路路基工程施工技术指南》(TZ 202-2008);⑸《客货共线铁路地基处理技术规程》(TB 10106-2010);⑹《铁路路基工程施工质量验收标准》(TB 10414-2003);1.2编制原则⑴严格遵守部颁规范、规程和规则等技术标准的原则铁道部颁发的现行各项施工技术规范、规程和规则是指导铁路施工的权威性行业标准,技术方案编制中将严格遵守这些行业标准。

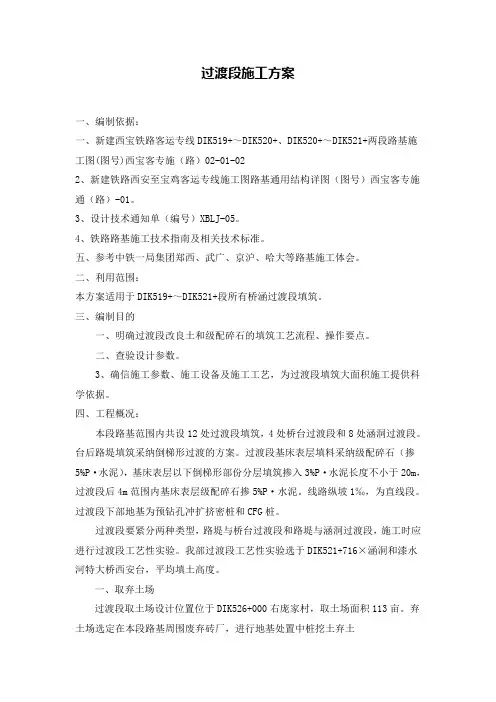

过渡段施工方案一、编制依据:一、新建西宝铁路客运专线DIK519+~DIK520+、DIK520+~DIK521+两段路基施工图(图号)西宝客专施(路)02-01-022、新建铁路西安至宝鸡客运专线施工图路基通用结构详图(图号)西宝客专施通(路)-01。
3、设计技术通知单(编号)XBLJ-05。
4、铁路路基施工技术指南及相关技术标准。
五、参考中铁一局集团郑西、武广、京沪、哈大等路基施工体会。
二、利用范围:本方案适用于DIK519+~DIK521+段所有桥涵过渡段填筑。
三、编制目的一、明确过渡段改良土和级配碎石的填筑工艺流程、操作要点。
二、查验设计参数。
3、确信施工参数、施工设备及施工工艺,为过渡段填筑大面积施工提供科学依据。
四、工程概况:本段路基范围内共设12处过渡段填筑,4处桥台过渡段和8处涵洞过渡段。
台后路堤填筑采纳倒梯形过渡的方案。
过渡段基床表层填料采纳级配碎石(掺5%P·水泥),基床表层以下倒梯形部份分层填筑掺入3%P·水泥长度不小于20m,过渡段后4m范围内基床表层级配碎石掺5%P·水泥。
线路纵坡1‰,为直线段。
过渡段下部地基为预钻孔冲扩挤密桩和CFG桩。
过渡段要紧分两种类型,路堤与桥台过渡段和路堤与涵洞过渡段,施工时应进行过渡段工艺性实验。
我部过渡段工艺性实验选于DIK521+716×涵洞和漆水河特大桥西安台,平均填土高度。
一、取弃土场过渡段取土场设计位置位于DIK526+000右庞家村,取土场面积113亩。
弃土场选定在本段路基周围废弃砖厂,进行地基处置中桩挖土弃土。
目录一、工程概况 (3)1地形地貌 (3)2水文地质 (3)3地震参数 (3)4气象条件 (4)二、编制说明(4)1编制依据(4)2编制原则(5)3编制范围 (5)三、工程措施 (5)路基与桥台连接处过渡段(6)1路基与桥台连接处应设置过渡段。
(6)2、路堑与隧道连接处过渡段(7)3、路堤与横向结构物(立交框构、箱涵等)连接处过渡段 (7)4、路堤路堑过渡段 (8)5、半挖半填路基过渡段(9)6、两桥(隧)之间短路堤过渡段 (9)四、施工方法(9)1、级配碎石填筑过渡段 (10)(1)施工顺序(10)(2)填筑技术要求 (10)2、换填级配碎石渐变过渡段 (11)(1)施工顺序 (11)(2)技术要求 (12)四、施工人员、机械设备及测量、检测仪器、设备投入情况 (12)1 参加施工人员进场情况 (12)①管理、技术、质检、检测人员已全部到位,人员名单及相关资料见表主要施工人员表 (12)2 投入试验段施工的机械设备(14)五、填筑施工方法 (14)六、过渡段基地处理(15)七、质量保证措施(15)1措施 (16)2质量目标(16)3质量保证体系 (17)4质量管理组织机构 (18)十、安全保证措施(19)1措施(19)2安全目标(19)3安全管理组织机构 (19)3安全保证管理制度 (20)十一、环保措施及文明施工(22)1环保措施(22)2文明施工 (23)七、注意事项 (24)路基过渡段施工方案一、工程概况我分部起讫里程D2K698+360,终点里程D2K710+865。
49,全长12。
56公里;其中区间路基10段,分别位于南羊镇、狗街镇,路基全长3380。
334m。
1地形地貌该区域内路基段为断陷盆地冲积地貌,地形平坦开阔。
局部地势起伏较大,自然坡度约15°~40°,地表植被发育,为树林、水田地及耕。
2水文地质测区地表上覆盖第四系及上第三系粘性土,下伏基岩为志留系上统玉龙寺组页岩夹砂岩、泥灰岩,寒武系下统渔户村组粉砂岩。
过渡段施工技术方案一、编制依据《铁路路基设计规范》《铁路路基工程施工安全技术规程》 《铁路路基工程施工技术指南》 《铁路路基施工规范》《铁路路基工程施工质量验收标准》 二、工程概况********工程**标段从****到*****,起讫里程为K248+289.50~K272+500.00,全长*****。
根据设计文件,本标段路基过渡段的形式主要有路堤与横向结构物过渡、路堤与路堑过渡、路基与桥梁过渡、路基与隧道过渡等形式。
三、过渡段结构形式1.路堤与桥台过渡段台尾过渡段路堤长度L =2(H-b )+A 其中:L ——过渡段长度,单位mH ——台后填土总高度,单位m A ——常数,5mb ——基床表层厚度,0.6m台尾过渡段路堤设置方式图见图3-1。
1.90.6充填混凝土或压实碎石A组填料5.0基床表层1:2路堤下部基床底层过 渡 段H图3-1 路堤与桥台过渡段设置方式图过渡段采用A组土分层填筑(砂类土除外),其压实度标准同路基基床底层。
过渡段路堤应与其连接的路堤按一整体同时施工,并将过渡段与连接路堤的碾压面按大致相同的高度进行填筑。
过渡段施工工艺应结合工程实际,进行现场试验。
台后基坑应以混凝土回填或以碎石分层填筑并用小型平板振动机压实,并做好横向排水工作。
过渡段与其相连的路堤按一体同时施工。
台背不宜碾压的2m范围内应掺3%~5%的水泥。
路堤基底原地面场地平整后,用振动碾压机碾压密实。
2.路堤与横向结构物过渡段①路堤与横向结构物连接处应设置过渡段,当横向结构物顶面距离地面高度小于1.0m,且不足路堤高度的1/2时,不设过渡段。
②过渡段用A组料填筑,其压实标准同路基基床底层。
③过渡段路堤应与其连接的路堤按一整体同时施工,并将过渡段与连接路堤的碾压面按大致相同的高度进行填筑。
当横向结构物与线路斜交时,过渡段应斜涵正做,使过渡段与一般路基接触部分垂直于线路。
路基与横向构筑物连接处,在一定范围内加强轨道横向刚度过渡,以实现平顺过渡。
过渡段专项施工方案一、项目概述二、施工内容1.过渡段划线工作:根据道路标线设计方案,在过渡段内进行道路标线的划设工作,包括车道线、中心线、停车线等。
2.过渡段绿化工作:根据绿化设计方案,在过渡段内进行绿化工作,包括栽植花草树木、修剪整理植被、铺设草坪等。
3.过渡段设施建设:根据设施建设方案,在过渡段内进行设施建设,包括路灯、交通信号灯、广告牌、护栏等设施的安装。
三、施工方案1.施工前准备:做好施工资料的准备工作,包括施工图纸、施工方案和施工材料等。
确保施工过程中的安全、质量和环境保护等要求。
2.施工过程:按照施工方案的要求进行施工,确保施工质量和进度。
同时,加强施工现场的管理和安全监控,遵守相关法律法规和安全操作规程。
3.施工后处理:完成施工工作后,进行相关的清理和修整工作,确保施工现场的整洁和美观。
四、施工时间安排根据项目的具体情况,制定施工时间计划。
尽量选择在交通较为疏导的时间段进行施工,并与相关部门协调好交通管制和路线调整工作,确保施工过程中的交通流畅。
五、材料和设备根据施工需要,选取符合质量标准和施工要求的材料和设备。
同时,做好材料和设备的检测和验收工作,确保施工质量和安全。
六、安全措施1.施工现场设置警示标识,明确施工区域和禁止通行区域,确保施工现场的安全。
2.做好现场安全巡查和安全教育工作,提高工人的安全意识和应急处置能力。
3.加强施工现场的防火和防盗工作,保护施工现场的安全和财产。
七、环境保护1.选择环保材料和设备,减少对环境的污染。
2.做好施工现场的垃圾清理和处理工作,保持施工现场的整洁和环境卫生。
3.做好施工过程中的气体和噪声控制工作,减少对周边居民的干扰。
八、质量检查和验收1.定期进行工程质量检查,确保施工质量符合相关标准和要求。
2.按照相关程序,进行工程竣工验收,确保施工工程的合格和达到使用要求。
本方案仅为过渡段专项施工提供参考,具体施工需要根据实际情况和相关规定来制定。
同时,施工过程中需要加强与相关部门的沟通和协调,确保施工工程的质量和安全。
1 过渡段施工路堤与桥台、路堤与横向结构物(涵洞)、路堤与路堑、土质、软质岩路堑及隧道连接处,长度小于60m的短路基设置过渡段。
过渡段的基床表层采用掺5%水泥的级配碎石,其下采用掺3%水泥的级配碎石填筑。
过渡段施工前根据现场情况采取相应的排水措施,并按设计要求设置防排水设施;过渡段路堤两侧防护砌体的施工,在地基和路堤稳定后进行,并与相邻的防护设施构成体系。
桥台和横向结构物基坑和过渡段基底处理必须在隐蔽工程验收合格后才能进行桥台和横物凝土强度必须达到设计要求后才能进行过渡段填筑施工。
过渡段填料采用集中拌和生产。
分层填筑压实,具体的摊铺厚度及碾压遍数应按工艺试验确定的工艺参数进行控制。
过渡段级配碎石应和与其相连的路堤及锥体同时施工,并将过渡段与连接路堤的碾压面积按大致相同的水平分层高度同步填筑、均匀压实。
对大型机械无法碾压的地方,采用小型冲击夯夯实。
在填筑压实过程中,应保证桥台、横向结构物稳定、无损伤。
横向结构物两端的过渡段必须对称进行。
过渡段施工时,与过渡段相邻的路堤未填筑时,过渡段路堤填筑的施工长度应不小于20m,相邻路堤已填筑完成时,则应将与过渡段相邻的路堤端部挖成台阶状。
过渡段路堤两侧防护砌体的施工应在地基和路堤变形稳定后进行。
过渡段沉降观测应按设计要求进行,并符合相关规定。
1.1 过渡段路基填筑施工方法1 拌合、摊铺与碾压施工级配碎石及水泥稳定级配碎石施工采用拌和设备在拌和站集中拌和,用密封良好或覆盖盖布的自卸汽车运输到指定填筑区段;采用推土机按照设计横坡及试验确定的分层厚度摊铺平整,结构物附近等局部辅助人工平整;采用带自动密实度显示仪的重型振动压路机碾压,局部用冲击振动夯夯实,具体碾压按照现场试验确定的工艺及参数进行。
2 层厚控制每层松铺厚度参照试验结果,小型机具压实部位每层松铺厚度控制在20cm以内。
在桥台背部及横向结构物墙身的左中右用红油漆标出分层松铺厚度和填层序号。
3 碾压工艺每层均采用压路机和振动夯组合进行压实。
铁路路基过渡段施工方案
路堤与桥(涵)台、路堤与路堑、路堤与硬质岩石路堑连接处均要设置级配良好的碎石过渡段,路堤与软质岩路堑连接处应设置台阶过渡段,确保不同结构间的平顺过渡。
过渡段宜提前施工,无条件时也可合理预留缺口,待相邻构筑物施工完毕后再填筑。
过渡段应按以下标准设置:
a 、路堤与桥连接的过渡段
路堤与桥(含小桥和大于等于6m 的框架涵)台连接处应设置路桥过渡段,并应按下图进行设计。
台后基坑应以混凝土回填或以碎石分层填筑压实。
\
路堤与桥连接的过渡段
b 、路堤与路堑连接的过渡段。
①当路堤与路堑连接处为硬质岩石路堑时,在路堑一侧沿原地面纵向设计台阶,台阶高度要求大于等于1m。
并应在路堤一侧设置过渡段。
硬质岩过渡段
1:
1.5基床表层
基床底层路堤级配好的A组填料
(砂类土除外)
堤堑过渡方式一
②当路堤与路堑连接处为软质岩石或土质路堑时,应先沿原地面纵向挖成1:1.5的坡面后,再在1:1.5的坡面上设置台阶,台阶高度为0.6m 左右。
开挖回填部分的填料及压实标准与路堤相同。
堤堑过渡方式二
③路堤与桥、路堤与硬质岩石路堑连接处过渡段的基床表层填料与压实标准应与相邻基床表层相同,基床表层以下应选用A组填料,压实标准应符合基床底层的要求。
当过渡段浸水时,浸水部分的填料还应满足渗水土的要求。
