砌体工程作业指导书(2014定稿)
- 格式:pdf
- 大小:3.32 MB
- 文档页数:34

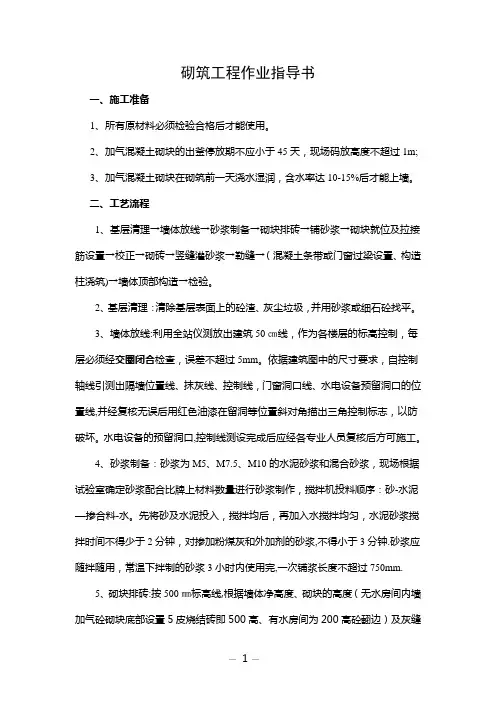

砌筑工程作业指导书一、施工准备1、所有原材料必须检验合格后才能使用。
2、加气混凝土砌块的出釜停放期不应小于45天,现场码放高度不超过1m;3、加气混凝土砌块在砌筑前一天浇水湿润,含水率达10-15%后才能上墙。
二、工艺流程1、基层清理→墙体放线→砂浆制备→砌块排砖→铺砂浆→砌块就位及拉接筋设置→校正→砌砖→竖缝灌砂浆→勒缝→(混凝土条带或门窗过梁设置、构造柱浇筑)→墙体顶部构造→检验。
2、基层清理:清除基层表面上的砼渣、灰尘垃圾,并用砂浆或细石砼找平。
3、墙体放线:利用全站仪测放出建筑50㎝线,作为各楼层的标高控制,每层必须经交圈闭合检查,误差不超过5mm。
依据建筑图中的尺寸要求,自控制轴线引测出隔墙位置线、抹灰线、控制线,门窗洞口线、水电设备预留洞口的位置线,并经复核无误后用红色油漆在留洞等位置斜对角描出三角控制标志,以防破坏。
水电设备的预留洞口,控制线测设完成后应经各专业人员复核后方可施工。
4、砂浆制备:砂浆为M5、M7.5、M10的水泥砂浆和混合砂浆,现场根据试验室确定砂浆配合比牌上材料数量进行砂浆制作,搅拌机投料顺序:砂-水泥—掺合料-水。
先将砂及水泥投入,搅拌均后,再加入水搅拌均匀,水泥砂浆搅拌时间不得少于2分钟,对掺加粉煤灰和外加剂的砂浆,不得小于3分钟.砂浆应随拌随用,常温下拌制的砂浆3小时内使用完,一次铺浆长度不超过750mm.5、砌块排砖:按500㎜标高线,根据墙体净高度、砌块的高度(无水房间内墙加气砼砌块底部设置5皮烧结砖即500高、有水房间为200高砼翻边)及灰缝厚度、调节圈梁高度及位置和顶部斜砌高度(150mm左右)。
计算皮数,选择合适的组合排砖方法,确定砖块的层数。
平面排块:将加气混凝土砌块沿轴线方向,在两根框架柱之间,干摆砌块,调整好缝隙(注意门洞口及构造柱处的处理),排到墙的两端时,排不了整块时,可以把加气混凝土砌块进行割锯,但长度不能少于整块长度的1/3.加气混凝土砌块垂直灰缝宽度为20mm。

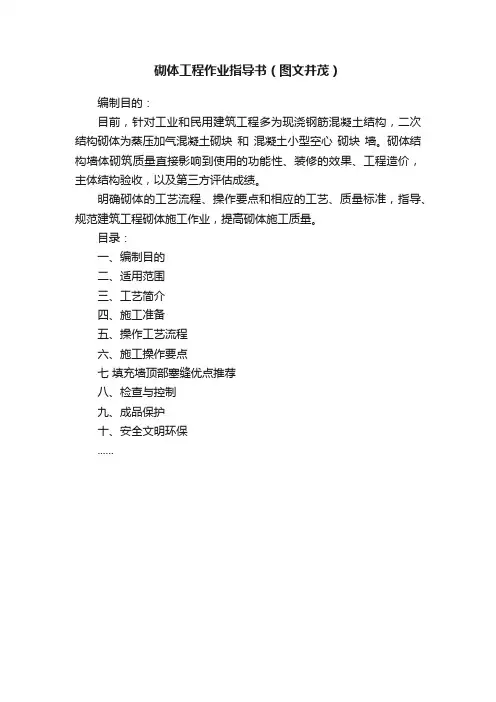

砌体工程作业指导书(图文并茂)
编制目的:
目前,针对工业和民用建筑工程多为现浇钢筋混凝土结构,二次结构砌体为蒸压加气混凝土砌块和混凝土小型空心砌块墙。
砌体结构墙体砌筑质量直接影响到使用的功能性、装修的效果、工程造价,主体结构验收,以及第三方评估成绩。
明确砌体的工艺流程、操作要点和相应的工艺、质量标准,指导、规范建筑工程砌体施工作业,提高砌体施工质量。
目录:
一、编制目的
二、适用范围
三、工艺简介
四、施工准备
五、操作工艺流程
六、施工操作要点
七填充墙顶部塞缝优点推荐
八、检查与控制
九、成品保护
十、安全文明环保
......。

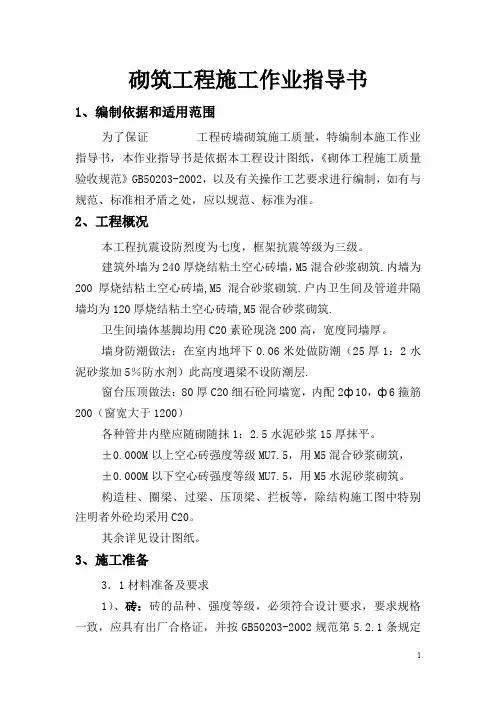

砌筑工程施工作业指导书1、编制依据和适用范围为了保证工程砖墙砌筑施工质量,特编制本施工作业指导书,本作业指导书是依据本工程设计图纸,《砌体工程施工质量验收规范》GB50203-2002,以及有关操作工艺要求进行编制,如有与规范、标准相矛盾之处,应以规范、标准为准。
2、工程概况本工程抗震设防烈度为七度,框架抗震等级为三级。
建筑外墙为240厚烧结粘土空心砖墙,M5混合砂浆砌筑.内墙为200厚烧结粘土空心砖墙,M5混合砂浆砌筑.户内卫生间及管道井隔墙均为120厚烧结粘土空心砖墙,M5混合砂浆砌筑.卫生间墙体基脚均用C20素砼现浇200高,宽度同墙厚。
墙身防潮做法:在室内地坪下0.06米处做防潮(25厚1:2水泥砂浆加5%防水剂)此高度遇梁不设防潮层.窗台压顶做法:80厚C20细石砼同墙宽,内配2ф10,ф6箍筋200(窗宽大于1200)各种管井内壁应随砌随抹1:2.5水泥砂浆15厚抹平。
±0.000M以上空心砖强度等级MU7.5,用M5混合砂浆砌筑,±0.000M以下空心砖强度等级MU7.5,用M5水泥砂浆砌筑。
构造柱、圈梁、过梁、压顶梁、拦板等,除结构施工图中特别注明者外砼均采用C20。
其余详见设计图纸。
3、施工准备3.1材料准备及要求1)、砖:砖的品种、强度等级,必须符合设计要求,要求规格一致,应具有出厂合格证,并按GB50203-2002规范第5.2.1条规定现场抽样检验,合格后方能使用。
2)、水泥:水泥宜采用强度等级为32.5级的普通硅酸盐水泥或矿渣硅酸盐水泥,应具有出厂合格证,并按GB50203规范第4.0.1条的规定现场抽样复验,合格后方能使用。
水泥堆放应保持干燥,出厂日期超过三个月时,应进行复查试验,不同品种的水泥不得混合使用。
3)、砂:采用中砂,并通过5mm筛孔,配制M5(含M5)以上水泥混合砂浆,砂的含泥量不应超过5%。
4)、凡在砂浆中掺入有机塑化剂、早强剂、缓凝剂、防冻剂等,应遵守GB50203-2002规范第4.0.8条。

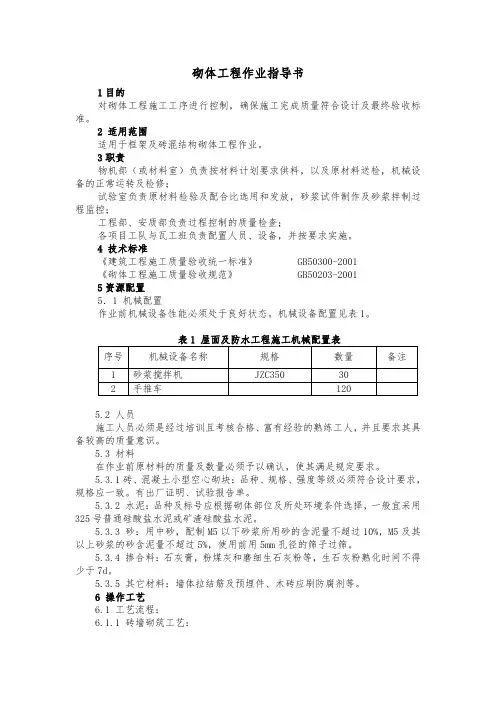

砌体工程作业指导书1目的对砌体工程施工工序进行控制,确保施工完成质量符合设计及最终验收标准。
2 适用范围适用于框架及砖混结构砌体工程作业。
3职责物机部(或材料室)负责按材料计划要求供料,以及原材料送检,机械设备的正常运转及检修;试验室负责原材料检验及配合比选用和发放,砂浆试件制作及砂浆拌制过程监控;工程部、安质部负责过程控制的质量检查;各项目工队与瓦工班负责配置人员、设备,并按要求实施。
4 技术标准《建筑工程施工质量验收统一标准》 GB50300-2001《砌体工程施工质量验收规范》 GB50203-20015资源配置5.1 机械配置作业前机械设备性能必须处于良好状态。
机械设备配置见表1。
5.2 人员施工人员必须是经过培训且考核合格、富有经验的熟练工人,并且要求其具备较高的质量意识。
5.3 材料在作业前原材料的质量及数量必须予以确认,使其满足规定要求。
5.3.1砖、混凝土小型空心砌块:品种、规格、强度等级必须符合设计要求,规格应一致。
有出厂证明、试验报告单。
5.3.2 水泥:品种及标号应根据砌体部位及所处环境条件选择,一般宜采用325号普通硅酸盐水泥或矿渣硅酸盐水泥。
5.3.3 砂:用中砂,配制M5以下砂浆所用砂的含泥量不超过10%,M5及其以上砂浆的砂含泥量不超过5%,使用前用5mm孔径的筛子过筛。
5.3.4 掺合料:石灰膏,粉煤灰和磨细生石灰粉等,生石灰粉熟化时间不得少于7d。
5.3.5 其它材料:墙体拉结筋及预埋件、木砖应刷防腐剂等。
6 操作工艺6.1 工艺流程:6.1.1 砖墙砌筑工艺:砂浆搅拌↓作业准备→ 砖浇水→ 砌砖墙→ 验收6.1.2 砖基础砌体砌筑工艺:拌制砂浆↓↓确定组砌方法→排砖撂底→砌筑→抹防潮层→ 验收6.1.3 混凝土小型空心砌块砌筑工艺:拌制砂浆↓墙体放线→砌块排列→砌筑→校正→竖缝填实砂浆→勒缝→验收6.2 砌块浇水:6.2.1 砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5m为宜,含水率为10%~15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬期浇水有困难,必须适当增大砂浆稠度。
砌体工程作业指导书一、一般规定1、基础砌体施工前,应按有关设计文件及规定对基坑进行修整,对松散土层应夯实密实,检查各部几何尺寸,并报请监理工程师检验并签证。
2、根据设计文件或施工规范设置砌体沉降缝、伸缩缝、降水层。
一般按路基所示的标准断面设置,防水层采用无防土工布设置在相应路基段落。
3、砌体砌筑方法采用直接坐浆法施工。
4、如所用石料有层理时,层理应与受力方向相垂直。
二、基本规定:1、砌体工程的石料应质地坚硬,不易风化、无裂纹,石料表面的污漆,水锈应予铲除。
2、所用片石的形状不受限制,但其中部厚度不应小于15cm,用作镶面的片石宜选用表面较平整,尺寸较大者、且边缘厚度不得小于15cm。
3、石料的强度等级应符合设计要求。
4、砌体工程所用砂浆的强度等级应符合设计要求,施工中严格施工配合比的选用,并制作边长为70.7mm的立方体试件,按标养28d 后的抗压极限强度表检查砂浆的强度等级,砂浆试件的制作、养护及抗压强度取值应符合规范要求。
5、砂浆中所用水泥、细骨料等原材料的质量应经常规试验确定。
6、砂浆应具有适当的流动性和良好的和易性:砂浆的稠度应按标准圆锥体垂直方向沉入砂浆的深度表示。
宜为40~70mm,零小工程分用直观法检查、即用手捏成小团,以指缝不出浆、松手后不松散为度。
7、砂浆应随拌随用,已凝结的砂浆,不得使用。
三、砌体砌筑规定1、砌体采用分段砌筑,分段位置宜设在沉降缝或伸缩缝处段内各砌块的砌缝应互相错开,砌缝应饱满。
2、浆砌片石的砌缝的宽度不得超过4cm,砌体表面与三块相领石料相切的内切圆直径,不得大于7cm,两层间的错缝不得小于8cm。
3、填腹部分的砌缝宜减小、在较宽的砌缝中可用小石块塞填。
4、砌体表面的勾缝,除设计有要求外应在砌筑时留出2cm深的空缝,随即用砂浆勾缝。
5、砌体表面勾缝可采作凹缝或平缝,勾缝所用的砂浆强度,不应低于砌体所用的砂浆强度。
当设计不要求勾缝时,应随砌随用灰刀刮平砌缝。
6、砌体应及时覆盖,并经常洒水保持湿润,常温下养护不得少于7d。

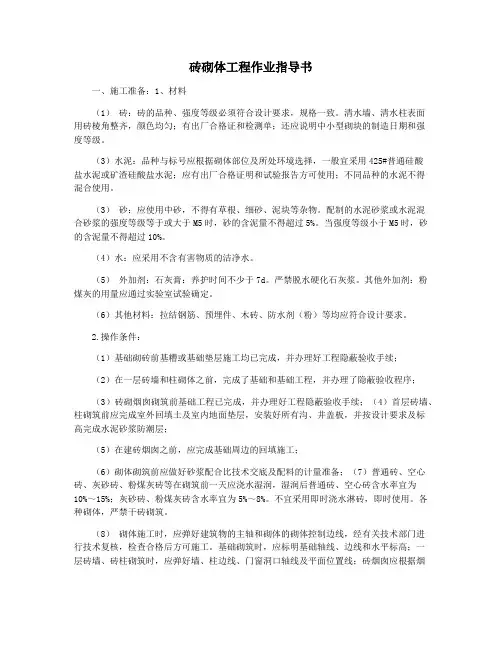

砖砌体工程作业指导书一、施工准备:1、材料(1)砖:砖的品种、强度等级必须符合设计要求,规格一致。
清水墙、清水柱表面用砖棱角整齐,颜色均匀;有出厂合格证和检测单;还应说明中小型砌块的制造日期和强度等级。
(3)水泥:品种与标号应根据砌体部位及所处环境选择,一般宜采用425#普通硅酸盐水泥或矿渣硅酸盐水泥;应有出厂合格证明和试验报告方可使用;不同品种的水泥不得混合使用。
(3)砂:应使用中砂,不得有草根、细砂、泥块等杂物。
配制的水泥砂浆或水泥混合砂浆的强度等级等于或大于M5时,砂的含泥量不得超过5%。
当强度等级小于M5时,砂的含泥量不得超过10%。
(4)水:应采用不含有害物质的洁净水。
(5)外加剂:石灰膏:养护时间不少于7d。
严禁脱水硬化石灰浆。
其他外加剂:粉煤灰的用量应通过实验室试验确定。
(6)其他材料:拉结钢筋、预埋件、木砖、防水剂(粉)等均应符合设计要求。

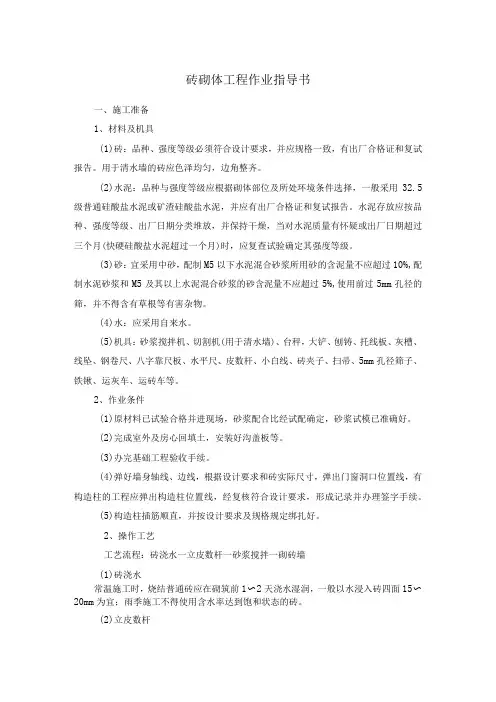

2.操作条件:(1)基础砌砖前基糟或基础垫层施工均已完成,并办理好工程隐蔽验收手续;(2)在一层砖墙和柱砌体之前,完成了基础和基础工程,并办理了隐蔽验收程序;(3)砖砌烟囱砌筑前基础工程已完成,并办理好工程隐蔽验收手续;(4)首层砖墙、柱砌筑前应完成室外回填土及室内地面垫层,安装好所有沟、井盖板,并按设计要求及标高完成水泥砂浆防潮层;(5)在建砖烟囱之前,应完成基础周边的回填施工;(6)砌体砌筑前应做好砂浆配合比技术交底及配料的计量准备;(7)普通砖、空心砖、灰砂砖、粉煤灰砖等在砌筑前一天应浇水湿润,湿润后普通砖、空心砖含水率宜为10%~15%;灰砂砖、粉煤灰砖含水率宜为5%~8%。
不宜采用即时浇水淋砖,即时使用。
各种砌体,严禁干砖砌筑。
(8)砌体施工时,应弹好建筑物的主轴和砌体的砌体控制边线,经有关技术部门进行技术复核,检查合格后方可施工。
基础砌筑时,应标明基础轴线、边线和水平标高;一层砖墙、砖柱砌筑时,应弹好墙、柱边线、门窗洞口轴线及平面位置线;砖烟囱应根据烟囱的底部尺寸建造,以烟囱的中心为中心,简单体的外圆,内衬的内圈和烟囱的中心线应画在基础的顶面上。
土建工程施工作业指导书砌筑工程施工作业指导书CBMI.QEMS.03.103一、施工工艺流程- 2 -二、施工质量控制计划检验类型DIM--尺寸检查SC--特殊检查VC--表面检查文件类型N--检验记录R--送检报告控制类型E--保证项目B--基本项目P--允许偏差项目检验类别1--自检2--会检- 3 -三、施工过程控制规范1. 施工准备- 4 -2. 砖墙砌筑- 5 -- 6 -- 7 -- 8 -- 9 -3.验收- 10 -- 11 -四、专用质量记录:1. 表C2—1—1图纸会审记录2. 表C1—3技术交底记录3. 表C2—5隐蔽工程验收记录4. 表204—4钢筋原材料检验质量记录5. 表C2—3—5钢材出厂合格证6. 表C2—3—6钢筋机械性能试验报告7. 表C2—3—11水泥出厂合格证8. 表C2—3—12水泥试验报告9. 表C2—3—14砖(砌块)出厂合格证10. 表C2—3—14砖(砌块)试验报告11. 表C2—3—17砂子试验报告12. 表C2—3—18石子试验报告13. 表C2—4—18砂浆配合比通知单14. 表C2—4—19砂浆试块试验报告15. 表203—1砖砌体工程检验批质量验收记录16. 表203—4配筋砌体工程检验批质量验收记录17. 表203—5填充墙砌体工程检验批质量验收记录18. 表204—1模板安装检验质量记录19. 表204—3模板拆除检验质量记录20. 表204—5钢筋加工检验质量记录21. 表204—7钢筋安装检验质量记录22. 表204—14砼施工检验质量记录23. 表C2—11分项工程验收记录图纸会审记录表C2—1—1工程编号:首页图纸会审纪录续页记录内容:记录人:技术交底记录隐蔽工程验收记录表C2-5施工单位:钢筋原材料检验批质量验收记录砂浆抗压强度实验报告汇总表表C2-4-18工程名称:砂浆配合比通知单表C2-4-19委托单位:试验编号:砖砌体工程检验批质量验收记录配筋砌体工程检验批质量验收记录填充墙砌体工程检验批质量验收记录现浇结构模板安装检验批质量验收记录表204-1钢筋安装检验批质量验收记录混凝土施工检验批质量验收记录分项工程质量验收。

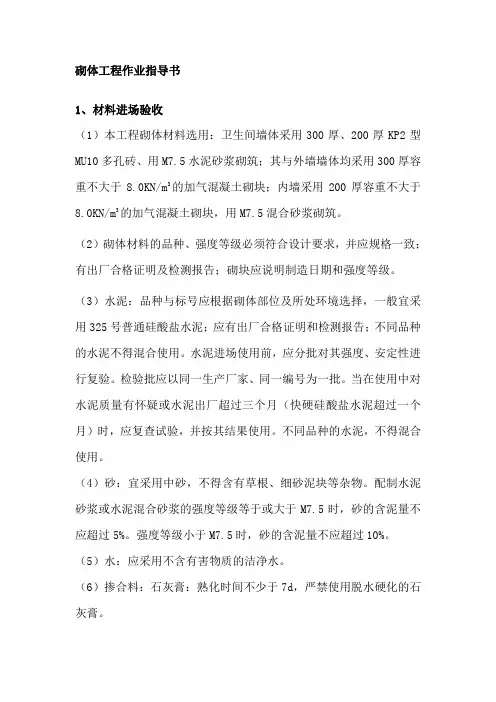

砌体工程作业指导书1、材料进场验收(1)本工程砌体材料选用:卫生间墙体采用300厚、200厚KP2型MU10多孔砖、用M7.5水泥砂浆砌筑;其与外墙墙体均采用300厚容重不大于8.0KN/m3的加气混凝土砌块;内墙采用200厚容重不大于8.0KN/m3的加气混凝土砌块,用M7.5混合砂浆砌筑。
(2)砌体材料的品种、强度等级必须符合设计要求,并应规格一致;有出厂合格证明及检测报告;砌块应说明制造日期和强度等级。
(3)水泥:品种与标号应根据砌体部位及所处环境选择,一般宜采用325号普通硅酸盐水泥;应有出厂合格证明和检测报告;不同品种的水泥不得混合使用。
水泥进场使用前,应分批对其强度、安定性进行复验。
检验批应以同一生产厂家、同一编号为一批。
当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应复查试验,并按其结果使用。
不同品种的水泥,不得混合使用。
(4)砂:宜采用中砂,不得含有草根、细砂泥块等杂物。
配制水泥砂浆或水泥混合砂浆的强度等级等于或大于M7.5时,砂的含泥量不应超过5%。
强度等级小于M7.5时,砂的含泥量不应超过10%。
(5)水:应采用不含有害物质的洁净水。
(6)掺合料:石灰膏:熟化时间不少于7d,严禁使用脱水硬化的石灰膏。
砂浆配合比应经试验室试验决定。
凡在砂浆中掺入有机塑化剂、早强剂、缓凝剂、防冻剂等,应经检验和试配符合要求后,方可使用。
有机塑化剂应有砌体强度的型式检验报告。
(7)其他材料:拉结钢筋、预埋件、木砖等均应符合设计要求。
2、施工前检查(1)基础砌筑前基糟或基础垫层施工均已完成,并办理好工程隐蔽验收手续;(2)首层墙体砌筑前,地基、基础工程均已完成并办理好工程隐蔽验收手续;(3)首层墙体砌筑前应完成室外回填土及室内地面垫层,安装好所有沟、井盖板,并按设计要求及标高完成水泥砂浆防潮层;(4)砌体砌筑前应做好砂浆配合比技术交底及配料的计量工具准备;(5)卫生间多孔砖在砌筑前一天应浇水湿润,湿润后含水率宜为10%~15%,各种砌体,严禁干砖砌筑。
