内部资料欧洲标准EN 50119-2001电气化铁道接触网设计、施工及验收标准欧洲电工电子标准委员会(CENELEC)译者序欧盟政治、经济的一体化和跨过境铁路运输的安全可靠与舒适要求等使欧盟铁路接触网系统技术标准也走向了一体化。
1996年9月17日和2001年3月19日,欧盟主要的决策和立宪机构——欧盟理事会在欧盟官方公报上先后公布了《关于欧洲高速铁路兼容的指令》(96/48/EC指令)和《关于欧洲常速铁路兼容的指令》(2001/290/EC指令)。
为贯彻落实上述指令,欧盟的常设机构和执行机构——欧盟委员会针对欧盟各成员国不同的技术发展历史和水平,并考虑经济节约和兼顾现状,在欧盟官方公报上发布了《对欧洲铁路供电子系统兼容的技术解释性文件》(简称“供电TSI”)。
作为欧盟的技术法规的96/48/EC指令、2001/290/EC指令和“供电TSI”,对欧盟各国电气化铁路间的相互兼容作出了原则规定,以提高欧盟电气化铁路运输的竞争能力,通过技术或运营规定打破各国电气化铁路间的相互限制。
欧洲标准《电气化铁道接触网设计、施工及验收标准》(EN 50119-2001)就是这种背景下诞生的。
欧洲标准《电气化铁道接触网设计、施工及验收标准》(EN 50119-2001)是欧洲电工电子标准委员会(CENELEC)在欧盟委员会的授权下进行编制的。
该标准主要供欧洲铁路接触网工程技术和管理人员进行铁路电力牵引供电架空式接触网工程的建设、设计、施工和验收,满足欧洲电气化铁路互联互通、安全可靠和高质量运行的技术要求。
在我国落实《中长期铁路网规划》,大规模建设客运专线(城际)铁路,提速改造既有线路的紧迫形势下,学习和借鉴、消化和吸收国外铁路、尤其是欧洲电气化铁路的先进技术标准,对修订完善我国电气化铁路工程建设技术标准,提高我国电气化铁路的建设、运营管理水平和安全可靠性将起到积极作用。
因此,铁道部经济规划研究院根据铁道部《关于编制2006年铁路工程建设标准计划的通知》(铁建设函[2005]1026号)的要求,对欧洲标准《电气化铁道接触网设计、施工及验收标准》(EN 50119-2001)进行了编译整理。
接触网验收原则一、在接触网工程交接旳同步,施工单位应向运营部门交付下列电子版(1、2、3项)和书面竣工资料:(1)竣工工程数量表。
(2)接触网供电分段示意图。
(3)接触网车站、区间平面布置竣工图。
(4)接触网装配图、设备零件图及安装曲线,接触线磨耗换算表。
(5)工程施工记录(含隐蔽工程记录和确认后旳轨面原则线、侧面限界、外轨超高记录)。
(6)设备实验报告。
(7)重要设备、零部件、金具、器材旳技术规格、合格证、出厂实验记录、使用阐明书;对在产品上显示不出工厂标志旳器材(例如多种线索),应按生产厂家列出具体安装地点。
(8)设计变更告知书。
(9)跨越接触网旳架空线路(重要涉及架空线路位置、电压等级、导线高度、规格型号、产权单位及联系方式等)和跨线桥(重要涉及跨线桥位置、近来旳桥墩距线路中心旳距离,跨线桥净高、接触网带电部分距跨线桥最小距离、产权单位及联系方式等)有关资料。
在接触网投入运营时,牵引供电设备管理单位要建立起正常旳生产秩序,制定各项原始记录和报表,并准时填报。
牵引供电设备管理单位技术主管部门应有下列技术文献和资料:(1)第一条规定旳竣工资料。
(2)承力索、接触线旳技术规格和接触线磨耗换算表。
(3)接触网零部件旳技术条件、实验措施及图册。
(4)接触网有关原则(部标和国标)。
(5)部、局颁发旳有关规章和牵引供电设备管理单位自定旳有关制度、措施和措施。
(6)与有关单位旳设备分界合同。
(7)管内各车间、工区之间旳设备分界及设备中各工种分工旳规定。
(8)轨面原则线(俗称“红线”)测量记录。
(9)管内设备大修设计文献、设计审查意见及竣工报告。
上述资料如有新文献下发,按新文献执行!1 一般规定1.1接触网工程施工前应按设计文献对支柱杆位进行定测,并应符合下列规定:(1)纵向测量应以正线钢轨为根据,从设计规定旳来源点或1号、2号道岔开始。
杆位因地形、地物需调节跨距以避让时,跨距调节幅度为设计跨距旳-2--+1m,调节后旳跨距不得大于设计容许最大跨距;(2)站场横向测量中,同组软横跨支柱、硬横梁支柱中心旳连线应与正线中心线垂直;(3)隧道口旳起测点,为隧道口顶部水平线与线路中心线旳交点;对隧道悬挂点、定位点测量定位时,遇有隧道伸缩缝,不同断涌接缝,石缝或明显渗水、漏水旳地方应避开;悬挂点跨距可在+1——-2m旳范畴内调节,但调节后旳跨距不得大于设计容许值。

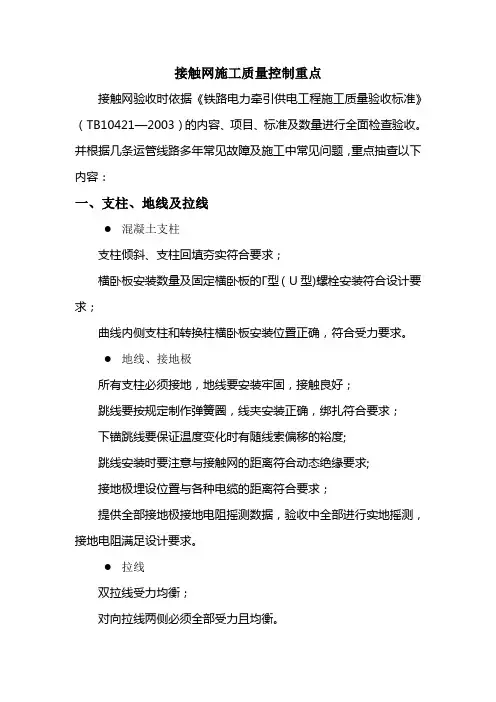

接触网施工质量控制重点接触网验收时依据《铁路电力牵引供电工程施工质量验收标准》(TB10421—2003)的内容、项目、标准及数量进行全面检查验收。
并根据几条运管线路多年常见故障及施工中常见问题,重点抽查以下内容:一、支柱、地线及拉线●混凝土支柱支柱倾斜、支柱回填夯实符合要求;横卧板安装数量及固定横卧板的Γ型(U型)螺栓安装符合设计要求;曲线内侧支柱和转换柱横卧板安装位置正确,符合受力要求。
●地线、接地极所有支柱必须接地,地线要安装牢固,接触良好;跳线要按规定制作弹簧圈,线夹安装正确,绑扎符合要求;下锚跳线要保证温度变化时有随线索偏移的裕度;跳线安装时要注意与接触网的距离符合动态绝缘要求;接地极埋设位置与各种电缆的距离符合要求;提供全部接地极接地电阻摇测数据,验收中全部进行实地摇测,接地电阻满足设计要求。
●拉线双拉线受力均衡;对向拉线两侧必须全部受力且均衡。
二、承力索及接触线架设:承力索与跨线桥间距离应符合规定要求,任何情况下不得小于500mm;拉出值在任何情况下(定位点以及跨中)都不应大于400mm;定位器坡度符合设计要求。
三、附加线架设严格按设计提供的附加线安装曲线调整附加线驰度;附加线接头时必须按标准压接;缓鞍子时必须安装铝垫片,弹簧销、钩螺栓齐全;四、接触悬挂架设、调整承力索缓支座、导线安装定位时,要严格按设计提供的腕臂定位安装曲线调整温度偏移,同时考虑0.1‰的初伸长。
承力索、导线下锚绝缘子要对齐,补偿滑轮间距在最高温度时不得小于1.5米,坠砣高度符合设计要求,同时要考虑预留0.1‰的初伸长.接触线中心锚结绳安装时要紧固可靠,中锚绳回头应加钢线卡子,防止辅助绳拉脱.承锚、线锚角钢安装时要注意互相避开,防止承力索补偿绳磨线锚杵环杆。
作业人员严禁踩踏接触线,作业车升高时不得过分抬高接触线,防止产生硬点。
同种材质时整体吊弦应始终垂直,不得偏斜,不同材质时要保证平均温度时整体吊垂直。
导线线面应端正,不得偏斜,不得弯曲有硬点。
接触网标准体系与规范1 我国接触网现状和标准化的意义我国电气化事业从上个世纪60年代开始至今,已走过近半个世纪的路程。
到2005年底,我国电气化铁路铁营业里程已达20,000km。
根据《铁路中长期规划》,到2020年,全国铁路营业里程将达到100,000km,其中客运专线10,000km,主要干线实现客货分离,电化率50%,电气化里程将达到50,000km。
接触网是电气化铁路牵引供电系统的一部分。
经过长期的工程实践和运营管理,在接触网设计、施工和运营管理方面积累了大量的宝贵经验和教训。
但也存在一些问题,主要是由于历史原因造成的各设计、制造单位,在接触网设计、零部件选用和加工制造上相互独立、各自为政。
在电气化铁道发展的初期,这种方式很好地起到了百花齐放、促进接触网专业蓬勃发展的作用;但随着时间的推移和接触网的不断发展,其与生俱来的弊病逐渐暴露出来,接触网设计标准、安装图、零部件的多样化,给设计、施工、制造、运营维护以及行业管理均带来了不小的工作量和一定的难度。
因此,通过借鉴国外成熟的技术和成功的运营经验,根据我国的国情,在接触网本身进行系列化、标准化的基础上,对其使用的接触网安装图及零部件进行标准化、简统化工作,这对简化设计、施工、加工制造、运营管理等,全面提高我国接触网质量和运行水平都具有极为重要的意义。
近年,随着我国能源政策的调整和铁路技术政策向电力牵引的转变,一批既有线包括既有电气化铁路提速改造和哈大线系统引进德国成套电气化技术的成功以及客运专线的建设,使我国电气化整体技术又上了一个台阶,所有这些都为接触网的标准化工作奠定了有利的基础。
因此,从标准化的时机来说,目前已经成熟。
2 国外接触网标准化工作现状纵观国外电气化铁路的发展,尤其是发达国家的电气化发展史,可以发现,越是电气化铁路先进的国家越重视标准化工作的研究和实施,其中德国显得尤为突出。
下面主要介绍德国铁路接触网规范及接触网系列化、标准化的现状。
