脚手架施工方案脚手架是指在建筑施工或修缮中,为了工人方便操作和保证施工安全,搭建的临时结构支架。
下面是一个脚手架施工方案:一、施工前的准备工作:1. 安全措施:根据现场环境和特点,制定针对性的安全措施,疏散通道要畅通,施工现场要有安全警示标识。
2. 材料准备:准备好所需的钢管、扣件、横杆等脚手架材料,确保质量合格并组织好。
3. 工具准备:备齐所需的工具,如扳手、钳子、榔头等,以便施工时使用。
4. 人员组织:根据施工需要,确定好脚手架组装工和监工等相关人员,确保工作有序进行。
二、脚手架搭设:1. 按照施工现场的平面和立面要求,确定脚手架搭设的位置和高度。
2. 依次安装立杆,确保立杆的固定牢固。
3. 安装横杆和纵杆,根据需要加装横杆和纵杆,保证整个脚手架结构坚固稳定。
4. 加装脚手板和围护网,确保脚手架的上部有足够的工作面,并加装围护网,以确保工人的施工安全。
5. 检查脚手架的牢固性和稳定性,确保脚手架结构没有松动和倾斜的情况。
6. 完善安全措施,设置好脚手架的上下通道,并加装防滑设施。
三、施工期间的操作和管理:1. 限制人员的上下脚手架,一般只允许经过专门培训和持有有效证书的人员才能上脚手架进行施工,确保工人的安全。
2. 严格执行脚手架使用规范,不得随意拆除或改变脚手架结构,禁止在脚手架上进行打闹和走钢丝等危险行为。
3. 定期检查脚手架的牢固性和稳定性,及时发现和处理脚手架上的松动和倾斜现象。
4. 及时清理脚手架上的杂物和积水,保持整洁干净的施工环境。
5. 加强现场巡检和监督,确保施工期间的安全和秩序。
四、脚手架拆除:1. 施工完毕后,根据进度和需要,安排好脚手架的拆除时间和顺序。
2. 逐步拆除脚手架的横杆、纵杆和立杆,确保不影响施工区域的正常使用。
3. 清理脚手架材料和工具,整理好工作场地,保持整洁的工作环境。
4. 拆除完毕后,进行脚手架结构的安全检查,确保没有留下任何安全隐患。
以上是一个较为简单的脚手架施工方案,根据实际情况进行调整和补充,确保施工安全和效率。
东方明珠施工方案1. 引言东方明珠是上海的地标性建筑之一,是世界上最高的电视塔之一。
作为上海的文化象征和旅游景点,东方明珠始终吸引着大量的游客和参观者。
为了确保东方明珠的持续运营和维护,施工方案必不可少。
本文档将详细介绍东方明珠施工方案,包括施工流程、施工材料、安全措施等内容,以确保东方明珠的施工过程安全、高效。
2. 施工流程东方明珠的施工流程需要经过以下几个主要步骤:2.1 确定施工计划在开始施工前,施工团队需要制定详细的施工计划,包括施工的时间表、工作分配、物资采购等。
施工计划需要与相关部门和管理方进行沟通和确认。
2.2 现场准备工作在施工现场,需要进行必要的准备工作,包括搭建施工平台、安装安全网、架设脚手架等。
这些准备工作的目的是确保施工过程中的安全和顺利进行。
2.3 塔身施工东方明珠的主要施工是针对塔身的维护和修复。
施工团队将采用适当的方法和设备对塔身进行清洗、检修和喷涂等工作,确保塔身的外观和结构安全。
2.4 顶部设施维护东方明珠塔顶部设有旋转餐厅和观景平台等设施,施工团队需要对这些设施进行定期的检查和维护工作,以确保其正常运行和安全性。
2.5 安全检查和整理在施工结束后,施工团队需要进行安全检查和整理工作,包括清理施工现场、检查施工设备和工具的完好程度等。
这些工作对于下一次施工的准备和安全非常重要。
3. 施工材料东方明珠的施工材料包括但不限于以下几种:•钢材:用于修复和加固塔身结构,确保其安全和稳定。
•涂料:用于塔身的外观修复和保护,防止风化和腐蚀。
•安全设备:包括安全帽、安全绳等,用于施工人员的个人防护和安全保障。
施工团队需要根据具体的施工计划和需求,选择合适的材料,并确保其质量和可靠性。
4. 安全措施在施工过程中,安全是最重要的考虑因素之一。
为了确保施工人员的安全和施工质量,施工团队将采取以下安全措施:•确保施工人员配备必要的安全设备和防护用具,并进行安全培训。
•安装临时栏杆和防护网,确保施工现场的安全和整洁。
脚手架专项施工方案(4)一、施工前准备在开始搭建脚手架之前,必须进行充分的施工前准备工作,以确保施工的安全和顺利进行。
具体的准备工作包括但不限于:1.查验脚手架材料的质量和数量,确保符合施工需求;2.制定详细的脚手架搭建方案,包括脚手架的布置、支撑、连接等细节;3.确定脚手架搭建的位置和高度,根据实际情况进行调整;4.安排施工人员进行必要的安全培训,提高安全意识和技能水平。
二、脚手架搭建步骤1. 布置脚手架基础支撑根据搭建方案,在地面上铺设脚手架的基础支撑,确保支撑牢固平稳。
2. 安装立柱和横梁将脚手架的立柱和横梁按照设计要求逐步一层层地安装起来,并确保连接牢固。
3. 安装扶手和脚手板在脚手架的适当位置安装扶手和脚手板,以增强脚手架的稳固性和安全性。
4. 脚手架调整和检查在搭建完成后,对脚手架进行调整和检查,确保每个部位的连接牢固,脚手架整体结构稳定。
三、脚手架使用与维护搭建完成后的脚手架应该经过严格的检查和测试,确保安全可靠。
在使用过程中,需要注意以下几点:1.严格按照规定重量和人数使用脚手架,禁止超载;2.定期对脚手架进行检查和维护,发现问题及时修复;3.使用脚手架时,要保持平稳行走,禁止在上面奔跑或跳跃;4.在恶劣天气条件下,暂停使用脚手架,避免发生意外。
四、脚手架拆除脚手架使用完毕后,应按照逆向顺序拆除,确保拆卸过程安全可靠。
具体步骤包括:1.依次将脚手架的部件拆除,确保过程平稳;2.清理并整理脚手架的零部件,做好备用或存储工作;3.检查拆卸后的脚手架材料,确认没有缺失或损坏。
五、总结脚手架是建筑施工中必不可缺的重要工具,正确的搭建和使用对于施工安全和效率至关重要。
希望本文提供的脚手架专项施工方案能够为您的工程施工提供一定的帮助和指导。
祝您施工顺利!。
脚手架搭建施工方案脚手架搭建施工方案1. 引言脚手架是在建筑工地上常见的一种临时性支撑结构,用于支撑和固定建筑材料、工人和设备。
本将详细介绍脚手架搭建的施工方案,包括准备工作、施工步骤、安全措施等内容。
2. 准备工作2.1. 脚手架设计在搭建脚手架之前,需要进行详细的设计,包括脚手架的类型、搭建方式、承重能力等。
设计应符合相关法规、标准和规范要求,确保脚手架的安全性和稳定性。
2.2. 材料准备根据脚手架设计方案,准备所需的材料,包括管道、连接件、横杆、纵杆、钢板等。
材料应具备足够的强度和稳定性,并符合相关标准和规范。
2.3. 地基处理在搭建脚手架之前,需要对建筑工地进行地基处理。
地基应具备足够的承重能力,并保持平整和稳定。
3. 施工步骤3.1. 搭建基础脚手架首先,根据设计方案,在建筑物的底部搭建基础脚手架。
基础脚手架用于支撑其他脚手架的搭建工作。
搭建基础脚手架时,要确保其稳定性和平衡性。
3.2. 安装主立柱和横杆在基础脚手架的基础上,安装主立柱和横杆。
主立柱用于支撑整个脚手架结构,横杆则用于连接主立柱,增加脚手架的稳定性。
3.3. 安装纵杆和横梁根据设计方案,在主立柱上安装纵杆和横梁。
纵杆用于支撑横梁,横梁则用于搭建工作人员的工作平台。
3.4. 安装钢板在纵杆和横梁之间,安装钢板作为工作平台。
钢板的安装要严密牢固,确保工人能够安全地站立和工作。
3.5. 搭建上层脚手架根据设计方案,搭建上层脚手架,包括主立柱、纵杆、横梁和钢板。
上层脚手架的搭建步骤与基础脚手架类似,但需要额外注意的是上层脚手架的安全性和平衡性。
4. 安全措施4.1. 安全培训在搭建脚手架之前,应对工人进行安全培训,包括脚手架的搭建、使用和拆除方法,以及相关安全注意事项。
4.2. 安全设施在脚手架搭建过程中,应设置必要的安全设施,包括警示标识、防护网、安全扶手等,以确保工人的安全。
4.3. 定期检查在脚手架使用期间,应定期检查脚手架的安全性和稳定性,及时发现并处理任何安全问题。

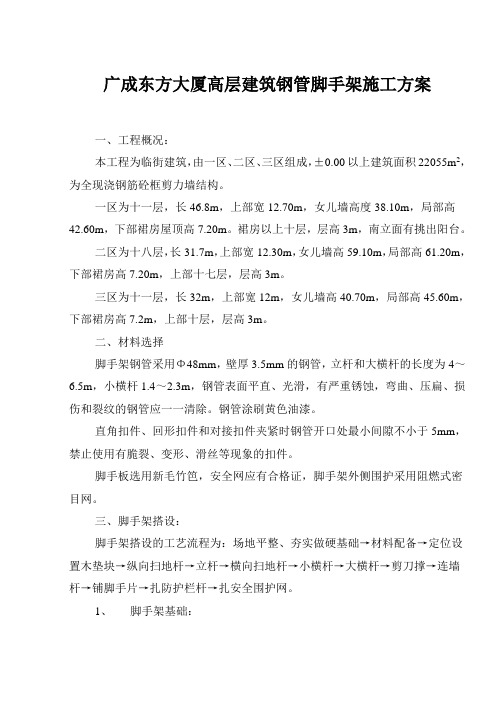

广成东方大厦高层建筑钢管脚手架施工方案一、工程概况:本工程为临街建筑,由一区、二区、三区组成,±0.00以上建筑面积22055m2,为全现浇钢筋砼框剪力墙结构。
一区为十一层,长46.8m,上部宽12.70m,女儿墙高度38.10m,局部高42.60m,下部裙房屋顶高7.20m。
裙房以上十层,层高3m,南立面有挑出阳台。
二区为十八层,长31.7m,上部宽12.30m,女儿墙高59.10m,局部高61.20m,下部裙房高7.20m,上部十七层,层高3m。
三区为十一层,长32m,上部宽12m,女儿墙高40.70m,局部高45.60m,下部裙房高7.2m,上部十层,层高3m。
二、材料选择脚手架钢管采用Φ48mm,壁厚3.5mm的钢管,立杆和大横杆的长度为4~6.5m,小横杆1.4~2.3m,钢管表面平直、光滑,有严重锈蚀,弯曲、压扁、损伤和裂纹的钢管应一一清除。
钢管涂刷黄色油漆。
直角扣件、回形扣件和对接扣件夹紧时钢管开口处最小间隙不小于5mm,禁止使用有脆裂、变形、滑丝等现象的扣件。
脚手板选用新毛竹笆,安全网应有合格证,脚手架外侧围护采用阻燃式密目网。
三、脚手架搭设:脚手架搭设的工艺流程为:场地平整、夯实做硬基础→材料配备→定位设置木垫块→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆→剪刀撑→连墙杆→铺脚手片→扎防护栏杆→扎安全围护网。
1、脚手架基础:建筑物四周人防基坑回填土必须分层夯实,垫180厚大拷,浇100厚C15砼,顶面宜高出自然地坪50mm,四周砌筑排水沟,一层裙房部位立杆下垫木板,木板宽≥200mm,厚度≥50mm,高层处立杆下面(包括裙房屋面)应垫14#槽钢。
2、立杆:下部一、三区18m以下范围内采用双立杆,以上为单立杆。
二区40m以下采用双立杆,以上为单立杆。
双立杆搭设时,在下部三层均从主体结构内悬挑斜支撑,以分解上部脚手架的重量,避免裙房屋面超载(每M2<5.0KN)。
东方明珠施工方案东方明珠大厦是中国上海的一座标志性建筑,也是上海的著名旅游景点。
下面是关于东方明珠施工方案的700字介绍。
施工地点:上海市浦东新区陆家嘴金融贸易区项目背景:东方明珠大厦是上海最高的建筑之一,也是中国的电视塔,它矗立在黄浦江畔,成为上海的重要地标和旅游景点。
该项目于1991年开始建设,于1994年竣工,总建筑面积约39,000平方米。
它是一座由钢筋混凝土结构组成的观光塔,高度达468米,是世界上第三高的观光塔。
施工方案:东方明珠大厦的施工方案主要包括以下几个方面:1.设计和规划:根据项目需求,设计师和工程师使用了先进的技术和软件工具,制定了建筑的整体设计和施工方案。
他们考虑了建筑的结构、安全性、美观性和可持续性等因素。
2.土建施工:土建施工是整个项目的基础工程,包括地基处理、基础桩工程、建筑物结构的搭建等。
施工方案中还包括了安全措施,如脚手架的搭建、防火措施等,以确保作业人员的安全。
3.机电安装:东方明珠大厦是一座高度复杂的建筑,需要大量的机电设备进行安装。
施工方案中包括了设备的选型、安装、调试和维护等步骤,以确保建筑物的正常运行和安全。
4.装饰和景观:施工方案中还包括了建筑物的装饰和景观设计。
建筑师和设计师根据项目要求,选用了适合的材料和装饰方式,使建筑物充满艺术感和视觉冲击力。
5.安全管理:施工方案中非常重视安全管理,包括安全培训、施工期间的安全巡查和检查等。
建筑公司会与相关部门合作,确保施工现场的安全和环境保护。
施工周期:根据施工方案,东方明珠大厦的施工周期约为3年,其中包括设计和规划的时间、土建施工的时间、机电安装的时间、装饰和景观的时间等。
施工单位会制定详细的施工进度表,确保相关工作按时完成。
总结:东方明珠大厦的施工方案是一个复杂的工程,需要各方面的专业知识和技术支持。
通过科学合理的施工方案,可以确保建筑物的质量和安全,使其成为上海的地标性建筑物。
东方明珠施工方案一、引言东方明珠是上海的一座著名地标,也是中国最高的电视塔。
作为一座重要的文化和旅游景点,东方明珠项目的施工方案尤为关键。
本文将针对东方明珠施工方案进行详细分析和介绍,以确保工程的顺利进行和高质量的完成。
二、工程概况东方明珠的主体结构由三个塔柱组成,分别是中心主塔、北塔和南塔。
中心主塔高约468米,北塔高259.2米,南塔高153.5米。
工程主要包括塔体结构施工、外观装饰施工、设备安装等方面。
三、施工流程1. 基础施工:选址务必确保基础的稳固性和承重能力。
基础施工包括清理场地、测量标示、挖掘基坑、浇筑混凝土等。
2. 塔体结构施工:塔体结构采用预制砼施工方式。
首先进行模板搭设和钢筋安装,然后进行混凝土浇筑和养护。
塔体结构施工应注意加强安全管理,确保施工人员的生命财产安全。
3. 外观装饰施工:外观装饰施工包括玻璃幕墙、金属板饰面、观光透明电梯等。
施工过程中要注意严格按照设计要求进行,确保质量和安全。
4. 设备安装:设备安装包括电梯、观景车、通讯设备等。
施工过程中要严格按照相关规范和标准进行,确保设备的正常运行和安全性。
四、施工管理1. 项目组织:建立合理的项目组织和施工管理体系,明确各个施工单位的职责和任务。
安排专人负责协调施工进度、材料调配和施工质量。
2. 质量控制:建立严格的质量控制体系,制定标准规范和工艺流程。
进行质量检验和监控,及时纠正发现的问题。
3. 安全管理:施工过程中要严格遵守安全规定,加强安全教育和培训。
建立安全检查制度,及时消除隐患,确保施工人员的安全。
4. 环境保护:施工过程中要尽量减少对周边环境的影响。
合理处理废弃物和污水,保持工地的清洁和整洁。
五、施工技术1. 预制砼技术:采用预制砼技术可以提高施工效率和质量。
在施工现场进行模板搭设和钢筋安装,然后在预制厂生产成型后进行运输和安装。
2. 自升式模板技术:自升式模板技术可以提高施工速度和安全性。
通过液压系统控制模板的自升和下降,减少人工操作,提高施工效率。
脚手架工程施工方案一、技术参数二、工艺流程场地平整、夯实→基础承载力实验、材料配备→定位设置通长脚手板、底座→纵向扫地杆→立杆→横向扫地杆→横向水平杆→纵向水平杆→设置卸荷钢丝绳→立杆→横向水平杆→纵向水平杆→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网三、施工方法1.地基基础(1)定距定位。
根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确地放在定位线上,垫板必须铺放平整,不得悬空。
(2)在搭设首层脚手架过程中,沿四周每框架格内设一道斜支撑,拐角处双向增设,待该部位脚手架与主体结构的连墙件可靠拉结后方可拆除。
当脚手架操作层高出连墙件以上两步时,宜先立外排,后立内排。
其余按以下构造要求搭设。
(3)本工程脚手架地基础部位应在回填土完后夯实,采用强度等级不低于C15的混凝土进行硬化,混凝土硬化厚度不小于10cm。
地基承载能力能够满足外脚手架的搭设要求,立杆垫板或底座面标高高于自然地坪50mm~100mm,两侧设置排水沟,排水通畅。
(4)垫板尺寸采用长度不少于2跨、厚度不小于50mm、宽度不小于200mm的木垫板或槽钢。
2.钢丝绳卸荷(1)梁板内的受拉锚环,必须在混凝土达到设计强度的75%以上方可受力使用。
拉钩、吊环一定要采用圆钢制作,不允许用螺纹钢筋。
(2)派工人扎接上部拉环的钢丝绳,至少采用3个卡头扎紧,钢丝绳扎头螺丝全要拧紧,不允许松动。
(3)对整个架体进行安全检查,发现钢丝绳松动、锈蚀或焊缝脱焊等情况时要立即进行修复,合格后方可继续使用。
钢丝绳绳卡做法:1.立杆设置(1)立杆采用对接接头连接,立杆与纵向水平杆采用直角扣件连接。
接头位置交错布置,两个相邻立杆接头避免出现在同步同跨内,并在高度方向错开的距离不小于50cm;各接头中心距主节点的距离不大于步距的1/3。
(2)上部单立杆与下部双立杆交接处,采用单立杆与双立杆之中的一根对接连接。
脚手架施专项施工方案(最新3篇)脚手架施专项施工方案篇一一、脚手架的布置脚手架从一层楼面开始搭设。
立柱间距按1.6m排列,单柱到顶,柱间加钢管作辅柱,排距0.8m,步距2m,步距间加钢管作为栏杆。
二、外脚手架搭设立柱构造柱:立柱各接头务必采用对接扣件对接。
柱上的对接扣应交错布置,两相邻立柱接头不应设在同步同跨内,两相邻立柱接头在高度方向错开的距离不应小于500mm;各接头中心距主节点的距离不应大于步距的1/3。
立柱顶端应高出建筑物檐口上皮高度 1.5m。
每根主柱均设置砼地面上,离地面50-100mm用钢管锁脚。
脚手架务必设置纵、横向扫地杆。
纵向扫地杆采用直角扣件固定在距底下皮不大于200m 处的立柱上。
横向扫地杆应采直角扣件固定在紧靠纵向扫地杆下方的立柱上。
纵向水平杆构造要求:1、从向水平杆地设置在横向水平杆之上,并以直角扣件扣紧在横向水平上杆上。
2、纵向水平赶的长度一般不宜小于3跨,并不小于6米。
3、纵向水平宜采用对接扣件连接,对接应符号以下要求:对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应下于500mm,并应避免设在纵向水平杆的跨中。
(1)、横向水平杆构造要求:双排架的横向水平杆端应采用直角扣件固定在立柱上,靠墙一侧的外伸长度不应大于350m。
(2)、水平附着及卸荷1、脚手架水平拉杆采用ф16钢筋在每个一层的外梁边预埋,每3m设一道,水平拉杆每隔一个钢管顶墙杆。
各层同样做法。
2、水平拉杆要与立柱拉结牢固,顶墙杆要与立柱垂直。
拉结后不得随意拆除。
脚手架的卸荷办法,在楼面预埋ф16钢筋环用直径12-16mm钢缆在两头挂好,用花蓝螺栓收紧,锁好。
每五层卸荷点水平间距为下横杆间距。
(3)、支撑双排脚手架应设剪刀撑,剪刀撑的设置应符号下列要求:1、每道剪刀撑跨越立柱的跟数在宜5-7根之间。
每道剪刀撑不应小于4跨,且不少于6m。
斜杆与地面倾角宜在45-46跟之间。
2、在外侧立面整长度和高度上连接设置剪刀撑。
脚手架施工方案完整一、施工前的准备工作1.1安全管理根据现行的施工安全规范,进行安全管理工作,并制定详细的安全计划,包括安全措施要求和安全技术措施,保证施工安全。
1.2施工方案编制根据工程项目要求和实际情况,编制详细的脚手架施工方案,包括脚手架的搭设、拆除、使用和检修等内容。
方案中应明确施工过程中的各项工作任务、责任分工、工期计划和工作流程。
1.3材料准备准备所需的脚手架搭设材料,包括主梁、剪刀撑、斜撑、连接件等,并按照要求对材料进行检查,确保其质量符合标准。
1.4机械设备准备准备所需的机械设备,包括起重机、吊篮等,并对设备进行检查和维护,确保其正常运转。
1.5人员配备根据施工方案的要求,确定所需的工人数量和资质要求,确保施工人员具备相应的技能和经验。
同时,配备专职的安全员和现场监理人员,负责安全监督和管理。
二、脚手架搭设2.1地基处理根据地质勘探报告,对现场地基进行处理,确保地基承载力满足脚手架的要求。
2.2基础布置按照设计要求,在地基上布置脚手架底板,并进行固定,以确保脚手架的稳定性。
2.3竖立主梁和立杆根据设计要求,将主梁和立杆立起,并固定在底板上,同时进行水平和垂直调整,确保脚手架的稳定性和平整度。
2.4安装水平杆和斜撑根据设计要求,安装水平杆和斜撑,以增强脚手架的稳定性和承载力。
2.5安装剪刀撑按照设计要求,安装剪刀撑,并进行固定,以增强脚手架的刚性和稳定性。
2.6进一步加固根据设计要求,对脚手架进行进一步加固,确保其稳定性和安全性。
三、脚手架使用和检修3.1使用管理使用脚手架前,要对脚手架进行检查,并对使用人员进行安全培训和指导,确保其正确使用和维护。
3.2检修管理定期对脚手架进行检修和维护,包括检查和更换受损的部件,清理脚手架上的污物,以保证脚手架的安全和稳定。
3.3拆除管理在脚手架使用完毕后,按照设计要求进行脚手架的拆除工作。
拆除工作要谨慎进行,确保安全。
四、安全监督和质量控制4.1安全监督设立安全员和现场监理人员,对施工现场进行安全监督和管理。
连云港中墅房地产开发有限公司东方明珠城脚手架施工方案施工单位:江苏信拓建设(集团)股份有限公司编制时间:2013年5月目录1.编制依据 (2)2.工程概况 (2)3.落地双排脚手架 (2)4.悬挑脚手架 (20)5.附图................................. 错误!未定义书签。
1.编制依据1、施工图纸。
2、主要规程、规范、标准3、主要法规2.工程概况东方明珠城住宅工程位于富华东路以南、明珠路以东,具体概况如下表:根据该工程外装修复杂、施工工期较短等特点,结合我公司实际情况,高层拟定脚手架搭设情况:高层5层楼面以下搭设落地双排扣件式钢管脚手架,以上采用悬挑3.落地双排脚手架本工程高层5层楼面以下采用落地双排扣件钢管脚手架,针对落地双排脚手架作出布置。
一、材料要求1、脚手架钢管:①、脚手架钢管采用焊接钢管。
②、钢管采用力学性能适中的A3钢,其力学性能符合国家现行标准《碳素结构钢》GB700-89中Q235A钢的规定。
③、焊接钢管(YB234-63):外径48mm,壁厚3.5mm,最大长度6.0m。
钢管的长度根据搭设的实际需要统一调配。
④、钢管应无裂纹,两端面应平整,严禁打孔。
⑤、新旧钢管的外观质量检验按下列要求进行:2、扣件:①、脚手架扣件应采用可锻造扣件。
②、扣件应采用机械性能不低于KTH330-08的可煅铸铁制作。
③、铸铁不得有裂纹、气孔,不宜有缩松、砂眼或其它铸造缺陷。
并应将影响外观质量的粘砂、浇冒口残余、披缝、毛刺、氧化皮等除去。
④、扣件与钢管的贴面必须严格整形,应保证与钢管扣紧时接触良好。
⑤、扣件活动部位应能灵活转动,旋转扣件的两旋转面间隙应小于1mm。
⑥、当扣件夹紧钢管时,开口处的最小距离应不小于5mm。
⑦、扣件表面应进行防锈处理。
⑧、扣件质量的检验要求:为符合本工程的安全目标,确保安全及美观、实用,脚手架采用毛竹或南竹制作的竹串片板、竹芭板,竹脚手板不得腐朽,必须有一定的强度和韧性。
4、安全网的要求:安全网分平网和立网两种,平网采用锦纶材料制成,立网采用密目安全网(蓝色),安全网出厂前,必须有国家制定的监督部门批量验证和检验员检验合格证。
安全网在运输过程中,必须通风、遮光、隔热,同时要避免化学物品的侵蚀,搬运时禁止使用钩子,已经使用过的安全网必须经过检查和试验合格后方可使用,超过使用期限的安全网禁止使用。
二、施工准备根据工程的具体特点及项目部施工同类型工程的经验,落地式双排扣件脚手架,钢管采用φ48×3.5,180mm高木质踢脚板,外挂密目安全网。
三、施工技术措施1、落地脚手架搭设条件:①、墙基回填土后,搭设范围内的地基夯实,并做好排水处理。
②、脚手架搭设要向作业人员进行详细交底。
③、钢管、扣件、竹芭、安全网等经检查合格。
④、持证上岗搭设人员个体防护充分(已作定期体检、安全帽、防滑靴等已经配备齐全)。
⑤、5~6级以上大风和雷、雨、雪应停止脚手架作业。
2、落地脚手架设计:①、土方回填必须分层夯实,在脚手架底部出墙2米处四周统一铺上80厚石子,浇筑100厚C20素混凝土,作为双排架基础,距离墙以外2米沿架子四周设一条排水沟(具体做法见附图),立杆下垫5mm厚200×200铁板或50×200通长木方,双排架按普通脚手架要求进行搭设。
②、主体及装修阶段采用落地式双排钢管扣件脚手架,步距 1.8米,纵距 1.8米,横距0.9米,内侧立杆距建筑物的距离为200mm。
连墙件二步二跨设一道,接点处采用双扣件。
3、落地脚手架搭设要求:排水沟做法①、搭设顺序:双排脚手架搭设顺序:水平横杆—放置纵向扫地杆—立杆(先内排后外排)—横向扫地杆—第一步纵向水平杆—第一步横向水平杆—连墙杆—第二步纵向水平杆—第二步横向水平杆。
②、搭设脚手架的所需材料进场后,要进行检查验收,合格后,按品种、规格分类堆放整齐平稳。
③、脚手架搭设前,按搭设方案中有关搭设要求,向架子工进行书面的安全技术交底。
按预定距离分别画出立杆位置,并弹线作为标记。
④、架子搭设工人应持证上岗,保持人员稳定。
⑤、脚手架的搭设作业,要统一指挥,按要求搭设。
⑥、脚手架搭设的几何尺寸:4、落地脚手架搭设构造要求:1、纵向水平杆,横向水平杆,脚手板○1、纵向水平杆的构造应符合下列规定:纵向水平杆设置在立杆内侧,其长度不宜小于3跨;纵向水平杆接长采用对接扣件连接,对接根据下面规定;1) 纵向水平杆的对接扣件应交错布置:两根相邻纵向水平杆的接头不能设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离要大于500mm;各接头中心至最近主节点的距离要小于纵距的1/3;2) 搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm;3) 当使用竹串片脚手板时,纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上;当使用竹笆脚手板时,纵向水平杆应采用直角扣件固定在横向水平杆上,并应等间距设置,间距不应大于400mm。
○2、横向水平杆的构造应符合下列规定:1)、主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。
主节点处两个直角扣件的中心距不应大于150mm。
在双排脚手架中,靠墙一端的外伸长度a 如下图所示,不应大于0.4La,且不应大于500mm;2)、作业层上非主节点处的横向水平杆,宜根据支承脚手板的需要等间距设置,最大间距不应大于纵距1/2;3)、当使用竹串片脚手板时,双排脚手架的横向水平杆两端均应采用直角扣件固定在纵向水平杆上;单排脚手架的横向水平杆一端,应用直角扣件固定在纵向水平杆上,另一端插入墙内,插入长度不应小于180mm;4 )、使用竹笆脚手板时,双排脚手架的横向水平杆两端,应用直角扣件固定在立杆上;单排脚手架的横向水平杆的一端,应用直角扣件固定在立杆上,另一端应插入墙内,插入长度亦不应小于180mm。
○3、脚手板的设置应符合下列规定:1)、作业层脚手板应铺满,铺稳,离开墙面120~150mm;2)、竹串片脚手板应设置在三根横向水平杆上。
当脚手板长度小于2m时,可采用两根横向水平杆支承,但应将脚手板两端与其可靠固定,严防倾翻。
此三种脚手板的铺设可采用对接平铺,亦可采用塔接铺设。
脚手板对接平铺时,接头处必须设两根横向水平杆,脚手板外伸长应取130~150mm,两块脚手板外伸长度的和不应大于300mm,如下图;脚手板搭接铺设时,接头必须支在横向水平杆上,搭接长度应大于200mm,其伸出横向水平杆的长度不应小于100mm,如下图:3)、竹笆脚手板应按其主竹筋垂直于纵向水平杆方向铺设,且采用对接平铺,四个角应用1.2mm的镀锌钢丝固定在纵向水平杆上。
4 )、作业层端部脚手板探头长度应取150mm,其板长两端均应与支承杆可靠地固定。
2、立杆○1、每根立杆底部应设置底座或垫板。
○2、脚手架必须设置纵,横向扫地杆。
纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上。
横向扫地杆应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。
靠边坡上方的立杆轴线到边坡的距离不应小于500mm,如下图:○3、脚手架底层步距不应大于2m,如下图:○4、立杆必须用连墙件与建筑物可靠连接,连墙件采用钢管与剪刀墙采用刚性连接。
外墙外侧保温处加50mm长Ø65钢管。
○5、立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。
对接,搭接应符合下列规定:1)、立杆上的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心在主节点的距离不宜大于步距的1/3;2 )、搭接长度不应小于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘距离不应小于100mm。
○6、立杆顶端宜高出女儿墙上皮1m,高出檐口上皮1.5m。
○7、双管立杆中副立杆的高度不应低于3步,钢管长度不应小于6m。
3、连墙件○1、连墙件数量的设置除应满足计算要求外,尚应符合下表的规定。
○2、连墙件的布置应符合下列规定:1 )、靠近主节点设置,偏离主节点的距离不应大于300mm;2)、应从底层第一步纵向水平杆处开始设置,当该处设置有困难时,应采用其它可靠措施固定;3)、优先采用菱形布置,也可采用方形,矩形布置;4)、一字型,开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,且不应大于4m(2步)。
○3、本工程所搭设的落地脚手架最大高度在24m以下,因此采用拉筋和顶撑配合使用的附墙连接方式,严禁使用仅有拉筋的柔性连墙件。
○4、连墙件的构造应符合下式规定:1)、连墙件中的连墙杆或拉筋宜呈水平设置,当不能水平设置时,与脚手架连接的一端应下斜连接,不应采用斜连接;2)、连墙件必须采用可承受拉力和压力的构造,采用拉筋必须配用顶撑,顶撑应可靠地顶在混凝土圈梁,柱等结构部位。
拉筋应采用两根以上直径4mm的钢丝拧成一股,使用时不应少于2股,亦可采用直径不小于6mm的钢筋。
○5、当脚手架下部暂不能设连墙件时可搭设抛撑。
抛撑应采用通长杆与脚手架可靠连接,与地面的倾角应在45度~60度之间;连接点中心至主节点的距离不应大于300mm。
抛撑应在连墙件搭设后方可拆除。
4、剪刀撑与横向斜撑○1双排脚手架应设剪刀撑与横向斜撑,单排脚手架应设剪刀撑。
○2、剪刀撑的设置应符合下列规定:1 )、每道剪刀撑跨越立杆的根数宜按表四的规定确定。
每道剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与地面的倾角宜在45度~60度之间;2)、高度在24m以下的单、双排脚手架,均必须在外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置;中间各道剪刀撑之间的净距不应大于15m,如下图:3)、剪刀撑斜杆的接长宜采用搭接,搭接应符合本规范第3.5条的规定;4)、剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm。
○3横向斜撑:本工程多层所搭设的落地脚手架最大高度在24m以下,所以可不设横向斜撑。
5、斜道斜道采用之字型斜道,构造应符合下列规定:1 斜道宜附着外脚手架或建筑物设置;2 运料斜道宽度不宜小于1.5m,坡度宜采用1:6;人行斜道宽度不宜小于1m,坡度宜采用1:3;3 拐弯处应设置平台,其宽度不应小于斜道宽度;4 斜道两侧及平台外围均应设置栏杆及挡脚板。
栏杆高度应为1.2m,挡脚板高度不应小于180mm;5 运料斜道两侧,平台外围和端部均应设置连墙件;每两步应加设水平斜杆;并设置剪刀撑和横向斜撑。
7.3 斜道脚手板构造应符合下列规定:1 脚手板横铺时,应在横向水平杆下增设纵向支托杆,纵向支托杆间距不应大于500mm;2 脚手板横铺时,接头宜采用搭接;下面的板头应压住上面的板头,板头的凸棱处宜采用三角木填顺;3 人行斜道和运料斜道的脚手板上应每隔250~300mm设置一根防滑木条,木条厚度宜为20~30mm。
