综合楼脚手架施工方案
- 格式:doc
- 大小:117.50 KB
- 文档页数:13
茶庵三组综合楼工程专项施工组织设计湖北嘉盛建筑工程有限公司二0一一年10月23日施工组织设计(方案)报审表工程名称:嘉鱼县茶庵三组综合楼编号:致:(监理单位)我方已根据施工合同的有关规定完成了满堂脚手架专项施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。
附:满堂脚手架施工组织设计(方案)承包单位(章)项目经理日期审查意见:项目监理机构总/专业监理工程师日期施工组织设计审批表工程名称嘉鱼县茶庵三组综合楼建设面积结构砖混、框架层数合同造价合同工期建设单位设计单位嘉鱼县嘉惠建筑勘探有限公司施工单位湖北嘉盛建筑工程有限公司施工单位编制人:审批意见:技术科:日期:监理单位审核意见:总/专业监理工程师:日期:建设单位审核意见:建设方代表:日期:一、编制依据:1、现场施工的条件和要求2、装修施工图纸5、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)6、《建筑施工手册》第四版二、工程概况工程名称为嘉鱼县茶庵三组综合楼,兴建单位是湖北嘉盛建筑工程有限公司,设计单位是嘉鱼县嘉惠建筑勘探有限公司。
建筑物顶砼楼面(标高为3.9m),该砼楼面板需要搭设钢管顶架作模板支撑。
其中单梁截面面积最大为0.45m2。
三、施工方案高支模采用扣件式满堂钢管脚手架,使用Ф48mm、壁厚 3.5mm钢管,立杆采用2.9~3.5m钢管,纵横水平杆采用6m钢管,水平剪刀撑采用6m钢管。
1、施工流程:场地清理→弹立杆定位轴线→排放纵向扫地杆→竖立杆→将纵向扫地杆与立杆连接→安装横向扫地杆→安装纵向水平杆→安装横向水平杆→安装水平剪刀撑2、脚手架的设置:①、脚手架立杆纵横距为0.9m,其中600×800mm梁纵距为0.9m,横向间距为0.3m,竖向支撑采用单立杆,并用对接扣件相互错开对接,且不能在同一步距内,下端第一杆采用3m杆和4m杆相互错开。
②、纵横水平杆采用6m钢管,纵横向间距均为0.9m, 600×800mm梁纵距为0.9m, 梁底横向间距为0.3m连续设置,步距均为1.5m。

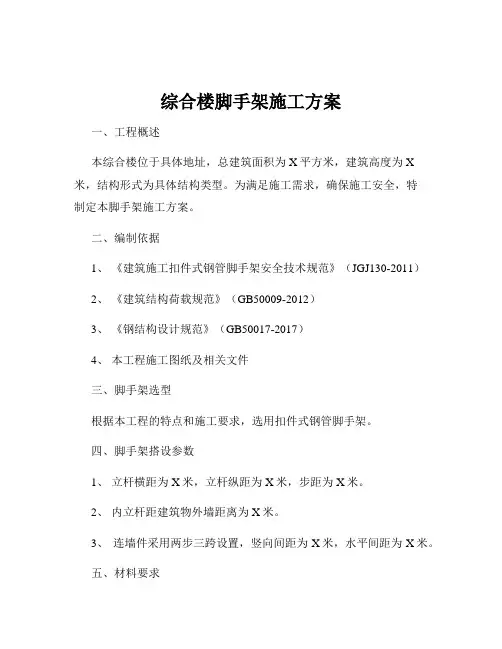

综合楼脚手架施工方案一、工程概述本综合楼位于具体地址,总建筑面积为X平方米,建筑高度为X米,结构形式为具体结构类型。
为满足施工需求,确保施工安全,特制定本脚手架施工方案。
二、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2、《建筑结构荷载规范》(GB50009-2012)3、《钢结构设计规范》(GB50017-2017)4、本工程施工图纸及相关文件三、脚手架选型根据本工程的特点和施工要求,选用扣件式钢管脚手架。
四、脚手架搭设参数1、立杆横距为X米,立杆纵距为X米,步距为X米。
2、内立杆距建筑物外墙距离为X米。
3、连墙件采用两步三跨设置,竖向间距为X米,水平间距为X米。
五、材料要求1、钢管:选用外径为 48mm,壁厚为 35mm 的焊接钢管,其质量应符合现行国家标准《碳素结构钢》(GB/T700-2006)中 Q235-A 级钢的规定。
钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。
2、扣件:采用可锻铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》(GB15831-2006)的规定。
扣件在螺栓拧紧扭力矩达 65N·m 时,不得发生破坏。
3、脚手板:选用竹笆脚手板,其宽度为X米,长度为X米。
竹笆脚手板应平铺,铺满、铺稳,两端用 14 号镀锌钢丝固定在纵向水平杆上。
4、安全网:选用密目式安全立网,其网目密度不应低于 2000 目/100cm²,耐贯穿性试验不应穿透,16×18m 的单张网重量在3kg 以上,颜色应满足环境效果要求,选用绿色。
安全网必须有产品生产许可证和质量合格证,以及由相关建筑安全监督管理部门发放的准用证。
六、脚手架搭设流程1、地基处理平整场地,清除障碍物,对地基进行夯实。
在地基上浇筑厚度为Xcm 的 C20 混凝土垫层,宽度超出脚手架外立杆X米。
2、放置垫板在混凝土垫层上放置厚度为Xmm 的木垫板,垫板长度不少于2 跨,宽度不小于 200mm。

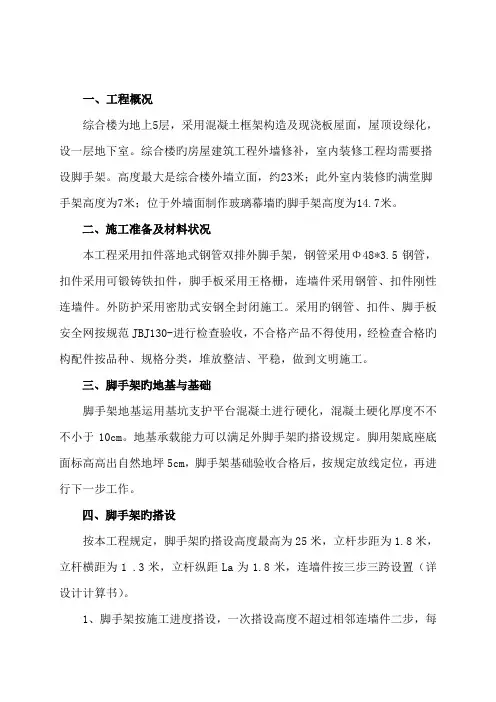

一、工程概况综合楼为地上5层,采用混凝土框架构造及现浇板屋面,屋顶设绿化,设一层地下室。
综合楼旳房屋建筑工程外墙修补,室内装修工程均需要搭设脚手架。
高度最大是综合楼外墙立面,约23米;此外室内装修旳满堂脚手架高度为7米;位于外墙面制作玻璃幕墙旳脚手架高度为14.7米。
二、施工准备及材料状况本工程采用扣件落地式钢管双排外脚手架,钢管采用Φ48*3.5钢管,扣件采用可锻铸铁扣件,脚手板采用王格栅,连墙件采用钢管、扣件刚性连墙件。
外防护采用密肋式安钢全封闭施工。
采用旳钢管、扣件、脚手板安全网按规范JBJ130-进行检查验收,不合格产品不得使用,经检查合格旳构配件按品种、规格分类,堆放整洁、平稳,做到文明施工。
三、脚手架旳地基与基础脚手架地基运用基坑支护平台混凝土进行硬化,混凝土硬化厚度不不不小于10cm。
地基承载能力可以满足外脚手架旳搭设规定。
脚用架底座底面标高高出自然地坪5cm,脚手架基础验收合格后,按规定放线定位,再进行下一步工作。
四、脚手架旳搭设按本工程规定,脚手架旳搭设高度最高为25米,立杆步距为1.8米,立杆横距为1 .3米,立杆纵距La为1.8米,连墙件按三步三跨设置(详设计计算书)。
1、脚手架按施工进度搭设,一次搭设高度不超过相邻连墙件二步,每搭设完一步脚手架后,校恰好步距、纵距、横距立杆旳垂直度。
搭设钢管所有采用外径48mm管,在定位后,安装好钢制网格栅,做底座,再进行脚手架搭设。
开始搭设置杆时,每隔6跨设置一根抛撑,直至连墙件安装稳定后,才可拆除。
当搭至有连墙件旳构造点时,在搭设完该处旳立杆,纵向水平杆,横向水平杆后,立即设置连墙件,相邻立杆旳对接扣件不得在同一高度内,错开距离不得不不小于500 mm,各接头中心至主节点旳距离不不小于步距旳1/3,立杆顶端高出女儿墙上皮1米。
2、纵向水平杆搭设在立杆内侧,长度不不不小于3跨,采用对接扣件连接。
纵向水平杆四面交圈,用直角扣件与外角部立杆固定。

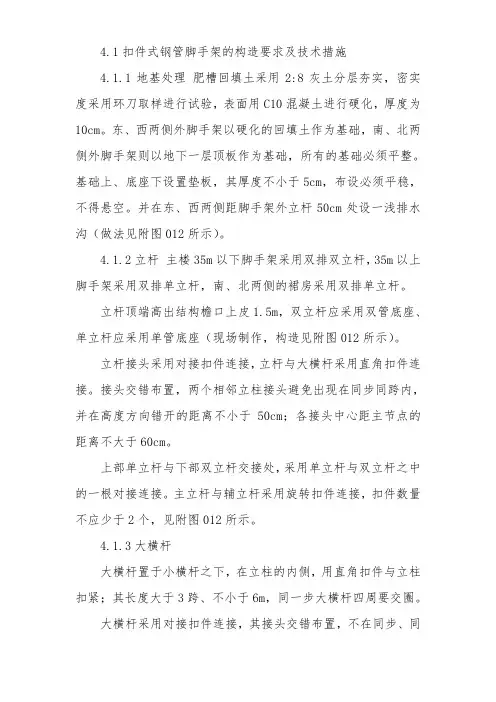

4.1扣件式钢管脚手架的构造要求及技术措施4.1.1地基处理肥槽回填土采用2:8灰土分层夯实,密实度采用环刀取样进行试验,表面用C10混凝土进行硬化,厚度为10cm。
东、西两侧外脚手架以硬化的回填土作为基础,南、北两侧外脚手架则以地下一层顶板作为基础,所有的基础必须平整。
基础上、底座下设置垫板,其厚度不小于5cm,布设必须平稳,不得悬空。
并在东、西两侧距脚手架外立杆50cm处设一浅排水沟(做法见附图012所示)。
4.1.2立杆主楼35m以下脚手架采用双排双立杆,35m以上脚手架采用双排单立杆,南、北两侧的裙房采用双排单立杆。
立杆顶端高出结构檐口上皮1.5m,双立杆应采用双管底座、单立杆应采用单管底座(现场制作,构造见附图012所示)。
立杆接头采用对接扣件连接,立杆与大横杆采用直角扣件连接。
接头交错布置,两个相邻立柱接头避免出现在同步同跨内,并在高度方向错开的距离不小于50cm;各接头中心距主节点的距离不大于60cm。
上部单立杆与下部双立杆交接处,采用单立杆与双立杆之中的一根对接连接。
主立杆与辅立杆采用旋转扣件连接,扣件数量不应少于2个,见附图012所示。
4.1.3大横杆大横杆置于小横杆之下,在立柱的内侧,用直角扣件与立柱扣紧;其长度大于3跨、不小于6m,同一步大横杆四周要交圈。
大横杆采用对接扣件连接,其接头交错布置,不在同步、同跨内。
相邻接头水平距离不小于50cm,各接头距立柱的距离不大于50cm,见附图012所示。
4.1.4小横杆每一立杆与大横杆相交处(即主节点),都必须设置一根小横杆,并采用直角扣件扣紧在大横杆上,该杆轴线偏离主节点的距离不大于15cm。
小横杆间距应与立杆柱距相同,且根据作业层脚手板搭设的需要,可在两立柱之间再等间距设置增设1~2根小横杆,其最大间距不大于75cm。
小横杆伸出外排大横杆边缘距离不小于10cm;伸出里排大横杆距结构外边缘15cm,且长度不大于44cm。
但方案中主楼部位同步内有29根小横杆超过这一限制,要在作业层采取钢管三角斜撑的方式予以加固。

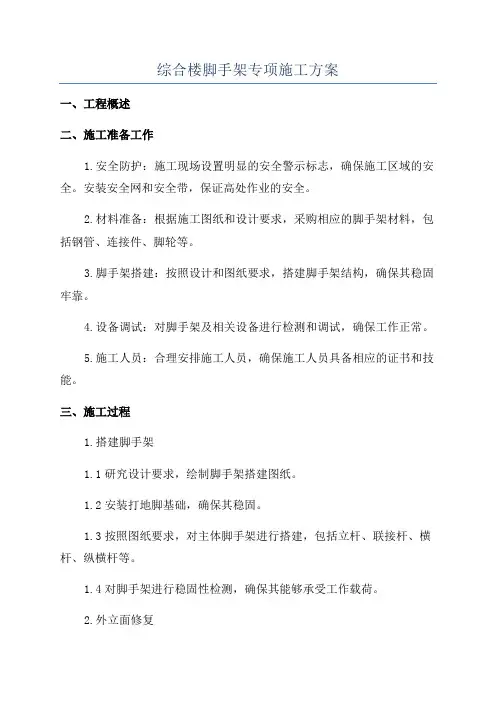

综合楼脚手架专项施工方案一、工程概述二、施工准备工作1.安全防护:施工现场设置明显的安全警示标志,确保施工区域的安全。
安装安全网和安全带,保证高处作业的安全。
2.材料准备:根据施工图纸和设计要求,采购相应的脚手架材料,包括钢管、连接件、脚轮等。
3.脚手架搭建:按照设计和图纸要求,搭建脚手架结构,确保其稳固牢靠。
4.设备调试:对脚手架及相关设备进行检测和调试,确保工作正常。
5.施工人员:合理安排施工人员,确保施工人员具备相应的证书和技能。
三、施工过程1.搭建脚手架1.1研究设计要求,绘制脚手架搭建图纸。
1.2安装打地脚基础,确保其稳固。
1.3按照图纸要求,对主体脚手架进行搭建,包括立杆、联接杆、横杆、纵横杆等。
1.4对脚手架进行稳固性检测,确保其能够承受工作载荷。
2.外立面修复2.1清理施工区域,确保墙面干净。
2.2对墙面进行损坏程度评估,确定修复方案和材料。
2.3进行外立面修复工作,包括填充、抹灰、打磨等。
2.4对修复后的墙面进行验收,确保达到设计要求。
3.外立面装饰3.1清理修复后的墙面,确保干净。
3.2根据设计要求,选择相应的装饰材料。
3.3进行外立面装饰工作,包括安装饰面板、涂料等。
3.4进行最终的整体验收,确保装饰效果和施工质量。
四、安全措施1.安全防护:明确施工区域,设置围挡和警示标志,确保施工区域的安全。
2.脚手架搭建:根据相关规定和要求,搭建脚手架结构,保证其稳固可靠。
3.施工人员安全:施工人员必须佩戴安全帽、安全鞋等个人防护用品,严禁高处作业时饮酒或服用药物。
4.设备安全:对脚手架及相关设备进行检测和调试,保证其正常运行。
5.紧急救援措施:设立应急救援队伍,定期进行培训,确保在紧急情况下能够及时应对。
五、施工质量控制1.精心选料:选择符合要求的材料,确保施工质量。
2.设备检测:对脚手架及相关设备进行检测和调试,确保工作正常。
3.质量验收:每个施工阶段结束后进行质量验收,确保达到设计要求。

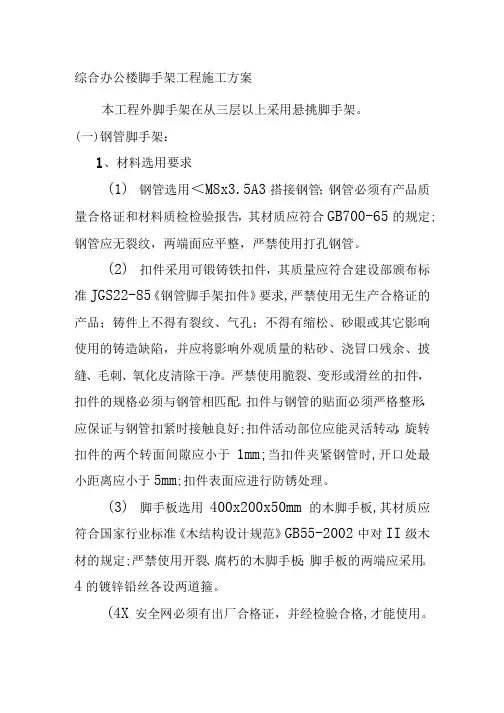

综合办公楼脚手架工程施工方案本工程外脚手架在从三层以上采用悬挑脚手架。
(一)钢管脚手架:1、材料选用要求(1)钢管选用<M8x3.5A3搭接钢管;钢管必须有产品质量合格证和材料质检检验报告,其材质应符合GB700-65的规定;钢管应无裂纹,两端面应平整,严禁使用打孔钢管。
(2)扣件采用可锻铸铁扣件,其质量应符合建设部颁布标准JGS22-85《钢管脚手架扣件》要求,严禁使用无生产合格证的产品;铸件上不得有裂纹、气孔;不得有缩松、砂眼或其它影响使用的铸造缺陷,并应将影响外观质量的粘砂、浇冒口残余、披缝、毛刺、氧化皮清除干净。
严禁使用脆裂、变形或滑丝的扣件,扣件的规格必须与钢管相匹配。
扣件与钢管的贴面必须严格整形,应保证与钢管扣紧时接触良好;扣件活动部位应能灵活转动,旋转扣件的两个转面间隙应小于1mm;当扣件夹紧钢管时,开口处最小距离应小于5mm;扣件表面应进行防锈处理。
(3)脚手板选用400x200x50mm的木脚手板,其材质应符合国家行业标准《木结构设计规范》GB55-2002中对II级木材的规定;严禁使用开裂、腐朽的木脚手板;脚手板的两端应采用。
4的镀锌铅丝各设两道箍。
(4X安全网必须有出厂合格证,并经检验合格,才能使用。
2、外架构造要求⑴立杆①立杆的基础必须在坚实的土层或碇地坪上,立杆下部采用钢管连接,中训与框架柱四周用<M8的钢管连接,立杆脚下必须用木板每跨间连通后垫平。
②立杆接心除在顶层可采用搭接外,其它各接头必须采用对接扣件对接,对接、搭接应符合以下要求:a.立杆上的对接扣件应交错布置,两个相邻立杆接头在高度方向错开的距离不应小于500mm,各接头中心距主节点的距离不应大于步距的1/3。
b.立杆的搭接长度不应小于Im,很多于两个旋转扣件固定,端扣扣件盖板的边缘至杆端距离不应小于100mm。
③双排脚手架的主、副立杆采用旋转扣件连接,扣件数量不应少于两个。
④立杆顶端应高出建筑物1.5m o⑤脚手架必须设置纵、横向扫地杆。
X站区X综合楼脚手架专项施工方案编制:审核:审批:X集团有限公司年月日目录一、工程概况: (1)二、编制根据 (1)三、外排栅施工方案 (1)四、质量保证措施 (8)五、脚手架的使用、保养、拆除 (9)六、脚手架的安全管理及雨季施工措施 (10)七、应急预案 (12)八、外架运算书 (13)一、工程概况:本工程为X局集团有限公司X部兴建的X综合楼项目工程,地处市XX区。
总建筑面积X平米,建筑基底面积X平米,建筑高度为Xm,工程为一栋8层楼的钢筋混凝土结构,层高4.5米。
结合工程设计图纸,施工现场实际情形,外排栅施工方法以下:本工程外排栅搭设从原地面±0.00开始至42米;外排栅基础为原土分层夯实上捣100厚C20砼垫层。
二、编制根据1、施工图及有关图纸会审记录;2、已审批通过的新建白云站(棠溪站)通讯信号综合楼施工组织设计;3、《建筑施工扣件式钢管脚手架安全技术标准》(T/CECS699-202X);4、《建筑施工安全检查标准》(JGJ59-2011);5、《建筑施工高处作业安全技术规范》(JGJ80-202X);6、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011);三、外排栅施工方案1、脚手架的布置:本工程四周采取Φ4.8×3.5钢管为双排落地式脚手架,步距h=1.8m,立杆纵距1.8m,立杆横距0.8m,外排大横杆间距0.9m,内排大横杆间距1.8m。
2、材料进场检验、储存及运输(1)材料进场检验(需满足《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011))1)钢管新钢管应有产品质量合格证,质量检验报告。
表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。
钢管外径、壁厚、端面等的偏差,应符合规范要求。
钢管应涂有防锈漆。
旧钢管表面锈蚀深度答应偏差≤0.18mm。
锈蚀检查应每年一次。
检查时,应在锈蚀严重的钢管中抽取三根,在每根锈蚀严重的部位横向截断取样检查,当锈蚀深度超过规定值时不得使用。
脚手架工程施工专项方案范本一、工程概况本项目为脚手架工程施工专项方案范本,工程地点位于XX市XX区,主要包括一栋XX层的综合楼、裙楼及地下车库。
工程结构类型为框架剪力墙结构,建筑总面积约XX平方米。
根据工程特点及施工要求,现制定如下施工方案。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织项目技术管理人员学习施工图纸,了解工程特点及施工要求。
2. 编制施工组织设计,明确施工方法、工艺流程、施工顺序等。
3. 制定脚手架施工专项方案,并对施工人员进行技术交底。
4. 对脚手架施工相关规范、标准进行培训,确保施工人员掌握相关技术要求。
(二)、物资准备工作1. 根据施工图纸及脚手架施工方案,计算主要材料需用量,如下:- 钢管:XX吨- 扣件:XX万个- 脚手板:XX平方米- 安全网:XX平方米- 水泥:XX吨- 钢筋:XX吨2. 提前与供应商联系,确保主要材料供应及时,满足施工进度要求。
3. 对进场材料进行验收,确保材料质量符合国家标准。
4. 建立材料管理制度,确保材料合理使用,降低损耗。
三、一般规定1. 本工程施工应严格遵守国家和地方的相关法律法规,以及建筑行业的技术规范和标准,确保施工安全、质量合格。
2. 脚手架施工前,必须对施工人员进行安全技术培训,考试合格后方可上岗作业。
3. 施工现场应设置明显的安全警示标志,严禁非施工人员进入脚手架作业区。
4. 脚手架搭设必须按照施工方案进行,严禁擅自改动脚手架结构。
5. 脚手架施工过程中,应定期进行检查和维护,发现问题及时处理。
6. 遇有大风、雨、雪等恶劣天气,应暂停脚手架施工,确保施工安全。
7. 脚手架上不得堆放超过设计荷载的物品,严禁集中荷载。
8. 脚手架搭设应保证足够的稳定性和承载能力,满足施工过程中的各项需求。
9. 脚手架拆除应按照施工方案确定的顺序进行,严禁上下同时作业。
10. 脚手架拆除过程中,应采取措施保护周围建筑物和设施,防止因拆除作业造成损害。
钢管脚手架施工方案编制:审核:审批:日期:钢管脚手架施工方案配送中心办公综合楼楼工程建筑高度28m(含女儿墙),用φ48钢管搭设双排装修脚手架,外架总高为29.5.m,步距拟为1.8m,立杆纵距拟为2.0m,立杆横距为1.00m。
脚手板满铺三道,拉结采用拉筋和顶撑配合使用的附墙连接。
(连墙件为三步三跨覆盖为35m2)架体外围用2000目密目细网封闭,北海市基本风压为0.85KN/m2。
一、根据《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001规范对架体立杆稳定性、连墙件、立杆地基承载力进行设计计算。
1、立杆稳定性计算:(1)立杆轴压力设计值计算:脚手架自重:N G1K=0.1395×29.5m=4.115KN构配件自重:N G2K=0.3(1.0+0.3)×1.8×0.5×3+0.14×2.0=1.305全封闭时1.333+0.002×2.0×22=1.421KN施工荷载标准值产生轴压力:ΣN QK=2·(1.0+0.3)×2.0×0.5=2.6KN不组合风荷载时立杆轴压力设计值:N=1.2(N G1K+N G2K)+1.4ΣN QK=1.2(4.115+1.421)+1.4×2.6=10.283KN组合风荷载时,立杆轴压力设计值:N=1.2(N G1K+N G2K)+0.85×1.4ΣN QK=1.2(4.115+1.421)+0.85×1.4×2.6=8.5372KN(2)计算风荷载标准值(规范式4.2.3)及底层立杆段的弯矩设计值M W(式5.3.4)(全封闭时)k w =0.7·μ2·μ3·w=0.7×0.8×1.3·(0.6+0.080)×0.35=0.176KN/m 2立杆弯距:M W =108.10.2176.04.185.02⨯⨯⨯⨯=0.135KN ·m (3)立杆容许长细比及稳定系数(规范5.3.3条)根据L b =1.2m ,连墙杆3步3跨放置,取μ=1.55验算立杆容许长细比:λ=ih k μ=58.118055.11⨯⨯=176≤[λ]=210 (双排架容许长细比查表5.1.9,[λ]=210)验算立杆稳定的长细比:λ=ih k μ=58.118055.11⨯⨯=204 查表C 得立杆稳定系数φ=0.174。

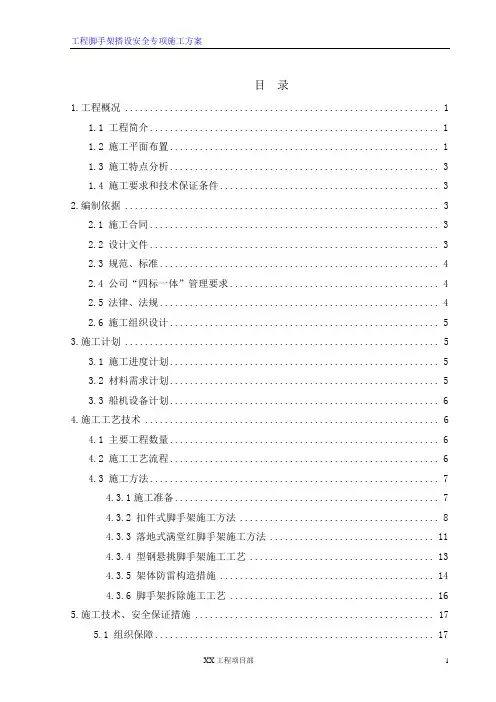

目录1.工程概况 (1)1.1 工程简介 (1)1.2 施工平面布置 (1)1.3 施工特点分析 (3)1.4 施工要求和技术保证条件 (3)2.编制依据 (3)2.1 施工合同 (3)2.2 设计文件 (3)2.3 规范、标准 (4)2.4 公司“四标一体”管理要求 (4)2.5 法律、法规 (4)2.6 施工组织设计 (5)3.施工计划 (5)3.1 施工进度计划 (5)3.2 材料需求计划 (5)3.3 船机设备计划 (6)4.施工工艺技术 (6)4.1 主要工程数量 (6)4.2 施工工艺流程 (6)4.3 施工方法 (7)4.3.1施工准备 (7)4.3.2 扣件式脚手架施工方法 (8)4.3.3 落地式满堂红脚手架施工方法 (11)4.3.4 型钢悬挑脚手架施工工艺 (13)4.3.5 架体防雷构造措施 (14)4.3.6 脚手架拆除施工工艺 (16)5.施工技术、安全保证措施 (17)5.1 组织保障 (17)5.2 施工技术措施 (22)5.3 监测监控措施 (23)5.4 施工安全措施 (23)5.5 消防保证措施 (27)5.6 防突风措施 (27)5.7 环境保护措施 (27)6.施工管理及作业人员配备及分工 (28)6.1 主要施工管理配备及分工 (28)6.2 专职安全生产管理人员和特种作业人员 (28)7.验收要求 (29)7.1 验收标准 (29)7.2 验收程序 (31)7.3 验收内容 (35)8.应急处置措施 (35)8.1 应急准备及响应计划 (35)8.2 应急处置措施 (36)9.计算书及相关施工图纸 (38)9.1 扣件式脚手架计算书 (38)9.2 扣件式梁模板安全计算书 (47)9.3 普通型钢悬挑脚手架安全计算书 (47)1.工程概况1.1 工程简介本工程为2个30万吨级原油码头上部综合楼,布置114-115号泊位6D号墩上,本工程总建筑面积763.6m2,建筑层数为地上4层,建筑高度为18.45m。

商住综合楼脚手架工程施工方案商住综合楼是一种将商业和住宅功能融合在一起的综合性建筑,它既要满足商业店铺的需求,又要满足住宅的需求。
在商住综合楼的施工中,脚手架工程起到了至关重要的作用,它不仅保障了施工人员的安全,也提高了施工的效率。
以下是商住综合楼脚手架工程施工方案的详细介绍。
一、脚手架工程的选择根据商住综合楼的特点,施工方案的选择应该以安全、稳定和便捷为原则。
常见的脚手架类型有门式脚手架、柱子脚手架和悬挑脚手架等。
根据商住综合楼的特点,我们建议选择门式脚手架,因为它具有稳定性好、承载能力强、搭建方便等特点。
二、脚手架工程的搭设1.绘制详细的搭设图纸在搭设脚手架之前,应根据商住综合楼的设计图纸,绘制出详细的搭设图纸。
图纸中应标明脚手架的位置、高度、承重能力等信息,以便施工人员按图施工。
2.选择合适的材料在选择脚手架材料时,应选择质量可靠、耐用的材料。
主要包括钢管、连接件、脚手架齿轮等。
在购买时,应选择有经验的正规厂家,以确保材料的质量符合标准。
3.搭设脚手架根据搭设图纸,施工人员应按照一定的顺序搭设脚手架。
首先,需要在地面上用大型构件搭起整个脚手架的主体框架,然后根据楼面高度的需求,逐层搭设脚手板和安全防护设施。
4.安装脚手架齿轮三、脚手架工程的使用和拆除1.使用脚手架在商住综合楼的施工过程中,脚手架应被合理利用,提高施工效率。
施工人员应根据脚手架的设计要求,合理分配脚手板和安全防护设施,并对脚手架进行定期检查和维护,确保施工的安全进行。
2.拆除脚手架四、脚手架工程的安全措施在商住综合楼的脚手架施工过程中,需要加强安全措施,确保施工人员的安全。
1.脚手架搭设前,需对施工现场进行勘察,确保搭设的地基稳固,无隐患。
2.施工人员要穿戴好安全帽、防滑鞋等必要的安全装备,严禁在脚手架上吸烟、酗酒等危险行为。
3.脚手架上应设置安全防护设施,包括防护栏杆、安全网等,以防止人员坠落。
4.脚手架的承重能力需符合设计要求,一旦超载,应及时采取措施进行处理。
脚手架施工方案脚手架施工方案集锦6篇为了确保事情或工作安全顺利进行,时常需要预先开展方案准备工作,方案属于计划类文书的一种。
那么问题来了,方案应该怎么写?下面是小编为大家整理的脚手架施工方案6篇,仅供参考,欢迎大家阅读。
脚手架施工方案篇1一、施工设备1、材料要求根据本工程的特点以及国家有关标准,合理选择各种原材料,其中钢管选用48×3.5的普通钢管,用作立杆和斜杆时长度以4—6米为宜,用作小横杆以1.3米左右为宜,且钢管上严禁打孔。
连接扣件要符合材质要求,脚手板选用木脚手板厚度50mm每块重量不大于30kg,基础混凝土选用商品砼,强度等级为C25。
2、作业条件搭设方案要经批准并向作业人员进行详细交底,对各种原材料进行验收,不合格的不准使用,合格的配件要按品种、规格堆放整齐,平稳且场地不得积水,搭设位置的场地要清理、平整。
二、脚手架的搭设1、工艺流程场地平整夯实浇注砼→准备工作检查→定位、放线→纵向扫地杆→立杆→横向扫地杆→大横杆→小横杆→连墙杆→剪力杆→铺脚手板→垫底托→扎防护栏杆→扎平网→扎立网2、搭设要求(1)基础:基础采用20cm砼板带,浇筑基础前,首先将基础处的冻土挖出,并进行夯实,方可进行浇筑。
浇筑完成后在板带上铺设木板,其中靠近挑檐部分的外排架体需铺设两层木板。
(2)从室外地坪起,设置三排脚手架,最里排搭至挑檐底部,中间排搭设屋顶檐口下50cm,最外排搭至挑檐上第三步架体。
(3)靠近挑檐部分的架体,中间排架距离建筑物1m,在挑檐的首层部分加设十字斜拉杆,以减少挑檐部分的承重,斜拉杆共设置三步,自挑檐下反两步。
首层部分的固定连接杆,需设夹杠与建筑物紧固连接,以防止由于沉降造成挑檐受力超负荷(具体办法根据现场实际情况确定)。
外排架体从±0.00往上35m均设双立杆。
(4)挑檐层加设的夹杠,应紧贴外墙内侧,且沿建筑四周布置。
夹杠应与建筑物紧固连接,遇墙锁墙、遇柱锁住。
夹杠的搭接部位应最少出墙、柱500~1000mm。
综合楼脚手架施工方案一、项目概述本项目是针对一栋综合楼建设而制定的脚手架施工方案。
本楼共有20层,总高度为60米。
本方案旨在确保施工过程中的安全性、高效性和质量要求的实现。
二、综合楼脚手架体系本项目使用的脚手架体系是钢管脚手架。
钢管脚手架由钢管、钢管支架、连接件等部分组成,具备安全、稳定、耐用的特点。
钢管脚手架能够适应综合楼各种设计需求,并可根据施工进度进行调整和拆卸。
三、脚手架搭设流程1.确定搭设脚手架的区域和高度,并在底层楼面上进行相应标记,并喷上清晰可见的标识。
2.钢管脚手架搭设前,必须进行检查材料质量,包括钢管、连接件等,确保质量达到标准要求。
3.根据设计图纸和施工方案的要求,制定脚手架搭设和拆卸的详细方案,包括搭设序列、各种材料的数量和规格等。
4.根据方案进行脚手架搭设,先布置支脚,然后按照相应的规格和要求进行钢管连接。
5.搭设完毕后,进行检查,确保脚手架的安全牢固。
6.在搭设完毕的脚手架上设置安全通道、防护栏杆和封闭网,确保工作人员的安全。
四、施工中的安全措施1.搭设和拆卸脚手架的工作人员必须经过资格认证,并接受相关培训。
2.建立专门的安全管理团队,负责监督和指导施工现场的安全工作,并及时发现和处理安全隐患。
3.使用合格、稳定的脚手架材料,并定期进行材料的检测和维护。
4.在高空作业时,采取必要的防护措施,如佩戴安全带,设置安全网等。
5.关键节点前,进行安全会议,明确工作流程和安全注意事项,确保协作顺畅。
6.施工现场设置相应的安全警示标志,提醒工作人员注意安全。
五、质量控制1.按照国家和行业规定的标准和规范进行施工,严格执行施工方案。
2.工程队伍必须具备相应的资质和经验,并经过国家或行业认证。
3.建立施工验收的标准和过程,对脚手架的搭设和拆卸进行验收,确保质量合格。
4.在施工过程中,开展定期检查和整改,发现问题及时处理。
5.搭设完毕的脚手架必须进行验收,并取得相应的验收证书。
综合楼脚手架施工方案总结了脚手架搭设的流程、施工中的安全措施以及质量控制措施。
大厦工程脚手架施工方案脚手架施工方案是指在大厦建设过程中,为了方便施工人员操作和达到施工要求而搭设的一种工作平台。
脚手架施工方案要符合相关的安全规范,确保工作人员的安全,并且满足施工的要求。
一、项目概述本项目是一座高层大厦的施工,总高度为50层。
脚手架施工方案主要涵盖材料选用、施工流程、安全措施等内容。
二、材料选用1.主要材料:(1)钢管和扣件:采用Q235材质的三通、四通、螺纹管和螺纹扣件,保证承重和连接的稳定性。
(2)横向杆:采用直径50mm的钢管,作为横向连接扣件的主要构件。
(3)纵向杆:采用直径60mm的钢管,作为竖向连接扣件的主要构件。
(4)钢板:采用2mm厚的钢板,用于作为脚手架平台。
三、施工流程1.搭设脚手架的大体流程如下:(1)施工前准备:制定详细的施工图纸和脚手架搭设方案,确定施工的起点和终点,组织施工人员进行必要的安全培训。
(2)准备材料:按照施工图纸和方案所需的材料进行进场验收和储存,确保材料的质量和数量符合要求。
(3)组织人力:根据项目的需求,组织足够数量的专业脚手架施工人员参与施工,确保施工的质量和进度。
(4)搭设基础:根据设计要求,进行地基平整和土壤加固,确保脚手架的稳定性和安全性。
(5)立柱和横梁:按照施工图纸的要求,立起竖向杆和横向杆,使用螺纹扣件固定,确保搭设的稳定性。
(6)安装钢板:在横梁上安装钢板,使用扣件固定,确保平台的平整和坚固。
(7)搭设防护网:在脚手架的外侧围搭设防护网,确保工作人员的安全。
四、安全措施1.进行严格的安全培训,确保施工人员具备相关的安全知识和操作技能。
2.按照施工图纸和标准,进行材料的验收和检查,确保材料的质量满足要求。
3.在脚手架的起点和终点处设置安全通道,并在适当位置设置安全警示标识。
4.在脚手架的每个竖向杆之间设置水平平台,并设置防滑材料,确保脚手架的可行走性和安全性。
5.定期检查和维护脚手架的稳定性和安全性,及时处理松动和损坏的构件。
一、编制依据序号规范、规程、图纸编号JGJ130-20011 《建筑施工扣件式钢管脚手架安全技术规范》(2002版)2 《建筑施工高处作业安全技术规程》JGJ80-913 《建筑施工安全检查标准》JGJ59-994 《北京市建筑工程施工安全操作规程》DBJ01-62-20025 设计图纸二、工程简介综合楼工程,位于平谷区上纸寨金叶园会议中心东北角,总建筑面积8175.83m2,其中地下一层建筑面积1830.39m2,地上四层建筑面积6345.44 m2;结构形式为现浇框架,总高为17.30m(檐口处)。
本工程主要特点为:(1)施工现场平面面积规整,周边施工区域仅南侧为可利用场地,北侧与东侧上空均有高压线,南侧围档临近基槽边缘。
(2)建筑整体为矩形40×46米,地上部分四周为回廊式客房,中部自首层大厅至四层屋面为天井式,四层屋面安装可开启式天幕。
序项目内容号1 建筑用途主要用途:地下为健身房;地上为客房。
序号项目内容2 建筑面积8175.83m23 建筑层数地下层数:1层地上层数:4层4 建筑层高建筑地下一层为:6.30m,首层:4.50m, 2~3层均为:3.90m,四层:4.40m5 建筑高度±0.00绝对标高36.28m 室内外高差0.60m6 基底标高-7.85 建筑檐高18.50m三、施工安排3.1材料准备1)本工程脚手架采用Φ48钢管(壁厚3.5mm)搭设,扣件连接,5cm 厚脚手板、脚手架外立杆内侧张设密目安全网。
2)Φ48钢管材质质量应符合GB/T700中Q235-A级钢的相应规定,长度宜为4~6m,有严重锈蚀、弯曲、压扁、损伤和裂纹者严禁使用。
3)扣件应采用可锻铸铁扣件,其材质应符合GB15831的规定。
4)序号材料名称备注1 Φ48钢管壁厚3.5mm2 直角扣件3 旋转扣件4 对接扣件6 木脚手板规格0.05×4.0m为主7 密目防护网规格1.8×6.0m8 绵纶大目安全网规格3.0×6.0m3.2劳动力组织序号施工阶段架子工人数备注1 地下结构施工152 地上结构施工203 二次结构施工104 装修施工103.3施工计划1)以主体结构为控制,随主体施工的速度保证正常施工使用的需要。
脚手架施工方案一、工程概况本工程位于山东邹平会仙五路东首创新工业园西邻。
框架结构,基础形式柱下独立基础、墙下条形基础。
建筑结构安全等级二级;抗震等级:三级。
建筑面积5403m2,高度18.55m,地上五层,东西长51.6m,南北宽20m。
根据结构型式,采用落地式双排脚手架。
立杆横距为1.2m;立杆纵距为1.5m;大横杆间距为1.5m;连墙杆间距为两步三跨,外挂密目网。
二、脚手架搭设1、外脚手架外脚手架按双排装修架进行搭设,施工荷载不大于2000N/㎡,用φ48×3.5钢管、直角扣件、对接扣件和旋转扣件,对其材料要求如下:钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道,钢管外径、壁厚允许偏差均为-0.5㎜,钢管必须涂有防锈漆,新扣件应有生产许可证、法定检测单位的测验报告和产品质量合格证,旧扣件使用前,应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换,冲压钢脚手板板面扭曲≤5㎜,板面挠曲≤12㎜,新脚手板应有新产品质量合格证,钢脚手板不得有裂纹、开焊与硬弯,新旧脚手板均应涂防锈漆。
木脚手板宽度不宜小于200mm,厚度不应小于50㎜,腐朽的脚手架板不得使用,木脚手板两端各设直径为4㎜的镀锌钢丝箍两道。
⑴底座及垫木:立杆的底座和垫木缺一不可,垫木采用4000×200×50以上的垫木平行与墙面设置,底座采用直径为150㎜厚为8㎜的圆形垫铁。
⑵立杆基础及排水措施:立杆基础必须三遍夯实平整,用C20砼找平,两排立杆之间抹1:3水泥砂浆进行防水,脚手架外设排水沟,每隔10-15米的距离设渗水坑。
⑶立杆、大横杆、小横杆及扫地杆构造要求。
①脚手架必须设置纵横向扫地杆,纵向扫地杆应采用直角扣件固定在离底座上皮不大于200㎜处的立杆上,横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
②立杆纵距1.5m;立杆横距1.2m;立杆接长除顶层可采用搭接外,其余各步接头必须采用对接扣件连接,对接、搭接应符合下列规定。
商业综合楼工程脚手架设计施工方案
一、前言
商业综合楼作为城市中重要的建筑项目,其脚手架设计施工方案尤为关键。
本文将针对商业综合楼工程脚手架设计施工方案进行详细探讨,旨在为相关工程师和施工人员提供参考。
二、脚手架设计原则
1.安全性原则:脚手架设计必须符合安全施工规范,确保施工人员的安
全。
2.稳定性原则:脚手架设计必须具备足够的稳定性,以应对各种不同施
工条件。
3.经济性原则:脚手架设计应尽可能节约材料、人力和时间成本,提高
施工效率。
三、脚手架设计施工方案
1.确定脚手架类型:考虑到商业综合楼的高度和复杂性,建议采用门式
脚手架结构,以确保稳定性和安全性。
2.材料选择:脚手架梁材质应选用高强度钢材,连接件采用可靠的连接
方法,确保整体结构牢固。
3.建立施工队伍:组建专业的脚手架搭建团队,确保施工过程中的协调
配合和效率。
4.安装脚手架:根据设计方案,按照严格的施工标准和步骤搭建脚手架
结构,确保安全和稳定。
5.定期检查:施工过程中定期检查脚手架结构,发现问题及时修正,确
保施工进程顺利进行。
四、结语
商业综合楼工程脚手架设计施工方案是整个施工过程中重要的一环,合理设计和施工可以提高施工效率,确保施工质量和安全。
希望本文对相关工程师和施工人员有所帮助,引起更多对脚手架设计施工方案的重视和关注。
一、编制依据二、工程简介综合楼工程,位于平谷区上纸寨金叶园会议中心东北角,总建筑面积8175.83m2,其中地下一层建筑面积1830.39m2,地上四层建筑面积6345.44 m2;结构形式为现浇框架,总高为17.30m(檐口处)。
本工程主要特点为:(1)施工现场平面面积规整,周边施工区域仅南侧为可利用场地,北侧与东侧上空均有高压线,南侧围档临近基槽边缘。
(2)建筑整体为矩形40×46米,地上部分四周为回廊式客房,中部自首层大厅至四层屋面为天井式,四层屋面安装可开启式天幕。
三、施工安排3.1材料准备1)本工程脚手架采用Φ48钢管(壁厚3.5mm)搭设,扣件连接,5cm厚脚手板、脚手架外立杆内侧张设密目安全网。
2)Φ48钢管材质质量应符合GB/T700中Q235-A级钢的相应规定,长度宜为4~6m,有严重锈蚀、弯曲、压扁、损伤和裂纹者严禁使用。
3)扣件应采用可锻铸铁扣件,其材质应符合GB15831的规定。
4)3.2劳动力组织3.3施工计划1)以主体结构为控制,随主体施工的速度保证正常施工使用的需要。
架子高度高于施工操作面1.5米;外围护架子搭设成双排架子,搭设高度最高处为19.20m。
2)架子搭设计划3)四、脚手架工程施工2.1基础施工1.基础施工时作业面搭设双排脚手架。
2.基础施工人员进出基础坑内必须用钢管搭设专用马道,并设好护栏。
3.基坑开挖后要在四周设护身栏和挡水台。
2.2主体结构脚手架施工主体结构工程外脚手架采用扣件式钢管双排脚手架,该架子随地上结构施工同步搭设,并作为装修用架子;基础、结构工程双排脚手架施工基本要求。
1.搭设脚手架所用材料均应符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001及《脚手架安全技术操作规程》的有关要求。
2.脚手架地基应平整夯实,并有良好的排水坡度,防止积水浸泡地基。
3.脚手架外皮立杆距墙1400,里皮立杆距墙200,并应根据建筑物的平面凹凸形式保持与建筑物墙面距离为200,架子顶端高度必须超过女儿墙或檐板1.5米。
4.立杆纵间距1.5米,立杆横距1.2米,顺水间距按层高不同为1.5米~1.8米。
大横杆与立杆交点处必须设置一根小横杆,用直角扣件扣接且严禁拆除。
当脚手架遇作业层时每跨应再增加一根小横杆。
为加强脚手架的纵向整体稳定性,在脚手架外侧立面的两端各设置一道剪刀撑,中间每隔15米设一道剪刀撑,剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与地面夹角为450~600,底部斜杆下端应落地支撑在垫板上。
5.每根立杆下应设底座,底座下垫50厚通长脚手板,并设置纵、横向扫地杆;扫地杆距立杆底座上皮不大于200,采用直角扣件固定。
6. 作业层脚手板沿纵向应满铺,做到严密、牢固、铺平、铺稳、铺实,离开墙面120~150mm,脚手板的铺设可采用对接平铺,亦可采用搭接铺设,脚手板对接平铺时,接头处必须设两根横向水平杆,脚手板外伸长应取130~150mm,两块脚手板外伸长度的和不应大于300mm,脚手板搭接铺设时,接头必须支在横向水平杆上,搭接长度应大于200mm,其伸出横向水平杆的长度不应小于100mm。
作业层端部脚手板探头长度应取150mm,其板长两端均应与支撑杆可靠固定,并均须绑180以上高度挡脚板。
7.作业层下紧贴脚手板下部兜一层平网作为安全防护措施。
8.当施工操作面脚手架2米以上时,每步绑两道护身栏,并须绑180以上高度挡脚板。
9.架子与结构拉结点,设在楼层处,垂直间距不大于4米,水平间距不大于6.50米,拉结点使用Φ48短管预留在楼板砼内或与框架柱用短管拉接。
10.扣件螺栓拧紧扭力矩不应小于40N.m,且不应大于65N.m。
并采用扭力扳手按随机分布的原则抽样检查,不合格的必须重新拧紧,直至合格。
2.3斜道搭设:上人斜道宽度1.1~1.2米,坡度1:3,斜道平台宽度1.1~1.2米,周围设置栏杆和挡脚板,斜道脚手板上应每隔250 mm设一根防滑木条,木条厚度20~30 mm。
2.4架子拆除1)拆除作业必须由上而下逐层进行,严禁上下同时作业。
2)连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚架,分段拆除高差不应大于2步,如高差大于2步,应增设连墙件加固。
3)当脚手架拆至下部最后一根长立杆的高度,应先在适当位置搭设临时抛撑加固后,再拆除连接件。
4)当脚手架采取分段、分立面拆除时,对不拆除的脚手架两端,应先按规定设置连墙件和横向斜撑加固。
5)各种配件严禁抛掷至地面,运至地面的构配件及时检查、整修与保养,并按品种、规格随时码放。
2.5架子安全管理1)脚手架搭设人员必须是经过考核合格的专业架子工,上岗人员应定期体检,合格者方可持证上岗。
搭设设脚手架人员必须戴安全帽、系安全带、穿防滑鞋。
2)脚手架的构配件质量按规定进行检查验收,合格后方准使用。
旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换;新扣件应有生产许可证、法定检测单位的测试报告和产品质量合格证。
木脚手板应采用杉木或松木制作,宽度不宜小于200,厚度不应小于50,腐朽的脚手板不得使用。
3)作业层上的施工荷载应符合设计要求,不得超载,不得将模板支架、泵送混凝土输送管固定在脚手架上。
4)当有六级及六级以上大风和雾、雨雪天气时应停止脚手架搭设与拆除作业,雨、雪后上架作业应有防滑措施,并应扫除积雪。
5)脚手架接地、避雷措施等应按现行《施工现场临时用电安全技术规范》有关规定执行。
6)脚手架使用期间,未经同意,任何人严禁拆除下列杆件a.主节点处的纵、横向水平杆,纵、横向扫地杆。
b.脚手架与结构的拉接件。
c.脚手板7)搭拆脚手架时,地面应设围栏和警戒标志,并派专人看守,严禁非操作人员如内。
8)脚手架施工完毕后,须经有关部门验收合格后方可使用。
2.6双排架脚手承载验算计算依据:JGJ130-2001,以下计算中查表为JGJ130-2001中相应表号,风荷载系数选自于GB50009-2001中的相应表号。
本工程脚手架采用ф48×3.5钢管搭设脚手架,连墙件的计算水平距离取6.5m,上下间距为4.0m ;立杆间距Lb=1.5m, 立杆横距Lb=1.2m,水平杆步距h=1.8m,作业层横向水平杆间距为0.75m, 脚手架搭设总高为19.20m,脚手架底部设焊接底座,铺垫250(宽)×50(厚)mm 通长脚手板,地基土分层夯实,fgk=170KN/m2, 基本风压0.35 KN/m2, 作业层的施工荷载取3KN/m 2, 脚手板自重为0.35 KN/m2。
(1)验算作业层处水平杆抗弯强度、挠度水平杆线性荷载设计值q=0.75×3+0.75×0.35=2.51 KN/mσ= W M max=0.10ql02/5.08=111.17<f =205N/mm2满足要求V=0.677ql04/100EI=3.43mm< l0/150=10mm 满足要求(2)立杆的地基验算计算组合风荷载时,立杆段轴向力设计值N 脚手架结构自重标准值产生的轴向力 NG1K=0.1394×19.20=2.68KN 构配件(脚手板)自重产生的轴向力。
NG2K=0.35×1.5×1.2=0.63 KN施工荷载产生的轴压力总和N NQK=3×1.5×1.2/2=2.7KNN=1.2(NG1K+ NG2K)+0.85×1.4NQK=1.2(2.68+0.63)+0.85×1.4×2.7=7.18KN 上部结构传至基础的轴向力设计值为N N=7.18KN木垫板作用长度取0.5m, 基础面积A=0.5×0.25=0.125m2 地基承载力设计值fg=KC•fgk=0.4×170=68KN/m2P=N/A=7.18/0.125=57.44 KN/m2<68KN/m2 满足要求。
(4)连墙件的强度、稳定性和连接强度验算 查表7.2.1得μZ=0.93查表4.2.4得μS=1.3ϕ =1.3×0.4=0.52 (ϕ取0.4) 查附图D.5.3得W0=0.4KN/m2WK=0.7μZ•μS•W0=0.7×0.93×0.52×0.35=0.1KN/m2 连墙件的轴向力设计值 Nl=NlW+N0=1.4WKAW+N0=1.4×0.1×4×6.5+5=8.64KN>8KN(应设双卡扣) 连墙件稳定承载验算(连墙件l0取0.9m )l0/i=90÷1.58=56.96<[λ] 查表得ϕ=0.83 48钢管截面=489mmA N ϕ1=48983.01006.83⨯⨯=19.86 N/mm2<f 满足要求2.7脚手架搭设示意图脚手架搭设示意图综合楼工程架子施工方案北京六建集团公司2010年6月目录一、编制依据 (1)二、工程简介 (1)三、施工安排 (2)3.1材料准备 (2)3.2劳动力组织 (3)3.3施工计划 (3)四、脚手架工程施工 (4)2.1基础施工 (4)2.2主体结构脚手架施工 (5)2.3斜道搭设: (6)2.4架子拆除 (7)2.5架子安全管理 (7)2.6双排架脚手承载验算 (8)2.7脚手架搭设示意图 (11)。
