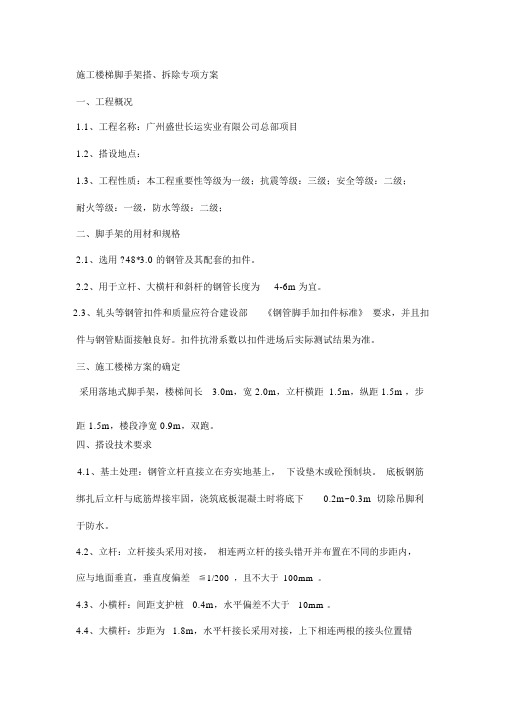

施工楼梯脚手架搭、拆除专项方案一、工程概况1.1、工程名称:广州盛世长运实业有限公司总部项目1.2、搭设地点:1.3、工程性质:本工程重要性等级为一级;抗震等级:三级;安全等级:二级;耐火等级:一级,防水等级:二级;二、脚手架的用材和规格2.1、选用 ?48*3.0 的钢管及其配套的扣件。
2.2、用于立杆、大横杆和斜杆的钢管长度为4-6m 为宜。
2.3、轧头等钢管扣件和质量应符合建设部《钢管脚手加扣件标准》要求,并且扣件与钢管贴面接触良好。
扣件抗滑系数以扣件进场后实际测试结果为准。
三、施工楼梯方案的确定采用落地式脚手架,楼梯间长 3.0m,宽 2.0m,立杆横距 1.5m,纵距 1.5m ,步距1.5m,楼段净宽 0.9m,双跑。
四、搭设技术要求4.1、基土处理:钢管立杆直接立在夯实地基上,下设垫木或砼预制块。
底板钢筋绑扎后立杆与底筋焊接牢固,浇筑底板混凝土时将底下0.2m~0.3m 切除吊脚利于防水。
4.2、立杆:立杆接头采用对接,相连两立杆的接头错开并布置在不同的步距内,应与地面垂直,垂直度偏差≦1/200,且不大于100mm。
4.3、小横杆:间距支护桩0.4m,水平偏差不大于10mm 。
4.4、大横杆:步距为 1.8m,水平杆接长采用对接,上下相连两根的接头位置错开不小于 500mm ,同一步内外两根接头错开不在同一跨内。
4.5、剪刀撑:为加强脚手架系统的整体稳定,尽量减少扭转变形,应使脚手架外侧与地面成 45°~60 °角,全覆盖式设置钢管剪刀撑节点连接纵横连续。
4.6、附墙杆:按竖向间距 2.5m,在中间休息平台处外伸水平杆与支护桩植筋进行焊接作附墙杆进行刚性连接。
防止脚手架内、外移动,附墙杆采用?16钢筋焊接于 ?48*3.0 脚手架横杆上。
4.7、防护栏:脚手架外立面满挂密目安全网,形成封闭状,楼梯扶手0.9m 高。
五、拆除技术要求5.1、拆架前,拟定作业计划,进行安全技术交底后才准工作。

如何使用脚手架施工方案进行楼梯施工楼梯作为建筑中必不可少的部分,其施工过程需要仔细规划和有效的工具。
脚手架施工方案是一种常用的方法,在楼梯施工中起到了重要的作用。
本文将探讨如何使用脚手架施工方案来进行楼梯的施工。
在开始楼梯施工前,首先需要做出详细的规划和设计。
这包括确定楼梯的高度、宽度、踏步数量、斜度等。
同时,还需要考虑楼梯所在的环境和周围空间的限制,以及合理的安全措施。
脚手架是一种用于搭建临时工作平台的结构,可以提供工人在高处施工时的稳定支撑。
在楼梯施工中,使用脚手架可以使工人更加安全、便捷地进行施工。
下面我们将逐步介绍脚手架的搭建和使用步骤。
首先,需要选择合适的脚手架类型。
根据楼梯的形式和具体情况,可以选择常见的悬挑式脚手架、立杆式脚手架或者其他类型的脚手架。
不同的脚手架类型有不同的特点和用途,需要根据实际情况进行选择。
然后,根据楼梯的规格和形式确定脚手架的搭建方式。
在楼梯施工中,脚手架一般需要搭建在楼梯的一侧或两侧,以提供支撑和工作平台。
根据楼梯的高度和长度,确定脚手架的高度和长度,并确保其稳定和安全。
接下来,开始脚手架的搭建。
首先需要搭建脚手架的支撑结构,包括立杆、横杆、纵杆等。
根据楼梯的高度和长度,选择合适的立杆和横杆,并按照固定要求进行安装。
同时,要保证脚手架结构的稳定和牢固。
然后,搭建脚手架的平台。
平台是工人进行施工的工作区域,需要保证其平整、稳固和安全。
一般使用木板、钢板等材料作为平台,根据楼梯施工的需要进行搭建。
在搭建平台时,要注意材料的选择和使用,确保其质量和可靠性。
完成脚手架的搭建后,就可以开始楼梯的施工工作了。
首先,根据楼梯的规格和设计要求,确定踏步和扶手的位置和尺寸。
然后,使用合适的工具和材料,进行踏步和扶手的安装。
在安装过程中,要注意工艺和细节,确保楼梯的稳定和安全。
同时,在楼梯施工中要注意安全和保护措施。
工人在脚手架上工作时,要佩戴安全帽、安全绳等个人防护装备,确保自身的安全。

脚手架施工方案脚手架脚手架施工方案一、工程概况本工程位于珠海市斗门区乾务镇三村工业区内,施工场地较宽畅,平坦,场地有排水、道路等设施可满足施工条件。
1. 综合楼C:建筑面积4472.70 M2,六层框架结构。
2. 建筑总高度20.30M;外围尺寸84.70M*9.50M。
3. 工程结构情况:基础为予制 300砼管桩。
脚手架施工方案C30砼现浇承台、C30砼框柱、C25砼楼面100mm厚。
天面为C25砼屋面100mm厚。
4. 工程装钸情况:内墙为普通抹灰,外墙乳胶漆、门窗为防火门和铝合金推拉窗。
二、脚手架搭设要求结合本工程结构形式,实际施工特点建筑物四周搭落地式,全高全封闭的落地式扣件钢管脚手架。
此架为一架二用,既用于装修施工,同时兼作安全防护。
荷载按装修荷载考虑,要求三层同时作业。
脚手架搭设采用双排。
立杆距结构外沿0.25m,排距(横距)为0.7m,立杆距离1.5m,大横杆步距为1.8m。
脚手架采用直径为 48 3.5的Q235钢管,安全主网为检测合格的密目网,重量为0.01KN/m2。
竹串片脚手板。
三、脚手架构造要求,及技术措施1. 地基处理:基坑回填每30cm厚一层用振动打夯进夯实,密实度采用环刀取样进行试验,夯实土层承载力达到60270KN/m2。
再在夯实土层上现浇C15混凝土进行硬化,厚度100mm。
所有脚手架的基础必须平整。
基础上底座下设置垫板,其厚度不小于50mm,布设必须平稳,不得悬空;并在四周距脚手架外立杆50cm处设一浅水沟排水。
2. 立杆:脚手架采用双排立杆、立杆顶端高出结构檐口上1.5m。
立杆底部用单管底座。
立杆接头采用对接扣件连接,立杆与大横杆采用直角扣件连接。
接头交错布置,两个相邻立柱接头避免出现在同步同跨内,并在高度方向错开的距离不小于50cm;各接头中心距主节点的距离不大于60cm。
3.大横杆:大横杆置于横杆以上,在立杆的内侧,用直角扣件与立杆扣紧;其长度大于3m跨度不小于6m,同一步大横杆四周要交圈。
脚手架搭设施工方案(通用7篇)满堂脚手架又称作满堂红脚手架,是一种搭建脚手架的施工工艺。
满堂脚手架相对其他脚手架系统密度大,明了一点就是满屋子搭架子。
满堂脚手架相对于其他的脚手架更加稳固。
满堂脚手架主要用于单层厂房、展览大厅、体育馆等层高、开间较大的建筑顶部的装饰施工。
由立杆、横杆、斜撑、剪刀撑等组成.使用了满堂脚手架后,3.6米以上的内墙装饰不再另行计算装饰脚手架,而内墙的砌筑脚手架仍按里脚手架规定计算。
满堂脚手架的使用视其高度而定,当天棚净高在3.6M以下者,不管天棚采用何种装饰工艺,均不计算装饰脚手架。
当天棚净高在3.6M至5.2M之间时,天棚的装饰脚手架按满堂脚手架本层定额计算,当天棚净高在5.2M上时,天棚的装饰脚手架要计算基本层和增加层两个定额项目。
满堂脚手架的整体性与稳定性注意事项:1、立杆:架体设纵横向扫地杆,扫地杆设在基础上平面200mm处的立杆上,用十字扣件固定在立杆上,立杆之间必须按步距满设双向水平杆,确保两方向足够的设计刚度。
立杆接头要错开不设在同一层面上,立杆下端与垫木间增加木楔,用来调整立杆沉降不匀。
2、水平杆:纵横向水平杆用直角扣件固定在立杆上,扣件的拧紧力矩控制在45-60Nm,水平杆在转角处必须交圈(构成井字形结构)。
3、连墙杆:架体与混凝土框柱进行有效的附墙连接,以提高支模架在施工荷载作用下的变形本事。
4、模板施工中应注意易发生的质量问题:a)柱模板容易产生的问题:截面尺寸不准,柱位置位移,柱弯曲。
采取办法是:支模前按图弹出位置线,四周用木条顶死(留出板厚度)可保证底部位置准确,根据柱的截面尺寸配制的模板四周背好方木,四边吊正,加箍锁死,再四周拉好支撑。
b)梁板模板容易产生的问题:梁梆不平直,梁底不平,梁口不顺直,防止办法有:梁板模板支撑,龙骨的间距应经过计算后,确保其强度、刚度、底模水平杆应按设计和规范要求起拱,拉通线锁梁口,防止口上变形。
施工程序:基础放线钢筋绑扎支模校验浇筑砼5、墙体模板的配置模板配置高度:内板高度:2920mm;接高:1850mm外板高度:2920mm;接高:1850mm工程外墙周圈的结构特点,外墙周圈满配一层高200mm的吊梆模。

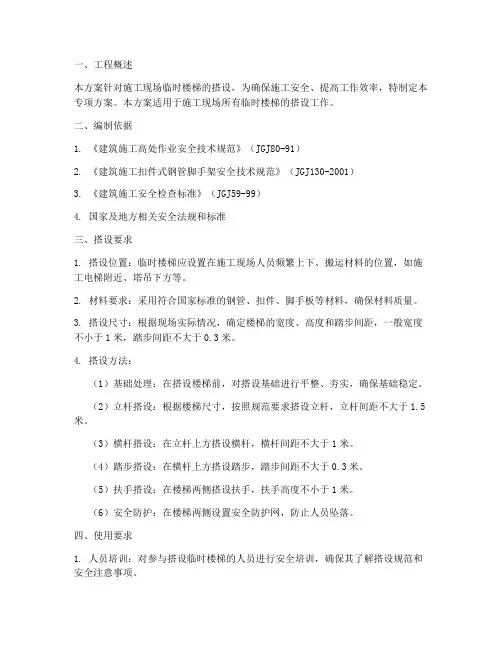

一、工程概述本方案针对施工现场临时楼梯的搭设,为确保施工安全、提高工作效率,特制定本专项方案。
本方案适用于施工现场所有临时楼梯的搭设工作。
二、编制依据1. 《建筑施工高处作业安全技术规范》(JGJ80-91)2. 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)3. 《建筑施工安全检查标准》(JGJ59-99)4. 国家及地方相关安全法规和标准三、搭设要求1. 搭设位置:临时楼梯应设置在施工现场人员频繁上下、搬运材料的位置,如施工电梯附近、塔吊下方等。
2. 材料要求:采用符合国家标准的钢管、扣件、脚手板等材料,确保材料质量。
3. 搭设尺寸:根据现场实际情况,确定楼梯的宽度、高度和踏步间距,一般宽度不小于1米,踏步间距不大于0.3米。
4. 搭设方法:(1)基础处理:在搭设楼梯前,对搭设基础进行平整、夯实,确保基础稳定。
(2)立杆搭设:根据楼梯尺寸,按照规范要求搭设立杆,立杆间距不大于1.5米。
(3)横杆搭设:在立杆上方搭设横杆,横杆间距不大于1米。
(4)踏步搭设:在横杆上方搭设踏步,踏步间距不大于0.3米。
(5)扶手搭设:在楼梯两侧搭设扶手,扶手高度不小于1米。
(6)安全防护:在楼梯两侧设置安全防护网,防止人员坠落。
四、使用要求1. 人员培训:对参与搭设临时楼梯的人员进行安全培训,确保其了解搭设规范和安全注意事项。
2. 安全检查:定期对临时楼梯进行检查,发现安全隐患及时整改。
3. 使用规范:使用临时楼梯时,人员应遵循以下规范:(1)上下楼梯时,应保持身体平衡,不得奔跑、跳跃。
(2)禁止在楼梯上放置工具、材料等物品。
(3)禁止在楼梯上休息、睡觉。
五、拆除要求1. 拆除程序:在拆除临时楼梯前,应制定详细的拆除方案,并经相关部门审批。
2. 拆除方法:按照拆除方案,依次拆除楼梯踏步、扶手、横杆、立杆等部件。
3. 拆除安全:在拆除过程中,应确保人员安全,防止意外伤害。
六、安全管理1. 安全责任:施工现场临时楼梯的搭设、使用、拆除等工作,由项目负责人负责。

脚手架楼梯施工方案1. 引言脚手架楼梯施工是在建筑施工过程中必不可少的一部分。
脚手架楼梯提供了安全稳定的上下楼方式,方便工人进行施工和操作。
本文将介绍脚手架楼梯施工的方案和注意事项。
2. 施工前准备在开始脚手架楼梯施工之前,需要进行一些准备工作。
2.1 安全检查在施工前,必须先对现场进行安全检查。
确保建筑结构稳定,没有明显的安全隐患。
同时,需要检查脚手架的搭建是否符合相关标准和规范,确保脚手架的稳定性和承重能力。
2.2 材料准备施工前需要准备所需的材料,包括脚手架材料、楼梯材料等。
脚手架材料根据实际需要确定,一般包括脚手架主体、连接件、支撑件等。
楼梯材料可以选择适合的踏步材料和扶手材料。
2.3 设计方案在施工前,需要根据具体的场地条件和施工要求设计脚手架楼梯的方案。
设计方案需要考虑到脚手架和楼梯的安全性、稳定性和可用性。
3. 施工步骤脚手架楼梯施工一般包括以下步骤:3.1 搭建脚手架首先需要搭建脚手架,确保脚手架的稳定性和承重能力。
根据设计方案和实际要求,进行脚手架的组装和安装。
需要注意的是,脚手架的基础要牢固,支撑件要稳定,连接件要牢固可靠。
3.2 安装楼梯支撑物根据设计方案,安装楼梯支撑物。
楼梯支撑物一般由立柱和横梁组成。
立柱需要根据需要调整高度,并使用支撑件固定。
横梁需要与立柱连接,确保稳定性和承重能力。
3.3 安装楼梯踏步在楼梯支撑物上安装楼梯踏步。
踏步可以选择木板或金属板等材料,需要确保踏步的坚固和防滑性。
踏步的间距要适中,确保上下楼时的舒适度和安全性。
3.4 安装楼梯扶手根据需要安装楼梯扶手。
扶手可以选择固定式或可调节式,需要确保稳固和可靠。
扶手的高度和位置要符合相关标准,方便使用者上下楼梯时的支撑和稳定。
3.5 检查和调整在完成楼梯安装后,进行检查和调整。
检查是否有松动或不稳固的地方,并及时进行修复。
确保楼梯的稳定性和安全性。
4. 施工注意事项4.1 安全第一在脚手架楼梯施工过程中,安全始终是第一要务。
脚手架施工方案有关脚手架施工方案(精选5篇)为了确保事情或工作有序有力开展,就不得不需要事先制定方案,方案是有很强可操作性的书面计划。
那么应当如何制定方案呢?以下是小编精心整理的有关脚手架施工方案(精选5篇),希望对大家有所帮助。
脚手架施工方案11、工程概况xx广场建筑装饰装修工程该设计美观,造型新颖,同时融合了多项高科技产品,具有现代建筑风格与特色。
本工程厂址位于内蒙古鄂尔多斯市,伊金霍洛旗(简称伊旗)境内。
伊旗位于内蒙古自治区鄂尔多斯东南部,北距工业重镇包头市130km,距东胜区29km,南与陕西煤城大柳塔毗邻。
xx广场建筑装饰装修工程,其工程施工资料为副井生活广场1#楼(接待中心)室内装饰装修、照明、通风、采暖系统。
一层层高10、5m,二层层高6、5m,建筑总高度17m。
局部装修高度10、5米。
本施工组织设计的编制,受到了我公司的高度重视和大力支持,公司专门成立该工程方案小组,采用“比较优化、博采众长”的编制思路,以使本方案重点突出,有较强针对性和可操作性。
涉及的装饰工程主要施工项目有:天花工程:乳胶漆、轻钢龙骨石膏板吊顶刷乳胶漆,窗帘盒。
电气照明安装工程:布管穿线、开关插座灯具安装,配电箱安装、智能设备的安装等。
墙柱面工程:乳胶漆涂料工程、石材墙柱面、瓷砖墙面、装饰板墙柱面、墙纸墙面、装饰木门、石材窗台板、装饰线条等。
给排水工程:水管道支架制作安装、管道安装、卫生洁具安装等。
本工程高支架支撑体系位于5-8轴与D-G轴范围内,层高为10、5m,用于天棚吊顶与空调系统灯具的安装,楼梯间吊顶,油漆工需要。
2、编制依据《建筑工程施工质量验收统一标准》GB50300-2001《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001《建筑安装工程施工安全操作规程》DBJ01-62-20023、施工方法:高空吊顶采用满樘内脚手架,立杆的横、纵间距1、2米,步距0、9米。
4、施工准备4、1编制脚手架施工组织设计。
建筑工程楼梯模板施工方案一、施工前准备1.1. 确定楼梯设计方案根据建筑设计图纸,确定楼梯的位置、形式和样式。
1.2. 准备材料和工具根据楼梯设计方案确定所需的材料和工具,包括楼梯板、扶手、支撑结构、水泥、砂子、砖块、水平仪、锤子、电动钻等。
1.3. 安全防护确保施工现场安全,配备必要的安全帽、手套、安全鞋等个人防护用品。
1.4. 施工人员培训确保施工人员具有相关的技能和经验,对施工过程中可能遇到的问题进行培训和演练。
1.5. 施工图纸和标准准备楼梯施工的详细图纸和相关的标准规范,确保按照要求进行施工。
二、施工工序2.1. 定位和标线根据设计图纸,在楼梯位置做好定位和标线,确定楼梯的长度和宽度。
2.2. 搭建支撑结构根据标线,在楼梯位置搭建好支撑结构,确保支撑结构牢固和平整。
2.3. 浇筑楼梯台阶在支撑结构上逐步铺设水泥砂浆,然后用木板和钢筋进行模板支撑,按照设计要求进行楼梯台阶的浇筑。
2.4. 安装楼梯扶手在楼梯侧边安装好扶手支撑结构,然后根据设计要求安装扶手及扶手栏杆。
2.5. 涂刷防水、防腐和防滑处理对楼梯台阶、扶手进行防水、防腐和防滑处理,确保楼梯的使用安全和持久。
2.6. 清理和验收施工完成后对楼梯进行清理,然后按照设计图纸和标准进行验收,确保楼梯的质量和安全性符合要求。
三、施工注意事项3.1. 施工现场管理在施工现场严格要求施工人员按照规范进行施工,遵守相关的安全和环保要求。
3.2. 加强质量控制对施工过程中的各个环节进行严格的质量控制,确保楼梯的质量和安全。
3.3. 施工期间的安全防范在施工期间加强安全教育和安全管理,确保施工人员的安全和施工现场的安全。
3.4. 现场卫生和保洁保持施工现场的卫生和保洁,确保施工过程中没有杂物和污物影响楼梯的质量和外观。
3.5. 施工材料管理严格按照要求对施工材料进行管理和使用,确保施工过程中材料的质量和使用效果。
四、施工总结在楼梯模板施工过程中,需要严格按照设计要求和标准规范进行施工,加强质量控制和安全管理,确保楼梯的质量和安全性。

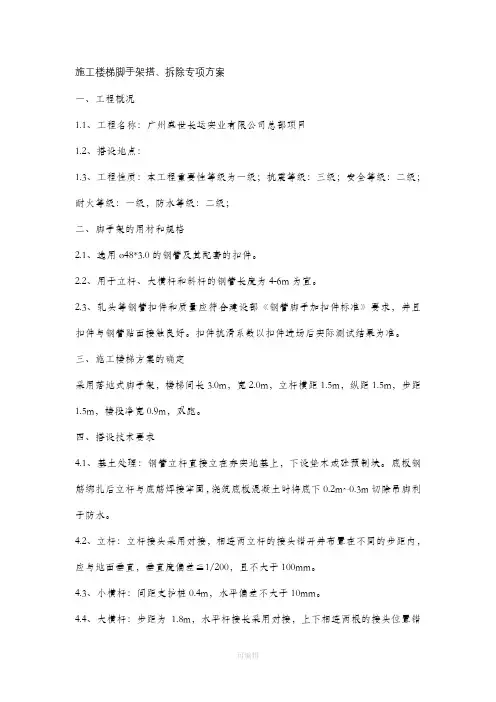

施工楼梯脚手架搭、拆除专项方案一、工程概况1.1、工程名称:广州盛世长运实业有限公司总部项目1.2、搭设地点:1.3、工程性质:本工程重要性等级为一级;抗震等级:三级;安全等级:二级;耐火等级:一级,防水等级:二级;二、脚手架的用材和规格2.1、选用ø48*3.0的钢管及其配套的扣件。
2.2、用于立杆、大横杆和斜杆的钢管长度为4-6m为宜。
2.3、轧头等钢管扣件和质量应符合建设部《钢管脚手加扣件标准》要求,并且扣件与钢管贴面接触良好。
扣件抗滑系数以扣件进场后实际测试结果为准。
三、施工楼梯方案的确定采用落地式脚手架,楼梯间长3.0m,宽2.0m,立杆横距1.5m,纵距1.5m,步距1.5m,楼段净宽0.9m,双跑。
四、搭设技术要求4.1、基土处理:钢管立杆直接立在夯实地基上,下设垫木或砼预制块。
底板钢筋绑扎后立杆与底筋焊接牢固,浇筑底板混凝土时将底下0.2m~0.3m切除吊脚利于防水。
4.2、立杆:立杆接头采用对接,相连两立杆的接头错开并布置在不同的步距内,应与地面垂直,垂直度偏差≦1/200,且不大于100mm。
4.3、小横杆:间距支护桩0.4m,水平偏差不大于10mm。
4.4、大横杆:步距为1.8m,水平杆接长采用对接,上下相连两根的接头位置错开不小于500mm,同一步内外两根接头错开不在同一跨内。
4.5、剪刀撑:为加强脚手架系统的整体稳定,尽量减少扭转变形,应使脚手架外侧与地面成45°~60°角,全覆盖式设置钢管剪刀撑节点连接纵横连续。
4.6、附墙杆:按竖向间距2.5m,在中间休息平台处外伸水平杆与支护桩植筋进行焊接作附墙杆进行刚性连接。
防止脚手架内、外移动,附墙杆采用ø16钢筋焊接于ø48*3.0脚手架横杆上。
4.7、防护栏:脚手架外立面满挂密目安全网,形成封闭状,楼梯扶手0.9m高。
五、拆除技术要求5.1、拆架前,拟定作业计划,进行安全技术交底后才准工作。
施工楼梯脚手架搭设方案Document serial number【UU89WT-UU98YT-UU8CB-UUUT-UUT108】施工楼梯脚手架搭、拆除专项方案一、工程概况、工程名称:广州盛世长运实业有限公司总部项目、搭设地点:、工程性质:本工程重要性等级为一级;抗震等级:三级;安全等级:二级;耐火等级:一级,防水等级:二级;二、脚手架的用材和规格、选用?48*的钢管及其配套的扣件。
、用于立杆、大横杆和斜杆的钢管长度为4-6m为宜。
、轧头等钢管扣件和质量应符合建设部《钢管脚手加扣件标准》要求,并且扣件与钢管贴面接触良好。
扣件抗滑系数以扣件进场后实际测试结果为准。
三、施工楼梯方案的确定采用落地式脚手架,楼梯间长,宽,立杆横距,纵距,步距,楼段净宽,双跑。
四、搭设技术要求、基土处理:钢管立杆直接立在夯实地基上,下设垫木或砼预制块。
底板钢筋绑扎后立杆与底筋焊接牢固,浇筑底板混凝土时将底下~切除吊脚利于防水。
、立杆:立杆接头采用对接,相连两立杆的接头错开并布置在不同的步距内,应与地面垂直,垂直度偏差≦1/200,且不大于100mm。
、小横杆:间距支护桩,水平偏差不大于10mm。
、大横杆:步距为,水平杆接长采用对接,上下相连两根的接头位置错开不小于500mm,同一步内外两根接头错开不在同一跨内。
、剪刀撑:为加强脚手架系统的整体稳定,尽量减少扭转变形,应使脚手架外侧与地面成45°~60°角,全覆盖式设置钢管剪刀撑节点连接纵横连续。
、附墙杆:按竖向间距,在中间休息平台处外伸水平杆与支护桩植筋进行焊接作附墙杆进行刚性连接。
防止脚手架内、外移动,附墙杆采用?16钢筋焊接于?48*脚手架横杆上。
、防护栏:脚手架外立面满挂密目安全网,形成封闭状,楼梯扶手高。
五、拆除技术要求、拆架前,拟定作业计划,进行安全技术交底后才准工作。
作业计划一般包括:拆加的步骤和方法、安全措施、堆料堆放地点、劳动组织安排等。
16号楼脚手架专项施工方案一、项目概况16号楼是一幢高层建筑,共有30层,总高度为120米。
本次施工主要是针对16号楼外部进行修缮和改造,需要搭设脚手架进行施工作业。
二、施工范围本次施工范围主要包括16号楼外部的整体粉刷、外墙修补和窗户更换等工作。
需要搭设脚手架的地点包括楼体四周以及外立面。
三、施工方案1.脚手架材料准备脚手架主要采用钢管和扣件搭建,材料应符合国家相关标准,保证施工安全。
同时,施工现场应配备足够数量的脚手架材料,确保施工进度。
2.脚手架搭建在搭建脚手架前,需要进行土方开挖,确保脚手架基础坚固。
然后按照设计图纸要求,进行脚手架的搭建工作,保证其稳固可靠。
3.安全措施在脚手架搭建完成后,应立即进行安全检查,确保脚手架的每个部分都符合安全要求。
同时,施工现场应设置警示牌和安全带,指导工人正确使用脚手架并做好防护措施。
4.施工作业施工作业过程中,应加强对脚手架的监控和管理,确保脚手架的稳定性和安全性。
同时,施工人员应注意个人防护,遵守相关安全规定,确保施工作业顺利进行。
5.施工结束施工结束后,应立即进行脚手架的拆除工作,确保施工现场的整洁和安全。
同时,对脚手架进行检查,确保所有材料都被妥善保存和回收利用。
四、总结与展望本次16号楼脚手架专项施工方案,主要是针对外部修缮和改造工作,通过搭建脚手架进行施工作业,保证了施工的顺利进行和安全实施。
未来,在施工过程中,我们将继续严格按照方案要求,加强对脚手架的管理和监控,确保施工质量和安全。
同时,我们也将不断总结经验,提高工作效率和施工质量,为项目的顺利完成做出更大的贡献。
住宅楼落地式双排外脚手架施工方案在住宅楼的建设中,安全施工是至关重要的环节之一。
双排外脚手架作为支撑和保障工人施工的重要工具,在楼房建设中发挥着重要作用。
本文将介绍住宅楼落地式双排外脚手架的施工方案,旨在提高施工效率和保障施工安全。
1. 施工前准备工作1.1 验收材料在施工前,需要对双排外脚手架的材料进行验收,确保质量合格,材料齐全。
1.2 绘制施工图纸根据实际楼房结构和尺寸,绘制双排外脚手架的施工图纸,明确脚手架的搭建位置和高度。
2. 搭建双排外脚手架2.1 安装脚手架基础根据施工图纸,先进行基础的搭建,确保脚手架的稳固性和平整度。
2.2 搭建主体结构根据搭建要求,将主体结构的杆件和连接件逐步安装,确保连接紧固牢固,结构稳固。
2.3 安装横、立杆在主体结构搭建完成后,安装横、立杆,保证脚手架的整体框架形成。
3. 安全措施3.1 定期检查在施工过程中,定期检查双排外脚手架的连接件是否牢固、脚手架是否出现松动等情况,保证施工安全。
3.2 安装防护设施在搭建双排外脚手架的同时,设置好防护设施,如安全网、防护栏杆等,确保工人的安全施工。
4. 拆除双排外脚手架4.1 安全拆除工程结束后,需要按照安全规范和要求,对双排外脚手架进行安全拆除,避免发生意外。
4.2 材料归库拆除后的材料需要进行分类归库,保证下次使用时能够顺利找到。
结语通过以上施工方案,能够有序、高效地搭建和拆除住宅楼落地式双排外脚手架,保障施工安全、提高施工效率,为住宅楼的建设提供了可靠的支撑。
希望本文的介绍对相关人员能有所帮助,保障施工安全,促进施工进展。
脚手架搭设施工方案该工程为高层建筑,依据其特点,为减少投入保证施工安全,结合我公司施工工程经验,进行脚手架施工方案设计。
一、脚手架的选择(一)外脚手架的选择本工程外架采用双排扣件式挑架,板支承采用扣件式钢管满堂架,注意搭设扫地杆和设置剪刀撑,剪刀撑与地面的夹角为45º,水平杆步距根据层高定为1500 mm~1750mm,立杆间距1.5 m。
挑架每五层挑一道。
(二)主体结构梁板支撑架主体结构施工全部搭设满堂脚手架。
现浇有梁板底模支撑立杆的间距为:板下纵横间距不大于1000mm,梁下间距不大于900mm。
(三)内装饰搭设可移动式活动架。
二、脚手架的搭设参数(一)架子的立杆纵距为1.5m,横距为1.0m,纵向水平杆间距1500 mm~1750mm,横向小横杆间距为1.2m,横向小横杆下设通长大横杆。
大横杆以上900mm设护身栏杆。
(二)脚手架与主体结构的设置拉结点,拉结点纵横间距为纵×横=3.0m×4.5m。
(三)脚手架外侧设置剪刀撑,斜撑与水平线的夹角为45度~60度。
(四)脚手架仅作主体施工的操作架和安全保护,严禁在架体上堆载重物或违章操作。
三、脚手架搭设(一)立杆垂直偏差:纵向偏差不大于H/200;且不大于100mm,横向偏差不大于H/400,且不大于50mm(H为架高)。
(二)纵向水平杆水平偏差不大于总长度的1/300,且不大于20mm,横向水平杆水平偏差不大于10mm。
(三)扣件紧固力定在45~55N·m范围内,不得低于45N·m或高于60N·m。
(四)连墙点的数量、位置要正确,连接牢固,无松动现象。
(五)操作层脚手板的铺设满铺、铺稳,离开墙面120~150mm,脚手板对接铺设时,接头处设置两根横向水平杆,不允许有接头板,脚手板挑出长度不超过150mm。
(六)脚手架外侧满挂聚氯乙烯密目防火安全网进行全封闭施工。
(七)脚手架搭设应进行书面安全技术交底,搭设完毕后应检查验收后方可投入使用。
楼梯施工方案楼梯施工方案是指在建筑中安装楼梯的具体施工步骤和方案。
楼梯施工是建筑工程中一个重要的环节,不仅需要保证施工质量和安全性,还要考虑施工进度和成本控制等因素。
下面是一份关于楼梯施工方案的700字的简要说明:楼梯类型:本方案适用于室内楼梯施工,楼梯类型为直梯并呈U型结构。
施工准备:在开工前,需要准备好施工设备和材料,包括台阶板、扶手、支撑材料等。
同时还需进行现场勘测,确保楼梯施工符合设计要求。
施工步骤:1. 安装楼梯框架:首先,根据楼梯设计的尺寸和要求安装楼梯框架。
楼梯框架主要由楼梯台阶和梯板组成,要求牢固稳定。
2. 安装扶手:在楼梯一侧安装扶手,扶手应符合安全标准,并与楼梯框架连接牢固。
3. 安装楼梯脚手架和安全网:为了保证施工安全,需在楼梯两侧安装脚手架,并张设安全网。
4. 安装楼梯支撑材料:楼梯施工过程中需要使用支撑材料来支撑楼梯框架,确保其稳定。
支撑材料一般采用钢管等材质,需要根据实际情况调整支撑的位置和数量。
5. 楼梯表面处理:楼梯施工完成后,需要对楼梯表面进行处理。
可以采用刷漆、抹灰等方式,使楼梯表面光滑平整。
6. 检查和验收:施工完成后,进行楼梯的全面检查,确保楼梯的质量和安全性。
同时还需要邀请相关部门对楼梯进行验收,确保符合建筑安全标准和消防要求。
施工注意事项:1. 在施工过程中,要保证施工现场的整洁和安全。
及时清理落下的材料和垃圾,避免造成安全隐患。
2. 施工人员必须配戴安全帽、安全鞋等个人防护用品,确保自身安全。
3. 施工过程中要注意操作规范,避免操作失误造成安全事故。
4. 施工过程中应与其他施工作业协调配合,确保施工进度。
总结:楼梯施工是一项复杂的工作,需要施工人员具备相关专业知识和技能,严格按照施工方案进行操作。
通过合理安排施工步骤和注意事项,可以确保楼梯施工质量和安全性,提高工作效率。
同时,楼梯施工方案也需要根据实际情况进行调整和优化,以满足不同项目的需求。
第1篇一、工程概况本工程位于XX市XX区,为某老旧小区的修缮工程。
工程内容包括楼体墙面、屋顶、楼梯等部位的维修和改造。
为确保施工安全和质量,特制定本脚手架施工方案。
二、脚手架类型及选材1. 脚手架类型:本工程采用双排脚手架,适用于高层建筑的修缮工程。
2. 脚手架选材:- 主立杆:采用φ48×3.5mm钢管,每根立杆长度为6m。
- 横杆:采用φ48×3.5mm钢管,长度为3m。
- 竖向斜撑:采用φ48×3.5mm钢管,长度为2m。
- 水平斜撑:采用φ48×3.5mm钢管,长度为2m。
- 横向斜撑:采用φ48×3.5mm钢管,长度为1m。
- 脚手板:采用2cm厚木板,每隔50cm设置一根防滑条。
- 连接件:采用扣件式连接,确保连接牢固。
三、脚手架搭设要求1. 脚手架基础处理:- 清理施工场地,确保基础平整、坚实。
- 基础垫木采用方木,长度不小于50cm,厚度不小于10cm。
- 垫木间距不大于1.5m,确保立杆均匀受力。
2. 脚手架搭设步骤:- 根据设计图纸,确定脚手架搭设位置和高度。
- 安装立杆,确保垂直度误差不超过1%。
- 搭设横杆,与立杆连接牢固。
- 安装竖向斜撑、水平斜撑和横向斜撑,确保脚手架稳定。
- 搭设脚手板,每隔50cm设置一根防滑条。
- 脚手架外侧设置防护栏杆,每隔1m设置一道,高度不小于1.2m。
3. 脚手架检查与验收:- 施工过程中,定期检查脚手架的稳定性、连接牢固性。
- 完成脚手架搭设后,组织专业人员进行验收,合格后方可投入使用。
四、脚手架使用及维护1. 脚手架使用期间,严格控制人员数量和作业范围,防止超载。
2. 严禁在脚手架上堆放杂物,避免影响脚手架的稳定性。
3. 定期对脚手架进行检查、维护,发现问题及时处理。
4. 使用过程中,禁止随意拆除、移动脚手架。
五、安全措施1. 脚手架搭设前,对施工人员进行安全教育培训,提高安全意识。
2. 施工现场设置明显的安全警示标志,提醒施工人员注意安全。
脚手架专项施工方案三篇方案是从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划。
“方案”,即在案前得出的方法,将方法呈于案前,即为“方案”。
以下是好运范文网分享的脚手架专项施工方案三篇,希望能帮助到大家!脚手架专项施工方案一篇一、施工设备1、作业条件搭设方案要经批准并向作业人员进行详细交底,对各种原材料进行验收,不合格的不准使用,合格的配件要按品种、规格堆放整齐,平稳且场地不得积水,搭设位置的场地要清理、平整。
2、材料要求根据本工程的特点以及国家有关标准,合理选取各种原材料,其中钢管选用48×3、5的普通钢管,用作立杆和斜杆时长度以4—6米为宜,用作小横杆以1、3米左右为宜,且钢管上严禁打孔。
连接扣件要贴合材质要求,脚手板选用木脚手板厚度50mm每块重量不大于30kg,基础混凝土选用商品砼,强度等级为C25、二、脚手架的搭设1、工艺流程场地平整夯实浇注砼→准备工作检查→定位、放线→纵向扫地杆→立杆→横向扫地杆→大横杆→小横杆→连墙杆→剪力杆→铺脚手板→垫底托→扎防护栏杆→扎平网→扎立网2、搭设要求(1)基础:基础采用20cm砼板带,浇筑基础前,首先将基础处的冻土挖出,并进行夯实,方可进行浇筑。
浇筑完成后在板带上铺设木板,其中靠近挑檐部分的外排架体需铺设两层木板。
(2)靠近挑檐部分的架体,中间排架距离建筑物1m,在挑檐的首层部分加设十字斜拉杆,以减少挑檐部分的承重,斜拉杆共设置三步,自挑檐下反两步。
首层部分的固定连接杆,需设夹杠与建筑物紧固连接,以防止由于沉降造成挑檐受力超负荷(具体办法根据现场实际状况确定)。
外排架体从±0、00往上35m均设双立杆。
(3)从室外地坪起,设置三排脚手架,最里排搭至挑檐底部,中间排搭设屋顶檐口下50cm,最外排搭至挑檐上第三步架体。
(4)靠近平台部分的双排架体架设在平台上,首先将平台清扫干净,并且通铺木板,方可进行搭设。
(5)为防止架体压迫挑檐,在搭设内排架体时,首先在挑檐上铺设木板,然后在立管下加设底托和3cm~5cm的木楔,待脚手架验收完成后去除木楔。
楼梯脚手板石材施工方案
一、准备工作
1. 清理楼梯及周边环境,确保施工区域整洁无障碍物;
2. 准备所需材料和工具,包括石材脚手板、水泥、沙子、水平仪、切割机、锤子等;
3. 检查楼梯结构是否符合国家规范,如有不符合的地方需前往
维修;
二、石材脚手板的安装
1. 按照楼梯的形状和尺寸,使用切割机将石材脚手板切割成相
应的大小;
2. 在石材脚手板所在的位置铺设一层水泥,并加入适量的沙子,将水泥和沙子充分混合;
3. 将石材脚手板放置在水泥砂浆上,使用水平仪进行水平校准,调整至水平状态;
4. 用锤子轻轻击打石材脚手板,使其与水泥砂浆紧密贴合,同
时使用水平仪再次校准水平度;
5. 等待石材脚手板的水泥砂浆充分干燥,防止施工人员在踩踏
时将其移动或损坏。
三、注意事项
1. 石材脚手板的厚度应根据楼梯的结构和尺寸来确定,同时要
确保使用质量可靠的石材材料;
2. 在石材脚手板的铺设和水泥砂浆的调配过程中,需要注意安全,避免发生伤害;
3. 在施工过程中,需要经常检查石材脚手板的平整度和水平度,确保其质量;
4. 施工完成后,要及时清理施工现场,保持环境整洁。
以上就是楼梯脚手板石材施工方案,希望能对您有所帮助。
施工楼梯脚手架搭、拆除专项方案一、工程概况1.1、工程名称:广州盛世长运实业有限公司总部项目1.2、搭设地点:1.3、工程性质:本工程重要性等级为一级;抗震等级:三级;安全等级:二级;耐火等级:一级,防水等级:二级;二、脚手架的用材和规格2.1、选用ø48*3.0的钢管及其配套的扣件。
2.2、用于立杆、大横杆和斜杆的钢管长度为4-6m为宜。
2.3、轧头等钢管扣件和质量应符合建设部《钢管脚手加扣件标准》要求,并且扣件与钢管贴面接触良好。
扣件抗滑系数以扣件进场后实际测试结果为准。
三、施工楼梯方案的确定采用落地式脚手架,楼梯间长3.0m,宽2.0m,立杆横距1.5m,纵距1.5m,步距1.5m,楼段净宽0.9m,双跑。
四、搭设技术要求4.1、基土处理:钢管立杆直接立在夯实地基上,下设垫木或砼预制块。
底板钢筋绑扎后立杆与底筋焊接牢固,浇筑底板混凝土时将底下0.2m~0.3m切除吊脚利于防水。
4.2、立杆:立杆接头采用对接,相连两立杆的接头错开并布置在不同的步距内,应与地面垂直,垂直度偏差≦1/200,且不大于100mm。
4.3、小横杆:间距支护桩0.4m,水平偏差不大于10mm。
4.4、大横杆:步距为1.8m,水平杆接长采用对接,上下相连两根的接头位置错开不小于500mm,同一步内外两根接头错开不在同一跨内。
4.5、剪刀撑:为加强脚手架系统的整体稳定,尽量减少扭转变形,应使脚手架外侧与地面成45°~60°角,全覆盖式设置钢管剪刀撑节点连接纵横连续。
4.6、附墙杆:按竖向间距2.5m,在中间休息平台处外伸水平杆与支护桩植筋进行焊接作附墙杆进行刚性连接。
防止脚手架内、外移动,附墙杆采用ø16钢筋焊接于ø48*3.0脚手架横杆上。
4.7、防护栏:脚手架外立面满挂密目安全网,形成封闭状,楼梯扶手0.9m高。
五、拆除技术要求5.1、拆架前,拟定作业计划,进行安全技术交底后才准工作。
作业计划一般包括:拆加的步骤和方法、安全措施、堆料堆放地点、劳动组织安排等。
5.2、拆架时周围设防护转栏,竖立警戒标志,地面应设专人指挥,禁止非工作人员进入。
5.3、拆架程序遵守由上而下,先搭后拆的原则。
即先拆拉杆、脚手板、剪刀撑、斜撑,而后拆小横杆、大横杆、立杆等,并按一步一清的原则依次进行,严禁上下同时进行拆架作业。
5.4、拆立杆时,要先抱住立杆再拆最后两个扣件,拆除大横杆、斜撑、剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣。
5.5、边墙杆(拉结点)应当随拆除进度逐层拆除,拆抛撑时,应当用临时撑支柱,然后才能拆除。
5.6、拆除时,要同一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应当先通知对方,以防坠落。
5.7、拆架时严禁触及脚手架附近电源线,以防触电事故。
5.8、在拆架时,不得中途换人,如必须换人时,应当将拆除情况交代清楚后方可离开。
5.9、拆下的材料要及时下运,严禁抛掷,运至地面的材料应当指定地点随拆随运,分类堆放,当天拆当天清,拆下的扣件要集中回收处理。
6、安全技术要求6.1、操作者应当有特种作业上岗证,身体健康,并在接受本工程项目部的安全交底后方可上岗。
6.2、高空施工时应当佩带安全带,严禁向下抛扣件等物品,上部施工时,地面应当有专人警戒守护。
6.3、作业人员应当衣着灵便,但不准赤膊裸身,应当穿软底防滑鞋。
6.4、高处作业材料堆放平稳,不可放置在临边或洞口附近,以防坠落,凡有坠落可能的任何物体,都要一律撤除或加以固定。
6.5、施工过程中应边搭边铺脚手板,并将脚手板用铁丝绑扎稳固,以防滑脱,安全有效的围护设施应同步跟上,连墙杆设置也同步跟上。
6.6、施工中若发生安全设施隐患或缺陷,务必及时处理或停工,并向上级汇报,班前、班后均应当检查已施工部分的质量,安全情况,并按查验情况逐次以记录。
6.7、脚手架的搭设或拆除工作,均不得上、下步同时作业。
6.8、严禁强风、雨、雪及夜间高空搭设和拆除作业操作。
6.9、各种电线不得直接在钢管脚手架上缠绕,电线和电动机具必须与脚手架接触时,应当有可靠的绝缘措施。
6.10、按照要求配置足够数量的灭火器,不得在脚手架上吸烟,或从室内向脚手架上扔烟头。
五、计算1.计算参数设定(1)基本参数人行施工梯采用Φ48×3.0立杆,施工梯搭设总高度14.25m,搭设材料为钢管;层高5.0m;立杆步距h=1.90m, 施工梯宽度0.80m,立杆纵距L a=1.00m,施工梯共三个纵跨。
(2)钢管截面特征钢管类型Φ48×3.0mm,截面积A=424mm,惯性矩I=107800mm4;截面模量W=4490mm3,回转半径i=15.9mm,每米长质量0.0326kN/m;Q235钢抗拉、抗压和抗弯强度设计值f=205N/mm2,弹性模量E=206000N/mm2。
(3)荷载标准值1)永久荷载标准值每米立杆承受的结构自重标准值0.1295kN/m施工梯采用冲压钢脚手板,自重标准值为0.30kN/m2栏杆与挡板采用栏杆冲压钢竹笆栏杆,自重标准值为0.1100kN/m施工梯上吊挂的安全设施(安全网)自重标准值0.002kN/m22)施工均布活荷载标准值施工梯1.00kN/m23)作用于施工梯上的水平风荷截标准值ωk施工梯高度为14.25m,工程位于广东省广州市,基本风压ω0=0.50kN/m2地面粗糙度按D类,风压高度变化系数μz=0.51(标高+5m)挡风系数=0.80,靠建筑物按敞开、框架和开洞墙计算,则脚手架风荷载体型系数:μs=1.3=1.3×0.80=1.040,水平风荷截标准值ωk=μzμsω0=0.51×1.040×0.50=0.27kN/m22. 施工梯纵横向水平杆验算(1)横向杆的计算横向杆按照简支梁进行强度和挠度计算1)均布荷载值计算横向杆的自重标准值q1=0.0326kN/m脚手板的荷载标准值q2=0.30×0.25=0.08kN/m活荷载标准值Q=3.00×0.25=0.75kN/m荷载的计算值q=1.2×(0.0326+0.08)+1.4×0.75=1.18kN/m2)抗弯强度计算M max=qL2/8=1.18×0.802/8=0.09kN.m=90000N.mm=M max/W=90000/4490=21.02N/mm2横向杆的抗弯强度σ=21.02N/mm2<f=205N/mm2,满足要求。
3)挠度计算q=0.0326+0.08+0.75=0.86kN/m,υmax=5qL2/384EI=5.0×0.86×8004/(384EI)=0.21mm横向杆的υmax=0.21mm<[υ]=L/150=5.33mm与10mm,满足要求。
(2)纵向斜杆的计算纵向杆按照3跨连续梁进行强度和挠度计。
L=立杆纵距/cos[ATan(施工梯层高度/水平距离)] =1.0/cos[arctg(5.0/3.0)] =1.94m梯级板斜宽=0.25/(cos[ATan(5.0/3.0)])=0.491)荷载值计算横向杆的自重标准值P11=0.0326×0.80=0.03kN脚手板的荷载标准值P12=0.30×0.80×0.49=0.12kN活荷载标准值Q=1.00×0.80×0.49=0.39kN荷载的计算值P=0.5[1.2×(0.03+0.12) + 1.4×0.39]=0.36kN2)抗弯强度验算弯矩系数:K M=0.175,M max=K m PL=0.175×0.36×1000×1944=122472N.mm= M max/W=122472/4490=27.28N/mm2纵向斜杆抗弯强度σ=27.28N/mm2<f=205N/mm2,满足要求。
3)挠度强度验算挠度系数K=1.146υ=KυPL3/(100EI)=1.146×0.36×1000×19443/(100×206000×107800)=0.53mm[υ]=L/150=1944/150=12.96mm纵向斜杆挠度υmax=0.53mm<[υ]=12.96mm,满足要求。
4)最大支座反力支座反力系数K=4.417,R=KP=4.417×0.36=1.595) 纵向水平杆与立杆连接扣件抗滑移验算纵向水平杆与立杆连接扣件R=1.59kN<R c=8.00kN(R c为扣件抗滑承载力设计值),满足要求。
内力图如下图3.立杆计算(1)立杆容许长细比验算计算长度附加系数k=1.0考虑脚手架整体稳定因素的单杆计算长度系数μ=1.5立杆步距h=1.90m,立杆计算长度L o=kμh=1.0×1.50×1.90=2.85m=2850mmλ=L o/i=2850/15.9=179.25立杆长细比λ=179.25<[210],满足要求。
施工梯每层高度5.00m,水平距离=3.0m,纵向水平杆计算跨度L=1.94m;施工梯总高度=14.25m,考虑活载满铺的情况。
(2)立杆稳定性验算1)荷载计算立杆所受荷载包括:施工梯结构自重、构配件自重及活荷。
其中:a. 施工梯结构自重包括:立杆、纵向斜杆、横向水平杆、剪刀撑和扣件等的自重:g k=0.13kN/m施工梯结构自重:N Glk=g k H=0.13×14.25=1.85kNb.构配件自重包括:脚手板、栏杆、挡脚板、安全网等到防护设施的自重脚手板重量:3×1.94×0.40×0.30=1.40kN栏杆、挡脚板重量:3×1.94×0.11=0.64kN安全网重量:14.25×1.94×0.002=0.06kN构配件自重N G2k=1.40+0.64+0.06 =2.10kNc.活荷包括:①按照满铺:N Gk=3×1.94×0.40×1.00=2.33kN②风荷载标准值计算风荷载标准值ωk=0.27kN/m2由风荷载设计值产生的立杆段弯矩M W=0.9×1.4Mωk=0.9×1.4ωk L a h2/10=0.9×1.4×0.27×1.94×1.90×1.90/10=0.24kN.m=240000kN.m2)轴心受压稳定性系数L o=kμh=1.155×1.50×1.90=3.29m=3292mmλ=L o/i=3292/15.9=207,=0.1693)立杆稳定性验算a.不组合风荷载时N=1.2(N Glk+ N G2k)+1.4ΣN Qk=1.2×(1.85+2.10)+1.4×2.33=8.00kNN/(A)=8.00×1000/(0.169×424)=111.64 N/mm2b.组合风荷载时N=1.2(N Glk+ N G2k)+0.9×1.4ΣN Qk =1.2×(1.85+2.10)+0.9×1.4×2.33=7.68kNN/(A)+M W/W=7.68×1000/(0.169×424)+240000/4490=160.63N/mm2立杆稳定性为160.63N/mm2<f=205N/mm2,满足要求。
