电力电缆第种工作票
- 格式:doc
- 大小:48.00 KB
- 文档页数:5
配电第一种工作票单位:国网XX市XX县供电公司(XX电力工程安装有限公司)编号:XX供电所1、工作负责人:袁XX班组:施工1组工作班成员(不包括工作负责人):杨XX、吴XX、吴XX、揭XX、揭XX、官XX、吴XX、艾X、王XX、王XX、吴XX、吴XX、吴XX、王XX、花只格共拾伍人2、工作任务4、计划工作时间:自2021年 06月16日06时00分至2021年 06月16日19时00分5、安全措施[应改为检修状态的线路、设备名称,应断开的断路器(开关)、隔离开关(刀闸)、熔断器,应合上的接地刀闸,应装设的接地线、绝缘隔板、遮拦(围栏)和标示牌等,装设的接地线应明确具体位置,必要时可附页绘图说明]5.5保留或邻进的带电线路、设备10kV911黄岭线金黄支线#42杆FR065智能跌落静触头侧;5.6其他安全措施和注意事项1、在公路两旁设置“线路施工、车辆慢行”标识牌;加强现场监护,2、工作现场必须有“红马甲”监护人,并履行监护工作;专人在道路侧监护过往行人。
3、电缆线检测防止感应电伤害在试验过后设备及电缆线立即进行逐项放电。
4、登杆前确认杆塔设备名称,防止误登带电杆塔。
5、线盘底、卡盘牢固,转动灵活、制动可靠,设专人指挥。
6、放、紧线过程中遇导线卡挂时,禁止用手直接拉、推导线。
7、放、紧线作业时,应与带电设备保持安全距离,并做好防感应电伤人、导线跳动及过牵引措施。
8、登杆塔前,应对登高工具进行详细检查,是否合格好用,并进行冲击试验;登杆塔前,应检查杆基、杆根和拉线是否牢靠;工作票签发人签名年月日时分工作票签发人签名年月日时分工作负责人签名年月日时分5.7其他安全措施和注意事项补充(由工作负责人或工作许可人填写)6.工作许可7.工作任务单登记8.现场交底,工作班成员确认工作负责人布置的工作任务、人员分工、安全措施和注意事项并签名:9.人员变更9.1工作负责人变动情况:原工作负责人离去,变更为工作负责人。
变电站(发电厂)第一种工作票单位:炼钢一厂编号:①1、工作负责人(监护人)②班组③2、工作班人员(不包括工作负责人)④共⑤人。
5、计划工作时间自年月日时分至年月日时分工作票签发人签名⑭签发日期:年月日时分7、收到工作票时间⑮年月日时分运行值班人员签名工作负责人签名8、确认本工作票1—7项⑯工作负责人签名工作许可人签名许可开始工作时间年月日时分9、确认工作负责人布置的任务和本施工项目安全措施工作班组人员签名10原工作负责人离去,变更为工作负责人,工作票签发人年月日时分填用第一种工作票的工作(一)高压设备上工作需要全部停电或部分停电者。
(二)二次系统和照明等回路上的工作,需要将高压设备停电者或做安全措施者(三)高压电力电缆需停电的工作。
(四)换流变压器、直流场设备及阀厅设备需要将高压直流系统或直流滤波器停用者。
(五)直流保护装置、通道和控制系统的工作,需要将高压直流系统停用者。
(六)换流阀冷却系统、阀厅空调系统、火灾报警系统及图像监视系统等工作,需要将高压直流系统停用者。
(七)其他工作需要将高压设备停电或要做安全措施者。
第一种工作票填写须知①编号:为第一种工作票的序号,编号规则见厂设备能源科下发的《电气两票管理细则》,编号顺序为:单位—作业区域—0001(数字填写为4位),单位以拼音首字母拼写。
同一天不允许出现相同编号的工作票。
②工作负责人:组织此次电气检修、电气调试的单位负责人;或是组织此次检修的变电带班长、点检员、班组长。
③班组:为检修班组的名称④工作班成员:为参与此次检修工作班组的人员,需每人签名。
⑤人数:为参与此次检修工作班组的人员的人数,需与班组签名人数一致。
⑥工作的变配电站名称及设备双重名称:如“碳钢10KV变电 101#动力1#进线柜”⑦工作地点及设备双重名称:如“碳钢10KV变电 101#动力1#进线柜”工作内容:为此次检修工作的具体内容,如“101#动力1#进线柜清扫、擦拭、母排螺丝紧固”⑧计划工作时间:由工作票签发人签发,签发时间为工作票签发人允许该检修项目的工作时间。

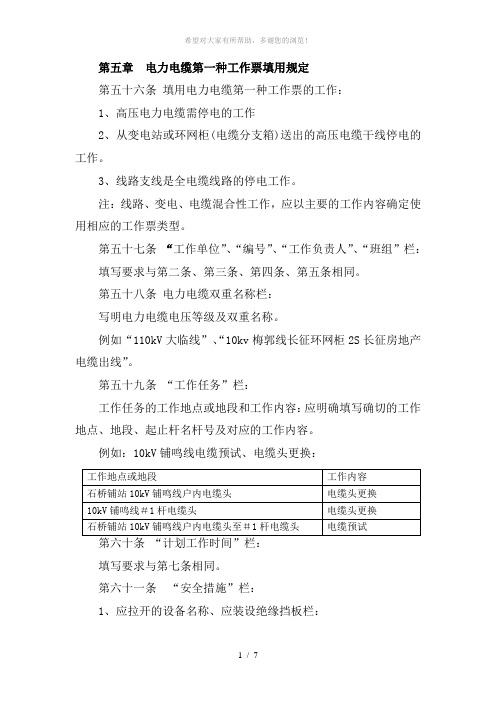

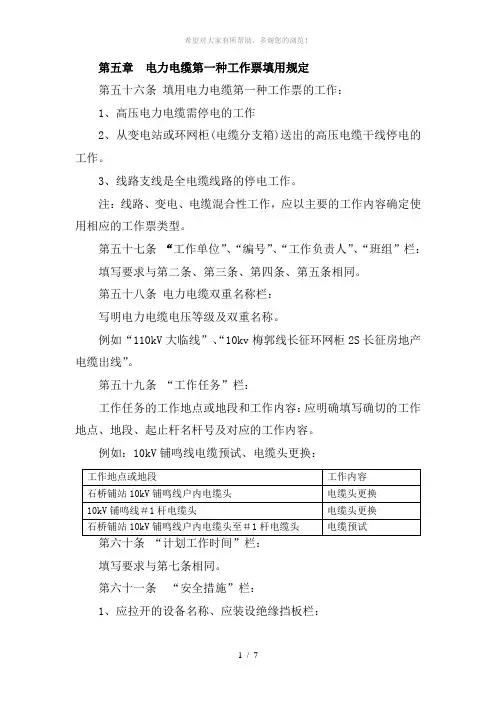

第五章电力电缆第一种工作票填用规定第五十六条填用电力电缆第一种工作票的工作:1、高压电力电缆需停电的工作2、从变电站或环网柜(电缆分支箱)送出的高压电缆干线停电的工作。
3、线路支线是全电缆线路的停电工作。
注:线路、变电、电缆混合性工作,应以主要的工作内容确定使用相应的工作票类型。
第五十七条“工作单位”、“编号”、“工作负责人”、“班组”栏:填写要求与第二条、第三条、第四条、第五条相同。
第五十八条电力电缆双重名称栏:写明电力电缆电压等级及双重名称。
例如“110kV大临线”、“10kv梅郭线长征环网柜2S长征房地产电缆出线”。
第五十九条“工作任务”栏:工作任务的工作地点或地段和工作内容:应明确填写确切的工作地点、地段、起止杆名杆号及对应的工作内容。
例如:10kV铺鸣线电缆预试、电缆头更换:填写要求与第七条相同。
第六十一条“安全措施”栏:1、应拉开的设备名称、应装设绝缘挡板栏:明确填写应拉开的设备双重名称和应装设的绝缘挡板确切地点,包含如下内容:1)变电站(包括用户站)侧开关、刀闸、熔断器;2)电力电缆线路各侧(包括分支线路、双电源分支线等)开关、刀闸、熔断器;3)必须停电才能工作的同杆、交叉跨越线路或邻近带电线路的开关、刀闸、熔断器;4)可能反送电的低压电源开关、刀闸、熔断器。
5)装设绝缘挡板确切地点或位置。
注:线路电缆工作涉及到线路、变电站(或用户产权)部分时:(1)首先填写线路设备名称、应拉开的开关、刀闸、熔断器等[主要便于线路许可]。
(2)再填写该电缆所涉及到的变电站名称、应拉开的开关、刀闸、熔断器等。
(3)若涉及到用户产权设备,应填写用户名称、应拉开的开关、刀闸、熔断器等[若属于用户操作,则检查开关、刀闸、熔断器等已断开]。
2、应合接地刀闸或应装接地线栏:应注明接地刀闸双重名称,应装设的接地线和绝缘挡板的确切地点。
3、应设遮栏,应挂标示牌栏:应分类填写遮栏、标示牌及所设的位置。
遮栏设于工作地点周围,注明确切设备或地点。
工作票的适用范围一、电气第一种工作票1、高压设备上工作需要全部停电或部分停电者;2、高压设备的二次接线和照明等回路上的工作,需要将高压设备停电或做安全措施者。
电气第一种工作票适用于风场的以下工作:1、高压设备上工作需要全部停电或部分停电者。
2、在电气场所工作需要高压设备全部、部分停电或要做安全措施的工作。
3、进行继电保护或测控装置及二次系统和照明等回路上的工作时,需要将高压设备停电或做安全措施的工作。
4、高压电力电缆需停电的工作。
其他工作需要将高压设备停电或需要做安全措施者。
二、电气第二种工作票1、带电作业和在带电设备外壳上的工作;2、控制盘和低压配电盘、配电箱、电源干线上的工作;3、二次接线回路上的工作,无须将高压设备停电者;4、转动中的发电机、同步电动机的励磁回路或高压电动机转子电阻回路上的工作;5、非当值值班人员用绝缘棒和电压互感器定相或用钳形电流表测量高压回路的电流。
电气第二种工作票适用于风场的以下工作:a)带电作业和在带电设备外壳上的工作。
b)控制盘和低压配电盘、配电箱、电源干线上的工作。
c)继电保护装置、测控装置、通信通道、自动化设备、自动装置及二次系统和照明等回路上的工作,无须将高压设备停电的工作。
~)二次接线回路上的工作,无需将高压设备停电者。
e)非当值值班人员用绝缘棒和电压互感器定相或用钳形电流表测量高压回路的电流;f)大于设备不停电时的安全距离的相关场所和带电设备外壳上的工作及无可能触及带电设备导电部分的工作。
g)高压电力电缆不需停电的工作。
h)更换生产区域及生产相关区域照明灯泡的工作。
i)在变电站、变压器区域、配电间内进行动土、植(拔)草、粉刷墙壁、整修地面、屋顶修缮、搭脚手架等工作,不需要将高压设备停电或需要作安全措施的工作。
工作票的填写工作票的编号1、工作票必须编号。
工作票的编号应有两种,一种为工作票的自身顺序号,在票面左上角标示,标示为“No. xxx ”;一种为工作票在执行时,由运行人员填写(工作票登记本或微机办票系统的工作票台帐登记序号),在票面右上角标示;2、各风场要按照统一的编号原则进行编号,确保每份工作票在本公司内的编号唯一,且便于查阅、统计、分析。

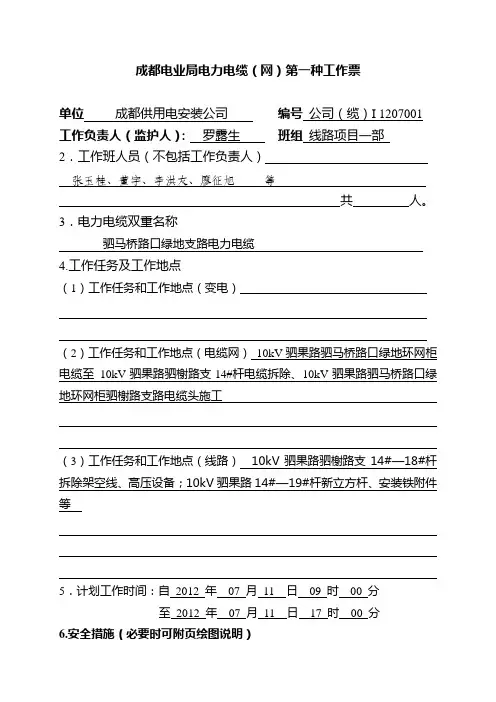

成都电业局电力电缆(网)第一种工作票单位成都供用电安装公司编号公司(缆)I 1207001工作负责人(监护人):罗露生班组线路项目一部2.工作班人员(不包括工作负责人)张玉桂、董宇、李洪友、廖征旭等共人。
3.电力电缆双重名称驷马桥路口绿地支路电力电缆4.工作任务及工作地点(1)工作任务和工作地点(变电)(2)工作任务和工作地点(电缆网)10kV驷果路驷马桥路口绿地环网柜电缆至10kV驷果路驷榭路支14#杆电缆拆除、10kV驷果路驷马桥路口绿地环网柜驷榭路支路电缆头施工(3)工作任务和工作地点(线路)10kV驷果路驷榭路支14#—18#杆拆除架空线、高压设备;10kV驷果路14#—19#杆新立方杆、安装铁附件等5.计划工作时间:自2012 年07 月11 日09 时00 分至2012 年07 月11 日17 时00 分6.安全措施(必要时可附页绘图说明)(1)变电站应采取的安全措施:(2)电缆网主网侧应采取的安全措施:电缆网负荷侧应采取的安全措施:(包括拉开的开关、刀闸、装设围栏及应停电的范围):(3)线路部分应采取的安全措施:停电线路、设备名称:10kV驷果路驷榭路支路工作任务:10kV驷果路驷榭路支14#—18#杆架空线及高压设备等拆除应采取的安全措施(包括拉开的开关、刀闸、应停电的范围):拉开10kV驷果路驷榭路支路开关及两侧刀闸,并由操作人员在驷果路驷榭路支路开关的操作机构上悬挂“线路有人工作,禁止合闸”的标示牌。
拉开10kV驷果路驷马桥配变低压刀闸,并在低压刀闸外悬挂“线路有人工作,禁止合闸”的标示牌。
7.工作地点保留带电部分和补充安全措施:拆除的导线跨越驷马桥路且来往行人及车辆较多,在施工放线时,应派专人持信号旗看道路上看守、在道路两侧摆放醒目的“车辆缓行”等警示标识牌,提醒来往车辆及行人慢速通过。
8.工作票签发人签名工作负责人签名签发日期年月日时分9.工作许可(1)在变电站内工作部分安全措施项所列措施中变电站部分已执行完毕,站内工作于年月日时分许可开工。
供电局变电两票实施细则2009-04-271 总则1.l 工作票(事故应急抢修单)、操作票简称“两票”,是保证工作人员人身安全及防止误操作的重要措施。
为更好的贯彻落实《国家电网公司电力安全工作规程》,进一步规范“两票”执行,结合我局工作实际,特制定本实施细则。
原《变电两票实施细则》(试行)同时废止。
1.2本细则规定了变电站第一种、第二种工作票、电力电缆第一种、第二种工作票、事故应急抢修单、二次工作安全措施票、变电站倒闸操作票填写、办理、执行和考核的相关要求。
1.3本细则适用于在我局运用中的变电设备进行检修预试、倒闸操作和事故抢修等各项工作。
1.4本细则依据《国家电网公司电力安全工作规程》(变电站和发电厂电气部分)试行;陕电安[2005]20号文件《陕西省电力公司“两票”执行考核有关规定》。
1.5本细则若与上级有关规定相抵触时,应以上级规定为准。
1.6本细则由局安监部负责解释。
2 工作票的应用范围2.1填用变电站(电力电缆)第一种工作票的工作为:2.1.1高压设备上工作需要全部停电或部分停电者。
2.1.2二次系统和照明等回路上的工作,需要将高压设备停电者或做安全措施者。
二次系统的工作是指继电保护、控制回路、自动化装置或通信(通道)等方面的工作。
2.1.3高压电力电缆需停电的工作。
2.1.4其他工作需要将高压设备停电或要做安全措施者。
在确保人身安全的前提下,还应考虑电网安全和设备安全。
2.2填用变电站(电力电缆)第二种工作票的工作:2.2.1控制盘和低压配电盘、配电箱、电源干线上的工作;2.2.2二次系统和照明等回路上的工作,无需将高压设备停电者或做安全措施者。
2.2.3 高压电力电缆不需停电的工作。
2.2.4非运行人员用绝缘棒和电压互感器定相或用钳形电流表测量高压回路的电流。
2.2.5大于“设备不停电时的安全距离”的相关场所和带电设备外壳上的工作以及无可能触及带电设备导电部分的工作。
相关场所工作包括变电站内的各种辅助性工作,如绿化等。
电气第一种工作票的使用范围一、高压设备上工作需要全部停电或部分停电者。
1. 全部停电工作情况。
- 当对高压设备进行检修、改造等工作时,如果需要将连接该设备的所有电源线路都切断,使设备完全脱离电源,这种情况下就要使用电气第一种工作票。
例如,对变电站内的一台主变压器进行全面检修,需要断开变压器的高压侧进线、低压侧出线以及中性点接地等所有相关的电气连接,此时整个变压器处于无电状态,这种工作就属于高压设备全部停电工作。
这是因为在全部停电的情况下,虽然设备已经断电,但仍存在着诸如电容放电、感应电等潜在危险,需要严格的工作票制度来规范操作流程,确保工作人员的安全。
2. 部分停电工作情况。
- 如果在高压设备上进行工作,只是需要断开部分电源线路,设备还有部分带电部分,这也属于第一种工作票的使用范围。
在变电站的开关柜内对某一间隔的断路器进行检修,只需要断开该断路器的进线和出线,而同一开关柜内的其他间隔可能仍在带电运行。
由于部分停电时,工作人员面临着带电设备的近距离影响,误触带电部分的风险较高,所以必须使用第一种工作票来详细规定安全措施、工作范围等内容,防止发生触电事故。
二、二次系统和照明等回路上的工作,需要将高压设备停电者或做安全措施者。
1. 二次系统工作涉及高压设备停电。
- 在变电站的二次系统中,例如继电保护装置、测控装置等回路的工作,如果需要对其进行检修、调试或更换设备,并且这种工作要求将与之相关的高压设备停电,就需要使用第一种工作票。
这是因为二次系统虽然工作电压相对较低,但它与高压设备有着密切的联系,一旦操作不当,可能会影响高压设备的运行状态,甚至引发故障。
例如,对一条输电线路的继电保护装置进行校验,需要断开该线路对应的高压断路器,以确保校验过程中不会因为误动作而影响电网的正常运行。
2. 二次系统工作需做安全措施涉及高压设备。
- 当二次系统工作不需要高压设备完全停电,但需要对高压设备做安全措施时,同样使用第一种工作票。

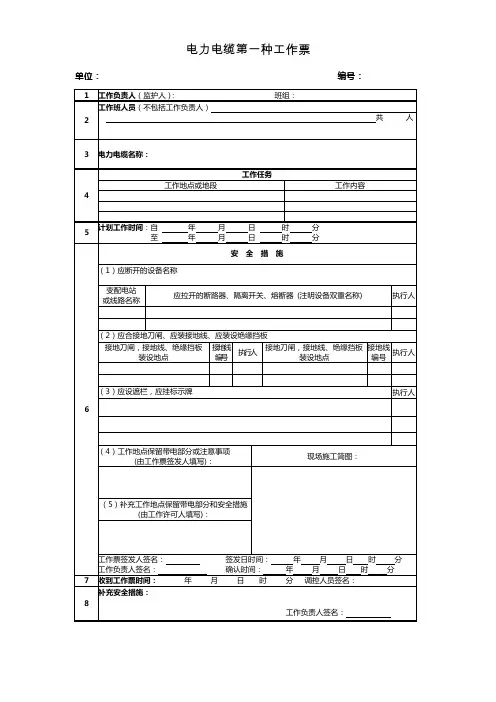

电力电缆第一种工作票
单位编号
1、工作负责人(监护人)班组
2、工作人员(不包括工作负责人)
共人
3、电力电缆双重名称
4、工作任务
5、计划工作时间
自年月日时分
至年月日时分
6、安全措施(必要时可附页绘图说明)
续表
工作票签发人签名签发日期年月日时分7、确认本工作票1 ̴6项
工作负责人签名
8、补充安全措施
9、工作许可
(1)在线路上的电缆工作:
工作许可人用方式许可
自年月日时分起开始工作
工作负责人签名
(2)在变电站或发电厂内的电缆工作:
安全措施项所列措施中(变、配电站/发电厂)部分已执行完毕工作许可时间年月日时分
工作许可人签名工作负责人签名
10、确认工作负责人布置的工作任务和安全措施
工作组成员签名:
11、每日开工和收工时间(使用一天的工作票不必填写)
12、工作票延期
有效期延长到年月日时分
工作负责人签名年月日时分工作许可人签名年月日时分13、工作负责人变动
原工作负责人离去,变更为工作负责人
工作票签发人年月日时分14、工作人员变动情况(变动人员姓名、日期、时间)
工作负责人签名
15、工作终结
(1)在线路上的电缆工作:
工作人员已全部撤离,材料工具已清理完毕,工作终结;所装的工作接地线共副已全部拆除,于年月日时分工作负责人向工作许可人用方式汇报。
工作负责人签名
(2)在变、配电站或发电厂内的电缆工作:
在(变、配电站/发电厂)工作于年月日时分结束,设备及安全措施已恢复至开工前状态,工作人员已全部撤离,材料工具已清理完毕。
工作负责人签名工作许可人签名
16、工作票终结
临时遮拦、标识牌已拆除,常设遮拦已恢复;
未拆除或未拉开的接地编号等共组、接地倒闸共副(台),已汇报调度。
工作许可人签名
17、备注
(1)指定专责监护人负责监护
(地点及具体工作)(2)其他事项。
