区间路基电缆槽施工方案Word 文档
- 格式:doc
- 大小:411.50 KB
- 文档页数:11
电缆槽铺设施工方案一、工程概况该项目是为了满足地区的电缆铺设需求而进行的工程项目。
项目总长度为X米,总面积为X平方米。
本工程的主要任务是铺设电缆槽,确保电缆的安全及正常使用。
二、施工准备1.设备准备:钻孔机、隧道开挖机、挖掘机、起重机、搅拌机等;2.材料准备:钢筋、混凝土、管道、电缆等;3.资质准备:营业执照、建筑施工资质证书等。
三、施工流程1.确定施工范围及电缆槽的位置,并对施工区进行清理和整顿;2.按照设计要求进行布线,确定电缆槽的排列方式和位置,并标记出坑底水平线;3.根据设计要求,使用钻孔机进行孔洞钻取,将电缆槽的开口制作成所需形状;4.使用隧道开挖机对电缆槽进行挖掘,控制开挖深度和宽度,并及时清扫废渣;5.当挖掘到一定深度时,使用挖掘机进行辅助开挖,确保开挖深度的准确性,并及时清理碎石和泥浆;6.在电缆槽的底部进行加固和平整,使用起重机将钢筋搬运到位,并进行预埋;7.混凝土施工:在钢筋加固后,使用搅拌机将混凝土搅拌均匀,再使用挖掘机进行倒入,并进行批压、震动、夯实等工序;8.按照设计要求进行养护,确保混凝土的正常固化。
四、安全措施1.工人必须佩戴安全帽、安全鞋及相关防护器具,严禁穿拖鞋或鞋底破损的鞋子工作;2.施工现场周边设置围挡,并设置警示标志,确保工人和外来人员的安全;3.对挖掘机、起重机等设备进行定期检查维护,确保设备的正常工作;4.排水系统必须健全,并设置合理的排水斜度,避免施工过程中的积水;5.施工期间禁止吸烟、明火操作及其他火源,避免引发火灾事故。
五、环境保护1.施工期间产生的废弃物必须分类存放,定期清运,确保施工现场的环境整洁;2.对附近建筑和植被进行保护,避免对周边环境造成污染或破坏;3.施工现场必须进行噪音控制,减少对周边居民的干扰和影响;4.严格执行环保法规,禁止任何污染行为,避免对环境造成不良影响。
六、质量控制1.严格按照设计要求进行施工,确保电缆槽的尺寸、深度和厚度等符合要求;2.对施工过程中的孔洞钻取、混凝土浇筑、钢筋预埋等环节进行现场质量检验;3.对电缆槽的底部进行检查,确保钢筋的正确位置和混凝土的牢固程度;4.定期进行质量跟踪和验收,对施工过程和成品进行质量检验,确保工程质量。

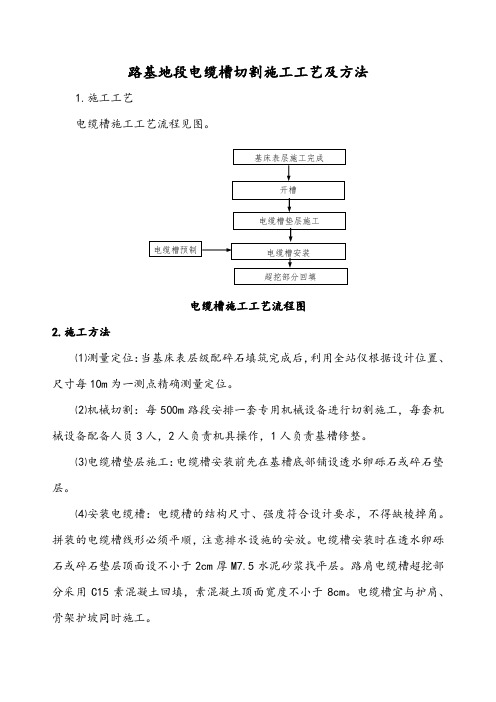

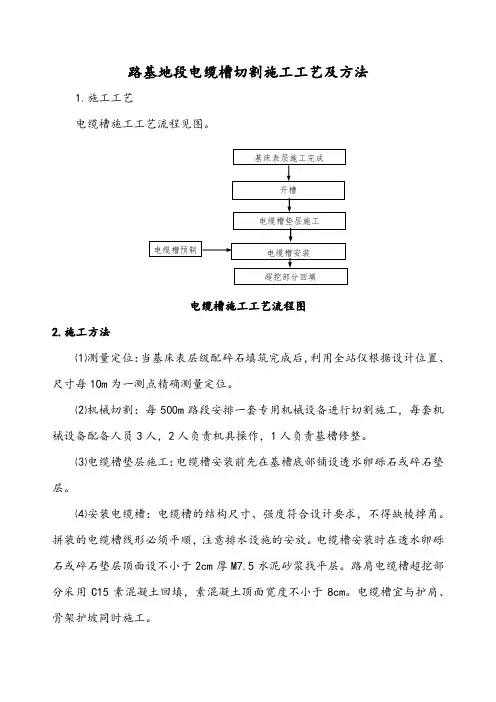

路基地段电缆槽切割施工工艺及方法
1.施工工艺
电缆槽施工工艺流程见图。
电缆槽施工工艺流程图
2.施工方法
⑴测量定位:当基床表层级配碎石填筑完成后,利用全站仪根据设计位置、尺寸每10m为一测点精确测量定位。
⑵机械切割:每500m路段安排一套专用机械设备进行切割施工,每套机械设备配备人员3人,2人负责机具操作,1人负责基槽修整。
⑶电缆槽垫层施工:电缆槽安装前先在基槽底部铺设透水卵砾石或碎石垫层。
⑷安装电缆槽:电缆槽的结构尺寸、强度符合设计要求,不得缺棱掉角。
拼装的电缆槽线形必须平顺,注意排水设施的安放。
电缆槽安装时在透水卵砾石或碎石垫层顶面设不小于2cm厚M7.5水泥砂浆找平层。
路肩电缆槽超挖部分采用C15素混凝土回填,素混凝土顶面宽度不小于8cm。
电缆槽宜与护肩、骨架护坡同时施工。
电缆槽施工方案一、前言电缆槽是指用于敷设各种电缆和电线的建筑物内或地下的管道系统。
它是现代建筑、通信和电力工程中不可或缺的一部分。
本文将介绍一种电缆槽的施工方案,旨在提高施工效率,确保工程质量。
二、施工准备1.项目准备在开始施工之前,需要充分准备工作,包括项目计划、工程图纸、材料和设备等。
2.人员配备根据工程规模和需求,合理配备施工人员,包括项目经理、现场监工和施工工人等。
人员的技术水平和经验对于施工质量至关重要。
3.材料和设备准备所需的电缆槽材料和施工设备,如钢筋、混凝土、电缆槽模具、水平仪、电焊机等。
确保材料和设备的质量符合标准要求。
三、施工步骤1.测量和标记根据设计图纸,在施工现场进行测量和标记,确定电缆槽的位置和尺寸。
采用精确的测量工具,如测距仪、水平仪等,保证测量结果的准确性。
2.基础处理在施工现场开挖电缆槽的位置之前,需要进行基础处理。
清除现有的地表杂物和渣土,并确保地表平整和坚实。
3.模具安装根据设计要求,安装电缆槽模具。
确保模具的位置准确,模具之间的连接牢固,以保证电缆槽的形状和尺寸符合要求。
4.钢筋布置在模具内安排和固定钢筋,以增加电缆槽的强度和稳定性。
钢筋的数量和布置应符合设计要求,并通过焊接或扎捆固定。
5.混凝土浇筑在完成钢筋布置后,进行混凝土的浇筑。
确保混凝土的质量和配比符合标准要求。
在浇筑过程中,使用振动棒将混凝土排除气泡,并保持表面平整。
6.养护和检验混凝土浇筑完成后,进行养护和检验。
根据混凝土的养护时间,进行适当的保湿和覆盖,以促进混凝土的硬化和强度发展。
同时,进行对混凝土槽的检验,确保其质量合格。
7.安装盖板在混凝土养护完成后,安装电缆槽的盖板。
盖板的材料可以根据实际需求选择,如钢板、塑料板等。
确保盖板与槽体的连接牢固,能够承受一定的荷载。
四、质量控制在施工过程中,质量控制是非常重要的。
施工人员应严格按照设计要求和施工规范进行施工,确保电缆槽的尺寸、强度和表面平整度符合标准要求。
槽段施工方案1. 引言槽段施工是指在建筑施工中对地面或墙体进行切割和开槽,以便安装电气管道、水管、暖气管道等设备。
本文档旨在提供一种有效的槽段施工方案,确保施工过程安全、高效。
2. 施工准备在开始施工前,需要做好以下准备工作:•评估施工地点:了解施工地点的地面或墙体材料、结构和周围环境状况。
•编制槽段施工方案:根据实际需要,制定细致的槽段施工方案,包括施工步骤、工具材料、施工时间等。
•获取必要的工具和设备:确保所需的切割、开槽工具和设备齐全,并进行检查和维护。
•安全措施:提供充足的安全装备,如安全帽、防护眼镜、手套等。
确保所有工作人员了解并遵守相关的安全操作规程。
3. 施工步骤以下是进行槽段施工的一般步骤:步骤1:确定施工位置和长度根据施工图纸和实际需求,确定槽段的位置和长度。
使用测量工具,如测量尺或激光测距仪,准确测量并标记出槽段的起点和终点。
步骤2:准备切割工具根据材料和槽段的要求,选择合适的切割工具。
常用的切割工具包括角磨机、电锯、切割机等。
确保切割工具的刀片锋利,并根据需要配置切割盘。
戴上适当的安全装备后,根据标记的起点和终点,使用选定的切割工具进行切割。
切割时,要保持刀片平稳、垂直,并注意工具的方向和速度,以避免意外伤害。
步骤4:清理槽段切割完毕后,清理槽段内的碎料和尘土,保持槽段清洁。
使用吸尘器或清扫工具进行清理,并将废料妥善处理。
步骤5:检查质量检查槽段的切割质量,确保切割平整、齐整,并符合设计要求。
如有不符合的情况,需进行修整或重新切割。
步骤6:安装管道或设备根据设计要求,安装电气管道、水管、暖气管道等设备到槽段中。
注意管道或设备的定位和固定,确保安装牢固可靠。
施工完成后,进行最终的清理和整理工作。
同时,对施工过程中产生的杂物和废料进行清理,保持施工现场的整洁。
4. 注意事项在进行槽段施工时,需要注意以下事项:•安全第一:工作人员必须佩戴适当的安全装备,严格按照安全操作规程进行施工。
新建铁路连云港至盐城线站前工程LYZQ-Ⅳ标段第三项目部区间路基电缆槽施工方案编制:审核:批准:中交三航局有限公司连盐铁路工程指挥部二〇一六年一月目录1.编制依据 (1)2.适用范围 (1)3.工程概述 (1)4资源配置 (2)4.1人员配置 (2)4.2机械设备 (2)4.3材料 (2)5、工艺流程及操作步骤 (2)5.1电缆槽工艺流程 (2)5.2电缆槽安装操作步骤 (3)5.2.1电缆槽预制 (3).5.2.2测量放样 (4)5.2.3开挖沟槽 (4)5.2.4铺砂和水泥砂浆 (4)5.2.5铺设电缆槽及浇筑护肩 (4)5.2.5铺设电缆槽盖板 (6)5.2.6电缆槽接地 (6)6. 质量、安全及文明施工保证措施 (6)6.1质量保证措施 (6)6.2质量控制 (6)6.3安全保证措施 (7)6.4文明施工保证措施 (7)DK150+068.05~DK167+277.74段区间路基电缆槽施工方案1.编制依据(1)《铁路路基工程施工质量验收标准》TB 10414-2003(2)《新建时速200公里客货共线铁路工程施工质量验收暂行标准》铁建设【2004】8号(3)《客货共线铁路路基工程施工技术指南》TZ 202-2008(4)《铁路综合接地系统》(通号(2009)9301)(5)《铁路路基电缆槽》TB 10102-2010(通路(2008)8401)(6)《徐州电务段关于连盐铁路信号电缆槽意见的函》【2015】245号(7)《设计技术通知单(电缆槽补充)》(2016002号)(8)《新建铁路连云港至盐城线区间路基设计图》连盐施路-49(9)《连盐线大样图集》(10)我单位类似工程的施工经验2.适用范围适用于中交三航局LYZQ-IV标三分部区间路基通信信号、电力电缆槽的施工。
3.工程概述我分部起屹里程为:DK150+068.05~DK167+277.74,全长17146.813m。
该段区间路基设计电缆槽为钢筋混凝土盖板式电缆槽,每节长为0.5m,型号分为I、II、III三种类型,其中I型电缆槽在外侧壁及隔板底部各设一泄水孔,孔径50mm;II型电缆槽在I型的基础上内侧壁设置接地端子及其引接线预留孔,孔径70mm;III型电缆槽在I型的基础上内侧壁设置通信、信号线缆引出电缆槽预留孔,孔径80mm。
电缆槽施工方案1. 引言电缆槽是电力、通信和其他设备的电缆的重要保护结构。
合理的电缆槽施工方案可以确保电缆的安全性和可靠性,同时减少故障的概率。
本文档旨在介绍电缆槽施工的相关内容,包括施工前的准备工作、施工过程中的关键步骤以及施工后的验收要求。
2. 施工前准备在进行电缆槽施工之前,需要进行充分的准备工作,包括以下几个方面:2.1 设计和规划在施工前,应根据具体的场地和需要布置的电缆数量、类型进行设计和规划。
考虑到电缆槽的尺寸、深度、布置方式等因素,确保电缆槽满足设计要求。
2.2 材料和设备准备根据设计要求,准备好所需的电缆槽材料和施工所需的设备,包括但不限于:电缆槽材料、电锤、切割机、焊接机等。
2.3 施工人员培训确保施工人员具备相关的技能和知识,对电缆槽施工的流程和注意事项有清晰的了解。
必要时,进行培训和考核,确保施工人员的质量。
3. 施工过程3.1 现场准备在施工现场,首先需要进行必要的防护措施,确保施工人员的安全。
同时,按照设计要求进行标线,确定电缆槽的位置和尺寸。
3.2 开槽根据设计要求,在标好的位置进行开槽。
使用电锤、切割机等工具进行开槽作业,确保开槽的尺寸和深度满足设计要求。
3.3 清理和处理开槽后,需要对槽内进行清理和处理。
将槽内的杂物清理干净,并进行必要的防腐、防水等处理措施。
3.4 安装电缆槽在清理和处理完槽地后,开始安装电缆槽。
根据设计要求,选择合适的电缆槽材料,并进行焊接、固定等作业。
3.5 安装电缆和验收完成电缆槽的安装后,开始进行电缆的布置和连接。
根据具体的电缆类型和布线要求,进行电缆的引入和连接。
安装完毕后,进行电缆槽和电缆的验收,确保安装质量符合要求。
4. 施工后验收结束施工后,进行施工质量的验收。
主要包括以下几个方面:4.1 外观检查对施工的电缆槽进行外观检查,确保槽体平整、无损伤、无裂缝等。
4.2 尺寸测量测量电缆槽的尺寸,包括宽度、深度等。
与设计要求进行对比,确保尺寸符合要求。
线缆槽施工方案
概述:
本文档旨在提供一份线缆槽施工方案,确保施工过程顺利进行。
本方案包括施工准备、施工流程、质量控制和安全措施等内容。
施工准备:
1. 首先,确定线缆槽的位置和尺寸,并绘制详细的设计图纸。
2. 准备施工所需的材料和设备,包括挖掘机、水平仪、钢筋、
水泥等。
3. 安排人员,确保施工队伍合理组织和配备。
施工流程:
1. 清理施工区域,确保地面平整,并清除杂物和障碍物。
2. 按照设计图纸的要求,开始挖掘线缆槽的位置。
挖掘深度和
宽度应根据实际需求进行调整。
3. 按照设计要求,在挖掘好的线缆槽内安装钢筋骨架。
4. 进行线缆槽的混凝土浇筑,并使用水平仪确保线缆槽的水平
度和垂直度。
5. 线缆槽混凝土表面应进行养护,包括及时浇水并覆盖保湿材料。
质量控制:
1. 施工过程中,要确保施工符合设计图纸的要求,特别是线缆槽的尺寸和形状。
2. 混凝土浇筑前,检查钢筋骨架的安装质量和位置是否正确,确保符合要求。
3. 混凝土的浇筑应均匀、稳定,确保槽体的密实度和强度。
4. 完成施工后,进行线缆槽的验收和整理,确保槽内无杂物和残留。
安全措施:
1. 施工过程中,所有工人必须按照相关安全规定佩戴个人防护装备,如安全帽、安全鞋、手套等。
2. 施工现场应设置安全警示标志,确保人员进出施工区域的安全。
3. 挖掘机操作人员必须具备相关资质和证书,并注意挖掘机的安全操作规程。
4. 施工现场应保持整洁,避免杂物和水坑等安全隐患。
以上就是线缆槽施工方案的内容概述,希望能对施工工作有所帮助。
电缆沟槽施工方案在城市建设和基础设施建设过程中,电缆沟槽的施工是非常重要的一环。
电缆沟槽是为了电力、通信等电缆线路的敷设而挖掘的长条形深沟,其施工的质量和效率直接关系到后续线路的稳定运行。
这篇文档将探讨电缆沟槽施工的方案及注意事项。
一、施工前准备工作1. 确定施工范围在施工前,需要准确定位电缆沟槽的位置和长度,保证施工的准确性和规范性。
2. 设计施工方案根据电缆的数量、规格、敷设深度等因素设计合理的施工方案,包括施工方法、施工序列、安全防护措施等。
3. 准备施工材料和设备确保所需的材料和设备齐全,并对设备进行检查和维护,以确保施工过程中的顺利进行。
二、施工步骤1. 地面标线根据设计要求在地面进行标线,确定电缆沟槽的位置和范围。
2. 挖掘沟槽使用挖掘机等设备挖掘沟槽,根据设计要求控制沟槽的深度和宽度,并注意避免破坏周围环境和地下管线。
3. 整理沟槽底部清理沟槽底部的杂物和碎石,使沟槽底部平整,便于电缆的敷设和固定。
4. 安装支架和管道根据设计要求安装支架和管道,确保电缆的敷设稳固可靠。
5. 敷设电缆将电缆按照设计要求敷设到沟槽中,并进行固定和保护,确保电缆线路的安全运行。
6. 填埋沟槽在电缆敷设完毕后,将沟槽填埋,恢复地面平整,并进行必要的修复和清理工作。
三、施工注意事项1. 安全第一在施工过程中要严格遵守安全操作规程,做好安全防护工作,确保施工人员和周围环境的安全。
2. 注意环境保护施工过程中要注意保护周围环境和地下管线设施,避免破坏。
3. 质量控制在施工过程中要严格按照设计规范和施工方案进行施工,确保电缆沟槽的质量和方案要求的达标。
通过合理的施工方案和严格的施工控制,可以保证电缆沟槽的质量和效果,为城市基础设施建设提供可靠保障。
挖电缆沟槽土方施工方案一、前言挖电缆沟槽是电力工程中的常见工序之一,施工方案的制定和执行对确保工程质量和进度至关重要。
土方施工是挖电缆沟槽的首要工作,本文档旨在详细介绍挖电缆沟槽土方施工的方案和要点。
二、施工准备1. 施工资料准备在进行土方施工前,必须准备和分发相关的施工资料,包括但不限于:•相关设计图纸•施工方案和施工规范•施工进度计划•工程量清单•土方施工机械设备清单2. 施工机械设备的准备根据工程规模和要求,合理安排和调配施工机械设备,保证施工效率和质量。
其中常用的施工机械设备有:•挖掘机•推土机•自卸车•平地机3. 施工队伍的组建和培训组建合适的施工队伍,并对工人进行必要的培训,确保施工人员掌握相关要求和操作技能,提高工程施工质量。
三、施工流程1. 标线根据设计图纸,在施工现场进行电缆沟槽的标定和定位。
使用粉笔、剃刀等工具在地面进行临时标记,以便指导后续的挖掘工作。
2. 挖掘根据标线指引,使用挖掘机进行土方挖掘工作。
挖掘的工作应按照以下步骤进行:•逐层挖掘:根据设计要求,按照逐层逐段的方式进行沟槽的挖掘,确保挖掘面的垂直度和平整度。
•挖掘面控制:在挖掘机进行挖掘时,操作人员应掌握挖掘机的掘进速度和深度,确保挖掘面的平整和坡度符合要求。
•挖掘底平整:挖掘到设计要求的标高后,应对沟底进行适当的修整,以确保沟底平整、无杂物。
3. 边坡处理挖掘完成后,对沟槽的边坡进行处理,确保边坡的稳定。
处理方法可以采用以下措施之一:•边坡坡度:根据土质条件和坡度要求,选择合适的坡度,一般沟槽高度小于2米时,采用1:1的边坡坡度,大于2米时,采用1:1.5或1:2的边坡坡度。
•边坡面处理:边坡面应清除松散土层和杂物,保持坡面光滑。
对于坡度较大的边坡,可以栽种草皮或其他保护措施,以防止坡面冲刷和坍塌。
4. 清理和检查在施工完成后,应对施工现场进行清理和检查。
清理工作包括清除挖掘机和其他施工机械设备的残留物,清除施工现场的杂物和垃圾等。
路基电缆槽作业指导书作业指导书:路基电缆槽作业指导书1. 背景介绍路基电缆槽是指为了方便电缆敷设和维护而在道路或者铁路路基上开挖的槽道。
在路基电缆槽作业中,需要遵循一定的作业标准和流程,以确保作业的安全性和质量。
2. 作业准备在进行路基电缆槽作业之前,需要进行充分的准备工作,包括以下内容:- 制定详细的作业计划,包括作业时间、人员配备、材料准备等。
- 确定作业区域,对周围环境进行评估,确保没有影响作业的障碍物。
- 检查和准备所需的工具和设备,包括挖掘机、钢筋切割机、电缆敷设工具等。
- 确保作业人员具备必要的技术和安全知识,提供必要的培训和指导。
3. 作业流程路基电缆槽作业的流程主要包括以下几个步骤:- 标定槽道位置:根据设计要求,在路基上标定电缆槽的位置和尺寸。
- 挖掘槽道:使用挖掘机等工具,按照标定的位置和尺寸挖掘槽道。
在挖掘过程中,要注意土质情况和周围环境,确保作业安全。
- 敷设电缆:在挖掘好的槽道中敷设电缆,注意电缆的保护和固定,避免损坏和松动。
- 封闭槽道:在电缆敷设完成后,对槽道进行封闭,使用适当的材料填充槽道,确保槽道的平整和密封性。
- 清理和整理:清理作业现场,确保没有遗留的材料和工具,恢复周围环境的整洁。
4. 安全措施在路基电缆槽作业中,安全是至关重要的。
为了确保作业人员的安全,需要采取以下安全措施:- 作业人员必须佩戴符合要求的个人防护装备,包括安全帽、安全鞋、手套等。
- 严禁在没有专人指导和监督的情况下进行作业,确保作业人员具备必要的技术和安全知识。
- 在作业现场设置明显的警示标志,提醒路过人员注意作业区域,并采取必要的防护措施。
- 对挖掘机等工具和设备进行定期检查和维护,确保其正常运行和安全可靠。
- 在作业过程中,要注意土质情况、周围环境和天气状况,及时采取相应的安全措施。
5. 质量控制为了确保路基电缆槽作业的质量,需要进行以下质量控制措施:- 在作业前检查和核对设计图纸和规范要求,确保作业符合要求。
新建铁路连云港至盐城线站前工程LYZQ-Ⅳ标段第三项目部区间路基电缆槽施工方案编制:审核:批准:中交三航局有限公司连盐铁路工程指挥部二〇一六年一月目录1.编制依据 (1)2.适用范围 (1)3.工程概述 (1)4资源配置 (2)4.1人员配置 (2)4.2机械设备 (2)4.3材料 (2)5、工艺流程及操作步骤 (3)5.1电缆槽工艺流程 (3)5.2电缆槽安装操作步骤 (3)5.2.1电缆槽预制 (3).5.2.2测量放样 (4)5.2.3开挖沟槽 (4)5.2.4铺砂和水泥砂浆 (4)5.2.5铺设电缆槽及浇筑护肩 (4)5.2.5铺设电缆槽盖板 (6)5.2.6电缆槽接地 (6)6. 质量、安全及文明施工保证措施 (6)6.1质量保证措施 (6)6.2质量控制 (7)6.3安全保证措施 (7)6.4文明施工保证措施 (7)DK150+068.05~DK167+277.74段区间路基电缆槽施工方案1.编制依据(1)《铁路路基工程施工质量验收标准》TB 10414-2003(2)《新建时速200公里客货共线铁路工程施工质量验收暂行标准》铁建设【2004】8号(3)《客货共线铁路路基工程施工技术指南》TZ 202-2008(4)《铁路综合接地系统》(通号(2009)9301)(5)《铁路路基电缆槽》TB 10102-2010(通路(2008)8401)(6)《徐州电务段关于连盐铁路信号电缆槽意见的函》【2015】245号(7)《设计技术通知单(电缆槽补充)》(2016002号)(8)《新建铁路连云港至盐城线区间路基设计图》连盐施路-49(9)《连盐线大样图集》(10)我单位类似工程的施工经验2.适用范围适用于中交三航局LYZQ-IV标三分部区间路基通信信号、电力电缆槽的施工。
3.工程概述我分部起屹里程为:DK150+068.05~DK167+277.74,全长17146.813m。
该段区间路基设计电缆槽为钢筋混凝土盖板式电缆槽,每节长为0.5m,型号分为I、II、III三种类型,其中I型电缆槽在外侧壁及隔板底部各设一泄水孔,孔径50mm;II型电缆槽在I型的基础上内侧壁设置接地端子及其引接线预留孔,孔径70mm;III型电缆槽在I型的基础上内侧壁设置通信、信号线缆引出电缆槽预留孔,孔径80mm。
为保证电缆槽的稳定性,电缆槽外侧于基床底层顶面处设置C25混凝土护肩,护肩顶面宽度为10cm,护肩底面每隔3m设一直径100mmPVC管半圆形泄水孔和80mmPVC管圆形泄水孔。
4资源配置4.1人员配置负责路基通信信号电力电缆槽施工的人员分工见下表4-1。
表4-1 管理人员及分工一览表4.2机械设备机械设备数量见下表4-2表4-2 施工机械一览表4.3材料(1)钢筋混凝土预制电缆槽(I型、II型、III型)、电缆槽(井)及盖板混凝土强度等级采用C25。
(2)M10的水泥砂浆应该采用强度等级为32.5的普通硅酸盐水泥。
(3)混凝土采用拌合站集中搅拌运输。
5、工艺流程及操作步骤5.1电缆槽工艺流程具体施工工艺如下:测量放样→开挖沟槽→铺设1.5cm的中粗砂和5cm砂浆找平层→安装电缆槽→设置2cm的伸缩缝→浇筑混凝土护肩→安装盖板。
如图5-1图5-1电缆槽施工工艺流程图5.2电缆槽安装操作步骤5.2.1电缆槽预制(1)电缆槽及盖板应集中在小型构件厂预制制作,且必须采用振动台振动成型工艺。
(2)电缆槽及盖板的模板应具有足够的强度、刚度和稳定性,应保证构件各部位形状、尺寸及预留孔的位置准确及外现光滑关观。
·(3)电缆槽浇注混凝土前应检查模板内是否存在杂物,钢筋上是否存在油污、模板之间是否存在缝隙和孔洞等,应及时清除模板内杂物或钢筋上的油污,当模板有缝隙和孔洞时,应予堵塞,不得漏浆。
(4)缺棱掉角的电缆槽及盖板,应及时修补。
(5)采用汽车运输电缆槽时必须要固定好,在车厢底部、四周及两层板块之间应铺一层草帘或其他缓冲物,防止运输中边角磕碰、磨损,车厢底部应保持平坦,设法使产品固定,运输中,板块必须立方,靠近挤实,防止窜动或碰撞,应采用专用机械兜底装卸、搬运,严禁抛掷。
5.2.2测量放样通过GPS放线定出电缆槽的具体位置,路基地段沿线路两侧各设有一排电缆槽,每隔20m放出电缆槽的外边位置后打上钢筋,并在钢筋上用白色胶带标出电缆槽顶面的设计标高。
5.2.3开挖沟槽根据测量放出的位置,把电缆槽位置内的路基表层的级配碎石清理干净(清理到中粗砂顶面)并装车运走。
5.2.4铺砂和水泥砂浆把原有中粗砂平整好,于槽底再铺设1.5cm的中粗砂垫层,垫层顶部设5cm 的M10水泥砂浆找平层,水泥砂浆由砂浆搅拌机拌制。
5.2.5铺设电缆槽及浇筑护肩(1)电缆槽铺设时采用人工吊装安放,每节0.5m长,沿之前测量放好的线路摆放。
电缆槽分为I、II、III共三种类型。
其中I型电缆槽在外侧壁及隔板底部各设一泄水孔,孔径50mm,普通路基地段电缆槽的安装主要是I型电缆槽的安装。
II型电缆槽同时在内侧壁设置接地端子及引接线预留孔,孔径70mm,主要用于接触网位置处,接入综合接地系统。
III型电缆槽同时在内侧壁设置通信、信号线缆引出电缆槽预留孔,孔径80mm。
I、II、III型电缆槽预留孔位置见下图5.2-1。
图5.2-1 电缆槽型号及预留孔位置(2)路基电缆槽与桥梁电缆槽采用现浇一定长度的电缆槽在平面及纵断面进行顺接,上下路基电缆槽一般采用C25混凝土现浇,盖板一般采用C25钢筋混凝土现场集中预制。
上下路基电缆槽长度应满足平面上路基电缆槽与桥梁电缆槽的转折角不大于60度,纵断面转折角不大于30度。
如图5.2-2图5.2-2路桥电缆槽布置图(3)电缆槽安装完毕后先用M10水泥砂浆把电缆槽与电缆槽之间的缝隙抹平并勾缝,并每15m设置一道2cm宽的沉降缝,沉降缝用沥青麻筋灌填。
(4)上述(3)完成后,采用C25混凝土回填内侧基坑并及时施工槽外混凝土护肩,外侧坡度1:1,护肩直接浇筑,底面每隔3m设一Φ100mmPVC管半圆形泄水孔。
护肩内采用Φ80mmPVC管与电缆槽泄水孔衔接,将电缆槽内水排至路堤边坡上或路堑侧沟内,泄水孔每隔3m设一处,同时于电缆槽泄水孔口埋设一层150mm×150mm热镀锌铁丝方眼网防鼠。
护肩浇筑前采用M10砂浆将镀锌网固定在电缆槽泄水孔孔口处。
电缆槽与接触网立柱、声屏障基础间隙用C25混凝土灌实。
5.2.6铺设电缆槽盖板电缆槽及护肩施工完成后,开始铺设电缆槽盖板。
一般在路基电缆槽靠近桥头100m范围内施加防盗措施,当桥头路基短于100m时应全部施加防盗措施。
5.2.7电缆槽接地(1)在通信电缆槽内侧壁预制1个路基型接地端子,用于弱电设备设施接地连接;设置位置应根据有接地需求的通信、信号、信息等设备及设施的位置确定,并与就近的接触网支柱基础同里程;(2)电力电缆槽内设1个路基型接地端子供电力设施接地,接地端子尾端与分支引接线压接;原则上约1000m设置一处,小于1000m的路基段不考虑,大于1000m的路基等分设置,间隔以不大于1000m为原则;接地端子应选在就近的接触网支柱基础处,并与接触网支柱间距应不小于20m;6. 质量、安全及文明施工保证措施6.1质量保证措施(1)施工技术交底制度根据监理总监审批通过的施工方案编制出技术交底,集中对管理人员、施工人员进行技术交底。
(2)材料和质量自检制度严把水泥、中粗砂进场质量关,实验室对进场的水泥、中粗砂进行检测。
杜绝不合格材料进入工地。
严格执行工程质量“三检”制度。
真实填写检查记录,及时报检,上道工序不合格,不准进入下道工序。
6.2质量控制电缆槽施工的允许偏差、检验数量及检验方法见下表6-1。
表6-1电缆槽施工允许偏差、检验数量及检验方法电缆槽预埋件、预留孔施工允许偏差、检验数量及检验方法见表6-2。
表6-2 电缆槽预埋件、预留孔施工允许偏差、检验数量及检验方法6.3安全保证措施(1)设立专职安全员并建立旁站制度,及时纠正和消除施工中出现的不安全苗头。
(2)对施工人员要进行安全教育和安全知识的考核。
(3)施工现场严禁非施工人员逗留,要设立明显的作业和禁入标志。
(4)工地设立明显的安全警示牌和安全注意事项宣传栏。
(5)各类机械设备操作人员必须持证上岗,无证人员或非本机人员不得上机操作。
6.4文明施工保证措施(1)做到现场布局合理,施工组织有序,施工操作标准、规范,施工环境安全可靠、材料堆码整齐,设备停放有序,标识标志醒目,环境整洁干净,实现施工现场标准化、规范化管理。
(2)强化施工现场管理。
严格包保责任制,明确分工,责任到人,奖罚分明,做到突出重点,分批落实,规范施工,注重实效。
坚持施工人员挂牌上岗,现场施工统一着装,统一行动;施工现场设置鲜明的标牌,主要有责任划分牌、工艺流程牌、形象进度牌、质量标准牌、安全警示牌、环保警示牌、成本控制牌等。
(3)施工期间,经常对施工运输道路进行维修保养,确保晴雨无阻,寒暖畅通。
对扬尘地段,采用洒水车经常洒水,减少扬尘。
(4)对施工现场的文明施工进行监督、指导、检查,对违反文明施工的行为,有权责令限期整改或停工整顿,甚至处罚。
(5)施工现场场地平整,道路坚实畅通,设置相应的安全防护设施和安全标志,周边设排水设施;人行通道的路径避开作业区,设置防护,保证行人安全;施工现场的临时设施,包括施工机具设备、运输车辆等,严格按施工组织设计确定的位置布置整齐。
(6)经常对工人进行法纪和文明教育,严禁在施工现场打架斗殴及进行黄、赌、毒等非法活动。
(7)经常性安排和组织以质量、安全为主要内容的健康向上的宣传活动。
在施工现场设置宣传标语、板报专栏等,及时报道安全、质量等方面的情况及知识。
整理为word格式。
