脚手架施工方案(附支撑图)
- 格式:doc
- 大小:50.50 KB
- 文档页数:11
2。
7.1 编制依据2.企业内部管理标准:质量、环境、职业健康安全管理手册、程序文件。
2。
7。
2 脚手架搭设的位置本工程吊顶高度,需搭设满堂脚手架;区域主要采用移动式脚手架平台.本工程满堂脚手架拟采用落地式钢管脚手架。
人员及材料安全通道搭设位置进场后与甲方进行确定2.7.3脚手架设计概况本工程分,搭设面积共计:平米。
吊顶施工造型复杂,为便于施工,保证安全,搭设满堂脚手架施工。
满堂脚手架按立杆横距1. 5m,立杆纵距1。
2m,步距1.5m搭设。
上人坡道宽度为1.2米,中间设休息平台,设置防滑条。
安全通道宽度为2。
5米,高度为3米,通道顶部满铺单层脚手板,上铺密目网。
2。
7.4搭设方法及构造要求1。
满堂脚手架四面两端应由底至顶连续设置竖向剪刀撑,剪刀撑每五跨设置一道剪刀撑。
剪刀撑水平宽度为五跨,垂直与宽度为四步与水平夹角在45°—60°之间。
操作层底部设置水平剪刀撑。
纵向扫地杆必须连续设置,钢管中心距地面不得大于200mm,脚手架底部主节点应设置横向扫地杆,其位置在纵向扫地杆下方。
2。
立杆脚手架搭设采用单立杆,立杆接头均采用对接扣件连接.立杆上的对接扣件应交错布置,两个相邻立杆接头不应设在同跨内。
立杆基础不在同一高度时,必须将高处的纵向低杆向低处延长两跨与立杆固定,高低不应大于1m。
3。
水平杆横向水平设于纵向水平杆上部,在立杆的内侧,并用直角扣件与立杆扣紧。
杆件接头交错布置,两相邻杆件接头不应设置在同步或同跨内,接头中心距主节点的距离不宜大于纵距的3分之1。
4.脚手板操作层满铺脚手板施工作业。
5.防滑扣脚手架搭设管头出头不小于十公分.2。
7。
5材质要求1.钢管:钢管扣件必须进行抽样检测。
钢管规格φ48×3.0mm,钢管应平直光滑,无裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道,钢管必须涂有防锈并严禁打孔。
2。
扣件:采用可锻造铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》(GB15831—2006)的规定,扣件必须有产品合格证。

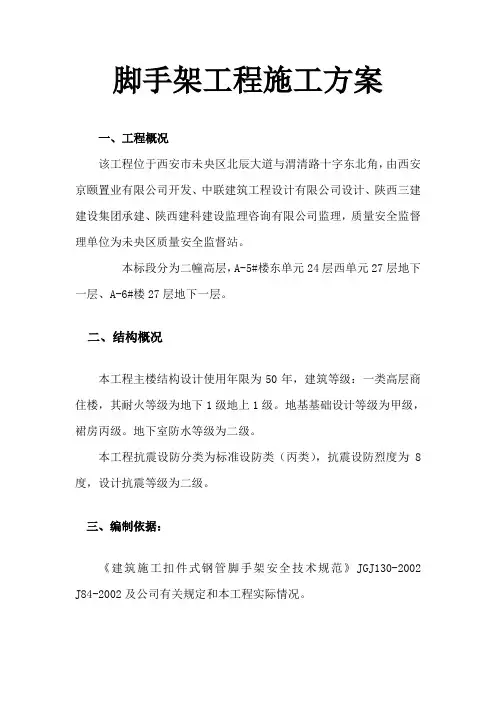

脚手架工程施工方案一、工程概况该工程位于西安市未央区北辰大道与渭清路十字东北角,由西安京颐置业有限公司开发、中联建筑工程设计有限公司设计、陕西三建建设集团承建、陕西建科建设监理咨询有限公司监理,质量安全监督理单位为未央区质量安全监督站。
本标段分为二幢高层,A-5#楼东单元24层西单元27层地下一层、A-6#楼27层地下一层。
二、结构概况本工程主楼结构设计使用年限为50年,建筑等级:一类高层商住楼,其耐火等级为地下1级地上1级。
地基基础设计等级为甲级,裙房丙级。
地下室防水等级为二级。
本工程抗震设防分类为标准设防类(丙类),抗震设防烈度为8度,设计抗震等级为二级。
三、编制依据:《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2002 J84-2002及公司有关规定和本工程实际情况。
四、施工部署:1、施工部署:根据工程结构形式和现场条件将采用落地式钢管扣件脚手架(见示意图)。
在搭设、使用及拆除过程中安排专人进行监督,以便能及时的发现并解决施工中出现的各种问题。
2、施工顺序(1)按脚手架的柱距,排距要求进行放线,定位。
(2)杆件搭设顺序如下:放置纵向扫地杆—立柱——横向扫地杆——第一步横向水平杆——连墙杆——第二步横向水平杆。
五、脚手架的基本要求及受荷情况1、基本要求用扣件式钢管搭设的脚手架,是施工用的临时结构,他要求受施工过程中垂直和水平荷载,因此,脚手架必须有足够的承载能力,刚度和稳定性。
在施工过程中,在各种荷载作用下,不发生失稳倒塌,不超过结构允许强度,变形倾斜,摇晃或扭曲现象,以确保安全。
2、受荷情况采用Φ48×3.5钢管和扣件等构成的脚手架,立杆、大横杆和小横杆是主要受力杆件。
剪力墙、斜撑和连墙杆是保证脚手架整体强度和稳定性的杆件,并具有加强脚手架抵抗垂直和水平力作用的能力,其中连墙杆还要承受风荷载和传力件。
六、脚手架的搭设1、脚手架的基础落地搭设的建筑施工脚手架的自重及其上面的施工荷载均由脚手架基础传至地基。
脚手架施工方案(脚手架)(完整版)一、工程概况本项目为某高层建筑脚手架施工工程,工程地点位于XXX市XXX区,建筑高度为XXX米,共有XXX层,建筑结构为钢筋混凝土框架-剪力墙结构。
本工程脚手架施工范围包括建筑物的外立面、部分内立面以及施工期间的临时通道等。
根据工程特点和施工要求,采用落地式双排钢管外脚手架进行施工。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织施工人员学习相关规范、标准,熟悉脚手架施工工艺及操作规程。
2. 编制脚手架施工方案,并进行专家评审。
3. 对施工人员进行安全技术交底,明确施工要求及注意事项。
4. 制定脚手架施工进度计划,确保工程按时完成。
(二)、物资准备工作1. 根据脚手架施工方案,计算主要材料需用量,如下:- 钢管:XXX吨- 扣件:XXX套- 脚手板:XXX平方米- 安全网:XXX平方米- 横向水平杆:XXX米- 纵向水平杆:XXX米- 立杆:XXX米- 扫地杆:XXX米- 拉结点:XXX个2. 选择合格的材料供应商,确保材料质量。
3. 对进场的钢管、扣件、脚手板等材料进行验收,检查合格证、质量证明文件等。
4. 妥善保管材料,防止受潮、生锈、变形等。
5. 按照施工进度计划,提前准备好所需材料,确保施工顺利进行。
三、一般规定1. 本工程施工应严格遵守国家及地方相关法律法规、规范和标准,包括但不限于《建筑施工安全生产管理条例》、《建筑施工脚手架安全技术规范》等。
2. 脚手架施工前,必须对施工现场进行详细勘察,评估施工环境,制定相应的施工方案和安全措施。
3. 脚手架施工图纸应经过设计计算,并由具有相应资质的单位审核批准。
施工过程中应严格按照施工图纸和方案进行。
4. 脚手架施工所用材料必须符合国家规定的标准和设计要求,不得使用不合格的材料。
5. 脚手架搭设前应进行技术交底,确保施工人员了解施工工艺、技术要求及安全措施。
6. 脚手架搭设过程中,应定期进行检查,发现问题及时整改,确保脚手架结构安全可靠。
满堂脚手架施工专项方案工作1)脚手架基础应按照设计要求进行施工,确保基础牢固、平整、垂直、水平,基础深度不得少于1.2米,基础底部要清除杂物,加强基础的支撑力。
2)脚手架基础应按照设计要求进行检验,检查基础的尺寸、位置、高度是否符合要求,并进行记录。
3、脚手架的搭设1)脚手架的搭设应按照设计方案进行,搭设顺序应从下往上,从内往外进行,保证每层脚手架的稳定性。
2)立杆间距不得大于2.5米,大横杆距离立杆不得大于1.5米,斜杆距离立杆不得大于2.5米,脚手板距离立杆不得大于0.5米。
3)搭设脚手架时,应注意脚手架的水平度和垂直度,使用水平仪和垂直仪进行检查,调整脚手架的高度和水平度。
4、脚手架的使用和拆除1)脚手架使用期间,应每周进行一次检查,发现问题及时处理,保证脚手架的稳定性和安全性。
2)拆除脚手架时,应按照搭设顺序从上往下、从外往内进行拆除,拆除时应注意安全,避免松动或坠落。
3)拆除脚手架后,应及时清理现场,保持工地的整洁。
总之,本工程的脚手架搭设需要严格按照要求进行,保证脚手架的稳定性和安全性,为后续的施工提供保障。
脚手架搭设前,必须确保基础平整夯实,避免积水。
在距离脚手架外立杆外侧0.5米处设置一排水沟,最低点设置积水坑,水流入坑内,用潜水泵将水排出。
排水沟坡度应为3-5‰。
为了保证架基的承载能力,必须在基槽回填土步步夯实后,才能进行脚手架基础的施工。
回填土夯实后,应在上面铺设厚度为50mm的0.2×3m木脚手板。
然后在木脚手板上放置钢底座,钢底座上放置立杆。
按照设计的立杆间距进行放线定位,铺设木脚手板时要平稳,不得悬空。
脚手架的结构技术要求包括以下几个方面。
首先,本工程采用框架结构,里外双排架使用。
脚手架里侧立杆距墙200mm,竖立杆低于檐口为450mm,外立杆高于墙口1.2m,立杆排距1.2m,立杆纵距1.8m,大横杆步距1.8m,小横杆间距1.5m。
立杆和大横杆采用一字扣件对接。
一、脚手架专项施工方案A、材料及技术要求(1)材料要求1.杆件的选材、加工要求和规格杆件采用外径48毫米,壁厚3.5毫米的钢管,其材质应符合国家标准的3号普通钢管,其质量应符合国家标准《碳素结构钢》中Q235-A 级钢的规定。
选材要求:表面平直光滑,无锈蚀、裂缝、结疤、分层、错位、毛刺、压痕、深划道和硬弯,新钢管应有产品质量合格证及质量检测报告;钢管必须有防锈漆,旧钢管锈蚀及弯曲检查符合规范要求。
2.扣件、夹具要求:扣件、夹具应符合建设部《钢管脚手架扣件》要求有扣件生产许可证、法定检测单位的检测报告和产品质量合格证,规格与钢管匹配,采用可锻铸铁,不得有裂纹、气孔、缩松、砂眼等缺陷,贴和面应平整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。
旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。
新旧构件均应进行防锈处理。
3.构配件(1)脚手片脚手片宜采用毛竹制作,无断腰、霉点、枯脆、虫眼以及大节疤。
(2)密目网脚手架外立面必须采用绿色的密目网封闭,密目网的技术要求,必须符合规范相关条目。
(3)连墙件连墙件的材质应符合国家标准《碳素结构钢》中Q235-A级钢的规定。
(4)钢丝绳钢丝绳选用6x19ф18光面钢丝绳,强度极限≥1400MPa,破断拉力总和≥15150kg。
断股、锈蚀严重的钢丝绳不得使用。
(2)技术要求1.外架搭设时,相邻两立杆接头不得在同一平面上,须错开不小于50CM;横杆两端应伸出立杆10CM,相邻横杆间距为1.5M。
纵向水平杆安装力求水平,两根相邻纵向水平杆的接头不宜设置在同步或同跨内,不同步或不同跨两个接头在水平方向的距离不应小于500mm;各接头中心至最近主节点的距离不宜大于纵距的1/3。
2.连墙件应设置在梁板、柱附近等具有较好抗水平力作用的结构部位,须为刚性连接,即能承受拉力和压力。
连墙点按每层三跨原则设置,操作时要求垂直方向每层设一拉结点,水平方向每隔4.5米设一拉结点,转角1米内和顶部80厘米内加密,拉接点相互错开,呈梅花型布置。

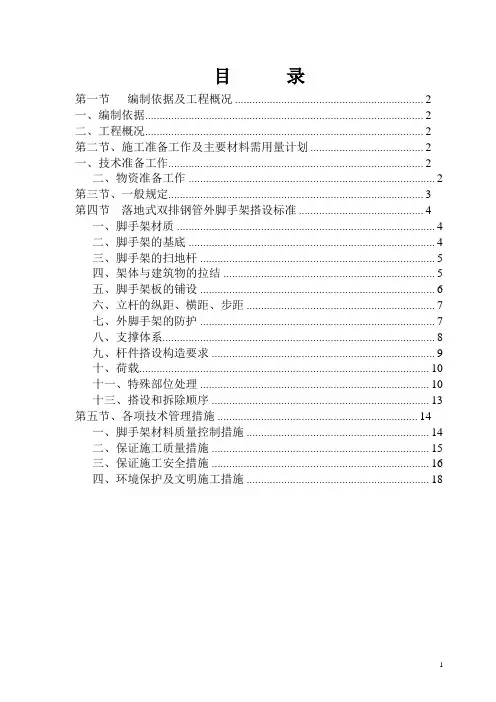

XXX区XXX设施建设脚手架工程施工组织方案编制人:编制单位:编制日期:审核人:审核日期:目录第一章工程概况第二章施工布置第三章施工准备第四章脚手架的施工方案第五章安全措施及文明施工附:1、脚手架简易平面图2、脚手架简易立面图]第一章工程概况本工程位于XXX市XXX区,六,总建筑面积为XXXXm2。
脚手架工程约XXXXm2,本工程采双排钢管排列扣件式脚手架,钢管采用ΦXX*XXmm规格。
第二章施工布置1、施工流水段本工程由于规模比较大,在完成首层柱砼的浇制时,楼板模板的安装时可同时进行脚手架的安装,以后每层脚手架的安装都必须比主体工程的工序先一步实施。
但搭设高度不能超过2个步架。
2、工工期本工程由于与主体工程平行作业,实际上不占用工程的工期。
第三章施工准备一、搭设前的准备工作(1)、脚手架搭设前应具有必要的技术件,如脚手架的施工简图,连墙件的构造要求、立杆基础、地基处理要求件出初步的认识。
(2)、对钢管,扣件脚手板等构件进行质量检查验收,不合格的产品一律不得使用。
(3)、对脚手架的搭设场地进行清理、平整。
二、脚手架的设计计算(1)、立杆计算(2)、连墙件计算(3)、立杆基础承载力计算1、1脚手架工程计算:(一)、外墙脚手架的技术构造要求(1)为保证外架的整体稳定与各连处的可靠稳固,各连接水平杆的搭接部位必须加强处理。
(2)外墙脚手架设计计算考虑的风压荷载什,按珠三角洲地区的基本风压值W0=0.45KN/M2.(3)外墙脚手架结合本工程的建筑结构特征,采取扣件式钢管脚手架为主立柱和横杆,其余用杆作围护形式。
架宽横向能适应建筑物形状的变化,但要加强外架本身的整体搭接与转弯的交合连接。
(4)外墙脚手架的搭设规格:为增加架体的强度,刚度和稳定性,纵向立杆采用Φ48钢管,中间增加两排杆,大横杆用钢管,中间增设两排横杆。
(二)、扣件式钢管外墙脚手架内力分析与验算:外墙脚手架立杆的横距为b=1.05m,立杆纵距L、1.50M,内立杆距建筑外墙皮距离b1=0.35m,大横杆步距小于等于1.8m(施工时可按层高适当进行调整,以适合墙面的施工),脚手架与建筑主体结构连接点的布置,其竖向间距H1=2H=2*1.8=3.6m,水平间距L1=3L=3X1=4.5M,根据规定均布施工荷载Qk=2.0KN/M2.(1)外墙脚手架允许高度计算◆由:h=1.8m,H1=2H=3.6M,b=1.05m, 查有关表格得,A5=48.491KN.◆由:b=1.05M,L=1.50M,脚手架板铺设层数8层,查有关表格得:N GK2=1.185KN.◆由b=1.05m,L=1.50m,Q k=2.0KN/M2,因为是两个操作层同时施工,所以Q K= 4.0KN/M2查有关表格得,N QK1=8.25KN.◆由:b=1.05m,L=1.50M,查有关表格得N GK1=0.442.◆将A f,N GK2,N GK,N GK1代入公式,其中K A=0.85,因为立杆采用单根钢管。

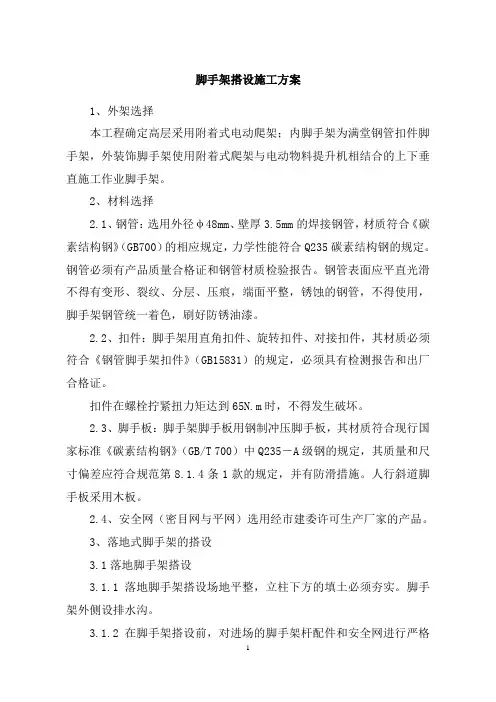

脚手架搭设施工方案1、外架选择本工程确定高层采用附着式电动爬架;内脚手架为满堂钢管扣件脚手架,外装饰脚手架使用附着式爬架与电动物料提升机相结合的上下垂直施工作业脚手架。
2、材料选择2.1、钢管:选用外径φ48mm、壁厚3.5mm的焊接钢管,材质符合《碳素结构钢》(GB700)的相应规定,力学性能符合Q235碳素结构钢的规定。
钢管必须有产品质量合格证和钢管材质检验报告。
钢管表面应平直光滑不得有变形、裂纹、分层、压痕,端面平整,锈蚀的钢管,不得使用,脚手架钢管统一着色,刷好防锈油漆。
2.2、扣件:脚手架用直角扣件、旋转扣件、对接扣件,其材质必须符合《钢管脚手架扣件》(GB15831)的规定,必须具有检测报告和出厂合格证。
扣件在螺栓拧紧扭力矩达到65N.m时,不得发生破坏。
2.3、脚手板:脚手架脚手板用钢制冲压脚手板,其材质符合现行国家标准《碳素结构钢》(GB/T 700)中Q235-A级钢的规定,其质量和尺寸偏差应符合规范第8.1.4条1款的规定,并有防滑措施。
人行斜道脚手板采用木板。
2.4、安全网(密目网与平网)选用经市建委许可生产厂家的产品。
3、落地式脚手架的搭设3.1落地脚手架搭设3.1.1落地脚手架搭设场地平整,立柱下方的填土必须夯实。
脚手架外侧设排水沟。
3.1.2在脚手架搭设前,对进场的脚手架杆配件和安全网进行严格的检查,禁止使用规格和质量不合格的杆配件、安全网,并报监理审批同意后使用。
3.1.3脚手架从一个角部开始并向两边延伸交圈搭设。
脚手架自距离建筑物外侧边300mm开始搭设,脚手架的剪刀撑、连墙杆随脚手架的搭设一起及时设置。
3.1.4立杆搭设(1)立杆底部用10号槽钢做底座,底座大底面高出自然地坪50mm,每根立杆长度大于等于6m。
(2)按放好的定位线依次竖立杆,先竖里排立杆,后竖外排立杆,每排立杆先立两头两根,再立中间一根,看齐后立中间部分各立杆,内外排立杆的连线与墙面垂直,同时将立杆与纵横扫地杆连接固定。
(完整)脚手架专项施工方案一、工程概况本项目为XX建筑工地固定脚手架专项施工,工程地址位于XX市XX区,建筑主体为钢筋混凝土结构,共计XX层,建筑高度XX米。
本工程脚手架搭设主要用于主体结构施工、装饰装修施工以及安全防护等,根据工程特点和施工要求,采用落地式双排钢管脚手架。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织技术人员学习国家有关脚手架施工的相关规范、标准,熟悉并掌握施工图纸及施工要求。
2. 制定详细的脚手架搭设施工方案,并对施工人员进行技术交底。
3. 对脚手架施工过程中的重点、难点部位进行专项研究,制定相应的施工措施。
4. 组织脚手架施工人员参加技术培训,提高施工技能。
(二)、物资准备工作1. 根据脚手架施工图纸及工程量,计算所需主要材料、构配件的种类、规格和数量,编制材料需用量计划。
2. 采购符合国家标准的优质钢管、扣件、脚手板、安全网等材料,并对进场材料进行验收,确保质量合格。
3. 储备足够的脚手架配件,如:连接扣件、紧固件、支撑件等,以满足施工需求。
4. 配置脚手架施工所需的工具、设备,如:扳手、螺丝刀、电焊机等,并对设备进行维护、保养,确保设备正常运行。
,并按照以下格式编写:1. 脚手架钢管:规格为φ48.3×3.6mm,共计XX根;2. 扣件:规格为XX,共计XX个;3. 脚手板:规格为XX,共计XX块;4. 钢丝绳:规格为XX,共计XX米;5. 安全防护网:规格为XX,共计XX平方米;6. 其他材料:如梯子、扶手等,共计XX个。
根据工程量计算,本工程所需主要材料及构配件数量如下:1. 脚手架钢管:规格为φ48.3×3.6mm,共计15000根;2. 扣件:规格为M16,共计12000个;3. 脚手板:规格为2400mm×150mm×50mm,共计8000块;4. 钢丝绳:规格为φ12.5mm,共计1000米;5. 安全防护网:规格为2000mm×600mm,共计1000平方米;6. 其他材料:如梯子、扶手等,共计500个。
目录第一节编制依据及工程概况 (2)一、编制依据 (2)二、工程概况 (2)第二节、施工准备工作及主要材料需用量计划 (2)一、技术准备工作 (2)二、物资准备工作 (2)第三节、一般规定 (3)第四节落地式双排钢管外脚手架搭设标准 (4)一、脚手架材质 (4)二、脚手架的基底 (4)三、脚手架的扫地杆 (5)四、架体与建筑物的拉结 (5)五、脚手架板的铺设 (6)六、立杆的纵距、横距、步距 (7)七、外脚手架的防护 (7)八、支撑体系 (8)九、杆件搭设构造要求 (9)十、荷载 (10)十一、特殊部位处理 (10)十三、搭设和拆除顺序 (13)第五节、各项技术管理措施 (14)一、脚手架材料质量控制措施 (14)二、保证施工质量措施 (15)三、保证施工安全措施 (16)四、环境保护及文明施工措施 (18)第一节编制依据及工程概况一、编制依据1、建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2011)2、建筑施工安全检查标准(JGJ59-2011)3、甲方所提供图纸二、工程概况本工程车库、连排别墅、高层住宅地下室至三层采用落地式双排脚手架。
第二节、施工准备工作及主要材料需用量计划一、技术准备工作为了保证该工程外脚手架的搭设及拆除方法切实可行,贯彻“安全、适用、可行、经济”的原则,做好各种材料机械加工的技术资料准备和材料、人员使用计划安排。
做好安全技术交底工作,操作工人考核培训,工人持证上岗。
二、物资准备工作外脚手架材料采用48*3.5mm的优质钢管、直角扣件、对接扣件、旋转扣件,采用木跳板。
防护挂网为密目式安全网。
第三节、一般规定1、凡是有高血压,严重心脏病、癫痫病,以及其他不适于高空作业的人员,均不得从事架子工作业。
凡参加高空作业人员,必须定期进行身体检查。
2、处于3米以上的高空作业时,须配戴安全带,作业时戴安全帽。
安全带必须系在牢固可靠的地方,作到高挂低用。
3、高处作业时,衣着要灵便,系紧系好。

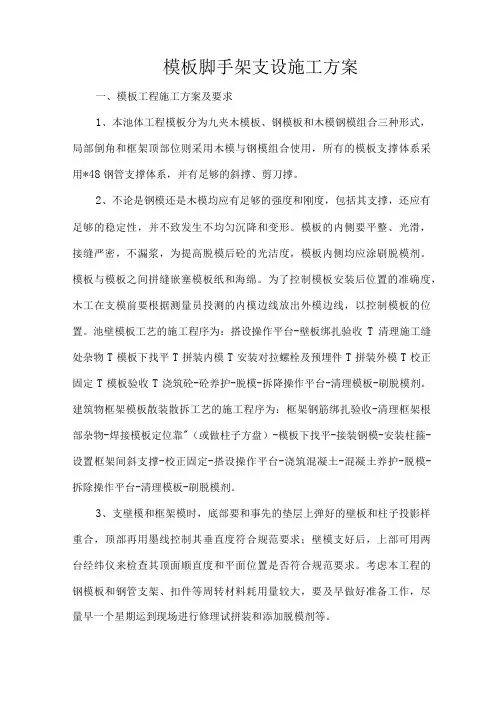

模板脚手架支设施工方案一、模板工程施工方案及要求1、本池体工程模板分为九夹木模板、钢模板和木模钢模组合三种形式,局部倒角和框架顶部位则采用木模与钢模组合使用,所有的模板支撑体系采用*48钢管支撑体系,并有足够的斜撑、剪刀撑。
2、不论是钢模还是木模均应有足够的强度和刚度,包括其支撑,还应有足够的稳定性,并不致发生不均匀沉降和变形。
模板的内侧要平整、光滑,接缝严密,不漏浆,为提高脱模后砼的光洁度,模板内侧均应涂刷脱模剂。
模板与模板之间拼缝嵌塞模板纸和海绵。
为了控制模板安装后位置的准确度,木工在支模前要根据测量员投测的内模边线放出外模边线,以控制模板的位置。
池壁模板工艺的施工程序为:搭设操作平台-壁板绑扎验收T清理施工缝处杂物T模板下找平T拼装内模T安装对拉螺栓及预埋件T拼装外模T校正固定T模板验收T浇筑砼-砼养护-脱模-拆降操作平台-清理模板-刷脱模剂。
建筑物框架模板散装散拆工艺的施工程序为:框架钢筋绑扎验收-清理框架根部杂物-焊接模板定位靠"(或做柱子方盘)-模板下找平-接装钢模-安装柱箍-设置框架间斜支撑-校正固定-搭设操作平台-浇筑混凝土-混凝土养护-脱模-拆除操作平台-清理模板-刷脱模剂。
3、支壁模和框架模时,底部要和事先的垫层上弹好的壁板和柱子投影样重合,顶部再用墨线控制其垂直度符合规范要求;壁模支好后,上部可用两台经纬仪来检查其顶面顺直度和平面位置是否符合规范要求。
考虑本工程的钢模板和钢管支架、扣件等周转材料耗用量较大,要及早做好准备工作,尽量早一个星期运到现场进行修理试拼装和添加脱模剂等。
4、组合钢模板在长途运输时,支承件要捆扎,连接件应分类装箱并做好标识。
不同规格的模板不得混装,并必须采取有效措施防止模板滑动,运到现场后由现场项目部材料员会同质量员对其规格、数量、型号和质量进行验证,发现不符合要求的退回重新整修。
合格的钢模板放在现场木工加工场由木工进行试拼装,并且挂上相应的标识。
目录1、工程概况 (1)2、编制依据 (2)3.1施工方案的选择 (2)3.2、材料选择 (4)3.3、人员安排 (8)3.4、材料进场验收制度 (9)3.5、施工总体布置 (9)4、脚手架的搭设 (7)41、落地钢管脚手架的基础 (7)4.2、扣件式钢管脚手架的搭设 (7)5、扣件式钢管脚手架的验收和保养 (16)5.1、脚手架的验收: (16)5.2脚手架验收制度: (16)5.3检查的内容 (17)5.4检查方法 (18)5.5、脚手架的维护、保养 (19)6、脚手架的安全要求 (20)6.1、主要安全措施 (20)6.2、脚手架的环保要求 (22)6.3、脚手架的防火措施 (22)7、扣件式钢管脚手架的拆除 (23)8、脚手架计算书 (23)8.1、落地式钢管脚手架计算书 (17)8.2、悬挑式钢管脚手架计算书 (28)9、附图 (41)1、工程概况工程名称:XXXXXXXXX工程地点:本工程位于XXXXXXXX。
工程概况:本工程由XXXXX筹建,XXXXX公司负责勘察,XXXXXX 设计院设计XXXXXXX公司承建;工程总建筑面积114613 m2,其中地下室2层,地下总建筑面积32032 m;地上总建筑面积82581 m,D1# D2# D3# D6# D7#楼地上18 层,D4# D5#楼地上25 层。
本工程地处XX,基本风压0.35 kN/m 2每栋楼建筑明细表详下表:设计抗震等级:抗震设防烈度6(0.05g)度,D1#-D3#、D6#-D7#楼框架抗震等级为四级,剪力墙抗震等级为三级;D4#-D5#楼框架抗震等级为三级,剪力墙抗震等级为三级;其余商业部分抗震为四级;建筑防火分类:一级高层住宅;耐火等级:一级;地下室防水等级:一级;结构设计使用年限为50年。
结构安全等级为二级。
上部结构体系:D1#-D7#为钢筋混凝土框剪结构;裙楼及幼儿园部分为钢筋混凝土框架结构。
2、编制依据1) XXXXXXXX 施工图纸2) XXXXXXXX施工组织设计3) 《建筑结构荷载规范》(GB50009-2012)4) 《钢结构设计规范》(GBJ17-2003);5) 《冷弯薄壁型钢结构技术规范》(GB50018-2002);6) 《混凝土结构设计规范》(GB50010-2010);7) 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011);8) 《建筑施工安全检查标准》(JGJ59-2011)9) 《编制建筑施工脚手架安全技术标准统一规定》;10) 《福建省建筑施工安全文明标准示范图集》11) 《福建省建筑施工悬挑式脚手架安全技术若干规定(试行) 》闽建科[2004]19号3.1施工方案的选择本工程考虑到施工工期、质量、安全和合同要求,故在选择方案时,应充分考虑以下几点:1 .考虑到本工程地下室回填进度将很大程度上影响工程施工进度,决定一层至三层采用双排钢管脚手架,三层以上为工字钢悬挑式双排钢管扣件脚手架。

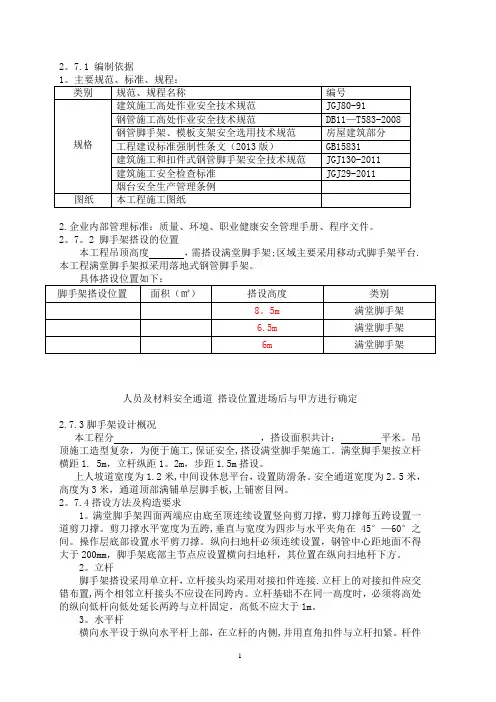

实验实训楼施工欧阳学文落地式双排钢管脚手架施工方案编制:审核:审批:工程有限公司8月目录1 编制依据32 工程概况32.1 总体工程概况32.2 脚手架工程概况33 施工部署33.1 安全防护领导小组34 构造要求及技术措施44.1 扣件式钢管脚手架的构造要求及技术措施44.2 转料平台65 安全防护措施65.1 电梯井洞口防护措施65.2 结构临边防护措施65.3 楼梯间防护措施75.4 防雷避电措施76 脚手架的搭设及拆除施工工艺76.1 落地式式临时钢管脚手架的搭设施工工艺77 劳动力、材料及机具配备87.1 劳动力配备(详见表71)87.2 材料配备(详见表72)97.3 机具配备(详见表73)98 质量保证98.1 构配件允许偏差(详见表81)98.2 脚手架搭设的允许偏差和检验方法(详见表82)108.3 扣件拧紧抽样检查数目及质量判定标准(详见表83)138.4 质量保证注意事项139 安全施工措施149.1 材质及其使用的安全技术措施149.2 脚手架搭设的安全技术措施149.3 脚手架上施工作业的安全技术措施159.4 脚手架拆除的安全技术措施1510 文明施工要求1611 计算书171 编制依据1.1 主要规程、规范1.2《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130)1.3 《建筑施工高处作业安全技术规范》(JGJ 8091)1.4《建筑施工安全检查标准》(JGJ 59)1.5《钢结构设计规范》(GB50017—)1.6 施工图纸2 工程概况2.1 总体工程概况本项目分为综合实验实训楼和钢结构厂房,综合实验实训楼分为两个区,I区为公共实验中心、综合部分、电气部分,为框剪结构;Ⅱ区模拟实训部分,框架结构。
本项目总建筑面积17000平米。
I区总建筑面积10797平米,Ⅱ区建筑总面积为4455平米,钢结构厂房建筑总面积为1748平米。
I区综合部分,一层层高为4.5米,二层层高为5.1米,室内外高差为0.3米,建筑总高度为9.9米;I区电气部分地上四层,一至四层层高均为4.5米,室内外高差为0.3米,建筑总高度为18.3米;I区公共实验中心地上五层,一、二层层高均为4.5米,三至五层层高均为3.9米,室内外高差为0.3米,建筑总高度为21米。

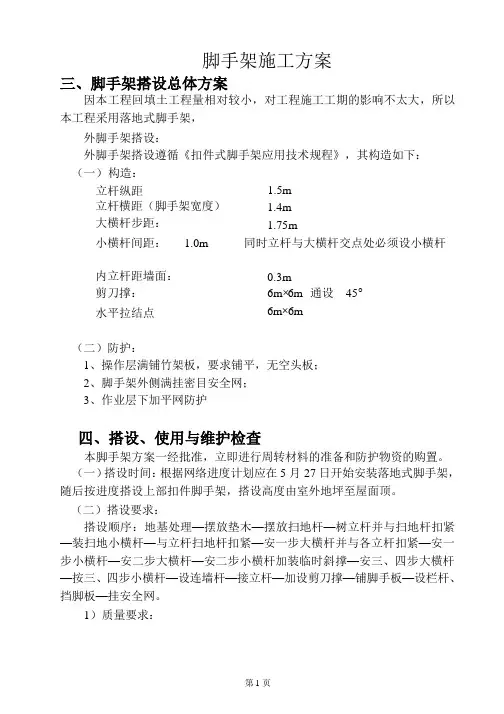

满堂红脚手架施工方案1、施工方法:(1)落地搭设:根据本工程的具体情况和场地条件,采用落地式搭设满堂红脚手架.搭设脚手架前,应按照本工程的设计图纸要求及满足施工需要进行布置搭设。
(2)脚手架的基础:落地搭设的高层施工用脚手架,脚手架的自重及其上部的施工荷载均由脚手架基础传至地基.故此要使脚手架保持稳定,牢固和安全,必须首先要有一个牢固的脚手架基础。
先将地面平整夯实,按图纸要求,该车间先浇好砼垫层,其厚度为150mm.在脚手架的外侧设排水沟,以利于排水。
(3)扣件式钢管脚手架的搭设高层建筑施工用的满堂红钢管脚手架搭设的要求是:横平竖直,整齐清晰,图形一致,平竖通顺,连接牢固,受荷安全,有安全操作空间,不变形,不摇晃。
(4)满堂红钢管脚手架搭设的施工顺序:首步脚步手架的步高为2.0米,其余1.8米,离底部100mm处设置一道扫地杆,以保持脚手架底部的整体性,底部的立柱应间隔交叉用不同长度的钢管,将相隔立柱的对接接头位于不同高度上,使立柱受荷的薄弱截面错开,满堂红脚手架搭设时先立立柱,立柱架设时先按图纸梁位的分布进行定位分布立柱,立立柱时要临时固牢。
固牢的方法可与建筑物结构临时连接,也可设临时斜撑。
立柱每条隔距按照尺寸,立好柱后,架设大,小横杆,当第一步的大小横杆架设完毕后,做好固定件,以方便操作者上去架设第二步脚手架;同时在立柱之间的规定位置及时设置剪力撑,以防止脚手架纵向倾倒,剪力撑的搭设必须与架体的向上搭设同步进行.立柱接杆、接长应用对接扣件,不能采用旋转扣件;横杆与立柱连接采用直角扣件,剪力撑和斜撑与立杆和大横杆的连接应采用旋转扣件,剪力撑的纵向接长应采用旋转扣件,不能采用对接扣件,所有的扣件紧固要求用力矩板手实测达到40~70N.m,在安装扣件时,所有的扣件的开口必须向外。
在搭设满堂红脚手架时;每完成一步都要及时校正立柱的垂直度和横杆的标高和水平度,使脚手架的横距,纵距上下始终保持一致.满堂红脚手架搭设完毕后应进行验收,验收合格并办妥验收手续方可使用。
满堂支撑脚手架施工方案一、概况现浇钢筋砼楼板,板厚(Max=120mm),最大梁截面积为300*600mm,最大层高5.5m,施工采用Φ48*3.6mm钢管搭设满堂脚手架做模板支撑架,钢管抗弯强度设计值为205N/mm2,横杆与立杆采用双扣件方式连接,立杆采用单立杆。
楼板底立杆纵距横距相等,即La=Lb=1000mm,步距为1.5m,沿梁方向梁下立杆间距为800mm,模板支架立杆伸出顶层横杆或模板支撑点的长度a=100mm。
剪力撑脚手架除在两端设置,中间间隔12m-15m设置。
应支3-4根立杆,斜杆与地面夹角45°- 60°。
搭设示意图如下:二、荷载计算1. 静荷载楼板底模板支架自重标准值:0.5 KN/m2 ;楼板木模板自重标准值:0.5 KN/m2 ;楼板钢筋自重标准值:1.1 KN/m3 ;浇筑砼自重标准值:24 KN/m3 ;2. 动荷载施工人员及设备荷载标准值:1.0 KN/m2 ;振捣砼产生的荷载标准值:2.0KN/m2 ;三、架承载力验算:1、大横向水平杆计算横向水平杆力学参数为:截面抵抗矩W = 5.08 cm3截面惯性矩I = 12.18 cm4大横向水平杆按三跨连续梁进行强度和挠度计算,横向水平杆在纵向水平杆的上面。
按照横向水平杆上面的脚手板、活荷载等荷载作为均布荷载计算横向水平杆的最大弯矩和变形。
考虑荷载横向水平杆上的最不利位置计算简图如下:(1). 作用大横向水平杆静荷载标准值qK1:qK1 =0.5 * 1 + 1.1 * 0.12 * 1 + 24 * 0.12 * 1 = 3.51 KN/m(2). 作用大横向水平杆静荷载设计值q1:q1 = 1.2·q·K1 = 1.2 * 3.51 = 4.21 KN/m(3). 作用大横向水平杆动荷载标准值qK2:qK2 = 1 * 1 + 2 * 1 = 3 KN/m(4). 作用大横向水平杆动荷载设计值q2:q2 = 1.4·q·K2 = 1.4 * 3 = 4.2 KN/m(5). 大横向水平受最大弯矩M max :M max = Km·q·l2 = 0.1 * q1 * Lb2 + 0.117 * q2 * Lb2= 0.1 * 4.21 * 1 + 0.117 * 4.2 * 1 = 0.91 KN/mKm ——弯矩系数,按《建筑施工模板安全技术规范》取值(6). 抗弯强度σ:σ= Mmax / W = 0.91 * 106/ 5.08 * 103= 179.13 N/mm2 ﹤ 205 N/mm2满足设计要求;最大挠度ω:ω = Kw·q·L4/ (100·E·I)=(0.667 * 4.21 * 10004+ 0.99 * 4.2 * 10004)/(100 * 2.06 * 105* 12.18 * 104)=2.78 mm < 1/150 mm且< 10 mm ,满足要求。
脚手架施工方案一、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》2、《建筑施工高处作业安全技术规范》3、《建筑施工安全检查标准》(JGJ59-99)4、相关的现行国家标准及规范二、工程概况一、工程概况:工程名称:天津市奥亚机电有限公司新建工程建设单位:天津市奥亚机电有限公司监理单位:天津市安盛工程建设监理有限公司施工单位:天津富凯建设集团有限公司项目经理:刘文艳本工程坐落于天津泰达(津南)微电子园区内,建筑面积8411㎡,建筑高度13米,框架二层局部三层。
工期:2011年1月1日至2011年8月31日本工程为争创文明工地示范工程,要求安全防护措施要得力,因此要求脚手架搭设标准要高,必须按照(JGJ130-2001)《建筑施工扣件式钢管脚手架安全技术规范》编制本方案。
脚手架立杆间距符合标准要求,做到横平竖直,整齐美观,防护到位,符合标准规定。
搭设高度:本工程外脚手架类型为落地式扣件钢管脚手架,搭设最高度高约为14米三、工程准备1、材料准备(1)钢管杆件:钢管杆件采用Φ48×3.5mm,焊接钢管其材性应符合《碳素结构钢》(GB700-88)的相应规定。
(2)扣件:扣件应采用GB978-67《可锻铸铁分类及技术条件》的规定,机械性能不低于KT33-8的可锻铸铁制造。
扣件的附件采用的材料应符合GB700-88《碳素结构钢》中Q235钢的规定;螺纹均应符合GB196-81《普通螺纹》的规定,垫圈应符合GB96-76《垫圈》的规定。
(3)脚手板:脚手板采用毛竹片。
(4)安全网采用绿色密目安全网,必须有产品质量检验合格证,安全网的选用应符合规范规定要求。
2、人员配备各专业施工人员及上岗证应配备齐全。
3、技术准备脚手架施工前,必须编制专门施工方案,经批准后组织实施,具体搭拆前,要进行技术交底,并提出有关的要求事项。
四、脚手架施工○1、施工布置本工程采用双排落地式钢管脚手架,脚手架排距0.8m;步距1.8m;柱距1.5m;连墙杆水平间距4.5m,垂直间距3.6m(隔二步拉一道)。
○2、脚手架搭设的地基、基础要求1、脚手架地基与基础的施工,必须根据脚手架搭设高度、搭设场地土质情况与GBJ202的有关规定进行。
2、脚手架底座底面标高要求高于自然地坪50MM。
3、脚手架基础经验收合格后,应按现场形式放线定位。
4、具体做法按土质分为:A:素土夯实;B:10cm碎石垫层;C:10cm1.2米宽C20混凝土。
○3、构造要点本工程脚手架采用双排落地式钢管脚手架,立杆横距为800~1000mm,纵距为1200mm,相邻立杆的接头位置应布置在不同的步距内,与相邻大横杆的距离不宜大于500mm.立杆与大横杆必须用直角扣件扣紧,不得隔步设置或遗漏。
大横杆步距为1800mm,上下横杆的接长位置应错开布置在不同的立杆纵距内,与相近的立杆距离不大于500mm。
同一排大横杆的水平偏差不大于该片脚手架的总长度的1/250,且不大于500mm。
相邻步架的大横杆应错开布置在立杆的里侧和外侧,以减少立杆偏心受载情况。
小横杆应贴尽立杆布置,搭于大横杆之上并用直角扣件扣紧。
在相邻二立杆之间根据需要加设1~2根。
在任何情况下,均不得拆除作为基本构架结构杆件的小横杆。
剪刀撑与地面夹角为45度沿架高连续布置,采用搭接连接,搭接长度为100cm,除两端用旋转扣件与脚手架的立杆或大横杆扣紧外,在其中间应增加2-4个扣节点。
连柱墙杆按每步三跨设置,其水平垂直间距均不得大于6000mm,与柱拉接方式采用单杆箍柱式。
水平斜拉杆设置在有连柱墙杆的步架平面内,加强脚手架的横向刚度。
脚手板采用木跳板,脚手板与脚手架之间用10#铁丝不少于3点绑扎。
如立杆未立在坚实的结构上,搭设前应将场地填土夯实,并将立杆置于厚度不小于50mm的通长木方上。
护栏:在铺脚手板的操作层上设三道护栏,上栏杆距脚手板面高度为1200mm,下栏杆距脚手板面为600mm,高度为180mm设挡脚板。
○4、施工作业顺序依据要求排立杆位置,放线使立杆在一条平行轴线的直线上放置纵向扫地杆;自角部起依次向两边竖立杆,底端与纵向扫地杆扣接固定后,装设横向扫地杆并与立杆固定,每边竖起3-4根立杆后,随即装设第一步大横杆(与立杆扣接固定)和小横杆(靠近立杆并与大横杆扣接固定),校正立杆垂直和平杆水平使其符合要求后,按40~60N•m力矩拧紧扣件螺栓,形成构架的起始段;按上述要求依次向前搭设,直至第一步架交圈完成。
交圈后,再全面检查一遍构架和地基情况,严格确保方案要求和构架质量;设置连柱杆(开始搭设时加边撑),按以上的作业程序和要求向上搭设脚手架,随搭设进程及时设置剪刀撑,随施工进度在脚手架构架大横杆间搭设横杆,以缩小铺设脚手板的支撑跨度,铺设脚手板、栏杆和防护密目网。
○5、施工作业注意事项底部第一排立杆应按立杆搭设要求选择,不同长度的钢管交错设置,至少有6m、4m两种不同长度的钢管作立杆;在设置第一排连柱杆前,应每隔约6跨设一道斜撑,以确保架子稳定;一定采取先搭设起始段而后向前延伸的作业方式,可分别从相对角开始搭设;连柱杆和剪刀撑应及时设置,不得滞后超过两个步距;杆件端部伸出扣件之外的长度不得小于100mm;在顶排连柱杆之上的架高不得多于两个步距,否则应每隔6跨加设一道撑拉措施;剪刀撑的斜杆与基本构架结构杆件之间至少3道连接,其中斜杆的搭接接头部位至少有二道连接;周边脚手架的大横杆必须在角部交圈并与立杆固定;纵向对接搭设脚手板时,对接处的两侧必须设置横杆,并且绑扎牢固;作业层的栏杆应设置在立杆的内侧,栏杆接长应符合对接或搭接的要求。
密目安全网应挂在外立杆里侧,并予全面封闭。
五、钢管脚手架拆除拆除时应划出工作区标志和设置围栏,并派专人看守,严禁行人进入。
拆除顺序应逐层由上而下,后装的先拆,先装的后拆。
一般是先拆栏杆、脚手板、剪刀撑,后拆小横杆、大横杆、立杆等。
统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时应先告之对方,以防坠落。
材料、工具要用滑轮和绳索运送,严禁抛扔。
使用期间,严禁拆除下列杆件:主节点处的纵横向水平杆,纵、横向扫地杆;连墙杆。
六、安全防护措施1、安全网防护安全网的质量必须符合有关规定,且每张安全网必须有出厂检验合格证。
本工程四周边全采用安全立网,安全网搭设完毕后,必须经施工负责人、安全员验收合格后才能使用,安全网在使用过程中每周应进行一次定期检查。
网内不得存留杂物,对网变形、磨损等损坏的网片不得使用。
网与网间,网与支撑架的连接部位有无松脱,安全网在使用过程中,每隔三个月必须按批号抽一根试验绳进行强力试验。
安全网应定期进行冲击试验。
2、脚手板的防护脚手架外侧设置挡脚笆,挡脚笆设置在脚手架钢管内侧,安全网外侧,竹榀与钢管必须用16#铁丝捆扎。
脚手板采用钢笆铺设,钢笆与钢管必须用16#铁丝捆扎,不得有探头板出现。
3、卸料平台的防护卸料平台应均匀布置,每一个卸料平台的辐射面积为200m2。
每一个面上卸料平台的个数不得超过两个。
卸料平台卸荷结构必须设置在建筑物上,不得作用于外架上。
卸料平台应设置两道扶手,高度分别为1.2m和0.6m,外侧用密目安全网屏蔽,兜底采用双层安全网(一道平网、一道密网)。
七、质量要求及保证措施(1)脚手架用钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯;外径偏差不大于-0.5mm,壁厚偏差不大于-0.3mm;端面应平整,偏差不超过1.7mm;钢管锈蚀深度应小于0.5mm,不得使用严重锈蚀的钢管;钢管长度规格必须按要求统一,不得长短参差不齐。
(2)扣件所用铸铁不得有裂纹、气孔;不宜有疏松、砂眼或其他影响使用性能的铸造缺陷;并应将影响外观质量的粘砂、浇冒口残余、披缝、毛刺、氧化皮等清除干净;扣件与钢管的贴合面必须严格整形,应保证与钢管扣紧时接触良好;扣件活动部位应能灵活转动,旋转扣件的两旋转面间隙应小于1mm;当扣件夹紧钢管时,开口处的最小距离应不小于5mm;扣件表面应进行防锈处理。
(3)木脚手板木脚手板必须具备产品质量合格证;木脚手板必须顺直,端头不开裂。
(4八、安全注意事项避雷措施:将首层梁板、内墙水平筋围绕建筑物焊接为环形回路,并引出钢筋与避雷引上主筋焊接,环形回路共引出8根镀锌钢筋与钢管脚手架焊接,所有避雷线路中钢筋直径均不得小于12mm,所有搭接焊应为双边满焊且焊接点长度不得小于6d(或单边焊搭焊接点长度不小于12d),如焊接点长度不满足要求,则应另加钢筋按要求两边焊接,如实测离镀锌钢筋最远点内脚手架上过渡电阻超过10Ω应增加引出镀锌钢筋以满足要求。
搭设金属扣件双排脚手架,必须严格按国家《建筑安装安全技术规程》和施工组织设计的要求进行设计和搭设。
搭设前应严格进行钢管的筛选,凡严重锈蚀、薄壁。
严重弯曲及裂变的杆件不宜采用。
严重锈蚀、变形、螺栓螺纹已损坏的扣件不宜采用。
脚手架的基础除按规定设置外,必须做好排水处理。
脚手架拆除现场必须设警戒区域,张挂醒目的警戒标志。
警戒区域内严禁非操作人员通行或在脚手架下方继续组织施工。
地面监护人员必须履行职责。
如遇强风、雨、雪等特殊气候,不应进行脚手架的拆除。
夜间实施拆除作业,应具备良好的照明设备。
所有高处作业人员,应严格按高处作业规定执行和遵守安全纪律及拆除工艺要求。
拆除人员进入岗位以后,先进行检查,加固松动部位,清除楼层内留的材料、垃圾块。
所有清理物应安全输送至地面,严禁高处抛掷。
所有连墙杆、斜拉杆、隔排措施、登高措施必须随脚手架步层拆除同步进行下降。
不准先行拆除。
所有杆件与扣件,在拆除时应分离,不允许杆件上附着扣件输送地面,或两杆同时拆下输送地面。
当日完工后,应仔细检查岗位周围情况,如发现留有隐患的部位,应及时修复后方可撤离岗位。
输送至地面的所有杆件、扣件等,应按类堆放整理。
脚手架搭设计算书:外脚手架的计算参照《建筑施工扣件式钢管脚手架安全技术规范》<JGJ130-2001>. 搭设尺寸为: 本工程采用双排落地式钢管脚手架,脚手架排距0.7m;步距1.5m;柱距1.2m;连墙杆水平间距4.0m,垂直间距 3.0m(隔二步拉一道)。
采用的钢管类型为∮48 X 3.5,施工均布荷载为 2.0kN/m2,同时施工 2 层,脚手板共铺设 2 层.一、大横杆的计算:大横杆按照三跨连续梁进行强度和挠度计算,大横杆在小横杆的上面.按大横杆上面的脚手板和活荷载作为均布荷载计算大横杆的最大弯矩和变形.1.均布荷载值计算大横杆的自重标准值p1=0.038kN/m脚手板的荷载标准值P1=0.350×1.300/3=0.152kN/m活荷载标准值Q=2.000×1.300/3=0.867kN/m静荷载的计算值q1=1.2×0.038+1.2×0.152=0.228kN/m活荷载的计算值q2=1.4×0.867=1.213kN/m2.强度计算最大弯矩考虑为三跨连续梁均布荷载作用下的弯矩跨中最大弯矩计算公式如下: MImax=0.08q1l2+0.10q2l2跨中最大弯矩为: M1=(0.08× 0.228+0.101×1.213)×1.4002=0.274KN.m 支座最大弯矩计算公式如下: M2max=-0.10q1l2-0.117q2l2支座最大弯矩为: M2=-(0.10×O.228+0.117×1.213)×1.4002=-0.323KN.m 我们选择支座弯矩和跨中弯矩的最大值进行强度验算:σ=0.323×106/5080.0=63.572N/mm2大横杆的计算强度小于 205.0 N/mm2,满足要求!3.挠度计算最大挠度考虑为三跨连续梁均布荷载作用下的挠度计算公式如下:三跨连续梁均布荷载作用下的最大挠度: V = (0.677×0.190+0.990×0. 867) ×1400.04/ 100×2.06×105×121900.0) ( = 1.509mm 大横杆的最大挠度小于 1400.0/150 与 10mm,满足要求!二、小横杆的计算:小横杆按照简支梁进行强度和挠度计算,大横杆在小横杆的上面. 用大横杆支座的最大反力计算值,在最不利荷载布置下计算小横杆的最大弯矩和变形. 1.荷载值计算大横杆的自重标准值P1 = 0.038×1.400=0.054kN 脚手板的荷载标准值P2=0.350×1.300×1.400/3=0.212kN活荷载标准值Q=2.000×1.300×1.400/3=1.213kN荷载的计算值P=1.2×0.054+l.2×0.212+1.4×1.213=2.018kN2.强度计算最大弯矩考虑为小横杆自重均布荷载与荷载的计算值最不利分配的弯矩和均布荷载最大弯矩计算公式如下: 小横杆的计算强度小于 205.0N/mm,满足要求!3.挠度计算最大挠度考虑为小横杆自重均布荷载与荷载的计算值最不利分配的挠度和均布荷载最大挠度计算公式如下:小横杆自重均布荷载引起的最大挠度:45 V1=5.0×0.038×1300.00 /(384×2.060×10 ×121900.000)=0.06mm集中荷载标准值 P=0.054+0.212+1.213=1.479kN集中荷载标准值最不利分配引起的最大挠度: V2 = 1479.427 × 1300.0/ ( 3 × 13O0.02 -4 × 1300.02 /9 ) / ( 72× 2.06 × 105 × 121900.0)=4.594mm最大挠度 V=V1+V2=4.65lmm 小横杆的最大挠度小于 1300.0/150 与 10mm,满足要求!三、扣件抗滑力的计算:纵向或横向水平杆与立杆连接时, 扣件的抗滑承载力按照下式计算 (规范 5.2.5) : R ≤ Rc 其中 Rc——扣件抗滑承载力设计值,取 8.0kN;R——纵向或横向水平杆传给立杆的竖向作用力设计值;1.荷载值计算横杆的自重标准值P1=0.038×1.300=0.054kN 脚手板的荷载标准值P2 = 0.350×1.300×1.400/2=0.318kN活荷载标准值Q=2.000×1.300×1.400/2=1.820kN荷载的计算值R=1.2×0.054+1.2×0.318+1.4×1.820=2.995kN单扣件抗滑承载力的设计计算满足要求!当直角扣件的拧紧力矩达 40 ~65N.m 时试验表明:单扣件在 12kN 的荷载下会滑动,其抗滑承载力可取 8.0kN;四、脚手架荷载标准值:作用于脚手架的荷载包括静荷载,活荷载和风荷载. 静荷载标准值包括以下内容:(1)每米立杆承受的结构自重标准值(kN/m) ;本例为0.1611 NG1=0.161×38.600=6.219kN(2)脚手板的自重标准值(kN/m2);本例采用竹串片脚手板,标准值为0.35 NG2=0.350×2×1.400×(1.300+0.300)/2=0.784KN(3)栏杆与挡脚手板自重标准值(kN/m) ;本例采用栏杆,木脚手板标挡板,标准值为 0.14 NG3=0.140×1.400×2/2=0.196KN(4)吊挂的安全设施荷载,包括安全网(KN/m2);0.005 NG4=0.005×1.400×1.300/2=0.005K经计算得到,静荷载标准值 NG=NG1+NG2+NG3+NG4=7.203KN 活荷载为施工荷载标准值产生的轴向力总和,内、外立杆按一纵距内施工荷载总和的 1/2 取值.经计算得到,活荷载标准值NQ=2.000×2×1.400×1.300/2=3.640KN风荷载标准值应按照以下公式计算:其中 WO——基本风压(KN/m2) ,按照《建筑结构荷载规范》 (GBJ9)的规定采用 WO=0.300 UZ——风荷载高度变化系数,按照《建筑结构荷载规范》 (GBJ9)的规定采用: UZ=1.000 US——风荷载体型系数:US=1.2002 经计算得到,风荷载标准值WK=0.7×0.300 × 1.000 × 1.200=0.252KN/m考虑风荷载时,立杆的轴向压力设计值计算公式: N=1.2NG+0.85 ×1.4NQ不考虑风荷载时,立杆的轴向压力设计值计算公式: N= 1.2NG+l.4NQ风荷载设计值产生的立杆段弯矩 MW 计算公式:MW=0.85×1.4Wklah2/10 WK——风荷载基本风压值(Kn/m2) ;la——立杆的纵距(m);h——立杆的步距(m).五、立杆的稳定性计算:不考虑风荷载时,立杆的稳定性计算公式:其中 N——立杆的轴心压力设计值,N=13.74kN;∮----轴心受压立杆的稳定系数,由长细比 l0/i 的结果查表得到 0.48;i——计算立杆的截面回转半径,i=1.58cm; l0——计算长度(m),由公式 l0=kuh 确定,l0=1.82m;k——计算长度附加系数,取 1.155;u——计算长度系数,由脚手架的高度确定 u=1.75;A——立杆净截面面积,A=4.89 cm2;f——立杆净截面模量(抵抗矩) =5.08cm.;W . 2 W——钢管立杆受压强度计算值(N/mm ) ;经计算得到σ=58.08 [f]——钢管立杆抗压强度设计值,[f]=205.00kN/mm2 不考虑风荷载时,立杆的稳定性计算σ<[f]满足要求!考虑风荷载时,立杆的稳定性计算公式:其中 N——立杆的轴心压力设计值,N=12.98kN;∮——轴心受压立杆的稳定系数,由长细比 l0/I 的结果查表得到 0.48; i——计算立杆的截面回转半径,i=1.58cm; l0——计算长度(m) ,由公式 10=kuh 确定 u=1.75;k——计算长度附加系数,取 1.155;U——计算长度系数,由脚手架的高度确定;u=1.75A——立杆净截面面积,A=4.89cm2;3 W——立杆净截面模量(抵抗矩) ,W=5.08cm ;MW——计算立杆段由风荷载设计值产生的弯矩,MW=0.034KN.m.2 σ——钢管立杆受压强度计算值(N/mm ) ;经计算得到σ=61.542[f]——钢管立杆抗压强度设计值,[f]=205.00kN/mm 考虑风荷载时,立杆的稳定性计算σ<[f],满足要求!六、最大搭设高度的计算:不考虑风荷载时,采用单立管的敞开式,全封闭和半封闭的脚手架可搭设高度按照下式计算: 其中 NG2K——构配件自重标准值产生的轴向力,NG2K=O.985KN;NQ ——活荷载标准值, NQ= 3.640KNgk——每米立杆承受的结构自重标准值,gk=0.161kN/m经计算得到,不考虑风荷载时,按照稳定性计算的搭设高度 Hs=218.388 米.七、连墙件的计算:连墙件的轴向力计算值应按照下式计算: N1=N1W+N0;其中 N1W——风荷载产生的连墙件轴向力设计值(KN)应按照下式计算; NIW= 1.4×WK×AW - 5 - WK——风荷载基本风压值,Wk= 0.252KN/m AW——每个连墙件的覆盖面积内脚手架外侧的迎风面积AW=2.70×4.20=11.340N0——连墙件约束脚手架平面外变形所产生的轴向力(KN) 0=5.000 ;N 经计算得到 N0=4.00lkN,连墙件轴向力计算值 N1=9.001kN连墙件轴向力设计值 N0=∮A「f」其中∮——轴心受压立杆的稳定系数,由长细比 1/i=30.00/1.58 的结果查表得到∮=0.95; A=4.89cm2; [f]=205.00N/mm2.目录经过计算得到 Nf=95.4llkN Nr>N1 连墙件的设计计算满足要求!八、立杆的地基承载力计算:立杆基础底面的平均压力应满足下式的要求: p ≤ fg其中 P——立杆基础底面的平均压力(N/mm2) ,P=N/A;p=54.96N——上部结构传至基础顶面的轴向力设计值(KN) N=13.74 ;2 A——基础底面面积(m );A=0.25 fg——地基承载力设计值(mm2);fg=68.00 地基承载力设计值应按下式计算: fg=kc×fgk其中 KC——脚手架地基承载力调整系数;KC=0.40fgk——地基承载力标准值 fgk=170.00地基承载力的计算满足要求!附图:图1 大横杆设计荷载组合简图(跨中最大弯矩和跨中最大挠度)图2 大横杆设计荷载组合简图(支座最大弯矩)小横杆计算简图连墙件扣件连接示意图页脚内容11。
