灰砂砖填充墙技术交底
- 格式:doc
- 大小:45.00 KB
- 文档页数:7
一、工程概况内为370厚蒸压灰砂砖。
二、材料准备(1)砖:品种、强度等级必须符合设计要求,并有出厂合格证、产品性能检测报告。
进场使用前,应施工时所用的蒸压砖的产品龄期不应小于28d,不宜小于35d。
蒸压灰砂砖不得用于酸性介质的地基土中。
(2)水泥:1、采用32.5级的普通硅酸盐水泥或矿渣硅酸盐水泥。
2、水泥进场使用前,应分批对其强度、凝结时间、安定性进行复验。
3、当在使用中对水泥的质量有怀疑或水泥出厂超过3个月(快硬硅酸盐水泥超过1个月)时,应复查试验,并按结果使用。
4、不同品种的水泥不得混合使用。
(3)砂:用中砂,砂浆的砂含泥量不超过5%,不得含有草根等杂物。
使用前应用5mm孔径的筛子过筛。
(4)掺合料:混合砂浆采用石灰膏、粉煤灰和磨细生石灰粉等,磨细生石灰粉熟化时间不得少于2d。
(5)其他材料:拉结筋及预埋件、刷防腐剂的木砖。
三、主要机具应备有搅拌机、磅秤、垂直运输设备、大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等。
四、作业条件(1)基础砌筑:1、完成室外及房心回填土。
2、办完地基、基础工程隐检手续。
3、按标高抹好水泥砂浆防潮层。
4、弹好轴线、墙身线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完预检手续。
5、按设计标高要求立好皮数杆,皮数杆的间距以15~20m 为宜。
五、操作工艺(1)工艺流程:(2)详细流程:2.1、砖浇水:砖必须在砌筑前一天浇水湿润,不得随浇随砌,含水率为8%~12%,常温施工不得使用干砖上墙;不得使用含水率达饱和状态的砖砌墙。
2.2砂浆搅拌:1)砂浆配合比采用重量比,计算精度水泥为±2%,砂、灰膏控制在±5%以内。
应用机械搅拌,搅拌时间不少于2min。
掺用外加剂的砂浆搅拌时间不得少于3min,掺用有机塑化剂的砂浆,应为3~5min。
2)基础按一个楼层,且不超过250m3砌体中各种类型及强度等级的砂浆,至少应做一组试块(每组6块)如砂浆强度等级或配合比变更时,还应制作试块。

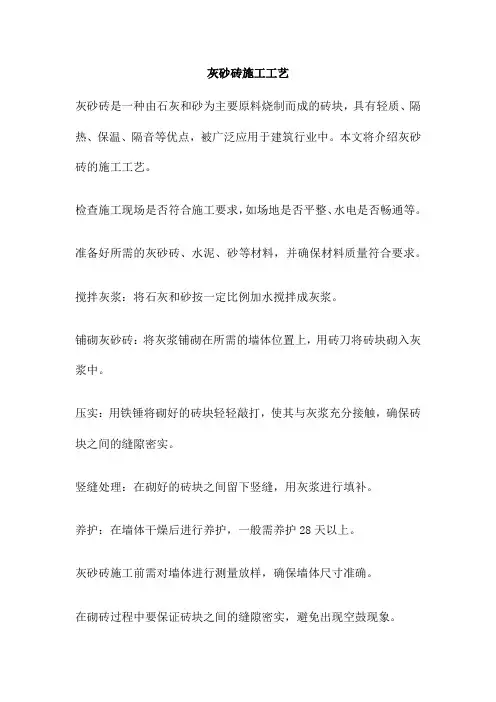

灰砂砖施工工艺灰砂砖是一种由石灰和砂为主要原料烧制而成的砖块,具有轻质、隔热、保温、隔音等优点,被广泛应用于建筑行业中。
本文将介绍灰砂砖的施工工艺。
检查施工现场是否符合施工要求,如场地是否平整、水电是否畅通等。
准备好所需的灰砂砖、水泥、砂等材料,并确保材料质量符合要求。
搅拌灰浆:将石灰和砂按一定比例加水搅拌成灰浆。
铺砌灰砂砖:将灰浆铺砌在所需的墙体位置上,用砖刀将砖块砌入灰浆中。
压实:用铁锤将砌好的砖块轻轻敲打,使其与灰浆充分接触,确保砖块之间的缝隙密实。
竖缝处理:在砌好的砖块之间留下竖缝,用灰浆进行填补。
养护:在墙体干燥后进行养护,一般需养护28天以上。
灰砂砖施工前需对墙体进行测量放样,确保墙体尺寸准确。
在砌砖过程中要保证砖块之间的缝隙密实,避免出现空鼓现象。
在养护期间要防止墙体受到外界环境的影响,如雨水、风等。
在施工前进行安全教育培训,提高员工的安全意识。
现场设置安全警示标志,并配备专职安全员进行现场监督。
随着建筑行业的不断发展,新型材料和新型工艺的不断涌现,为建筑行业注入了新的活力。
珠光砂混凝土作为一种新型混凝土材料,因其具有独特的强度、耐久性和美观性,在建筑行业中得到了广泛的应用。
本文将详细介绍珠光砂混凝土的施工工艺,以期为相关工程提供参考。
珠光砂混凝土是一种以珠光砂为主要骨料,普通水泥和特种水泥为胶凝材料,加入适量的外加剂和填料,经搅拌、成型、养护而成的混凝土材料。
其具有以下特性:高强度:珠光砂混凝土具有较高的抗压强度和抗折强度,能够满足高层建筑和桥梁等大型结构的强度要求。
耐久性好:珠光砂混凝土具有优良的抗冻性、抗渗性和耐磨性,能够有效地抵抗自然环境的侵蚀,保证建筑物的使用寿命。
美观性好:珠光砂混凝土具有良好的表面质感和平整度,能够呈现出优美的建筑外观。
施工方便:珠光砂混凝土的施工工艺简单,易于操作,能够节省人力和物力。
(1)材料准备:准备好所需的水泥、珠光砂、外加剂、填料等材料,并对材料的品质进行检查,确保符合设计要求。
填充墙(空心砖)施工技术交底交底内容:一、主要材料煤矸石空心砖(240×115×90mm)、煤矸石空心砖(240×115×190mm)、煤矸石实心砖(190×90×53mm),M5水泥砂浆,配合比:水泥:水:砂(1:1.36:6.78);M5混合砂浆,配合比:水泥:水:砂:石灰膏(1:1.36:6.78:0.64);水泥:32.5复合硅酸盐水泥;中砂,过5mm孔径筛子,含泥量不超过3%。
二、主要机具人货电梯、砂浆罐、翻斗车、磅秤、大铲(瓦刀)、拖线板、线坠、水平尺、灰桶、勾缝条、彩条布等。
三、作业条件1、弹出轴线、墙边线、门窗洞口线、经复核、办理预检手续。
2、根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20㎜,用细石混凝土找平,不得用砂浆找平或砍砖包合子找平。
3、常温天气在砌筑前一天将砖浇水湿润,冬期施工应清除表面冰霜。
4、进场材料的型号、规格、数量和堆放位置,能满足施工要求。
5、构造柱、抱框、过梁、墙体拉结筋焊接、绑扎完毕,验收合格四、操作工艺1、工艺流程:主体施工预埋→基层处理→放线→钢筋绑扎→底砖砌筑(厨房、卫生间上返台与主体结构一次浇筑)施工→砌筑施工→混凝土现浇过梁窗台压顶施工→构造柱、抱框柱施工→砌体顶部斜砌后塞缝→验收2、主体施工预埋在结构施工时预埋墙体拉结筋,拉结筋外露长度满足焊接要求,焊缝长度单面焊10d(10d=60mm),模板加固完毕后在模板外打眼放置,拉结筋自楼面起步450开始设置,中间每隔500设置2Φ6拉结筋,构造柱按照设计位置预埋钢筋,构造柱预埋钢筋上下露出楼板长度满足搭接长度600mm3、基层处理:将墙地面多余浮浆等杂物剔除,灰尘扫净,将楼层结构按标高找平,20mm以内用水泥砂浆找平,超过30mm用细石砼找平。
4、测量工放出轴线、墙边线、柱边线、门窗洞口线、建筑1m线、构造柱位置线等,放线注意安装专业预留洞及配电箱、消防箱位置,经验线符合设计图纸要求。

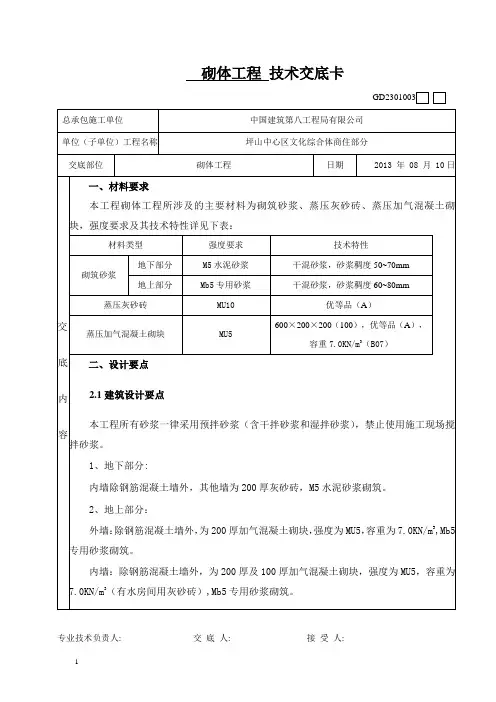

施工技术交底施工单位中瑞建设集团有限公司工程名称余政储出【2016】1号地块工程分部工程砌体工程交底部位二次结构砌体工程日期2019年4月10日交底内容一、材料要求:砌体材料强度:地下及地上内、外墙采用蒸压砂加气砼砌块,强度A5.0,砂浆强度Ma5.0;加气砼砌体底部MU10砌筑蒸压灰砂砖;地下与土壤接触部位采用蒸压灰砂砖,强度等级MU20,砂浆强度Ms10.0。
蒸压加气砼砌块砌筑填充墙时龄期不得小于28天,含水率小于30%。
运输装卸过程中严禁抛掷和倾倒,应防止雨淋,堆置高度不得超过1.5m。
砌筑当天应对砌块表面喷水湿润。
二、施工构造要求:1、构造柱、圈过梁设置按结构设计图纸总说明要求,墙高超过4m时应在墙体半高处(一般结合门窗洞口上方过梁位置)设置与柱连接且沿墙全长贯通的钢筋混凝土圈梁,梁截面尺寸为墙厚*150,水平系梁遇过梁时,分别按截面、配筋较大者设置。
当墙长度大于5m时,除设置构造柱;支承在悬臂梁或悬臂板上的墙体,墙端及外墙应设置构造柱不大于3m。
当墙体与框架柱紧贴时,框架柱位置应设构造柱。
墙长超过8m或层高2倍时,应在填充墙长度中部位置、以及两端无钢筋混凝土柱(墙)处设置钢筋混凝土构造柱,构造柱间距不大于4m。
在宽度大于2m的洞口两侧、重型门(厂房门、车库门)及宽度大于1.5m的安全门和防火门的两侧、长度超过2.5m的独立墙体的端部,应设置构造柱。
构造柱截面尺寸为墙厚*200,配4φ10,箍筋φ6@200。
电梯井筒墙体构造柱另详。
门洞过梁大样图2、砌体填充墙应沿柱(剪力墙)高每隔500配置2φ6墙体拉筋,拉筋伸入墙内的长度,7度时宜沿墙全长贯通;填充墙与构造柱交接处、楼梯间拐角处墙,应沿墙体高度方向每隔500设拉墙筋,伸入长度不小于700,拉筋末端设90度弯钩。
施工时先砌墙后浇构造柱,柱顶设喇叭口浇筑砼,或预留50~100空隙,用砂浆灌缝密实。
3、厨房、卫生间、水泵房等有积水房间、砌体底部应浇筑200高C20砼条带导墙。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、
、填充墙门洞上口过梁按下表选用,过梁支撑长度≥240mm
1、表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写”分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
1、表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写”分项工程名称”栏,其他技术交底可不填写。
1、表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写”分项工程名称”栏,其他技术交底可不填写。
1、表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写”分项工程名称”栏,其他技术交底可不填写。
1、表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写”分项工程名称”栏,其他技术交底可不填写。
1、表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写”分项工程名称”栏,其他技术交底可不填写。
1、表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写”分项工程名称”栏,其他技术交底可不填写。
一、砌体设计概况(1)外墙:除钢筋砼墙外,外墙采用加气混凝土砌块,厚度200,具体详平面,专用砂浆砌筑。
卫生间、淋浴间外墙采用200灰砂砖砌筑。
条形基础面至立面窗户底标高采用灰砂砖砌筑,在室内地坪混凝土垫层上下表面之间的墙身灰缝中,设置水平防潮层(20厚M20水泥砂浆外掺3%~5%防水剂),墙体厚度详平面及节点。
外墙从基体表面开始至饰面层应按相关规范规程留分格缝,分格缝成型后应清除缝侧浮浆、粉末,满填硅酮耐候胶。
(2)内墙:房间(卫生间、淋浴间除外)隔墙采用200或100厚加气混凝土砌块,专用砂浆砌筑。
卫生间、淋浴间隔墙采用200或100厚灰砂砖砌筑。
所有有水房间的隔墙(除门洞外)底部做C20细石混凝土翻边200高,厚度同墙厚。
(3)除有混凝土翻边的以外,其余加气混凝土砌块墙底部砌蒸压灰砂墙基200高.(4)用于外墙的蒸压加气混凝土砌块,强度级别不宜小于A7。
5、不应小于A5。
0。
用于外墙的砌筑砂浆强度级别不应小于M7.5.用于内墙的砌筑砂浆强度级别,蒸压加气混凝土砌块强度级别宜与外墙同。
内墙的砌筑砂浆强度级别不应低于砌块的强度级别。
(5)如遇管道井狭窄,需先安装设备管道再砌墙,或砌筑时内壁随砌随勾缝,抹平。
管道井均设200高C20细石混凝土门槛.(6)砌块墙体与不同材料(如柱、梁等)的界面、接缝处,砌块墙上管线开槽并排走管大于两根处,挂300宽∅1@10镀锌钢丝网。
蒸压加气砼砌块外墙满挂钢丝网.(7)外墙面:外墙找平抹灰前应满挂∅1@10镀锌钢丝网。
内墙面:加气混凝土砌块墙满挂∅1@10镀锌钢丝网,不同材料墙体连接处挂300宽∅1@10镀锌钢丝网.(8)墙体应与主体结构的柱、墙、梁和顶板有可靠的连接。
蒸压灰砂砖顶端与梁和楼板之间应斜砌砌块,砂浆坐实,保证砌体与梁板紧密接触。
加气混凝土砌块顶端与梁和楼板之间在墙顶部放置一通长高强弹性材料(如泡沫交联聚乙烯等),在用防腐木楔楔紧,木楔方向应顺墙长方向楔紧。
完整版)砖砌体技术交底施工技术交底记录项目技术负责人:XXX准备工作:在进行砖砌体工程前,需要认真阅读设计图纸并做好砌体放线工作,同时进行平水标高结构1米线测量工作,并对标高平水、轴线进行严格检查核对。
在进行砌砖前,需要对基层进行清理干净,保证平整无杂物。
砌砖前1-2天,页岩多孔砖应浇水湿润,加气混凝土砖应洒水湿润,同时砌体材料进场堆码高度不得超过2米。
砌体施工:在室内填充墙砌筑前,应对墙体基础进行清洗且散水湿润,楼面高差在2cm以内1:2水泥砂浆找平。
砌体施工时,楼面和屋面堆载不得超过楼板的允许荷载值。
施工层进料口楼板下,宜采取临时加撑措施。
砖墙每日砌筑高度不能超过1.5米,门窗洞口两侧3/4砖和转角处1.75砖范围内,小于1米窗间墙,梁式梁垫下及其左右各50mm范围内均不各留设脚手架。
砌筑砖砌体时,砖应提前1~2天浇水湿润,蒸压加气混凝土砌块砌筑时,应向砌筑面适量浇水。
基底标高不同时,应从低处砌起,并应由高处向低处搭砌。
当设计无要求时,搭接长度不应小于基础扩大部分的高度。
砌体的转角处和交接处应同时砌筑。
当不能同时砌筑时,应按规定应留斜槎,斜槎长度不宜小于高度的2/3,或留设垂直凸槎,按间距500~600埋设2φ6拉结筋(200厚墙体)。
二次结构返边:二次结构返边需凿毛冲洗干净,钢筋调直装模打定位筋,采用C25砼浇筑时振捣棒振捣密实,养护7天。
页岩多孔砖Mu10,加气混凝土砌块A3.5,砌筑预拌砂浆采用M5.0,预制混凝土过梁尺寸及配筋以结构总说明为准。
拉结钢筋伸入墙内长度并弯钩:拉结钢筋伸入墙内长度并弯钩时,非抗震设防即伸入不小于600mm(即A栋),抗震设防6、7度伸入不小于700mm,墙体200厚设置2Φ6,墙厚100设置Φ6,间距500-600mm,砖躲、窗间墙不小于墙长1/5.交底时间:2019年8月6日交底地址:工地会议室施2015-32工程名称:XXX(国际)五金机电商贸城施工单位:XXX项目专业质量检查员:7.在补砌砖砌体的断裂处时,需要清理接缝表面并浇水湿润,填充砂浆并使灰缝保持平直。
二次结构施工方案编制:审核:审批:1.编制依据1.1凤凰台城中村改造D区签订《建设工程施工合同》1.2凤凰台城中村改造D区工程施工图纸1.3引用的国家及地方相关规范、标准《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑装饰装修工程施工及验收规范》(GB50210-2001)《住宅装饰装修工程施工规范》(GB50327-2001)《蒸压加气混凝土砌块》(GB/T11968-1997)GB/T11968 《砌体工程施工质量验收规范》(GB/T50203-2002)《住宅工程质量通病防治技术规程》(BDJ41/070-2005)《加气混凝土砌墙块墙》(05YJ3-4)《加气混凝土砌块墙及保温屋面构造》(97YJ406)2.工程概况2.1、工程墙体概况2.1.1、墙体:填充墙分别采用加气混凝土砌块,GRC板及机制灰砂砖砌筑,砌筑施工质量控制等级为B级,砌块A3.5,混合砂浆M5。
主楼除图中单独注明墙体材料及厚度之处外,外墙填充墙采用加气混凝土砌块,厚度同相连结的钢筋混凝土墙肢,内墙采用250、200厚及100厚加气混凝土砌块墙,卫生间填充墙底部均需现浇C20混凝土条带,高出建筑楼面200,其他内部填充墙底部砌180高免烧砖,未注明的洞口高度公寓层均距地2100。
所有排气道伸出屋面高度为2100。
排气道出屋面墙体改为150厚加气混凝土砌块,砌块墙底部150厚400高C15混凝土商业裙房及地下车库的地下室外墙及内部承重墙为钢筋混凝土墙(见结构施工图),地下室内墙为180厚灰砂砖,地面以上内外填充墙均采用200厚及100厚加气混凝土砌块墙,未注明的洞口均为结构洞口高度。
卫生间填充墙底部均需现浇C15混凝土条带,180高,其他内部填充墙底部砌180高免烧砖,未注明的洞口高度公寓层均距地2100。
2.2.2、构造要求:加气混凝土墙体的施工工艺以及各相关构造做法要求参照河南省工程建设标准设计图集《加气混凝土砌块墙05YJ3-4》。
