2023-2023 二级建造师《水利水电》案例真题及答案
2023年二级建造师历年真题、模拟题尽收其中,所有由业界名师精心解析,精细化试题分析,请持续关注学尔森二级建造师频道,完美解析一网打尽。
二级建造师考试时间为2023年6月2-3日统考,考试报名时间于1-3月开始,小编特为大家整顿了2023-2023
二级建造师《水利水电》案例真题及答案,赶紧来学尔森一起看一下吧。更多二级建造师报名条件、二级建造师备考指导等信息请持续关注学尔森二级建造师频道。
2023二级建造师《水利水电》考试真题及答案
案例分析题
案例(一)
背景资料
承包人与发包人根据《水利水电工程原则施工招标文献》(2023年版)签订了某水闸项目旳施工协议,协议工期为8个月,工程动工日期为2023年11月1日,承包人根据协议工期编制并经监理人同意旳部分项目进度计划(每月按30天计,不考虑间歇时间)见表1 表1进度计划表
工程施工中发生如下事件:
事件1:由于承包部分施工设备未按计划进场,不能准期动工,监理人告知承包人提交进场延误旳书面汇报。动工后,承包人采用赶工措施,A工作按期完毕,由此增长费用2万元
事件2:监理人对队闸底板进行质量检查时,发现局部混凝土未到达质量原则,需返工处理。B工作于2023年1月20日完毕,返工增长费用2万元。
事件3:发包人负责闸门旳设计和采购,因闸门设计变更,D工作中闸门于2023年4月25日才运抵工地现场,且增长安装与调试费用8万元
事件4:由于桥面板预制设备出现故障,F工作于2023年5月20日完毕。
除上述发生旳事件外,其他工作均按该进度计划实行。
问题:
1、指出进度计划表中TB、TE,TG所代表旳工作起止时间。
2、事件1中,承包人在收到监理人告知后多少天内提交进场延误书面汇报,该书面汇报应包括哪些重要内容
3、分别指出事件2,事件3,事件4对进度计划和协议工期有何影响,指出……分项目旳实际完毕日期。 4.根据《水利水电工程原则施工招标文献》(2023年版),指出承包人可向……人提出延长工期旳天数和增长费用旳金额,并阐明理由。
2018年度二级建造师执业资格考试试卷
案例一
2018(2)1.1
背景:
承包人承担某水闸工程施工,编制的施工总进度计划中相关工作如下:①场内建路,②水闸主体施工,③围堰填筑,④井点降水,⑤材料仓库,⑥基坑开挖,⑦地基处理,⑧办公、生活用房等。
问题:
1.根据《水利水电工程施工组织设计规范》(SL303-2004)。指出背景资料的相关工作中属于工程准备期的工作(用编号表示):工程施工总工期中,除工程准备期外,还应包括哪些施工时段?
参考答案:(1)属于工程准备期的工作有:①、③、⑤、⑧。(2)工程施工总工期中还应包括:主体工程施工期、工程完建期。
2018(2)1.2,1.5:
背景:
承包人承担某水闸工程施工,编制的施工总进度计划中相关工作如下:①场内道路;②水闸主体施工;③围堰填筑;④井点降水;⑤材料仓库;⑥基坑开挖;⑦地基处理;⑧办公、生活用房等。监理工程师批准了该施工总进度计划。其中部分工程施工网络进度计划如下图所示(单位:天)。
施工网络进度计划图
施工中发生如下事件:
事件1:工程初期排水施工中,围堰多处滑坡。承包人采取技术措施后,保证了围堰安全,但造成A工作时间延长5天。
事件2:岸坡开挖过程中,遇到局部深层淤泥层,该情况在发包人提供的地质资料中未能反映。承包人及时向发包人和监理人进行汇报,并采取措施进行了处理。F工作实际持续时间为40天。承包人以不利物质条件为缘由,提出延长工期和增加费用的要求。发包人认为该事件应按不可抗力事件处理,同意延长工期,补偿部分费用。
问题:2.施工网络进度计划图中,不考虑事件1和事件2的影响,C工作的持续时间应为多少天?并说明理由。
问题:5.综合事件1、事件2,指出完成图示的施工网络进度计划的实际工期。承包人有权要求延长工期多少天?并简要说明理由。
参考答案:2.(1)C工作持续时间为125天。(2)C工作的持续时间为D、E、G持续时间之和与F、G持续时间之和的最大值(或:C工作贯穿于B工作之后的全过程)。
2020年二级建造真题及答案
《水利水电实务》
—l— 2020年二级建造师《水利水电实务》考试真题及答案解析
一、单项选择题(共20题,每题一分,每题的备选项中,只有一个最符合题意)
1沿渗流方向分层设置反滤。其反滤料粒径应按()排列。
A. 中一大一小B. 中一小一大
C. 大一中一小
D. 小一中一大【答案】D
【解析】反滤层的材料粒径沿渗流方向山小到大排列。
【考点来源】第一章第一节第一目水利水电工程建筑物的类型及相关要求
2. 某水闸闸室建筑物级别为3级,其工作闸门合理使用年限为()年。
A.20 8.30
C.40
D.50 【答案】B
【解析】1级、2级永久性水工建筑物中闸门的合理使用年限应为50年,其他级别的永久性
水工建筑物中闸门的合理使用年限应为30年。
【考点来源】第一章第一节第一目水利水电工程建筑物的类型及相关要求
3. 水泵梁的钢筋混凝土保护层厚度是指混凝土表面到()之间的最小距离。A辆筋公称直径外边缘
B受力纵向钢筋公称直径外边缘
C. 插筋中心D受力纵向钢筋中心
【答案】A
【解析】钢筋的混凝土保护层厚度是指,从混凝土表面到钢筋(包括纵向钢筋、推筋和分布
钢筋)公称直径外边缘之间的最小距离。
【考点来源】第一章第一节第一目水利水电工程建筑物的类型及相关要求
4. 目前我国采用的高程起算统一基准是()国家高程基准。A.1985
B.1995
C.2000
D.2005 【答案】A
【解析】我国自1988年1月1日起开始采用1985国家高程基准作为高程起算的统一基准。
【考点来源】第一章第一节第二目水利水电工程勘察与测量
5. 计算普通混凝土配合比时,集料的含水状态基准一般为()。
—2— A干燥状态
B. 气干状态C. 饱和面干状态D湿润状态
【答案】A
【解析】集料的含水状态可分为干燥状态、气干状态、饱和面干状态和湿润状态等四种。计
算普通混凝土配合比时,一般以干燥状态的集料为基准,而大型水利工程常以饱和面干状态
的集料为基准。
2020年[10月]二建水利案例分解
三、案例分析题(共4题,每题20分)
(一)
2020[10月](2)1.1-1.2

背景:

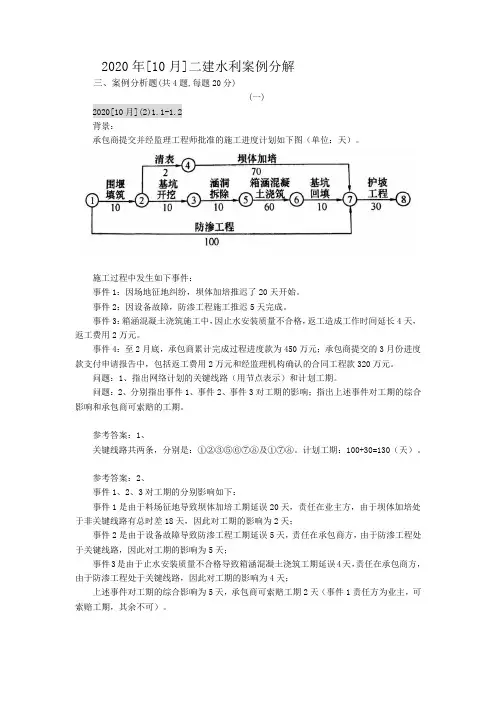

承包商提交并经监理工程师批准的施工进度计划如下图(单位:天)。
施工过程中发生如下事件:
事件1:因场地征地纠纷,坝体加培推迟了20天开始。
事件2:因设备故障,防渗工程施工推迟5天完成。
事件3:箱涵混凝土浇筑施工中,因止水安装质量不合格,返工造成工作时间延长4天,返工费用2万元。
事件4:至2月底,承包商累计完成过程进度款为450万元;承包商提交的3月份进度款支付申请报告中,包括返工费用2万元和经监理机构确认的合同工程款320万元。
问题:1、指出网络计划的关键线路(用节点表示)和计划工期。
问题:2、分别指出事件1、事件2、事件3对工期的影响;指出上述事件对工期的综合影响和承包商可索赔的工期。
参考答案:1、
关键线路共两条,分别是:①②③⑤⑥⑦⑧及①⑦⑧。计划工期:100+30=130(天)。
参考答案:2、
事件1、2、3对工期的分别影响如下:
事件1是由于料场征地导致坝体加培工期延误20天,责任在业主方,由于坝体加培处于非关键线路有总时差18天,因此对工期的影响为2天;
事件2是由于设备故障导致防渗工程工期延误5天,责任在承包商方,由于防渗工程处于关键线路,因此对工期的影响为5天;
事件3是由于止水安装质量不合格导致箱涵混凝土浇筑工期延误4天,责任在承包商方,由于防渗工程处于关键线路,因此对工期的影响为4天;
上述事件对工期的综合影响为5天,承包商可索赔工期2天(事件1责任方为业主,可索赔工期,其余不可)。
2020年[10月](2)1.3
背景:
承包商与业主签订了某小型水库加固工程施工承包合同,合同总价3200万元,合同约定,开工前业主向承包商支付10%的工程预付款,工程进度款按月支付,同时按工程进度款5%的比例预留保留金;当工程进度款累计合同总价的40%时,从超过部分的工程进度款中按40%的比例扣回预付款,扣完为止。
