临时动火许可证
- 格式:doc
- 大小:191.00 KB
- 文档页数:2
动火作业许可证在工业安全领域,动火作业许可证(也称为动火证)是一个重要的工具,用于确保工业设备或工艺流程在执行动火作业时的安全。
动火作业许可证是工业安全管理体系(SMS)中关键的一部分,它要求对所有涉及的工业设备或流程进行细致入微的风险评估,以及在执行动火作业时采取必要的预防措施。
一、动火作业许可证的申请和审批流程在申请动火作业许可证之前,必须进行风险评估,确定可能的风险并采取预防措施。
风险评估应由专业安全人员或专家进行,并需要覆盖作业区域内的所有设备、材料和流程。
在风险评估过程中,需要特别易燃、易爆和有毒有害物质,以及可能影响作业安全的各种因素。
完成风险评估后,应制定相应的安全措施,包括但不限于穿戴防护装备、使用适当的工具和设备、以及配备足够的消防设施。
这些措施应与风险评估的结果相适应,并应明确执行动火作业的程序和规定。
然后,这些措施应提交给相关的安全管理团队进行审批。
安全管理团队应根据风险评估的结果和制定的安全措施,决定是否颁发动火作业许可证。
如果决定颁发许可证,应对执行动火作业的人员进行必要的培训,确保他们了解并能够执行所有的安全措施。
二、动火作业许可证的注意事项1、许可证的有效期:动火作业许可证应明确标注有效期,一般不应超过执行动火作业所需的时间。
如果需要延长许可证的有效期,应重新进行风险评估并提交给安全管理团队进行审批。
2、许可证的更新:如果作业条件或环境发生了变化,例如设备维护或更换了新的工艺流程,那么原有的动火作业许可证可能不再适用。
在这种情况下,应重新进行风险评估,并更新许可证。
3、许可证的撤销:如果在执行动火作业过程中发现严重违反安全规定或出现其他紧急情况,安全管理团队有权撤销动火作业许可证。
三、动火作业许可证的价值动火作业许可证的价值在于它能够系统地管理工业设备或工艺流程中的风险,从而确保工业安全。
通过明确的申请和审批流程,以及严格的注意事项,可以有效地降低工业事故发生的概率,保障员工的人身安全和企业资产的安全。

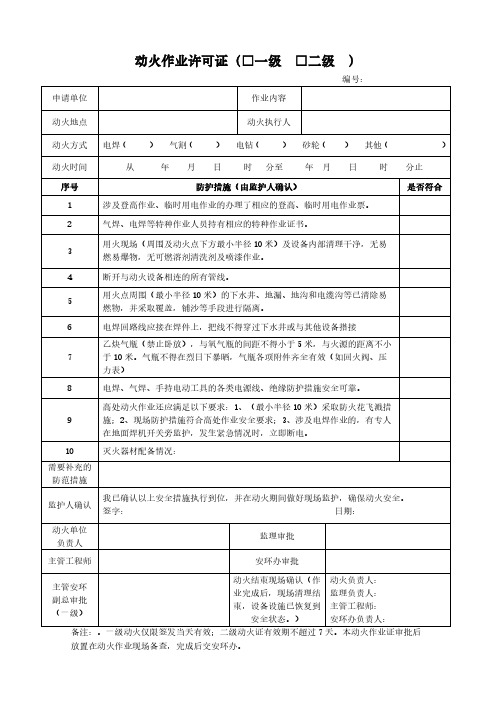

动火作业许可证(□一级 □二级 )编号:申请单位 作业内容动火地点 动火执行人动火方式 电焊( ) 气割( ) 电钻( ) 砂轮( ) 其他( )动火时间 从 年 月 日 时 分至 年 月 日 时 分止序号 防护措施(由监护人确认) 是否符合1 涉及登高作业、临时用电作业的办理了相应的登高、临时用电作业票。
2 气焊、电焊等特种作业人员持有相应的特种作业证书。
3 用火现场(周围及动火点下方最小半径10米)及设备内部清理干净,无易燃易爆物,无可燃溶剂清洗剂及喷漆作业。
4 断开与动火设备相连的所有管线。
5 用火点周围(最小半径10米)的下水井、地漏、地沟和电缆沟等已清除易燃物,并采取覆盖,铺沙等手段进行隔离。
6 电焊回路线应接在焊件上,把线不得穿过下水井或与其他设备搭接7 乙炔气瓶(禁止卧放),与氧气瓶的间距不得小于5米,与火源的距离不小于10米。
气瓶不得在烈日下暴晒,气瓶各项附件齐全有效(如回火阀、压力表)8 电焊、气焊、手持电动工具的各类电源线、绝缘防护措施安全可靠。
9 高处动火作业还应满足以下要求:1、(最小半径10米)采取防火花飞溅措施;2、现场防护措施符合高处作业安全要求;3、涉及电焊作业的,有专人在地面焊机开关旁监护,发生紧急情况时,立即断电。
10 灭火器材配备情况: 需要补充的防范措施监护人确认 我已确认以上安全措施执行到位,并在动火期间做好现场监护,确保动火安全。
签字: 日期:动火单位负责人监理审批 主管工程师 安环办审批主管安环 副总审批 (一级) 动火结束现场确认(作业完成后,现场清理结束,设备设施已恢复到安全状态。
)动火负责人:监理负责人:主管工程师:安环办负责人:备注:。
一级动火仅限签发当天有效;二级动火证有效期不超过7天。
本动火作业证审批后放置在动火作业现场备查,完成后交安环办。
动火安全作业证一、《动火安全作业证》的办理程序和使用要求:1.《动火安全作业证》由申请动火单位指定动火项目负责人办理。
办证人应按《动火安全作业证》的项目逐项填写,不得空项,而后依据动火等级,按规定的审批权限做事审批手续,最后将做事好的《动火安全作业证》交动火项目负责人。
2.动火负责人持办理好的《动火安全作业证》到现场,检查动火作业安全举措落真相况,确认安全举措靠谱,向动火人和监火人交代安全注意事项,将《动火安全作业证》交给动火人。
3.1 份《动火安全作业证》只准在 1 个动火点使用,由动火人在《动火安全作业证》上署名。
假如在同一动火点多人同时动火作业,可使用1份《动火安全作业证》,但参加动火作业的所有动火人应分别在《动火安全作业证》上署名。
4.《动火安全作业证》禁止转让、涂改、禁止异地使用或扩大使用范围。
5.《动火安全作业证》一式 2 份,终审赞同人和动火人各持 1 份存查。
特别危险《动火安全作业证》由主管安所有门存查。
6.《动火安全作业证》的有效限期:1)特别危险动火作业的《动火安全作业证》和一级动火作业的《动火安全作业证》在 1 个工作日内有效。
2)二级动火作业的《动火安全作业证》在本周工作日内有效。
3)动火作业超出有效限期,应从头办理《动火安全作业证》,化工生产地区夜间、节假日动火升级管理。
7.《动火安全作业证》的审批。
特别危险动火作业由公司分管领导终审赞同署名,一级动火作业由公司安所有门负责人终审赞同署名,二级动火作业由动火申请部门(车间)负责人终审赞同署名,动火地址生产岗位班长验票署名(生产与动火作业协调)。
二、动火作业分类在禁火区进行焊接与切割作业及在易燃易爆场所使用喷灯、电钻、砂轮等进行可能产生火焰、火花和赤热表面的暂时性作业,易燃易爆场所、生产和储存物件的场所切合GB50016—2006 中火灾危险分类为甲、乙类的地区。
1.特别危险动火作业 , 在生产运转状态下的易燃易爆物件生产装置、输送管道、储罐、容器等部位上及其余特别危险场所的动火作业。

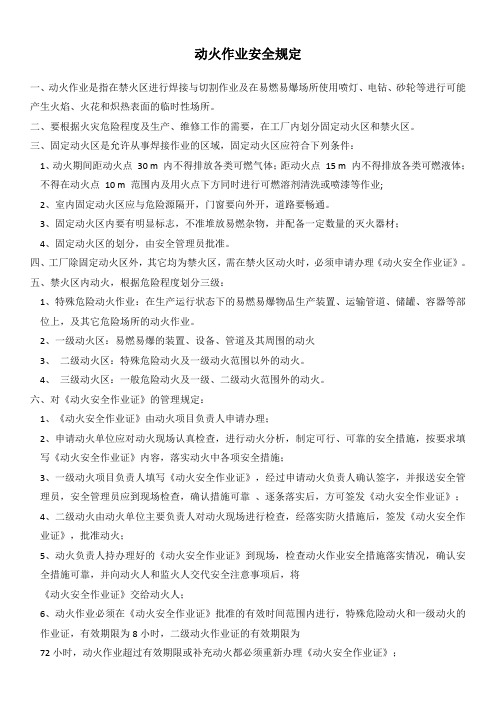

动火作业安全规定一、动火作业是指在禁火区进行焊接与切割作业及在易燃易爆场所使用喷灯、电钻、砂轮等进行可能产生火焰、火花和炽热表面的临时性场所。
二、要根据火灾危险程度及生产、维修工作的需要,在工厂内划分固定动火区和禁火区。
三、固定动火区是允许从事焊接作业的区域,固定动火区应符合下列条件:1、动火期间距动火点30 m 内不得排放各类可燃气体;距动火点15 m 内不得排放各类可燃液体;不得在动火点10 m 范围内及用火点下方同时进行可燃溶剂清洗或喷漆等作业;2、室内固定动火区应与危险源隔开,门窗要向外开,道路要畅通。
3、固定动火区内要有明显标志,不准堆放易燃杂物,并配备一定数量的灭火器材;4、固定动火区的划分,由安全管理员批准。
四、工厂除固定动火区外,其它均为禁火区,需在禁火区动火时,必须申请办理《动火安全作业证》。
五、禁火区内动火,根据危险程度划分三级:1、特殊危险动火作业:在生产运行状态下的易燃易爆物品生产装置、运输管道、储罐、容器等部位上,及其它危险场所的动火作业。
2、一级动火区:易燃易爆的装置、设备、管道及其周围的动火3、二级动火区:特殊危险动火及一级动火范围以外的动火。
4、三级动火区:一般危险动火及一级、二级动火范围外的动火。
六、对《动火安全作业证》的管理规定:1、《动火安全作业证》由动火项目负责人申请办理;2、申请动火单位应对动火现场认真检查,进行动火分析,制定可行、可靠的安全措施,按要求填写《动火安全作业证》内容,落实动火中各项安全措施;3、一级动火项目负责人填写《动火安全作业证》,经过申请动火负责人确认签字,并报送安全管理员,安全管理员应到现场检查,确认措施可靠、逐条落实后,方可签发《动火安全作业证》;4、二级动火由动火单位主要负责人对动火现场进行检查,经落实防火措施后,签发《动火安全作业证》,批准动火;5、动火负责人持办理好的《动火安全作业证》到现场,检查动火作业安全措施落实情况,确认安全措施可靠,并向动火人和监火人交代安全注意事项后,将《动火安全作业证》交给动火人;6、动火作业必须在《动火安全作业证》批准的有效时间范围内进行,特殊危险动火和一级动火的作业证,有效期限为8小时,二级动火作业证的有效期限为72小时,动火作业超过有效期限或补充动火都必须重新办理《动火安全作业证》;7、一份《动火安全作业证》只准在一个动火点使用,动火前,由动火人、监火人、当班班长和安全员分别在作业证上签字,如果在同一动火点有多人同时动火作业,可使用一份作业证,但参加动火作业的所有动火人应分别在作业证上签字;8、《动火安全作业证》由动火人随身携带,不得异地使用或扩大使用范围;9、《动火安全作业证》一式两份,终审批准人和动火人各持一份存档;七、动火的安全规定:1、凡在贮存、输送易燃物的管道、容器及设备上动火,应首先切断电源,加堵盲板,经清洗、转换后,分析管道、容器或设备内的可燃气体(蒸汽)浓度符合以下标准方为合格:爆炸下限大于或等于4%体积比的可燃气体(蒸汽)浓度应小于0.2%;2、动火分析的取样点要有代表性,特殊动火的分析样品应保留到动火结束,取样动火间隔不得超过30分钟,如超过此间隔或动火作业中断,时间超过30分钟时,必须重新取样分析;3、如使用测爆仪或其他类似手段时,被测得气体或蒸汽浓度应小于或等于爆炸下限的20%,使用其它分析手段时被测气体或蒸汽的爆炸下限大于或等于4%时,其被测浓度应小于或等于0.5%,当被测气体或蒸汽的爆炸下限小于4%时,其被测浓度应小于或等于0.2%;4、动火作业应有专人监火,动火作业前,应将动火现场的易燃物品清除干净,或采取其它有效的防火措施,配备足够适用的消防器材,动火完毕,应等余火熄灭后,方可离开现场;5、动火作业前,应检查电气焊工具,保证安全可靠,不准带病使用;6、特殊危险动火作业必须在符合上述规定的同时,还应符合下列规定:(1)必须制定施工安全方案,落实安全防火措施,动火作业时工厂的安全管理员和安全员必须到现场,必要时请专业消防队到现场监护;(2)动火作业过程中,必须设专人负责;(4)动火作业现场的通风要良好,以保证泄漏的气体能顺畅的排走。
动火作业安全许可证
动火作业安全许可证是指在危险物质、易燃易爆场所和其他具
有爆炸危险的环境中,进行进行焊接、切割、热风干燥、明火加热
等需要使用明火、高温设备或带火源的作业时,由相关部门或企业
组织的安全管理措施,以保证作业过程中人身、财产安全的文件。
制定动火作业安全许可证的目的是减少动火作业产生的安全事故,遵守安全生产法律法规,保护员工和设备不受伤害,保护环境
不受污染。
具体制定动火作业安全许可证的步骤如下:
1.制定动火作业安全管理评估,并评估风险。
2.确定动火作业的责任人,其职责包括:组织安全许可证管理
工作;颁发和持有许可证的管理;组织动火工作;检查和验收动火
作业;及时处理动火作业中的问题。
3.针对具体的动火作业制定安全许可证,包括动火作业的地点、时间、工作内容、工作过程中可能发生的危险、安全措施等。
4.进行动火作业前培训,使参加工作的人员了解安全措施、操
作规程等,提高安全意识。
5.当安全许可证发现的安全风险值得更加密切监控时,应及时
采取预防措施,如增加安全措施、调整动火作业方案等,以减少风险。
动火作业安全许可证要在动火作业前办理,许可证的有效期视
动火作业时间长短而不同,动火作业一旦结束,安全许可证也需要
结束。
同时,为了保证作业安全,应加强动火现场管理,设置专人
专职监管,保证所使用的设备、器材均符合安全标准,避免安全隐患。
制定动火作业安全许可证是为了确保动火作业的安全,减少事
故发生的可能性,遵从安全生产法律法规,接受政府和社会的监督,为公司的生产、发展和社会的安定和谐发挥积极作用。
编号:动火作业申请人
(现场安全负责人)
申请人单位/部门申请人联系电话申请动火级别
申请动火
作业时间
动火方式
临时动火申请表编号
(外单位申请时填写)
现场动火人员
动火现场
安全监护人
申请动火部位
动火部位环境简述:
动火部位周围5米范围内/下方是否有可燃、易燃物质和重要设备设施□否
距离动火点米/ 下方,易燃物质名称及数量重要设备名称:
动火部位5米内是否有消防器材:
灭
火
器
□有,kg 灭火器瓶
□否,自备灭火器: kg 灭火器瓶□消火栓、□其他灭火器材
动火部位防火/防护措施□清空周围/下方可燃物
□对动火场所内烟感采取保护
□作业完毕后,对现场进行清理,监火时间不少于分钟□对无法搬离的设施采取保护措施/其他技术措施
部门安全员意见审批部门意见
(本许可证一式三份,动火期间由动火申请人随身携带以备检查,动火完毕后,交由管理部门存档)
动火点管理部门对作业现场情况确认
动火作业
日期
动火开始
时间
现场签名
动火作业完毕由现场安全监护人验收
动火完毕
时间
监火完成
时间
验收人
签名。
动火许可证万豪名苑楼宇装修申请表1.装修单元:单元面积:平方米业主姓名:身份证号码:联络电话:传真:2.申请人姓名:身份证号码:通迅地址:电话号码:3.装修公司名称:负责人姓名:身份证号码:通迅地址:电话号码:4.装修内容:5.装修期限:由至共天。
6.装修时间:周一至周六8:00~18:00(中午12:00~14:00禁止噪音装修)周日:严禁装修7.强电/弱电承建商:负责人姓名:身份证号码:通迅地址:电话号码:8.水喉承建商:负责人姓名:身份证号码:电话号码:注:申请人需提供所有证件/副本及影印本(如:营业执照、身份证、上岗证、税务登记证等)装修公司负责人签署:业主签署:日期:日期:万豪名苑物业管理处专用:本人/公司承诺,在万豪名苑物业管理处批准有关之装修申请后自当按批准图则及有关装修手册、公约及规定进行工程。
本人/公司明白如有违章,管理处有权追讨一切引起之损失及停止正在过行之工程。
本人亦明白如有任何行为导致管理处牵连于任何诉讼索偿等事件,本人/公司自当负起一切的责任。
承诺人/公司名称(签署及盖章)日期:年月日装修许可证装修单元:住宅/写字楼/商场* 单元单元面积:M2 装修公司名称:负责人姓名:联络电话:通迅地址:装修内容:1、2、3、4、5、6、7、8、装修期限:由至,共天。
万豪名苑物业管理处日期:年月日万豪名苑装修临时供应水电申请表有关单元:住宅/写字楼/商场* 单元编号:临时供电申请人签署/印鉴日期:年月日管理处装修期间加班申请表管理处业户装修使用电梯申请表管理处临时动火作业申请表当班领班签名:年月日临时工作证申请表装修单位:装修公司:负责人姓名:身份证号码:联络电话:申请日期:持证人必须遵守下列条文:1.装修工人在万豪名苑小区范围内必须严格遵守小区内的一切规则,不准赌博,打架,生事,不准在装修单位内煮留宿。
2.装修工人在万豪名苑小区范围内必须佩戴有效临时工作证,以便随时接受检查。
3.工作证严禁转借他人使用,违者没收作废。
动火许可证(一级、二级、三级动火许可证)说明一、禁火区域划分1.凡属下列情况之一的属一级动火:(1) 禁火区域内;(2) 油罐、油箱、油槽车和贮存过可燃气体、易燃气体的容器以及连接在一起的辅助设备;(3) 各种受压设备;(4) 危险性较大的登高焊、割作业;(5) 比较密封的室内、容器内、地下室等场所;(6) 堆有大量可燃和易燃物质的场所。
2.凡属下列情况之一的为二级动火:(1) 在具有一定危险因素的非禁火区域内进行临时焊、割等作业;(2) 小型油箱等容器;(3) 登高焊、割作业。
3. 非固定的、无明显危险因素的场所进行用火作业,均属三级动火作业。
二、施工现场的动火作业,必须执行审批制度1. 一级动火作业应由所在单位行政负责人填写动火申请表和编制安全技术措施方案,报公司安全部门审查批准后,方可动火;2. 二级动火作业由所在工地负责人填写动火申请表和编制安全技术措施方案,报本单位主管部门审查批准后,方可动火;3.三级动火作业由所在班组填写动火申请,经工地负责人审查批准后,方可动火。
4.三级动火申请应在三天前提出,批准最长期限为七天,期满后应重新办证,否则视作无证动火。
5.本表一式三联:动火人、动火监护人及存查。
三、因篇幅有限仅提供3号楼动火许可证(三级动火)目录和列举下列三级动火许可证实例,其他动火许可证文件的程序、形式、内容均类同,此处省略不再重复。
三级动火申请实例目录基础钢筋限位、连接、预埋件制作与安装焊接动火申请第537页地下室钢筋限位、连接、预埋件制作与安装焊接动火申请第538页1—2层钢筋限位、连接、预埋件制作与安装焊接动火申请第539页1—0层内补焊拉结筋焊接动火申请第540页斜屋面钢筋连接、限位、预埋件制作与安装焊接动火申请第541页14—10层割除外脚手拉接预埋管焊接动火申请第542页14—10层阳台栏杆安装焊接动火申请第543页地下室设备安装焊接动火申请第544页提升机械拆卸焊接动火申请第545页围墙栏杆安装焊接动火申请第546页××花苑三期3号楼项目三级动火许可申请目录桩主筋与基础锚固接长基础钢筋限位、连接、预埋件制作与安装焊接动火申请地下室钢筋限位、连接、预埋件制作与安装焊接动火申请1—2层钢筋限位、连接、预埋件制作与安装焊接动火申请2—3层钢筋限位、连接、预埋件制作与安装焊接动火申请3—4层钢筋限位、连接、预埋件制作与安装焊接动火申请4—5层钢筋限位、连接、预埋件制作与安装焊接动火申请地下室割除串墙螺杆5—6层钢筋限位、连接、预埋件制作与安装焊接动火申请6—7层钢筋限位、连接、预埋件制作与安装焊接动火申请7—8层钢筋限位、连接、预埋件制作与安装焊接动火申请8—9层钢筋限位、连接、预埋件制作与安装焊接动火申请9—10层钢筋限位、连接、预埋件制作与安装焊接动火申请1—10层内补焊拉结筋10—11层钢筋限位、连接、预埋件制作与安装焊接动火申请11—12层钢筋限位、连接、预埋件制作与安装焊接动火申请12—13层钢筋限位、连接、预埋件制作与安装焊接动火申请13—14层钢筋限位、连接、预埋件制作与安装焊接动火申请14—15层钢筋限位、连接、预埋件制作与安装焊接动火申请14—15层内补焊拉结筋15—16层钢筋限位、连接、预埋件制作与安装焊接动火申请16—17层钢筋限位、连接、预埋件制作与安装焊接动火申请17—18层钢筋限位、连接、预埋件制作与安装焊接动火申请斜屋面钢筋连接、限位、预埋件制作与安装焊接动火申请16—层内补焊拉结筋18—15层阳台栏杆安装焊接动火申请14—10层割除外脚手拉接预埋管焊接动火申请14—10层阳台栏杆安装焊接动火申请9—5层割除外脚手拉接预埋管焊接动火申请9—5层阳台栏杆安装焊接动火申请4—1层割除外脚手拉接预埋管焊接动火申请4—1层阳台栏杆安装焊接动火申请提升机械拆卸焊接动火申请地下室设备安装焊接动火申请围墙栏杆安装焊接动火申请环境小品及室外走廊铁件安装焊接动火申请注:篇幅有限,本书只列举了其中几项内容。
