桩基旋挖钻机成孔技术交底
- 格式:doc
- 大小:28.00 KB
- 文档页数:5
三、施工工序
四、施工工艺
1钻机进场通道及钻机作业场地平整
开挖好的号楼基坑场地要平整、清除杂物、有软土的换出软土夯打密实, 钻机底座
开挖护筒坑前桩位检查示意图
L1.L2.L3 —待开挖桩孔定位桩至未开挖桩孔定位桩或辅助定位点的距离, 前者为计算距离, 后者为设定距离。
6提钻、埋设护筒
孔深符合护筒埋深时, 提起钻头斗并进行卸土。
将要埋设的护筒吊直孔口, 调整护筒垂直度并对正孔口后, 轻缓将护筒压入孔内。
护筒压入的过程中如垂直度或中心轴位置存在偏移应及时纠正。
钢护筒安装完成后用测量水平仪测出护筒顶面高程并予以标注, 用于钻孔深度及混凝土浇筑高度的辅助测定。
7放入钻斗、旋挖钻进
1.护筒埋设好后, 便可放入钻头旋挖桩孔, 挖进过程中应控制好挖进速度, 升降速度不宜太快, 应保持在0.4m / S 左右
2.垂直度控制:旋挖钻机配备有电子控制系统显示并调整钻杆的垂直度, 同时在钻杆的两个侧面均设有垂直度仪, 在钻进过程中, 驾驶员随时调整钻杆垂直度, 从而保证了成孔的质量。
若旋挖钻进过程中出现钻杆倾斜度大于1%时, 应提起钻头斗重新调整好钻杆垂直度后重新钻进。
3.提钻、卸土、铲车运土:提起钻头斗, 将挖起来的土卸到指定位置距离孔口不得小于6m., 已卸的土堆由铲车及时运走, 避免堆载过大影响桩孔质量。
8专用清孔钻头斗清孔
当确定孔桩深度达到要求后, 将钻斗更换成清孔斗并下降到底部, 固定钻杆升降作未开挖桩孔定位桩
或辅助定位点
待开挖桩
孔定位桩 L 1 L 3。
技术交底记录分部工程名称交底组织单位施工单位内容及说明:一、主要工程数量:ZT2023CX10-01交底地点交底负责人接收负责人桩基施工年月日本工程共有桩基数量为 366 根。
其中亚马兔沟大桥桩基为32 根;老爷庙沟大桥桩基为 48 根;老爷庙中桥桩基为 26 根,大、中桥桩基数量共为106 根,桩径Φ1.00m。
大罕台川特大桥桩基数量为 260 根,桩径Φ1.25m。
依据试钻,及工程地质状况,老爷庙沟大桥、中桥承受旋挖钻干作业成孔及混凝土灌注,亚马兔沟大桥及大罕台川特大桥拟承受旋挖钻成孔水下混凝土灌注作业,依据开钻实际工程地质条件,假设能承受干作业法作业时,承受干作业法。
对于以上桩基,如遇特别地质状况,旋挖钻不能施工时,改用冲击钻作业。
二、施工预备1、平坦场地施工前先对桥址处的场地进展平坦,并依据地表、地质状况进展处理,在旱地上应去除杂物,换填软土,平坦压实,场地位于陡坡时,可用枕木或型钢等搭设工作平台,在钻机钻孔处垫放路基板,防止钻孔过程中钻机失稳,影响工程质量。
2、测量放样首先,对业主供给的平面与高程掌握点进展复核,再依据现场地形及通视条件,建立沿桥轴线方向走向的平面及高程建立测量掌握网,同时布设掌握点,依据掌握点承受全站仪进展放样,以每个墩台作为单元测放每个桩位中心点,并设置4 个护桩。
桩位中心点偏差不得大于5cm。
施工区域内的高程掌握网承受四等水准测量的方法进展引测。
3、护筒制作及埋设3.1 护筒制作:护筒承受 1cm 厚 Q235a 钢板卷制成型,护筒的内径为1.1 米,单根护筒长 4m,护筒埋设前依据业主供给的掌握点准确测量放出桩位。
利用汽车吊下设护筒,人工协作就位;然后利用钻机钻头重量将护筒压入土中,护筒顶口应高出原地面 30cm。
3.2 护筒安装:护筒埋设工作是灌注桩施工的开端,护筒平面位置与竖直度准确与否,护筒四周和护筒底脚是否严密,不透水,对成孔、成桩的质量都有重大影响。
埋设时,护筒中心轴线应对正测量标定的桩位中心,其误差不得大于5cm,倾斜度偏差<1%。
旋挖钻机成孔技术交底本工程成孔采用旋挖钻机泥浆护壁成孔,桩径为600、800mm,目前业主下发图纸为烟囱、灰库、主厂房、汽机房基础桩位布置图,全部为桩径φ800mm,其中桩径φ800mm的有效桩长为20.1m,共517根;φ600的桩图纸暂时未发。
为保证工程质量特制定旋挖钻机成孔技术交底。

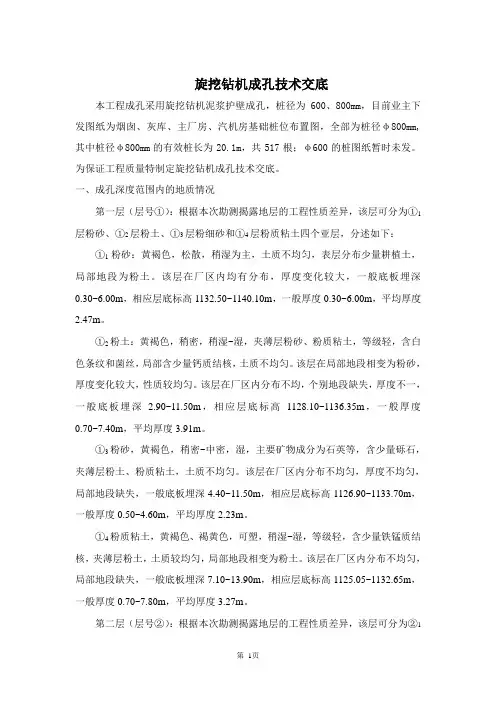

一、成孔深度范围内的地质情况第一层(层号①):根据本次勘测揭露地层的工程性质差异,该层可分为①1层粉砂、①2层粉土、①3层粉细砂和①4层粉质粘土四个亚层,分述如下:①1粉砂:黄褐色,松散,稍湿为主,土质不均匀,表层分布少量耕植土,局部地段为粉土。
该层在厂区内均有分布,厚度变化较大,一般底板埋深0.30~6.00m,相应层底标高1132.50~1140.10m,一般厚度0.30~6.00m,平均厚度2.47m。
①2粉土:黄褐色,稍密,稍湿~湿,夹薄层粉砂、粉质粘土,等级轻,含白色条纹和菌丝,局部含少量钙质结核,土质不均匀。
该层在局部地段相变为粉砂,厚度变化较大,性质较均匀。
该层在厂区内分布不均,个别地段缺失,厚度不一,一般底板埋深 2.90~11.50m,相应层底标高1128.10~1136.35m,一般厚度0.70~7.40m,平均厚度3.91m。
①3粉砂,黄褐色,稍密~中密,湿,主要矿物成分为石英等,含少量砾石,夹薄层粉土、粉质粘土,土质不均匀。
该层在厂区内分布不均匀,厚度不均匀,局部地段缺失,一般底板埋深4.40~11.50m,相应层底标高1126.90~1133.70m,一般厚度0.50~4.60m,平均厚度2.23m。
①4粉质粘土,黄褐色、褐黄色,可塑,稍湿~湿,等级轻,含少量铁锰质结核,夹薄层粉土,土质较均匀,局部地段相变为粉土。
该层在厂区内分布不均匀,局部地段缺失,一般底板埋深7.10~13.90m,相应层底标高1125.05~1132.65m,一般厚度0.70~7.80m,平均厚度3.27m。
第二层(层号②):根据本次勘测揭露地层的工程性质差异,该层可分为②1层细砂、②2层粉质粘土和②3层中粗砂夹圆砾三个亚层,分述如下:②1层细砂:黄褐色,中密~密实,饱和,主要矿物成份以石英、长石为主,含云母碎片,个别地段夹砾砂、圆砾薄层,土质不均匀。
辽宁地质工程勘察施工集团公司(旋挖)机械钻孔桩技术交底编制:审核:大连火车头体育场改造项目基坑支护项目2015年 7 月 3 日(旋挖)机械成孔灌注桩施工技术交底b)施工方法1)测量控制依据施工总平面图、桩位图布置,甲方提供的控制点,经检查符合精度要求后,采用全站仪自动放样程序放样桩位点,桩位点中误差不得大于±5cm 。
2)成孔:1、在扩孔前应对钻具进行检验,确保上下翼刀具的刚度铰接的牢固,主轴滑道收放灵活自如。
在钻进过程中,采用连续性筒式取土钻进成孔,旋挖钻进成孔达到设计标高后,将直孔钻头提起,更换扩孔钻头,将钻头通过钻杆连接后,下到孔底位置进行扩孔。
在扩孔过程中,主要控制转速、行程、钻具的牢固性。
扩孔成功后按普通钻孔灌注桩程序灌注混凝土成桩。
2、钻机就位:通过自身履带爬行至需钻桩位,由机械自身电脑控制进行钻机桅杆与机身水平和垂直调整。
3、埋设护筒:钻机就位后,在测量和施工人员的指导下,钻尖对准桩位中心,钻机旋挖至一定深度取出土后下放护筒。
一般护筒埋深1-2m,根据现场情况护筒应高出地面30cm左右为宜。
4、复测、校正桩位与护筒中心偏差:护筒埋设好后,由测量人员和监理代表进行桩位复核校正。
本道工序完成后申报开孔通知单并进行钻进成孔。
2、钢筋笼制作与安放a)钢筋笼制作必须按设计图纸要求精心加工。
b)钢筋的品种,钢号及尺寸规格应符合设计要求,其制作偏差符合下列规定:主筋间距:±10mm 箍筋间距:±20mm钢筋笼直径:±10mm 钢筋笼长度:±50mm主筋弯曲度:≤1% 钢筋笼弯曲度:≤1%b)钢筋笼焊接要求:c)分段制作的钢筋笼,钢筋接长采用单面搭接焊,焊缝长10d,箍筋采用绑扎方式固定,加劲筋采用点焊方式,主筋焊接时接头应错开,在同一截面内的钢筋接头数不得多于主筋总数的50%,螺旋箍筋应大部分与主筋点焊,增加钢筋笼的强度。
d)扎口焊接时,上下主筋位置对正,保持钢筋笼上下轴线一致。
:武广客运专线XJDI标中铁十八集团二分部
旋挖钻机钻孔桩根底施工技术交底书
附:高空从事高空作业的人员,必须身体健康,严禁患有高血压、贫血症、严重心脏病、精神症、癫痫病、深度近视眼在500度以上人员,以及经医生检查认为不适合高空作业的人员,不得从事高空作业,对井架、起重工等从事高空作业的工种人员要每年体检检查一次
(1) 在平台、屋沿口操作时,面部要朝外,系好安全带。
(2) 高处作业不要用力过猛,防止失去平衡而坠落。
(3) 在平台等处拆木模撬棒要朝里,不要向外,防止人向外坠落。
(4) 遇有暴雨、浓雾和六级以上的强风应停止室外作业。
(5) 夜间施工必须要有充分的照明。
- - -技术交底书交底单位名称:编号:交底人:复核人:接收人:旋挖钻孔桩施工技术交底1、施工工艺流程旋挖钻钻孔桩施工工艺流程图- - -2、施工方法2.1、施工准备2.1.1、施工放样测设线路中心,放出桩位,测出地表标高,平整工作面。
2.1.2、清障、平整场地施工前先改移地下管线、架空线等,拆除构筑物,然后平整场地并用压路机碾压密实。
陆地钻孔作业平台平面尺寸不得小于10m×20m。
同时做好作业场地排水工作,在施工红线内挖设好临时排水沟,确保施工场地不积水。
2.1.3、安全防护正式钻孔前,要在施工范围内拉线或彩钢板围护,并设警示标志,设专人防护,阻止非施工人员进入。
2.1.4、桩位复测测量班根据设计图纸用全站仪精确放出桩基中心,插竹钉标识。
各桩位采用点位图编号标示,便于记录和防止漏桩。
施工放样结束,自检合格后,及时向监理工程师报验。
2.2、埋设护筒钻孔前设置坚固、不漏水的钢护筒,护筒直径比设计桩径大20cm,护筒顶面高出施工平台0.5m。
护筒顶面中心与设计桩位偏差不得大于5cm,倾斜度不得大于1%。
护筒埋置深度符合下列规定:黏性土不小于1m,砂类土不小于2m。
当表层土松软时将护筒埋置到较坚硬密实的土层中至少0.5m。
岸滩上埋设护筒,在护筒四周回填黏土并分层夯实。
为便于泥浆循环在护筒顶端留有高30cm,宽20cm的出浆口。
钻孔时孔内水位高出护筒底面0.5m或地下水位以上1.5-2.0m。
水中桩用锤击、加压、振动等方法下沉护筒。
一般护筒底埋入河床面以下1m,必要时打入不透水层,顶面应高出施工时的水面不小于1m。
在水中平台上下沉护筒,由导向设备控制护筒位置。
2.3、钻机就位及钻孔2.3.1、钻机就位前,应对钻孔各项准备工作进行检查,要求施工场地平整、坚实。
为保持钻机的垂直度,可通过控制器可使钻杆前俯100°,后仰60°,左右摆80°。
在钻进过程中,如钻机倾斜率在0.3°以内,可自行调节垂直度。
旋挖钻钻孔桩安全技术交底一、施工流程施工准备→护筒埋设→钻机就位→钻进成孔→终孔及清孔→成孔检查二、施工工艺1、施工准备(1)合理布置施工便道,与钻孔位置保持一定的距离,满足施工需要亦不影响孔壁稳定。
平整墩位处场地,当墩位处于河沟内时,采用尼龙编织袋围堰筑岛。
(2)复测控制网导线,测放墩位和桩位;用十字线确定桩中心,对现场测量控制点,方向桩做好有效保护。
(3)材料机具进场旋挖钻机、钢筋原材等材料设备按要求进场。
2、护筒埋设(1)钢护筒采用5mm钢板卷制而成,护筒内径稍大于桩径,一般为20~40mm,护筒长度2~6m。
护筒接头处要求内部无突出物,能耐拉、压,不漏水。
(2)在岸滩上,黏性土、粉土布小于1m,砂类土不小于2m。
当表面土层松软时,宜将护筒埋置在较坚硬密实的土层中至少0.5m。
护筒顶宜高出施工水位或地下水位2.0m,并高出施工地面0.5m。
其高度尚应满足孔内泥浆面高度的要求。
(3)在岸滩上埋设护筒,应在护筒四周回填黏土,并分层夯实。
可用锤击、加压、振动等方法下沉护筒。
护筒顶面中心与设计设计桩位偏差不得大于5cm,护筒倾斜度偏差不大于1%。
确定桩中心后,方可埋设护筒,经监理检验后,方可开钻。
3、钻机就位(1)液压多功能旋挖钻机就位时与平面最大倾角不超过4°,钻机平台处必需碾压密实。
(2)进行桩位放样,将钻机行驶到要施工的孔位,调整桅杆角度,操作卷扬机,将钻头中心与钻孔中心对准,并放入孔内,调整钻机垂直度参数,使钻杆垂直,同时稍微提升钻具,确保钻头环刀自由浮动孔内。
钻头或钻杆中心与护筒顶面中心的偏差不得大于5cm。
4、钻进(1)钻孔前先用水准仪确定护筒标高,并以此作为基点,按设计要求的孔底标高计算孔深,以钻具长度确定孔深,孔深不小于设计深度,超钻深度不大于50cm。
(2)开始钻进时采用低速钻进,以保证孔位不产生偏差。
钻孔时,起、落钻头速度宜均匀,不得过猛或骤然变速,孔内出土不得堆积在钻孔周围;对于砂性土层及砂层,直接用旋挖筒钻进、取渣,遇到砾石层及卵石层时,先用螺旋钻头将其搅松,再用旋挖筒取渣。
技术交底书
(加密区和非加密区)声测管布置断面图
声测管采用PEG声测管,内径48mm壁厚2.5mm,声测管底端有效封闭沿桩身全程埋设,管内无异物,完成埋设后顶端封闭;并高于桩顶500mm。
声测管固定在N3钢筋内侧,绑扎牢固,保持竖直。
同时为保证声测管垂直并相对平行,可采用相隔一定距离焊接支撑架的方法,声测管在桩中位置应等分桩的圆周;声测管的连接应尽量采用丝扣连接,以保证声测管内的顺直通畅,声测管底部与桩底等齐;在埋设过程中,应检查声测管是否畅通,并事先灌满清水,做好管底封闭、管口加盖等工作。
由于桩基检测需要,3根声测管必须等高齐平,同时管顶高出设计桩顶面不少于30cm,施工安装时必须考虑预留长度,详见下图:
声测管顶部埋设图
应采用绑扎方式将声测管固定在钢筋笼上,不得焊接固定;成桩后的声测。
旋挖机成孔灌注桩施工技术交底(一)、施工准备1、钻孔场地应清除杂物,同时还应考虑施工设备能安全进场,机械设备要检查调试完好。
2、埋设钢护筒,护筒内径比桩径大10cm护筒顶面高出施工地面20〜30cm。
护筒埋置深度符合下列规定:埋置不小于1m在护筒四周回填黏土并分层夯实;护筒顶面中心与设计桩位中心要吻合,倾斜度不大于1%3、开挖泥浆池,选用膨润土配制优质泥浆。
以保证泥浆比重满足要求,护壁泥浆性能指标如下:泥浆比重:正循环钻机一般地层为1.1〜1.2 ;粘度:一般地层16〜22s,松散易坍地层19〜28s;含砂率:新制泥浆不大于8%泥浆比重用比重仪测定,含砂率用泥浆含砂测量仪,泥浆粘度用泥浆粘度计测量。
(二八旋挖成孔1、旋挖钻孔前,按施工设计所提供的地质、水文资料选用不同的钻头、钻进压力、钻进速度及适当的泥浆比重。
钻孔顺序为由低到高,由深至浅。
2、旋挖钻进过程中及时滤渣,同时经常注意地层的变化,在地层的变化处均应捞取渣样,判断地质的类型,记入记录表中,并与设计提供的地质剖面图相对照,钻渣样应编号保存,以便分析备查。
在钻进过程中,机操手从仪表盘上发现,将钻筒下入到原位时与前一次深底变浅,可确定此处标高为塌孔标高。
应第一时间通知现场跟班作业的技术管理人员,作好记录,为后续砼浇筑拔管高度及砼灌注量作好准备,同时调整泥浆重度。
3、造浆与泥浆护壁(1)、在泥浆池中制好符合要求质量的泥浆;(2)、最终旋挖终孔后的泥浆不得低于自然地面0.5米;(3)、泥浆容重控制在1.1 —1.2之间,以达到不塌孔为合适,施工时可根据需要按时调整;(4)、泥浆的重复利用:在水下浇注混凝土时排出的泥浆全部回收到泥浆池中,然后用专用泥浆泵将其抽到需要的成孔位置护壁;4、专人检查泥浆的各项指标,发现泥浆质量不符合要求,及时清理,更换。
5、开始钻进时,适当控制进尺,使初期成孔竖直、圆顺,防止孔位偏心、孔口坍塌。
当进入和完成一种土层或岩层时通知监理及业主现场确认,对所成的孔的质量进行确认。
一、工程概况本工程采用旋挖钻施工的桩基共有激流勇进Φ600桩基73根,Φ800桩基86根,城堡Φ600桩基285根,揽月游览车Φ600桩基171根,星空过山车Φ600桩基165根,矿山过山车Φ600桩基221根,双排青蛙跳Φ600桩基14根,迷你跳伞塔Φ600桩基5根。
所有桩基均为端承桩,桩身混凝土充盈系数不小于1.10,超灌长度不小于0.8,桩底沉渣厚度不大于50mm。
根据桩基工程数量、实施性的施工方案及工期要求,拟安排一个桥梁桩基施工队1台旋挖钻机,对本工程桩基工程进行施工作业。
二、施工准备1 主要机具:旋挖钻机、钢筋切割机、钢筋弯曲机、电焊机、潜水泥浆泵、碘钨灯、挖机、吊车。
2 材料:选取施工需要材料的厂家进行洽谈,初步确定意向后抽取材料样品送至项目部委托的试验检测单位进行试验检测。
材料经检测合格后,报送至监理工程师处,批准后方允许进场。
3 场地准备对桩基区域内场地进行平整清理,挖除淤泥、回填粘土及挖临时排水沟,做好现场临时排水措施。
为方便施工场地材料存放及钢筋笼的制作,对部分区域进行地面硬化处理。
三、施工工法桩基施工采用旋挖钻机钻进成孔水下导管灌注法施工。
测量放线→埋设护筒→钻机就位→泥浆制备→钻进成孔→钢筋笼制做与安装→导管安装→砼搅拌、运输、灌注→成桩移位。
1、测量放线据设计院提供的基准点和高程点,利用全站仪测放所有桩位,并用水准仪测定所有标高,自检无误后,交甲方及监理验收,验收合格后,方可正式施工。
2、埋设护筒护筒采用直径大于桩径200mm,长3.0m的钢制护筒,埋设护筒时采用十字定位法埋设,即在距桩中心1.0--1.2m处,呈垂直方向埋设四个控制桩,控制桩埋深不少于0.5m。
用回交的方法确定桩中心,埋设护筒顶口高出地面20cm左右,护筒周围用粘土捣实,确保护筒埋设牢固。
3、钻机就位就位时,钻头尖对准桩位,对位误差≤2.0cm调整钻机平整稳固。
保证主动钻杆垂直地面,即主杆垂直度偏差<1%L。
旋挖钻钻孔施工技术交底一、钻孔前准备工作1.清除桩位障碍物,根据地形地貌对桩位周围场地进行平整、压实。
当现场位于陡坡上时,应将其挖掘成平坦的斜坡;当现场位于浅水区时,应根据实际情况采用岛式建筑物或沟渠迁移。
夯实钻机作业区域,确保钻机Z位于坚实的土层上;2、做好施工前的技术和安全交底工作,熟悉本桥桩基工程设计和规范要求,熟悉场地的工程地质条件和水文地质条件;3.做好机械调试及其他相关设备的配套准备工作。
2、钻孔和成孔1、钢护筒制作及埋设由于旋挖机重量较大,为防止施工过程中孔周坍塌,要求将护筒埋在原状土中。
钢护筒由6mm钢板制成。
护筒直径比桩径大200-400mm。
护筒高度为2.0m。
孔口处的护筒应高出地面20-30cm。
护筒焊接应严格。
护筒的开挖和埋设应使用粘土回填和压实。
在施工中采用二次校核的方法进行护筒埋设,先放样定点,在所测桩位中心先打入一根钢筋或木桩作桩位标志,按放样位z埋设护筒,护筒的开挖可用旋挖机筒式钻头扩孔的方式进行,然后再校核桩位的准确位z,并在护筒口打入钢筋做好标记,下沉护筒可用旋挖钻机钻头施压,护筒下沉,务求正直。
钻机就位时在标记上拉好十字线,并严格按十字线中心对中整平。
上述工作完成后,应在开工前报技术部和监理工程师审核校对。
2.① 钻机就位并钻孔履带式旋挖钻机自行行走就位。
钻机就位做到场地平整,虚土填实,并在钻机位z铺设钢板垫底。
钻孔前,钻具对准孔位中心,机台平整度和垂直度可通过钻机自p1/9动安平系统调整。
保持钻机垂直稳固、位z准确,防止因钻杆晃动引起孔径扩大。
另外,在钻机对中整平后,在桩孔边设立尺寸标志,以便于每次钻进后的复位对中,并安排专人在钻机前指挥。
② 钻孔开始钻孔时,稍提钻杆,在护筒内慢速旋转,钻至护筒脚下1米后,按正常速度钻进。
当钻斗被旋转挤满钻碴后,停止下压及回旋,逆时针方向转动动力头,稍向下送行,关闭钻头回转底盖。
上提钻斗时缓慢进行,防止提速过快,钻头碰撞孔壁,提离孔口后,钻机自身旋转至孔口卸碴场地,用动力头顶压顶杆,将底盖打开,倾卸钻碴,然后关闭底盖,旋回孔位,对准孔位,慢慢将钻斗放至孔底,继续钻进。
最完整版桩基旋挖钻技术交底前言桩基旋挖钻是一种常见的建筑基础工程施工技术,它通过使用旋挖钻具和土方机械来实现钻孔、取土和灌注混凝土三个过程的一体化作业。
本文将从桩基旋挖钻的工艺流程、技术要点、施工注意事项和常见问题四个方面进行详细介绍。
工艺流程桩基旋挖钻的工艺流程一般包括以下几个步骤:1.确定桩位:根据设计要求和土层情况,在工地上标注桩位,并进行复核和确认。
2.开挖孔洞:在已标注的桩位处,用旋挖钻具进行穿孔作业,同时取出土壤和泥浆。
穿孔深度应根据设计要求和地质情况进行计算。
3.清理孔底:在达到设计孔深后,将孔底清理干净,去除杂物和残留泥浆。
4.安装钢筋笼:根据预留的孔口尺寸和土层情况,将已预制好的钢筋笼放入孔内,并进行位置校正。
5.灌注混凝土:将现场拌制好的混凝土,通过输送管道注入钢筋笼和孔内腔,直至灌满孔洞和钢筋笼。
6.技术验收:等待混凝土达到硬化强度后,进行抽芯试验、静载试验等技术验收工作,确保桩基质量和安全性能达到设计要求。
技术要点桩基旋挖钻作为一项高难度的建筑工程施工技术,其中包含着许多技术要点,以下为其中的一些重要要点:1.旋挖钻具的选择:钻具应根据地质情况和孔洞尺寸进行选择,以确保施工效率和孔洞质量。
2.泥浆配比的控制:泥浆具有搅拌、降温、稳定孔壁等多种作用,应根据孔壁土质和孔深适当调整配比,避免泥浆稠度过高或过低导致的施工质量问题。
3.钢筋笼的制作和安装:钢筋笼应根据设计要求进行制作,在安装时应正确判断位置和角度,并严格控制笼内间距和焊接质量。
4.混凝土拌合比的设计:混凝土的强度和耐久性直接影响桩基的质量,应根据设计要求和现场情况进行拌合比设计。
5.灌注混凝土的方法:混凝土应通过管道注入孔内,注入压力应严格控制,避免过高或过低导致空洞和孔隙的产生。
施工注意事项桩基旋挖钻是一项技术难度较高的工程,需要严格按照设计要求和施工规范进行操作,以下是一些施工注意事项:1.建立施工档案:工地要建立桩基旋挖钻施工档案,包括设计文件、施工工艺、试验记录、质量检验报告等内容。
交底内容:旋挖钻机施工技术交底一、工程概况根据施工设计图纸和湖北省地质勘查基础公司2012年7月提供的《》,本工程采用旋挖钻机成孔。
桩顶标高为19.2~20.7m(不含800mm冠梁标高),钻孔有效桩长14.5~17.5m。
钻孔桩直径=1000mm,间距1500/3000mm(1500mm应跳挖)。
钢筋:主筋为HRB400、箍筋为:HPB300。
纵筋保护层厚度不小于50mm,桩纵筋采用直螺纹套筒连接,同一截面内的接头数量不得超过50%,两接头间距大于1m,箍筋及加劲箍均应绑扎或焊接牢固。
混凝土:C30混凝土,C35水下混凝土。
二、旋挖钻孔桩施工旋挖钻施工工艺流程图见下图2.1施工准备2.1.1施工准备根据桩顶设计标高、自然地面高程,人工配合挖掘机平整场地,按钻孔平面布置修建钻孔机械进出道路。
场地要满足钻机位置的摆放。
2.1.2桩位测量放线准确地放出桩位,控制误差小于±5mm,桩位偏差不应大于50mm,桩位用Φ10mm,长35-40cm 钢筋打入地面30mm,作为桩的中心标记,然后在钢筋头周围按桩径洒白灰圆圈作为记号。
2.1.3护筒制作及埋设①精确定出桩位后,经现场监理工程师检查无误,埋设钢护筒(如果有泥浆需要的情况);②护筒采用5mm的钢板卷制而成,护筒内径比桩径大20cm,护筒顶要高出施工水位或地下水位2.0m,并高出施工原地面0.5m;③护筒埋设位置必须准确,保证护筒中心和桩位中心重合,垂直度小于0.5%;④护筒必须穿过淤泥质地层,护筒一般高为1.2~1.5m,具体可随桩位处的土质情况进行确定;⑤在护筒的顶部要开设1个溢浆口,护筒顶面位置偏差不得大于5cm,护筒倾斜度不得大于1%;⑥在护筒的上、中、下各加一道加劲筋,顶端焊两个吊环,一为起吊用,二为绑扎钢筋笼吊杆,压制钢筋笼的上浮,护筒顶端同时正交刻四道槽,以便挂十字线,以备验护筒、验孔之用。
2.2成孔施工2.2.1钻机就位首先做好场地的平整及压实,使主机左右履带板处于同一水平面上,动力头施工方向应和履带板方向平行,切不可垂直,开钻前调整好机身前后左右的水平。
