土地平整工程施工预算清单一、土地平整工程概述土地平整工程是指对土地进行清理、整理和修整,使其具备适宜种植、建设等用途的工程。
土地平整工程施工预算清单是对土地平整工程所需材料、人工、机械等费用进行合理预估的清单,是土地平整工程施工的预算依据。
本文将对土地平整工程施工预算清单中的材料、人工、机械等费用进行详细的介绍,希望能为相关工程师和施工人员提供参考。
二、土地平整工程施工预算清单1. 土方开挖:1.1 土石方开挖:包括机械开挖、人工开挖、装载运输等费用;1.2 地基处理:包括填土、压实、夯实等费用;1.3 挖渠开挖:包括挖渠深度、宽度、边坡修整等费用;1.4 地表整平:包括修整高差、平整坡度等费用。
2. 土地平整材料:2.1 填土材料:包括砂土、砾石、碎石等填土材料费用;2.2 地基材料:包括砂石、骨料、碎石等地基材料费用;2.3 防渗材料:包括防渗膜、防渗布等防渗材料费用;2.4 覆土材料:包括覆土土、覆土砂等覆土材料费用;2.5 地表整平材料:包括水泥、砂浆等地表整平材料费用。
3. 土地平整人工:3.1 操作工:包括挖掘机操作工、铲车操作工、夯实工等人工费用;3.2 管理人员:包括工程监理、施工管理等管理人员费用;3.3 劳务人员:包括工作人员、助手等劳务人员费用。
4. 土地平整机械:4.1 挖掘机:包括大型挖掘机、小型挖掘机等挖掘机费用;4.2 铲车:包括大型铲车、小型铲车等铲车费用;4.3 夯实机:包括大型夯实机、小型夯实机等夯实机费用;4.4 平整机:包括平地机、平整机等平整机费用。
5. 其他费用:5.1 运输费用:包括道路运输、水路运输等运输费用;5.2 设备租赁费用:包括挖掘机租赁、铲车租赁等设备租赁费用;5.3 水电费用:包括用电、用水等水电费用;5.4 安全防护费用:包括安全设施、防护网等安全防护费用。
三、土地平整工程施工预算清单的编制土地平整工程施工预算清单的编制是根据土地平整工程的具体情况进行综合分析和合理预估,需要考虑土地平整工程的规模、地形、土质、工程要求等因素。

3适用范围:溢洪道的溢流堰。
工作内容:模板制作、安装、拆除、浇筑、养护。
4-2 溢 流 堰适用范围:溢流坝溢流面及圬工砌体外包混凝土溢流面。
工作内容:钢滑模安装、滑升、拆除浇筑、凿毛、清洗、抹面、养护。
3适用范围:低水头水工建筑物的消力坎。
工作内容:模板制作、安装、拆除、浇筑、养护。
34-4 底 板适用范围:水闸、泄水闸、排沙闸底板。
工作内容:模板制作、安装、拆除、浇筑、养护。
34-5 现浇混凝土渠道4-5-1 明渠(边坡陡于1:0.5)适用范围:边坡陡于1:0.5(含1:0.5)的引水、泄水灌溉渠道。
工作内容:模板制作、安装、拆除、混凝土浇筑、养护。
3注:1.本定额不适用于渐变段。
2.本定额不适用于边墙为重力式的明渠。
4-5-2 明渠(边坡陡于1:0.75)适用范围:边坡陡于1:0.75(含1:0.75)的引水、泄水灌溉渠道。
工作内容:模板制作、安装、拆除、混凝土浇筑、养护。
3注:1.本定额不适用于渐变段。
2.本定额不适用于边墙为重力式的明渠。
4-5-3 矩 形 暗 渠适用范围:引水渠道。
工作内容:模板制作、安装、拆除、混凝土浇筑、养护。
34-6 涵洞顶板及底板适用范围:一般涵洞顶、底板。
工作内容:模板安装、拆除、混凝土浇筑、养护。
34-7 闸 墩适用范围:水闸闸墩。
工作内容:模板安装、拆除、修理、运输、混凝土浇筑、养护、抹面、清理、凿毛。
34-8 挡土墙、岸墙、翼墙适用范围:水闸及一般挡土墙、岸墙、翼墙。
工作内容:模板安装、拆除、混凝土浇筑、养护。
3适用范围:土壤基础上的槽形整体。
工作内容:模板安装、拆除、混凝土浇筑、养护。
3适用范围:引水渠道。
工作内容:模板安装、拆除、混凝土浇筑、养护。
34-11 拱适用范围:渡槽、桥梁。
工作内容:模板制作、安装、拆除、混凝土浇筑、养护。
34-12 排架及排架基础4-12 排架及排架基础适用范围:1.排架:梁式渡槽、变电站、泵站、桥梁。
2.排架基础:圆形压力管道。
新版《土地开发整理项目预算定额标准》使用讲解新版《土地开发整理项目预算定额标准》使用讲解2005年4月财政部、国土资源部联合印发了《土地开发整理预算定额标准》(试行稿),该《标准》在加强土地开发整理项目预算管理,规范土地开发整理项目预算的编制和审查,确保土地开发整理项目资金的合理、有效使用等方面发挥了重要作用。
但在该《标准》试行过程中,《标准》中存在的问题也逐渐暴露出来,主要体现在:一、与当前土地开发工作需要不适应。
近几年土地开发整理工作快速推进,围绕“田、水、路、林、村”综合整治,两部于2008年在全国启动了土地开发整理重大工程,2010年启动了农村土地整治示范省建设。
土地开发整理逐步从单纯的农用地整理向农用地、农村建设用地和国有土地整治转变,从分散的土地整理向集中连片、实施重大工程和示范建设方式转变,从单纯的补充耕地为目标向建设性保护耕地、提高耕地综合产能、建设生态环境等多目标并重转变。
项目投资规模由2008年前的几千万,扩大到现在的几个亿,部分重大工程的投资规模达到了几十亿。
土地整治工作的深入推进对定额标准的合理性、科学性提出了更高的要求。
二、与当前经济发展水平不适应原《标准》是以2002年价格指数、建设标准和全员劳动生产率为基础而制定。
近年来,随着社会经济的快速发展、生产力水平的提高,新材料、新技术、新设备、新工艺在土地开发整理项目中得到广泛应用,提高了施工工效水平,提升了资金使用成效。
该《标准》已不能正确反映当前土地整治工作的实际情况,表现在人工预算单价与市场价格差距较大、机械使用费偏低、定额子目缺项、计算标准欠合理等方面。
三、与“十二五”土地整治的任务不适应“十二五”期间国土资源部将以土地整治专项资金为主体,引导和聚合相关涉农资金,围绕4亿亩旱涝保收的高标准基本农田建设任务,建设500个高标准基本农田建设示范县,完成一批土地开发整理重大工程、土地整治示范省份建设等。
一个科学、合理、符合实际的《标准》是规范项目资金使用,提高资金使用效益的迫切需要,也是高效、规范、有序推进土地开发整理工作的基础保障。
财政部、国土资源部关于印发土地开发整理项目预算定额标准的通知各省、自治区、直辖市、计划单列市财政厅(局)、国土资源厅(局),新疆生产建设兵团财务局:为适应财政预算管理体制改革和加强国家投资土地开发整理项目预算管理的要求,规范土地开发整理项目预算的编制,提高预算编制的科学性、合理性,确保土地开发整理项目资金的合理、有效使用,依据国家有关法律、法规,结合几年来土地开了整理项目预算执行的实际清况,财政部、国土资源部研究制定了《土地开发整理项目预算定额标准》(以下简称《标准》)。

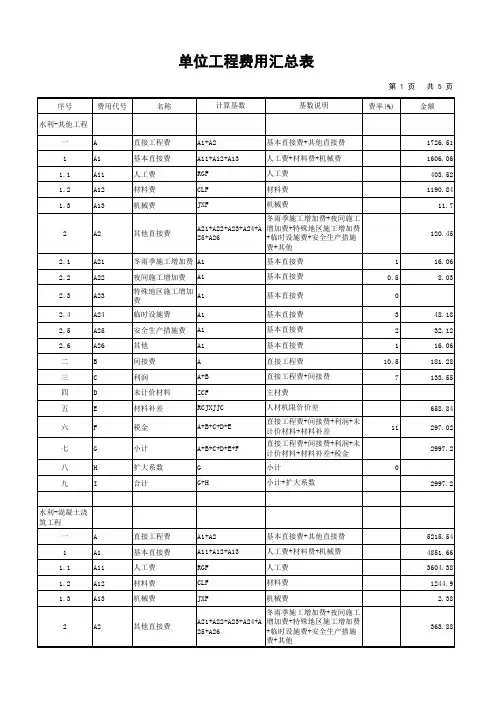

现将《标准》印发给你们,并将有关事项通知如下:一、《标准》由《土地开发整理项目预算定额》、《土地开发整理项目施工机械台班费定额》和《土地开发整理项目预算编制暂行规定》三部分构成。
二、中央投资或中央参与投资的土地开发整理项目预算应按照本《标准》进行编制;地方投资的土地开发整理项目可参照本《标准》执行。
三、本《标准》自2005年4月1日起执行,由财政部、国土资源部负责解释。
四、对于执行中发现的问题,请及时反馈给财政部、国土资源部。
附件:1、土地开发整理项目预算定额(试行)2、土地开发整理项目施工机械台班费定额(试行)3、土地开发整理项目预算编制暂行规定(试行)2005年4月21日《土地开发整理项目预算编制暂行规定》第一章总则一、为适应财政预算体制改革和实行部门预算管理的要求,规范土地开发整理项目预算的编制,确保土地开发整理项目资金的合理、有效使用,依据国家有关法律、法规等制定本规定。
二、本规定适用于中央或中央参与投资的土地开发整理项目;地方投资的土地开发整理项目可参照本规定执行。
三、土地开发整理项目预算,由项目承担单位组织有关人员或单位进行编制,预算编制单位对其编制质量负责。
四、本规定由财政部、国土资源部负责解释。
第二章项目预算文件的组成一、预算文件由封面、目录、预算编制说明、预算及附件组成。
二、预算文件的封面应按规定格式制作(具体格式详见附件一)。
10066 人工挖柱坑(s≤5m2)单位:100m3金额单位:元
注:定额适用于Ⅲ类土,人工、机械分别按0.91、0.91调整到ⅠⅡ类土。
10271 74KW推土机推土(60m) 单位:100m3金额单位:元
注:定额适用于Ⅲ类土,人工、机械分别按0.91、0.91调整到ⅠⅡ类土。
3金额单位:元
3实方金额单位:元
30017 M10 浆砌块石护坡单位:100m3金额单位:元
3金额单位:元
30019 M10浆砌块石护底单位:100m3金额单位:元
3金额单位:元
40100 C25闸门框单位:100m3金额单位:元
3金额单位:元
40101B C20细部结构单位:100m3金额单位:元
3金额单位:元
40061 渠道衬砌单位:100m3金额单位:元
3金额单位:元
2金额单位:元
换04015 安装电机
单位:台金额单位:元
换08001 变压器安装 单位:套
金额单位:元
补2 干砌砖墙单位:100m3金额单位:元
补5 滤料回填单位:100m3金额单位:元
40101C C15砼小体积槽体单位:100m3金额单位:元。
建筑工程场地平整完整的造价计算书(附公式)平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平.1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物首层面积计算。
2、平整场地计算方法(1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积3、注意事项(1)、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。
计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积” 与底层建筑面积合并计算。
这样的话计算时会出现如下难点:①、划分块比较麻烦,弧线部分不好处理,容易出现误差。
①、2米的中心线计算起来较麻烦,不好计算。
①、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。
(2)、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。
大开挖土方1、开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。
排水沟的体积应纳入总土方量内。
当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算方法(1)、清单规则:①、计算挖土方底面积:方法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。
外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。
)方法二、分块计算垫层外边线的面积(同分块计算建筑面积)。
①、计算挖土方的体积:土方体积=挖土方的底面积*挖土深度。
(2)、定额规则:①、利用棱台体积公式计算挖土方的上下底面积。
8-1 路床(槽压实
工作内容:放样、挖高填低、推土机平整、找平、碾压、检验、人机配合处理机械碾压不到之。
2
8-2 软土地基处理
工作内容:放样、挖土、掺料或换填、整平、分层夯实、找平、清理杂物。
3
8-3 路基
工作内容:放样、清理路床、取料、运料、上料、摊铺、洒水、找平、碾压。
2
8-4 路面
8-4-1 素土路面
工作内容:推土、碾压、整平。
2
8-4-2 泥结碎石路面
工作内容:运料、拌和、摊铺、找平、洒水、碾压。
2
8-4-3 砂砾石路面
工作内容:运料、拌和、摊铺、找平、洒水、碾压。
2
8-4-4 煤矸石(矿渣路面
工作内容:运料、拌和、摊铺、找平、洒水、碾压。
2
8-4-5 沥青碎石、沥青混凝土、水泥混凝土路面
工作内容:1.沥青碎石:沥青加热、洒布、铺料、碾压、铺保护层。
2.沥青混凝土:沥青及骨料加热、配料、拌和、运输、摊铺碾压等。
3.水泥混凝土:模板安装、混凝土配料、拌和、运输、浇筑、振捣、养护等。
2
不到之处2 实
3
10 10 2 2
2
2
-4-4 煤矸石(矿渣)路面单位:1000m2 80028 机械摊铺每增减1cm 0.1 1.4 1.5 1.30 0.50 13.26 摊铺、找平、洒水、碾压。
青碎石、沥青混凝土、水泥混凝土路面沥青加热、洒布、铺料、碾压、铺保护层。
单位:1000m2 80034 水泥混凝土厚度(cm)每增减 1cm 0.8 9.3 10.1 10.2 0.01 0.5。
建筑工程场地平整完整的造价计算书(附公式)【优质文档首
发】
建筑工程场地平整完整的造价计算书(附公式)【优质文档首发】平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平.
1、平整场地计算规则
(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物首层面积计算。
2、平整场地计算方法
(1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积3、注意事项
(1)、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。
计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按外放2米的中心线×2=外放2米面积与底层建筑面积合并计算。
这样的话计算时会出现如下难点:
①、划分块比较麻烦,弧线部分不好处理,容易出现误差。
②、2米的中心线计算起来较麻烦,不好计算。
③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。
(2)、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。
大开挖土方
1、开挖土方计算规则
(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
