砖胎膜施工专项方案
- 格式:docx
- 大小:91.85 KB
- 文档页数:13

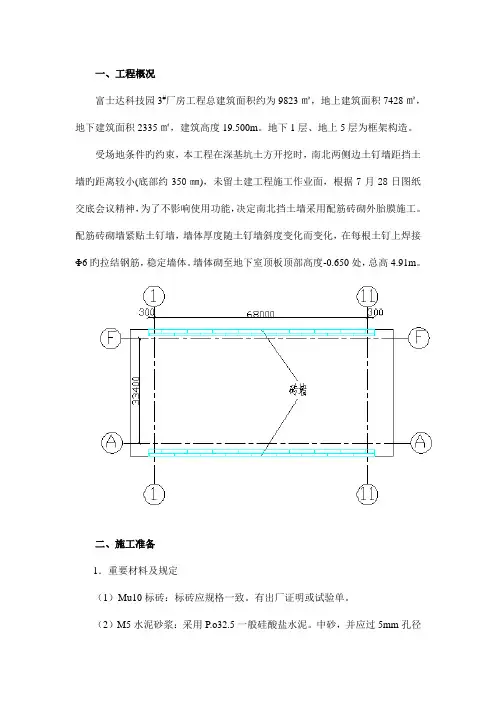

一、工程概况富士达科技园3#厂房工程总建筑面积约为9823㎡,地上建筑面积7428㎡,地下建筑面积2335㎡,建筑高度19.500m。
地下1层、地上5层为框架构造。
受场地条件旳约束,本工程在深基坑土方开挖时,南北两侧边土钉墙距挡土墙旳距离较小(底部约350㎜),未留土建工程施工作业面,根据7月28日图纸交底会议精神,为了不影响使用功能,决定南北挡土墙采用配筋砖砌外胎膜施工。
配筋砖砌墙紧贴土钉墙,墙体厚度随土钉墙斜度变化而变化,在每根土钉上焊接Φ6旳拉结钢筋,稳定墙体。
墙体砌至地下室顶板顶部高度-0.650处,总高4.91m。
二、施工准备1.重要材料及规定(1)Mu10标砖:标砖应规格一致。
有出厂证明或试验单。
(2)M5水泥砂浆:采用P.o32.5一般硅酸盐水泥。
中砂,并应过5mm孔径旳筛。
砂旳含泥量不超过5%。
不得具有草根等杂物。
2.重要机具应备有砂浆搅拌机、磅秤、手推车、大铲、刨锛、托线板、线坠、木折尺、灰槽(铁或橡胶旳)、小水桶、砖夹子、小线、筛子、扫帚、八字靠尺板、钢筋卡子、铁抹子等。
三、作业条件(1)基槽、砂石地基均已完毕,并办完隐检手续。
(2)已放好基础轴线及边线;立好皮数杆,并办完预检手续。
(3)根据皮数杆最下面一层砖旳标高,拉线检查基础垫层、表面标高与否合适,如第一层砖旳水平灰缝不小于20mm时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石处理或者用砂浆垫平,更不容许砍砖包合子找平。
(4)常温施工时,砖块必须在砌筑前一天浇水湿润;一般以水浸入砖四边1.5cm左右为宜。
(5)砂浆配合比已经试验确定。
现场准备好砂浆试模。
(6)脚手架应随砌随搭设,运送通道畅通,各类机具应准备就绪。
(7)每根土钉上焊接一根Φ6,长度不少于1M。
四、操作工艺工艺流程:基层清理、找平→墙体放线→拌制砂浆→排砖撂底→布筋、砌筑→抹砂浆面层→铺防水卷材、粘贴油毡保护层⑴基层清理、找平砖砌体砌筑前应对墙基层进行找平,将地基垫层上旳杂物清理洁净,并浇水使基层湿润。
砖胎膜施工方案(全)(1)
一、前言
砖胎膜施工是建筑工程中一个重要的步骤,不仅关系到施工质量,还涉及到建筑的安全和稳定性。
本文将详细介绍砖胎膜施工的方案及步骤,以便施工人员能够更好地掌握施工要点,确保施工质量。
二、工程准备
在进行砖胎膜施工之前,需做好一系列准备工作,包括:
1.物料准备:准备好所需的砖块、胎膜、胶泥等材料;
2.工具准备:确保施工所需的工具齐全,如砖刀、砖锤、刷子等;
3.工地清理:清理施工现场,确保工地整洁,方便施工进行;
4.安全防护:做好安全措施,避免施工人员受伤。
三、施工步骤
1. 确定胎膜位置
在开始施工之前,需先确定砖胎膜的位置,根据设计图纸要求进行布局。
2. 涂布砖胎膜胶
将砖胎膜胶均匀地涂布在砖块上,在涂布时要注意胶的均匀性和厚度。
3. 粘贴砖胎膜
将涂布了胶的砖块粘贴在设计好的位置上,用力压实,确保砖块和胎膜之间贴合牢固。
4. 处理接缝
对砖块之间的接缝进行处理,保证接缝的密封性和美观度。
5. 整体调整
对施工好的砖胎膜进行整体调整,确保水平、垂直和整体外观的一致性。
四、验收与保养
砖胎膜施工完成后,需进行验收,确保施工质量符合要求。
验收合格后,需做好砖胎膜的日常保养工作,延长砖胎膜的使用寿命。
五、总结
砖胎膜施工是建筑工程中的重要环节,合理的施工方案和准确的施工步骤能够有效提高施工效率和质量。
希望本文所介绍的施工方案能够帮助施工人员更好地进行砖胎膜施工,确保建筑工程的顺利进行。
以上就是砖胎膜施工方案的详细介绍,希望对您有所帮助。
基础砖胎膜专项施工方案
一、前言
基础砖胎膜施工是建筑基础工程中至关重要的一环,合理施工方案能够保证工
程质量,延长建筑寿命。
本文将从施工准备、施工步骤、质量控制等方面详细介绍基础砖胎膜专项施工方案。
二、施工准备
1.人员准备:确保施工人员具备相关证书和经验,提供必要的安全培训。
2.材料准备:准备好所需的砖胎膜、水泥、填充材料等施工材料,确保
材料质量。
3.设备准备:确保施工所需的施工机械设备处于良好状态,安全可靠。
三、施工步骤
1.地基处理:清理基础地面,确保干净整洁。
2.铺设砖胎膜:按照设计要求将砖胎膜铺设在基础地面上,注意砖胎膜
之间的搭接。
3.砌筑基础砖墙:在铺设好砖胎膜后,按设计要求进行基础砖墙的砌筑。
4.浇筑混凝土:在基础砖墙砌筑完成后,进行混凝土浇筑,注意浇筑过
程中的振实和抹光。
5.处理砖胎膜:在混凝土初凝后,对砖胎膜进行处理,确保其固定在混
凝土中。
四、质量控制
1.监测施工质量:定期检查砖胎膜的平整度、墙体的垂直度等质量要求。
2.强度测试:进行混凝土强度测试,确保混凝土达到设计强度要求。
3.防水检测:对砖胎膜进行防水性能测试,确保基础工程具备良好的防
水效果。
五、结束语
基础砖胎膜专项施工是基础工程中的核心环节,合理施工方案是保证工程质量
的关键。
本文从施工准备、施工步骤、质量控制等方面对基础砖胎膜施工进行了详细介绍,希望能为相关从业人员提供参考和借鉴。
一、工程概况本工程为XX项目,位于XX市XX区,占地面积XX平方米,总建筑面积XX平方米。
工程结构形式为框架剪力墙结构,基础形式为桩基承台加构造板基础。
地下部分为地下室一层,地上部分为多层住宅楼,共计XX层。
本工程砖胎模施工方案针对地下室部分进行编制。
二、编制依据1. 《建筑工程施工质量验收统一标准》(GB50300-2001)2. 《建筑工程施工规范》(GB50203-2011)3. 《建筑地基基础设计规范》(GB50007-2011)4. 《砌体结构工程施工质量验收规范》(GB50203-2011)5. 施工图纸及设计要求三、施工准备1. 材料准备:灰砂砖、M5.0砌筑砂浆、1:3水泥砂浆、模板、木枋、铁丝、砂石等。
2. 工具准备:水准仪、线锤、墨斗、水平尺、铁锹、镐头、锤子、凿子、砂浆搅拌机等。
3. 人员准备:施工人员、质检人员、安全员等。
四、施工方法及工艺流程1. 施工顺序:根据设计图纸,先进行基础施工,然后进行承台、构造板及地下室墙体的砖胎模施工。
2. 基础砖胎模施工:(1)放线:根据设计图纸,在基础垫层上放出砖胎模线。
(2)立皮数杆:按一顺一丁方式错缝砌筑灰砂砖,皮数杆要垂直于砖胎模线。
(3)砌筑:采用M5.0砌筑砂浆砌筑,要求砂浆饱满,随砌随勾砖缝。
(4)抹灰:采用1:3水泥砂浆抹面,要求砂浆饱满,随抹随收光。
3. 承台砖胎模施工:(1)放线:根据设计图纸,在承台垫层上放出砖胎模线。
(2)立皮数杆:按一顺一丁方式错缝砌筑灰砂砖,皮数杆要垂直于砖胎模线。
(3)砌筑:采用M5.0砌筑砂浆砌筑,要求砂浆饱满,随砌随勾砖缝。
(4)抹灰:采用1:3水泥砂浆抹面,要求砂浆饱满,随抹随收光。
4. 构造板砖胎模施工:(1)放线:根据设计图纸,在构造板垫层上放出砖胎模线。
(2)立皮数杆:按一顺一丁方式错缝砌筑灰砂砖,皮数杆要垂直于砖胎模线。
(3)砌筑:采用M5.0砌筑砂浆砌筑,要求砂浆饱满,随砌随勾砖缝。

基础砖胎膜优化专项施工方案详细版1. 背景本方案旨在针对基础砖胎膜施工过程中存在的问题和不足,提供优化施工方案。
2. 问题分析经过对基础砖胎膜施工的调研和分析,发现以下问题和不足:- 施工速度慢,耗时较长;- 盖板虚,容易出现掉板现象;- 施工质量难以保证;- 施工过程中浪费较多资源。
3. 优化方案为解决上述问题,我们提出以下基础砖胎膜施工优化方案:- 引入新的施工工艺,提高施工速度。
通过研究现有施工工艺,结合先进技术,寻求施工过程中的关键环节并进行优化,以提高施工效率。
- 确保盖板牢固稳定。
在施工过程中加强对盖板的固定,采用合适的连接方式,以减少或避免掉板现象的发生。
- 强化施工质量管理。
加强对施工过程的监控和检测,建立完善的质量管理体系,确保每个环节都符合相应的标准和要求。
- 优化资源利用。
通过合理规划施工流程,避免不必要的浪费,提高资源的利用率,降低成本。
- 培训和提升施工人员技能。
加强对施工人员的培训,提高他们的技术水平和工作素质,提升施工团队整体实力。
4. 实施计划基于上述优化方案,我们制定了以下实施计划:- 制定详细的施工方案,并根据具体的工程情况进行调整;- 质量管理部门加强对施工过程的监督和检查;- 定期组织培训,提升施工人员技能;- 在实施过程中,及时总结经验,不断优化方案。
5. 预期效果通过上述优化方案的实施,我们预期能够达到以下效果:- 提高基础砖胎膜施工速度,缩短施工周期;- 提升施工质量,降低质量风险;- 减少资源的浪费,降低成本;- 提高施工团队的技术水平和工作效率。
以上是基础砖胎膜优化专项施工方案的详细版,希望能为施工过程的改进提供有益的指导。
---注:以上内容仅提供参考,具体实施时应根据具体情况进行调整。
地下室砖胎膜专项施工方案在地下室建造过程中,砖胎膜的施工是非常关键的一环。
砖胎膜不仅可以有效防水,还可以提高地下室的强度和耐久性。
因此,制定合理的砖胎膜专项施工方案至关重要。
本文将从施工前的准备工作、材料准备、施工步骤和注意事项等方面详细介绍地下室砖胎膜的专项施工方案。
施工前的准备工作在进行砖胎膜施工前,需要做好充分的准备工作,以确保施工顺利进行。
首先需要制定详细的施工计划,包括工期安排、施工步骤、人员配备等。
同时,需要对施工现场进行清理和整理,确保施工区域干净整洁。
材料准备进行地下室砖胎膜施工需要准备一系列材料,包括砖胎膜材料、胶水、辅助工具等。
在选择砖胎膜材料时,需要考虑其耐水性、抗压性等性能指标,并确保符合相关标准和要求。
施工步骤1.准备工作:将砖胎膜材料进行切割和预处理,确保符合施工要求。
2.基础处理:在地下室墙面进行清洁和打磨处理,确保基面平整干净。
3.胶水涂布:将事先调配好的胶水均匀涂布在墙面上,以提高砖胎膜的粘结力。
4.砖胎膜铺设:将预处理好的砖胎膜按照预定位置逐块铺设在墙面上,确保砖胎膜之间的缝隙均匀。
5.压实处理:使用专用的工具对砖胎膜进行压实处理,确保其与墙面完全粘贴。
6.收尾工作:修整砖胎膜边缘,确保施工完工后整体效果美观。
注意事项1.在施工过程中,需要注意保持施工现场的通风良好,避免胶水的味道对工人的影响。
2.砖胎膜的铺设过程中需注意避免雨水等液体的渗入,以免影响施工质量。
3.在压实处理时,需确保工具的使用正确合理,避免对砖胎膜造成破坏。
综上所述,地下室砖胎膜专项施工方案的制定和执行对地下室工程具有重要意义。
通过合理的施工方案和严格的操作流程,可以有效提高砖胎膜的防水性能和使用寿命,确保地下室整体结构的稳固和耐用。
砖胎膜施工方案
一、施工准备
在进行砖胎膜施工之前,需要完成以下准备工作: - 确保施工现场整洁,无杂
物影响施工进度; - 准备好所需材料和工具,包括砖块、水泥、砂浆、胎膜等; -
检查施工设备的运转情况,确保施工顺利进行。
二、施工步骤
1. 地面处理
在进行砖胎膜施工前,先对地面进行处理: 1. 清理地面上的杂物和灰尘,确保
表面平整干净; 2. 如果地面不平整,需要进行找平处理,以确保施工后地面平整。
2. 砌墙
1.根据设计要求,选取合适的砖块进行砌墙。
在砌墙过程中,要注意砖
缝的厚度,保证墙体结构牢固。
2.在砌墙过程中,需用水泥砂浆将砖块粘合在一起,以确保墙体的稳固
性。
3. 胎膜铺设
1.在墙体完工后,需将胎膜铺设在墙面上,以保护墙体免受外部环境的
侵害。
2.选择合适的胎膜材料,确保其具有良好的防水性能和耐久性。
3.将胎膜均匀铺设在墙面上,并用专用工具固定在墙体上,以保证其牢
固性。
4. 完工验收
施工完成后,需要进行完工验收,检查墙体砌筑和胎膜铺设是否符合设计要求,确保施工质量达到标准。
三、施工注意事项
•施工过程中要注意安全,穿戴好相应的防护用具,避免发生意外事故;
•严格按照设计图纸要求施工,确保施工质量符合标准;
•在施工过程中,要注意材料的节约使用,避免浪费。
结语
砖胎膜施工是一项关键的防水措施,通过精心设计和施工,可以确保建筑物墙
体的稳固和防水性能。
在执行施工过程中,严格按照规范要求进行,确保施工质量,达到预期效果。
砖胎模专项施工方案一、工程概况(一)工程概况(二)筏板、电梯基坑、电梯集水坑、集水坑底板厚度:1000㎜、1400㎜、600㎜、电梯基坑:3000㎜、1500㎜二、编制依据三、《建筑施工手册》各种相关验收规范、规程等(一)施工顺序测量放线、定标高→机械土方开挖至筏底标以上250mm→人工清土、平整→浇砼垫层→放砖胎膜线→试摆砖样→砌砖模→砖模抹灰→砖模加固。
(二)砖胎膜设计根据施工图纸、施工组织设计要求,筏板、电梯基坑、电梯集水坑等的侧模采用砖胎膜,因砖模在砌好后要承受回填土的侧压力,砖胎膜的选型及厚度应根据砖模深度、进行计算,防止回填土过程中或回填后由于地表水侵蚀而发生边坡滑移甚至垮塌。
故砖模基本选型和厚度如下表:砖胎膜高度超过3米含3米必须在中部增加一道钢筋混凝土圈梁,圈梁大小为厚度同墙厚,高度为240mm,内配4Φ10钢筋,箍筋设置为Φ6@250,混凝土等级为C20,以加大砖模侧向抗压能力,外墙砖模在混凝土浇筑前完成800㎜高回填。
砖模砌筑砂浆采用M10砂浆、Mu10砖砌筑。
10天后方才可填土打夯。
砖模高度超过1800mm,必须增加斜撑后方可进行回填。
(三)4#~5#楼已砌筑完的3000㎜高砖模,回填采取混砂加%20水泥加水搅拌均匀分层进回填,每层500㎜(四)砖胎膜砌筑1 工艺流程拌制砂浆→施工准备(放线、立皮数杆)→排砖撂底→砌砖墙→自检、检验评定2 砖胎模砌筑砖胎模砌筑前,基础垫层表面应清扫干净,洒水湿润。
先盘墙角,每次盘角高度不应超过五皮砖,随盘随靠平、吊直。
放线时,在砖胎模内侧预留10mm的抹灰厚度,保证承台结构截面尺寸。
根据皮数杆最下面一层砖的底标高,拉线检查基础垫层表面标高,如第一层砖的水平灰缝大于20mm时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石代替或用砂浆垫平,更不允许砍砖找平。
平整和垂直符合要求后再挂线砌墙。
组砌方法应正确,砌体上下应错缝,里外咬槎,采用“三一”砌砖法(即一铲灰,一块砖,一挤揉),严禁用水冲砂浆灌缝的方法。
地下室砖胎模专项施工方案一、前言地下室砖胎模施工是在建筑工程中非常关键的一环,不仅对建筑质量有着直接影响,而且关系到后续的使用和维护。
本文就地下室砖胎模专项施工方案进行详细阐述,旨在提供可操作性和有效性强的指导方针。
二、施工前准备1.地下室砖胎模施工前,需做好施工方案设计。
确定结构尺寸、砖块规格和数量等细节,确保施工过程中的高效性和准确性。
2.调查地下室施工现场环境,确保安全施工条件。
3.准备好所需材料和工具,包括砖块、水泥、砂浆、水平仪、砌筑工具等。
三、施工流程1.清理工地: 将地下室砖垒施工区域进行清理,清除杂物和积水,保持施工环境整洁。
2.找平基层: 用水泥浆找平基层,确保地面平整,能够承受砖块的重量。
3.确定开口位置: 根据设计要求确定砖墙的开口位置,留出门窗洞口。
4.砌砖胎模: 采用坐标标定和水平仪检测,逐层砌砖胎模,并做好衔接处理,保证墙体垂直、水平和整齐。
5.浇筑混凝土: 在砌好的砖胎模中浇筑混凝土,使结构更加牢固和稳定。
6.养护处理: 对浇筑后的混凝土进行养护处理,使其达到预定的强度。
四、质量验收1.对地下室砖胎模施工完成后的墙体进行全面检查,确保垂直度、水平度和外观质量符合要求。
2.进行强度验收,采用拍击声音和敲击实验等方法检测墙体的结构强度。
五、注意事项1.在施工过程中,需保持施工现场整洁,确保安全生产。
2.严格按照设计要求施工,不得随意更改施工方案。
3.施工过程中需注意保持墙体结构的垂直性和水平性,确保砖胎模的质量。
六、结语地下室砖胎模施工是建筑工程中重要的一环,本文所述专项施工方案旨在为地下室砖胎模施工提供详细指导。
在实际操作中,施工人员需按照流程和注意事项进行施工,确保施工质量和安全。
砖胎膜专项施工方案
一、前言
砖胎膜施工是建筑工程中的重要环节,对于建筑的结构和防水性能起着至关重要的作用。
本文将就砖胎膜施工过程中的关键步骤和技术要点进行详细阐述,旨在提供一份全面的砖胎膜专项施工方案。
二、施工前准备
1. 工程准备
在进行砖胎膜施工前,需要对施工现场进行清理,确保施工区域干净整洁。
2. 材料准备
准备所需的材料包括砖胎膜、防水材料、粘结剂等,确保材料的质量和数量符合施工要求。
3. 设备准备
施工过程中需要使用到一些特殊设备,如砌筑工具、刷子、涂抹刀等,要提前准备好以便施工顺利进行。
三、施工步骤
1. 基层处理
首先对基层进行检查,确保基层表面平整、干燥、无杂质等问题,若有损坏部分需进行修复处理。
2. 砌筑砖胎
采用砌筑方法将砖胎嵌入到基层中,保证砖胎的平整程度和垂直度,同时要注意留有膜缝以便后续施工。
3. 防水处理
在砌筑完成后,进行防水处理,使用防水材料对砖胎进行涂刷,确保砖胎的防水性能。
4. 膜缝处理
对砖胎之间的膜缝进行处理,填充膜缝处的空隙,确保砖胎之间的连接紧密,防止水渗透。
5. 后续工序
等待防水材料干燥后,对砖胎进行必要的收尾工作,如清理施工现场、检查施工质量等。
四、质量验收
施工完成后,应进行质量验收,检查砖胎的平整度、垂直度以及防水性能,确保施工质量符合要求。
五、总结
砖胎膜专项施工是一项重要的建筑工程施工工序,施工过程中需严格按照施工方案进行操作,确保施工质量和工程安全。
希望本文提供的砖胎膜专项施工方案能对相关从业人员提供参考,促进砖胎膜施工水平的提高。
砖胎膜专项施工方案一、前期准备1.根据工程图纸,确定施工范围和施工流程。
2.购置所需材料和施工设备,如砖瓦、水泥、石膏板等。
3.组织施工人员进行安全培训,确保施工人员具备相关技能和操作经验。
4.检查施工现场,确保施工环境符合施工要求,如平整、清洁、无障碍等。
二、施工步骤1.基础处理:先进行基础处理,确保基础平整、坚固,排除地基不均匀、不平整的情况。
2.砖胎施工:将砖胎按照设计要求进行排列,并用水泥砂浆进行粘贴,保证砖胎牢固可靠。
3.膜材安装:根据设计要求,将膜材按照相应的方式进行安装,如喷涂、卷帘、粘贴等。
保证膜材的平滑、整齐,无破损、褶皱。
4.膜材处理:将膜材的接缝进行处理,使用专用的胶水或焊接技术进行连接,确保接缝牢固、密封。
同时,对膜材进行必要的修整和清理,使其表面平整、美观。
5.防护处理:对膜材进行防护处理,如喷涂防水材料、涂刷防腐漆等,以增强膜材的耐久性和保护性能。
6.检查验收:对施工质量进行检查验收,确保施工符合设计要求和技术标准,以保证施工质量和使用寿命。
7.整理清洁:施工完成后,对施工现场进行整理清洁,清除施工垃圾和工程余料,保持施工现场的干净整洁。
三、施工注意事项1.施工安全:施工期间,要注意安全防护,如佩戴安全帽、手套、口罩等,使用安全绳索等安全设备,确保人员的安全。
2.施工质量:施工过程中,严格按照设计要求和技术标准进行施工,保证施工质量和使用寿命。
同时,及时处理施工中出现的问题和难题,确保施工进度和质量。
3.环境保护:施工期间,要注意环境保护,采取必要的措施,减少噪音、粉尘和废料的产生,防止对周围环境的污染。
4.施工组织:合理组织施工人员和设备,确保施工进度和质量。
同时,做好与其他施工项目的协调,防止相互干扰和影响。
5.施工材料:使用符合国家和行业标准的施工材料,保证其质量和可靠性。
对材料进行必要的质量检查和试验,确保材料符合设计要求和技术标准。
6.施工记录:施工过程中,要做好施工记录,记录施工流程、施工工艺、施工人员、施工材料等信息,以供后期参考和备案。
砖胎膜施工方案(1)
一、施工准备
1.1 材料准备
•砖胎膜
•水泥
•沙子
•砖头
•工具:刷子、镘刀、水桶等
1.2 工地准备
•清理工地
•搭建安全围挡
•确保工地平整
二、施工步骤
2.1 基础处理
1.用清水清洁基础地面,确保无杂物。
2.使用石灰水刷拭基础地面,提高附着力。
3.运送混凝土,倒入基础地面,用镘刀整平。
2.2 砖胎膜施工
1.准备好砖胎膜和必要的工具和材料。
2.将膜按照设计要求预留出空隙,留出砖头位置。
3.将砖头用水泥砂浆粘贴在膜上,确保紧密连接。
4.用刷子刷上适量水泥,填补砖头之间的缝隙。
5.等待水泥完全干透后,用湿布擦拭表面,使其平整光滑。
2.3 后续处理
1.检查施工质量,确保砖胎膜没有缝隙。
2.让其在通风处自然风干。
3.定期保养,检查膜的情况,及时补漏。
三、注意事项
1.施工现场应该保持干净整洁。
2.施工过程中应注意安全,戴好劳保用品。
3.注意施工材料的质量,保证工程质量。
4.按照设计要求施工,确保砖胎膜的牢固性。
以上是关于砖胎膜施工方案的基本步骤和注意事项,希望能对施工过程有所帮助。
基础砖胎膜专项施工方案-详细版一、前言基础砖胎膜施工是建筑工程中的重要环节,其质量直接影响到建筑物的稳定性和耐久性。
为确保基础砖胎膜施工的质量和效果,制定详细的施工方案至关重要。
本文将详细介绍基础砖胎膜专项施工方案,以指导施工人员实施。
二、施工准备2.1 材料准备•砖块:选择符合规格要求的砖块,保证砖块的质量和强度。
•膜材料:选择合适的膜材料,应符合防水、抗渗和耐候性要求。
•砂浆:准备优质的砂浆,确保砌筑基础砖胎的牢固性。
•辅助材料:包括搅拌器、工具等,确保施工过程顺利进行。
2.2 施工工具准备•水平仪:用于保证基础砖胎平整。
•砌筑工具:如牛角铲、砌筑刀等,用于进行砌筑工作。
•测量工具:如测量尺、直角尺等,用于测量和校正基础砖胎的位置和尺寸。
三、施工步骤3.1 基础处理1.清理基础:清除基础表面的杂物和灰尘,确保基础表面干净整洁。
2.基础找平:使用水平仪对基础进行找平处理,保证基础平整。
3.2 砌筑基础砖胎1.砂浆配制:按照规定配比制作砂浆。
2.砖块砌筑:将砂浆涂抹在砖块底部,逐层砌筑基础砖胎。
3.确保质量:使用水平仪校正基础砖胎的水平度和垂直度。
3.3 膜材铺设1.铺设膜材:根据设计要求将膜材铺设在基础砖胎上。
2.处理连接处:保证膜材与基础砖胎之间的连接处牢固。
四、施工质量控制4.1 施工过程监控1.定期检查:定期检查施工过程,确保各项工作按照方案要求进行。
2.过程记录:对施工过程进行记录,及时发现和处理问题。
4.2 施工后验收1.验收标准:按照验收标准对基础砖胎进行检测和验收。
2.问题处理:如发现问题,及时处理并重新进行调整。
五、总结与展望基础砖胎膜专项施工方案是保障建筑工程质量的重要环节,通过严格按照方案要求进行施工,可有效提高基础砖胎的稳定性和耐久性。
在今后的建筑工程中,应继续加强基础砖胎施工质量管理,以确保建筑物的安全性和可靠性。
一、工程概况本工程为某住宅小区地下室基坑支护工程,基坑深度约为5.5米,面积约为1500平方米。
根据设计要求,采用砖胎膜作为基坑支护结构。
为确保施工质量和安全,特制定本砖胎膜施工专项方案。
二、编制依据1. 《建筑工程施工质量验收统一标准》(GB50300-2013)2. 《建筑地基基础工程施工质量验收规范》(GB50202-2018)3. 《砌体工程施工及验收规范》(GB50203-2011)4. 施工图纸及相关技术规范三、施工准备1. 材料准备:砖胎膜采用M5.0砌筑砂浆,灰砂砖,钢筋等材料。
2. 施工工具:砌筑工具、水平尺、线锤、钢卷尺等。
3. 施工人员:砌筑工、质检员、安全员等。
四、施工流程1. 放线定位:根据设计图纸,确定砖胎膜的位置和尺寸,进行放线定位。
2. 砌筑砖胎膜:采用一顺一丁的砌筑方式,砖块错缝砌筑,确保砖胎膜的稳定性。
3. 砌筑钢筋:在砖胎膜内部设置钢筋,加强砖胎膜的承载能力。
4. 抹灰:砖胎膜砌筑完成后,对砖胎膜外侧进行抹灰,抹灰厚度应符合设计要求。
5. 防水处理:对砖胎膜外侧进行防水处理,确保防水效果。
6. 施工缝处理:在砖胎膜砌筑过程中,注意施工缝的处理,确保施工缝的密实性。
五、施工要求1. 砌筑砖胎膜时,应严格按照设计图纸和规范要求进行施工,确保砖胎膜的尺寸和位置准确。
2. 砌筑过程中,注意砖块的错缝和砂浆的饱满度,确保砖胎膜的稳定性。
3. 钢筋设置应严格按照设计要求进行,确保钢筋的间距和锚固长度。
4. 抹灰层应平整、密实,厚度符合设计要求。
5. 防水处理应采用合格防水材料,确保防水效果。
六、工程质量保证措施1. 施工过程中,严格执行质量检验制度,确保施工质量。
2. 定期对施工人员进行技术培训,提高施工人员的操作技能。
3. 加强对施工材料的检验,确保材料质量。
4. 施工过程中,发现问题及时整改,确保工程质量。
七、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
砖胎模专项施工方案一、施工准备工作1.组织施工人员进行安全培训,确保施工人员具备相关专业知识和技能。
2.准备施工所需的工具、设备和材料,包括批刀、水平仪、砂浆斗、制模钉等。
3.对施工现场进行清理,确保施工现场整洁,方便施工操作。
二、胎模的制作1.根据设计图纸确定胎模的尺寸和形状,并进行标示。
2.准备好需要使用的胎模板材料,例如板材、木条等。
3.将板材按照设计尺寸切割好,并进行修整。
4.根据胎模的形状,使用木条搭建出支撑架,并进行固定。
5.将板材按照设计图纸的要求进行剪裁,并使用制模钉将其固定在支撑架上。
6.检查胎模的尺寸和形状是否符合设计要求,并进行必要的调整和修整。
三、胎模的安装1.根据施工图纸和设计要求,确定胎模的安装位置和方向。
2.使用水平仪进行测量,确保胎模水平并垂直。
3.使用木条和钢钉将胎模固定在安装位置上,确保其稳定性和安全性。
4.检查胎模的安装是否达到设计要求,如有问题及时进行调整。
四、胎模的拆除1.拆除胎模前,先进行结构力学分析,确保拆除过程中不会对建筑结构产生影响。
2.使用批刀或其他工具对胎模进行剪裁和拆除,注意安全操作。
3.拆除完毕后,及时清理施工现场,确保安全整洁。
五、施工安全措施1.所有参与施工的人员必须佩戴安全帽、安全鞋等个人防护用品。
2.在施工现场设置警示标识和安全警示设施,提醒施工人员注意安全。
3.严格按照施工计划和要求进行操作,杜绝违章操作和危险行为。
4.定期检查和维护施工设备和工具,确保其正常运行和安全使用。
5.如发现施工过程中存在的安全隐患,及时报告并采取相应的措施加以解决。
六、质量控制1.在制作胎模和安装胎模的过程中,严格按照设计图纸和规范要求进行操作。
2.在施工过程中,及时修整和调整胎模,确保其尺寸和形状符合要求。
3.定期进行工作记录和检查,确保施工质量的监督和控制。
4.施工完成后,对胎模的安装质量进行检查和评估,如有问题及时进行整改。
七、施工进度控制1.制定合理的施工计划,包括工期和施工步骤等,确保施工进度的控制。
砖胎膜施工方案砖胎膜施工方案一、施工前准备工作1.1 工程概述:本施工方案适合于砖胎膜施工,目的是保护砖胎免受水分侵蚀。
1.2 设计要求:根据设计图纸和相关技术规范,确保施工符合要求。
1.3 施工条件:确保施工现场平整、清洁,并具备通风良好的条件。
1.4 施工材料:所需施工材料,并说明使用标准和规格。
二、砖胎膜施工工艺2.1 现场测量:对施工区域进行测量,确定施工尺寸和位置。
2.2 砖胎处理:清理施工表面的灰尘、油污等杂物,并修复砖胎表面损坏。
2.3 准备膜材:对膜材进行检查,确保无损,根据需要进行裁剪。
2.4 施工工艺:详细描述砖胎膜施工的步骤,包括粘贴膜材、热熔连接等。
2.5 检验验收:对施工完毕的砖胎膜进行检验,确保质量符合要求。
三、施工安全措施3.1 施工人员安全教育:对施工人员进行安全教育,包括施工操作规程、安全防护措施等方面。
3.2 施工现场安全管理:规定施工现场安全管理措施,包括安全警示标识、用火用电管理等。
3.3 防护设施:规定必要的防护设施,保障施工人员的安全,如安全帽、防护鞋等。
四、施工质量控制4.1 施工前自检:施工人员在施工前自行检查施工工具、材料、设备是否符合要求。
4.2 工艺控制:按照规定的施工工艺进行操作,保证施工质量。
4.3 检验验收:对施工完毕的砖胎膜进行质量检验,确保施工符合设计要求。
4.4 质量记录:记录施工过程中的重要节点和质量验收结果。
五、施工进度计划5.1 施工总进度计划:制定详细的施工总进度计划,确保施工按时完成。
5.2 施工过程控制:根据施工进度计划,组织施工过程,保证施工进度。
5.3 适应性调整:根据实际施工情况,调整施工进度计划。
六、施工现场管理6.1 施工组织与协调:明确施工的组织架构和责任,并进行有效的协调沟通。
6.2 施工设备管理:合理规划施工设备的使用,并做好设备的检查和维护工作。
6.3 施工材料管理:统一管理施工所需的材料,确保材料的质量和及时供应。
砖胎膜专项施工方案背景在建筑工程中,地下室的防水工程是非常重要的一道工序。
砖胎膜是一种较为主流的防水材料,能够有效地防止地下室内部发生漏水等问题。
然而,要想确保砖胎膜的防水效果,必须要有专门的施工方案。
施工前准备在进行砖胎膜施工前,需要进行若干准备工作:1. 确定施工区域首先需要确定砖胎膜要施工的区域,并安排好人手,做好相应的防护措施,保证施工安全。
2. 清理施工面对于施工面必须进行彻底的清理,清除所有的杂物、尘土等,然后再进行下一步的施工。
3. 面层处理面层处理是确保砖胎膜能够牢固附着的一个关键步骤。
这一步需要对面层进行处理,使其表面平整、光滑,避免出现裂缝和凸凹不平的情况。
4. 材料准备材料准备是进行砖胎膜施工的前提,需要准备好砖胎膜、胶粘剂等所需材料,并做好检查,保证材料的质量。
施工步骤重要的是,砖胎膜的施工过程应该由合格的专业人员来进行,遵循以下步骤:1. 砖胎贴墙首先在基底上进行砖胎的砌墙,这一步需要注意砖与砖之间的接触,必须紧密贴合,避免出现空隙和错位的情况。
2. 砖胎孔处理在进行砖胎孔处理时,需要注意每个孔的大小和位置是否符合要求。
拼合好砖胎后,用细齿刮刀在接缝处涂上胶粘剂,并在每个孔周围涂上胶粘剂。
3. 砖胎膜连接在每两块砖之间以及每个孔周围涂上胶粘剂后,将砖胎膜上下转换切口处的膜塞入孔内,并密封好孔周围。
4. 砖胎边缘与地面结合在进行边缘处理的时候,需要确保砖胎与地面紧密相贴。
这一步需要在砖胎膜基底的边缘处涂上胶粘剂,再与地面紧密贴合。
5. 整体涂覆在以上步骤完成后,可以使用胶粘剂涂覆整个砖胎膜表面。
为了保证整个地下室的防水效果,这一步需要重复涂覆几遍,并确保每一遍都有足够的时间干燥。
砖胎膜防水技术是一种防治地下建筑漏水问题的主流方法。
在施工过程中,需要做好前期的准备工作,并且按照正确的步骤进行施工,保证砖胎膜在建筑中的应用能够发挥最大的防水效果。
目录一、工程概况 (1)1.1.工程建设概况 (1)1.2.工程设计概况 (1)二、砖胎模设计 (5)2.1.砖胎模材料及相关数据 (6)2.2.电梯基坑与集水坑设计 (6)2.3.挡土墙、条基砖胎模 (6)2.4.防水板、筏板高低差部位砖胎模 (7)2.5.塔吊基础砖胎模(2-4号塔吊) (8)2.6.塔吊挡土墙砖胎模(1号塔吊) (8)三、基础基坑边坡与基坑基础的处理 (10)3.1.本工程基础地基情况及设计要求 (10)3.2.验槽时发现的部分问题及原因分析 (10)3.3.各方建议与意见 (11)3.4.综合处理方案 (12)四、砖胎模构造要求 (13)五、砖胎模砌筑 (13)六、质量要求 (14)七、砖胎模施工注意事项 (14)七、基坑排水 (15)八、前期部分现场施工图片 (15)一、工程概况1.1.工程建设概况本项目位于市政配套齐全。
周边以成熟住宅小区为主,生活氛围较好。
建设单位:设计单位:勘察单位:监理单位:施工单位:1.2.工程设计概况设计概况表1设计概况表2集水坑设计概况:电梯基坑塔吊基坑:共4只塔吊,其中3只在车库范围内,1只在车库范围外。
电梯基坑大样详下图:集水坑基坑大样详下图:车库挡土墙大样详下图:外墙条形基础大样详下图:2#3#4#塔吊基础大样详下图(注:2~4#塔吊设置在车库防水板板下,塔吊基础混凝土由说明书中的C35改为同基础底板同标号混凝土,即C40P6,以保证防水效果及杜绝渗漏等现象)。
1#塔吊基础大样详下图根据同类工程经验,车库防水板高低差交界处、防水板与筏板交界处、防水板与坡道交界处等大样详下图;二、砖胎模设计本工程基坑属于深基坑工程,基坑支护采取桩顶1:0.3土钉墙+桩锚支护的形式,基坑设计使用年限为一年,基坑侧壁安全等级分为一级、二级、三级。
本工程电梯基坑、集水坑基坑、车库挡土墙、外墙条形基础外侧、塔吊基础、住宅楼地下室基础筏板外侧、防水板高低差交界处、防水板与筏板交界处、防水板与坡道交界处以及塔吊基础围护墙等均采用砖胎模的形式;为保证砖胎模能够承受回填土、砼浇筑过程等产生的侧压力,本工程根据不同部位设计不同的砖胎模方案。
目录1.0 编制依据及说明 (2)2.0 工程概况 (2)2.1综述 (2)2.2土方及砖胎膜概述 (2)3.3地质概况 (2)4.4工程重点难点 (3)3.0 施工部署 (3)3.1土方开挖 (3)3.2砖模及垫层施工 (3)4.0施工准备 (4)4.1技术准备 (4)4.2机具准备 (5)4.3施工现场准备 (5)4.4人员准备 (5)5.0 主要施工方法 (6)5.1土方开挖及质量控制措施 (6)5.2土方回填及质量控制措施 (7)5.3砖胎膜施工及质量控制措施 (9)5.4基坑降排水措施 (9)5.5雨天施工方案 (10)6.0 施工控制措施 (11)7.0 安全文明施工保证措施 (12)7.1安全文明施工原则 (12)7.2安全文明施工现场措施 (12)1.0 编制依据及说明1.1《项目岩土工程勘察报告》;1.2 项目地下室建筑、结构施工图;1.3 建筑工程施工质量验收统一标准GB50300-2013;1.4《建筑机械使用安全技术规程》JGJ33-2012;1.5 《砌体工程施工质量验收规范》GB50203-20101.6 编制说明:本方案为指导基础承台土方开挖、回填施工及基础砖胎膜施工而编制,若有大的设计变更,应另行编制针对变更处施工方案。
2.0 工程概况2.1 综述奥特莱斯澜铂湾项目德州市经济开发区尚德十路南侧,尚德十一路北侧,经一路西侧,总建筑面积为83953.16平方米,其中地上(计容)68494.81平方米,地下15458.35平方米,由高层和别墅组成,高层建筑层数地上34层,地下1-2层,建筑高度93.3m,结构形式为剪力墙结构,别墅建筑层数为地上3层,地下一层,结构形式为框架结构。
结构安全等级二级,基础设计等级为甲级。
根据施工图要求及现场实际情况,承台进行砖胎膜施工和预制承台膜施工,本方案主要针对砖胎膜施工。
2.2 土方及砖胎膜概述本工程由于原始地面较低,地下室承台、电梯井、集水井等部位较深,需采用砖胎膜。
3.3 地质概况根据山东省鲁北地质工程勘察院勘查报告,项目场地地层场地内岩土层按其成因及物理力学性质差异自上而下分为:人工填土层(Q ml)、第四系冲积层(Q al)、第四系残积层(Q el)及上第三系(N)基岩四大单元层。
4.4 工程重点难点本工程由于部分位置回填土较厚,且电梯井承台较高,在施工中应考虑回填土方坍塌,或雨水原因造成的垮塌。
应对措施如下:1)、及时做好基坑内、坑外排水系统。
2)、对于1.3m及以上的砖模或在雷雨气候施工时,应按“砌筑砖模一层→支撑一层→回填一层”施工流程施工,以防砖模倒塌,确保施工人员人生安全和护坡的稳定。
3.0 施工部署3.1 土方开挖①、由于本工程场地标高已经到达施工要求标高,整个基础只需考虑承台、集水井、电梯井坑土方开挖,主要使用小型挖机施工。
承台内余留土方采用挖机开挖人工清底的方法,土方在承台外堆高,待砖模施工完成后回填。
②、承台土方开挖采用人工配合机械开挖,机械开挖时应注意预留300mm~500mm厚原状土,以防基坑底长时间裸露或浸水,在施工垫层前采用人工清理,人工清理至垫层底设计标高时,应立即报监理、甲方验槽,浇筑垫层混凝土,防止太阳暴晒和雨水浸刷破坏基土原状结构。
3.2 砖模及垫层施工砖模采用MU10灰砂砖,M7.5水泥砂浆砌筑。
承台开挖深度≤1m的在砖胎膜外留30cm 的工作面,1m<承台开挖深度小于3.0m的在砖胎膜外留50cm的工作面,核心筒区域砖胎膜外留80cm的工作面。
1)承台底垫层施工紧随土方开挖进度施工,随挖随施工承台垫层,承台垫层边加宽至砖模外100mm,示意图如下:2)砖模高度小于等于900mm的砌240mm厚,承台内20mm水泥砂浆抹灰,示意图如下:3)砖模高度在大于900mm的砌370mm厚,承台内20mm水泥砂浆抹灰,示意图如下:4)砖模及承台垫层预留40mm厚防水施工层,砌筑完成后次日进行土方回填,核心筒承台外回填在不少于2日内逐层回填完成,此部分填方过大,应采用石粉或砂回填,以保证回填速度和质量。
回填完成后进行板底垫层施工,垫层采用C15 商品砼。
4.0 施工准备4.1 技术准备认真组织工程技术人员学习、审查施工图纸及有关的规范和规程,并作好技术交底。
根据甲方提供的原始坐标基点,作好轴线控制网,并做好记录。
建立水平控制网点,水平控制网采用混凝土护点的办法进行。
土方开挖前,应摸清地下管线等障碍物,将施工区域内的地上、地下障碍物清除和处理完毕。
建筑物或构筑物的位置或场地的定位控制线,基槽的灰线尺寸,必须经过检验合格,并办完预检手续。
结合现场实际情况,对拟建场地进行全面规划,组织机械的开挖的走向及土方开挖方式。
编制土方开挖施工计划及各种材料进场计划,并建立保证措施。
4.2 机具准备根据现场实际施工进度情况拟投入反铲挖掘机3台,并根据进度要求进行相应调整台数,并做好使用前的检验检修工作和调试作,确保运转正常。
同时准备足够的手锤、手推车、梯子、铁镐、撬棍、钢尺、小线或20号铅丝等以备人工配合机械挖土用,保证挖土工作在计划时间内完成。
注:基础土方开挖机械及土方外运均由甲方分包队负责,故在施工中我司应与土方分包队积极沟通,协调好每项工作。
4.3 施工现场准备三通一平、施工平面布置初步完成,并做好季节性施工准备。
4.4 人员准备1)建立健全强有力的管理班子。
2)劳动力组织:基础施工由一个劳务队施工,投入劳动力80人,并按照施工实际进度情况,调整施工所需人数,确保劳动力能满足施工进度要求。
沙井商业中心一期中建四局第六建筑工程有限公司5.0 主要施工方法5.1 土方开挖及质量控制措施土方开挖工艺流程:确定开挖的边线、坡度及基坑(槽)底标高→沿灰线切出槽边轮廓线→分层开挖→修整槽边→清底1)根据基础平面及承台、基础梁大样图,确定基础土方开挖边线(同时应考虑留设砖胎膜施工工作面)、开挖标高与放坡系数(放坡系数1:1.5)及基坑(槽)底标高,利用反铲挖掘机开挖。
砖胎膜工作面留设方法:承台开挖深度≤1m的留30cm的工作面,>1m承台开挖深度小于3的留50cm的工作面,核心筒区域留80cm的工作面。
本工程承台深度大多≤1m,工作面只需留够50cm即可,根据现场需要可适当增加。
在开挖的同时,视土质情况做好边坡支护工作。
采用机械边挖人工边清理的施工方法,尽量减少基底暴露在空气中的时间。
并及时进行基坑验槽及土方开挖检验批报验工作,封闭垫层。
根据地下水的情况,做好降水工作,避免基底被水浸泡。
弃土抛于槽边的土方(或材料)应距槽(沟)边缘3m以外,高度不宜超过2m。
开挖基坑(槽)的土方,在场地有条件堆放时,一定留足回填需用的好土,多余的土方应一次运至弃土处,避免二次搬运。
土方开挖一般不宜在雨季进行。
否则工作面不宜过大。
应分段、逐片的分期完成。
2)土方开挖工程质量控制开挖过程中,严格控制开挖尺寸,尽力避免基底超挖(机械开挖时应注意预留300mm~500mm厚原状土人工清底),若超挖时,超挖部分应用中粗砂进行回填,回填时高度不超过20cm,用打夯机沿四周夯实8~10遍,再回填上一层土,重复夯实,直至回填到承台垫层底标高。
基坑和沟槽施工至设计标高时应会同建设单位、监理单位进行验槽,经验收合格后应立即进行垫层和基础施工,防止太阳暴晒和雨水浸刷破坏基土原状结构。
土方开挖时,有场地条件的,一次留足回填需要的好土,多余土方运到弃土处,避免二次搬运。
土方开挖时,要注意保护标准定位桩、轴线桩、标准高程桩。
土方开挖工程质量要求如下:土方开挖工程质量检验标准(mm)注:地(路)面基层的偏差只适用于直接在挖、填方做地(路)面的基层。
5.2 土方回填及质量控制措施土方回填工艺流程:基坑(槽)底地坪上清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→修整找平验收1)坑底处理基础承台、地梁完成后、土方回填前,应先清除坑底内的垃圾、废料等,排除坑内的积水、杂物等,并做好防、排水措施,特别是在雨季时期施工,既要防止地表水流入基坑区,又要及时做好坑内的排水,保证坑底符合回填要求。
2)回填与压实基础土方回填视地下室防水施工及室外工程进度而定,主要采用机械回填,个别机械回填困难的部位采用人工回填、夯实。
基础承台、地梁处的回填采用人工回填夯实。
填土从下而上回填,由一端向另一端自下而上分层铺填。
一夯压半夯,夯夯相接,行行相连,两遍纵横交叉,分层夯打。
每层虚铺厚度,用人工木夯夯实时不大于20cm,用打夯机械夯实时不大于25cm。
3)压实要求a.土料要求填方土料应符合设计要求,以保证填方的强度和稳定性,同时回填土需经过监理及甲方批准。
b.密实度要求填土的密实度应符合设计的要求,全部回填完毕后回填土作环刀取样或灌砂法来检验填土的密实度,其压实系数应满足设计要求。
c.含水量控制填土土料的含水量的大小,直接影响到碾压质量,因此必须进行土料含水量的控制,含水量过小,碾压不实,含水量过大,容易成橡皮土。
土料含水量一般以手握成团,落地开花为宜。
当含水量偏小,可采取预先洒水润湿、增加碾压遍数或加大平碾压路机的功率等;若土料含水量过大成为橡皮泥时,应翻松、晾干、掺入干土或其他吸水性材料等措施。
d.铺土厚度和碾压遍数平碾压路机填土压实应碾压,碾压遍数应多碾压几次,以达到压实度要求为准。
4)质量控制及检验方法在夯实或夯实后,要对每层回填土的量进行检验,符合设计要求后,才能填筑上。
已填好的土若遇水浸,应把稀泥铲除后,方能进行下一道工序。
机械挖承台土方标高,步(层)间允许偏差控制在±150mm,坑底允许+30mm;不得扰动老土层。
(配专专业测量人员边挖边控制标高)土方回填工程质量要求见下表:土方回填工程质量验收标准5.3 砖胎膜施工及质量控制措施1)砖胎膜施工顺序:测量放线——机械开挖土方——人工清底后浇筑垫层——砌筑砖胎膜——回填砖模两侧及板底土方并夯实——浇筑板的垫层a.首先根据图纸放出基础开挖位置线;b.挖土方作业是采用机械逐层开挖,挖土从上到下逐层用挖机进行,遇坚硬土层用锤、钎或风镐破碎,开挖顺序详见:施工部署;c.人工清理基础底土方,再浇筑基础混凝土垫层;d.砌筑砖胎膜;e.将基础周边和底板底部垫层土方回填并夯实;f.浇筑100mm厚C15混凝土垫层;2)质量保证:a.检查砖胎膜的截面内部尺寸是否符合基础的设计尺寸;b.检查砖胎膜的轴线位置是否正确;c.砌体砂浆必须饱满密实,砌体水平灰缝的砂浆饱满度不小于90%。
d.土方回填时应分层夯实,力度不能太大,确保砖胎膜不因土方回填发生变形。
5.4 基坑降排水措施本工程原始地面较低,现施工场地整体标高在底板下,地下室结构施工完成后才回填土方进行地下室的掩埋,施工场地不存在大基坑。
所以本工程不需特别考虑基坑排水,只需考虑承台施工过程中,承台、基槽积水的问题,根据实际情况,项目考虑沿场地四周布置一条300*350排水沟,将场地周围地面水排入河涌,另使用11台潜水泵,对积水的承台进行排水,电梯井坑采用大功率自动吸水泵。
