全套全轻混凝土技术交底(通用)
- 格式:doc
- 大小:61.50 KB
- 文档页数:4
混凝土施工技术交底混凝土是建筑工程中常用的主要材料之一,其施工质量直接关系到建筑物的结构安全和使用寿命。
为了确保混凝土施工的质量和安全,特进行以下技术交底。
一、施工准备1、材料准备(1)水泥:选用符合设计要求和国家标准的水泥,如硅酸盐水泥、普通硅酸盐水泥等。
水泥应有出厂合格证和检验报告,并在使用前进行复试。
(2)骨料:细骨料宜选用中砂,粗骨料宜选用粒径为 5-315mm 的连续级配碎石。
骨料的质量应符合国家标准,并进行检验和筛选。
(3)水:采用清洁的自来水或符合要求的地下水,不得使用含有有害物质的水。
(4)外加剂:根据混凝土的性能要求,选用合适的外加剂,如减水剂、缓凝剂、早强剂等。
外加剂应有产品说明书、出厂检验报告和合格证,并进行复试。
2、机具准备(1)混凝土搅拌机:根据施工规模和进度要求,选用合适型号和容量的搅拌机。
搅拌机应安装牢固,运行正常,并定期进行维护和保养。
(2)混凝土输送泵:对于高层或远距离输送混凝土,可选用混凝土输送泵。
输送泵应性能良好,管道连接牢固,无泄漏。
(3)振捣设备:准备插入式振捣器和平板式振捣器,振捣器的功率和频率应满足施工要求,并配备足够的数量。
(4)运输设备:根据施工现场的条件,选用混凝土搅拌运输车、手推车等运输设备,确保混凝土在运输过程中不发生离析和初凝。
3、作业条件准备(1)模板工程:模板及其支撑系统应具有足够的强度、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。
模板的拼接应严密,不得漏浆,并在浇筑前进行浇水湿润。
(2)钢筋工程:钢筋的规格、数量、位置、接头方式等应符合设计要求和施工规范的规定。
钢筋应绑扎牢固,保护层垫块应设置到位。
(3)预留孔洞和预埋件:预留孔洞和预埋件的位置、尺寸应准确无误,并在浇筑前进行检查和验收。
(4)施工缝处理:施工缝处的混凝土表面应凿毛,并清理干净,保持湿润,在浇筑前铺设一层与混凝土配合比相同的水泥砂浆。
二、混凝土搅拌1、配合比设计根据设计要求和原材料的性能,由试验室进行混凝土配合比设计,并出具配合比通知单。
(全版)混凝土施工安全技术交底一、目的和范围本文档旨在对混凝土施工过程中的安全技术要求进行详细交底,以确保施工过程中的安全性和合规性。
本技术交底适用于所有从事混凝土施工的工程技术人员和施工人员。
二、混凝土施工安全技术要求1. 施工前准备- 确认施工图纸和施工方案,了解工程特点和施工要求。
- 检查施工设备和工具,确保其安全性和可靠性。
- 对施工人员进行安全技术培训和教育,确保其了解和掌握相关安全知识。
2. 混凝土搅拌和运输- 严格按照混凝土配合比进行搅拌,确保混凝土的质量和稳定性。
- 使用符合安全规定的运输车辆和泵送设备,确保混凝土在运输过程中的安全和均匀性。
- 避免混凝土的剧烈震动和碰撞,防止混凝土离析和裂缝。
3. 混凝土浇筑和施工- 根据施工图纸和施工方案进行混凝土浇筑,确保混凝土的厚度和均匀性。
- 使用适当的施工工具和方法,避免对混凝土造成过多的振动和冲击。
- 严格按照施工顺序和工艺要求进行施工,确保混凝土的整体性和稳定性。
4. 混凝土养护和拆模- 在混凝土初凝后及时进行养护,保持混凝土的湿润状态,防止混凝土开裂和剥落。
- 按照设计要求和安全规定进行拆模,避免对混凝土结构造成损坏。
三、安全措施和应急预案1. 安全措施- 施工现场应设立明显的安全警示标志,提醒施工人员注意安全。
- 施工人员应穿戴符合安全规定的工作服装和个人防护装备,如安全帽、手套、口罩等。
- 施工现场应定期进行安全检查和维护,及时发现和排除安全隐患。
2. 应急预案- 针对可能发生的安全事故,制定应急预案,明确应急处理程序和责任人。
- 定期进行应急演练,提高施工人员的应急处理能力和自救互救能力。
四、责任和要求- 所有施工人员应严格遵守本技术交底中的安全要求,不得违反安全规定进行施工。
- 项目负责人应对施工现场的安全进行全面负责,确保施工过程中的安全性和合规性。
- 监理人员应加强对施工现场的监督和检查,及时发现和纠正安全隐患。
五、培训和考核- 施工前应对施工人员进行安全技术培训,确保其掌握相关安全知识和技能。
技术交底记录交底内容:一、 施工准备 1技术准备1.1施」:前熟悉图纸、规范及相关图籍.掌握細部构造及有关的技术耍求:1.2施工负责人要向班组交底。
内容包括:施工部位、施工顺序、施1:工艺、构造宦次.节点设讣、 増强部位施工方法等: 2施工机具准备专用设备:全轻混凝土专用成套设备.打毛设备、水管、墨盒、扫录、2®的木工尺.手推It 、自 卸式装载车•、血的fii 合金刮杠、2tD 的铝合金刮杠.普通设备:于•金、吹(吸)尘器、钢丝刷、抹沪、S 具. 台秤.佚桶,直尺.锲锹. 3原材料要求3・1全轻混凝上所川水泥应符合《通川硅酸盐水泥》的规定。
选用硅酸盐水泥或曾通硅酸盐水泥,其 性能指标应符合相应标准的规定。
3・2全経混凝土所川轻集料应符合《轻集料及其试验方法第1部分:轻集料》GB, T1743L 1的要求. 且公称粒径宜5'15mm >自然级配孔隙率不大于40%.堆积密封等级宜400、600Kg 卅。
3. 3全轻混凝土配合比中的轻粗集料宜采用同一品种的轻集料。
全轻混凝上及其制骷掺入煤(炉〉适 轻粗集料时,应符合GB. T1596 fll GB, T18O16的规定。
为改善某些性能而掺入另一品种粗集料时.其合理掺 S 应通过应通过试验确定C3. 4全轻混凝土所用外加剂应符合《混凝土外加剂》GB8076的规定。
3.5全轻混凝止丼和用水应符合《混凝丄用水标准》JGJ63的规定。

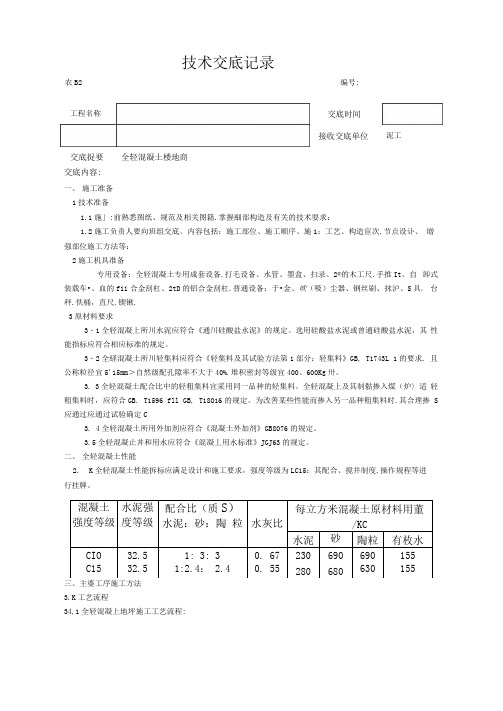

二、 全轻混凝土性能2. K 全轻混凝土性能拆标应满足设计和施工要求,强度等级为LC15:其配合、搅井制度.操作规程等进 行挂牌。
混凝土 强度等级 水泥强 度等级 配合比(质S ) 水泥:砂:陶 粒 水灰比 每立方米混凝土原材料用董 /KC水泥 砂 陶粒 有枚水CIO 32.5 1: 3: 3 0. 67 230 690 690 155 C1532.5 1:2.4: 2.4 0. 55280680630 1553.K 工艺流程34,1全轻混凝上地坪施工工艺流程:农B2 编号:工程名称 交底时间 接收交底单位交底捉要全轻混凝土楼地商泥工钾:ya3,2.施工工艺3.2. 1基甚清理先将基层上的灰尘扫掉.用钢线刷和鑿予刷浄、剔掉灰浆皮和灰渣层。
第1篇一、工程概况本工程为XX小区住宅楼,建筑面积XX平方米,共XX层,地下室1层,地上XX层。
本工程混凝土浇筑总量约为XX立方米。
为确保混凝土浇筑质量,特制定本技术交底。
二、混凝土浇筑前的准备工作1. 施工现场准备(1)确保施工现场道路畅通,场地平整,排水系统完善。
(2)对浇筑区域进行清理,确保无杂物、垃圾等。
(3)设置浇筑区域的围挡,防止无关人员进入。
2. 材料准备(1)混凝土:根据设计要求,选用合适强度等级的混凝土,并确保混凝土质量符合国家标准。
(2)水泥、砂、石子等原材料:严格按照设计要求进行采购,确保原材料质量。
(3)外加剂:选用合适的外加剂,如减水剂、防冻剂等,确保混凝土性能。
3. 设备准备(1)混凝土搅拌机:确保搅拌机性能良好,搅拌时间符合要求。
(2)运输车辆:选用符合要求的运输车辆,确保混凝土运输过程中的质量。
(3)泵送设备:根据工程规模和高度,选用合适的混凝土泵送设备。
(4)振捣设备:选用合适的振捣棒,确保混凝土密实。
4. 人员准备(1)组织施工人员进行技术交底,明确混凝土浇筑过程中的注意事项。
(2)确保施工人员具备相应的操作技能,持证上岗。
三、混凝土浇筑工艺1. 混凝土运输(1)混凝土运输过程中,确保运输车辆密封良好,防止混凝土流失。
(2)运输过程中,避免混凝土产生离析现象。
2. 混凝土泵送(1)根据混凝土浇筑高度和工程规模,选择合适的混凝土泵送设备。
(2)泵送过程中,保持泵送速度均匀,防止混凝土离析。
(3)泵送过程中,密切关注泵送压力,防止管道堵塞。
3. 混凝土浇筑(1)浇筑前,检查模板、钢筋等构造物,确保符合设计要求。
(2)浇筑过程中,按设计要求分层浇筑,每层厚度控制在25-30cm。
(3)浇筑过程中,确保混凝土均匀填充模板,防止出现空洞、蜂窝等现象。
(4)浇筑过程中,采用插入式振捣棒进行振捣,振捣时间不宜过长,以免混凝土出现离析。
(5)浇筑过程中,密切关注混凝土表面,确保混凝土表面平整。
(完整版)混凝土施工技术交底混凝土施工技术交底1. 引言本文档旨在交底混凝土施工技术,确保施工过程安全、高效和质量可控。
各参与方应仔细阅读并按照本文档的要求进行施工。
2. 施工准备施工前,必须进行充分的准备工作,包括但不限于以下内容:- 准备所需的施工设备和工具;- 清理施工现场,确保安全通道畅通;- 检查混凝土原材料的质量与数量,确保符合设计要求。
3. 施工步骤按照以下步骤进行混凝土施工:1. 模板安装:根据设计要求,安装好混凝土浇筑所需的模板,并进行必要的支撑和调整。
2. 钢筋布置:按照设计图纸要求,在模板内铺设钢筋,注意确保钢筋位置准确、连接牢固,并做好防锈处理。
3. 浇筑混凝土:选择质量可靠的混凝土供应商,按照设计比例准确配制混凝土,并在浇筑前进行试块检验,确保混凝土品质合格。
在浇筑过程中,应注意均匀浇筑、适时振捣、防止空洞和漏浆,并遵守混凝土硬化养护的时间要求。
4. 表面处理:在混凝土初凝后,及时进行表面处理,如刷水泥砂浆、喷涂保护剂等,以提高混凝土的表面质量和耐久性。
5. 防水处理:根据需要,进行混凝土结构的防水处理,如使用防水涂料、添加防水剂等。
6. 封顶养护:在浇筑完成后,及时进行封顶养护,避免混凝土在硬化过程中出现开裂和变形。
4. 安全注意事项在混凝土施工过程中,务必要注意以下安全事项:- 使用个人防护装备,如安全帽、安全鞋等;- 遵守施工现场的安全规定;- 防止钢筋刺伤和混凝土坍塌事故的发生;- 确保施工现场通风良好,避免长时间吸入粉尘和有害气体。
5. 施工记录施工过程中应做好详细的记录,包括但不限于以下内容:- 施工日期、时间;- 施工人员及监理人员的姓名;- 施工过程中的关键节点和质量检查结果。
6. 质量控制施工完成后,应进行质量控制,包括但不限于以下方面:- 对混凝土强度进行检测,确保符合设计要求;- 检查混凝土表面的平整度和精度;- 进行混凝土收缩、开裂等缺陷检测。
7. 环保要求在混凝土施工过程中,应注意环境保护,包括但不限于以下措施:- 控制施工产生的粉尘和噪音;- 合理使用水资源,避免浪费;- 做好施工现场的清理工作,保持环境整洁。
一、工程概况1. 工程名称:______工程2. 工程地点:______地区3. 施工单位:______公司4. 施工班组:______班组二、全轻混凝土概述全轻混凝土是一种轻质混凝土,主要由轻粗骨料、轻细骨料、粉料、拌和用水和适当的外加剂按一定比例混合搅拌而成。
具有轻质、保温隔热、与基面结合力强、整体性好、不起拱、干缩比小、防火性能好等独特性能。
三、施工前的准备工作1. 施工人员必须熟悉全轻混凝土的施工工艺和安全技术要求。
2. 严格按照设计要求和施工规范进行施工,确保工程质量。
3. 施工现场必须配备必要的防护设施和应急救援设备。
四、施工过程中的安全技术要求1. 搅拌与运输(1)拌合时,严格按照配合比进行,确保搅拌均匀。
(2)运输过程中,防止混凝土离析、沉淀,避免运输工具与混凝土直接接触。
2. 浇筑与振捣(1)浇筑前,对基层进行处理,确保基层平整、干净。
(2)浇筑过程中,防止混凝土流淌、溢出。
(3)振捣时,确保混凝土密实,无气泡、蜂窝。
3. 养护与验收(1)浇筑完成后,及时进行养护,保持混凝土表面湿润。
(2)养护期间,防止混凝土表面开裂、起砂。
(3)验收时,对混凝土强度、密实度、表面平整度等进行检查。
五、施工人员的安全防护措施1. 施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
2. 高处作业时,必须系好安全带,防止坠落。
3. 电气作业时,必须穿戴绝缘手套、绝缘鞋等防护用品。
4. 施工现场禁止酒后作业、疲劳作业。
六、应急措施1. 发生安全事故时,立即停止施工,组织人员进行救援。
2. 事故发生后,立即向相关部门报告,协助进行调查和处理。
3. 对事故原因进行深入分析,制定整改措施,防止类似事故再次发生。
七、总结全轻混凝土施工过程中,必须严格遵守安全技术要求,确保施工质量和施工人员的安全。
施工班组要加强对施工人员的安全教育,提高安全意识,确保工程顺利进行。
混凝土浇筑技术交底完整版C40商品混凝土(综合楼)。
2、基础验收合格后,清理表面浮土及扰动土,表面不得有积水,应立即浇筑混凝土。
3、混凝土浇筑高度不得超过1.5m,每次浇筑高度不得超过0.5m。
4、混凝土的浇筑顺序应符合规定,保证浇筑质量。
交底人:施工单位接受交底人:接受交底单位技术交底记录:工程名称:门头沟门城水厂项目工程施工单位:XXX交底摘要:混凝土浇筑交底日期:2017.8.10分项工程名称:机修车间、仓库、车库和综合楼混凝土浇筑编号:ZHL-005交底内容:一、施工准备1、作业条件:砼浇筑层段的模板、钢筋、预埋件及管线等全部安装完毕且验收合格,模板内的杂物和钢筋油污等清理干净,模板的缝隙和孔洞已堵严。
完成钢筋、模板的隐检、预检工作。
混凝土泵车已到位,且调试运转正常,满足浇筑要求。
夜间施工配备好足够的夜间照明设备。
操作平台安装完毕且经验收合格。
所需工具器具已准备完毕。
2、混凝土要求:机修车间、电修、仓库:垫层基础柱梁板采用C15、C30、C30、C30、C30素混凝土。
综合楼:垫层基础柱梁板采用C15、C30、C40、C30、C30素混凝土。
二、施工要求1、混凝土的浇筑顺序应符合下列规定:当采用输送管输送混凝土时应由远而近浇筑。
同一区域的混凝土应按先竖向结构后水平结构的顺序分层连续浇筑。
当不允许留施工缝时,区域之间上下层之间的混凝土浇筑间歇时间不得超过混凝土初凝时间。
当下层混凝土初凝后浇筑上层混凝土时应先按留施工缝的规定处理。
交底人:施工单位接受交底人:接受交底单位编辑版word2、混凝土浇筑应该分层进行,每层之间的间歇时间不应该超过砼初凝时间,通常不应该超过2小时。
为了确保钢筋的位置正确,应该先浇注一层5-10cm厚的混凝土来固定钢筋。
对于台阶型基础,每个台阶的高度应该整体浇注,每浇完一层就停顿0.5小时等待其下沉,然后再浇上一层。
下料时也应该分层进行,每层的厚度应该与振动棒的有效振动长度相同,以避免因下料过厚、振捣不实或漏振、吊帮根部砂浆涌出等原因造成蜂窝、麻面或孔洞。
(完整版)混凝土技术交底.docx【介绍性文档】尊敬的各位同事:为了确保混凝土工程顺利进行,特编写此次混凝土技术交底文档,详细介绍了混凝土技术及施工过程中的注意事项。
本文档将为大家提供全面的指导,并使得工程能够按照标准要求进行。
以下是具体的内容细化:1. 混凝土概述1.1 混凝土的定义1.2 混凝土的组成1.3 混凝土的性能指标2. 混凝土配合比设计2.1 配合比设计的原则2.2 配合比设计的步骤2.3 配合比设计的影响因素3. 混凝土材料3.1 水泥3.2 砂、石料3.3 水3.4 外加剂4. 混凝土施工工艺4.1 浇筑前的准备工作4.2 混凝土的浇筑4.3 混凝土的养护5. 施工中的注意事项5.1 浇筑前的检查5.2 浇筑过程中的控制5.3 浇筑后的验收和养护附件:(具体附件内容)(附件名称:xxxx)法律名词及注释:1. 混凝土:一种由水泥、砂、石料和水按照一定比例配制而成的人造建筑材料。
2. 混凝土配合比设计:根据建筑工程的要求,通过计算和优化配合比,确定混凝土中各组分的比例。
【指导性文档】尊敬的相关人员:根据混凝土工程的需求,特编写此混凝土技术交底文档,以确保工程施工的顺利进行。
为了使大家在施工过程中能够按照标准要求进行,本文档详细介绍了混凝土技术及施工过程中的注意事项。
以下是具体的内容细化:1. 混凝土简介1.1 混凝土的定义1.2 混凝土的组成1.3 混凝土的性能指标2. 混凝土配合比设计2.1 配合比设计的原则和要求2.2 配合比设计的步骤2.3 配合比设计的影响因素3. 混凝土材料3.1 水泥3.2 砂、石料3.3 水3.4 外加剂4. 混凝土施工工艺4.1 浇筑前的准备工作4.2 混凝土的浇筑过程4.3 混凝土的养护5. 施工中的注意事项5.1 浇筑前的检查5.2 浇筑过程中的控制要点5.3 浇筑后的验收和养护要求附件:(具体附件内容)(附件名称:xxxx)法律名词及注释:1. 混凝土:一种由水泥、砂、石料和水按照一定比例配制而成的人造建筑材料。
混凝土技术交底一、工程概述本次施工涉及的混凝土工程主要包括基础、柱、梁、板等结构部位。
混凝土强度等级多样,施工过程中必须严格按照设计要求进行浇筑和养护。
二、施工准备1、材料准备(1)水泥:选用符合国家标准的普通硅酸盐水泥,强度等级根据设计要求确定。
水泥应有出厂合格证和复试报告,质量应符合现行国家标准。
(2)砂:采用中砂,含泥量不大于 3%,细度模数为 23~30。
(3)石子:选用粒径 5~315mm 的碎石,含泥量不大于 1%,针片状颗粒含量不大于 15%。
(4)水:使用自来水或不含有害物质的洁净水。
(5)外加剂:根据混凝土性能要求和施工条件,选用合适的外加剂,如减水剂、缓凝剂等。
外加剂应有产品说明书、出厂检验报告和合格证,并应按有关规定进行复试。
2、机具准备(1)混凝土搅拌机:根据施工进度和工程量,选择合适型号的搅拌机,确保搅拌均匀。
(2)混凝土输送泵:用于长距离或高层混凝土的输送。
(3)振捣器:包括插入式振捣器和平板式振捣器,振捣器的数量应满足施工要求。
(4)运输车辆:根据混凝土浇筑量和运输距离,配备足够数量的混凝土运输罐车。
3、作业条件(1)模板工程已验收合格,模板内的杂物已清理干净,模板的缝隙和孔洞已堵严。
(2)钢筋工程已验收合格,钢筋的位置、规格、数量、间距等符合设计要求,保护层垫块已垫好。
(3)预埋件和预留孔洞的位置、数量、尺寸等已复核无误。
(4)施工人员已进行技术交底,熟悉施工工艺和质量要求。
(5)混凝土浇筑前,应提前与搅拌站联系,确定混凝土的配合比、供应量和供应时间。
三、混凝土的搅拌1、搅拌要求(1)严格按照配合比进行配料,计量要准确。
(2)搅拌时间应根据搅拌机的型号和混凝土的坍落度确定,一般不少于 90 秒。
(3)搅拌时,应先加入石子、水泥和砂,干拌均匀后再加入水和外加剂,继续搅拌至均匀。
2、质量控制(1)定期检查搅拌机的计量系统,确保计量准确。
(2)随时检查混凝土的坍落度,如不符合要求,应及时调整配合比。
混凝施工技术交底完整(完整方案资料,可直接使用,可编辑,推荐下载)混凝施工技术交底一.材料准备1.准备浇筑混凝土部位的模板、钢筋、预埋件及管线等全部安装完毕,经检查符合设计要求,并经监理验收合格办完隐、预检手续方可施工.2.浇筑混凝土操作面上的架子、马道、混凝土泵、布料杆、混凝土及泵管均已安装完毕,并经检查合格,振捣棒等机具试运转良好3.为保证混凝土的质量,混凝土搅拌站必须根据所选用的各种原材料,结合施工技术要求进行混凝土试配,优化配合比,并至少提前一天把试配结果报送项目经理部,由技术部负责人审核,并报监理工程师认可后方准使用.二.技术准备1.混凝土浇筑前,施工前,施工管理人员学习施工规范规定,领会施工方案意图,使操作人员明确施工部位,浇筑部位混凝土强度等级及质量标准,要针对施工部位、特点、操作工人的技术水平,做到人人对具体部位的具体做法清楚明白。
2.筏板施工1)大于500mm的底板采用两次到三次浇筑,浇筑过程中掌握好初凝时间,不可形成冷缝.后浇带处两侧采用快易收口网,防止混凝土流入后浇带,如有流入混凝土后浇带即时清理并用清水清洗,混凝土由一头开始浇筑逐步向另一头推进,按照混凝土浇筑时自然形成的坡面一步一层的向后退行,直到浇筑完毕.底板混凝土与外墙相交处,按设计要求剪力墙强度为C60,板与墙之间施工不能形成冷缝,注意保护好止水钢板,不要在浇筑过程中由于碰撞发生位移。
2)底板混凝土采用二次振捣,二次抹面的方法,控制混凝土施工质量,其中混凝土一次振捣随混凝土正常浇筑进行,采用两台插入式振捣器,一台在混凝土浇筑点使用,垂直插入混凝土中进行振捣,另一台在混凝土的斜面槎子处,并与混凝土形成45°角进行振捣,每点振捣时间以25秒为宜,使混凝土浮浆不出现泛泡为准;二次振捣是在混凝土初凝前进行,主要是控制底板上铁上下混凝土因沉降产生裂缝,二次振捣的时间掌握在混凝土能使运转着的振捣棒沉入混凝土中并在拔出振捣棒时,混凝土能依靠自身的流动性慢慢闭合为准。
轻质混凝土浇筑技术交底1. 引言本文档旨在详细介绍轻质混凝土浇筑技术,包括材料准备、施工流程、注意事项等。
请施工人员仔细阅读并按照要求进行操作,确保施工质量和安全。
2. 材料准备2.1 材料清单- 轻质骨料- 水泥- 减水剂- 砂浆配料机- 搅拌机- 浇筑工具(如浇注管、振动棒等)2.2 材料储存和保养- 水泥应存放在干燥通风的库房中,避免潮湿和雨淋。
- 轻质骨料存放时应避免受到阳光直射和强风吹拂。
3. 施工流程3.1 基础处理- 施工前应清理基础,确保基础表面平整、无杂物和积水。
- 如发现基础存在损坏或渗漏等问题,应及时修补。
3.2 浇筑准备- 根据设计要求调配适量的轻质混凝土砂浆。
- 配料机按比例将水泥、骨料和减水剂混合均匀。
3.3 浇筑过程- 使用浇注管将混凝土从搅拌机中导入浇筑位置。
- 在浇筑过程中,使用振动棒进行震动,确保混凝土充实并排除气泡。
- 大面积浇注时,应采取适当的分段浇筑,避免温度和收缩引起的裂缝。
- 浇筑后应及时修整表面,使其平整整齐。
3.4 养护- 浇筑完毕后,及时进行养护,施工现场应进行覆盖保温处理。
- 养护期间应避免外界冷风和直射阳光对混凝土的影响。
- 根据设计要求,合理控制养护时间,保证混凝土强度的发展。
4. 注意事项- 施工人员应按照操作规程进行施工,确保安全和质量。
- 在施工过程中,注意检查混凝土的流动性和坍落度,调整材料配比。
- 使用施工机械时,要注意其安全操作规范,防止事故发生。
- 严禁在混凝土初凝前进行踩踏或施加额外荷载。
以上为轻质混凝土浇筑技术交底文档,希望施工人员能够遵循要求进行操作。
如有任何疑问或需要进一步的指导,请及时与技术人员联系。
(完整版)混凝土工程施工技术交底混凝土工程施工技术交底是指在混凝土工程施工过程中,施工方向施工人员进行技术指导和交底的一项重要工作。
通过混凝土工程施工技术交底,可以确保施工人员对工程施工的要求和技术细节有清晰的认识,提高施工质量和效率。
本文将从施工前准备、施工过程、施工注意事项和交底内容四个方面进行详细阐述。
一、施工前准备1.1 确定施工方案:在进行混凝土工程施工技术交底前,施工方需要根据设计图纸和施工要求,制定施工方案。
施工方案包括施工工艺、施工顺序、施工步骤等内容,需要与施工人员进行详细交底,确保施工人员理解并能够按照方案进行施工。
1.2 检查施工设备:施工前需要对施工设备进行检查,确保设备完好无损,能够正常使用。
施工方需要向施工人员交底设备的使用方法和注意事项,确保施工人员能够正确操作设备。
1.3 准备施工材料:施工前需要准备好所需的混凝土原材料和辅助材料。
施工方需要向施工人员交底材料的种类、质量要求以及储存和使用方法等内容,确保施工人员能够正确使用材料。
二、施工过程2.1 模板安装:混凝土工程施工前需要进行模板的安装。
施工方需要向施工人员交底模板的安装方法、固定方式以及模板的尺寸和位置要求等内容,确保施工人员能够正确安装模板。
2.2 混凝土浇筑:混凝土工程的核心环节是混凝土的浇筑。
施工方需要向施工人员交底混凝土的浇筑方式、浇筑顺序以及浇筑厚度和坍落度等要求,确保施工人员能够按要求进行混凝土的浇筑。
2.3 养护处理:混凝土浇筑完成后,需要进行养护处理,以确保混凝土的强度和耐久性。
施工方需要向施工人员交底养护处理的方法、养护期限以及养护过程中的注意事项等内容,确保施工人员能够正确进行养护处理。
三、施工注意事项3.1 安全防护:混凝土工程施工过程中,施工方需要重视安全防护工作。
施工方需要向施工人员交底施工现场的安全要求、防护措施以及应急处理方法等内容,确保施工人员的人身安全和工程质量。
3.2 施工环境保护:混凝土工程施工过程中,施工方需要注意环境保护工作。
(完整版)混凝土工程施工技术交底引言概述:
混凝土工程施工技术交底是指在混凝土工程施工前,施工单位向施工人员详细介绍施工工艺、施工方法、施工要求以及安全注意事项等内容的过程。
这一过程对于确保施工质量、保障工人安全以及提高工程效率都具有重要意义。
本文将从五个大点来阐述混凝土工程施工技术交底的相关内容。
正文内容:
1. 施工工艺交底
1.1 施工工艺的选择
1.2 施工工艺的流程
1.3 施工工艺的关键点
2. 施工方法交底
2.1 模板安装方法
2.2 钢筋绑扎方法
2.3 混凝土浇筑方法
2.4 混凝土养护方法
3. 施工要求交底
3.1 施工质量要求
3.2 施工安全要求
3.3 施工进度要求
4. 安全注意事项交底
4.1 施工现场安全注意事项
4.2 施工设备安全使用注意事项
4.3 施工人员个人安全防护注意事项
5. 交底记录与确认
5.1 交底记录的编写
5.2 交底记录的确认
5.3 交底记录的保存
总结:
综上所述,混凝土工程施工技术交底是确保施工质量、保障工人安全以及提高工程效率的重要环节。
通过施工工艺交底,可以明确施工工艺的选择、流程和关键点;通过施工方法交底,可以确保模板安装、钢筋绑扎、混凝土浇筑和养护等环节的正确操作;通过施工要求交底,可以明确施工质量、安全和进度要求;通过安全注意事项交底,可以提醒施工人员注意施工现场和设备的安全,以及个人的安全防护;最后,通过交底记录与确认,可以确保施工人员对交底内容的理解和接受,并提供依据以备后续查阅。
因此,混凝土工程施工技术交底的重要性不容忽视,施工单位应该重视并认真执行。
(完整版)混凝土工程施工技术交底混凝土工程施工技术交底是指在混凝土工程施工前,施工单位向施工人员详细介绍和交代混凝土工程施工的技术要求、施工工艺和注意事项。
这项工作的目的是确保施工人员对混凝土工程施工的要求有清晰的理解,从而保证施工质量和工程安全。
本文将从五个方面详细阐述混凝土工程施工技术交底的内容。
一、施工前准备1.1 施工图纸的认真阅读和理解:施工人员应仔细阅读施工图纸,了解混凝土工程的结构、尺寸和要求,以便正确施工。
1.2 施工材料的准备:施工人员需要了解所使用的混凝土材料的性能和规格要求,并按照施工图纸和设计要求准备好相应的材料。
1.3 施工设备和工具的检查和调试:施工人员应检查和调试混凝土搅拌机、输送泵、模具等施工设备和工具,确保其正常运行和使用。
二、混凝土浇筑2.1 浇筑前的准备工作:施工人员应按照施工图纸和设计要求,做好浇筑前的准备工作,包括搭建脚手架、安装膨胀节、布置防水层等。
2.2 混凝土的配制和搅拌:施工人员应按照设计配合比,准确称量水泥、砂、石和掺合料,并将其放入混凝土搅拌机中进行搅拌,确保混凝土的均匀性和质量。
2.3 浇筑过程的控制:施工人员应控制混凝土的浇筑速度和厚度,避免出现浇筑不均匀、堆积和漏浆等问题,同时注意混凝土的养护,防止裂缝和变形的发生。
三、混凝土养护3.1 养护时间和方式的确定:施工人员应根据混凝土的类型和环境条件,确定养护时间和方式,包括喷水养护、覆盖保温等。
3.2 养护温度和湿度的控制:施工人员应控制养护期间的温度和湿度,避免混凝土过早干燥或过度湿润,影响混凝土的强度和耐久性。
3.3 养护期间的检查和维护:施工人员应定期检查和维护混凝土的养护状态,及时修补和处理出现的问题,确保混凝土的质量和使用效果。
四、混凝土施工质量控制4.1 施工过程的质量检查:施工人员应在施工过程中进行质量检查,包括混凝土的坍落度、密实度、分层和裂缝等情况的检查,及时处理问题。
4.2 强度和密实度的检测:施工人员应按照规定的方法和标准,对混凝土的强度和密实度进行检测,确保其符合设计要求。
轻质混凝土地面施工技术交底
一、施工前准备
1. 确定施工地点和面积,根据设计要求购买足够的轻质混凝土
材料。
2. 清理施工地面,确保地面平整、干燥、无尘土、油污等杂物。
3. 将环氧树脂涂料涂刷到地面,作为隔离层,防止地面吸湿,
提高地面的均质性和施工效果。
二、施工步骤
1. 按照设计要求,将混凝土材料与适量的水按照一定比例混合
搅拌,直至搅拌均匀。
2. 将混合好的混凝土倒在施工地面上,利用振动器进行均匀震实,保证地面的密实度和平整度。
3. 对地面进行养护,保持其适当湿润,避免开裂和强度不足。
三、施工注意事项
1. 施工过程中应控制水灰比,确保混凝土的强度和质量。
2. 施工现场应保持良好的通风,避免因蒸发和气泡形成导致地
面质量下降。
3. 施工过程中应避免干燥风、阳光直射等对混凝土表面造成的不利影响。
4. 施工完毕后,应及时清理施工现场,并做好记录,以备后续检查和评估。
四、安全措施
1. 施工过程中,工人应穿戴好安全帽、工作服、工作手套等个人防护用品。
2. 施工现场要设立警示标志,保证工人的安全。
3. 在使用工具和设备时,要注意操作规范,防止事故的发生。
五、验收标准
1. 地面平整度:须符合设计要求,不得出现明显的凹凸不平、开裂等问题。
2. 地面强度:按照设计标准,达到一定的抗压强度。
3. 地面外观:无明显污渍、脱落现象,颜色均匀一致。
以上是轻质混凝土地面施工技术交底的内容,根据这个文档进行施工,可以保证施工质量和安全。
一、工程概况1. 工程名称:[项目名称]2. 工程地点:[具体地址]3. 施工单位:[施工单位名称]4. 施工时间:[施工开始时间]至[施工结束时间]二、全轻混凝土基本特性1. 全轻混凝土是一种轻质混凝土,主要由轻粗骨料、轻细骨料、粉料、拌和用水按照一定配合比经混合搅拌、输送、浇筑成型、保湿养护而成。
2. 具有轻质、保温隔热、与基面结合力强、整体性好、不起拱、干缩比小、防火性能好等独特材性。
三、安全技术交底1. 施工人员安全培训(1)所有参与全轻混凝土施工的人员必须经过安全教育培训,了解全轻混凝土施工的安全操作规程。
(2)培训内容包括:施工安全知识、操作技能、事故预防及处理方法等。
2. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,确保施工区域安全。
(2)施工人员应佩戴安全帽、安全带等个人防护用品。
(3)施工机械应定期检查、维护,确保其安全运行。
3. 施工工艺及注意事项(1)全轻混凝土拌合物在运输过程中应采取措施减少塌落度损失和防止离析。
当产生拌合物稠度损失或离析较重时,浇筑前应采取二次拌合,但不得二次加水。
(2)拌制现场要求张贴配合比计量牌,现场应严格按照配合比要求,使用强制式搅拌机混合均匀。
(3)施工单位在进场前提供所有材料的出厂合格证、形式检验报告,与节能验收相关的备案证等相关文件。
(4)过程中复检报告排水立管管根、地漏防水、厨卫防水层施工泼水试验合格基层清理、凿毛找标高冲筋贴灰饼提前两天关水润湿基层楼板裂缝检查、标记裂缝处理润湿基层及基层处理铺全轻混凝土刮杠找平并第一次收平碾压提浆并第二次收平表面拉毛处理养护切缝验收。
4. 管道安装、撑补(1)楼面预埋的悬挑型钢用钢筋锚环割除;(2)阳、露台等部位给排水安装管道洞口撑补到位,厨房烟道、卫生间排气道根部撑补到位。
(3)撑补要求:套管周边凿毛清扫干净、撑模、界面刷浆浇捣砼(第一次浇2/3高度,蓄水养护检查,无滴漏再浇第二次砼)。
5. 管线排堵(1)结构板内安装预埋电气线管排堵完成,开槽部位用同标号细石混凝土修补完成。
全轻混凝土地面技术交底
一、工程概况
本工程为中冶·城邦国际一期工程楼地面保温工程,为现场浇筑全轻混凝土,混凝土密度为1100Kg/m³,浇筑高度为40mm。
二、编制依据
1、建设部2000年第76号令《民用建筑节能管理规定》
2、《建筑节能工程施工质量验收规范》(GB50411-2007)
3、《居住建筑节能工程施工质量验收规程》(DBJ50-069-2007)
4、《民用建筑节能设计标准》(JGJ26-2010)
6、《建筑装饰装修工程质量验收规范》(GB50210-2001)
7、《全轻混凝土建筑地面保温工程技术规程》(DBJ50/T-151-2012)
8、图纸设计说明
9、建筑节能计算报告书
10、其他现行建筑节能及建筑工程验收标准
三、施工准备
1、主要材料
(1)全轻混凝土保温配合比为:干混料:轻集料:水:=1.0:1.30:0.44
(2)材料均应有出厂合格证,出厂性能报告,产品使用说明等,并按规定做相关的进场检验。
2、工具准备
1、专用设备:强制式砂浆搅拌机、垂直运输机械、水平运输手推车;
2、普通工具:常用抹灰工具及抹灰的专用检测工具,水桶,扫帚,水锤,方尺,托线板,钢尺等;
四、施工工艺流程
五、施工工艺
1、在一般混凝土基面上浇筑全轻混凝土,应先用混凝土凿毛机进行抓毛,阴阳角和渣子清理干净,不能有异物杂质,然后用高压水泵将地面冲洗干净,待无积水后,拉线打耙做标高。
2、严格按设计的强度和配合比要求施工。
3、在基层上涂刷一层界面砂浆,等待其初凝后,保证其均匀密实。
然后浇筑全轻混凝土。
4、现场浇筑全轻混凝土时,环境温度及表面温度不得低于5℃。
6、在搅拌机内加入1/2总用量水、干粉料和轻集料预拌1分钟,剩余水拌和3~4分钟。
7、采用分段流水作业摊铺全轻混凝土,虚铺厚度为实际厚度的1.2~1.3倍,然后用长2米的铝合金刮杠初次抹平,用滚筒压实,再进行表面二次抹平。
平整度用2m直尺检查,基面与直尺间的最大空隙不应超过5mm,且每米长度内不得多于一处,空隙处只允许平缓的变化,根据天气情况约4-6小时后,用原浆配制浆料收平、拉毛地面。
8、浇筑完的全轻混凝土采用覆盖浇水养护7天,养护期间严禁行走和在其上面堆积物品
六、施工注意事项
1、施工前,施工队长必须对全体施工人员进行技术交底和安全教育;
2、装卸捣制设备时,要注意安全,不要砸伤手脚;
3、施工人员佩戴安全帽,穿长衣、长裤、长筒靴,袖口、裤脚扎紧,戴乳胶手套或
帆布手套等;
4、用电设施要有专人负责,搅拌机械出现故障,要立即切断电源,确保安全时进行
维修;
5、避免在高温烈日下施工;
6、施工期间如遇到风、霜、雪、雨和低温应做好保护措施;
7、搅拌结束后对设备、运送机具要清洗干净,材料存放要有专人保管;
七、养护
1、全轻混凝土施工完24小时后应浇水养护;
2、喷水次数应能保持全轻混凝土处于湿润状态;
3、全轻混凝土养护时间为7天,养护期内尽量避免人员在其上面行走及禁止堆积物品,以免破坏其内部结构,影响隔热效果;
八、成品保护
1、全轻混凝土浇筑72小时以内,严禁上人踩踏;
2、在保养期间不得穿钉鞋在上行走,不能堆重物,不能在上面拉车,不得在其上面凿孔安装管道、支架等;
3、保温层完工验收合格后,应避免在已完工的保温层上打眼凿洞,如确需打眼凿洞时,损坏的保温层应做重点密封处理;
九、中间工序及质量控制
1、工程质量自检、互检、专检;
优良的施工质量,是靠操作人员通过精心、熟练的施工技术做出来的。
质量的优劣只有施工操作人员心中最有数,他们最清楚自己的产品质量,当然工人在自检时,由于技术水平和知识水平有限,不一定能够完全发现问题,所以要求班组长或施工员组织小组内和同工种小组间进行互检,交流经验,小组除了对自己施工的产品进行检查外,还应对上道工序或分项工程进行交接检查,这不但严把了质量关,还明确了质量责任;
2、工程质量专业检查;
当每一分项工程或每一层次施工完成后,由专业质量检查人员,根据验收评定标准
进行检查,并检查原材料质保书、复检资料、施工记录。
质量不合格的工程必须返工,修补使其达到合格要求,以确保保温隔热工程施工质量;
3、检查内容
查看原始资料和记录内容;检查资料是否完整有效,数据是否准确,施工记录、自检记录、隐蔽工程记录是否完整、准确。
4、试块留设检验
按设计配合比,制备全轻混凝土,应按3层一个检验批,每1000㎡留置一组试块。
十、安全施工保证措施
1、认真贯彻公司规定的安全规章、规程和制度。
2、加强劳动安全条例学习、宣传、使广大职工对安全工作从思想上有足够的认识,
自觉遵守安全制度和认真执行建筑施工安全检查标准以及安全操作规程。
3、进入现场的工作人员必须戴上安全帽方可施工。
每天上班现场管理人员对所有
的操作技术工人要进行安全讲话,并作好讲话重点记录。
4、现场使用三相五线制,动力线,照明线路的架设要符合线路架设要求。
5、施工机械电器设备作到一机一箱和线路绝缘必须良好,机械设备必须专人操作,
维修电工要经常检查,防止漏电伤人。
6、施工机械电器设备和线路检查必须先断电源,保证安全,非电工严禁操作。
7、严禁违章指挥与违章操作,严禁从高空向下乱丢各种物品,楼层垃圾集中吊运
至指定地点堆放。
