全轻混凝土技术交底讲解学习
- 格式:docx
- 大小:45.39 KB
- 文档页数:4
分户楼板全轻混凝土施工技术交底1.工程介绍本工程为“御景天水”项目A 组A-1、A-2号楼,A1、A2#楼楼面为全轻混凝土保温楼面,全轻混凝土保温楼面施工厚度为45mm,容重等级为1150—1250,强度为LC15。
分户楼板全轻砼保温范围按建筑节能施工图。
(见附图)2.编制依据1)建筑节能专篇设计图纸说明;2)《全轻混凝土建筑地面保温工程技术规程》DBJ50/T-151-20123)《建筑装饰装修工程质量验收规范》(GB50210-2018)4)现行建筑节能及建筑工程验收标准。
5)重庆市工程建设标准-居住建筑节能65%设计标准DBJ50-071-20106) 建筑节能施工验收规范(GB50411-2007)7)居住建筑节能工程施工质量验收规程DBJ-069-20073. 施工准备(1) 人员施工组织人员及工作任务见表3-1。
表3-1各工种人员配备和工作任务(2) 设备1)垂直运输机械或提升机、水平运输手推车等。
2)常用抹灰工具及专用检测工具、放线工具、水桶、剪子、滚刷、铁锹、扫帚、手锤、壁纸刀、脱线板、方尺、靠尺、塞尺、探针、钢尺等。
(3) 施工面处理1)基层凿毛采用楼面专用“凿毛机”将凝结在楼地面上的混凝土、砂浆清理松动,然后采用人工将楼层打扫干净。
抓毛不能刮伤抹灰墙面,墙根等机械死角,应采用人工剔凿的方式进行清理。
2)灰饼:根据墙面结构1m控制线,并结合整体面层设计厚度,确定好同一楼层建筑楼面从1m控制线向下的统一高度,并确保面层厚度在规范允许偏差范围内。
3)浸水:施工前一天应对基层进行喷水,使基层充分吸水饱和,降低全轻混凝土开裂的现象。
4)界面层:施工前采用界面剂对基层进行处理,以保证保温层同基层的粘结。
(4) 材料1)全轻混凝土:全轻混凝土采用自拌方式,严格按配合比、各种材料过磅入罐后进行搅拌。
2)产品性质:全轻混凝土是一种新型保温材料,具有轻质高强、隔热保温、防火、隔音、减震等特性;3)材料入场时应有检测报告,备案证明,原材料(陶粒等)检测报告,产品使用说明等。
技术交底记录交底内容:一、 施工准备 1技术准备1.1施」:前熟悉图纸、规范及相关图籍.掌握細部构造及有关的技术耍求:1.2施工负责人要向班组交底。
内容包括:施工部位、施工顺序、施1:工艺、构造宦次.节点设讣、 増强部位施工方法等: 2施工机具准备专用设备:全轻混凝土专用成套设备.打毛设备、水管、墨盒、扫录、2®的木工尺.手推It 、自 卸式装载车•、血的fii 合金刮杠、2tD 的铝合金刮杠.普通设备:于•金、吹(吸)尘器、钢丝刷、抹沪、S 具. 台秤.佚桶,直尺.锲锹. 3原材料要求3・1全轻混凝上所川水泥应符合《通川硅酸盐水泥》的规定。
选用硅酸盐水泥或曾通硅酸盐水泥,其 性能指标应符合相应标准的规定。
3・2全経混凝土所川轻集料应符合《轻集料及其试验方法第1部分:轻集料》GB, T1743L 1的要求. 且公称粒径宜5'15mm >自然级配孔隙率不大于40%.堆积密封等级宜400、600Kg 卅。
3. 3全轻混凝土配合比中的轻粗集料宜采用同一品种的轻集料。
全轻混凝上及其制骷掺入煤(炉〉适 轻粗集料时,应符合GB. T1596 fll GB, T18O16的规定。
为改善某些性能而掺入另一品种粗集料时.其合理掺 S 应通过应通过试验确定C3. 4全轻混凝土所用外加剂应符合《混凝土外加剂》GB8076的规定。
3.5全轻混凝止丼和用水应符合《混凝丄用水标准》JGJ63的规定。
二、 全轻混凝土性能2. K 全轻混凝土性能拆标应满足设计和施工要求,强度等级为LC15:其配合、搅井制度.操作规程等进 行挂牌。
混凝土 强度等级 水泥强 度等级 配合比(质S ) 水泥:砂:陶 粒 水灰比 每立方米混凝土原材料用董 /KC水泥 砂 陶粒 有枚水CIO 32.5 1: 3: 3 0. 67 230 690 690 155 C1532.5 1:2.4: 2.4 0. 55280680630 1553.K 工艺流程34,1全轻混凝上地坪施工工艺流程:农B2 编号:工程名称 交底时间 接收交底单位交底捉要全轻混凝土楼地商泥工钾:ya3,2.施工工艺3.2. 1基甚清理先将基层上的灰尘扫掉.用钢线刷和鑿予刷浄、剔掉灰浆皮和灰渣层。

(完整版)混凝土工程施工技术交底混凝土工程施工技术交底是指在混凝土工程施工过程中,施工方向施工人员进行技术指导和交底的一项重要工作。
通过混凝土工程施工技术交底,可以确保施工人员对工程施工的要求和技术细节有清晰的认识,提高施工质量和效率。
本文将从施工前准备、施工过程、施工注意事项和交底内容四个方面进行详细阐述。
一、施工前准备1.1 确定施工方案:在进行混凝土工程施工技术交底前,施工方需要根据设计图纸和施工要求,制定施工方案。
施工方案包括施工工艺、施工顺序、施工步骤等内容,需要与施工人员进行详细交底,确保施工人员理解并能够按照方案进行施工。
1.2 检查施工设备:施工前需要对施工设备进行检查,确保设备完好无损,能够正常使用。
施工方需要向施工人员交底设备的使用方法和注意事项,确保施工人员能够正确操作设备。
1.3 准备施工材料:施工前需要准备好所需的混凝土原材料和辅助材料。
施工方需要向施工人员交底材料的种类、质量要求以及储存和使用方法等内容,确保施工人员能够正确使用材料。
二、施工过程2.1 模板安装:混凝土工程施工前需要进行模板的安装。
施工方需要向施工人员交底模板的安装方法、固定方式以及模板的尺寸和位置要求等内容,确保施工人员能够正确安装模板。
2.2 混凝土浇筑:混凝土工程的核心环节是混凝土的浇筑。
施工方需要向施工人员交底混凝土的浇筑方式、浇筑顺序以及浇筑厚度和坍落度等要求,确保施工人员能够按要求进行混凝土的浇筑。
2.3 养护处理:混凝土浇筑完成后,需要进行养护处理,以确保混凝土的强度和耐久性。
施工方需要向施工人员交底养护处理的方法、养护期限以及养护过程中的注意事项等内容,确保施工人员能够正确进行养护处理。
三、施工注意事项3.1 安全防护:混凝土工程施工过程中,施工方需要重视安全防护工作。
施工方需要向施工人员交底施工现场的安全要求、防护措施以及应急处理方法等内容,确保施工人员的人身安全和工程质量。
3.2 施工环境保护:混凝土工程施工过程中,施工方需要注意环境保护工作。

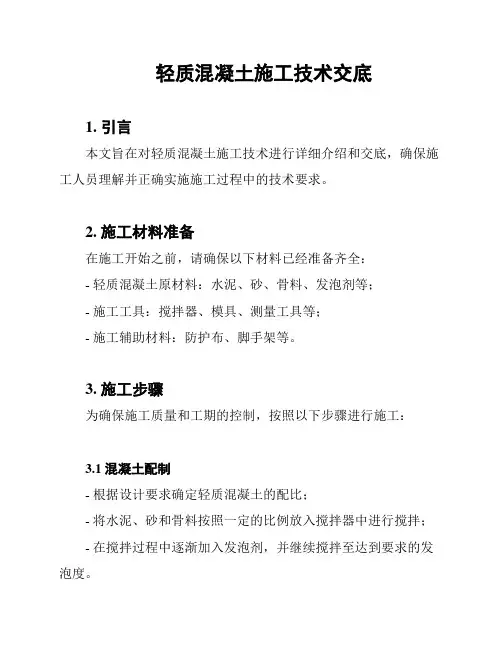

轻质混凝土施工技术交底1. 引言本文旨在对轻质混凝土施工技术进行详细介绍和交底,确保施工人员理解并正确实施施工过程中的技术要求。
2. 施工材料准备在施工开始之前,请确保以下材料已经准备齐全:- 轻质混凝土原材料:水泥、砂、骨料、发泡剂等;- 施工工具:搅拌器、模具、测量工具等;- 施工辅助材料:防护布、脚手架等。
3. 施工步骤为确保施工质量和工期的控制,按照以下步骤进行施工:3.1 混凝土配制- 根据设计要求确定轻质混凝土的配比;- 将水泥、砂和骨料按照一定的比例放入搅拌器中进行搅拌;- 在搅拌过程中逐渐加入发泡剂,并继续搅拌至达到要求的发泡度。
3.2 浇筑施工- 清理施工现场,确保模具整洁;- 在模具内预先喷涂一层模具油,以防止混凝土粘附;- 将混凝土倒入模具中,使用振动器进行振捣,确保混凝土密实;- 在浇筑过程中通过测量工具进行水平和垂直的检查,确保结构的准确度。
3.3 养护- 混凝土浇筑完后,尽快对其进行养护;- 利用防护布覆盖混凝土表面,防止水分过早蒸发;- 定期对混凝土进行湿润处理,以促进其强度的发展;- 养护时间一般为7天以上,具体根据设计要求而定。
4. 安全要求在施工过程中必须遵守以下安全要求:- 所有参与施工人员必须佩戴安全帽、防护手套等个人防护装备;- 搅拌器、振动器等设备必须接地并定期检查维护;- 操作人员必须熟悉相关操作规程,严禁随意操作设备。
5. 总结通过对轻质混凝土施工技术的交底,施工人员将充分了解整个施工过程中的技术要求和安全注意事项。
只有在技术规范和安全措施得到遵守的前提下,才能确保轻质混凝土施工的质量和安全性。

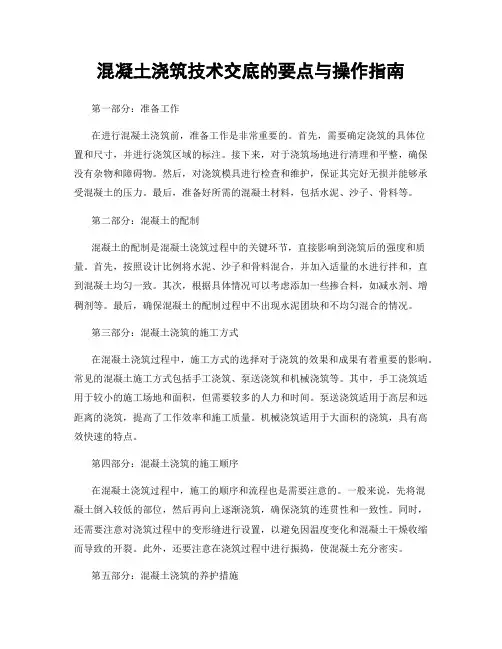

混凝土浇筑技术交底的要点与操作指南第一部分:准备工作在进行混凝土浇筑前,准备工作是非常重要的。
首先,需要确定浇筑的具体位置和尺寸,并进行浇筑区域的标注。
接下来,对于浇筑场地进行清理和平整,确保没有杂物和障碍物。
然后,对浇筑模具进行检查和维护,保证其完好无损并能够承受混凝土的压力。
最后,准备好所需的混凝土材料,包括水泥、沙子、骨料等。
第二部分:混凝土的配制混凝土的配制是混凝土浇筑过程中的关键环节,直接影响到浇筑后的强度和质量。
首先,按照设计比例将水泥、沙子和骨料混合,并加入适量的水进行拌和,直到混凝土均匀一致。
其次,根据具体情况可以考虑添加一些掺合料,如减水剂、增稠剂等。
最后,确保混凝土的配制过程中不出现水泥团块和不均匀混合的情况。
第三部分:混凝土浇筑的施工方式在混凝土浇筑过程中,施工方式的选择对于浇筑的效果和成果有着重要的影响。
常见的混凝土施工方式包括手工浇筑、泵送浇筑和机械浇筑等。
其中,手工浇筑适用于较小的施工场地和面积,但需要较多的人力和时间。
泵送浇筑适用于高层和远距离的浇筑,提高了工作效率和施工质量。
机械浇筑适用于大面积的浇筑,具有高效快速的特点。
第四部分:混凝土浇筑的施工顺序在混凝土浇筑过程中,施工的顺序和流程也是需要注意的。
一般来说,先将混凝土倒入较低的部位,然后再向上逐渐浇筑,确保浇筑的连贯性和一致性。
同时,还需要注意对浇筑过程中的变形缝进行设置,以避免因温度变化和混凝土干燥收缩而导致的开裂。
此外,还要注意在浇筑过程中进行振捣,使混凝土充分密实。
第五部分:混凝土浇筑的养护措施混凝土浇筑完成后,需要进行养护以确保混凝土的强度和耐久性。
养护的主要目的是保持混凝土的水分和温度,防止过早干燥和龟裂。
常用的养护措施包括覆盖保湿、喷水养护和涂覆养护剂等。
其中,覆盖保湿主要通过在混凝土表面覆盖防水薄膜或湿草等材料来减少水分蒸发。
喷水养护可以在混凝土表面进行定期喷水,保持水分充足。
涂覆养护剂能有效减少水分蒸发,并提供保护层,阻止外界的侵蚀。
一、前言为确保轻集料混凝土浇筑施工过程中的安全和施工质量,现将施工过程中可能存在的安全隐患及预防措施进行安全技术交底,请所有参与施工人员认真学习并严格遵守。
二、施工前的准备工作1. 作业人员必须经过专业培训,了解轻集料混凝土的特性及施工工艺,掌握相关安全操作规程。
2. 仔细检查施工工具、设备,确保其安全可靠,性能完好。
3. 根据施工图纸及施工方案,核对原材料、配合比,确保原材料质量符合要求。
4. 检查施工现场,确保道路畅通,场地平整,排水设施齐全。
三、施工过程中的安全注意事项1. 作业人员进入施工现场必须佩戴安全帽、防护眼镜、防尘口罩等个人防护用品。
2. 高处作业人员必须系好安全带,并使用安全绳,防止坠落。
3. 严禁酒后作业,作业人员应保持良好的精神状态。
4. 施工现场应设置警示标志,禁止无关人员进入危险区域。
5. 严格遵循施工工艺,不得随意改变施工顺序和操作方法。
6. 电动设备操作人员必须持有效操作证,并严格按照操作规程进行操作。
7. 严禁在施工过程中吸烟、饮酒、使用明火。
8. 严格按照材料配比进行搅拌,确保混凝土质量。
四、轻集料混凝土浇筑操作要点1. 混凝土运输过程中,注意防止混凝土离析,保持混凝土均匀性。
2. 混凝土浇筑前,检查模板、支架的稳定性,确保其安全可靠。
3. 混凝土浇筑过程中,严格控制浇筑速度,避免因浇筑过快导致混凝土离析。
4. 混凝土浇筑过程中,加强振捣,确保混凝土密实。
5. 浇筑完成后,及时进行养护,保证混凝土强度。
五、施工结束后的清理工作1. 施工结束后,及时清理施工现场,回收废旧材料。
2. 清理过程中,注意防止尘土飞扬,保护环境。
3. 检查施工现场,确保无安全隐患。
六、总结通过本次安全技术交底,希望大家能够充分认识到轻集料混凝土浇筑施工过程中的安全隐患,提高安全意识,严格按照操作规程进行施工,确保施工安全,提高施工质量。
如有疑问,请及时与项目负责人沟通。
全现浇结构轻骨料混凝土施工技术交底全浇注结构轻骨料混凝土是一种由轻骨料和水泥浆料组成的混凝土,在施工中需要注意以下技术要点:1.施工准备:检查施工图纸,了解施工要求和要点,准备好所需的材料和工具。
2.模板安装:根据设计要求,安装好施工模板,并进行调整和固定,确保模板的平整和稳固。
3.防水处理:在模板安装完成后,进行防水处理,以防止水泥浆料泄漏或吸收到模板中。
4.骨料分类:按照设计要求,对轻骨料进行筛分和分类,以便控制混凝土的强度和密实度。
5.混凝土配合比:根据设计要求和材料实际情况,确定混凝土的配合比,包括水胶比和骨料比例。
6.水泥浆料配制:将水和水泥按照一定比例混合,搅拌均匀成为水泥浆料。
7.骨料浆料配制:将轻骨料和水泥浆料按照一定比例混合,搅拌均匀成为骨料浆料。
8.施工控制:根据设计要求和施工计划,控制混凝土的浇注速度和浇注厚度,避免出现渗漏或堆积现象。
9.浇注方式:按照设计要求和施工计划,选择适当的浇注方式,可以采用自由浇注、振捣浇注等方式。
10.振捣处理:在浇注完成后,使用振捣器对混凝土进行振捣处理,以提高混凝土的密实度和强度。
11.表面处理:在混凝土初始硬化后,进行表面处理,可以采用打磨、抹灰或喷涂等方式,使其具有平整和光滑的表面。
12.养护处理:对浇注完成的混凝土进行养护处理,包括保湿、覆盖保护、避免冷却等措施,以确保混凝土的强度和耐久性。
总结起来,全浇注结构轻骨料混凝土施工技术的要点包括施工准备、模板安装、防水处理、骨料分类、配合比确定、浆料配制、施工控制、浇注方式选择、振捣处理、表面处理和养护处理等。
只有严格按照要求操作,才能确保施工质量和混凝土的使用性能。
一、工程概况1. 工程名称:______工程2. 工程地点:______地区3. 施工单位:______公司4. 施工班组:______班组二、全轻混凝土概述全轻混凝土是一种轻质混凝土,主要由轻粗骨料、轻细骨料、粉料、拌和用水和适当的外加剂按一定比例混合搅拌而成。
具有轻质、保温隔热、与基面结合力强、整体性好、不起拱、干缩比小、防火性能好等独特性能。
三、施工前的准备工作1. 施工人员必须熟悉全轻混凝土的施工工艺和安全技术要求。
2. 严格按照设计要求和施工规范进行施工,确保工程质量。
3. 施工现场必须配备必要的防护设施和应急救援设备。
四、施工过程中的安全技术要求1. 搅拌与运输(1)拌合时,严格按照配合比进行,确保搅拌均匀。
(2)运输过程中,防止混凝土离析、沉淀,避免运输工具与混凝土直接接触。
2. 浇筑与振捣(1)浇筑前,对基层进行处理,确保基层平整、干净。
(2)浇筑过程中,防止混凝土流淌、溢出。
(3)振捣时,确保混凝土密实,无气泡、蜂窝。
3. 养护与验收(1)浇筑完成后,及时进行养护,保持混凝土表面湿润。
(2)养护期间,防止混凝土表面开裂、起砂。
(3)验收时,对混凝土强度、密实度、表面平整度等进行检查。
五、施工人员的安全防护措施1. 施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
2. 高处作业时,必须系好安全带,防止坠落。
3. 电气作业时,必须穿戴绝缘手套、绝缘鞋等防护用品。
4. 施工现场禁止酒后作业、疲劳作业。
六、应急措施1. 发生安全事故时,立即停止施工,组织人员进行救援。
2. 事故发生后,立即向相关部门报告,协助进行调查和处理。
3. 对事故原因进行深入分析,制定整改措施,防止类似事故再次发生。
七、总结全轻混凝土施工过程中,必须严格遵守安全技术要求,确保施工质量和施工人员的安全。
施工班组要加强对施工人员的安全教育,提高安全意识,确保工程顺利进行。
以天然多孔轻骨料或人造陶粒作粗骨料,天然砂或轻砂作细骨料,用硅酸盐水泥、水和外加剂(或不掺外加剂)按配合比要求配制而成的干表观密度不大于1950kg/m的混凝土。
轻骨料混凝土具有密度小、保温性好、抗震性好,适用于高层及大跨度建筑。
轻骨料混凝土按细骨料不同,又分为全轻混凝土和砂轻混凝土。
[1]采用轻砂做细骨料的,称为全轻混凝土;由普通砂,或部分轻砂做细骨料的,称为砂轻混凝土。
中文名称:轻骨料混凝土英文名称:light aggregate concrete定义:由天然轻骨料(如浮石)或人造轻骨料(如陶粒)或工业废料轻骨料(如矿渣珠)加水泥和水拌制成的重度小于18—19.5kN/m3的混凝土。
应用学科:水利科技(一级学科);工程力学、工程结构、建筑材料(二级学科);建筑材料(水利)(三级学科)轻骨料混凝土的组成材料(1)水泥一般采用硅酸盐水泥、普通水泥、矿渣水泥、火山灰水泥及粉煤灰水泥。
(2)轻骨料轻粗骨料——粒径在5mm以上,堆积密度小于1000k8/m^3;轻细骨料——粒径不大于5mm,堆积密度小于1200k8/m^3。
轻骨料按原料来源分有三类:①工业废料轻骨料——如粉煤灰陶粒、膨胀矿渣珠、自燃煤矸石、煤渣及其轻砂。
②天然轻骨料——如浮石、火山渣及其轻砂。
③人造轻骨料——如页岩陶粒、黏土陶粒、膨胀珍珠岩骨料及其轻砂。
轻骨料的堆放和运输应符合下列要求。
①轻骨料应按不问品种分批运输和堆放,避免混杂。
②轻粗骨料运输和堆放应保持颗粒混合均匀,减少离析。
采用自然级配时,其堆放高度不宜超过2m,并应引方止树叶、泥土和具他有害物质混入。
③轻砂在堆放和运输时,宜采取防雨措施,在气温5℃以上的季节施工时,可根据工程需要,对轻粗竹料进行预湿处理。
预湿时间可根据外界气温和来料的自然含水状态确定,一般应提前半天或一天对骨料进行淋水、预湿,然后滤干水分进行投料。
在气温5℃以下时,不宜进行预湿处理,(3)水要求同普通混凝土。
(完整版)混凝土工程施工技术交底混凝土工程施工技术交底是指在混凝土工程施工前,施工单位向施工人员详细介绍和交代混凝土工程施工的技术要求、施工工艺和注意事项。
这项工作的目的是确保施工人员对混凝土工程施工的要求有清晰的理解,从而保证施工质量和工程安全。
本文将从五个方面详细阐述混凝土工程施工技术交底的内容。
一、施工前准备1.1 施工图纸的认真阅读和理解:施工人员应仔细阅读施工图纸,了解混凝土工程的结构、尺寸和要求,以便正确施工。
1.2 施工材料的准备:施工人员需要了解所使用的混凝土材料的性能和规格要求,并按照施工图纸和设计要求准备好相应的材料。
1.3 施工设备和工具的检查和调试:施工人员应检查和调试混凝土搅拌机、输送泵、模具等施工设备和工具,确保其正常运行和使用。
二、混凝土浇筑2.1 浇筑前的准备工作:施工人员应按照施工图纸和设计要求,做好浇筑前的准备工作,包括搭建脚手架、安装膨胀节、布置防水层等。
2.2 混凝土的配制和搅拌:施工人员应按照设计配合比,准确称量水泥、砂、石和掺合料,并将其放入混凝土搅拌机中进行搅拌,确保混凝土的均匀性和质量。
2.3 浇筑过程的控制:施工人员应控制混凝土的浇筑速度和厚度,避免出现浇筑不均匀、堆积和漏浆等问题,同时注意混凝土的养护,防止裂缝和变形的发生。
三、混凝土养护3.1 养护时间和方式的确定:施工人员应根据混凝土的类型和环境条件,确定养护时间和方式,包括喷水养护、覆盖保温等。
3.2 养护温度和湿度的控制:施工人员应控制养护期间的温度和湿度,避免混凝土过早干燥或过度湿润,影响混凝土的强度和耐久性。
3.3 养护期间的检查和维护:施工人员应定期检查和维护混凝土的养护状态,及时修补和处理出现的问题,确保混凝土的质量和使用效果。
四、混凝土施工质量控制4.1 施工过程的质量检查:施工人员应在施工过程中进行质量检查,包括混凝土的坍落度、密实度、分层和裂缝等情况的检查,及时处理问题。
4.2 强度和密实度的检测:施工人员应按照规定的方法和标准,对混凝土的强度和密实度进行检测,确保其符合设计要求。
轻集料混凝土及找平层施工技术交底概述轻集料混凝土是指使用轻质骨料替代部分或全部普通骨料,在混凝土中掺入适量的外加剂,通过充分搅拌制成的具有轻质、保温、隔热、隔声、防火等特性的混凝土。
轻集料混凝土被广泛应用于建筑、道路、桥梁、隧道等工程领域中。
同时,在混凝土地面施工中,对地面平整度要求高的场合,需要进行找平层施工。
本文将就轻集料混凝土及找平层施工进行技术交底。
轻集料混凝土施工技术原材料轻集料混凝土所使用的原材料一般包括水泥、水、粉煤灰和轻质骨料。
其中,轻质骨料分为粘土砖渣、膨胀珍珠岩、膨胀蛭石等分类。
不同分类的骨料,根据工程要求的不同,可进行灵活的配置和选择。
搅拌轻集料混凝土的搅拌一般使用混凝土搅拌机进行。
在搅拌过程中,应该先将骨料、水、外加剂搅拌均匀,然后再加入水泥,最后搅拌至均匀即可。
需要注意的是,在搅拌过程中应做到逐步加水,掌握好水灰比。
浇筑轻集料混凝土浇筑与普通混凝土浇筑类似,但需要注意以下几点:1.浇筑时要尽量避免过度振捣,以免导致骨料的沉降,影响混凝土的质量;2.浇筑过程中,需适时控制混凝土的水分和灰砂比,以及粘度的调节。
因为混凝土的黏稠性和流动性很大程度上决定了浇筑的质量和效果。
养护轻集料混凝土养护时,需注意以下几点:1.应及时覆盖保湿材料,以保证混凝土的含水率,防止裂缝产生;2.养护环境中应尽量避免阳光的直射,尽量保持湿润环境,提高混凝土的强度。
找平层施工技术层材料找平层的材料一般为水泥砂浆或自流平砂浆。
其中,自流平砂浆具有流动性好、施工方便、节省人工等特点,在实际工程中应用较为广泛。
找平层施工找平层施工技术一般采用机械找平。
需要注意以下几点:1.前期,要做好地面的整理、预处理工作,保证地面没有障碍物、平整度达标;2.选用合适的找平机,掌握好混凝土的流动性和流动性的调节;3.在施工过程中,要进行双层找平,先完成细找,然后再进行粗找,确保地面平整度达到预期要求。
安全注意事项施工过程中需注意以下几点:1.严格遵守操作规程,防止机器异常造成人员伤害;2.注意施工环境,施工人员需正确佩戴防护用品;3.施工过程中如有特殊情况出现,应及时停机检查并处理。
(完整版)混凝土工程施工技术交底引言概述:
混凝土工程施工技术交底是指在混凝土工程施工前,施工单位向施工人员详细介绍施工工艺、施工方法、施工要求以及安全注意事项等内容的过程。
这一过程对于确保施工质量、保障工人安全以及提高工程效率都具有重要意义。
本文将从五个大点来阐述混凝土工程施工技术交底的相关内容。
正文内容:
1. 施工工艺交底
1.1 施工工艺的选择
1.2 施工工艺的流程
1.3 施工工艺的关键点
2. 施工方法交底
2.1 模板安装方法
2.2 钢筋绑扎方法
2.3 混凝土浇筑方法
2.4 混凝土养护方法
3. 施工要求交底
3.1 施工质量要求
3.2 施工安全要求
3.3 施工进度要求
4. 安全注意事项交底
4.1 施工现场安全注意事项
4.2 施工设备安全使用注意事项
4.3 施工人员个人安全防护注意事项
5. 交底记录与确认
5.1 交底记录的编写
5.2 交底记录的确认
5.3 交底记录的保存
总结:
综上所述,混凝土工程施工技术交底是确保施工质量、保障工人安全以及提高工程效率的重要环节。
通过施工工艺交底,可以明确施工工艺的选择、流程和关键点;通过施工方法交底,可以确保模板安装、钢筋绑扎、混凝土浇筑和养护等环节的正确操作;通过施工要求交底,可以明确施工质量、安全和进度要求;通过安全注意事项交底,可以提醒施工人员注意施工现场和设备的安全,以及个人的安全防护;最后,通过交底记录与确认,可以确保施工人员对交底内容的理解和接受,并提供依据以备后续查阅。
因此,混凝土工程施工技术交底的重要性不容忽视,施工单位应该重视并认真执行。
寸滩三期农转非安置房工程三标段室内全轻混凝土地坪施工技术交底施工之前现场施工员应和水电安装班组协调,确保所有结构板内安装管线排堵工作已完成,严禁全轻混凝土厚度范围内敷管;施工部位:客厅、餐厅、卧室以及与之相连通的走道为40mm厚LC15级全轻混凝土,面层压光不拉毛;景观阳台、生活阳台楼地面为最薄处30mm厚细石砼,按1%坡向地漏,面层压光不拉毛;原材料:干混料、陶粒(≥600Kg级)、水;按配合比(质量比);1(干混料):1.3(陶粒):0.4(水),每m³全轻混凝土约需450Kg干粉料,580Kg陶粒,水180Kg;实际操作时为提高其强度可适当添加水泥和细石和砂;交接部位:厨房、厕所齐门内口(与地砖交接),防盗门位置齐外口预留3-5cm;凿毛:结构板凿毛时需将砂灰锅巴清理干净,以免形成夹层,凿毛部位要彻底,管洞周围及阴角处采用人工凿毛,凿毛完成后及时将建筑垃圾清理干净,用清水将楼面冲洗干净;打靶:靶子间距不大于找平尺方的长度。
厚度4cm,原则上一米标高线下960mm。
全轻砼地坪完成面比厨房厕所地砖完成面(门口交接处)至少高20mm。
打靶完成后施工员及班组长应对靶子高度进行全数检查,如按此厚度打靶过后遇到全轻地坪比厨房、厕所地砖完成面矮、推拉门框底部预留高度不够或室内净高不满足规范要求时做特殊处理;关水湿润:提前一至两天对砼结构板进行关水湿润,关水时同时注意结构板是否有漏水、渗水现象;如有漏水、渗水应做好书面记录,并及时进行处理(开V型槽,用清水冲洗干净,晾干后灌注环氧树脂砂浆补平);结合层处理:施工时将大面积水清理,预留少部分拌制水泥浆,(水灰比0.4至0.5),水泥浆应均匀,成粘稠状,用扫帚来回扫浆,满刷施工楼面,覆盖全部施工楼地面;水泥浆沿墙周围上翻3cm左右,防止地坪四周结合不牢固;随扫随浇;扫浆过后不要有堆积水泥浆;搅拌:陶粒、水泥等原材料投料后先搅拌1分钟,再加水搅拌3min;拌合物从搅拌机卸料至浇筑时间不大于45min;布料及收面:布料时应注意不要将靶子压坏,以免无标高控制依据,布料完成后先用铝合金刮杠平靶子赶平,再用铁板进行初步收平,初平应确保浇筑高度在规范误差之内;初凝前(约2.5小时)进行第二次收平,如有轻骨料上浮,将其用铁抹子拍入混凝土内并抹平;终凝之前(面层上面人才有脚印但不下陷,浇筑完成约4至5小时),用铁滚筒纵横交错来回滚压3~5遍,直到表面泛浆为止;最后收面时原则上不允许洒干水泥,如确实为提高面层强度撒干水泥,应将干水泥彻底伸入面层水泥浆之后,用收光机多次进行收光,边角位置采用人工收光;严禁遍洒干水泥边进行收光,以免引起面层起皮,龟裂;以上收面时间应根据天气情况做具体调整,最后一次收面应在全轻混凝土终凝前完成,严禁水泥终凝之后再进行任何形式的收面工作,将已经成型的面层破坏,形成翻砂;养护:施工完成12小时之后开始养护,采取洒水养护,养护时间7天,养护期间应保持地坪湿润;割缝:全轻混凝土达到强度之后,在所有卧室靠过道一侧平墙面弹线切割分格假缝,缝宽3-5mm,缝深15mm,确保缝宽均匀,线条顺直; 成品保护:施工期间应注意手推车对门框的保护,防止碰撞门框及过道墙壁阳角,阳台施工时注意对推拉门框的成品保护,严禁碾压门框;养护期间不得上人行走、堆积物品或插入后续工序施工;后期安装、涂料施工的高登应全部将脚跟包裹,在地坪完成的房间进行后续腻子及涂料施工时,应满铺彩条布遮盖处理,防止对地坪造成污染;后期门窗扇安装完成后保证门窗开启,避免因内外湿差引起收缩应力,导致地坪表面开裂;质量检查:质量检查应贯穿整个施工期间,每层施工完成后班组长及施工员应及时对地坪质量进行检查,表面是否平整,是否有轻骨料上浮外漏现象,抹纹是否过于明显、墙面溅灰是否及时清理;是否有翻砂现象,净高和极差是否满足分户验收要求,对达不到质量要求的必须进行整改修补,如因现场施工操作原因引起的质量缺陷不及时进行整改的,按100元/处进行处罚;试件留置:三层一个检验批,一个检验批一组同条件试件;按现场实际进度进行留置;注:如在施工过程中发现原材料性能变化过大及不稳定时,应立即停止施工,并告知班组长及项目部;。
寸滩三期农转非安置房工程三标段室内全轻混凝土地坪施工技术交底施工之前现场施工员应和水电安装班组协调,确保所有结构板内安装管线排堵工作已完成,严禁全轻混凝土厚度范围内敷管;施工部位:客厅、餐厅、卧室以及与之相连通的走道为40mm厚LC15级全轻混凝土,面层压光不拉毛;景观阳台、生活阳台楼地面为最薄处30mm厚细石砼,按1%坡向地漏,面层压光不拉毛;原材料:干混料、陶粒(≥600Kg级)、水;按配合比(质量比);1(干混料):1.3(陶粒):0.4(水),每m³全轻混凝土约需450Kg干粉料,580Kg陶粒,水180Kg;实际操作时为提高其强度可适当添加水泥和细石和砂;交接部位:厨房、厕所齐门内口(与地砖交接),防盗门位置齐外口预留3-5cm;凿毛:结构板凿毛时需将砂灰锅巴清理干净,以免形成夹层,凿毛部位要彻底,管洞周围及阴角处采用人工凿毛,凿毛完成后及时将建筑垃圾清理干净,用清水将楼面冲洗干净;打靶:靶子间距不大于找平尺方的长度。
厚度4cm,原则上一米标高线下960mm。
全轻砼地坪完成面比厨房厕所地砖完成面(门口交接处)至少高20mm。
打靶完成后施工员及班组长应对靶子高度进行全数检查,如按此厚度打靶过后遇到全轻地坪比厨房、厕所地砖完成面矮、推拉门框底部预留高度不够或室内净高不满足规范要求时做特殊处理;关水湿润:提前一至两天对砼结构板进行关水湿润,关水时同时注意结构板是否有漏水、渗水现象;如有漏水、渗水应做好书面记录,并及时进行处理(开V型槽,用清水冲洗干净,晾干后灌注环氧树脂砂浆补平);结合层处理:施工时将大面积水清理,预留少部分拌制水泥浆,(水灰比0.4至0.5),水泥浆应均匀,成粘稠状,用扫帚来回扫浆,满刷施工楼面,覆盖全部施工楼地面;水泥浆沿墙周围上翻3cm左右,防止地坪四周结合不牢固;随扫随浇;扫浆过后不要有堆积水泥浆;搅拌:陶粒、水泥等原材料投料后先搅拌1分钟,再加水搅拌3min;拌合物从搅拌机卸料至浇筑时间不大于45min;布料及收面:布料时应注意不要将靶子压坏,以免无标高控制依据,布料完成后先用铝合金刮杠平靶子赶平,再用铁板进行初步收平,初平应确保浇筑高度在规范误差之内;初凝前(约2.5小时)进行第二次收平,如有轻骨料上浮,将其用铁抹子拍入混凝土内并抹平;终凝之前(面层上面人才有脚印但不下陷,浇筑完成约4至5小时),用铁滚筒纵横交错来回滚压3~5遍,直到表面泛浆为止;最后收面时原则上不允许洒干水泥,如确实为提高面层强度撒干水泥,应将干水泥彻底伸入面层水泥浆之后,用收光机多次进行收光,边角位置采用人工收光;严禁遍洒干水泥边进行收光,以免引起面层起皮,龟裂;以上收面时间应根据天气情况做具体调整,最后一次收面应在全轻混凝土终凝前完成,严禁水泥终凝之后再进行任何形式的收面工作,将已经成型的面层破坏,形成翻砂;养护:施工完成12小时之后开始养护,采取洒水养护,养护时间7天,养护期间应保持地坪湿润;割缝:全轻混凝土达到强度之后,在所有卧室靠过道一侧平墙面弹线切割分格假缝,缝宽3-5mm,缝深15mm,确保缝宽均匀,线条顺直; 成品保护:施工期间应注意手推车对门框的保护,防止碰撞门框及过道墙壁阳角,阳台施工时注意对推拉门框的成品保护,严禁碾压门框;养护期间不得上人行走、堆积物品或插入后续工序施工;后期安装、涂料施工的高登应全部将脚跟包裹,在地坪完成的房间进行后续腻子及涂料施工时,应满铺彩条布遮盖处理,防止对地坪造成污染;后期门窗扇安装完成后保证门窗开启,避免因内外湿差引起收缩应力,导致地坪表面开裂;质量检查:质量检查应贯穿整个施工期间,每层施工完成后班组长及施工员应及时对地坪质量进行检查,表面是否平整,是否有轻骨料上浮外漏现象,抹纹是否过于明显、墙面溅灰是否及时清理;是否有翻砂现象,净高和极差是否满足分户验收要求,对达不到质量要求的必须进行整改修补,如因现场施工操作原因引起的质量缺陷不及时进行整改的,按100元/处进行处罚;试件留置:三层一个检验批,一个检验批一组同条件试件;按现场实际进度进行留置;注:如在施工过程中发现原材料性能变化过大及不稳定时,应立即停止施工,并告知班组长及项目部;。
以天然多孔轻骨料或人造陶粒作粗骨料,天然砂或轻砂作细骨料,用硅酸盐水泥、水和外加剂(或不掺外加剂)按配合比要求配制而成的干表观密度不大于1950kg/m的混凝土。
轻骨料混凝土具有密度小、保温性好、抗震性好,适用于高层及大跨度建筑。
轻骨料混凝土按细骨料不同,又分为全轻混凝土和砂轻混凝土。
[1]采用轻砂做细骨料的,称为全轻混凝土;由普通砂,或部分轻砂做细骨料的,称为砂轻混凝土。
中文名称:轻骨料混凝土英文名称:light aggregate concrete定义:由天然轻骨料(如浮石)或人造轻骨料(如陶粒)或工业废料轻骨料(如矿渣珠)加水泥和水拌制成的重度小于18—19.5kN/m3的混凝土。
应用学科:水利科技(一级学科);工程力学、工程结构、建筑材料(二级学科);建筑材料(水利)(三级学科)轻骨料混凝土的组成材料(1)水泥一般采用硅酸盐水泥、普通水泥、矿渣水泥、火山灰水泥及粉煤灰水泥。
(2)轻骨料轻粗骨料——粒径在5mm以上,堆积密度小于1000k8/m^3;轻细骨料——粒径不大于5mm,堆积密度小于1200k8/m^3。
轻骨料按原料来源分有三类:①工业废料轻骨料——如粉煤灰陶粒、膨胀矿渣珠、自燃煤矸石、煤渣及其轻砂。
②天然轻骨料——如浮石、火山渣及其轻砂。
③人造轻骨料——如页岩陶粒、黏土陶粒、膨胀珍珠岩骨料及其轻砂。
轻骨料的堆放和运输应符合下列要求。
①轻骨料应按不问品种分批运输和堆放,避免混杂。
②轻粗骨料运输和堆放应保持颗粒混合均匀,减少离析。
采用自然级配时,其堆放高度不宜超过2m,并应引方止树叶、泥土和具他有害物质混入。
③轻砂在堆放和运输时,宜采取防雨措施,在气温5℃以上的季节施工时,可根据工程需要,对轻粗竹料进行预湿处理。
预湿时间可根据外界气温和来料的自然含水状态确定,一般应提前半天或一天对骨料进行淋水、预湿,然后滤干水分进行投料。
在气温5℃以下时,不宜进行预湿处理,(3)水要求同普通混凝土。
全轻混凝土地面技术交底
、工程概况
本工程为中冶•城邦国际一期工程楼地面保温工程,为现场浇筑全轻混凝土,混凝土密度为1100Kg/m3,浇筑高度为40mm
二、编制依据
1、建设部2000年第76号令《民用建筑节能管理规定》
2、《建筑节能工程施工质量验收规范》(GB50411-2007
3、《居住建筑节能工程施工质量验收规程》(DBJ50-069-2007)
4、《民用建筑节能设计标准》(JGJ26-2010:
&《建筑装饰装修工程质量验收规范》(GB50210-2001
7、《全轻混凝土建筑地面保温工程技术规程》(DBJ50/T-151-2012)
8、图纸设计说明
9、建筑节能计算报告书
10、其他现行建筑节能及建筑工程验收标准
三、施工准备
1、主要材料
(1)全轻混凝土保温配合比为:干混料:轻集料:水:=1.0 : 1.30 : 0.44(2)材料均应有出厂合格证,出厂性能报告,产品使用说明等,并按规定做相关的进场检验。
2、工具准备
1、专用设备:强制式砂浆搅拌机、垂直运输机械、水平运输手推车;
2、普通工具:常用抹灰工具及抹灰的专用检测工具,水桶,扫帚,水锤,方尺,托线板,钢尺等;
四、施工工艺流程
五、施工工艺
1在一般混凝土基面上浇筑全轻混凝土,应先用混凝土凿毛机进行抓毛,阴阳角
和渣子清理干净,不能有异物杂质,然后用高压水泵将地面冲洗干净,待无积水后,拉线打耙做标高。
2严格按设计的强度和配合比要求施工。
3、在基层上涂刷一层界面砂浆,等待其初凝后,保证其均匀密实。
然后浇筑全轻混凝土。
4、现场浇筑全轻混凝土时,环境温度及表面温度不得低于 5 C。
6、在搅拌机内加入1/2总用量水、干粉料和轻集料预拌1分钟,剩余水拌和3〜4 分钟。
7、采用分段流水作业摊铺全轻混凝土,虚铺厚度为实际厚度的 1.2〜1.3倍,然后用长2米的铝合金刮杠初次抹平,用滚筒压实,再进行表面二次抹平。
平整度用2m直
尺检查,基面与直尺间的最大空隙不应超过5mm且每米长度内不得多于一处,空隙处只允许平缓的变化,根据天气情况约4-6小时后,用原浆配制浆料收平、拉毛地面。
8浇筑完的全轻混凝土采用覆盖浇水养护7天,养护期间严禁行走和在其上面堆积物品
六、施工注意事项
1、施工前,施工队长必须对全体施工人员进行技术交底和安全教育;
2、装卸捣制设备时,要注意安全,不要砸伤手脚;
3、施工人员佩戴安全帽,穿长衣、长裤、长筒靴,袖口、裤脚扎紧,戴乳胶手套或帆
布手套等;
4、用电设施要有专人负责,搅拌机械出现故障,要立即切断电源,确保安全时进行
维修;
5、避免在高温烈日下施工;
6、施工期间如遇到风、霜、雪、雨和低温应做好保护措施;
7、搅拌结束后对设备、运送机具要清洗干净,材料存放要有专人保管;
七、养护
1、全轻混凝土施工完24 小时后应浇水养护;
2、喷水次数应能保持全轻混凝土处于湿润状态;
3、全轻混凝土养护时间为7 天,养护期内尽量避免人员在其上面行走及禁止堆积物
品,以免破坏其内部结构,影响隔热效果;
八、成品保护
1、全轻混凝土浇筑72 小时以内,严禁上人踩踏;
2、在保养期间不得穿钉鞋在上行走,不能堆重物,不能在上面拉车,不得在其上面凿
孔安装管道、支架等;
3、保温层完工验收合格后,应避免在已完工的保温层上打眼凿洞,如确需打眼凿洞
时,损坏的保温层应做重点密封处理;
九、中间工序及质量控制
1、工程质量自检、互检、专检;优良的施工质量,是靠操作人员通过精心、熟练的施
工技术做出来的。
质量的优劣只有施工操作人员心中最有数,他们最清楚自己的产品质量,
当然工人在自检时,由于技术水平和知识水平有限,不一定能够完全发现问题,所以要求班
组长或施工员组织小组内和同工种小组间进行互检,交流经验,小组除了对自己施工的产品进行检查外,还应对上道工序或分项工程进行交接检查,这不但严把了质量关,还明确了质量责任;
2、工程质量专业检查;
当每一分项工程或每一层次施工完成后,由专业质量检查人员,根据验收评定标准进行检查,并检查原材料质保书、复检资料、施工记录。
质量不合格的工程必须返工,修补使其达到合格要求,以确保保温隔热工程施工质量;
3、检查内容
查看原始资料和记录内容;检查资料是否完整有效,数据是否准确,施工记录、自检记录、隐蔽工程记录是否完整、准确。
4、试块留设检验
按设计配合比,制备全轻混凝土,应按3层一个检验批,每1000卅留置一组试块
十、安全施工保证措施
1 、认真贯彻公司规定的安全规章、规程和制度。
2、加强劳动安全条例学习、宣传、使广大职工对安全工作从思想上有足够的认识,自
觉遵守安全制度和认真执行建筑施工安全检查标准以及安全操作规程。
3、进入现场的工作人员必须戴上安全帽方可施工。
每天上班现场管理人员对所有的操
作技术工人要进行安全讲话,并作好讲话重点记录。
4、现场使用三相五线制,动力线,照明线路的架设要符合线路架设要求。
5、施工机械电器设备作到一机一箱和线路绝缘必须良好,机械设备必须专人操作,维
修电工要经常检查,防止漏电伤人。
6、施工机械电器设备和线路检查必须先断电源,保证安全,非电工严禁操作。
7、严禁违章指挥与违章操作,严禁从高空向下乱丢各种物品,楼层垃圾集中吊运
至指定地点堆放。
