钢结构工程款的结算方法(试行)
- 格式:docx
- 大小:33.23 KB
- 文档页数:8
引言概述:正文内容:一、工程概述1.工程项目背景介绍:包括工程项目所在地区、工程规模、用途等信息。
2.工程项目的基本要求:介绍工程项目的技术要求、安全要求和环境要求等。
二、工程费用明细1.材料费用:包括钢材、螺栓、焊条等钢结构工程所需材料的详细费用。
2.设备费用:包括吊装设备、焊接设备等钢结构工程使用的设备的费用。
3.施工费用:包括钢结构厂房工程施工人工费用、施工机械使用费用等。
4.监理费用:包括监理人员工资、监理设备费用等钢结构工程监理过程中涉及的费用。
5.其他费用:包括工程项目所需的临时设施费用、工程设计费用等其他不可忽视的费用。
三、计算方法1.各项费用计算方法:包括材料费用、设备费用、施工费用等各项费用的具体计算方法。
2.结算方式:介绍钢结构厂房工程结算的方式,如总价量法、单位工程法等。
3.结算依据:详细阐述钢结构厂房工程结算的依据,如施工图纸、设计方案等。
四、技术要求和标准1.施工技术要求:包括钢结构厂房工程施工过程中的技术要求,如焊接工艺、螺栓连接要求等。
2.施工标准:介绍钢结构厂房工程施工过程中需要符合的相关标准,如国家标准、行业标准等。
五、结算过程1.综合结算:介绍综合结算的概念和具体操作步骤,包括各项费用计算、结算表编制等。
2.结算支付方式:详细阐述结算支付的方式和流程,如工程款分期支付、工程款调整等。
3.结算审核程序:介绍结算审核的过程,包括结算资料审核、结算数额核对等。
文末总结:引言概述:正文内容:1. 工程概述1.1 工程背景- 描述工程项目的背景,包括项目地理位置,建设目的和规模等。
1.2 工程设计- 阐述工程采用的钢结构设计方案,包括结构材料、主要构件和节点设计等。
1.3 工程施工- 介绍工程施工过程,包括主要施工工序、施工进度和施工质量控制等。
1.4 工程竣工- 总结工程竣工情况,包括竣工时间、合格率和工程交付情况等。
2. 工程费用结算2.1 工程造价构成- 详细列出工程造价的各个构成部分,包括材料费、人工费、设备费和管理费等。
钢构厂工程项目结算方案一、前言钢构结构是现代建筑工程不可缺少的一种材料,因其具有重量轻、耐用、环保等特点而备受欢迎。
钢构厂工程项目对于一家建筑公司来说是一个非常重要的业务领域,项目结算是工程项目管理的最后阶段,本文将就钢构厂工程项目的结算方案进行探讨。
二、结算模式在钢构厂工程项目结算方案中,主要有两种结算模式,一种是按进度结算,一种是按固定单价结算。
1. 按进度结算按进度结算是指根据项目进度情况,按一定比例完成一段工程后,进行结算付款。
该结算模式具有优点是可控制项目进度,可以促使施工单位加快项目进度,缺点在于实施较为复杂,需要较为完备的计划和控制。
2. 按固定单价结算按固定单价结算就是根据预订的单价和数量,计算出总结算金额进行付款。
该结算方式适合于预算金额较为确定和施工过程中工程变化较小的项目,但其缺点是对施工进度的控制相对较弱。
三、结算内容1. 工程量清单工程量清单是对工程量的详细统计表,是进行钢构厂工程项目结算的重要依据。
该清单应体现出工程的具体内容和数量,并包含相应单位工程的分类、工程量、单位、单价、总价等。
工程量清单的编制应根据相关技术规范和统计原则进行,以在结算过程中保证结算的准确性和可靠性。
2. 签证单签证单是指施工合同中变更项的明细表,对各种工程项目的变更做出清晰的记录,包括修改的工程名称、工程内容、工程量、计量单位、单价等。
签证单的编制应严格按照相关法规和技术规范办理,以保证结算过程的公正性。
3. 竣工图竣工图是对工程项目的实际完成情况进行记录的图纸,旨在提供便于参照的数据,以便于最终的验证。
竣工图应确保准确、清晰,按照相关标准、规范进行绘制,并严格控制其修改。
四、结算标准1. 标准定额标准定额是在现有的技术规范、标准等条件下,依据各项规范的要求,通过测算和分析,制定出的各类材料和工序的定额,是工程项目结算中一项重要的标准。
标准定额制定应在合理、准确的基础上,尽量简化程序和流程。

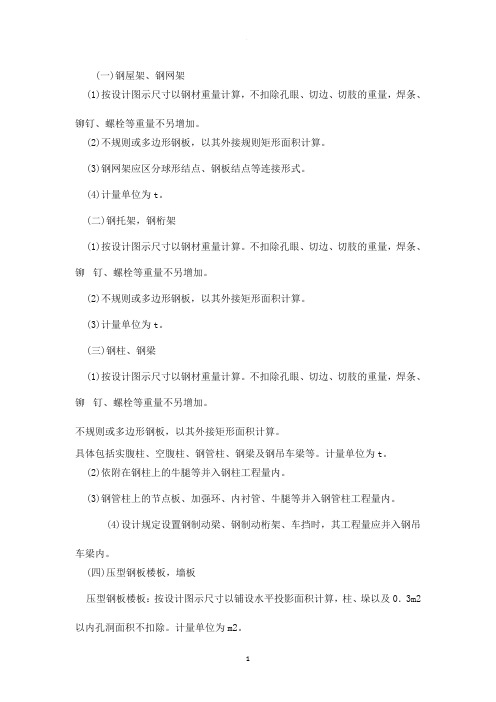

(一)钢屋架、钢网架(1)按设计图示尺寸以钢材重量计算,不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等重量不另增加。
(2)不规则或多边形钢板,以其外接规则矩形面积计算。
(3)钢网架应区分球形结点、钢板结点等连接形式。
(4)计量单位为t。
(二)钢托架,钢桁架(1)按设计图示尺寸以钢材重量计算。
不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等重量不另增加。
(2)不规则或多边形钢板,以其外接矩形面积计算。
(3)计量单位为t。
(三)钢柱、钢梁(1)按设计图示尺寸以钢材重量计算。
不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等重量不另增加。
不规则或多边形钢板,以其外接矩形面积计算。
具体包括实腹柱、空腹柱、钢管柱、钢梁及钢吊车梁等。
计量单位为t。
(2)依附在钢柱上的牛腿等并入钢柱工程量内。
(3)钢管柱上的节点板、加强环、内衬管、牛腿等并入钢管柱工程量内。
(4)设计规定设置钢制动梁、钢制动桁架、车挡时,其工程量应并入钢吊车梁内。
(四)压型钢板楼板,墙板压型钢板楼板:按设计图示尺寸以铺设水平投影面积计算,柱、垛以及0.3m2以内孔洞面积不扣除。
计量单位为m2。
压型钢板墙板:按设计图示尺寸以铺挂面积计算。
0.3m2以内孔洞面积不扣除,包角、包边、窗台泛水等面积不另计算。
计量单位为m2。
压型钢板楼板浇筑钢筋混凝土,混凝土和钢筋按混凝土及钢筋混凝土中的有关规定计算。
(五)钢构件钢构件一般计算规则如下:(1)按设计图示尺寸以钢材重量计算。
如钢支撑、钢檩条、钢天窗架、钢墙架(包括柱、梁和连接杆件)、钢平台、钢走道、钢栏杆、钢漏斗、钢支架、零星钢构件等。
不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等重量不另增加。
(2)不规则或多边形钢板,以其外接矩形面积计算。
计量单位为t。
(六)金属网按设计图示尺寸以面积计算,包括制作、运输、安装、油漆等。
屋面及防水工程(一)瓦、型材屋面按设计图示尺寸以斜面面积计算。
不扣除房上烟囱、风帽底座、风道、小气窗、斜沟等所占面积,屋面小气窗的出檐部分亦不增加。
钢结构结算规则在建筑领域中,钢结构因其强度高、自重轻、施工速度快等优点,被广泛应用于各类建筑项目中。
而钢结构结算作为工程项目中的重要环节,直接关系到业主和施工方的经济利益。
为了确保结算的公平、公正、准确,需要遵循一系列的规则。
一、结算依据钢结构结算的首要依据是施工合同。
合同中应明确规定钢结构工程的范围、质量标准、工期要求、计价方式、付款条件等关键条款。
这些条款是结算的基础,双方都必须严格遵守。
其次,施工图纸也是重要的结算依据。
施工图纸包括设计图纸、深化图纸等,它们详细描绘了钢结构的结构形式、构件尺寸、材料规格等信息。
在结算时,需要对比实际施工与图纸的一致性。
此外,变更通知、签证单、工程联系单等文件也可能对结算产生影响。
如果在施工过程中发生了设计变更、工程量增减等情况,相关的变更通知和签证单应作为结算的补充依据。
二、工程量计算规则钢结构工程量的计算是结算的核心内容之一。
一般来说,钢结构的工程量包括钢柱、钢梁、钢支撑、钢桁架等主要构件的重量,以及节点板、连接板、加劲板等附属构件的重量。
在计算构件重量时,需要根据钢材的规格和长度,按照相应的理论重量计算公式进行计算。
同时,还需要考虑钢材的损耗率。
损耗率的取值通常在合同中会有明确规定,一般为 3%至 5%左右。
对于复杂的钢结构节点,如梁柱节点、支撑节点等,需要根据节点的具体构造进行详细的计算。
在计算过程中,要注意避免重复计算和漏算。
另外,钢结构的表面积计算也是常见的结算内容之一。
例如,防火涂料的施工面积、防腐涂料的施工面积等,都需要按照相应的计算规则进行准确计算。
三、计价方式钢结构工程的计价方式主要有两种:清单计价和定额计价。
清单计价是根据工程量清单中的项目特征和工作内容,按照市场价格进行组价。
工程量清单由业主或招标代理机构编制,施工方根据清单进行报价。
这种计价方式能够充分体现市场竞争,价格较为灵活。
定额计价则是按照国家或地方颁发的定额标准,结合工程实际情况进行计价。
钢结构工程结算方式在建设工程的时候,由于工程期太长,很多人都不愿意在工程结束之后获得支付款。
而在钢结构工程里,它具有独有的结算方式。
钢结构工程结算可以按照月份定期结算,也可以分段结算,都是可以通过协议决定的。
接下来就由我为您解答有关钢结构工程结算方式的问题。
一、钢结构工程结算方式(1)按月定期结算。
按月定期结算是指每月由施工企业提出已完成工程月报表,连同工程价款结算账单,经建设单位签证,交建设银行办理工程价款结算的方法。
(2)分段结算。
分段结算是指以单项(或单位)工程为对象,按施正形象进度将其划分为不同施工阶段,按阶段进行工程价款结算。
分阶段结算的一般方法是根据工程的性质和特点,将其施工过程划分为若干施工进度阶段,以审定的施工图预算为基础,测算每个阶段的预支款数额。
在施工开始时,办理第一阶段的预支款,在该阶段完成后,计算其工程价款,经建设单位签证,交建设银行审查并办理阶段结算,同时办理下一阶段的预支款。
(3)竣工后一次结算。
竣工后一次结算是指建设项目或单项工程全部建筑安装工程建设期在一年以内,或者工程承包合同价值在100万元以下的,可以实行工程价款每月预支或分阶段预支,竣工后一次结算工程价款的方式。
二、综合单价法计价依据1、业主招标文件。
2、施工图设计。
3、有关技术规范、规程及施工要求等。
4、施工现场条件及要求。
5、市场的劳务、材料、机械等价格信息。
6、所在地区施工企业的管理及技术水平。
7、其他需考虑因素。
钢结构工程施工企业投标还应考虑自己企业的管理水平和投标的策略。
三、综合单价法计算稖序1、学习有关文件、规范及规程。
2、熟悉定额、现场情况。
3、根据工程量清单子目及清单综合内容等,按照计价依据确定清单子目直接费。
4、依据确定的费率计取间接费、利润更税金等。
5、将直接费、间接费、利润及税金等相加组合成全费用单价。
以上就是我为您解答的有关钢结构工程结算方式的问题。
在结算钢结构工程的时候,可以采取不同的结算方法,方法不同,所进行的流程也是有所差别的。
钢结构厂房施工合同支付方式汇总1. 引言2. 一次性支付方式一次性支付方式是指合同约定的款项在合同签订之后一次性支付给承包商,通常用于较小规模的项目或工期较短的项目。
一次性支付方式的特点是简单明确,资金一次性到位,有利于承包商的资金周转和项目的快速推进。
3. 阶段性支付方式阶段性支付方式是指合同款项按照工程的不同阶段划分,并根据实际进度逐步支付给承包商。
阶段性支付方式通常用于较大规模的项目或工期较长的项目,以确保合同款项与工程进度相匹配,同时为业主提供资金监控的机会。
3.1. 预付款预付款是指在合同签订之后,根据约定支付部分款项给承包商。
预付款的比例通常不超过合同总款的50%,用于承包商的启动资金和前期准备工作。
预付款在合同款项中所占比例越高,对于承包商来说风险越低,相应地对于业主来说风险越高。
3.2. 进度款进度款是指在工程进展到一定阶段时,根据合同约定支付给承包商的款项。
进度款的支付比例通常根据工程进度划分,并由业主或监理单位进行核实和确认。
进度款的支付周期可以根据实际情况进行灵活调整。
3.3. 竣工验收款竣工验收款是指在工程全部完成并通过验收之后支付给承包商的款项。
合同中通常规定了验收标准和验收程序,确保工程质量符合要求后方可支付竣工验收款。
3.4. 保留款保留款是指在竣工验收款支付之后,按照一定比例保留给承包商的款项。
保留款的比例通常为合同总款的5%至10%,用于后续工程质量问题的修补和保修。
保留款在一定时间内冻结,待保修期满且不存在问题后方可支付给承包商。
4. 总包与分包支付方式总包与分包支付方式是指在工程总包合同中,将承包商分为总包和分包两个层次,并约定了不同层次承包商的支付方式。
4.1. 总包款支付总包款是指业主向总包支付的款项,用于支付总包在工程中的工作量、风险和管理费用。
总包款的支付方式通常为阶段性支付方式中的进度款和竣工验收款。
4.2. 分包款支付分包款是指总包根据与分包商签订的分包合同支付给分包商的款项,用于支付分包商完成的工程量和费用。
工程项目钢材结算方案一、前言随着工程建设行业的不断发展,工程建设所涉及的钢材结算问题日益突出。
在工程项目中,钢材是不可或缺的重要材料,其结算的准确性和合理性直接影响到工程的成本控制和施工安全。
因此,制定科学合理的钢材结算方案对于工程建设具有重要的意义。
本文从工程项目钢材结算的现状、存在的问题以及解决方案等方面展开讨论,旨在为工程建设行业的相关工作人员提供参考,以期推动工程建设行业的健康发展。
二、工程项目钢材结算的现状1. 工程项目钢材结算的情况在实际工程项目中,对于钢材的结算往往存在诸多问题。
一方面,很多工程项目存在着对钢材的用量和使用情况不够清晰明确的情况,导致了结算的不准确性和不合理性;另一方面,由于缺乏相关的标准和规范,导致了工程项目中钢材的结算工作缺乏统一的标准和规范。
2. 工程项目钢材结算存在的问题在实际工程项目中,钢材结算存在着以下问题:(1)结算依据不明确。
很多工程项目在进行钢材结算时,对于结算的依据并不清晰明确。
缺乏统一的参照标准,导致了结算的准确性和合理性难以保证。
(2)结算标准不一致。
在实际工程项目中,对于钢材的结算标准存在着一定的差异性。
一方面,由于各地的地域差异和施工环境的不同,导致了结算标准的差异性;另一方面,在不同的工程项目中,由于缺乏统一的标准和规范,导致了结算标准的不一致性。
(3)结算程序不规范。
在实际工程项目中,钢材结算的程序往往不够规范。
在结算的过程中,存在着一定的流程混乱和程序不完善的情况,导致了结算工作的效率和准确性难以保证。
(4)管理不到位。
在工程项目中,很多单位对于钢材的管理不够到位,导致了钢材结算工作的难以开展。
由于在施工中缺乏对钢材的有效管理,导致了对钢材的结算工作无法进行。
三、工程项目钢材结算的解决方案1. 设立专门的结算规定为了解决工程项目钢材结算中存在的问题,可以考虑设立专门的结算规定。
在工程项目中,可以明确规定对于钢材的结算依据和标准,为结算工作提供明确的依据。
钢结构预算1. 引言钢结构是一种重要的建筑结构形式,在现代建筑中得到广泛应用。
钢结构具有强度高、稳定性好、施工方便等优点,因此在一些大型建筑项目中常常选择采用钢结构。
然而,钢结构建筑的费用预算是项目实施前需要进行的重要工作之一。
本文将介绍钢结构预算的基本方法和流程,帮助读者了解如何进行钢结构项目的经济评估和费用预估。
2. 钢结构预算的基本原理钢结构预算的基本原理是根据项目的规模、设计要求、施工工艺等因素,将项目的材料、工程量和劳动力成本等要素进行合理的估算,进而计算出项目的预算金额。
钢结构预算主要包括以下几个方面:2.1 材料成本钢结构预算中最重要的一部分是材料成本的估算。
这包括钢材的购买成本、运输成本和加工成本等。
在进行材料成本估算时,需要考虑到钢材的规格、材质和数量等因素,同时还要考虑到市场行情和税费等因素的影响。
2.2 工程量钢结构的工程量是钢结构预算的另一个重要组成部分。
工程量包括钢结构的面积、体积和长度等。
通过对项目的施工图纸进行详细的测量和计算,可以确定钢结构的工程量,进而计算出相应的预算金额。
2.3 劳动力成本钢结构建设过程中需要大量的劳动力参与,因此劳动力成本也是钢结构预算中的一个重要方面。
劳动力成本的估算主要包括人工工资、社会保险和福利等费用。
根据项目的工期和人力需求,可以计算出相应的劳动力成本。
3. 钢结构预算的流程钢结构预算的流程主要包括以下几个步骤:3.1 收集项目信息在进行钢结构预算之前,首先需要收集项目的各种信息,包括项目的规模、设计要求、施工工艺和工程周期等。
这些信息将对钢结构预算的准确性和全面性起到重要作用。
3.2 确定材料成本根据项目的需求和市场行情,确定钢材的购买成本、运输成本和加工成本等。
可以通过与多家供应商进行比较和谈判,以获取最佳的材料成本。
3.3 计算工程量通过对项目的施工图纸进行测量和计算,确定钢结构的工程量,包括面积、体积和长度等。
可以借助计算机辅助设计软件来提高测量的准确性和效率。
工程价款及支付1.工程预付款施工企业承包工程。
一般都实行包工包料,这就需要有一定数量的备料周转金。
在工程承包合同条款中,一般要明文规定发包单位(甲方)在开工前拨付给承包单位(乙方)定限额的工程预付备料款。
此预付款构成承包人为该承包工程项目储备主要材料、结构件所需的流动资金。
工程预付款仅用于施工开始时与本工程有关的备料和动员费用。
如承包方滥用此款,发包方有权立即收回。
另外,建筑工程施工合同示范文本的通用条款明确规定:“实行预付款的,双方应当在专用条款内约定发包人向承包人预付工程款的时间和数额,开工后按约定比例逐次扣回。
”(1)预付备料款的限额预付备料款的限额由下列主要因素决定:主要材料费(包括外购构件)占工程造价的比例;材料储备期;施工工期。
对于承包人常年应备的备料款限额,计算公式为:备料款限额=(年度承包工程总值×主要材料所占比重)/年度施工日历日天数×材料储备天数一般建筑工程备料款的数额不应超过当年建筑工程量(包括水、暖、电)的30%,安装工程按年安装工作量的10%计算;材料占比重较多的安装工程按年计划产值的15%左右拨付。
在实际工作中,备料款的数额,要根据各个工程类型、合同工期、承包方式和供应体制等不同条件而定。
例如,工业项目中的钢结构和管道安装占比重较大的工程,其主要材料所占比重比一般安装工程要高,因而备料款数额也要相应增大;工期短的工程比工期长的工程要高,材料由承包人自购的比由发包人供应的要高。
在大多数情况下,甲乙双方都在合同中按当年工作量确定一个比例来确定备料款数额。
对于包工不包料的工程项目可以不预付备料款。
(2)备料款的扣回发包单位拨付给承包单位的备料款属于预支性质,到了工程中、后期,所储备材料的价值逐渐转移到已完成工程当中,随着主要材料的使用,工程所需主要材料的减少应以充抵工程款的方式陆续扣回。
扣款的方法如下:1)从未施工工程尚需的主要材料机构间相当于备料款数额时起扣,从每次结算工程款中,按材料比重扣抵工程款,竣工前全部扣除。
钢结构工程预(结)算管理办法第一章总则第一条为完善钢构产品定价体系,进一步加强钢结构成本控制,提高产品市场竞争力,特制订本办法。
第二条本办法适用于所有钢结构制作、安装项目的预(结)算工作。
第二章预算员职责第三条负责项目合同签定前的预算工作,编制《项目预算书》,包括:(一)根据图纸计算工程量和各类材料用量、归纳构件规格、项目种类;(二)材料均价和损耗预估;(三)制造成本、表面处理成本、安装成本、物流成本、各类措施和管理成本的预估;第四条根据《项目预算书》的成本预算和领导意见,编写《报价单》。
并参与项目商务谈判。
第五条项目运作过程对发生费用项目的审核,包括:(一)材料采购费用;(二)运输、装卸费用;(三)项目外协、分包价格。
第六条项目变更费用预算:制作阶段变更确认函由业务员编写,安装阶段变更确认函由技术部项目负责人编写。
第七条审核业务员编写的《项目结算书》,复核工程量和签证、价格。
第八条项目资料的部门归档管理:合同、报价单、签证、结算单等。
第九条建立公司《钢结构产品预算档案》,将各项目的制作成本细项预算值和实际发生值一一对应,统计、汇总,逐步修正预算偏差,提高成本预算的准确性。
第三章预算和项目费用控制流程第十条流程与审批项目图纸、要求——业务员提供、部门经理批准⑴理解图纸,估算材料规格、数量预算员⑵材料价格——采购员提供⑶项目成本估算——生产、技术部门提供数据支持《项目预算书》——经营部、技术部、生产部经理审核预算,复杂项目技术部、生产部均须参与预算工作。
《项目报价单》——经营部经理审核、分管领导审批后盖合同章客户——业务员向客户提交报价单,跟踪报价情况,及时反馈信息商务谈判——由业务员组织,如需调整报价单内容,由预算员办理,部门经理审核、分管领导审批合同签订——业务员按公司《销售合同管理办法》办理会审⑴材料采购审核——主材和项目专用辅材的合同评审⑵外委外协审核——针对项目的外委外协合同评审⑶物流费用审核——针对项目发生的运费、装卸费⑷增加、变更费用预算——包括客户和内部原合同约定外的变更,制作项目业务员报预算员进行费用预算、报价,安装项目由技术部项目负责人报预算员进行费用预算、报价;审核程序与项目预算、报价相同。
钢结构承包工程款考核办法
1 目的
为完善公司生产承包制度,提高产品质量、生产效率,加强安全、质量、进度等方面的执行力度,特制定本考核办法。
2 适用范围
公司各生产承包车间。
3 职责
3.1 生产承包车间按考核办法的规定,完善各道生产工序;
3.2 生产部负责对生产进度的考核;
3.3 质检部负责对产品质量的考核;
3.4 安全科负责对安全生产、文明生产的考核;
3.5 仓库负责材料损耗数据的汇总与报送;
3.6 生产副总对以上各项考核进行汇总核算,并核实其考核结果。
4 考核办法
4.1考核项目:安全生产、产品质量、生产进度、文明生产以及材料损耗率。
4.1.1 安全生产:安全科每天对各承包车间进行巡视、检查,对违章生产的现象及时取证记录;对
发生的安全事故及时分析、处理并划分事故等级,将每月收集到的各承包车间安全生产情况按安全生产考评记录进行考评。
4.1.2 产品质量:质检部检验人员对自己分管的承包车间按生产工序进行巡视检查和产品验收。
对
发现的质量问题或违反制作规范的及时取证记录、及时收集承包车间生产工人填写的制作过程记录、保存每月签发的返修单或NCR整改单。
依据以上的原始记录统计出验收合格率,按产品质量考评记录内容进行考评,并在分管的考评栏中签名。
最终考评记录由质检部负责人进行核实,计算总得分。
4.1.3 生产进度:生产部对各承包车间下达生产任务单,明确规定产品制作的生产计划和具体完成
日期(包括项目每个工期的完成日期或每月额定完成量),各承包车间在没有特殊原因的情况下应按期完成。
如因材料、图纸、变更等非承包方原因影响正常完成日期,承包车间应及时提出,由生产副总认可,并办理相关记录。
生产部对各承包车间按实际生产进度进行考评。
4.1.4 文明生产:安全科在每天对各承包车间的安全生产巡视、检查的同时,对各承包车间的文明
生产进行考核、取证,考评内容参照5S管理内容进行。
4.1.5材料损耗:各承包车间按项目规定的材料从仓库领取。
仓库管理员根据材料发放清单发放并
及时记录,待该项目完工后,按实际领料和该项目的合同材料损耗率进行结算,并报生产副
4.2考核时间:安全生产、产品质量、生产进度、文明生产由各相应部门主管于每月5日前对承包
车间的上一月生产进行考核评分。
材料损耗项于每个项目最终完工后进行核算考评。
4.3 考核细则:
4.3.1 安全生产
4.3.2 产品质量
4.3.3 生产进度
4.3.4文明生产
4.3.5 材料损耗
4.3.
5.1材料损耗由仓库部门在该工程项目完工后进行单独考核,其考核结果由仓库负责人签字送
总经理确认后再提交账务部门按规定进行奖罚。
4.3.
5.2损耗率奖罚规定
1)材料损耗率在合同规定的范围内,以实际节约数量的60%提取,按当时的材料市场价结算奖励;
2)材料损耗率与该合同规定的损耗率持平,不奖不罚;
3)材料损耗率超出合同规定的损耗率:公司力争与建设单位交涉以持平损耗率。
若交涉不成或调整
后的损耗率不足持平,则超出损耗部分的材料费用仍由承包者自负。
4.4 考核结算
4.4.1 考核系数=[100+(进度得分+安全得分+文明得分+质量得分)]X100%
5 其它
5.1各相关考评部门的负责人应本着公司利益,以实事求是的态度确保以上各项考核指标的真实性、
合理性,并签字确认后报生产副总审查。
5.2 本考核作为车间承包合同附件,自承包合同签订之日起执行。
执行过程中若出现与实际情况相
左,则可由上述相关部门共同商议,报公司领导后修订。
6 相关记录
《安全生产考评记录》
《产品质量考评记录》
《生产进度考评记录》
《文明生产考评记录》
《承包工程款结算审批表》
《工程材料损耗率记录》
安全生产考评记录
工程材料损耗率记录
承包工程款结算审批表。
