钢结构工程量计算规则
- 格式:docx
- 大小:76.10 KB
- 文档页数:7
钢结构工程量计算规则为了建立和健全公司预(结)算管理体系,统一钢结构工程量计算标准,规范预(结)算管理行为,有效控制项目实施运营成本,确保实现项目利益最大化,特制订本规则。
本规则适用于公司本级和各事业部对外商务报价、计划利润的测算、工程竣工决算、项目经理(或分包单位)承包费用和公司内部加工制作费用的结算管理。
一、工程量计算原则(一)、商务报价工程量的计算原则1、商务报价按招(投)标方案图或招标施工图计算工程量。
2、按招(投)标方案图报价的项目,如工程量由公司设计院负责提供的,则公司设计院在提供工程量时须注明设计使用软件、设计依据及荷载、适用规范、建筑物基本尺寸、构件型号规格等,手工计算部分工程量须提供详细的计算稿,计算稿须经计算人员和审核人员签名确认后方可提供。
如工程量由商务技术部门负责编制的,则由商务技术部门按照招(投)标方案图计算好工程量,并保存好工程量计算稿。
3、按招(投)标施工图报价的项目,由商务技术部门负责,按照招(投)标施工图计算工程量,并保存好工程量计算稿。
4、投标项目中标后,由商务技术部门负责将投标文件[包括招(投)标方案图或施工图、工程量计算稿、综合单价测算表及计算稿等资料]整理成册后,存档备查。
5、投标项目中标后,招(投)标方案图或施工图必须由营销部门负责送项目发包单位或招标单位进行书面确认后,方可移交商务技术部门存档。
6、中标项目的招(投)标方案图或施工图,如项目发包单位(或招标单位)在招标结束后要求退还的,则由营销部门负责将招(投)标方案图或施工图复印后,送项目发包单位(或招标单位)书面确认后,移交商务技术部门存档。
7、工程变更或设计变更联系单的工程量计算原则,参照商务报价工程量计算原则执行。
(二)、项目竣工决算(或进度结算)工程量的计算原则1、营销部门在签订工程施工承包[或构(配)件及材料供应]合同时,须明确项目竣工决算(或进度结算)工程量的计算标准及规则。
2、工程量按实结算的项目和实行暂定总价包干、但工程量需根据实际变更进行调整的项目,营销部门在签订合同时,须明确工程量按最终版深化设计图计算。
钢结构:是有钢板、型钢、冷弯薄壁型钢等通过焊接或螺栓连接所组成的结构。
钢结构的特点:轻质高强、任性好,各向同性,性能稳定,可焊性,不易渗漏,耐热但不耐火,耐腐蚀性差,制造简便,施工周期短。
比较常用的Q235和Q345当强度起控制作用时,可选择Q345,稳定控制时取Q235.钢板工程量的计算方法:a*b*T*7.85/1000000钢材理论质量计算方法:单位长度的质量计算:G=f*g/10G——钢材单位长度的质量kg/m3F——钢材的断面面积G——钢材比重通常取7.85g/m32)钢材的质量计算w=G*L其中w——钢材单位长度的质量L——钢材的长度m(2)各种钢材的理论计算公式:下列公式均为每米长度(除钢板公式每平方米)理论质量的计算式:式中的宽度、厚度、边长、直径、对边距离等长度均以mm做单位。
1)热轧钢丝、钢筋.G=0.00617*直径22)工字钢(近似)计算式G=0.00785*腰厚*(高+f(腿宽-腰厚))(kg/m )式中f——用于一般型号即带a的为3.34,用于带b的为2.65,用于带c的为2.65.3)槽钢(近似公式)。
G=0.00785*腰厚*(高+f(腿宽-腰厚))(kg/m )式中f——用于一般型号即带a的为3.26,用于带b的为2.44,用于带c的为2.44.4)等边角钢计算式G=0.00795*边厚*(2*变宽-边厚)(kg/m )5)不等边角钢计算式G=0.00795*边厚*(长边宽+短边宽-边厚)(kg/m )6.方钢计算公式G=0.00785*边长2(kg/m )7.六角钢G=0.0068*对边距离2(kg/m )8.八角钢G=0.0068*对边距离2(kg/m )9.扁钢、钢带。
G=0.00785*宽度*厚度(kg/m )10.钢板G=7.85*厚度(kg/m2)11.钢管G=0.002466*壁厚*(外径-内径)(kg/m )。
第三章建筑钢结构制作安装工程总则1、各类金属构件的制作安装,均按施工图纸所示尺寸计算,不扣除孔眼和切角所占重量,以“t”为计量单位。
如果业主有特殊要求,按要求调整。
2、在计算不规则或多边形钢重量时,以最长边和最宽边尺寸计算矩形面积。
3、依附于金属构件的钢楼梯、钢栏杆重量并入金属主体构件工程量内。
钢平台的栏杆并入平台工程量计算。
4、金属漏斗按排版图示尺寸以吨计算,不扣除上人孔、检查孔、清扫孔的面积。
5、金属结构制作及安装按设计图示重量以吨计算。
采用焊接结构构件制作重量(即构件主材重量)另加1.5%计算,铆接结构或高强螺栓连接按构件制作重量另加2%计算。
6、依附于钢柱上的牛腿及悬臂梁等,并入柱身主材重量计算。
7、高层钢结构高强螺栓、剪力栓钉均按套计算。
8、桁架、框架、管廊等构件在基础上安装,需要二次灌浆时应注明。
9、制动梁的制作工程量包括制动梁、制动桁架、制动板重量。
10、墙架的制作包括墙架柱、墙架梁及连接柱杆。
第一节建筑钢结构制作安装工程第1.1条各类金属构件的制作安装,均按施工图纸所示尺寸计算,不扣除孔眼和切角所占重量,以“t”为计量单位。
第1.2条在计算不规则或多边形钢重量时,均以其对角乘最大宽度的矩形面积计算。
第1.3条依附于金属构件的钢楼梯、钢栏杆重量并入金属主体构件构件工程量内。
钢平台的栏杆并入平台工程量计算。
第1.4条金属漏斗按排版图示尺寸以吨计算,不扣除上人孔、检查孔、清扫孔的面积。
第1.5条金属结构制作及安装按设计图示重量以吨计算。
采用焊接结构构件制作重量(即构件主材重量)另加1.5%计算,铆接结构或高强螺栓连接按构件制作重量另加2%计算。
第1.6条依附于钢柱上的牛腿及悬臂梁等,并入柱身主材重量计算。
第1.7条高层钢结构高强螺栓、剪力栓钉均按套计算。
第1.8条桁架、框架、管廊等构件在基础上安装,需要二次灌浆时应注明。
第1.9条制动梁的制作工程量包括制动梁、制动桁架、制动板重量。
第1.10条墙架的制作包括墙架柱、墙架梁及连接柱杆。
【干货】钢结构工程量计算方法及规则【文档一】钢结构工程量计算方法及规则1. 前言1.1 目的1.2 背景1.3 适用范围2. 术语和定义2.1 钢结构2.2 工程量计算2.3 规则3. 工程量计算方法3.1 梁柱钢材计算方法3.1.1 钢材种类及规格3.1.2 材料的截面面积计算3.1.3 钢材重量计算3.2 节点连接计算方法3.2.1 连接件种类及规格 3.2.2 连接件数量计算 3.2.3 连接件重量计算 3.3 墙体及屋面计算方法 3.3.1 钢板种类及规格 3.3.2 钢板数量计算3.3.3 钢板重量计算4. 规则和标准4.1 相关规范4.2 行业标准4.3 设计要求5. 实例分析5.1 梁柱钢材计算实例5.2 节点连接计算实例5.3 墙体及屋面计算实例6. 结论【附件】附件1:钢结构工程量计算表格附件2:钢结构设计规范【法律名词及注释】1. 钢结构设计规范:指国家标准《建筑钢结构设计规范》(GB 50017-2017)。
2. 节点连接:指钢结构中梁柱节点的连接方式。
3. 材料的截面面积计算:指根据材料的形状和尺寸计算材料的截面面积。
4. 钢板数量计算:根据设计要求和施工图纸计算钢板的数量。
5. 钢板重量计算:通过材料的密度和材料的面积计算钢板的重量。
【文档二】钢结构工程量计算手册1. 前言1.1 编写目的1.2 内容说明1.3 适用对象2. 术语和定义2.1 钢结构工程量计算2.2 规则与方法2.3 相关术语解释3. 工程量计算原则3.1 钢结构材料计算原则 3.1.1 钢材计算方法3.1.2 板材计算方法3.1.3 焊材计算方法3.2 节点连接计算原则3.2.1 螺栓连接计算方法 3.2.2 焊接连接计算方法 3.3 结构附件计算原则3.3.1 支撑件计算方法3.3.2 强化件计算方法4. 规则与标准4.1 相关规范解读4.1.1 国家标准解读4.1.2 行业标准解读4.2 设计要求与规范4.2.1 荷载计算要求4.2.2 安全性与可靠性要求5. 应用案例5.1 钢材工程量计算案例5.2 节点连接工程量计算案例5.3 结构附件工程量计算案例6. 结论【附件】附件1:钢结构工程量计算表格附件2:钢结构设计规范【法律名词及注释】1. 钢结构工程量计算:指根据设计要求和施工图纸计算钢结构材料、连接件和附件的数量和重量。
钢结构工程量计算方法及规则金属结构工程(一)钢屋架、钢网架(1)按设计图示尺寸以钢材重量计算,不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等重量不另增加。
(2)不规则或多边形钢板,以其外接规则矩形面积计算。
(3)钢网架应区分球形结点、钢板结点等连接形式。
(4)计量单位为t。
(二)钢托架,钢桁架(1)按设计图示尺寸以钢材重量计算。
不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等重量不另增加。
(2)不规则或多边形钢板,以其外接矩形面积计算。
(3)计量单位为t。
(三)钢柱、钢梁(1)按设计图示尺寸以钢材重量计算。
不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等重量不另增加。
不规则或多边形钢板,以其外接矩形面积计算。
具体包括实腹柱、空腹柱、钢管柱、钢梁及钢吊车梁等。
计量单位为t。
(2)依附在钢柱上的牛腿等并入钢柱工程量内。
(3)钢管柱上的节点板、加强环、内衬管、牛腿等并入钢管柱工程量内。
(4)设计规定设置钢制动梁、钢制动桁架、车挡时,其工程量应并入钢吊车梁内。
(四)压型钢板楼板,墙板压型钢板楼板:按设计图示尺寸以铺设水平投影面积计算,柱、垛以及0.3m2以内孔洞面积不扣除。
计量单位为m2。
压型钢板墙板:按设计图示尺寸以铺挂面积计算。
0.3m2以内孔洞面积不扣除,包角、包边、窗台泛水等面积不另计算。
计量单位为m2。
压型钢板楼板浇筑钢筋混凝土,混凝土和钢筋按混凝土及钢筋混凝土中的有关规定计算。
(五)钢构件钢构件一般计算规则如下:(1)按设计图示尺寸以钢材重量计算。
如钢支撑、钢檩条、钢天窗架、钢墙架(包括柱、梁和连接杆件)、钢平台、钢走道、钢栏杆、钢漏斗、钢支架、零星钢构件等。
不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等重量不另增加。
(2)不规则或多边形钢板,以其外接矩形面积计算。
计量单位为t。
(六)金属网按设计图示尺寸以面积计算,包括制作、运输、安装、油漆等。
屋面及防水工程(一)瓦、型材屋面按设计图示尺寸以斜面面积计算。
钢结构工程算量一、计算规则(一)金属构件制作1.金属构件工程量按设计图示尺寸乘以理论质量计算。
不扣除孔眼、切边、切肢的质量,焊条、铆钉、螺栓等不另增加质量。
2.金属构件计算工程量时不扣除单个面积≤0.3m2的孔洞质量,焊缝、铆钉、螺栓等不另增加质量。
3.钢网架计算工程量时计算,不扣除孔眼的质量,焊缝、铆钉等不另增加质量。
焊接空心球网架质量包括连接钢管杆件、连接球、支托和网架支座等零件的质量,螺栓球节点网架质量包括连接钢管杆件(含高强螺栓、销子、套筒、锥头或封板)、螺栓球、支托和网架支座等零件的质量。
4.依附在钢柱上的牛腿及悬臂梁的质量等并入钢柱的质量内,钢柱上的柱脚板、加劲板、柱顶板、隔板和肋板并入钢柱工程量内。
5.钢管柱上的节点板、加强环、内衬板(管)、牛腿等并入钢管柱的质量内。
6.钢平台的工程量包括钢平台的柱、梁、板、斜撑等的质量,依附于钢平台上的钢扶梯及平台栏杆,应按相应构件另行列项计算。
7.钢楼梯的工程量包括楼梯平台、楼梯梁、楼梯踏步等的质量,钢楼梯上的扶手、栏杆另行列项计算。
8.钢栏杆包括扶手的质量,合并套用钢栏杆项且。
9.机械或手工及动力工具除锈按设计要求以构件质量或表面积计算。
(二)金属结构运输、安装1.金属结构构件运输、安装工程量同制作工程量。
2.钢构件现场拼装平台摊销工程量按实施拼装构件的工程量计算。
(三)楼层板、围护体系及其他安装1.楼面板按设计图示尺寸以铺设面积计算,不扣除单个面积≤0.3m2的柱、垛及孔洞所占面积。
2.墙面板按设计图示尺寸以铺挂面积计算,不扣除单个面积≤0.3m2的梁、孔洞所占面积。
3.硅酸钙板墙面板按设计图示尺寸的墙体面积以m2计算,不扣除单个面积≤0.3m2孔洞所占面积。
4.保温岩棉铺设、EPS混凝土浇灌按设计图示尺寸的铺设或浇灌体积以m3计算,不扣除单个面积≤0.3m2孔洞所占体积。
5.硅酸钙板包柱、包梁,及蒸压砂加气保温块贴面工程量按钢构件设计断面尺寸以m2计算。
钢结构工程量计算规则
一、计算内容:
钢材重量按不同规格分别计算,计算单位为吨。
构件重量计算公式:重量(吨)=材料密度×体积(m3)
二、计算方法:
钢材重量计算:钢材重量=钢材长度×钢材宽度×钢材厚度(单位:吨)
钢柱重量计算:钢柱重量=柱高×柱截面积×钢材密度(单位:吨)
钢梁重量计算:钢梁重量=梁高×梁截面积×钢材密度(单位:吨)
钢板重量计算:钢板重量=钢板长度×钢板宽度×钢板厚度×钢材密度(单位:吨)钢支撑重量计算:钢支撑重量=支撑长度×支撑直径×钢材密度(单位:吨)
其他钢构件重量计算:其他钢构件根据其结构形式、尺寸及钢材密度进行换算或估量,如采用规范数据表格中的相应数值进行计算。
三、注意事项:
计算时要考虑加工余量、焊缝质量系数、腐蚀裕量等因素。
对于需要焊接的钢构件,应按照焊接工艺要求计算焊缝重量。
在计算过程中,要确保数据的准确性,避免出现误差。
钢结构工程量计算(包括收边)1. 概述钢结构工程量计算是钢结构设计的重要部分,是确定建筑物的投资数量和其他经济指标的基础。
其中收边量也是计算之中的重要部分。
钢结构由多种型材组成,不同型材的尺寸、数量和长度在计算中都有很大的影响。
在进行钢结构工程量计算时,应注意以下几点:•合理选用工作量列举表格和工作量计算规范•每一个构件的尺寸参数必须准确•注意裁切后的长度和损耗•严格按照规范计算施工和涂刷量2. 计算内容2.1 型材计算型材是钢结构的主要构件,通过计算确定不同型材长度的数量与尺寸。
对于安装在同一支柱上的型材,应根据支柱的间距和垂直距离考虑其相互影响。
在型材的计算中,需要考虑使用率、长度和数量的损耗等因素,以确保计算结果尽可能准确。
2.2 钢筋计算在钢筋计算中,需要考虑每根钢筋的数量、长度和损耗率,同时还需要计算细部钢筋的捆绑数量,以确保钢筋可以正确地连接到钢结构的其他部分。
2.3 表面涂层计算钢结构的表面涂层可以保护其免受外部环境的影响。
需要计算表面涂层的厚度、面积和涂层种类等因素,并根据涂层的性质、施工技术和环保要求等进行涂刷量的计算。
2.4 收边量计算收边是钢结构焊接施工中的一个重要环节,它能够提高结构的强度和耐用性,确保其安全和可靠。
在收边量的计算中,需要考虑收边的长度和数量,同时还需要注意不同焊工焊接质量的影响。
3. 计算示例以钢结构工厂大厅为例,计算钢结构的工程量。
3.1 型材计算假设钢结构大厅为单层配重式钢架结构,支撑体系采用H型钢柱和梁。
按照技术标准,H型钢的长度均为6m,宽度为150mm,高度为200mm。
根据钢架结构图,计算H型钢柱和梁的长度、数量和损耗,得出如下结果:型号尺寸 (mm) 数量长度 (m) 总长度 (m)H150x200x6x8 150 x 200 x 6 x 8 12 7.5 903.2 钢筋计算根据结构图,假设钢筋主要用于配合混凝土使用的构造中,采用HRB400级别的钢筋,钢筋长度6m,直径为16mm。

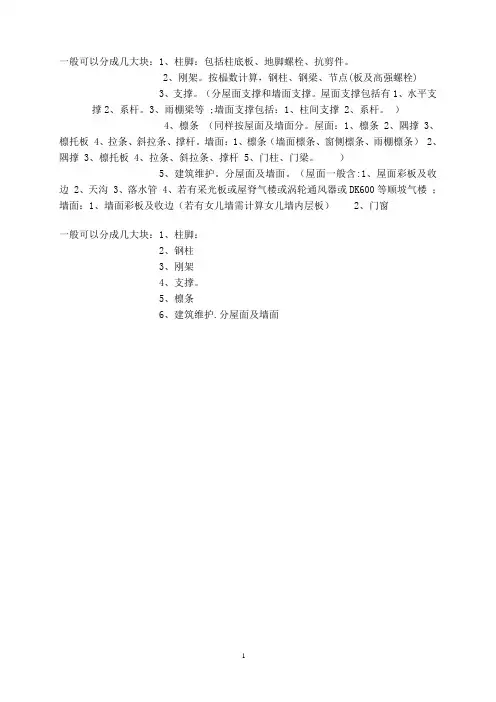

一般可以分成几大块:1、柱脚:包括柱底板、地脚螺栓、抗剪件。
2、刚架。
按榀数计算,钢柱、钢梁、节点(板及高强螺栓)3、支撑。
(分屋面支撑和墙面支撑。
屋面支撑包括有1、水平支撑2、系杆。
3、雨棚梁等 ;墙面支撑包括:1、柱间支撑 2、系杆。
)4、檩条(同样按屋面及墙面分。
屋面:1、檩条 2、隅撑 3、檩托板 4、拉条、斜拉条、撑杆。
墙面:1、檩条(墙面檩条、窗侧檩条、雨棚檩条) 2、隅撑 3、檩托板 4、拉条、斜拉条、撑杆5、门柱、门梁。
)5、建筑维护。
分屋面及墙面。
(屋面一般含:1、屋面彩板及收边 2、天沟 3、落水管 4、若有采光板或屋脊气楼或涡轮通风器或DK600等顺坡气楼;墙面:1、墙面彩板及收边(若有女儿墙需计算女儿墙内层板)2、门窗一般可以分成几大块:1、柱脚:2、钢柱3、刚架4、支撑。
5、檩条6、建筑维护.分屋面及墙面1234567810序号项目名称构件名称图示计量单位工程量计算规则备注高层1 续钢柱部分圆管柱(3)T第一节钢柱:(钢柱高度-柱脚板厚度)*该规格圆管的理论重量一节以上钢柱:钢柱实际高度*该规格圆管的理论重量圆管理论重量(kg/m)=0.02466*壁厚*(钢管直径—壁厚)1、钢柱每节分段标高参照钢柱表(或钢柱立面图)2、圆管柱的隔板等节点板参照“柱与梁连接节点”计算,工程量并入柱内3、圆管柱外围环板按最小外接矩形计算,如孔洞面积在0.3m2以内的不扣除孔洞面积;如在0。
3m2以上需扣除孔洞面积高层2楼层梁主梁T计算方法同钢梁:翼缘板=(梁长度-端头节点板至梁的距离a*2)*翼缘板宽度*翼缘板理论重量腹板=(梁长度-端头节点板至梁的距离a*2)*(腹板截面高度-两块翼缘板厚度)*腹板理论重量〔梁长=柱腹板中心线的距离-柱的腹板厚度(或翼缘板厚度))1、在计算楼层主梁工程量时按照图纸节点详图把相关的节点板工程量计算出来并把工程量并入主梁中.2、总重:单根主梁重量*主梁根数(参照楼面梁布置图)高层3次梁T计算方法同钢梁:翼缘板=(梁长度-端头节点板至梁的距离*2)*翼缘板宽度*翼缘板理论重量腹板=(梁长度-端头节点板至梁的距离*2)*(腹板截面高度-两块翼缘板厚度)*腹板理论重量〔梁长=主梁腹板中心线间距-主梁腹板厚度)1、在计算楼层次梁工程量时按照图纸节点详图把相关的节点板工程量计算出来并把工程量并入次梁中。
钢结构计算规则为了建立和健全公司预(结)算管理体系,统一钢结构工程量计算标准,规范预(结)算管理行为,有效控制项目实施运营成本,确保实现项目利益最大化,特制订本规则。
本规则适用于公司本级和各事业部对外商务报价、计划利润的测算、工程竣工决算、项目经理(或分包单位)承包费用和公司内部加工制作费用的结算管理。
一、工程量计算原则(一)、商务报价工程量的计算原则1、商务报价按招(投)标方案图或招标施工图计算工程量。
2、按招(投)标方案图报价的项目,如工程量由公司设计院负责提供的,则公司设计院在提供工程量时须注明设计使用软件、设计依据及荷载、适用规范、建筑物基本尺寸、构件型号规格等,手工计算部分工程量须提供详细的计算稿,计算稿须经计算人员和审核人员签名确认后方可提供。
如工程量由商务技术部门负责编制的,则由商务技术部门按照招(投)标方案图计算好工程量,并保存好工程量计算稿。
3、按招(投)标施工图报价的项目,由商务技术部门负责,按照招(投)标施工图计算工程量,并保存好工程量计算稿。
4、投标项目中标后,由商务技术部门负责将投标文件[包括招(投)标方案图或施工图、工程量计算稿、综合单价测算表及计算稿等资料]整理成册后,存档备查。
5、投标项目中标后,招(投)标方案图或施工图必须由营销部门负责送项目发包单位或招标单位进行书面确认后,方可移交商务技术部门存档。
6、中标项目的招(投)标方案图或施工图,如项目发包单位(或招标单位)在招标结束后要求退还的,则由营销部门负责将招(投)标方案图或施工图复印后,送项目发包单位(或招标单位)书面确认后,移交商务技术部门存档。
7、工程变更或设计变更联系单的工程量计算原则,参照商务报价工程量计算原则执行。
(二)、项目竣工决算(或进度结算)工程量的计算原则1、营销部门在签订工程施工承包[或构(配)件及材料供应]合同时,须明确项目竣工决算(或进度结算)工程量的计算标准及规则。
2、工程量按实结算的项目和实行暂定总价包干、但工程量需根据实际变更进行调整的项目,营销部门在签订合同时,须明确工程量按最终版深化设计图计算。
钢结构工程量计算规则一、工程量计算规则钢结构工程的工程量计算统一按《钢结构工程量计算规则》计算,套用定额时工程项目内容结合《2006年公司产品内部结算定额》、《钢结构安装施工定额》的有关说明。
本计算规则中未列的项目或对计算方法有异议,请编制补充计算规则,并及时与营销管理中心商务部联系,经公司相关部门审核后统一颁发。

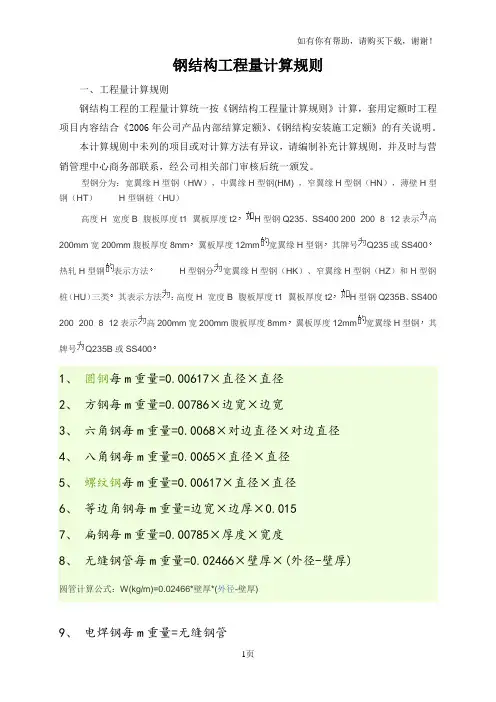

型钢分为:宽翼缘H型钢(HW),中翼缘H型钢(HM) ,窄翼缘H型钢(HN),薄壁H型钢(HT)H型钢桩(HU)高度H×宽度B×腹板厚度t1×翼板厚度t2H型钢Q235、SS400 200×200×8×12表示高200mm宽200mm腹板厚度8mm翼板厚度12mm宽翼缘H型钢其牌号Q235或SS400热轧H型钢表示方法H型钢分宽翼缘H型钢(HK)、窄翼缘H型钢(HZ)和H型钢桩(HU)三类其表示方法:高度H×宽度B×腹板厚度t1×翼板厚度t2H型钢Q235B、SS400200×200×8×12表示高200mm宽200mm腹板厚度8mm翼板厚度12mm宽翼缘H型钢其牌号Q235B或SS4001、圆钢每m重量=0.00617×直径×直径2、方钢每m重量=0.00786×边宽×边宽3、六角钢每m重量=0.0068×对边直径×对边直径4、八角钢每m重量=0.0065×直径×直径5、螺纹钢每m重量=0.00617×直径×直径6、等边角钢每m重量=边宽×边厚×0.0157、扁钢每m重量=0.00785×厚度×宽度8、无缝钢管每m重量=0.02466×壁厚×(外径-壁厚)圆管计算公式:W(kg/m)=0.02466*壁厚*(外径-壁厚)9、电焊钢每m重量=无缝钢管10、钢板每㎡重量=7.85×厚度11、黄铜管:每米重量=0.02670*壁厚*(外径-壁厚)12、紫铜管:每米重量=0.02796*壁厚*(外径-壁厚)13、铝花纹板:每平方米重量=2.96*厚度14、有色金属比重:紫铜板8.9黄铜板8.5锌板7.2铅板11.3715、有色金属板材的计算公式为:每平方米重量=比重*厚度方管: 每米重量=(边长+边长)×2×厚×0.00785不等边角钢每米重量=0.00785×边厚(长边宽+短边宽--边厚)工字钢每米重量=0.00785×腰厚[高+f(腿宽-腰厚)]槽钢每米重量=0.00785×腰厚[高+e(腿宽-腰厚)]如有你有帮助,请购买下载,谢谢!3页。
钢结构工程量计算方法及规则金属结构工程(一)钢屋架、钢网架(1)按设计图示尺寸以钢材重量计算,不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等重量不另增加。
(2)不规则或多边形钢板,以其外接规则矩形面积计算。
(3)钢网架应区分球形结点、钢板结点等连接形式.(4)计量单位为t.(二)钢托架,钢桁架(1)按设计图示尺寸以钢材重量计算。
不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等重量不另增加。
(2)不规则或多边形钢板,以其外接矩形面积计算。
(3)计量单位为t.(三)钢柱、钢梁(1)按设计图示尺寸以钢材重量计算.不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等重量不另增加.不规则或多边形钢板,以其外接矩形面积计算。
具体包括实腹柱、空腹柱、钢管柱、钢梁及钢吊车梁等。
计量单位为t。
(2)依附在钢柱上的牛腿等并入钢柱工程量内。
(3)钢管柱上的节点板、加强环、内衬管、牛腿等并入钢管柱工程量内。
(4)设计规定设置钢制动梁、钢制动桁架、车挡时,其工程量应并入钢吊车梁内。
(四)压型钢板楼板,墙板压型钢板楼板:按设计图示尺寸以铺设水平投影面积计算,柱、垛以及0.3m2以内孔洞面积不扣除。
计量单位为m2。
压型钢板墙板:按设计图示尺寸以铺挂面积计算。
0.3m2以内孔洞面积不扣除,包角、包边、窗台泛水等面积不另计算.计量单位为m2。
压型钢板楼板浇筑钢筋混凝土,混凝土和钢筋按混凝土及钢筋混凝土中的有关规定计算.(五)钢构件钢构件一般计算规则如下:(1)按设计图示尺寸以钢材重量计算。
如钢支撑、钢檩条、钢天窗架、钢墙架(包括柱、梁和连接杆件)、钢平台、钢走道、钢栏杆、钢漏斗、钢支架、零星钢构件等.不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等重量不另增加。
(2)不规则或多边形钢板,以其外接矩形面积计算。
计量单位为t. (六)金属网按设计图示尺寸以面积计算,包括制作、运输、安装、油漆等。
屋面及防水工程(一)瓦、型材屋面按设计图示尺寸以斜面面积计算。
钢结构工程量计算方法及规则金属结构工程(一)钢屋架、钢网架⑴按设计图示尺寸以钢材重量计算,不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等重量不另增加。
(2)不规则或多边形钢板,以其外接规则矩形面积计算。
(3)钢网架应区分球形结点、钢板结点等连接形式。
(4)计量单位为t。
(二)钢托架,钢桁架(1)按设计图示尺寸以钢材重量计算。
不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等重量不另增加。
(2)不规则或多边形钢板,以其外接矩形面积计算。
(3)计量单位为t。
(三)钢柱、钢梁(1)按设计图示尺寸以钢材重量计算。
不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等重量不另增加。
不规则或多边形钢板,以其外接矩形面积计算。
具体包括实腹柱、空腹柱、钢管柱、钢梁及钢吊车梁等。
计量单位为t。
(2)依附在钢柱上的牛腿等并入钢柱工程量内。
⑶钢管柱上的节点板、加强环、内衬管、牛腿等并入钢管柱工程量内。
(4)设计规定设置钢制动梁、钢制动桁架、车挡时,其工程量应并入钢吊车梁内。
(四)压型钢板楼板,墙板压型钢板楼板:按设计图示尺寸以铺设水平投影面积计算,柱、垛以及0.3m2以内孔洞面积不扣除。
计量单位为 m2。
压型钢板墙板:按设计图示尺寸以铺挂面积计算。
0.3m2以内孔洞面积不扣除,包角、包边、窗台泛水等面积不另计算。
计量单位为 m2。
压型钢板楼板浇筑钢筋混凝土,混凝土与钢筋按混凝土及钢筋混凝土中的有关规定计算。
(五)钢构件钢构件一般计算规则如下:(1)按设计图示尺寸以钢材重量计算。
如钢支撑、钢檩条、钢天窗架、钢墙架(包括柱、梁与连接杆件)、钢平台、钢走道、钢栏杆、钢漏斗、钢支架、零星钢构件等。
不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等重量不另增加。
(2)不规则或多边形钢板,以其外接矩形面积计算。
计量单位为t。
(六)金属网按设计图示尺寸以面积计算,包括制作、运输、安装、油漆等。
屋面及防水工程(一)瓦、型材屋面按设计图示尺寸以斜面面积计算。

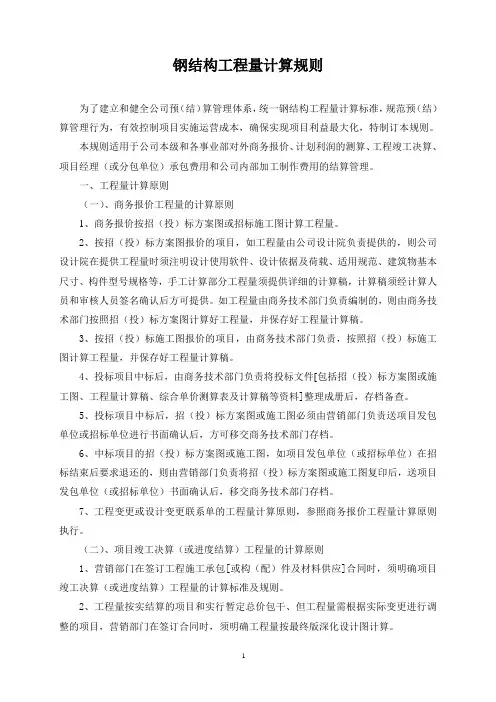

钢结构工程量计算规则
为了建立和健全公司预(结)算管理体系,统一钢结构工程量计算标准,规范预(结)算管理行为,有效控制项目实施运营成本,确保实现项目利益最大化,特制订本规则。
本规则适用于公司本级和各事业部对外商务报价、计划利润的测算、工程竣工决算、项目经理(或分包单位)承包费用和公司内部加工制作费用的结算管理。
一、工程量计算原则
(一)、商务报价工程量的计算原则
1商务报价按招(投)标方案图或招标施工图计算工程量。
2、按招(投)标方案图报价的项目,如工程量由公司设计院负责提供的,贝U公司设计院在提供工程量时须注明设计使用软件、设计依据及荷载、适用规范、建筑物基本尺寸、构件型号规格等,手工计算部分工程量须提供详细的计算稿,计算稿须经计算人员和审核人员签名确认后方可提供。
如工程量由商务技术部门负责编制的,则由商务技术部门按照招(投)标方案图计算好工程量,并保存好工程量计算稿。
3、按招(投)标施工图报价的项目,由商务技术部门负责,按照招(投)标施工图计算工程量,并保存好工程量计算稿。
4、投标项目中标后,由商务技术部门负责将投标文件[包括招(投)标方案图或施工图、工程量计算稿、综合单价测算表及计算稿等资料]整理成册后,存档备查。
5、投标项目中标后,招(投)标方案图或施工图必须由营销部门负责送项目发包单位或招标单位进行书面确认后,方可移交商务技术部门存档。
6、中标项目的招(投)标方案图或施工图,如项目发包单位(或招标单位)在招标结束后要求退还的,则由营销部门负责将招(投)标方案图或施工图复印后,送项目发包单位(或招标单位)书面确认后,移交商务技术部门存档。
7、工程变更或设计变更联系单的工程量计算原则,参照商务报价工程量计算原则执行。
(二)、项目竣工决算(或进度结算)工程量的计算原则
1营销部门在签订工程施工承包[或构(配)件及材料供应]合同时,须明确项目竣工决算(或进度结算)工程量的计算标准及规则。
2、工程量按实结算的项目和实行暂定总价包干、但工程量需根据实际变更进行调整的项目,营销部门在签订合同时,须明确工程量按最终版深化设计图计算
3、如工程按照招(投)标方案图或施工图进行优化设计的,则项目竣工决算(或进度结算)工程量按照优化设计后的深化设计图计算。
4、在深化设计部门完成施工图深化设计后,由深化设计部门负责将深化设计图报送公司(或事业部)总师办,由公司(或事业部)总师办负责组织公司(或事业部)项目运营管理部门、项目经理及项目技术负责人、深化设计部门、制造管理部门及相关制造公司、销售部门及商务技术部门进行内部图纸评审。
深化设计图纸须通过内部评审后,方可提供给项目发包单位(或招标单位)、监理单位。
5、由公司深化设计部门提供的深化设计图纸,须提交项目主设计单位审核签证后,方可进行构(配)件[或板(辅)材]的加工制作和施工安装。
6、用作项目竣工决算(或进度结算)工程量计算依据的深化设计图纸,由公司深化设计部门负责报送项目主设计单位(或发包单位)审核签证后,移交项目运营管理部门(或相关制造公司)进行存档。
7、项目竣工决算(或进度结算)工程量计算稿和相关合同由公司(或事业部)项目运营管理部门负责存档管理。
(三)公司内部加工制作工程量的计算原则
1公司内部加工制作工程量按照项目主设计单位(或发包单位)审核签证的最终版深化设计图计算,如审核签证的最终版深化设计图工程量大于施工图工程量则按施工图结算。
2、构配件出厂的过磅重量,将作为内部加工制作工程量结算的重要参考资料。
如出厂时的过磅重量少于按图结算工程量2%(含)以上的,其加工制作工程量按照出厂时的过磅重量计算。
3、板材及辅材的加工制作工程量根据施工图纸平面布置图计算工程量,不能按单块板或出库量进行计算。
板材加工损耗已考虑在加工制作单价中。
4、板材及辅材的厚度经现场项目经理部实测实量后,小于设计要求标准范围内或加工制作合同约定的,其加工制作工程单价将实调整结算。
5、项目运营管理中心与项目经理进行分包结算,工程量同项目经理与工厂内部结算量。
6、所有工程量均按《钢结构工程量计算规则》计算,材料损耗率按《2006年公司产品内部结算定额》规定执行,损耗费用计入单价内,损耗工程量不再另计;如遇特殊构件,材料加工损耗须为计算后的最小损耗率并经各方确认,损耗费用计入单价内,损耗工程量不再另计。
7、重钢项目或类似重钢项目工程量计算除按常规计算外,对封闭型构件(如箱形、日
字型等),施工图中如未明确工艺隔板及安装耳板时,按封闭型构件施工图工程量乘系数1.8%,计入封闭型构件工程量内;对非封闭型构件(如H形、十字型等),施工图中如未明确安装耳板时,按非封闭型构件施工图工程量乘系数0.3% ;计入非封闭型
构件工程量内。
二、工程量计算规则
钢结构工程的工程量计算统一按《钢结构工程量计算规则》计算,套用定额时工程项目内容结合《2006年公司产品内部结算定额》、《钢结构安装施工定额》的有关说明。
本计算规则中未列的项目或对计算方法有异议,请编制补充计算规则,并及时与营销管理中心商务部联系,经公司相关部门审核后统一颁发。
序项目号名称构件名称
轻钢预埋
锚栓
预埋
件
十■+-1
1
■—
加劲板
1
加劲板2
计量
单位
工程量计算规则
备注
套
按规格、长度分别计算
预算报价:以规格分类按套
数计算报价
内部结算:以吨位计算= 长度
(a+b)*该规格的理论重量,螺
母、垫板需另行计算
(圆钢理论重量=0.00617*d 2)
1、总数量:锚栓套数
(参照锚栓布置图)
⑵
T
(1 )、钢柱预埋件:
①柱脚板:A*B*该规格的理论
重量
②加劲板:(a+c)*b/2*该规格
的理论重量
(2)、门框柱预埋件:
①预埋板:a1*b1*该规格的理论
重量
②螺杆:(L1+L2)*该规格的理
论重量
(钢板理论重量=7.85*t)
(圆钢理论重量=0.00617*d 2)
1、钢柱的柱脚板及加
劲板的工程量并入钢
柱工程量中,门框柱等
预埋件单列
项目构件序号名称名称
钢
轻钢
柱钢柱
2
部
(H 型)
分(1)
(2)
计量
单位
工程量
计算规则
(1卜钢柱(等截面):翼
缘板=(钢柱顶标高-柱底板板底
标高-柱脚板厚度-顶部节点板厚
度)*翼缘板宽度* 翼缘板的理论
重量腹板=(钢柱顶标高-柱底板
板底标高-柱脚板厚度-顶部节点
板厚度)* (此腹板截面高度-两
块翼缘板厚度)*腹板的理论重量
(2卜钢柱(变截面):翼
缘板计算方法和等截面柱翼缘板
的计算方法相同腹板=(钢柱顶标
高-柱底板板底标高-柱脚板厚度-
顶部节点板厚度)* (腹板最大
截面高度与最小截面高度的平均
值 -两块翼缘板厚度)*腹板的理
论重量
(3卜钢柱(等截面)
钢柱实际高度*该型号的理论重量
〔理论重量计算方法:翼缘板宽
*翼缘板的理论重量*2+ (腹板截
面高度-两块翼缘板厚度)*腹板
的理论重量〕
(钢板理论重量=7.85*t)
1、在计算钢柱工程
量时按照图纸节点详图
把相关的节点板工程量
计算出来(如节点板形
状为不规则或多边形钢
板以其最小外接矩形面
积*该规格的理论重量
计算),把工程量并入
钢柱中。
2、工程有吊车梁,在钢
柱上焊牛腿(H型钢),
其计算方法同钢梁的计
算方法,工程量并入钢
柱工程量中。
3、总重:相同钢柱单重
*根数*榀数(参照钢
架布置图)。
