公路工程特殊季节施工方案
- 格式:docx
- 大小:23.50 KB
- 文档页数:9
特殊季节施工方案
在建筑施工过程中,特殊季节对工程施工起着至关重要的影响。
春、夏、秋、冬四季各有特点,不同季节的气候条件、天气情况都会对施工带来一定的挑战。
为了确保工程质量和进度,必须制定合理的施工方案来应对不同季节的挑战。
春季施工方案
气候特点
春季气温逐渐回暖,但多雨的天气可能影响施工进度。
施工建议
1.合理安排排水设施,防止雨水积聚;
2.加强材料的防水措施,确保资料不受雨水侵害;
3.合理选择材料,避免因环境湿度过高而发生霉变。
夏季施工方案
气候特点
夏季气温高,炎热潮湿,易出现高温作业安全问题。
施工建议
1.安排合理的作息时间,避免高温时段作业;
2.提供充足的饮水和防暑降温设施;
3.加强作业人员的防晒措施,避免中暑等安全问题。
秋季施工方案
气候特点
秋季气温适中,适合施工作业,但台风季节可能对施工安全带来影响。
施工建议
1.关注天气预报,合理安排工程进度以避免台风来临时的影响;
2.定期检查围挡等固定设施,确保在台风来临时的安全性。
冬季施工方案
气候特点
冬季气温低,可能影响施工材料的性能,加重操作人员的安全问题。
施工建议
1.提供暖气设备和保温设施,保证作业人员的温暖;
2.针对低温环境选择合适的材料,避免因温度过低而影响施工质量。
综上所述,特殊季节施工方案的制定对于确保施工质量和进度至关重要。
只有根据不同季节的气候特点制定合理的施工策略,才能有效地化解季节带来的挑战,确保工程施工的顺利进行。
特殊季节的雨季、冬季专项施工方案
在工程施工中,特殊季节的雨季和冬季往往会给工作带来一定的困难和挑战,因此需要采取专门的施工方案来应对这些特殊情况。
下面我将介绍针对雨季和冬季的专项施工方案。
雨季施工方案
1. 施工前期准备:
•在雨季来临之前,需要及时清理施工场地,确保排水系统畅通,防止积水对施工造成影响。
•提前做好危险源排查,加固工地周边的围挡和支护结构,确保施工现场安全。
2. 施工阶段措施:
•采用防水施工材料和技术,尽量减少雨水对施工的影响。
•做好材料防潮工作,保证施工材料的质量。
•合理规划施工进度,避开雨天高峰时段,尽量在晴天进行重要工序的施工。
3. 施工后期整改:
•雨季结束后,对施工过程中受到影响的部分进行检查整改,确保质量符合标准。
冬季施工方案
1. 冬季很容易受到低温的影响,因此,冬季施工需要加强以下方面的工作:
•做好施工现场供暖措施,保障施工人员的生产安全。
•选用符合低温条件下使用的施工材料,避免材料受到低温影响而质量下降。
2. 雪天施工要点:
•做好积雪清理工作,保持施工现场的通畅。
•提前对施工所需设备进行检查和维护,确保设备在低温环境下可以正常工作。
3. 冰雪天气下的安全防护:
•增加施工现场的防滑设施,提高施工现场的安全系数。
•定期进行安全检查,确保冬季施工过程中人员的安全。
最后,特殊季节的雨季和冬季施工需要根据具体情况制定相应的专项施工方案,保证施工质量和施工安全。
只有做好全方位的准备和应对工作,才能确保工程顺利进行。
公路工程高温施工专项方案背景高温环境下的公路施工是一项极具挑战性的工程,高温会对施工人员的身体健康和工作效率产生很大的影响,同时也会对施工质量带来不利影响。
因此,为了有效应对高温施工的挑战,我们制定了以下专项方案。
方案内容工作时间安排为了避免高温时段的作业,我们建议合理安排工作时间。
具体安排如下:•尽量在气温较低的早晨(7:00-11:00)和晚上(16:00-19:00)开展室外作业,减轻高温带来的负面影响。
•在高温时段(11:00-16:00)停止室外施工,并转移到室内施工,如搭建临时办公室、室内电气设施的维修。
工作环境改善在高温条件下,公路工程施工场地的温度往往较高,会对工人的身体造成不小的影响。
因此,为了改善工作环境,我们应该采取以下措施:•加强现场防暑降温,精心组织施工,强化供水,定时进行冷饮补给,增加水分和电解质。
•配备太阳帽、太阳镜、防晒霜、口罩等防暑用品,降低紫外线伤害和防止沙尘环境下呼吸系统受到危害。
•在冷水或包覆冰块的毛巾在头部后颈下降温敷洗。
安全措施高温天气不仅对工作效率和身体健康产生影响,也会增加工程安全和质量的风险。
因此,我们应该采取以下安全措施:•加强现场安全检查和时刻预防及排查风险。
•对液压油、机油等易燃易爆材料采取防暑措施,防止燃爆事故的发生。
•为施工人员配备必要的个人防护用品,如头盔、手套等,以减少工伤事故的发生。
总结通过上述专项方案,我们可以有效应对高温施工所带来的各种挑战,减轻工人的身体负担,提高施工效率、质量和安全性。
我们希望这些措施能够得到有关部门和广大施工单位的支持和落实,共同推进公路工程高温施工的顺利进行。
公路工程冬季施工方案背景在北方地区,由于严寒的天气,其冬季通常都会出现冰冻、积雪以及其他降水天气。
这会给公路工程带来巨大的挑战。
公路的积雪、冰冻和寒冷气温会对安全、货物运输和通行产生负面影响。
因此,必须采用适当的公路施工方案来确保公路畅通无阻,为市民的出行和物品的运输提供保障。
冬季公路施工方案雪铲和溶雪剂雪铲和溶雪剂是冬季公路施工的常见策略。
在积雪后,使用装有铲子的车辆来清理积雪。
如果积雪较大,则需要使用特殊设备去清除积雪。
此外,应在寒冷气温的情况下使用防冻剂和溶雪剂。
溶雪剂可以加速积雪的融化,使道路变得干燥,通车安全。
设备和机器在冬季公路建设中,必须使用一些特殊的设备和机器。
例如,需要高功率发动机以承受低温环境和艰苦条件下的工作。
在确定机器和设备使用情况时,需要考虑到工作环境的严苛程度,设备和机器的能力对于公路施工的效率和安全至关重要。
道路表面的加热和照明在某些情况下,灯光和加热设备是必需的。
路灯对于路面上的行车和滑行可能产生影响的障碍物能够起到提醒司机和其他行人的作用。
加热设备对于道路结冰的状况下起到保护作用,使道路表面保持干燥,减少滑动的危险性。
季节性排水需要特别注意的是,需要进行季节性排水。
在雪灾或其他降水情况下,雨水或融雪水可能会在道路上积聚。
如果这些水没有正确到达处理区域进行净化,会给环境带来不良影响。
使用设备和技术可以在吸收雨水时减速和分散积水,以确保雨水流向适当的解决方案。
总结冬季是公路施工的艰苦时期,需要适当的设备、技术和协调来确保道路安全。
采用合适的方案,例如雪铲、溶雪剂、季节性排水和道路表面加热照明,能够有效地消除可变因素,确保道路畅通并保证车辆和行人的平安。
市政道路工程冬季和雨季施工方案一、引言市政道路工程的施工受到季节的影响,其中冬季和雨季是较为困难的施工期。
在冬季和雨季施工中,需要特别注意保障施工质量、工期和施工安全。
本文将从施工策略、材料选择和施工安全三个方面,提出冬季和雨季市政道路工程的施工方案。
二、施工策略1.合理调整工期安排冬季和雨季的天气状况不稳定,施工进度易受到天气影响。
合理调整施工工期,避免在恶劣天气条件下施工,可减少施工不良影响。
2.采用临时保温措施在冬季施工中,要采取临时保温措施,保护正在施工的混凝土和其他材料,防止由于低温导致的凝固时间延长或构件质量下降。
3.使用特殊设备在冬季和雨季施工中,可使用适用于特殊天气条件下的设备,如加热设备、抽水设备等,以保障施工的顺利进行。
三、材料选择1.特殊混凝土材料在冬季施工中,可使用特殊配方的混凝土材料,具有更好的抗冻性能,以避免低温对混凝土的不利影响。
2.雨季施工的防水材料在雨季施工中,应选择优质的防水材料,以确保施工过程中的排水系统正常运行,防止积水、渗漏和结构损坏。
四、施工安全1.提前做好道路交通安全预警工作在施工前要提前向周边居民及相关单位发布施工预警信息,确保施工现场与周边交通的安全通畅。
2.加强危险因素管理在施工现场加强危险因素的管理,设置明显的警示标志,设置防护设施,确保工人的人身安全。
3.加强现场管理加强施工现场的管理,定期清理施工现场,防止积水,确保施工效率和施工质量。
五、总结冬季和雨季是市政道路工程施工的难点时期,需要通过合理的施工策略、科学的材料选择和严格的施工安全措施来保障施工质量和工期。
只有做好这些准备工作,才能确保市政道路工程能按时完工,同时也保障了施工安全和质量。
公路工程关于夏季施工方案一、夏季气候特点夏季气候主要表现为高温、多雨和日照强烈。
其中,高温对人员和设备都是一大考验,不仅容易引发中暑和日晒,还容易造成设备故障和材料失效。
而多雨天气则会对施工进度和施工质量造成影响,不仅使得路面施工难以进行,还容易引发山洪、泥石流等自然灾害。
此外,日照强烈也容易导致沥青混凝土的快速硬化和开裂,从而影响施工质量。
二、夏季公路施工方案1. 合理安排施工时间在夏季施工期间,要尽量避开高温时段,选择在清晨或傍晚进行施工,避免高温对施工人员和设备造成的不利影响。
同时,根据当地的气候特点,结合天气预报,科学合理地安排施工计划,避免遭遇暴雨、雷雨等恶劣天气,确保施工安全和进度。
2. 提前准备施工材料和设备在夏季施工期间,要提前准备好所需的施工材料和设备,避免因高温和多雨天气导致供应不足或无法及时运输的问题。
尤其是沥青混凝土和砂石等易受气候影响的材料,要采取防潮措施,确保施工质量。
3. 加强施工管理加强施工现场管理,确保施工人员和设备的安全。
要对施工人员进行防暑降温教育,提高其防暑降温意识,合理安排工作时间和休息时间,提供充足的饮水和防暑药品。
对施工设备要定期进行检查和维护,确保设备正常运行。
同时,要加强安全管理,严格遵守施工作业规程,加强现场监督,及时发现和解决安全隐患。
4. 科学采取施工措施根据天气情况和施工需要,科学采取相应的施工措施,确保施工质量和进度。
在高温天气下,可以适当减少沥青混凝土的拌和温度,延长铺筑时间,减少路面裂缝。
在多雨天气下,要及时排水,防止积水对路面的损害。
在日照强烈的情况下,要采取遮阳措施,防止沥青混凝土的过早硬化。
5. 完善质量监督体系加强对施工质量的监督检查,建立健全的质量监督体系。
要对施工材料进行严格把关,确保材料的质量符合要求。
对施工工艺和施工质量进行抽查和复核,及时发现和整改问题。
在施工过程中,对关键节点和关键部位进行重点监管,确保施工质量。
季节性工程专项施工方案一、工程概况本项目是某市政府投资的道路改造工程,施工范围包括X街至Y路段,总长度约为5公里。
工程内容主要包括路面修复、排水系统改造、交通标志标线更新以及绿化带修缮等。
二、工程任务1.完成路面修复工程,包括沥青路面铺设、孔洞修复等;2.进行排水系统改造,保障道路畅通;3.更新交通标志标线,提高交通安全性;4.进行绿化带修缮,美化环境。
三、施工方案1.工程前期准备(1)合理安排施工人员,进行安全培训;(2)准备好所需设备和材料;(3)制定详细施工计划,确保按时完工。
2.路面修复工程(1)将老旧路面清理干净,确保路基结构完好;(2)根据实际情况进行路面铺设,确保路面平整;(3)对路面进行养护,保证路面质量。
3.排水系统改造(1)清理排水管道,确保排水畅通;(2)根据道路坡度和排水需要,重新设计排水系统;(3)安装新的雨水井和排水管道。
4.交通标志标线更新(1)更新道路上的交通标志,确保指示清晰;(2)重新划线,提高交通安全性;(3)对路口进行标线修缮,加强交通管理。
5.绿化带修缮(1)对绿化带进行清理和修剪;(2)更新植被,美化环境;(3)安装灯饰,提高夜间照明效果。
四、施工方法1.采用逐步施工法,确保施工质量;2.合理安排施工人员,确保施工效率;3.严格遵守安全操作规程,确保施工安全。
五、施工程序1.施工前期准备(1)召开动员大会,安排好施工人员;(2)清理现场,准备所需设备和材料;(3)编制详细施工计划。
2.路面修复工程(1)清理老旧路面,准备路基;(2)进行路面铺设,确保平整;(3)养护路面,保证质量。
3.排水系统改造(1)清理排水管道,确保通畅;(2)重新设计排水系统,进行改造;(3)安装新的雨水井和排水管道。
4.交通标志标线更新(1)更新交通标志,提高清晰度;(2)重新划线,加强交通安全性;(3)修缮路口标线,改善交通指引。
5.绿化带修缮(1)清理绿化带,修剪植被;(2)更新绿化植物,美化环境;(3)安装路灯,提高夜间照明效果。

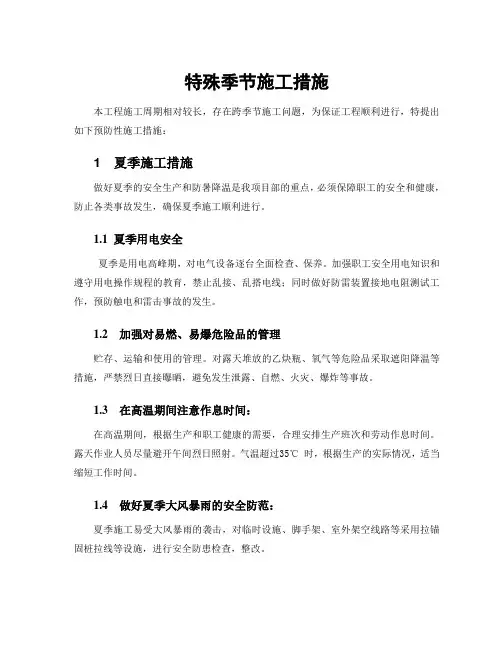

特殊季节施工措施本工程施工周期相对较长,存在跨季节施工问题,为保证工程顺利进行,特提出如下预防性施工措施:1 夏季施工措施做好夏季的安全生产和防暑降温是我项目部的重点,必须保障职工的安全和健康,防止各类事故发生,确保夏季施工顺利进行。
1.1 夏季用电安全夏季是用电高峰期,对电气设备逐台全面检查、保养。
加强职工安全用电知识和遵守用电操作规程的教育,禁止乱接、乱搭电线;同时做好防雷装置接地电阻测试工作,预防触电和雷击事故的发生。
1.2 加强对易燃、易爆危险品的管理贮存、运输和使用的管理。
对露天堆放的乙炔瓶、氧气等危险品采取遮阳降温等措施,严禁烈日直接曝晒,避免发生泄露、自燃、火灾、爆炸等事故。
1.3 在高温期间注意作息时间:在高温期间,根据生产和职工健康的需要,合理安排生产班次和劳动作息时间。
露天作业人员尽量避开午间烈日照射。
气温超过35℃时,根据生产的实际情况,适当缩短工作时间。
1.4 做好夏季大风暴雨的安全防范:夏季施工易受大风暴雨的袭击,对临时设施、脚手架、室外架空线路等采用拉锚固桩拉线等设施,进行安全防患检查,整改。
1.5 夏季对机器进行定期检查主要机械设备要进行热量散发系统的检查,特殊重要设备如塔吊等根据使用要求更换液压油。
1.6 搅拌砼用砂、石堆场搭遮阳棚降温。
1.7 夏季施工注意控制好混凝土的温度在蓄水池中置冰块以降低搅拌用水的温度,使混凝土的出机温度≤28℃。
2 冬期施工措施据历年气象资料表明,南昌市冬季最低气温达-10.0℃。
根据我公司对业主所提供的施工进度计划安排,尽量避免将易受气候影响的装饰抹灰工程放在严冬季节进行施工。
对砼冬季施工及无法避免的抹灰等装饰工程冬季施工,采取得力措施以确保工程质量。
2.1 施工准备2.1.1根据冬季施工要求,室外日平均气温连续5天低于5℃时,按冬季施工采取措施。
2.1.2进行冬季施工的工程项目,必须先复核图纸,查对其是否适应冬季施工要求。
2.1.3进入冬季施工前,对掺外加剂人员、测温保温人员及管理人员专门组织技术业务培训,学习本工作范围内有关知识、明确职责。
公路工程冬季雨季专项施工方案目录一、前言 (3)1.1 编制目的与意义 (3)1.2 依据与适用范围 (4)二、工程概况 (4)2.1 工程基本情况 (5)2.2 施工条件分析 (6)三、冬季雨季施工特点 (7)3.1 冬季施工特点 (7)3.2 雨季施工特点 (8)3.3 存在问题及应对措施 (9)四、施工组织管理 (10)4.1 组织机构设置 (12)4.2 人员培训与安全交底 (13)4.3 施工现场管理 (14)五、施工技术方案 (15)5.1 施工方法选择 (17)5.2 材料设备供应计划 (18)5.3 施工进度计划 (19)六、冬季施工措施 (20)6.1 场地布置与排水设施 (22)6.2 路面除冰与防滑措施 (23)6.3 台班机械与车辆防滑措施 (24)七、雨季施工措施 (25)7.1 路面排水系统优化 (26)7.2 防水材料与施工工艺改进 (27)7.3 应急预案制定与演练 (28)八、质量保证措施 (29)8.1 材料质量把关 (31)8.2 施工过程质量控制 (32)8.3 竣工验收标准 (33)九、安全防护措施 (34)9.1 人员安全防护用品配备 (35)9.2 设备安全防护措施 (36)9.3 现场安全巡查制度 (37)十、环境保护措施 (38)10.1 施工噪声控制 (39)10.2 废弃物处理与回收利用 (40)10.3 环境保护宣传与教育 (41)十一、应急预案与响应 (42)11.1 应急预案制定 (43)11.2 应急响应流程 (44)11.3 救援队伍建设与培训 (46)一、前言在当前工程项目中,我们面临的主要挑战是冬季和雨季下的公路工程施工。
鉴于天气因素对施工过程具有重要影响,确保公路工程的施工质量与效率是我们的首要任务。
冬季的低温和雨季节的大量降水会给公路工程施工带来一系列难题,包括作业面冻伤、材料运输困难、混凝土浇筑质量不稳定等问题。
针对冬季和雨季的施工特点,编制本专项施工方案,旨在确保工程顺利进行,同时保证施工质量与安全。
特殊季节施工保证措施方案12.1雨季施工安排及质量保证措施12.1.1雨季施工安排根据本工程的特点和工程所处的地理条件,本标段在总体进度计划安排时,已考虑了雨季对工期施工影响。
雨季施工前,根据现场和工程进展情况制定雨季阶段性计划,并制定完备的防暴、防洪计划,提交业主和监理工程师审批后实施。
12.1.2雨季施工质量保证措施(1)在雨季,现场排水系统应贯通,并派专人进行疏通。
保证排水沟畅通,施工道路不积水,潮汛季节随时收听气象预报,配备足够的抽水设备及防台防汛的应急材料。
项目部自备发电机组,解决短时生活用电。
(2)在雨季,钢筋绑扎在棚内进行;(3)在砼拌合前,对原材料(砂、碎石)进行含水量测定,及时调整砼配合比,控制砼的坍落度;(4)混凝土浇筑时,必须事先注意天气情况,尽量避开雨天,若不得已情况,必须做好防雨措施,预备好足够的活动防雨棚,准备好塑料薄膜、油布等。
必要时,需严格按施工规范规程允许的方式、方法,设置施工缝措施,事后按规程要求处理施工缝后,再进行续浇混凝土。
(5)必须连续施工的混凝土工程,应有可靠的防雨措施,备足防雨物资,及时了解气象情况,选择合适的时间施工。
如中途施工应采取覆盖及调整混凝土坍落度等方法。
加强计量测试工作,及时准确地测定砂、石含水量,从而准确地调整施工配合比,确保混凝土施工质量。
(6)对于已浇筑好的砼,用隔雨棚布或油布进行覆盖保护,以保证浇筑砼的质量。
(7)雨季前应组织有关人员对现场临时设施、脚手架、机电设备、临时线路等进行检查,针对检查出的具体问题,应采取响应步伐,及时整改。
(8)对高耸物如浮吊等必须检查避雷装置是否完好可靠。
大风、大雨时,浮吊应立即停止使用,大风过后,应对上述设备进行复查试车,有破损应及时采取加固措施。
(9)根据安监部门的要求选择合适的避风港。
12.2夏季施工安排及质量保证措施12.2.1夏季施工安排(1)公道安排作息时间,采取“做两头、歇中间”的方法或轮换作业的举措,避免高温日照曝晒、委靡作业和防止施工人员中暑,气温在37℃以上停止施工。
特殊季节施工预防措施为保证冬雨季及高温气候下施工的正常进行,根据项目的实际情况,制定出冬雨季及高温气候下施工的预防措施,同时严格按施工技术规范及监理工程师的要求施工,确保工程质量和安全。
一、冬季施工措施混凝土、钢筋混凝土工程当昼夜平均气温连续 5天低于+5℃时,按冬季施工措施进行安排。
昼夜连续 10天以上平均气温在-3℃以下,路基施工按冬季施工进行,当昼夜平均气温上升到-3℃以上,但冻土未完全融化时,亦按冬季施工办理。
本标所在地冬季寒冷干燥,历年极端最低气温-34℃,根据本工程的特点,我单位计划在 20011年初气温较低时只安排桥梁桩基础以及地面以下混凝土工程施工;当气温低于-10℃时,不安排任何施工。
(一)混凝土冬期施工混凝土冬期施工时,采取如下保温措施:1、主要施工方案原材料覆盖保温并掺加防冻剂,快速运输浇注的方法(桩基混凝土不掺加)。
⑴水泥:选用水泥热较大的,水泥强度等级 42.5以上的硅酸盐水泥或普通硅酸盐水泥,其技术质量符合国家现行规范的有关规定,且水泥用量不低于 300kg/m 3。
⑵细骨料:采用级配良好的硬质、洁净的中砂,不含有冰块、雪团,含泥量不大于3%,贮备场地,应选择地势较高,不积水的地方。
⑶粗骨料:采用级配良好,硬质洁净、强度较高、抗冻融的石料,含泥量不大于1%,并存放在地势较高,不积水的地方。
⑷防冻剂当施工季节最低气温不低于-10℃时,拟采用北京中亚兴业混凝土外加剂厂生产的 ZX-1混凝土防冻剂,防冻剂的掺量为 4%。
防冻剂等外加剂必须经试验室检验并试配验证性能良好稳定的产品。
3、砼的配制、拌合、输送、灌注及养护措施砼采用集中厂拌砼,水灰比不大于0.5,砼的施工宜安排在白天气温较高时进行。
⑴拌合站设备保温措施拌合站的保温采取用蓬布搭设全封闭暖棚的方法进行保温。
暖棚内布置足够数量的暖气管道,保证棚内温度不低于10℃。
⑵砼的拌合砼搅拌时间较常温砼施工延长50%。
⑶砼的运输砼采用混凝土运输车运输,并保证在 30分钟内运到施工现场。
⑷砼灌注混凝土在浇筑前应清除模板、钢筋上的冰雪和污垢,施工宜快速进行。
成型开始养护的温度用蓄热法养护时不得低于 10℃,灌注桩桩头覆盖厚度应考虑钢筋导热的影响。
⑸砼的养护砼浇筑完毕后,立即采用草袋进行覆盖保温养护,养护时不得向混凝土和覆盖物表面洒水。
在抗压强度达到设计强度的 40%及 5Mpa以前,砼不得受冻。
根据与结构同条件养护试件的试验,证明混凝土已达到要求的抗冻强度及拆模强度后,方可拆除模板。
掺用外加剂的混凝土,当拆除模板后混凝土的表面温度与环境温度差大于 15℃时,混凝土表面应覆盖保温养护。
4、注意事项及时检查防冻剂及高效减水剂的质量和用量并按有关规定测量。
(二)钢筋工程施工钢筋的加工、焊接宜在室内进行,当必须在室外进行时,应安排在白天气温较高时施工,并采取防雪挡风措施,减小焊件温度差,焊接后的接头严禁立刻接触冰雪。
(三)路基工程施工1、对冬季施工项目依次排队,编制实施性施工组织计划。
2、维护保养冬季施工需用的车辆、机具设备,充分备足冬季施工期间的工程材料。
3、准备施工队伍的生活设施、取暖照明设备、燃料和其他越冬所需的物资。
4、冬季施工的路堤填料,选用未冻结的砂类土、卵石土。
禁用含水量过大的粘性土。
禁止用冻结填料筑路堤。
5、冬季填筑路堤,应按横断面全宽平填,每层松厚应按正常施工减少 20%~30%,且最大松铺厚度不得超过30cm。
压实度不得低于正常施工时的要求。
当天填的土必须当天完成碾压。
6、当路堤距路床度面 1m时,应碾压密实后停止填筑。
路基填土宽度每侧宽度不小于设计宽度。
待冬季过后修整边坡削去多余部分并拍打密实或加固。
二、雨季施工措施本区属典型的北温带干旱荒漠型大陆性气候,季节性强,降雨大部分集中在夏季 7、8月份,区域内年平均降水量102mm。
根据当地气象水文资料,有预见性的调整有关项目工作的顺序。
雨季尽量安排一些受雨水影响较小的工程施工,若遇大雨刮风天气时不安排施工。
停雨后立即采取必要的措施恢复施工。
雨季施工主要采取以下几方面的措施:1、施工过程中应随时掌握天气的变化情况,做好施工现场的防护工作,如遇大风、暴雨,应做好防汛工作,确保工程和财产不受到损失。
2、低洼地段和高填地段的土质路基尽可能避开雨季施工;桥墩台基础在雨季来临前结束,以降低工程成本。
3、路基及结构物四周均设置排水沟,挖沟土方弃于场地内并筑成连续土坝,雨季土坝内积水采用抽水机排水;施工便道采用单向坡,并加强施工养护,确保道路排水设施通畅,保证车辆在雨天或雨后能正常行驶。
4、料场的防雨措施完善拌和场的排水设施,保证场地内雨水的顺利排出,配备足够的防雨布,使砂石等原材料免受雨淋,以免降低拌和机的生产率;预制构件在雨天搭设简易雨棚,钢筋采用雨布覆盖或在简易棚内存放,以免生锈;机械、材料库等放至较高处,采取防雨、防水、防淹措施;水泥必须存放于高处,按照规范进行堆放,防潮防雨。
雨后浇筑混凝土应随时检测砂、石的含水量,重新填发级配单,及时调整施工配合比,确保混凝土施工质量。
6、施工现场的防雨措施⑴路基土方施工期间,始终保持场地的良好排水状态,对雨季施工地段,应先完成涵洞并修建好临时排水沟,以控制地表水。
雨季施工的路堤,施工时采取随挖、随运、随铺、及时碾压和整平,当天填筑的土层当天完成压实,每一层压实面按设计要求施作横坡以利于排水,尽量控制在雨前将铺筑的松土碾压密实,不致于积水;雨后禁止机动车辆在未晒干的路基上行;加强现场人工排水,必要时用水泵强排,确保路基不被水浸泡。
⑵已成型的路基边坡上修筑临时泄水槽,路堤边缘设置临时挡水。
⑶大方量砼构件浇筑时,加强对天气情况的掌握,尽量避开雨天施工,阴天施工时准备足够数量的防雨盖布,浇混凝土遇阵雨时,应搭设雨棚,确保混凝土不被雨淋,表面破坏并在允许留置施工缝的位置迅速作出停止施工的安排。
⑷桥涵基础施工时,在基坑外周围设截排水沟,避免地表水流入基坑内,基坑内四周设汇水沟,雨后及时将基坑内积水用人工或机械排出,以免基坑浸泡,影响地基承载力。
⑸已开挖的水沟、集水井等,采取有效的防护措施,防止堵塞并及时疏通。
三、高温气候下的施工措施区属典型的北温带干旱荒漠型大陆性气候,主要特点是光照充足,冬夏冷热悬殊,昼夜温差大,干燥少雨,蒸发量大,春季多风沙、浮尘天气。
夏季极端最高气温为42度,为确保混凝施工质量,在混凝土拌制时就应采取措施控制混凝土的温度,以此来控制附加水量,降低混凝土坍落度损失速度,减少收缩开裂。
在高温气候下采取以下措施控制好混凝土施工质量:(1)在材料选择方面,可在规范允许的条件下,考虑使用发热量低、初凝时间较长的水泥品种来代替普通硅酸盐水泥。
如矿渣硅酸盐水泥、火山灰质硅酸盐水泥、粉煤灰硅酸盐水泥。
应尽可能避免使用普通硅酸盐水泥,对于大体积混凝土则应严禁使用。
在浇筑条件允许的情况下,可适当增大粗细骨料的粒径,以减少每立方米混凝土的用水量和水泥用量,降低混凝土发热量。
要严格控制砂、石的含泥量。
石子含泥量控制在1%以内,砂子含泥量控制在2%以内,以免增加混凝土收缩及降低混凝土的抗拉强度。
另外,还可向骨料中洒水,以促进蒸发冷却来降低混凝土的温度。
在水质有保证的前提下,可使用冷水(如地下水、并水等)湿润,其冷却效果会更好。
(2)通过使用减水剂来达到在保持混凝土和易性不变的情况下降低混凝土拌合水量的效果。
使用减水剂,可使混凝土在和易性不变,水泥用量不变的情况下,减水10—15%,而强度提高15—20%。
另外,在一些需要高坍落度的混凝土中,使用减水剂可以在用水量不变的情况下,坍落度增大10—20cm。
减水剂还能够减小拌合过程中骨料颗粒之间的摩擦,减轻搅拌机鼓筒中的热积聚。
(3)使用缓凝剂,可以防止在温度较高,运输距离较远的情况下,混凝土拌合物发生过早凝结,使坍落度下降.影响浇筑质量。
但应保证缓凝剂的掺量正确。
(4)安排好施工计划,尽量避免在每日最高气温时浇筑混凝土。
在空气干燥的条件下,晚间浇筑的混凝土受风和温度的影响相对减少。
同时混凝土可在接近日出时终凝,这时的相对湿度最高,因而早期干燥和开裂的可能性最小。
(5)除按计算量加拌合水以调整规定的坍落度外,不应在工地上另加拌合水。
二、浇筑和修整时的措施混凝土搅拌机出料后,经运输、卸料、泵送、下料、振捣等工序后,混凝土温度即浇筑温度也需要加以控制。
(1)准备好施工用的各种设备,做好施工人员的组织安排,在浇筑刚开始时更应特别注意。
与混凝土接触的各种工具、机具、设备和材料等,如浇筑溜槽、输送机、泵管、混凝土浇筑导管、钢筋、手推车等,不要直接受到阳光暴晒,可在使用之前进行适当的湿润冷却。
应准备好备用振捣器,因为在夏季混凝土施工时振捣器易损坏。
要使用温度计检测到工地上的混凝土温度,在必要时可要求搅拌厂予以调节。
(2)混凝土浇筑前应先湿润基层,用冷水湿润模板,然后再浇筑混凝土。
(3)夏季浇筑混凝土要精心计划,在保证连续浇筑,不造成人为施工缝的前提下,应尽量扩大浇筑工作面,放缓浇筑速度,减少浇筑层厚度,以保证浇筑过程中混凝土有一定的散热机会。
要组织好振捣器的振点及走向,保证混凝土振捣密实,防止漏振。
(4)当发现混凝土有塑性收缩开裂的可能性时,应采取措施控制混凝土表面的水分蒸发。
例如在新浇筑混凝土的表面用喷雾器喷洒一层薄膜养生液等。
在干燥条件下,混凝土浇筑和整平后应及时加以覆盖。
(5)当混凝土表面上仍有泌水时不要进行混凝土的修整。
三、混凝土的养护措施。
夏季浇筑的混凝土,养护十分重要。
混凝土的养护,就是使混凝土具有一定的温度和湿度,而逐渐硬化。
养护不良可使混凝土强度降低,或使表面迅速出现收缩裂缝等。
(1)在修整作业完成后或混凝土初凝后应立即进行养护。
规范规定,当温度在25℃以下时,应在浇筑完毕后的12小时内对混凝土加以覆盖和浇水;但温度超过25℃时,覆盖和浇水的时间不能迟于6小时。
(2)优先采用水养护方法连续养护。
在混凝土浇筑后的前一两天,应保证混凝土处于充分湿润的状态。
应严格遵守国家标准对混凝土养护龄期的规定,硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥拌制的混凝土养护时间不得少于7昼夜,而掺用缓凝性外加剂或有抗渗性要求的混凝土,养护时间不得少于14昼夜。
(3)对于不易浇水养护的高耸结构、大面积混土,可在已凝结的混凝土表面喷涂塑料熔液,如氯乙烯树脂溶液等。
待溶液挥发后,形成塑料膜,使混凝土与空气隔绝,阻止水分蒸发.以保证水化作用正常进行。
白色塑料溶液所形成的塑料膜还能反射阳光,减少热量吸收,抑制混凝土温度的升高。
(4)已浇筑的混凝土,强度达到1.2N/mm2后,方允许施工人员在混凝土上进行其它操作。
(5)当混凝土强度值达到规定要求时,方可拆除模板。
拆模后,最好为混凝土表面提供潮湿覆盖层,以保证混凝后期强度仍能较快地增长。
