季节性施工专项施工方案
- 格式:doc
- 大小:99.50 KB
- 文档页数:19
季节性施工专项施工方案一、施工项目概述本施工方案针对季节性施工项目进行规划和组织,以确保施工工作按照季节性要求进行,并保证施工质量和进度的同时,最大限度的保护环境。
二、施工项目类型及选择根据气候季节特点,将施工项目划分为冬季施工、夏季施工和雨季施工等不同类型,并根据项目实际情况选择合适的施工类型。
三、冬季施工1.施工范围:主要适用于北方寒冷地区,气温较低,地面可能有结冰和积雪的情况下的施工。
2.施工要点:a.选用保温材料:施工期间要采取有效的保温措施,例如在施工现场搭建临时棚屋或者设立塑料帐篷等,以有效保暖。
b.防止地面结冰和积雪:施工现场的道路和工地周围必须及时清扫积雪,并采取防滑措施,例如撒盐或者铺设橡胶地垫等。
c.密切关注天气变化:及时获取天气预报,避免在恶劣天气条件下进行施工,确保工人的人身安全。
d.防火措施:在施工现场设置灭火器,并告知工人有关火源的使用和保护措施。
四、夏季施工1.施工范围:主要适用于南方炎热地区,气温较高,日照时间长的情况下的施工。
2.施工要点:a.防暑措施:施工现场要设置遮阳设施,并提供充足的饮用水,提醒工人及时补充水分,并安排适当的休息时间。
b.防止中暑:加强对工人的健康监测,及时发现中暑症状并进行急救。
c.防雷防电措施:施工现场要设置避雷针,避免雷击事故的发生;施工过程中,要注意电气设备的使用和检查,确保安全。
五、雨季施工1.施工范围:主要适用于夏季和秋季,气温高、多降雨的地区。
2.施工要点:a.排水设施:施工现场要做好排水设施,及时清理排水管道,确保排水畅通。
b.防水措施:对需要进行防水处理的工程,要严格按照施工规范进行操作,确保防水效果。
c.材料防潮:在施工过程中,要严密封存和保护水泥、砂浆等防止因潮湿而导致质量下降。
d.强化现场安全:注意施工现场的走道和施工台面的防滑措施,加强对高处作业的安全管理。
六、环境保护1.施工废弃物处理:施工现场产生的废弃物要分类、妥善处理,避免对环境造成污染。
季节性施工方案范文一、春季施工方案:1.环境准备:清理冬季堆积的雪,保持施工场地干净;检查和修复因低温天气而受损的设备和设施。
2.地基处理:在冰雪融化后,进行地基处理,包括清理污泥、砂石等,在需要的地方进行填充和夯实。
3.基础施工:由于春季雨水多,需要采取防水措施,如地下室防水、道路防水等。
4.施工材料:选用符合春季环境要求的施工材料,如特殊的水泥、沥青等,以适应春季湿度大的特点。
5.施工安全:春季天气多变,要针对雨雪天气采取相应的施工措施,如加强安全防护措施,提高工人的安全意识。
6.施工进度:根据降雨情况和天气变化,合理安排施工进度,调整工期计划,确保施工质量和进度。
二、夏季施工方案:1.防暑降温:夏季气温高,要做好工人的防暑降温工作,提供充足的饮水和休息时间,安排工作时间避开高温时段。
2.施工安全:在高温天气下,特别需要注意防晒、防中暑等安全问题,提供遮阳设施和防晒防尘用品,提醒工人注意防范。
3.施工材料:夏季气温高,要选择耐高温的施工材料,避免材料老化和变形。
4.环境保护:夏季是蚊虫滋生的季节,要采取相应的防治措施,保持施工场地的清洁卫生。
5.施工进度:夏季高温时段较长,可以适当增加施工班次,以提高施工进度和效率。
三、秋季施工方案:1.环境清理:秋季树叶落叶较多,需定期清理,以确保施工场地的清洁卫生。
2.基础施工:秋季气温适中,适合进行基础施工,如地基处理和混凝土浇筑等。
3.施工材料:秋季气温适中,施工材料不易老化和变形,可选用一般的施工材料。
4.施工安全:秋季有雨天和台风等天气,需要加强施工现场的安全保护工作,提高施工人员的安全意识。
5.施工进度:根据降雨情况和天气变化,合理安排施工进度,确保施工质量和进度。
四、冬季施工方案:1.清雪除冰:冬季要及时清除施工场地堆积的雪和冰,确保施工场地的安全。
2.施工材料:冬季气温低,需要选用耐低温的施工材料,避免因气温低导致材料凝固或变形。
3.防寒保暖:冬季气温较低,要保证工人的防寒保暖,提供保暖设施和防寒用品。
季节性施工专项施工方案47509
1.施工计划
首先,根据季节性因素,制定详细的施工计划。
考虑到季节变化导致的气温、降雨量等因素,合理安排不同工序的施工时间和顺序,以最大程度地减少季节性因素对施工工期的影响。
在施工计划中,还应考虑到季节性施工的风险和不确定性,留出适当的时间缓冲。
2.安全措施
由于季节性施工往往在特殊的气候和环境条件下进行,所以在施工方案中应加强安全措施的考虑。
特别是对于雨雪天气和高温天气,应采取相应的安全措施,如加强现场保护、提供适当的防护设备和教育培训、控制工作时间等,以确保施工人员的身体健康和工作安全。
3.质量管理措施
对于季节性施工,由于特殊的气候条件可能对施工质量造成影响,因此在施工方案中应制定相应的质量管理措施。
例如,在施工过程中,加强材料的保护和检验,合理控制施工过程中的温度和湿度,以确保材料和结构的质量符合要求。
同时,加强施工过程中的监控和检查,及时发现和解决质量问题,确保施工质量达到预期的要求。
4.配合与协调
5.环保措施
季节性施工应加强环境保护措施的考虑。
例如,在施工过程中,加强对水体的保护,合理使用和处理施工废水;加强施工现场的垃圾分类和清
理工作;减少施工过程中的噪音、振动等对周边环境的影响。
通过采取环保措施,对环境造成的影响最小化,保护生态环境的稳定。
季节性施工专项施工方案一、前期准备工作1. 了解施工项目的地理气候特点,确定施工的季节性影响因素。
2. 进行地质勘察,确保施工地基的稳定性和承载能力。
3. 制定施工计划和工期安排,考虑季节性因素对施工工期的影响。
4. 确保施工现场的安全,包括通风、渗水和防火等措施。
5. 申请必要的施工许可证和批准文件。
二、春季施工方案1. 检查和维护设备,确保设备的正常运行。
2. 清理施工现场,清除积水和杂草。
3. 检查和修复施工道路,确保道路的平整和安全。
4. 开展基础工程施工,包括地下管道敷设和基础填充等工作。
5. 进行建筑结构施工,包括钢筋混凝土浇筑和砌筑等工作。
6. 进行室内装饰和外装修工程,包括墙面涂料和地板铺设等工作。
三、夏季施工方案1. 控制施工现场的温度和湿度,提供充足的清凉水和通风设备。
2. 提前计划施工活动,避免在高温时段进行重体力劳动。
3. 定期给工人补充水分和补充营养,保证工人的健康和工作效率。
4. 加强施工现场的防暑降温工作,包括设置遮阳棚和喷洒凉水等措施。
5. 加强监测施工材料的质量和稳定性,避免受高温影响而产生质量问题。
6. 定期检查和维护机械设备,确保设备的正常运行和安全使用。
四、秋季施工方案1. 清理施工现场,清除积水和残渣。
2. 进行室内装饰工程,包括墙面涂料和地板铺设等工作。
3. 检查和修复施工道路,确保道路的平整和安全。
4. 进行室外管道敷设和土方工程等工作。
5. 进行园林景观工程,包括绿化和道路照明等工作。
6. 检查和维护施工设备,确保设备的正常运行和安全使用。
五、冬季施工方案1. 控制施工现场的温度和湿度,提供充足的取暖设备和保暖用品。
2. 定期检查和维护机械设备,确保设备的正常运行和安全使用。
3. 进行室内装饰工程,包括墙面涂料和地板铺设等工作。
4. 进行室外管道敷设和土方工程等工作。
5. 加强施工现场的防雪保温工作,包括搭建遮阳棚和喷洒保温剂等措施。
6. 加强施工现场的安全管理,确保工人的安全和施工设备的安全。
1 季节性施工措施及方案1.1 季节性施工概况如皋的气候基本特征是四季分明,气候温和,雨水充沛,日照充足,无霜期较长。
如皋属亚热带,属东亚季风区的一部分。
受太阳辐射和季风环流的影响,形成了冬季低温少雨量夏季高温多雨,四季分明的亚热带季风气候。
由于距海较近,受海洋调节较明显,气温的日较差和年较差都较小。
近海的位置使得如皋深受夏季风的影响,水汽充足,降水充沛,年降雨量在1000毫米以上。
降水主要集中于夏季,但是,由于夏季风势力各年强弱不等,因而降水量的年际变化较大。
全市年平均太阳辐射总量为476090焦耳/平方厘米,年平均风速为3.3米/秒。
梅雨显著,夏雨集中;梅雨是南方地区的气候特色之一,而且差异很大,一般入梅期在6月中旬,出梅期在7月中旬的旬初,梅雨期近一个月。
最早入梅在5月底,最迟出梅可至7月底。
夏雨集中是季风气候的特征之一,是雨带缓行北上的结果,夏雨集中程度越向北越大,6、7、8三个月自南向北占全年降水量的35-45%。
本工程将历经数个冬季和雨季,期间还会经历台风、高温等特殊季节。
综合本工程总体工期网络计划安排,我单位将在施工组织,现场管理和总包协调方面采取一系列有效措施,保证工程的顺利进行。

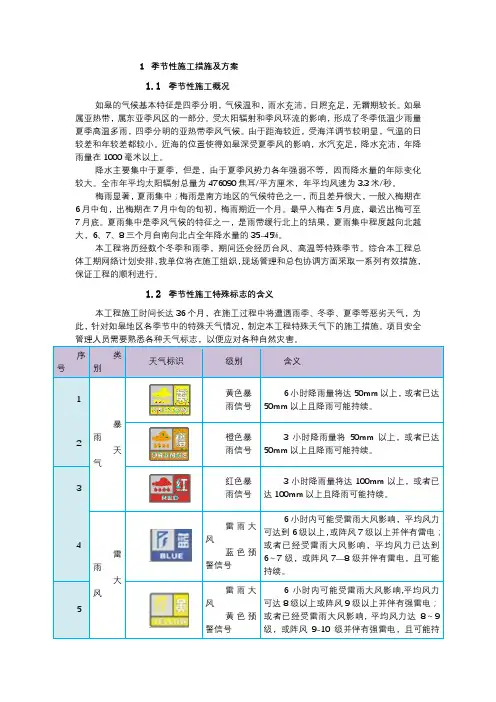

1.2 季节性施工特殊标志的含义本工程施工时间长达36个月,在施工过程中将遭遇雨季、冬季、夏季等恶劣天气,为此,针对如皋地区各季节中的特殊天气情况,制定本工程特殊天气下的施工措施。
项目安全1.3 雨季施工措施及方案1.3.1 雨季施工概述如皋市降水特征主要有:年平均降水量在1000mm,夏季6-8月降水最多,春季次之,冬季最少。
时冷时暖,时晴时雨为如皋市春季气候的特色。
春季3、4、5三个月降水量较多。
梅雨显著,夏雨集中。
梅雨是本地区的气候特色之一,而且差异很大,一般入梅期在6月中旬,出梅期在7月中旬的旬初,梅雨期近一个月。
最早入梅在5月底,最迟出梅可至7月底。
夏雨集中是季风气候的特征之一,是雨带缓行北上的结果,夏雨集中程度越向北越大,6、7、8三个月自南向北占全年降水量的35-45%。
湖州顺利爆破工程有限企业新建综合楼装修工程季节性施工专项施工方案(雨季防汛、狂风防台、高温防暑、冬天御寒)一、工程概略工程名称:湖州顺利爆破工程有限企业新建综合楼装饰工程建设地址:湖州开发区塘口片区 5号地块内建设规模:总建筑面积约 5968.1 平方米,五层要求质量标准:合格建设单位:湖州顺利爆破工程有限企业设计单位:湖州市城市规划设计研究院监理单位:浙江科诚建设监理有限企业施工单位:浙江湖州市建工企业装饰有限企业建设工期: 120 日历天二、季节性施工组织机构2.1. 季节性施工领导小组本工程依据项目实质状况在孟海荣的指导下, 联合湖州当地的实质状况 , 项目部组建以项目经理为组长,项目书记、项目总工和生产副经理为副组长,安全总监和各部门主要负责人为组员的雨季防汛、狂风防台、高温防暑施工领导小组,负责区间施工部署及监控实行。
组长:孟海荣副组长:施华东组员:聂润华、李跃迪、张顺根、孙华、邵高洁2.2. 领导小组职责1)、为贯彻传达业主及上司有关部门对于雨季防汛、狂风防台、高温防暑工作指示及要求,领导及部署本标段的雨季防汛、狂风防台、高温防暑工作,指挥救灾抢险、灾后恢复工作。
2)、紧迫状况下安排专人与地方有关政府部门、居委会或街道做事处联系,获得有关信息和按一致要求做好雨季防汛、狂风防台、高温防暑的准备工作。
3)、采集天气状况信息,必需时应与无锡市气象局进行联系,查问气温、汛情、台风状况。
4)、招集各作业班组召开雨季防汛、狂风防台、高温防暑工作会议,部署详细工作。
5)、安排专人日夜值班,并负责天气预告的收听和公布,并做好记录,把状况实时传达给领导小组组长。
6)、组织检查雨季防汛、狂风防台、高温防暑举措落真相况,检查各样起重机械的加固状况,检查雨季防汛、狂风防台、高温防暑物质贮备及到位状况,并做记录。
7)、当气象台公布雨季防汛、狂风防台、高温防暑预警信号时公布歇工指令,所有施工人员无条件按撤出程序所有撤退施工现场。
冬期雨期季节性专项施工方案冬期和雨期是施工季节中常见的季节性问题,对于施工项目的顺利进行会带来一定的困难。
然而,通过制定合理的专项施工方案,可以最大限度地减少天气因素对工程进展的影响。
下面是一个冬期和雨期的季节性专项施工方案,旨在帮助工程项目顺利进行。
1.施工材料保温在冬季施工中,由于气温低,很多施工材料的性能会受到影响。
为了保证施工质量,可以采取以下措施:-对于水泥和混凝土等材料,可以在施工现场搭建保温棚,以保持温度稳定。
-施工过程中,可以加热施工材料,提高其适用温度。
2.冻土处理在冬季施工中,遇到冻土的情况比较常见。
为了避免冻土对施工造成的影响,可以采取以下措施:-在施工前进行冻土勘测,了解冻土的深度和稳定性。
-对于有冻土存在的区域,可以使用加热设备或者改变施工工艺来处理冻土。
3.施工设备保养在冬季施工中,由于气温低,机械设备容易出现故障。
为了保证施工进度,可以采取以下措施:-对机械设备进行定期保养,包括润滑、清洗等。
-在机械设备运行时,加强设备的保温,以提高设备的工作效率。
4.安全措施在冬季施工中,由于天气条件恶劣,安全风险会增加。
为了保证工人的安全,可以采取以下措施:-加强工人的安全教育,提高其安全意识。
-在施工现场设置防滑设施,如防滑垫、防滑板等。
-提供适宜的工作服装和防寒措施,保护工人的身体健康。
1.泥土保护在雨季施工中,由于雨水的冲刷,泥土容易流失,造成易液化等问题。
为了保护泥土,可以采取以下措施:-在施工现场设置排水系统,及时排走雨水。
-在施工现场覆盖防护层,防止泥土流失。
-对于泥土易液化的区域,可以采取加固措施,提高地基的稳定性。
2.建筑材料保护在雨季施工中,建筑材料容易受潮和受损,影响施工进度和质量。
为了保护建筑材料,可以采取以下措施:-对于易受潮的建筑材料,可以在施工现场搭建防雨棚。
-对于已经潮湿的建筑材料,可以进行烘干处理,确保材料的质量。
3.施工工艺调整在雨季施工中,由于天气原因,施工工艺可能需要调整。
2023年季节性施工专项施工方案一、背景简介随着城市建设的不断发展,季节性施工已成为建设项目中必不可少的一环。
2023年的季节性施工需要充分考虑天气、气温等因素,以确保施工的顺利进行。
本施工方案旨在制定出一套详细、科学、可操作的施工方案,以确保项目质量和工期的顺利完成。
二、目标和任务1. 目标:根据项目计划要求,确保施工质量和进度。
2. 任务:合理安排施工人员、设备,充分利用季节特点,提高施工效率。
三、施工内容和方式1. 施工内容本方案主要包括以下施工内容:道路建设、桥梁建设、地基处理、护坡工程等。
2. 施工方式按照施工计划的要求,采用适合季节的施工方式,如夏季可采用机械化施工,冬季可采用人工施工。
同时,根据不同的施工内容采取合适的施工方法。
四、施工组织和管理1. 施工组织(1)项目部:负责整个项目的组织和管理工作,包括人员配备、资金管理、协调工作等。
(2)技术部:负责项目的技术方案制定、施工图纸审查、质量控制等工作。
(3)施工班组:根据工程任务划分为若干施工小组,负责具体的施工任务。
2. 施工管理(1)项目部加强对施工过程的监督和管理,及时解决施工中的问题,确保施工的顺利进行。
(2)加强项目部和施工班组之间的沟通与协调,确保施工进度和质量。
(3)加强对施工人员的培训,提高施工质量和安全意识。
五、安全生产和环境保护1. 安全生产(1)加强施工人员的安全教育,提高安全生产意识。
(2)编制详细的施工安全措施,确保施工人员的人身安全。
(3)进行定期的安全检查,及时发现和解决安全隐患。
2. 环境保护(1)根据施工过程中的环境要求,制定详细的环境保护措施。
(2)妥善处理施工过程中产生的废弃物和污水,确保不对环境造成污染。
六、质量控制1. 施工前准备:对施工材料进行检测和验收,确保符合要求。
2. 施工过程控制:加强对施工过程的监督,及时发现和处理问题。
3. 施工质量检查:进行定期的施工质量检查,确保施工质量符合要求。
目录一、前言二、工程概述及特点三、夏季施工方案1、夏季施工准备2、夏季施工质量控制措施3、夏季高温施工安全措施4、中暑应急预案四、雨季施工方案1、雨季施工准备2、雨季施工防火要求3、雨季施工质量控制措施4、防台、防汛应急预案季节性专项施工方案一、前言相对于市政工程的特殊性,不同季节对市政工程的质量、安全、工期等各方面影响比较大。
比如气象条件:温度、湿度、降雨、严寒等都直接影响施工质量,尤其是混凝土工程、土方工程、深基础及高空作业等深受季节性条件影响,但气象条件我们无法改变,只能针对不同季节不同天气应做好季节性施工准备,根据现场实际情况,施工区域内实际气候条件编制季节性施工专项方案,并采取有针对性的质量、安全措施,降低或者避免季节性环境因素对事故质量的影响。
二、工程概述及特点1、地理环境及工程内容:本工程位于花桥国际商务城北部工业区新生路北侧,南北向为东一路延伸段起点为东一路交叉口边缘(CK0+006.005);终点桩号为(CK0+590.00)道路全长为584 M。
道路等级为城市Ⅱ级支路,设计车速为30KM/h,抗震设防烈度:7度。
设计内容包括:道路工程、雨污水工程。
道路标准断面为:5M 绿化带+12M车行道+5M绿化带,道路红线宽度为22M道路面层采用沥青砼路面,排水工程采用雨、污分流制。
道路结构层次自下而上为:60㎝厚6%灰土、20㎝厚8%灰土、20㎝厚10%灰土、36㎝水泥稳定碎石、8㎝中粒式沥青砼、4㎝细粒式沥青砼。
2、气候、水文条件:根据昆山历年气候,春季大部分时间为阴雨天气;夏季最高气温可达40℃以上,夏季常有雷阵雨;冬季最低气温可达0℃以下,常有雨雪天气。
昆山地区年平均气温16.70C,最低气温-4.70C,最高气温37.10C。
近五年平均降水量907.5MM,主要集中在七月至九月。
拟建道路工程位于昆山工业区内,属于长江三角洲冲积平原地貌,场地较为平整,水位埋深1.0~1.5M,相当于吴淞高程2.4~2.61M.抗震设防烈度为7度。
引言:建筑工程季节性施工是指根据当地气候条件和季节变化,在不同的季节选择不同的施工方案,以达到最佳的工程效果。
合理的季节性施工方案可以确保工程质量和进度的同时,最大程度地减少不利气候条件对施工造成的影响。
本文将从五个方面详细阐述建筑工程季节性施工的专项方案。
概述:建筑工程的季节性施工方案在每个季节都有其独特的要求和操作。
根据不同的季节,施工方案需要针对气候条件进行调整,包括温度、湿度、降雨等因素。
合理而科学的施工方案不仅可以提高施工效率,还能够保证施工质量与工程安全。
正文内容:1.春季施工专项方案1.1土地准备:春季地面通常湿润,需要进行有效的排水工作,保证施工区域足够干燥。
1.2地基处理:春季地基容易受潮,应采取适当的措施保证地基稳固,如加强地基排水、防止沉降等。
1.3施工材料选择:春季湿润的气候条件会对施工材料造成影响,要选择适应湿润环境的材料,如使用特殊的防水涂料等。
1.4安全措施:春季天气多变,工地安全尤为重要,必须加强安全教育和培训,确保工人的安全意识和安全操作。
2.夏季施工专项方案2.1高温防护:夏季季节气温高,施工人员应做好防暑降温工作,如提供充足的饮水、遮阳设施等。
2.2施工时间安排:夏季白天温度高,施工时间可适当安排在清晨和傍晚,避免高温时段施工以减少安全隐患。
2.3施工材料储存:夏季湿度大,施工材料的储存应注意防潮防晒,以免变质、受潮。
2.4施工人员轮岗:夏季高温会对施工人员身体造成不良影响,应当进行轮岗,不断补充体力和水分。
3.秋季施工专项方案3.1天气调查:秋季气候多变,施工前需对天气做出准确预测,以合理安排施工时间。
3.2施工设备保养:秋季多风和降温,需要加强对施工设备的保养工作,提前检查设备状态,以确保设备运行正常。
3.3安全防护:秋季树叶积压较多,需加强清理工作,防止树叶堆积导致滑倒等安全问题。
3.4施工进度控制:秋季天气多变,施工进度易受到气候因素影响,需要根据天气预报及时调整施工计划。
目录一、工程概况 (1)二、季节性施工组织机构 (1)1、季节性施工领导小组 (1)2、领导小组职责 (1)三、季节性施工部署 (2)1、季节性施工准备 (2)2、季节性施工安排 (3)四、季节性施工措施 (3)1、雨季施工措施 (3)2、大风天气措施 (6)3、高温防暑施工措施 (7)五、冬季施工准备 (9)1、冬季施工技术准备 (9)2、冬季施工的管理 (10)3、冬季资源准备 (10)4、机械准备 (10)5、冬季施工现场管理 (10)6、具体措施 (11)六、灾害天气预警系统及针对措施 (18)1、灾害天气预警预案 (18)一、工程概况信阳市生活垃圾焚烧发电项目由光大环保能源(信阳)有限公司投资建设,中国核电工程有限公司设计,河南建材地质工程勘察院有限公司勘察,德邻联合工程有限公司监理,山东淄建集团有限公司承建,工程位于信阳市平桥区五里镇李楼村北。
该项目规模为处理生活垃圾2250吨/日的生活垃圾焚烧厂,其中一期项目焚烧炉采用2×750t/d设置,处理规模为1500吨/日,配套建设1台35MW 汽轮发电机组,余热锅炉采用中温次高压蒸汽锅炉(400℃,4MPa),土建一次建成,预留二期设备扩建位置,厂区内配套建设500吨/日的渗沥液处理站。
项目建(构)筑物由主要包含综合主厂房(卸料平台、垃圾仓、锅炉间、渣仓、烟气净化、汽机间、主控楼等)、烟囱(含钢内筒及保温)、上料坡道、综合水泵房、工业消防水池、冷却塔、飞灰稳定化暂存间、初期雨水收集池、油库油泵房、地磅房及地磅基础、渗滤液处理站、中水处理站、门卫、宿舍楼、食堂等单体。
厂区总图范围内的部分道路(含支路)、路灯照明、室外电缆沟、管沟、综合管网(生活给水管网、污水管网、消防水管网、雨水管网、暖通、生产给水管网等及其附属设施的检查井、阀门井、化粪池)等。
二、季节性施工组织机构1、季节性施工领导小组本工程根据项目实际情况,结合当地的实际情况,项目部组建以项目经理为组长,项目安全生产经理、项目技术负责人为副组长,安全负责人和各部门主要负责人为组员的雨季防汛、大风防台、高温防暑施工领导小组,负责区间施工部署及监控实施。
组长:汪宪伟副组长:卢有国、李君涛组员:殷象军、秦博、徐录、张富元、张鑫、王希明、王盟、胡春武2、领导小组职责1)、为贯彻传达业主及上级有关部门关于雨季防汛、大风防台、高温防暑工作指示及要求,领导及部署该工程的雨季防汛、大风防台、高温防暑工作,指挥救灾抢险、灾后恢复工作。
2)、紧急情况下安排专人与地方相关政府部门、居委会或街道办事处联系,取得相关信息和按统一要求做好雨季防汛、大风防台、高温防暑的准备工作。
3)、收集天气情况信息,必要时应与信阳市气象局进行联系,查询气温、汛情、台风情况。
4)、召集各作业班组召开雨季防汛、大风防台、高温防暑工作会议,部署具体工作。
5)、安排专人昼夜值班,并负责天气预报的收听和发布,并做好记录,把情况及时传达给领导小组组长。
6)、组织检查雨季防汛、大风防台、高温防暑措施落实情况,检查各种起重机械的加固状况,检查雨季防汛、大风防台、高温防暑物资储备及到位情况,并做记录。
7)、当气象台发布雨季防汛、大风防台、高温防暑预警信号时发布停工指令,所有施工人员无条件按撤出程序全部撤离施工现场。
应急人员处于待命状态,其他人员必须留在室内。
8)、暴雨、台风期间指挥抢险工作,解决交通、通讯等问题。
9)、各部门在暴雨、台风吹袭期间的情况要及时向领导小组通报,并认真做好过程记录。
10)、当暴雨、台风过后确认对本地不再构成影响时,由领导小组发布解除紧急状态的命令。
11)、暴雨、台风过后组织检查、记录、汇总现场损失情况并上报公司。
12)、总结每次防台防汛工作经验教训,提出进一步改进意见。
三、季节性施工部署1、季节性施工准备1)、技术准备:进入季节性施工前由项目工程部编制项目的季节性施工方案,明确季节性施工方法,经审批后作为指导项目季节性施工的依据。
2)、人员教育:季节性施工前应根据季节性施工方案和有关规范要求对施工人员做好雨季防汛、大风防台、高温防暑施工安全的培训教育工作,特别应加强对专业人员、特殊工种人员的培训,使施工人员对季节性施工的技术要点及安全、消防注意事项做到心中有数,确保雨季、大风、炎热天气施工的正常进行。
3)、物资准备:季节性施工所需物资必须于雨季、大风、高温天气施工前准备到位。
2、季节性施工安排1)、由于本工程同时施工的单项工程多,工期要求紧,为确保工程的如期竣工,完成对业主的承诺目标,尽量减少季节性施工阶段带来的不利影响,做好各项防护措施及方案,根据项目的施工进度情况,合理安排季节性施工项目。
2)、做好施工人员的季节性施工的培训工作,组织相关人员进行一次全面检查,施工现场防汛、防台、防暑等的准备工作,包括临时设施、机械设备及现场的施工总体安排等工作。
四、季节性施工措施1、雨季施工措施1.1、施工安排1)、储备足够的雨季施工物资和防雨物资。
2)、掌握天气预报和气象动态,必要时应与当地气象部门联系,以利安排施工生产计划。
3)、维护好现场施工便道,疏通便道两侧的排水沟,做到雨后车辆即可通行,降低雨季对施工的干扰。
4)、做好物资、设备的防淋、防湿工作,对钢筋和机电设备等做好覆盖,主材料、机具要估计到雨季施工期间的储备量。
1.2、雨季防汛物资储备与配置1)、砂石料:包括石料、沙料和石子各200m3;2)、木材:在防汛抢险中常用于护坡、堵口、扎排防浪等,木材100 m3。
3)、编织物料:包括麻袋、编制袋、编织布等。
麻袋、编织袋等在防汛抢险中有抢堵、缓冲、护坡、铺垫等用途,储量不得少于1000只。
4)、照明设备:便携式防汛工作灯、防汛柴油发电机组等,用于防汛抢险照明。
5)、防汛救生设备:主要有救生衣、救生圈等,主要用于紧急转移洪水淹没区施工人员。
1.3、基坑、桩基施工1)、雨季进行土方与基础工程时,土方开挖前备好水泵。
2)、雨季进行基础施工,人工或机械挖土时,应按照要求对基坑进行钢板桩支护,并设置相应内支撑,对个别地质较为特殊或基坑变形超出预计变形量的,可按规定放坡,对墙背适当卸除土体荷载,多备塑料布覆盖基坑周边土体。
基础挖完后及时组织打砼垫层,基坑周围设排水沟和集水井,随时保证基坑积水及时抽排。
3)、桩基施工前,要整平场地,四周做好排水沟,防止下雨时造成地表松软。
重型吊装机械、挖土机械、运输机械要防止场地下面有暗沟、暗洞造成施工机械沉陷。
4)、施工道路距基坑口不得小于5m。
5)、坑内施工随时注意边坡的稳定情况,发现裂缝和塌方及时组织撤离,采取加固措施并确认安全后,方可继续施工。
6)、基坑开挖时,应沿基坑边做场地平整,并在基坑四周,设截排水沟,防止地面水灌入基坑。
基坑垫层施工前应将坑底泥浆除净方可进行垫层施工。
7)、基坑回填应连续进行,尽快完成。
施工中注意雨情,雨前应及时夯完已填层,并做一定坡势,以利排除雨水。
回填时基坑集水要及时排掉,回填要分层夯实,严格控制回填的含水率,及时取样试验,将回填的含水量控制在设计要求范围内。
当回填土被雨水浸泡或出现“橡皮土”时,应挖出晾晒后重新回填。
8)、混凝土基础施工时考虑随时准备遮盖挡雨和排出积水,防止雨水浸泡、冲刷,影响质量。
9)、基坑开挖后,组织力量突击施工,并做好临时排水、防止水淹基坑。
10)、基础挡护工程做好施工过程中的汛期防洪抢险工作,确保施工的正常进行。
1.4、钢筋施工1)、钢筋应堆放在垫木或预制混凝土条形墩上,堆放地势高于周围地面,周围不得有积水,对加工好的钢筋要用塑料布覆盖,防止雨水对钢筋产生锈蚀,防止积水浸泡和泥土污染钢筋。
2)、锈蚀严重的钢筋使用前要进行除锈,并试验确定是否降级处理。
3)、进现场的钢筋要堆码整齐,下雨时盖塑料布进行保护。
加工钢筋尽量利用无雨天气施工。
1.5、模板施工1)、各施工现场模板堆施要下设垫木,上部采取防雨措施,周围不得有积水。
2)、模板支撑处地基应坚实或加好垫板,雨后及时检查支撑是否牢固。
将雨水及时排到排水沟内,防止场地内积水。
3)、拆模后,模板要及时修理并涂刷隔离剂。
4)、大模板堆放其自稳角要符合要求,吊装、运输、装拆、存放,必须稳固可靠。
模板安装就位后,应设专人负责将钢模板串联,接通地线,防止漏电伤人。
1.6、脚手架施工1)、各工程队雨季施工用的脚手架、缆风绳等定期进行安全检查,对施工脚手架周围的排水设施要进行认真地清理和修复,确保排水有效,不冲不淹,不陷不沉发现问题及时处理。
2)、脚手架地基应坚实,立杆下应设垫木或垫块,并注意排水,架子应设扫地杆、斜撑、剪刀撑,并与建筑物拉结牢固。
3)、在每次大风或雨后,必须组织人员对脚手架及基础进行复查,应特别注意架子的搭设质量和安全要求,发现问题及时整改。
4)、边坡施工必须设置防护栏杆。
5)、人行通道的坡度要适当,钉好防滑条,防滑条间距不大于300mm,并定期派人清扫通道上的积泥。
6)、雨后高空作业人员应穿胶底鞋,注意防滑。
7)、雨季施工期间对架子工程安排专人巡查维修,确保使用安全。
8)、外防护的脚手架高于建筑物应做好防雷接地。
9)、雷雨天气应注意安排工作,避免作业人员直接暴露在建筑物最高处,防止雷电直接伤人。
1.7、砼施工本工程中主要为混凝土施工,在砼施工过程中,遇到雨季施工时应周密安排,尽量避免在雨天浇筑,并采取以下措施:1)、混凝土浇筑前应和当地气象站进行联系,有大雨和中雨均不得浇筑,雨季区间须提前准备足够的防雨设施和覆盖用的油布,塑料布等,若因浇筑过程中发生下雨时,并及时进行搭设雨蓬并覆盖已浇筑的(或浇筑好的)砼面上,避免被雨水冲刷。
2)、刚浇好的砼若遇雨,不宜用草包直接覆盖,采用下面用塑料薄膜,上面再盖草袋,否则草包受雨淋后会污染砼表面,影响砼面层色泽。
3)、雨季混凝土施工要充分做好运输,劳力准备,使浇筑、振捣各工序间距要缩短,中间遇雨即盖上蓬布继续施工,尽量坚持完成,反对盲目施工,绝对杜绝纵向、竖向施工缝。
4)、在砼初凝后立即进行养护,覆盖防止阳光直射。
优先采用彩条布覆盖养护方法,连续养护。
在砼浇筑后的1~7天,应保证砼处于充分湿润状态,并应严格遵守国家标准规定的养护龄期。
5)、当完成规定的养护时间后拆模时,最好为其表面提供潮湿的覆盖层。
2、大风天气措施2.1、大风天气施工安排1)、及时收听天气预报,与气象预报部门保持联系,防止大风天气的突然袭击;2)、对项目部临建设施、模板支架、脚手管架等进行全面仔细的防风安全检查,检查包括加固揽风绳的安装、各类标志标牌的固定、连接螺栓等的固定是否牢固可靠。
对存在安全隐患的部位进行整改,安排专人进行复查。
3)、在脚手架等高处作业完成后,需将所有的零件、工具、废弃物清理干净,避免因大风吹落造成的伤人、伤物事故。
