路面水稳下基层试验段施工技术总结在业主及监理的大力支持下,我项目部经过充分的前期准备工作后,于2019年12月27日顺利地进行了路面水稳基层试验段的铺筑工作。
经过对试验段全过程的跟踪检测,取得了可以指导正常施工的技术参数,为今后路面水稳下基层大规模施工提供了标准和技术依据,现将试验段有关情况总结如下:一、试验段铺筑情况我部于2019年12月27日在K18+900~K19+100段左幅进行了路面水稳基层试验段的试铺。
铺筑长度200m ,平均宽度11.25 m。
经检测,各项技术指标全部满足《公路路面基层施工技术细则》、《招标文件》的规定。
现将试验段人员、材料、机械设备准备情况,配合比检验情况,摊铺工艺及各项检测指标汇总。
二、试验段人员配置及分工情况三、机械设备配置情况路面水稳基层开工前,对主要设备的机况进行了检查和调试,使机械设备均处于良好的工作状态。
路面水稳基层试验段我部主要配备以下施工机械:主要施工机械一览表四、水稳基层试验段试验、测量设备配置情况试验和测量设备经过国家计量部门的检验标定,建立了相应的使用和保管台帐、操作规程,详见主要试验、测量设备一览表。
主要试验测量设备一览表五、配合比及原材料检测情况1.确定路面水稳基层混合料配合比的相关试验,最终确定最大干密度2.358g/㎝ 3,最佳含水量6.2%。
集料配合比例为16~26.5mm 碎石:36%,9.5~19mm 碎石:22%,4.75~9.5mm 碎石:17%,0~4.75mm 石屑:25%,水泥用量4.5% 。
2.集料:采用大丰石场生产的16.0~26.5㎜、9.5~19.0㎜、4.75~9.5㎜、0~4.75㎜的石料。
其各项技术指标检测结果如下:3.海南华盛水泥有限公司生产的天涯P.C32.5(缓凝)水泥,其主要技术指标及检测结果如下:六、试验段的施工过程(一)工艺流程我标段水泥稳定碎石基层采用中心站集中拌合法施工。
施工顺序为:准备下承层、施工放样、厂拌混合料、混合料运输、摊铺、碾压、养生。
水稳层试验段总结1、验证施工水泥稳定基层集料配合比例;2、摊铺混合料的松铺系数;3、确定标准的施工方法:①混合料数量控制②混合料的摊铺方法和适用机具③合适的拌和机械、拌合方法和拌和时间④混合料含水量的增减和控制方法⑤整平、整形处理的合适机具和方法⑥压实机械的选择组合、压实顺序、压实方法、压实速度和遍数⑦拌合、运输、摊铺和碾压机械的协调和配合⑧压实度的测试方法,初定每一作业段的最小检测数量,以满足规范要求频率为限。
4、确定摊铺及碾压的工作合理长度在试验路铺筑过程中确定了以下施工方法和数据:一、拌合1、拌合机具:采用500t/h(成都新筑500型)拌合机集中拌合,全机采用微电脑控制配合比。
拌合场位于勐卡镇公路K81公里左侧。
2、施工时水泥剂量为:5、0%;最大干密度2、254g/㎝3、最佳含水量7、6%。
3、含水量控制:采用配合比设计最佳含水量7、6为基准控制,晴天上午9:30至4:00含水量比最佳含水量提高0、5%到1%。
早晨和阴天施工时,根据实际情况比最佳含水量减少0、5%到1%。
4、拌合方法:混合料根据调速电机带动送料皮带依据电脑控制配合比配料,然后进入拌合缸混合,流水拌合。
二、运输1、运输机具及数量:试验路段合适的车辆数量为10辆。
随着运输距离的延长,适当增加自卸车辆。
2、为防止运输途中水份损失,运输车用棚布覆盖。
3、人工配合小挖掘机摊捕整平:专人指挥卸料,料堆均匀,间距合适。
三、摊铺1、摊铺机具及数量:平地机一台; 洒水车SCZ5141型一辆;2、松铺系数:施工前我部拟定松铺系数为1、32,松铺厚度为26、4cm,高程控制安排相应的技术人员设置水准观测点,施工完成50米后,按拟定的压实遍数碾压完成且检测合格后进行相应的高程测量。
发现压实变形为4~5cm, 压实厚度挖坑检测平均为21cm,后把上层松铺系数改为1、30即松铺厚度仍为26、0cm,碾压完成后检测厚度为20㎝,在以后铺筑的路段中,我们采用同样的松铺系数。

水稳试验段总结报告一、引言水稳试验是指在室内或校园内进行的对其中一地面材料进行的稳定性试验,主要目的是测试材料在水稳层中的稳定性和强度等性能。
本次试验对其中一种地面材料进行了水稳试验,以评估其在实际使用中的稳定性能,并为实际工程应用提供参考。
二、试验目的本次试验的目的是通过模拟实际工程条件,对地面材料进行水稳试验,了解其在水稳层中的稳定性能,并根据试验数据评估该材料的应用价值和适用范围。
三、试验材料与方法1.试验材料:选取了其中一种地面材料作为试验材料,其成分和性能指标如下:-成分:水泥、砂和骨料的混合物-性能指标:强度、稳定性、承载力等2.试验方法:-试验设备:采用了水稳试验机,能对试样施加统一的压力和振动。
-试验步骤:a.将试样置于试验机上,并施加统一的压力。
b.通过试验机的振动功能施加振动,模拟实际使用中的振动条件。
c.根据试验机的显示,记录试样的稳定性能、强度等数据。
四、试验结果与分析根据试验数据,我们对试样在水稳试验中的表现和性能进行了分析。
1.稳定性能:观察试样在振动过程中是否产生位移或破坏情况,以评估其稳定性。
根据试验结果,试样在振动过程中未产生明显的位移或破坏,稳定性较好。
2.强度指标:通过试验机的测力装置,记录试样在施加压力下的强度数据。
根据试验结果,试样在施加压力下能保持较好的强度,满足实际工程的要求。
3.承载能力:根据试样的尺寸和材料性能,计算试样的承载能力。
根据试验结果,试样具有较高的承载能力,能够承受大部分实际工程的荷载。
五、结论与建议根据试验结果和分析,我们得出以下结论和建议:1.该地面材料在水稳层中表现出较好的稳定性能和强度指标,适用于一般工程条件下的地面铺装。
2.考虑到该地面材料的成本和施工难度,建议在一些对稳定性要求不高的工程中应用,以降低成本和施工难度。
3.对于对稳定性要求较高的工程,建议在使用该地面材料前进行更加详细的试验和评估,以确保其能够满足实际工程的要求。

水稳级配碎石试验段总结首先,水稳级配碎石试验段的目的是确定石料的级配比例,以达到最佳的稳定性和密实度。
在试验段中,首先需要选取合适的试验石料,这些石料应具备一定的抗压强度和抗磨损性能,同时还应满足相关标准的要求。
其次,在试验段中需要进行粗石料的筛分和细石料的捡拣工作。
通过筛分和捡拣,可以将石料按照一定的粒径范围进行分类,从而为后续的试验工作提供基础数据。
然后,试验段中需要进行级配试验。
具体来说,可以采用干筛和湿筛两种方法进行试验。
干筛试验可用于确定石料的表面干体积密度、石料的孔隙率和饱和系数等重要参数。
湿筛试验则可用于确定石料的骨料系数、饱和度和孔隙体积等参数。
在试验段中,还需要进行沥青含量试验。
此试验可通过采用烘干法或溶剂提取法来进行。
通过对石料中的沥青进行分离和测定,可以确定石料中沥青的含量,从而为后续的沥青混凝土配合比设计提供基础数据。
最后,在试验段中,还应对试验石料的单一粒径强度进行测试。
具体来说,可以采用压碎试验法或冲击试验法来进行。
通过对试验石料的单一粒径强度进行测试,可以确定石料的抗压强度和抗冲击性能。
在水稳级配碎石试验段中,还需要注意以下几个问题。
首先,要注意试验石料的选择和采样,确保石料的代表性。
其次,要严格按照试验方法的要求进行试验操作,确保试验结果的准确性和可靠性。
另外,在试验过程中,还应注意对试验设备的维护和保养,确保试验设备的正常运行。
总之,水稳级配碎石试验段是确定沥青混凝土石料级配比例的重要环节。
通过试验,可以确定最佳的石料组成,从而保证沥青混凝土的质量和性能。
要确保试验结果的准确性和可靠性,需要注意试验石料的选择和采样,严格按照试验方法进行操作,同时还要注意对试验设备的维护和保养。
水泥稳定碎石基层试铺总结一、施工简况我标段在10月2日进行了水泥稳定碎石试验段的施工,具体桩号为K5+000~K5+200右幅辅道,底基层厚度为30cm,分两层铺筑。
试验段为第一层,铺筑厚度为15cm。
混合料采用WDB500拌和楼集中拌和。
施工时,混合料的摊铺采用一台ABG423摊铺机进行,松铺系数暂取1.40。
碾压采用徐工振动压路机两台和轮胎式压路机一台。
我们科学管理,精心施工,并及时进行总结,为今后大面积的施工提供依据。
二、试验目的1、验证用于施工的混合料配合比①调试拌和机,分别称出拌缸中不同规格的碎石、水泥、水的重量,测量其计量的准确性;②调整拌和时间,保证混合料均匀性;③检查混合料含水量、碎石级配、水泥剂量、7d无侧限抗压强度。
2、确定铺筑的松铺厚度和松铺系数3、确定标准施工方法①混合料配比的控制方法;②混合料摊铺方法和适用机具(包括摊铺机的行进速度、摊铺厚度的控制方式、梯队作业时摊铺机的间隔距离);③含水量的增加和控制方法;④压实机械的选择和组合、压实的顺序、速度和遍数,至少应选择两种确保能达到压实标准的碾压方案;⑤拌和、运输、摊铺和碾压机械的协调和配合。
4、确定每一碾压作业段的合适长度(我部建议以50m为宜)。
5、严密组织拌和、运输、碾压等工艺流程,缩短拌和到碾压完成时间。
6、质量检验内容、检验频率及检验方法。
7、试铺路面质量检验结果。
三、准备工作1、材料准备根据配合比设计材料,选择合格材料进场。
①水泥:水泥采用江阴海豹水泥P〃C32.5级水泥,7天抗压强度为3.5Mpa。
②集料:集料采用宜兴石灰岩,1#料为石灰岩9.5-31.5mm、2#料为石灰岩4.75-9.5mm、3#料为石灰岩0-4.75mm;集料的级配、压碎值,针片状含量经检验均符合要求。
③混合料的配合比设计我项目部试验室设计配合比进行试验,最后监理根据平行试验结果确定混合料的设计配合比为:1#料(9.5-31.5mm)∶2#料(4.75-9.5mm)∶3#料(0-4.75mm)=44%∶28%∶28%,水泥剂量为4.5%,最佳含水量5.2%,最大干密度2.35g/cm3。
水稳层试验段总结报告一、引言水稳层是公路路面结构中的重要层,其质量和性能直接影响到道路的使用寿命和运营安全。
因此,在道路建设过程中,进行水稳层试验段的建设和测试是必不可少的环节。
本报告旨在对水稳层试验段的建设和试验结果进行总结和分析。
二、试验段建设1.设计方案:试验段的设计方案参照了相关规范和标准,确定了水稳层的厚度、配合比及施工工艺等。
2.材料准备:采用了优质的石料、石粉和沥青作为试验段的主要材料,确保了试验段的质量和性能。
3.施工过程:试验段的施工采用了现代化的道路施工设备和技术,确保了施工质量的稳定性和可靠性。
三、试验结果分析1.物理性能测试:对试验段进行了密度、含水率、抗压强度等物理性能测试,结果表明试验段的物理性能符合规范要求。
2.稳定性试验:试验段在交通荷载下的变形和位移均在允许范围内,稳定性良好。
3.耐久性试验:通过模拟长期使用和环境影响,试验段的耐久性能良好,未出现明显的老化和损伤。
四、问题与改进措施1.施工过程中存在的问题:施工过程中可能存在的问题包括材料配比不准确、施工工艺不规范等。
2.改进措施:针对存在的问题,可以采取改进措施,如加强对材料质量的监控和管理、优化施工工艺等。
三、总结与展望1.总结:水稳层试验段的建设和试验结果表明,采用合理的设计方案、优质的材料和规范的施工工艺,可以获得良好的水稳层质量和性能。
2.展望:未来,随着公路建设的不断推进,水稳层试验段的建设和试验工作将变得更加重要。
我们应不断总结经验、创新技术,提高水稳层的质量和性能,为公路建设和运营提供更好的支持。
[1]《公路工程技术标准JTGB01-2024》[3]《石油沥青试验方法标准GB/T507-2024》[4]《路面试验方法标准JTGE50-2024》以上是对水稳层试验段的总结报告,通过对试验段建设和试验结果的分析,总结出了施工过程存在的问题和改进措施,并对未来的工作进行了展望。
希望本报告能为水稳层试验段的建设和试验提供一定的参考和指导。
G321线大纳路和S309线烂泥沟段公路改造工程建设项目水泥稳定碎石基层试验段施工总结一、试验路段概况为了探索路面施工机具的适应性及施工工艺,也为以后大面积施工提供经验及其相关数据,我部于2011年5月28日在G321线大纳路路面改造工程和S309线叙永县烂泥沟段公路改造工程(A标段K1696+950-K1697+150右幅,进行水泥稳定碎石基层试验段施工,摊铺长度为200m ,宽度为4m ,面积为800m 2,压实厚度为32cm 。
二、准备工作㈠、材料1、水泥:三鼎牌P.C32.52、碎石:15~31.5mm碎石46%,5~10mm碎石8%,10~15mm碎石15%3、砂:0~5mm机制砂4、水:饮用水㈡、混合料组成设计混合料的设计在项目工地试验室进行,本工地试验室由公司试验检测站授权且经监理工程师确认合格,并按照《公路工程无机结合料稳定材料试验规程》中规定的标准方法进行试验。
原材料的试验项目根据技术规范的规定进行检验。
混合料的组成设计符合《公路路面基层施工技术规范》的有关规定。
(附:水泥稳定碎石基层配合比试验报告)㈢、人员根据施工实际情况,我部组织参加水稳层铺设的前场15人、料场6人、检测2人,学习设计文件、相关技术规范,并进行了技术交底。
从现场施工反映看,相关人员到位,能满足生产、质检需要。
㈣、机械设备水稳施工机械成都大华CLT90多功能摊铺机1台、最大摊铺速度为16米/分钟、山推20T1台、振动压路机1台及料场400型冷拌机1套,施工前对所有设备都进行了检查,从现场施工过程反映,机械设备性能稳定、运转正常均能满足施工需要。
㈤、试验段检测设备水稳层施工所需的试验检测设备,滴定台、测压实度的灌砂筒等,施工前都已进行过标定。
在施工过程中能正常工作、发挥其检测功能,保证了试验段的工程质量。
三、施工过程工艺流程1、原路面处理①、在监理工程师及业主的监督指导下,对原路面进行了检查验收。
检查验收项目严格按照本合同《技术规范》和部颁《公路工程质量检验评定标准》的有关规定进行检查验收。
水稳基层试验段总结报告一、试验目的本次试验的目的是对水稳基层进行性能测试,评估其适用性和稳定性,为道路工程的建设提供科学依据。
通过试验,分析水稳基层在不同条件下的力学性能,评估其承载能力和变形特性,为后续工程设计和施工提供参考。
二、试验方法1.材料选择:选择符合国家标准要求的级配合适的碎石作为试验材料,根据设计要求使用正确比例的水泥和稳定剂。
2.试验设计:设计试验段的厚度、施工方式和荷载情况,考虑不同的条件下对水稳基层的影响。
3.施工过程:按照设计要求进行试验段的施工,保证材料的均匀性和稠度,以确保试验结果的可靠性。
4.试验项目:对试验段进行上荷试验、动力板载荷试验和冻融循环试验,评估试验段的强度、稳定性和抗变形能力。
三、试验结果及分析1.上荷试验:上荷试验结果表明,试验段在预定荷载下没有明显的破坏和沉陷,证明水稳基层的承载能力较好。
但在较大荷载下,试验段出现了局部裂缝和表面凹陷,可能是因为水稳基层的强度不足。
2.动力板载荷试验:试验结果显示,动力板载荷试验中,试验段的反弹模数较高,说明水稳基层表现出较好的稳定性和强度。
但在试验过程中,也出现了一些裂缝和破坏,可能是由于试验段中存在一些不合理的设计或施工缺陷。
3.冻融循环试验:冻融循环试验主要评估水稳基层在低温环境下的抗冻性能。
试验结果显示,在经历多次冻融循环后,试验段的稳定性和强度基本没有明显变化,而且没有出现明显的裂缝和破坏。
说明水稳基层具有良好的抗冻性能。
四、结论及建议1.水稳基层的承载能力较好,在正常荷载下表现出较好的稳定性和强度。
但在较大荷载下可能出现一些裂缝和破坏,需要进一步改进设计和施工工艺,以提高其承载能力。
2.水稳基层在动力板载荷试验中表现较好的稳定性和强度,但也需要注意施工缺陷的影响。
建议进一步加强材料的均匀性和稠密度控制,以确保试验段的稳定性。
3.水稳基层具有良好的抗冻性能,经过多次冻融循环后基本没有明显变化。
建议在实际工程中更加注重低温环境下的施工和养护,以提高水稳基层的抗冻性能。
水稳试验段施工1. 背景水稳试验段工程是公路建设中非常重要的一环,需要在施工前进行充分的准备和规划,避免在后期出现一系列问题。
本文对水稳试验段的施工进行,了本次施工的经验和不足,并对下一步施工提出了改进意见。
2. 施工准备2.1 设备准备在施工前,需要对所需要的设备进行清点和检验,确保设备完好可用。
同时,也需要保证设备的数量充足,避免因为设备不足而延误工程进度。
在施工过程中,设备的使用也需要保持良好的状态,及时维护和保养。
2.2 材料准备水稳试验段施工所需要的材料非常多,因此,在施工前需要进行充分的材料储备,确保材料的质量符合要求,数量充足。
在实际施工中,也需要注意材料的存储和使用方式,避免浪费和损坏。
3. 施工过程3.1 压实度要求在水稳试验段施工过程中,需要满足一定的压实度要求,否则会出现出现很多问题。
因此,在施工过程中,需要保持良好的施工质量,保证压实度符合要求。
3.2 施工管理在施工过程中,要加强现场管理,做好施工组织工作,确保施工过程中的各项工作得到有序开展。
同时,需要加强安全防范,保证施工安全。
3.3 技术要求在施工过程中,需要严格遵守技术要求和标准,保证施工质量。
在实际施工过程中,也需要加强技术指导,确保施工过程的顺利进行。
4. 不足和经验4.1 不足在本次施工中,我们也出现了一些不足,主要表现在施工管理和技术要求方面,具体如下:•施工管理方面,施工组织不够合理,施工进度较慢,影响了工程节点的进展。
•技术要求方面,部分操作流程不规范,对施工质量产生了一定的影响。
4.2 经验通过本次施工,我们也积累了一些宝贵的经验,具体如下:•设备维护保养要做好,确保设备能够正常使用。
•管理和监控要做好,确保施工进程的顺利进行。
•在施工过程中,时刻关注施工质量的要求,坚持严格执行技术标准。
5. 改进意见对于上述不足,我们也提出了一些改进意见,希望在下一步施工中能够得到一定的改善,具体如下:•施工管理方面,需要加强施工组织,完善施工进度安排,提高工程进展速度。

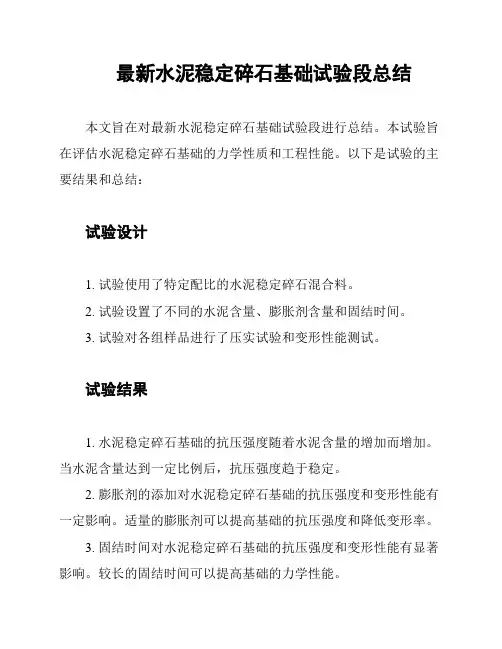

最新水泥稳定碎石基础试验段总结
本文旨在对最新水泥稳定碎石基础试验段进行总结。
本试验旨在评估水泥稳定碎石基础的力学性质和工程性能。
以下是试验的主要结果和总结:
试验设计
1. 试验使用了特定配比的水泥稳定碎石混合料。
2. 试验设置了不同的水泥含量、膨胀剂含量和固结时间。
3. 试验对各组样品进行了压实试验和变形性能测试。
试验结果
1. 水泥稳定碎石基础的抗压强度随着水泥含量的增加而增加。
当水泥含量达到一定比例后,抗压强度趋于稳定。
2. 膨胀剂的添加对水泥稳定碎石基础的抗压强度和变形性能有一定影响。
适量的膨胀剂可以提高基础的抗压强度和降低变形率。
3. 固结时间对水泥稳定碎石基础的抗压强度和变形性能有显著影响。
较长的固结时间可以提高基础的力学性能。
试验总结
综合以上试验结果,可以得出以下总结:
1. 水泥稳定碎石基础的抗压性能受到水泥含量、膨胀剂的添加和固结时间的影响。
2. 合理的水泥含量和膨胀剂添加量可以提高基础的力学性能。
3. 需要根据具体工程要求和材料条件选择合适的水泥含量和膨胀剂添加量。
4. 在设计水泥稳定碎石基础时,应考虑固结时间对基础性能的影响。
以上为最新水泥稳定碎石基础试验段总结。
根据以上结果和总结,可以为工程设计和施工提供参考依据。
需要进一步研究和实践验证以获得更准确的结论和适用性。
*请注意,以上内容仅根据题目描述进行总结,没有具体试验数据支持,仅供参考。
*。
水泥稳定碎石基层试验段总结报告一、试验目的:二、试验方法:1.材料选择:本次试验采用的水泥、碎石材料符合相关标准,其中水泥采用42.5级普通硅酸盐水泥,碎石材料采用规格符合要求的再生混凝土碎石。
2.施工工艺:试验段的基层施工采用机械铺设,碎石经过预处理后均匀铺设,然后在碎石表面喷洒水泥浆料,并进行辊压。
压实完成后,进行养护,并观察试验段的变形和破坏情况。
3.监测指标:对试验段进行力学性能和工程效果的监测,包括试验段的强度、变形、抗裂性能等指标的测试和分析。
三、试验结果与分析:1.力学性能:试验段经过养护后,试验结果表明其力学性能良好。
经抗压试验得知,试验段的抗压强度达到了设计要求,满足道路使用的承载力要求。
同时,试验段的抗折强度和抗冻性能也符合相关标准,能够在负荷和恶劣环境下保持稳定。
2.变形观测:试验段在加载过程中,变形主要集中在表面和边缘部分,中心位置变形相对较小。
经测量得知,变形值符合设计要求,且变形速率较慢,表明水泥稳定碎石基层具有较好的稳定性和变形控制能力。
3.抗裂性能:试验段经过加载后,表面未出现明显的裂缝,说明水泥稳定碎石基层具有较好的抗裂性能。
然而,部分观察到试验段边缘处出现少量的裂缝,可能是边缘约束条件不足导致的,需要进一步改进。
四、工程效果评价:本次试验的水泥稳定碎石基层在力学性能、变形特性和抗裂性能方面表现良好,满足了道路基层的要求。
基于试验结果,可以推断该材料在实际工程中具有较高的使用价值。
然而,在实际应用中仍需注意边缘约束和养护等细节,以进一步优化材料性能和延长使用寿命。
五、总结与建议:水泥稳定碎石基层是一种经济、环保且可行的基层材料,具有良好的力学性能和耐久性。
本次试验结果表明,水泥稳定碎石基层可以满足道路基层的要求,并具有较高的工程效果。
但在实际应用中,应注意边缘约束和养护等细节,以进一步优化材料的性能并延长使用寿命。
建议今后可以对水泥稳定碎石基层在更广泛范围内进行试验和观测,以便更好地评估其性能和效果。
水泥稳定碎石试验段总结1. 前言嘿,大家好!今天咱们来聊聊水泥稳定碎石的试验段。
这可不是一件轻松的事儿,但说实话,这其中的乐趣和收获,简直让人忍不住想要跟大家分享。
首先,我们得明白,什么是水泥稳定碎石。
简单来说,它就是把水泥和碎石混在一起,形成一种既坚固又耐用的材料,主要用在道路建设中。
想象一下,咱们走的每一条路,其实都和这玩意儿有千丝万缕的关系呢!2. 水泥稳定碎石的特性2.1 强度和耐久性说到强度,这玩意儿可真是出类拔萃,仿佛一个“抗打击”冠军。
水泥的加入,让碎石不再是那种脆弱的小家伙,而是变成了一个硬汉。
不信你看,经过水泥处理的碎石,能抵抗很多外部的压力和冲击,甚至能在恶劣天气下也稳如泰山。
真是个百战百胜的家伙啊!2.2 施工便捷再说说施工,嘿,这可真是个好消息。
以前咱们要修路,可得费不少周折。
但是有了水泥稳定碎石,施工简直像是在玩儿乐高,简单又省事。
只需要把水泥和碎石混合,随后铺开,压实,最后养护,就大功告成了。
真是“捷径”中的“捷径”,工人们心里那个美呀,想必会直呼“太简单了”!3. 试验段的实施3.1 准备工作不过,虽然看起来简单,但在实施之前,咱们可得做足功课。
首先,得选好材料。
碎石的粒径、质量可不能马虎,稍有不慎,就可能出现问题。
就像做饭一样,材料选得好,才能做出美味的菜肴嘛。
然后,就是场地的准备,得保证平整和干燥,绝不能让水泥和碎石搅和成一团糟。
这个过程可谓是“磨刀不误砍柴工”,越仔细,结果就越好。
3.2 实施过程到了实际操作的时候,大家可得齐心协力。
这可不是一个人的战斗,施工队的配合简直就像是一场华丽的舞蹈。
先将水泥和碎石按比例搅拌均匀,再用机械设备进行铺设和压实。
压得越实,未来的路面就越稳,仿佛为它打上了“金牌”标签,谁敢不服?而在养护阶段,保持适当的湿润,耐心等待,就像是在等一个熟透的水果,心里美滋滋的,想想就让人期待。
4. 总结与展望最后,试验段的总结可是关键环节。
这不仅是对整个过程的回顾,也是为未来的工作指明方向。
堆场水泥稳定碎石基层试验段总结编制单位:编制日期: 2017 年 1 月目录一、试验段施工概述 (1)二、执行规范标准 (1)三、试验段施工准备 (1)四、试验段施工方法 (2)五、数据收集及试验检测 (4)六、试验段总结结论 (5)七、附件 (8)水泥稳定碎石基层试验段总结一、试验段施工概述为确定水稳层采用机械化施工的适应性及施工工艺,也为后续水稳层大面积施工提供经验及相关施工控制参数,我部于2017年1月1日在堆场进行了水泥稳定碎石基层试验段施工,试验段分开挖区和回填区2个区域,开挖区试验段长50m,宽40m,水稳层设计厚度20cm,回填区试验段长50m,宽40m,水稳层设计厚度30cm;根据施工方案,20cm水稳层分一层进行施工,30cm分两层进行施工;本次试验段回填区只施工下部15cm;水稳层均为5%水泥稳定碎石基层。
二、执行规范标准1、《公路路基施工技术规范》(JTG F10-2006)2、《公路工程质量检验评定标准》(JTG F80/1-2004)3、《公路路面基层施工技术规范》(JTG034-2000)4、《公路工程无机结合料稳定材料试验规程》JTJ057-945、《公路工程集料试验规程》JTJE42-2005三、试验段施工准备1、人员准备试验段由负责全面工作,主要管理人员如下:总负责:现场技术负责:质检负责:测量员:试验负责:现场管理:安全员:摊铺、碾压作业人员:商品水稳层施工班组2、材料准备水泥稳定碎石基层混合料采用砼磊搅拌站商品水稳层,水泥含量5%,含水率%。
3、机械准备摊铺机械:摊铺机1台、平地机1台(已报验)。
碾压机械:20t振动压路机1台(已报验)。
养护设备:洒水车1台。
4、混合料配合比设计混合料配合比由商品搅拌站提供,工地试验室在拌和站进行原材料取样,按搅拌站提供配合比进行混合料拌制并制作试件,养护7天后验证强度。
经工地试验室验证满足设计要求,并报监理验证,监理单位验证后批准该配合比。
水泥稳定碎石试验段总结报告本标段水泥稳定碎石结构属于路面基层,沿线存在较多水稳调坡补坑槽现象,工程数量偏大。
为确保工程质量和工期,我单位按照设计文件和《公路路面基层施工技术规范》的要求,在路面基层正式施工以前,铺筑300米长的试验路段,通过试验来确定不同机具压实的最佳含水量、适宜的松铺厚度和相应的碾压遍数、最佳的机械配套和施工组织。
试验路段平均宽度为6.7m,经过一段时间的具体操作,试验路段施工业已完成,通过对有关指标的检测,均已合格,并已通过了施工自检。
现将试验段总结如下:一、工艺流程1、准备工作选定拌和场,(为便于管理,设拌和场于项目部附近,与地方协商解决好水电等问题)确定料源并取样检测送有资质的检测机构做配合比、原材料和标准试验。
清理下承层,向监理组递交试验段开工申请通知单。
批复后,由现场技术员恢复中线,并根据层厚进行放样。
2、备料计算试验段总工程量套配合比算出各类材料用量,组织车辆进料至现场。
3、拌和、铺料、整平、碾压通过装载机将各类碎石、爪子片和石粉装至集料箱,人工上水泥,通过拌和机的时间继电器控制拌和水量,经充分拌和,用自卸车运至带线路槽内,先检测松铺厚度。
然后人工伐料初平,检测含水量,接近或稍大于最佳含水量(5.8%)时,方可进行整平碾压工作。
由振动压路机稳压一遍后,暴露出潜在的不平整,人工继续找平,并对灰土堆或集料窝通过补料重新人工挖拌,并保证平整度符合要求,整平时注意控制横坡度以利排水。
用1台重型光轮压路机进行碾压。
碾压方法为先两边后中间,每次轮迹重叠30~50cm,速度先慢后快,最大速度不超过4km/h,接着再通过振动压路机先静压后开振动以增加碾压效果,检查碾压2、3、4遍时的压实度,直到达到97%为止,同时检测压实厚度。
4、检测压实结束后检测宽度、平整度及横坡度、中线偏差等指标,填写检验申请批复单,报请监理工程师检测批复。
部分地段松铺检测情况如下:5、施工中发现的问题及处理方法:机械拌和后如发现欠均匀,在人工整平时加以充分拌和。
目录一、工程概况 (2)二、试验段目的 (2)三、试验段位置及施工测量准备 (2)1、试验段位置 (2)2、施工测量准备 (3)四、试验段原材料、人员及机械设备情况 (3)1、原材料检验及准备情况 (3)2、施工人员情况 (4)3、机械设备情况 (4)五、施工技术参数设定 (4)六、试验段摊铺过程 (4)1、碾压机械、摊铺机械就位 (4)2、拌和 (5)3、运输 (5)4、摊铺 (5)5、碾压 (6)6、检测压实度 (6)7、计算松铺系数、横坡度 (7)8、检测平整度、宽度 (7)9、接头处理 (7)10、养生及防护 (7)七、试验段总结 (7)1、混合料各成分比例: (7)2、松铺系数: (7)3、碾压组合: (8)5、成品检测: (11)水泥稳定碎石上基层试验段施工总结一、工程概况我公司承建的合肥新桥国际机场高速,起点里程K0+000,终点里程K7+896,全长7.896km,含合六高速加宽、ABCDE匝道、GHIJ三处互通式立交及A匝道一处收费站。
本合同段路面上基层采用18cm厚的水泥稳定碎石铺筑,依据现场实际结合总体工期要求,我项目部已在2011年9月16日完成水泥稳定碎石上基层试验段摊铺。
通过试验段摊铺,对我们制定的施工组织、施工技术管理、机械设备配置与组合进行了一次实施性的验证,为今后规模化施工积累了大量有效的技术参数,同时对我们今后的施工技术管理,施工组织管理具有指导性作用,现总结汇报如下:二、试验段目的1.确定拌合机的上料速度、拌和数量、拌和时间、生产能力等,验证我项目部工地试验室确定的施工生产配合比。
2.确定适宜的施工机械和机械组合方式。
3.确定摊铺的操作方式、摊铺速度、摊铺宽度、自动找平方式等。
4.确定压实机具类型与组合,压实顺序、碾压速度及碾压遍数等。
5.施工缝的处理方式。
6.确定水泥稳定碎石上基层的松铺系数。
7.确定施工进度、作业长度、修订施工组织设计计划。
8.检查原材料及施工质量是否符合要求。
第1篇一、前言随着我国基础设施建设的快速发展,公路、桥梁等工程项目日益增多,水稳施工作为基础工程的重要组成部分,其施工质量直接关系到整个工程的安全和使用寿命。
本工程自开工以来,我们严格按照施工规范和设计要求,精心组织、科学施工,现将水稳施工工作总结如下:二、施工准备1. 施工方案:根据工程设计要求,结合现场实际情况,编制了详细的水稳施工方案,明确施工工艺、施工顺序、质量控制要点等。
2. 材料设备:对水泥、砂石、粉煤灰等原材料进行了严格筛选,确保材料质量符合规范要求。
同时,配备了拌合机、摊铺机、压路机、洒水车等机械设备,确保施工顺利进行。
3. 人员培训:对施工人员进行技术培训,使其掌握水稳施工的工艺流程、质量控制要点和操作规程,提高施工人员的综合素质。
三、施工过程1. 拌合:严格按照配合比进行拌合,确保拌合均匀,水泥稳定碎石混合料的质量达到设计要求。
2. 摊铺:采用摊铺机进行摊铺,确保摊铺平整,厚度均匀。
在摊铺过程中,注意调整摊铺速度,避免因速度过快或过慢导致混合料离析。
3. 压实:采用压路机进行压实,确保压实度达到设计要求。
在压实过程中,注意观察压实效果,及时调整压实遍数和压实速度。
4. 养护:在施工完成后,及时进行洒水养护,保持路面湿润,防止混合料水分蒸发过快,影响强度形成。
四、质量控制1. 材料质量:对原材料进行严格检验,确保材料质量符合规范要求。
2. 施工工艺:严格按照施工方案进行施工,确保施工工艺符合规范要求。
3. 质量检测:对拌合料、压实度、厚度等关键指标进行检测,确保施工质量达到设计要求。
4. 环保措施:在施工过程中,采取有效措施减少扬尘、噪音等污染,确保施工环境符合环保要求。
五、总结通过本次水稳施工,我们深刻认识到水稳施工质量的重要性。
在今后的工作中,我们将继续加强施工管理,提高施工技术水平,确保水稳施工质量达到设计要求,为我国基础设施建设贡献力量。
以下是具体总结:1. 施工过程中,我们严格执行施工规范和设计要求,确保施工质量。
水稳试验段整体总结水稳试验段整体总结随着社会经济的发展,城市化进程的加快,道路建设越来越成为人们关注的焦点。
水泥混合料被广泛应用于公路、高速公路等道路建设中,水泥混合料的质量至关重要。
为了确保水泥混合料的质量,需要进行水稳试验。
本文将对水稳试验段进行整体总结。
一、水稳试验的介绍水稳试验是评价水泥混合料质量的重要方法之一。
水稳试验包括抗剪试验、膨胀试验、破碎试验等多项试验。
试验方法的选择要根据不同的工程条件和要求加以确定。
水稳试验是一个繁琐的过程,需要严格控制试验条件和质量,且需要精细的试验数据处理和分析。
二、水稳试验中的机械设备水泥混合料材料性质的评价需要使用支持试验设备来完成。
常用的试验设备是筛分器、压实机、直剪仪、膨胀仪、砂嵌套法研究仪、渗透系数计等。
这些设备在试验中起到了非常重要的作用。
三、水稳试验中的试验标准水稳试验需要遵守一系列的试验标准。
国家标准《公路工程水泥混合料连接器标准》是我国水泥混合料试验的指导标准。
此外,美国公路交通协会、欧盟公路标志等指导标准也被广泛应用于水泥混合料的研究和评价。
四、水稳试验中的试验参数水稳试验中重要的试验参数包括水泥混合料理论最大干密度、稳定性、旁道密度、膨胀率等参数。
这些参数极大的影响水泥混合料在使用过程中的性能表现。
因此,加强对这些试验参数的研究和控制对保障水泥混合料质量具有重要的意义。
五、水稳试验中的数据分析和理论研究水稳试验收集的数据对于理论研究和水泥混合料的优化具有非常重要的作用。
试验数据的分析和理论研究能够更好地指导水泥混合料的生产和应用。
此外,一些新的模型和理论也能够应用于水泥混合料的研究中。
六、水稳试验中存在的问题及其解决办法水稳试验中存在着一些问题。
例如,试验的结果难以平稳,容易受到外界干扰。
这些问题需要通过升级、改进试验设备和技术来解决。
七、结论水稳试验是评价水泥混合料质量的重要方法之一,具有非常关键的作用。
水稳试验需要遵守一系列的试验标准,使用多种试验设备进行试验。
S307潼南县城段绕城改线工程水泥稳定碎石试验段总结报告中建城开建设集团有限公司S307 潼南现场段绕城改线项目部二0一五年八月目录一、试验段概况....................................... - 1 -二、原材料检测....................................... - 1 -三、水稳基层配合比................................... - 2 -四、人员组织和机械设备............................... - 2 -五、水稳基层松铺系数................................. - 4 -六、混合料的拌和..................................... - 6 -七、混合料的运输..................................... - 6 -八、混合料的摊铺..................................... - 7 -九、混合料的碾压..................................... - 8 -十、横向接缝的设置................................... - 9 - 十一、养生及交通管制................................ - 10 - 十二、试验路段各项技术指标检查结果.................. - 10 - 十三、结论意见...................................... - 12 - 十四、存在的问题和对策.............................. - 13 - 附表一水泥稳定碎石基层质量检验标准............... - 14 - 附表二试铺段各项技术指标检测资料..... 错误!未定义书签。
水稳基层试验段总结第一篇:水稳基层试验段总结水泥稳定碎石基层试验段施工总结一、施工准备1)材料准备水泥稳定碎石基层碎石选用工区拌和场内堆放的成品碎石料,根据设计图纸的要求,碎石所选用的石料的压碎值均不大于35%,31.5mm方孔筛的通过率为100%,其颗粒级配组成、针片状等技术指标均符合设计及规范要求。
基层所用的水泥选用怀化黔桥PC32.5复合水泥。
水泥安定性和3天抗压强度等技术指标均符合规范要求。
通过试验,基层水泥稳定碎石混合料的配合比采用水泥:碎石(0-4.75mm):碎石(4.75--31.5mm)(重量比)=5.5: 40: 60),7天(20℃条件下湿养6天,浸水一天)龄期的无侧限平均抗压强度为3.6Mpa,大于设计值1.5Mpa。
2)设备准备项目部配备了WDA750型水稳拌和机,拌出的水泥稳定碎石混合料粗细均匀,色泽一致。
拌和楼每小时能拌出混合料约200吨,完全能满足基层试验段施工需要。
同时,根据试验段现场施工需要,配备RP750摊铺机一台、20T压路机1台,、洒水车1辆、自卸车6辆等施工机械。
3)既定方案根据技术规范的要求,并经监理工程师对“水泥稳定碎石基层试验段施工方案”的批准同意,根据基层施工方案进行施工。
20T压路机静压1遍→压路机弱振压1遍→压路机强振压3遍→弱振压1遍→静压1遍(消除轮迹)。
4)检测方案1.试验:根据试验室室内重型标准击实的结果:最佳含水量为%,最大干密度为g/cm3。
试验路段的检测严格按照《公路路基路面现场测试规程》JTG E60-2008、《公路工程质量检验评定标准》JTGF80/1-2004 规定的检测频率在试验专监和现场道路监理工程师的监督和指导下进行,检测方式为压实结束后,采用灌砂法进行压实度检测,在拌合楼出料时检测混合料含水量、水泥剂量。
2.测量:测量员进行施工测量,定出中桩和左右边桩,然后插杆挂线控制每层的松铺厚度。
在每一遍碾压后进行高程测量,分析每一遍碾压后的压实效果,在碾压结束后,测量计算出松铺系数。
水稳试验段总结***---***段水泥稳定砂砾基层试验路段(首件工程)施工总结一、试验路段工程概述:***---***段水泥稳定砂砾基层试验路段,长度200m,顶宽12.65m,底宽13.25m,铺筑厚度0.30m。
二、施工前准备工作:1、技术准备:(1)该试验路段开工前,先对已交验的底基层工程进行了整修、复测,在其各项指标满足规范要求后,方进行了该试验路段的摊铺工作(2)该试验路段开工前,组织参与施工的技术人员已熟悉了设计图纸,并进行了水准点、导线点等复测工作,满足规范要求后,方进行了该试验路段的摊铺工作。
(3)将底基层表面上的浮土、杂物全部清除,并在水稳摊铺前洒水碾压。
(4)该试验路段开工前,根据路线中桩钉出了基层摊铺的边线。
(5)在基层摊铺边线每10m打钢钎,挂钢丝绳控制摊铺厚度。
2、试验准备:该试验路段开工前,对用于该段摊铺的水稳基层原材料、配合比进行了试验,并已得到批复。
3、机械设备组合情况:水稳基层试验路段机械组合采用南方路机500型水泥稳定拌和设备,已安装、调试、标定完毕。
摊铺机已在现场安装完毕,压路机、自卸车、水车等机械均处于完好状态。
4.人员组织情况:职务姓名总工程师***质检工程师***试验负责人***拌和站站长***现场技术负责人***试验员***专职安全员***三、水稳砂砾基层施工工艺:1、摊铺方式:该段基层厚度为0.30m,采用二层摊铺的方法。
2、水稳料拌和:水稳拌和料在K3961+000右侧800m,水稳拌和站集中拌和,施工所用水稳料比室内试验确定的剂量适当增加,砂砾材料最大粒径及水泥用量满足规范要求,配料准确,摊铺时混合料的含水量略大于最佳值,拌和均匀。
试验室及监理组人员在现场旁站,并按规定频率取料做抽检试验。
3、上料方式:根据水稳基层的宽度、厚度及长度,计算出试验段每个作业段的上料数量,由自卸车将监理工程师批准认可的水稳拌和料运至施工现场,水稳料在运输过程中用蓬布覆盖以防水分蒸发。
4、摊铺及碾压:(1)水泥稳定砂砾基层摊铺方式:分离式路基采用全幅施工,混合料摊铺采用两台摊铺机摊铺,下层摊铺采用两台徐工RP951摊铺机组合,摊铺机一前一后,梯队错开距离10-15米。
以水稳基层下口宽度13.25米为依据来进行摊铺机拼装,保证路面的全幅宽度,摊铺时湿接逢错开。
前方的摊铺机一侧感应器设置于在钢丝绳上方,另一边置于铝合金支架上;同步后方的另一台摊铺机一侧的感应器设置在外侧钢丝绳上方,另一侧感应器走在前一台摊铺过后的水稳面上。
摊铺速度应采用最低速度,以减少摊铺机停机待料,为2-2.5m/min。
前一天摊铺结束后摊铺机倒回起始位置,第二天开始摊铺上层水稳基层,以水稳基层的上口宽度12.65米为依据来进行摊铺机拼装,自卸车由下面层组合的两台摊铺机的间隔段10-15米处来回进出,上层基层施工按照下层基层施工的方法进行作业。
在此不再复述。
(2)水泥稳定砂砾的松铺系数控制在1.20-1.25均匀摊铺。
(3)摊铺机和自卸车配合默契,料车停在摊铺机前,由摊铺机推动料车卸料,每次摊铺前保证摊铺机前有3-4辆自卸车等待卸料,保证每台摊铺机能够连续工作。
(4)在摊铺机后面设3-4人专门消除粗细集料离析现象,特别铲除局部粗集料“窝”或“带”,并用新拌混合料填补。
(5)摊铺现场设技术人员专门负责测量悬高,每10米横断面按照5个点控制,调整好摊铺厚度,做好现场记录。
5、混合料碾压(1)摊铺成型的基层下面层混合料,摊铺60米左右开始进行碾压。
碾压时的含水量控制在最佳含水量(+1%—+2%)控制。
碾压采用中联重科双钢轮压路机一台,宝马219-D振动压路机一台,三明EQ6BTA5-g振动压路机一台组合碾压,紧跟摊铺机前进。
压路机呈并列式以梯队断面推进。
碾压分初压、复压、终压三个阶段,碾压时,压路机由路基外侧向内侧碾压,单向坡由低处向高处的碾压;碾压时后轮应重叠1/2轮宽。
压实厚度15cm,先静压后振动碾压,初压采用双钢轮压路机静压一遍,复压用18T压路机振压3遍,终压用双钢轮压路机静压1遍,在碾压过程中基层表面要始终保持潮湿。
碾压速度1.5-2km/h。
(2)禁止压路机在已完成的或正在碾压的路段上调头、急刹车、保证基层表面不受破坏。
碾压时,如出现弹簧、松散等现场及时处理,换上新料重新整平碾压。
(3)在施工过程中,从加水拌和到碾压终了的延迟时间不超过水泥终凝时间,对由于摊铺机停顿和碾压推移产生的拥包以及自卸车在水稳下层摊铺机间隔段上行使所产生的拥坎,用人工铲除、找平,达到规定的平整度。
水稳基层上面层平整度要求不大于8mm,下面层平整度不做严格要求。
(4)平整度用三米直尺逐段丈量,发现异常立即处理。
(5)快速检测压实度,压实不够尽快补压。
压实度控制一定要留有余地,多压1-2遍,自检时压实度按照高一个百分点掌握,确保水稳层压实度达到98%以上。
6、横向接缝处理(1)用摊铺机摊铺混合料时,如因故中断时间超过2h,设置横向接缝,摊铺机驶离混合料末端;(2)人工将末端含水量合适的混合料摊铺整齐,紧靠混合料放置方木,方木的高度与混合料的压实厚度相同;整平紧靠方木的混合料;(3)方木的另一侧用砂砾或碎石回填约3米长,其高度高出方木几厘米。
(4)将混合料碾压密实;(5)在重新开始摊铺混合料之前,将方木除去,并将下承层顶面清扫干净;(6)摊铺机返回到已压实层的末端,重新开始摊铺混合料;(7)如摊铺中断后,未按上述方法处理横向接缝,而中断时间已超过2h,将摊铺机附近及其下面未经压实的混合料铲除,并将已碾压密实且高程和平整度符合要求的末端挖成与路中心线垂直并垂直向下的断面,然后再摊铺新的混合料。
7、养生(1)基层下层经碾压合格,采用毛毡洒水养生,第二天立即摊铺上层,上层养生采用覆盖毛毡的方法洒水养生。
养生时间为7天。
(2)养生期间,彻底断绝交通,设路障、专人看管,禁止车辆通行。
特殊车辆需要行驶时,车速限在30km/h以内。
8、纵向接缝处理(1)纵缝必须垂直相接,严禁斜接。
(2)成梯队两幅摊铺时,安排专人整平两幅之间的纵缝。
9、混合料的最小压实厚度为150mm。
当压实层厚度超过200 mm 时,分层摊铺,先摊铺的一层经过整型和压实,在监理工程师验收合格后,将先摊铺的一层拉毛或不进行收光,并在顶面先撒铺薄层水泥或水泥净浆后再继续摊铺上层。
10、《水泥稳定砂砾基层施工工艺框图》(见附表1)。
四、检验标准水泥稳定砂砾基层实测项目五、自检结果:1、纵断高程:实测9个断面,合格8个断面,合格率88.9%;2、横坡:实测9个断面,合格9个断面,合格率100%;3、宽度:实测9个断面,合格9个断面,合格率100%;4、平整度:实测20个点,合格19个点,合格率95%;5、压实度:实测16个点,合格16个点,合格率100%;6、厚度:实测6点,合格6点,合格率100%;7、强度:实测26个,合格26个,合格率100%。
六、基层施工工艺总结:1、铺筑松铺系数:通过碾压前后测量,确定水稳基层铺筑松铺系数为1.25。
2、摊铺速度:摊铺机摊铺速度为2m/min。
3、碾压工作面:根据摊铺速度与自然气温,摊铺成型的基层混合料在40米左右开始碾压较为合适,碾压时的含水量控制在5.8%-6.0%之间。
4、碾压遍数:压路机先静压1遍,再振压3遍,最后收光1遍,较为合适,即节约了机械台班费用,又使压实效果达到最佳。
3、施工段长度:由2台摊铺机、3台压路机、10辆自卸车、2辆洒水车和20个人工配合,以500m作业段较为合适。
七、质量保证体系:1、建立健全质量管理体系:建立以项目经理为第一责任人和以总工程师为负责的质检、试验、测量技术质量保证体系,建立质量领导小组,完善技术管理,确保工程质量。
(质量保证体系见附表2)(质量管理小组见附表3)(1)质检:项目经理部设立质检工程师,各班组作业队设质检员,实行三级管理制度,每道工序必须经过内部自检、互检、质检工程师检查,经监理工程师检查确认后方可进行下道工序的施工。
(自检工作程序框图见附表4)(2)试验:项目经理部设立工地试验室,全面负责整个工程的试验与检测工作。
各施工点设立常规试验室,确保每项工程开工前有标准试验,施工中有检查试验,完工后有完善的数据。
(3)测量:项目经理部和施工队组成测量小组,负责全线工程的恢复定线和施工过程中的控制测量,做好施工控制测量管理,放样工作,保证施工全过程测量工作。
测量数据按规范严格把关,认真整理,确保资料正确齐全。
(4)抓好质量信息流转环节,建立质量反馈系统,注意和掌握数据的检测、收集、处理、传递和储存。
2、工程质量控制措施:(1)执行施工技术规范、技术标准和操作规程,各工程项目开工前认真进行详细的技术交底,做到操作有工艺,施工有图纸,并做好各项原始记录工作。
(2)组织工程技术人员编制详细的实施性施工组织、设计,报监理工程师审批和指导工程施工。
(3)认真复核设计图纸、吃透设计意图,复核工程数量,并做好逐级工程技术交底工作。
(4)严格执行部颁的有关施工技术规范和工程操作规程,建立和健全各级质量检验、监督机构和互检互查制度。
(5)分项工程开工前,内部质检工程师填写开工申请单,经监理工程师批准后方可开工。
(6)加强试验管理制度,把好原材料、半成品材料质量关,不符合标准的材料不得进场。
(7)及时填报各项工程验收报表,特别是隐蔽工程的验收签证、施工日志等工作。
(8)项目经理部每月初定期召开生产会,检评上月的生产进度、质量、安全等情况。
调整并安排当月的生产任务,解决生产中存在的各方面问题,安排下月生产计划,经常检查,严格按关键工序控制工程进度,做到长计划,短安排。
(9)建立技术档案,不断完善技术资料管理制度。
(10)工程质量是企业的生命线,要积极开展全面质量管理工作,增强全民质量意识,贯彻执行“质量第一”的思想,施工中开展技术攻关活动,争创优良工程。
(11)施工良好季节,经监理工程师批准后,组织力量加班加点,倒班作业,结合工程实际情况积极推广应用新技术、新工艺。
(12)深入内部机制改革,挖掘职工潜力,调动职工的创造性、积极性。
(13)与设计部门和监理部门密切合作,对施工中出现的技术质量等难题,组织攻关,迅速解决技术难题,加快施工顺利进展。
八、文明施工措施:1、项目经理部、队均成立文明施工领导小组,负责文明施工工作。
2、分项开工前,对全体施工人员进行文明施工教育,增强全员文明施工意识,创建文明工地。
3、充分发挥党团及工会组织的作用,切实做好施工队伍的思想政治工作,使队伍团结稳定,职工素质不断提高。
4、尊重当地风俗习惯,妥善处理好与当地各族群众的关系,建立良好的社会关系,搞好工地文明建设。
5、以施工生产为中心,强化标准化管理,严格日常管理,确保文明施工。
