水稳底基层、基层试验段总结归纳
- 格式:doc
- 大小:6.93 MB
- 文档页数:15
水泥稳定碎石试验段施工总结一、试验段工程概述我项目部于2011年4月17日进行了水稳试验段工程的施工。
水稳底基层试验段选择在K43+340~K43+540右幅,长度200米,在认真深入学习了水泥稳定碎石设计要求及施工相关技术规范的同时,我部又组织了所有参于施工人员进行了工前详细的技术交底和现场演练,并进一步熟悉施工图纸和规范要求。
二、试验段施工参加人员1、为了确保试验段施工能够顺利进行,且各环节质量都在受控状态,项目部成立了健全的组织机构,明确了岗位划分与职责,定人定岗、责任明确。
在试验段施工过程中,项目部更是不断强化管理、明确责任,将岗位责任制进一步落实与深化。
整个施工过程由项目经理全面负责、亲自组织实施,项目总工(技术主管)负责技术数据的统计、分析,后场由拌和场厂长负责,前场由施工队长负责,试验室主任负责前、后场试验检测,测量组负责施工前放样、施工中标高控制、松铺系数测定以及成型路段的测量检测,综合办公室主任负责现场宣传、文明施工监督以及应对各类突发事件,所有人员均按照施工组织设计要求各司其职,坚守岗位。
2、本次水泥稳定碎石试验段施工,我部配备各类管理人员13名、设备操作人员8名、其他辅助人20名。
项目部人员配备及分工一览表现场详细人员分工三、投入的主要机械设备为了确保本试验段施工取得圆满的成功,项目部组织所有用于试验段施工的摊铺机、压路机等设备均于2011年3月15日前进场,进场前设备均进行了全面的检修、维护、保养,设备性能良好。
试铺段施工前一天,项目部对全套机械设备进行了试启动,并进行了短时间的模拟运作,进一步确认了机械设备的完好。
四、试验段施工目的通过试验段工程施工,确定水泥稳定碎石的施工工艺,查找施工中的问题,并修正施工方案,完善施工组织,以指导全面保质保量完成水泥稳定碎石基层施工。
具体内容包括:1、验证用于施工的集料配合比例1.1、调试拌和机,分别称出拌缸中不同规格的碎石、沙、水泥、水的重量,测量拌和设备计量的准确性。
路面水稳下基层试验段施工技术总结在业主及监理的大力支持下,我项目部经过充分的前期准备工作后,于2019年12月27日顺利地进行了路面水稳基层试验段的铺筑工作。
经过对试验段全过程的跟踪检测,取得了可以指导正常施工的技术参数,为今后路面水稳下基层大规模施工提供了标准和技术依据,现将试验段有关情况总结如下:一、试验段铺筑情况我部于2019年12月27日在K18+900~K19+100段左幅进行了路面水稳基层试验段的试铺。
铺筑长度200m ,平均宽度11.25 m。
经检测,各项技术指标全部满足《公路路面基层施工技术细则》、《招标文件》的规定。
现将试验段人员、材料、机械设备准备情况,配合比检验情况,摊铺工艺及各项检测指标汇总。
二、试验段人员配置及分工情况三、机械设备配置情况路面水稳基层开工前,对主要设备的机况进行了检查和调试,使机械设备均处于良好的工作状态。
路面水稳基层试验段我部主要配备以下施工机械:主要施工机械一览表四、水稳基层试验段试验、测量设备配置情况试验和测量设备经过国家计量部门的检验标定,建立了相应的使用和保管台帐、操作规程,详见主要试验、测量设备一览表。
主要试验测量设备一览表五、配合比及原材料检测情况1.确定路面水稳基层混合料配合比的相关试验,最终确定最大干密度2.358g/㎝ 3,最佳含水量6.2%。
集料配合比例为16~26.5mm 碎石:36%,9.5~19mm 碎石:22%,4.75~9.5mm 碎石:17%,0~4.75mm 石屑:25%,水泥用量4.5% 。
2.集料:采用大丰石场生产的16.0~26.5㎜、9.5~19.0㎜、4.75~9.5㎜、0~4.75㎜的石料。
其各项技术指标检测结果如下:3.海南华盛水泥有限公司生产的天涯P.C32.5(缓凝)水泥,其主要技术指标及检测结果如下:六、试验段的施工过程(一)工艺流程我标段水泥稳定碎石基层采用中心站集中拌合法施工。
施工顺序为:准备下承层、施工放样、厂拌混合料、混合料运输、摊铺、碾压、养生。
水稳底基层基层试验段总结安徽省宁国至绩溪高速公路路面工程NJLM—01合同段ZK15+250—K15+580水泥稳定碎石底基层试验段施工总结报告一、工程概况及试验段目得1、工程概况:本项目为安徽省高速公路路网规划“四纵八横"中得“纵一”联络线,同时也就是安徽省地方高速公路S01中得一段,北接宁宣杭高速公路,可连接江苏、浙江,具有对接长三角省际干线通道得服务功能;同时与宣杭、绩黄、徽杭、铜汤屯等高速公路共同构成皖南高速公路网络,改善区域交通条件、促进区域旅游资源开发具有重要意义。
宁绩高速公路路面01标项目工程造价为156149298元,项目起讫桩号为K0+000-K25+948。
1,全长25、948公里,包含宁国服务区与甲路互通,全线大、中桥20座,小桥1座,隧道3座。
主线路面结构为:20cm厚3%水泥稳定碎石底基层(填方段)或20cm级配碎石(挖方段)底基层+36cm厚5%水泥稳定碎石基层+乳化沥青透封层+7cm厚AC-25C粗粒式沥青砼+乳化沥青粘层+6cm厚AC-20C中粒式改性沥青砼+乳化沥青粘层+5cm厚AC-13C细粒式改性沥青砼,总厚度为编制单位:安徽省交通建设有限责任公司宁绩高速NJLM-01项目经理部编制日期:二〇一三年八月二十七日74cm;桥梁隧道面层结构为6cm厚AC-20C中粒式改性沥青砼+乳化沥青粘层+4cm厚AC-13C细粒式改性沥青砼,总厚度为10cm。
主要工程内容包括:3%水泥稳定碎石底基层54、41万㎡、5%水泥稳定碎石基层99.69万㎡、AC-25C粗粒式沥青砼44、38万㎡、AC—20C中粒式改性沥青砼47.81万㎡、AC -13C细粒式改性沥青砼47.54万㎡,路缘石安装31912m,纵、横向排水20208.5m,桥梁、隧道铣刨及防水372319。
8m2。
1、1、主线主要技术标准⑴、公路等级:高速公路;⑵、计算行车速度:100km/h;⑶、路基宽度:整体式路基宽度26米,分离式路基宽度13米;水稳底基层宽度为13.38m(中宽)。
水泥稳定碎石底基层试验段报告一、引言二、试验方案1.试验段设计本试验段选取了一条长150米、宽5米的道路段作为试验区域。
设计了两个试验组,分别是纯碎石试验组和水泥稳定碎石试验组。
每个试验组设置5个测点,共计10个测点。
2.试验材料碎石采用了规格为5-10mm的骨料,水泥采用了普通硅酸盐水泥。
试验所需的仪器设备包括密度计、强度测试仪、渗透系数仪等。
3.试验步骤(1)纯碎石试验组:将选定的碎石铺设在试验段的底部,保持一定的均匀厚度,并进行压实。
(2)水泥稳定碎石试验组:将水泥与碎石按一定比例混合后,铺设在试验段的底部,同样进行压实。
(3)进行密度测试:对两个试验组的每个测点进行密度测试,记录测试结果。
(4)进行强度测试:对两个试验组的每个测点进行强度测试,记录测试结果。
(5)进行渗透系数测试:对两个试验组的每个测点进行渗透系数测试,记录测试结果。
三、试验结果1.密度测试结果纯碎石试验组的平均密度为1.8 g/cm³,水泥稳定碎石试验组的平均密度为2.1 g/cm³。
水泥稳定碎石试验组的密度明显高于纯碎石试验组。
2.强度测试结果纯碎石试验组的平均强度为20MPa,水泥稳定碎石试验组的平均强度为30MPa。
水泥稳定碎石试验组的强度明显高于纯碎石试验组。
3.渗透系数测试结果纯碎石试验组的平均渗透系数为0.001 cm/s,水泥稳定碎石试验组的平均渗透系数为0.0005 cm/s。
水泥稳定碎石试验组的渗透系数明显低于纯碎石试验组。
四、讨论和结论通过对水泥稳定碎石底基层试验段的测试结果进行分析,可以得出以下结论:1.水泥稳定碎石底基层相比纯碎石底基层,在密度、强度和渗透系数方面都表现出更好的性能。
2.水泥稳定碎石底基层的平均密度高于纯碎石底基层,具有更好的承载能力。
3.水泥稳定碎石底基层的平均强度高于纯碎石底基层,能够更好地抵抗外力和变形。
4.水泥稳定碎石底基层的平均渗透系数低于纯碎石底基层,具有更好的防水性能。
基层试验段成果总结一、施工简况本段起点桩号为K29+003终点桩号为K52+445.32,路线全长23.442Km。
根据施工设计图的要求路面基层采用水泥稳定碎石基层,厚度38cm,分两层摊铺,半幅宽度上基层18.45m,下基层18.75m。
为了尽早开展路面基层施工,提供大规模作业相关技术数据,我分部在2017年3月6日进行了水泥稳定碎石试验段的施工,具体桩号为K38+700〜K39+000左幅,试验段为第一层,铺筑厚度为19cm。
其中K38+700-K38+850段采用4%水泥量水稳碎石进行摊铺,设计最大干密度为2.472g/cm3,最佳含水量4.4%,;K38+850-K39+000采用3.8%水泥量水稳碎石进行摊铺,设计最大干密度2.456g/cm3,最佳含水量4.4%。
混合料采用一台WB600拌和楼进行拌和。
施工时,混合料的摊铺采用三台摊铺机进行,松铺系数暂取1.30,压路机采用英格索兰100—台、三一重工220四台、徐工XP261胶轮一台。
为确保施工质量,为今后大面积的施工提供依据,特将本段试验段总结如下:二、试验段目的1、验证施工的集料配合比:2、确定材料的松铺系数;3、确定标准施工方法;摊铺方法和适用机具;水泥剂量、含水量的合理控制;压实机械的选择和组合,压实的顺序、速度和遍数;4、验证混合料的质量和稳定性。
总工:魏义娟 实验室主任:冯春试验室试验员:高保生 施工员:谢和林5、检验施工组织和施工工艺的合理性和适应性。
三、施工前准备工作1、技术准备(1)在试验段开工前已对技术、质量、试验、测量、资料、安全、设备等施工人员进行了技术交底。
(2)水泥稳定碎石配合比试验检测报告,已由监理工程师审核批复。
(3)所施工段落的底基层经三阶段验收合格。
(4)对沿线水准点和导线点进行复测,进行现场放样后,上报监理工程师审核。
2、机械设备配置(1)拌合设备:水泥稳定碎石拌合机1座。
(2)摊铺设备:摊铺机三台。
水泥稳定碎石底基层试验段首件总结报告审批审核编制总承包部二〇二一年九月一、首件工程概况按照设计施工图纸及相关规范要求水泥稳定碎石底基层正式开工之前,先进行试验段施工。
根据施工情况试验段选在松毛山桩号K0+640-K1+040段,底基层为4%水泥稳定碎石基层,厚度20cm,计算宽度11-14 米。
1、试铺时间:2021年9月9日9:00-15:452、天气情况:多云,气温20~25℃,具备施工条件。
3、试铺段桩号:施工桩号为松毛山桩号K0+640-K1+040段,底基层为4%水泥稳定碎石基层,厚度20cm,计算宽度11-14 米。
4、摊铺起止桩号为松毛山桩号K0+640-K1+040段左幅,长度400m,开始摊铺时9:00,摊铺机以1.7m/min的速度均匀、连续不断摊铺;第一段碾压长度为50m,初压开始时间为9:50,初压结束时间为10:00,初压速度控制在1.6km/h;复压开始时间为10:10,复压结束时间为10:25,复压速度控制在2.2km/h;终压开始时间为10:35,终压结束时间为10:40,终压速度控制在2.2km/h。
二、试验段的目的(1)用于施工的原材料、集料级配和混合料配合比。
(2)主要参数:机械组合及性能(机械的技术性能、工作效率、工作质量、可靠性,以及安全、环保等要求);摊铺机行走速度、振幅、频率;压实机械规格、松铺厚度、碾压遍数、碾压速度;最佳含水率及碾压时含水率允许偏差等。
(3)摊铺过程质量控制标准、方法。
①原材料用量的控制;②拌和方法和拌和时间;③混合料含水率的调整与控制;④控制水泥剂量和拌和均匀性的方法;⑤混合料摊铺方法和适用机具;⑥压实机械的选择和组合,压实的顺序、速度和遍数;⑦拌和、运输、摊铺和碾压机械的协调和配合调整。
(4)根据试验路段确定的机械组合、进场设备数量和施工工期安排,进一步调整优化施工组织方案,调配机械设备,布设施工工点。
(5)优化后的施工工艺。
G321线大纳路和S309线烂泥沟段公路改造工程建设项目水泥稳定碎石基层试验段施工总结一、试验路段概况为了探索路面施工机具的适应性及施工工艺,也为以后大面积施工提供经验及其相关数据,我部于2011年5月28日在G321线大纳路路面改造工程和S309线叙永县烂泥沟段公路改造工程(A标段K1696+950-K1697+150右幅,进行水泥稳定碎石基层试验段施工,摊铺长度为200m ,宽度为4m ,面积为800m 2,压实厚度为32cm 。
二、准备工作㈠、材料1、水泥:三鼎牌P.C32.52、碎石:15~31.5mm碎石46%,5~10mm碎石8%,10~15mm碎石15%3、砂:0~5mm机制砂4、水:饮用水㈡、混合料组成设计混合料的设计在项目工地试验室进行,本工地试验室由公司试验检测站授权且经监理工程师确认合格,并按照《公路工程无机结合料稳定材料试验规程》中规定的标准方法进行试验。
原材料的试验项目根据技术规范的规定进行检验。
混合料的组成设计符合《公路路面基层施工技术规范》的有关规定。
(附:水泥稳定碎石基层配合比试验报告)㈢、人员根据施工实际情况,我部组织参加水稳层铺设的前场15人、料场6人、检测2人,学习设计文件、相关技术规范,并进行了技术交底。
从现场施工反映看,相关人员到位,能满足生产、质检需要。
㈣、机械设备水稳施工机械成都大华CLT90多功能摊铺机1台、最大摊铺速度为16米/分钟、山推20T1台、振动压路机1台及料场400型冷拌机1套,施工前对所有设备都进行了检查,从现场施工过程反映,机械设备性能稳定、运转正常均能满足施工需要。
㈤、试验段检测设备水稳层施工所需的试验检测设备,滴定台、测压实度的灌砂筒等,施工前都已进行过标定。
在施工过程中能正常工作、发挥其检测功能,保证了试验段的工程质量。
三、施工过程工艺流程1、原路面处理①、在监理工程师及业主的监督指导下,对原路面进行了检查验收。
检查验收项目严格按照本合同《技术规范》和部颁《公路工程质量检验评定标准》的有关规定进行检查验收。

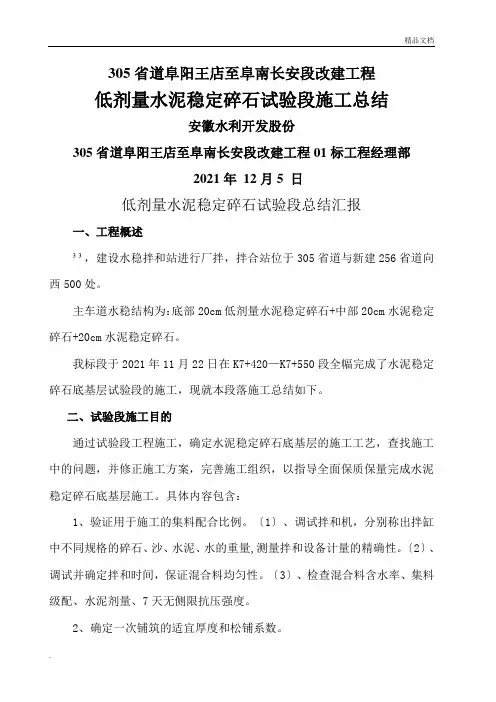

305省道阜阳王店至阜南长安段改建工程低剂量水泥稳定碎石试验段施工总结安徽水利开发股份305省道阜阳王店至阜南长安段改建工程01标工程经理部2021年12月5 日低剂量水泥稳定碎石试验段总结汇报一、工程概述³³,建设水稳拌和站进行厂拌,拌合站位于305省道与新建256省道向西500处。
主车道水稳结构为:底部20cm低剂量水泥稳定碎石+中部20cm水泥稳定碎石+20cm水泥稳定碎石。
我标段于2021年11月22日在K7+420—K7+550段全幅完成了水泥稳定碎石底基层试验段的施工,现就本段落施工总结如下。
二、试验段施工目的通过试验段工程施工,确定水泥稳定碎石底基层的施工工艺,查找施工中的问题,并修正施工方案,完善施工组织,以指导全面保质保量完成水泥稳定碎石底基层施工。
具体内容包含:1、验证用于施工的集料配合比例。
〔1〕、调试拌和机,分别称出拌缸中不同规格的碎石、沙、水泥、水的重量,测量拌和设备计量的精确性。
〔2〕、调试并确定拌和时间,保证混合料均匀性。
〔3〕、检查混合料含水率、集料级配、水泥剂量、7天无侧限抗压强度。
2、确定一次铺筑的适宜厚度和松铺系数。
3、确定标准施工方法。
〔1〕、混合料配比的操纵。
〔2〕、摊铺方法和适用机具〔包含摊铺的行进速度、摊铺厚度的操纵方法、碾压组合、碾压方案等〕。
〔3〕、拌和、运输、摊铺和碾压机械的协调和配合。
4、严密组织拌和、运输、碾压等工序。
5、施工缝〔纵、横向接缝〕的处理方法。
6、确定施工产量及每天作业段长度,修订施工方案。
7、发觉和记录施工中可能出现的一些影响正常作业的其它问题。
三、原材料及配合比为保证本工程水泥稳定碎石底基层试验段施工的顺利进行,为后续工程规模施工打好坚实的根底,工程部对原材料及配合比的打算工作高度重视。
屡次深入周边市场,考察、调研原材料的生产、供给及质量等情况,〔1〕原材料打算水泥采纳蚌埠海螺32.5号复合硅酸盐水泥,我工程部试验室对水泥进行品质试验,检测的各项指标均满足标准要求。
水稳基层试验段总结报告一、试验目的本次试验的目的是对水稳基层进行性能测试,评估其适用性和稳定性,为道路工程的建设提供科学依据。
通过试验,分析水稳基层在不同条件下的力学性能,评估其承载能力和变形特性,为后续工程设计和施工提供参考。
二、试验方法1.材料选择:选择符合国家标准要求的级配合适的碎石作为试验材料,根据设计要求使用正确比例的水泥和稳定剂。
2.试验设计:设计试验段的厚度、施工方式和荷载情况,考虑不同的条件下对水稳基层的影响。
3.施工过程:按照设计要求进行试验段的施工,保证材料的均匀性和稠度,以确保试验结果的可靠性。
4.试验项目:对试验段进行上荷试验、动力板载荷试验和冻融循环试验,评估试验段的强度、稳定性和抗变形能力。
三、试验结果及分析1.上荷试验:上荷试验结果表明,试验段在预定荷载下没有明显的破坏和沉陷,证明水稳基层的承载能力较好。
但在较大荷载下,试验段出现了局部裂缝和表面凹陷,可能是因为水稳基层的强度不足。
2.动力板载荷试验:试验结果显示,动力板载荷试验中,试验段的反弹模数较高,说明水稳基层表现出较好的稳定性和强度。
但在试验过程中,也出现了一些裂缝和破坏,可能是由于试验段中存在一些不合理的设计或施工缺陷。
3.冻融循环试验:冻融循环试验主要评估水稳基层在低温环境下的抗冻性能。
试验结果显示,在经历多次冻融循环后,试验段的稳定性和强度基本没有明显变化,而且没有出现明显的裂缝和破坏。
说明水稳基层具有良好的抗冻性能。
四、结论及建议1.水稳基层的承载能力较好,在正常荷载下表现出较好的稳定性和强度。
但在较大荷载下可能出现一些裂缝和破坏,需要进一步改进设计和施工工艺,以提高其承载能力。
2.水稳基层在动力板载荷试验中表现较好的稳定性和强度,但也需要注意施工缺陷的影响。
建议进一步加强材料的均匀性和稠密度控制,以确保试验段的稳定性。
3.水稳基层具有良好的抗冻性能,经过多次冻融循环后基本没有明显变化。
建议在实际工程中更加注重低温环境下的施工和养护,以提高水稳基层的抗冻性能。

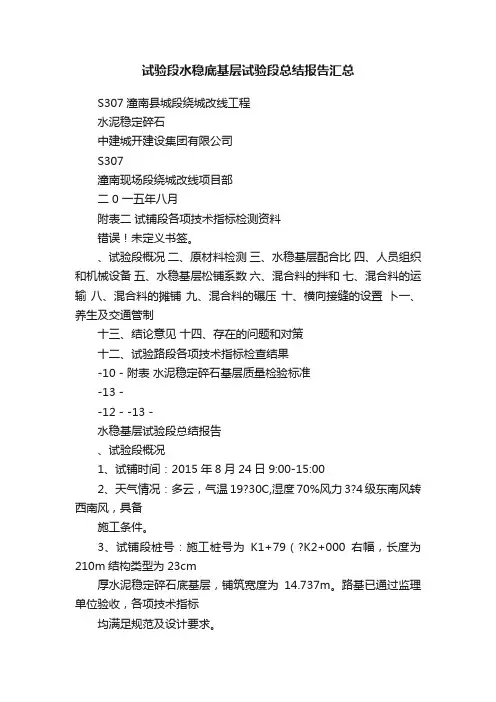

试验段水稳底基层试验段总结报告汇总S307潼南县城段绕城改线工程水泥稳定碎石中建城开建设集团有限公司S307潼南现场段绕城改线项目部二 0 一五年八月附表二试铺段各项技术指标检测资料错误!未定义书签。
、试验段概况二、原材料检测三、水稳基层配合比四、人员组织和机械设备五、水稳基层松铺系数六、混合料的拌和七、混合料的运输八、混合料的摊铺九、混合料的碾压十、横向接缝的设置卜一、养生及交通管制十三、结论意见十四、存在的问题和对策十二、试验路段各项技术指标检查结果-10 - 附表水泥稳定碎石基层质量检验标准-13 --12 - -13 -水稳基层试验段总结报告、试验段概况1、试铺时间:2015年8月24日9:00-15:002、天气情况:多云,气温19?30C,湿度70%风力3?4级东南风转西南风,具备施工条件。
3、试铺段桩号:施工桩号为K1+79(?K2+000右幅,长度为210m结构类型为23cm厚水泥稳定碎石底基层,铺筑宽度为14.737m。
路基已通过监理单位验收,各项技术指标均满足规范及设计要求。
4、水稳拌和站开机时间为上午9: 00,为确保拌和站混合料的稳定性,我部派有多年水稳拌和站施工经验的工人对混合料的稳定度进行把控,摊铺起始桩号为K1+790,实际, 长度210m摊铺机以1.5m/min的速度缓慢、均匀、连续不断摊铺,夯锤振级为4级。
第一段碾压长度为40m初压开始时间为10:00,初压结束时间为10:25,初压速度控制在1.6km/h ;复压开始时间为10:30,复压结束时间为11:10,复压速度控制在2.2km/h。
此段落后续摊铺长度为40米。
、原材料检测水稳底基层的主要原材料有水泥、碎石,我部对所用材料均按规定频率做了试验检测, 各项指标均满足要求。
1、水泥采用重庆金九建材集团有限公司生产的P- C32.5缓凝水泥,试验结果如下:表一水泥试验检测结果表2、集料采用潼南三强石料厂的碎石,按0?4.75mm , 4.75?9.5mm , 9.5?26.5mm 三种规格备料。
水泥稳定碎石基层试验段总结报告一、试验目的:二、试验方法:1.材料选择:本次试验采用的水泥、碎石材料符合相关标准,其中水泥采用42.5级普通硅酸盐水泥,碎石材料采用规格符合要求的再生混凝土碎石。
2.施工工艺:试验段的基层施工采用机械铺设,碎石经过预处理后均匀铺设,然后在碎石表面喷洒水泥浆料,并进行辊压。
压实完成后,进行养护,并观察试验段的变形和破坏情况。
3.监测指标:对试验段进行力学性能和工程效果的监测,包括试验段的强度、变形、抗裂性能等指标的测试和分析。
三、试验结果与分析:1.力学性能:试验段经过养护后,试验结果表明其力学性能良好。
经抗压试验得知,试验段的抗压强度达到了设计要求,满足道路使用的承载力要求。
同时,试验段的抗折强度和抗冻性能也符合相关标准,能够在负荷和恶劣环境下保持稳定。
2.变形观测:试验段在加载过程中,变形主要集中在表面和边缘部分,中心位置变形相对较小。
经测量得知,变形值符合设计要求,且变形速率较慢,表明水泥稳定碎石基层具有较好的稳定性和变形控制能力。
3.抗裂性能:试验段经过加载后,表面未出现明显的裂缝,说明水泥稳定碎石基层具有较好的抗裂性能。
然而,部分观察到试验段边缘处出现少量的裂缝,可能是边缘约束条件不足导致的,需要进一步改进。
四、工程效果评价:本次试验的水泥稳定碎石基层在力学性能、变形特性和抗裂性能方面表现良好,满足了道路基层的要求。
基于试验结果,可以推断该材料在实际工程中具有较高的使用价值。
然而,在实际应用中仍需注意边缘约束和养护等细节,以进一步优化材料性能和延长使用寿命。
五、总结与建议:水泥稳定碎石基层是一种经济、环保且可行的基层材料,具有良好的力学性能和耐久性。
本次试验结果表明,水泥稳定碎石基层可以满足道路基层的要求,并具有较高的工程效果。
但在实际应用中,应注意边缘约束和养护等细节,以进一步优化材料的性能并延长使用寿命。
建议今后可以对水泥稳定碎石基层在更广泛范围内进行试验和观测,以便更好地评估其性能和效果。
水泥稳定碎石基层试验段施工总结一、施工背景:随着交通运输的不断发展,道路建设成为了国民经济的重要组成部分。
而道路建设中的基层施工对道路的安全和使用寿命有着至关重要的影响。
为了改善道路基层的力学性能和增加基层的稳定性,本次施工采用了水泥稳定碎石基层试验段进行了试验。
二、施工步骤:1.原材料准备:按照设计要求准备好水泥、碎石、混凝土等原材料,并通过质量检测合格。
2.现场准备:在施工现场进行查看、勘测,确定施工范围和区域,并进行清理和平整。
3.基层处理:对基层进行清理,清除上面的杂物和泥土,并通过加固、夯实等方式增加基层的稳定性和密实度。
4.水泥稳定碎石的配制:根据设计要求,按照一定的比例将碎石和水泥混合,并对混合物进行充分搅拌,以确保水泥均匀分布在碎石中。
5.基层施工:将配制好的水泥稳定碎石铺设在基层上,并使用压路机进行夯实。
夯实过程中,应注意均匀夯实,确保水泥与碎石充分结合。
6.养护:施工完成后对水泥稳定碎石基层进行养护,不得让车辆通行,以确保基层的充分硬化和稳定。
三、施工质量检测:施工过程中,应严格按照相关标准和规范进行施工,对于水泥稳定碎石基层的稳定性、密实度、厚度等指标进行检测。
通过现场质检,能够及时发现问题并采取措施进行调整。
四、施工总结:1.基于本次水泥稳定碎石基层试验段的施工,基层处理的清理和基层加固是非常重要的环节,必须保证基层的平整度和紧实度。
2.水泥稳定碎石的配制要按照设计要求进行,确保水泥与碎石的充分分布和结合。
3.压路机在施工过程中要均匀夯实,确保基层的密实度和稳定性。
4.施工完成后对基层进行养护,保证水泥的充分硬化和基层的稳定。
5.施工过程中要注意安全,做好现场的防护和标志,确保施工人员和过往车辆的安全。
综上所述,水泥稳定碎石基层试验段的施工对于道路基层的稳定和使用寿命具有非常重要的作用。
通过本次施工,我们对水泥稳定碎石基层施工的工艺、质量控制和安全要求有了更深入的了解,对今后的道路基层施工具有积极的促进作用。
水泥稳定碎石基层试验段施工总结一、施工准备1)材料准备水泥稳定碎石基层碎石选用工区拌和场内堆放的成品碎石料,按0-4.75mm、-9.5mm、-19mm、19-31.5mm四档规格料分类堆放。
根据设计图纸的要求,碎石所选用的石料的压碎值均不大于25%,31.5mm 方孔筛的通过率为100%,其颗粒级配组成、针片状等技术指标均符合设计及规范要求。
基层所用的水泥选用宁波海螺复合水泥。
水泥安定性和3天抗压强度等技术指标均符合规范要求。
通过试验,基层水泥稳定碎石混合料的配合比采用水泥:碎石(0-4.75mm):碎石-9.5mm:碎石-19mm:(19-31.5mm)(重量比)=:(40:10:45:5),7天(20℃条件下湿养6天,浸水一天)龄期的无侧限平均抗压强度为,大于设计值。
2)设备准备项目部配备了WDA500A型水稳拌和机,拌出的水泥稳定碎石混合料粗细均匀,色泽一致。
拌和楼每小时能拌出混合料约300吨,完全能满足基层试验段施工需要。
同时,根据试验段现场施工需要,配备RP752摊铺机一台、XS202J压路机1台,XP302胶轮压路机1台、洒水车1辆、自卸车6辆等施工机械。
设备一览表3)既定方案根据技术规范的要求,并经监理工程师对“水泥稳定碎石基层试验段施工方案”的批准同意,根据基层施工方案进行施工。
碾压方案一:先用XS202J压路机静压一遍,接着用XS202J压路机弱振一遍、强振三遍,最后用XP302胶轮压路机碾压两遍(最后一遍消除表面轮迹)。
碾压方案二:先用XS202J压路机静压一遍,接着用XS202J压路机弱振一遍、强振四遍,最后用XP302胶轮压路机碾压两遍(最后一遍消除表面轮迹)4)检测方案1.试验:根据试验室室内重型标准击实的结果:最佳含水量为%,最大干密度3。
试验路段的检测严格按照《公路路基路面现场测试规程》JTG 为2.187g/cmE60-2008、《公路工程质量检验评定标准》JTGF80/1-2004 规定的检测频率在试验专监和现场道路监理工程师的监督和指导下进行,检测方式为每种碾压方案压实结束后,采用灌砂法进行压实度检测,在拌合楼出料时检测混合料含水量、水泥剂量。
湖州市综合交通枢纽至11省道连接线工程路面工程水泥稳定碎石底基层试验段总结报告浙江金顺路桥建设有限公司湖州市综合交通枢纽至11省道连接线工程路面工程第LM01标段项目经理部水泥稳定碎石底基层试验段施工总结一、工程概况1、湖州市综合交通枢纽至11省道连接线工程路线走向,起点接西塞山路,起点桩号K0+000,设康山隧道,路线基本平行杭宁城际铁路向南,经柏树下、木桥头、方谭桥后,下穿规划中的申嘉湖高速公路西延段,继续向南,经卢家村、竹蓬里、付家村、俞家浜、平头村,主线终点接11省道,终点桩号K7+218.909,路线全长约7.219KM。
路基宽度60m:中央分隔带11.5m,左侧路缘带2×0.50m,机动车道为2×(3×3.75m+3.5m),右侧路缘带2×0.50m,侧分带2×2.0m,非机动车道2×4.0m,人行道2×2.5m;路面结构设计:机动车道为:5cmAC-13C沥青砼上面层+7cmAC-20C沥青砼下面层+20cm水泥稳定碎石基层+33cm水泥稳定碎石底基层,路面总厚度为65cm;非机动车道为:4cmAC-13C沥青砼上面层+5cmAC-16C沥青砼下面层+18cm水泥稳定碎石基层+18cm水泥稳定碎石底基层,路面总厚度为45cm。
人行道为:6cm荷兰砖+3cm水泥砂浆+12cmC20砼+8cm 级配碎石。
2、为了探讨水泥稳定碎石混合料的铺筑方案和施工工艺,在指挥部、监理办的大力支持和施工技术指导下,经过我项目部全体员工的认真筹备和精心组织,在2016年12月24日-2017年1月15日进行了底基层试验段(K0+080~K0+440左右幅机动车道)的铺筑,随后又召集了所有参加试验段铺筑的工程技术人员、试验检测人员、机械操作手等对施工全过程及各项检测数据进行认真的分析、讨论、总结,确定标准的施工方法及有关的技术参数。
经试验段的施工,所有施工检测项目目的均达到预定目标。
水稳碎石底基层试验段施工总结在总监办、建设办领导和监理组各位监理工程师现场指导下,我部于9月2日下午进行了低剂量水稳碎石底基层试验段施工,通过试验段收集的相关数据,验证了底基层施工方案的可行性、人员机械组合,现将整个试验段施工、检测过程总结如下:一、试验段施工的目的:(一)验证用于施工的混合料配合比1、调试拌合楼,分别称出拌缸中不同规格的碎石、水泥、水的重量,测量其计量的准确性;从皮带输送机端部进行不掺配水泥的集料混合料筛分试验,验证矿料级配的稳定性;2、调整拌和时间,保证混合料均匀性;3、检查混合料含水量、碎石级配、水泥剂量、7d无侧限抗压强度。
(二)确定松铺厚度和松铺系数。
(三)确定标准施工方法1、混合料配比的控制方法;2、混合料摊铺方法和适用机具(包括摊铺机的行进速度、摊铺厚度的控制方式、梯队作业时摊铺机的间隔距离);3、含水量的增加和控制方法;4、压实机械的选择和组合、压实的顺序、速度和遍数,至少应选择两种确保能达到压实标准的碾压方案;5、拌合、运输、摊铺和碾压机械的协调和配合;6、出现异常情况的解决预案。
二、工程概况底基层为低剂量水稳碎石厚20cm;试验段施工选定桩号K26+380~K26+540右幅,160m,顶宽14.07 m,底宽14.57m天气晴,风力三级,施工期间气温27℃。
9月2日下午3点开机拌和,4点开始摊铺,7点40分碾压结束,作业时间3小时40分。
三、试验段准备及设备投入1、水泥水泥应采用的是江苏中联水泥厂P.C32.5散装复合硅酸盐缓凝水泥。
根据我部试验室与监理组试验室试验得出:(1)、初凝时间大约265min左右,规范要求>4h,合格;(2)、终凝时间在405min左右,规范要求>6h,合格;(3)、体积安定性、细度等指标,合格(4)、强度:3天抗压强度13.9Mpa,合格。
2、集料石屑、碎石均来宿州市埇桥区符离镇武少泉联合采石厂石料场,已按合同文件及项目办有关文件要求,对石料场的选定进行了上报并得到批复。
路面水泥稳定碎石基层试验段总结一、试验目的路面水泥稳定碎石基层试验段的建设是为了探索一种新型的路面结构,以提高路面的承载能力、防水性能和使用寿命。
本试验段旨在验证水泥稳定碎石作为基层材料的可行性,并比较其与传统路面结构的差异。
通过试验段的长期观察和评估,得出结论,为今后的路面工程提供参考。
二、试验设计本试验段采用了两组对比试验,一组为水泥稳定碎石基层,另一组为传统砾石基层。
试验段总长度为100米,宽度为5米,基层厚度为20厘米。
每组设立50米长的试验段,以保证试验数据的准确性。
试验数据包括水泥稳定碎石的强度、抗压性能、抗渗性能等指标。
三、试验方法1.材料准备:水泥稳定碎石材料采用本地现有碎石加工厂生产的碎石,并添加适量的水泥进行稳定处理。
传统砾石基层材料为以砾石为主的碎石,没有添加水泥。
2.施工工艺:两组试验段在施工过程中采用相同的施工工艺,包括碎石铺设、碾压、均布水泥等工序。
3.监测与评估:在试验段施工完工后,进行试验段的长期监测与评估,对水泥稳定碎石基层和传统砾石基层进行性能比较。
四、试验结果经过长时间的观察与评估,得出以下试验结果:1.强度:水泥稳定碎石基层的强度明显高于传统砾石基层,其抗压性能较好。
在大量车辆通行后,水泥稳定碎石基层无明显变形和裂缝。
2.抗渗性能:水泥稳定碎石基层在雨水冲刷下,比传统砾石基层更能保持路面的平整,不易发生积水问题。
3.使用寿命:水泥稳定碎石基层的使用寿命较传统砾石基层长,能够减少长期维修和养护成本。
五、结论与建议根据试验结果,可以得出以下结论和建议:1.水泥稳定碎石基层具有较好的强度和抗渗性能,可以替代传统砾石基层,提高路面的承载能力和使用寿命。
2.未来应进一步研究水泥稳定碎石基层的材料比例和施工工艺,以优化其性能表现。
3.在实际工程中,应根据具体情况选择合适的基层材料,综合考虑性能和经济性。
综上所述,水泥稳定碎石基层试验段的建设和长期观察评估给我们提供了宝贵的经验和数据,为今后的路面工程提供了新思路和技术支持。
老集高速公路第二合同段全长15km,路基工程已基本接近尾声,为了在保证工程总体质量的前提下,尽可能的提高机械效率,加快工程施工进度,我项目特选择具有代表性的路段K298+020~K298+220(左半幅)做200m水泥石灰稳定砂砾底基层试验段。
现就试验路段施工组织及过程控制总结如下:一、试验目的1、通过试验路段施工,寻找最佳的机械配合,确定最佳压实遍数,确定压实系数,验证配合比及最佳含水量,检查初拟施工工艺的合理性,为大面积的摊铺底基层提供质量保证;2、通过试验段的施工,确定施工工艺及施工机械人员组合,为大面积的施工提供指导,可以使以后的施工少走弯路,加快施工进度,保证按期完工。
二、试验路段的选取本项目部拟在主线K298+020~K298+220段(左半幅)按拟定的施工工艺做200米水泥石灰稳定砂砾底基层试验路段。
三、准备工作底基层试验段施工前准备工作包括:(1).路槽施工验交;(2).拌和设备标定校核;(3).摊铺机具确定及保养;(4).压实设备数量及组合;(5).运输车辆需求;(6).人员组织分工。
四、机械设备及劳动力组合1、机械所有配套机械设备已全部到位,并对各操作人员在摊铺过程中应如何正确操作设备进行培训及技术交底。
拟用于试验段的机械设备表2、人员组合:拟用于试验段人员表以上人员在开铺前由项目部技术负责人进行综合性技术交底工作。
五、施工方法及操作要点控制(一)、施工方法底基层混合料采用在稳定土拌和站进行集中拌和,用自卸汽车运输,一台ABG423摊铺机半幅摊铺成型的施工方法,每层压实厚度15cm,分两层进行摊铺。
待摊铺机摊铺50m后,压路机组合进行碾压施工,经检测压实度达到标准击实试验所得最大干密度的97%以及高程、横坡等各项指标均满足《验标》及设计要求以后,洒水湿润表面,然后用塑料薄膜覆盖进行养生且封闭交通,养生不少于7d。
(二)、施工工艺施工工艺流程为:1、准备下承层混合料摊铺前,首先准备下承层施工,亦即进行路槽施工和验交工作。
水稳基层试验段总结第一篇:水稳基层试验段总结水泥稳定碎石基层试验段施工总结一、施工准备1)材料准备水泥稳定碎石基层碎石选用工区拌和场内堆放的成品碎石料,根据设计图纸的要求,碎石所选用的石料的压碎值均不大于35%,31.5mm方孔筛的通过率为100%,其颗粒级配组成、针片状等技术指标均符合设计及规范要求。
基层所用的水泥选用怀化黔桥PC32.5复合水泥。
水泥安定性和3天抗压强度等技术指标均符合规范要求。
通过试验,基层水泥稳定碎石混合料的配合比采用水泥:碎石(0-4.75mm):碎石(4.75--31.5mm)(重量比)=5.5: 40: 60),7天(20℃条件下湿养6天,浸水一天)龄期的无侧限平均抗压强度为3.6Mpa,大于设计值1.5Mpa。
2)设备准备项目部配备了WDA750型水稳拌和机,拌出的水泥稳定碎石混合料粗细均匀,色泽一致。
拌和楼每小时能拌出混合料约200吨,完全能满足基层试验段施工需要。
同时,根据试验段现场施工需要,配备RP750摊铺机一台、20T压路机1台,、洒水车1辆、自卸车6辆等施工机械。
3)既定方案根据技术规范的要求,并经监理工程师对“水泥稳定碎石基层试验段施工方案”的批准同意,根据基层施工方案进行施工。
20T压路机静压1遍→压路机弱振压1遍→压路机强振压3遍→弱振压1遍→静压1遍(消除轮迹)。
4)检测方案1.试验:根据试验室室内重型标准击实的结果:最佳含水量为%,最大干密度为g/cm3。
试验路段的检测严格按照《公路路基路面现场测试规程》JTG E60-2008、《公路工程质量检验评定标准》JTGF80/1-2004 规定的检测频率在试验专监和现场道路监理工程师的监督和指导下进行,检测方式为压实结束后,采用灌砂法进行压实度检测,在拌合楼出料时检测混合料含水量、水泥剂量。
2.测量:测量员进行施工测量,定出中桩和左右边桩,然后插杆挂线控制每层的松铺厚度。
在每一遍碾压后进行高程测量,分析每一遍碾压后的压实效果,在碾压结束后,测量计算出松铺系数。
