主体结构和二次结构问题汇总
- 格式:doc
- 大小:16.55 KB
- 文档页数:2

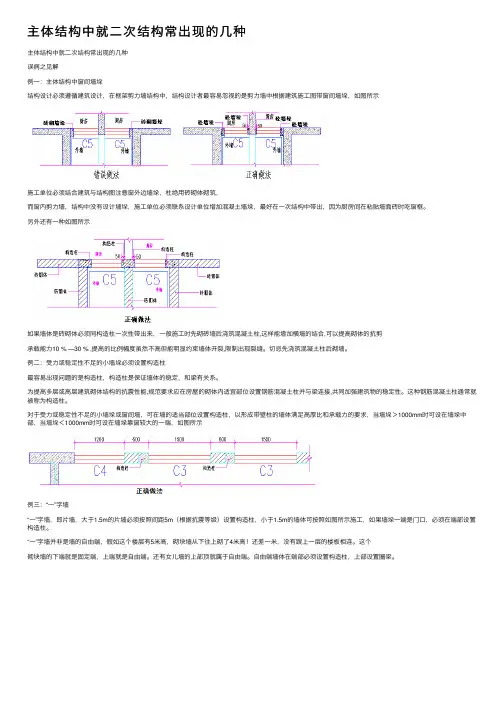

主体结构中就⼆次结构常出现的⼏种主体结构中就⼆次结构常出现的⼏种误病之见解例⼀:主体结构中窗间墙垛结构设计必须遵循建筑设计,在框架剪⼒墙结构中,结构设计者最容易忽视的是剪⼒墙中根据建筑施⼯图带窗间墙垛,如图所⽰施⼯单位必须结合建筑与结构图注意窗外边墙垛,杜绝⽤砖砌体砌筑,⽽窗内剪⼒墙,结构中没有设计墙垛,施⼯单位必须联系设计单位增加混凝⼟墙垛,最好在⼀次结构中带出,因为厨房间在粘贴墙⾯砖时吃窗框。
另外还有⼀种如图所⽰如果墙体是砖砌体必须同构造柱⼀次性带出来,⼀般施⼯时先砌砖墙后浇筑混凝⼟柱,这样能增加横墙的结合,可以提⾼砌体的抗剪承载能⼒10 % —30 % ,提⾼的⽐例幅度虽然不⾼但能明显约束墙体开裂,限制出现裂缝。
切忌先浇筑混凝⼟柱后砌墙。
例⼆:受⼒或稳定性不⾜的⼩墙垛必须设置构造柱最容易出现问题的是构造柱,构造柱是保证墙体的稳定,和梁有关系。
为提⾼多层或⾼层建筑砌体结构的抗震性能,规范要求应在房屋的砌体内适宜部位设置钢筋混凝⼟柱并与梁连接,共同加强建筑物的稳定性。
这种钢筋混凝⼟柱通常就被称为构造柱。
对于受⼒或稳定性不⾜的⼩墙垛或窗间墙,可在墙的适当部位设置构造柱,以形成带壁柱的墙体满⾜⾼厚⽐和承载⼒的要求,当墙垛>1000mm时可设在墙垛中部,当墙垛<1000mm时可设在墙垛靠窗较⼤的⼀端,如图所⽰例三:“⼀”字墙“⼀”字墙,即⽚墙,⼤于1.5m的⽚墙必须按照间距5m(根据抗震等级)设置构造柱,⼩于1.5m的墙体可按照如图所⽰施⼯,如果墙垛⼀端是门⼝,必须在端部设置构造柱。
“⼀”字墙并⾮是墙的⾃由端,假如这个楼层有5⽶⾼,砌块墙从下往上砌了4⽶⾼!还差⼀⽶,没有跟上⼀层的楼板相连。
这个砌块墙的下端就是固定端,上端就是⾃由端。
还有⼥⼉墙的上部顶就属于⾃由端。
⾃由端墙体在端部必须设置构造柱,上部设置圈梁。
例四:施⼯洞⼝留置⽅法及处理在建筑⼯程施⼯中,为了解决建筑物内施⼯时物料的横向运输问题,凡设计设有设通道,且⼯程较⾼不便于从下部往上运输的⼯程,均应在墙体上留设施⼯洞。
浅谈二次结构中质量问题及防治措施摘要:建筑工程中的二次结构是整个施工过程中不可或缺的环节,二次结构的质量影响着工程整体的质量和建筑物装饰装修的整体效果。
文章从二次结构施工的四个主要环节论述了施工过程中的质量问题和防治措施,以用来警示和参考。
关键词:二次结构防治措施质量问题引言随着工程建筑各方面规范、强条和法律法规等的完善和改进;现场施工队、劳务班组技术施工水平提升,管理人员管理意识增强,二次结构的质量对比过去得到了很大提升,但是还有许多不足之处。
现提出二次结构中常见的质量问题并给出适当合理的解决办法给予参考。
1 常见质量问题1.1砌体工程砌体墙灰缝不饱满或者干瘪,偏差未在质量要求允许范围内。
灰缝未错开,未达到横平竖直的的要求。
马牙槎留槎样式不规范,未按标准留槎。
未植筋或者植筋未进行检验,墙体中漏掉了拉结筋或者拉结筋的长度不满足要求。
墙体砌筑完成后发生了沉降与上层结构未接触,未形成可靠连接。
砌体墙与混凝土梁,柱交接的地方砂浆抹灰层开裂,墙面抹灰后产生大面积的裂缝,起壳。
1.2钢筋工程钢筋下料不规范,导致与设计图纸未重合。
钢筋绑扎搭接时未绑扎,搭接长度不够,搭接区域未设置加密箍筋。
箍筋制作时未按进行弯钩,绑扎箍筋时间距不均匀,箍筋加密区未按照规范加密。
制作好的过梁,构造柱等结构的钢筋构件未进行成品保护导致损伤甚至破坏。
1.3混凝土工程混凝土浇筑时未进行振捣或者振捣不到位,混凝土里面气泡无法排出,混凝土会出现不密实的现象,造成蜂窝、麻面,严重的混凝土中会出现孔洞,影响混凝土强度,破坏混凝土质量。
振捣过度会出现混凝土离析现象,混凝土胶凝材料分离。
混凝土脱膜后出现露筋现象。
构造柱顶部封堵不密实,出现孔洞。
1.4模板工程柱浇筑完成后柱身呈现扭转,柱脚烂根。
梁、柱截面尺寸与设计图纸不吻合,出现较大偏差。
浇筑混凝土时出现模板涨开(爆模),模板发生位移,与原图纸上标注的位置发生偏移。
拆模时造成混凝土损伤,拆除后混凝土表面出现麻面。
加强建筑工程二次结构质量管理(问题分析及处理)一、二次结构设计及施工应执行以下相关规范及图集:(1)《建筑抗震设计规范》GB50011-2010(2)《砌体结构设计规范》GB50003-2011(3)《砌体结构工程施工质量验收规范》GB50203-2011(4)《西南地区建筑标准设计通用图》西南05G701、西南03G301等。

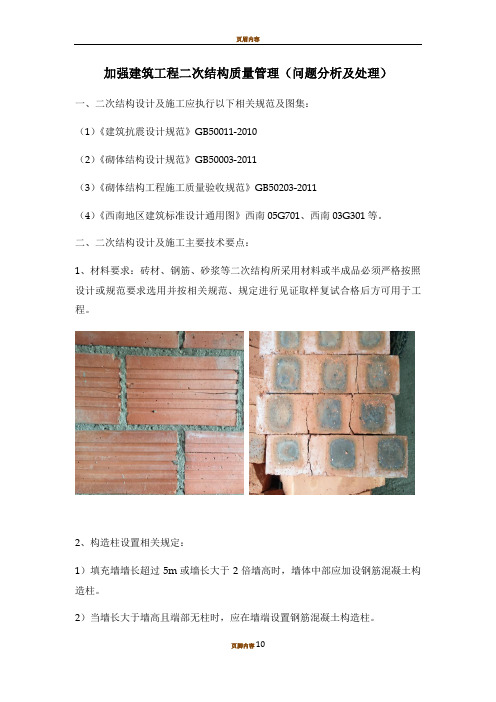

二、二次结构设计及施工主要技术要点:1、材料要求:砖材、钢筋、砂浆等二次结构所采用材料或半成品必须严格按照设计或规范要求选用并按相关规范、规定进行见证取样复试合格后方可用于工程。
2、构造柱设置相关规定:1)填充墙墙长超过5m或墙长大于2倍墙高时,墙体中部应加设钢筋混凝土构造柱。
2)当墙长大于墙高且端部无柱时,应在墙端设置钢筋混凝土构造柱。
3)外墙转角、内外墙相交处和外墙长>1m的自由端应设置钢筋混凝土构造柱,外墙长≤1m的自由端应设置钢筋混凝土边框。
4)洞口构造柱设置:7度抗震设防砌体填充墙洞口宽度>1.5m≤2.1m时,应在洞口两侧设置钢筋混凝土边框,洞口宽度>2.1m时,应在洞口两侧设置钢筋混凝土构造柱;8度抗震设防砌体填充墙洞口宽度≤1.2m时,应在洞口两侧设置钢筋混凝土边框,洞口宽度>1.2m时,应在洞口两侧设置钢筋混凝土构造柱。
5)窗台构造柱设置:洞口宽度>3m时窗裙墙中部应设钢筋混凝土构造柱,构造柱中距不宜大于2.5m。
6)女儿墙和阳台栏板构造柱设置:转角处应设构造柱。
女儿墙构造柱中距不应大于2.5m,阳台开间尺寸大于3.0m时,应在中间加设钢筋混凝土构造柱。
7)构造柱断面要求:不小于墙宽×190mm,纵向钢筋4φ10,锚入梁或板内的长度应符合有关规定。
箍筋φ6@200,上下端600mm内箍筋加密至100mm间距。
8)构造柱混凝土应浇筑密实,在构造柱顶端宜采用喇叭口支模一次浇筑成型。
3、拉结筋设置:填充墙应沿全高每隔500mm至600mm设置2φ6拉筋,拉结筋伸入墙内的长度,7度时宜沿全长贯通(是否沿墙全长贯通由设计单位明确),8度时应沿墙全长贯通。
二次结构常见问题及整改措施【知识文章】二次结构常见问题及整改措施1. 引言二次结构在建筑工程中起着至关重要的作用,它承担着建筑物的荷载传递、稳定性维持等重要职责。
然而,由于设计、施工等环节的不完善,以及材料质量等因素的影响,导致二次结构出现了一系列常见问题。
本文将针对这些问题进行全面评估,并提出相应的整改措施。
2. 二次结构的常见问题2.1 质量问题由于建筑工程中的二次结构需要经受较大的荷载和振动,因此其质量问题较为常见。
焊接接头的质量不合格、梁柱钢筋错位、混凝土浇筑不均匀等问题,都可能导致二次结构的强度和稳定性下降。
2.2 设计问题二次结构设计过程中存在的问题也是引起二次结构常见问题的原因之一。
设计者可能会忽视结构的荷载特征、变形计算等重要因素,导致设计不合理,从而出现二次结构的屈服、破坏等问题。
2.3 施工问题施工环节是决定二次结构质量的关键环节之一。
然而,施工人员的技术水平和操作规范也会对二次结构产生重要影响。
施工过程中的错误操作、材料的不合理搭配等问题,都会导致二次结构的质量问题。
3. 常见问题的整改措施3.1 质量问题的整改措施为了解决二次结构的质量问题,首先需要对材料质量进行严格把关,确保焊接接头合格、钢筋准确布置、混凝土浇筑均匀等。
施工人员需要具备扎实的技术水平,遵循操作规范进行施工,确保每一个环节的质量可控。
3.2 设计问题的整改措施为了避免二次结构设计带来的问题,设计者需要全面了解结构的荷载特征、变形计算等,在设计过程中进行详细的分析和计算。
结构设计还需要遵循国家相关规范和标准,确保结构的合理性和稳定性。
3.3 施工问题的整改措施为了解决施工环节带来的问题,施工人员需要提高技术水平,严格按照工序要求进行操作,避免错误操作和材料搭配不当等问题的发生。
施工过程中的质量监控和检查也是必不可少的,以确保施工质量的可控性。
4. 个人观点和理解二次结构是建筑工程中的重要组成部分,而其常见问题的存在对建筑物的安全性和稳定性造成潜在威胁。
一标段主体结构质量问题汇总1、地库底板、顶板裂缝渗水。
2、结构砼拆模后局部出现涨模现象。
一标段二次结构施工存在的质量问题汇总1、电梯圈梁钢筋未按照图纸变更进行设置。
2、过梁钢筋未按照图纸设计要求进行设置。
3、部分墙体的灰缝控制不到位。
4、部分构造柱、栏板封模前根部垃圾未及时清理干净。
5、部分构造柱、过梁、加强框出现涨模、露筋、蜂窝麻面现象。
6、楼层内部分腰梁箍筋间距过大。
7、5#楼厨卫间4-9层02户厨房间导墙止水坎未按规范进行设置.8、局部墙体出现泛碱现象。
9、部分墙体顶端与梁底的缝隙过小。
10、页岩砖、加气块材料的隔夜洒水工作不到位。
11、四层外墙线条未设置止水坎。
监理单位:建设单位:二标段主体结构质量问题汇总1、部分墙板钢筋偏位,墙板水平筋绑扎存在跳扎现象。
2、厨卫间高低差部位拆模时,棱角破损,高差控制不到位。
3、墙板拆模时间过早,拆模后养护不到位。
4、地下室底板、顶板裂缝渗水。
5、部分梁、板底的保护层垫块设置不到位。
二标段二次结构施工存在的质量问题汇总1、局部墙体顶端与梁底的缝隙过小。
2、页岩砖、加气块材料的隔夜洒水工作不到位。
3、墙体出现大面积泛碱现象。
4、电梯圈梁钢筋未按照图纸变更进行设置。
5、过梁钢筋未按照图纸设计要求进行设置。
6、部分墙体的灰缝控制不到位。
7、部分构造柱、栏板封模前根部垃圾未及时清理干净。
8、部分构造柱、过梁、加强框出现涨模、露筋、蜂窝麻面、局部构造柱不垂直现象。
9、部分构造柱钢筋搭接长度不满足规范要求。
10、四层线条外墙线条未设置止水坎。
监理单位:建设单位:。
1、构造柱直径长度不足2、二次结构与主题存在偏位现象3、加气块砌筑前需浇水,保证砌筑质量4、根据门洞口大小安置过梁5、抹灰打灰饼时需注意与主题交界面的进出位6、楼梯板边的空隙需吊模浇筑,或墙体偏位迁就7、独立墙不得缺少构造柱8、墙面抹灰时要考虑整体墙的平整度,必要时提前剔凿9、构造柱钢筋绑扎未到位10、假植筋11、丁字节点处墙体拉结筋需双头带弯钩,检查时注意用只有一头弯钩的植筋钢筋代替12、墙体砌筑时注意消防洞口、风管井洞口的砌筑13、女儿墙压顶圈梁搭接锚固长度不足14、圈梁上下构造柱错位15、马牙槎未按要求进出错位16、墙体砌筑不密实17、构造柱浇筑不密实,未振捣到位18、必要时构造柱需浇筑,不得用红砖砌筑19、地面浇筑时,遇集水井需提前植筋安装固定角钢边框20、冬季施工,沙中含水冻结无法充分搅拌,抹灰后会出现泥沙点21、阴阳角不垂直22、房间径尺寸不方正,贴砖时出现大小头23、混凝土面抹灰需先做基层找平处理24、防水卷材面抹灰需先做基层处理,挂钢丝网加网格布抗开裂25、网格布未搭接,交界处开裂26、水泥砂浆地面施工时需做扫浆处理,保证水泥含量及养护27、空调机房存在泌水现象,存在管井处需浇筑返台28、屋面防水卷材铺贴完毕后需及时浇筑保护层,表面挂网格布防开裂29、不同材料基层交界面需挂网防开裂29、宿土回填地面浇筑前需浇水压实,在板边缘处需植筋拉结防开裂30、有大型器材的机房房间需预留进出洞口,避免后期砸墙返工31、含门的墙体注意平整度垂直度控制,直接影响后期门的安装开启32、操作空间狭小的部位需提前考虑,避免由于无操作空间的返工33、刮腻子前未作基层处理,分层刮时未等前一层充分干透,刮得过等都会导致腻子表面开裂34、集水井、电缆井盖板安装前需找平35、大面积抹灰前阳角可先做,放开裂且保证垂直度36、不得用砂浆进行洞口封堵,必要时需植筋加膨胀剂37、未在门边砌筑混凝土块,门框无法在加气块上生根38、落水口高度直接影响屋面找坡高度39、面层用劲水泥收光不养护到位易开裂起皮40、磨光机收光过迟,边角处未磨光到位41、防水卷材铺贴完毕后需及时封口抹灰隐蔽,避免长期暴晒空鼓42、分格缝切割不顺直43、屋面防水保护层施工前,要用挤塑板等材料分仓做缝44、墙顶抹灰不平顺且墙与梁不平行,梁要粉平45、根据合同施工范围,图纸要求,确定抹灰施工范围,抹灰高度。
二次结构出现的问题及解决措施二次结构是构成建筑物的重要组成部分,它不仅承担着重要的荷载传递功能,还要满足建筑的美观、舒适和安全性等要求。
然而,由于各种原因,二次结构在设计、施工和使用过程中可能出现一些问题,下面我将针对其中常见的问题进行分析,并提出相应的解决措施。
一、二次结构的设计问题:1.设计荷载估计不准确:二次结构的设计荷载是根据规范和标准进行估算的,但由于设计人员对实际情况的认识不够准确,导致估计荷载出现偏差。
解决措施是设计人员要充分了解工程的实际情况,进行全面准确的估算。
2.设计参数选择不当:二次结构的设计参数选择涉及到材料的强度、刚度等特性,如果选择不当,容易导致结构强度不足、刚度不足等问题。
解决措施是设计人员要根据实际情况选择合适的设计参数,并进行合理的校核。
3.结构连接设计不合理:二次结构中的连接件是承接结构力的重要部位,如果连接设计不合理,容易发生连接件的损坏、松脱等问题。
解决措施是设计人员要合理选择连接件的类型和尺寸,确保其承载能力和可靠性。
4.结构平面布置不合理:二次结构的平面布置不合理会导致结构的载荷传递不畅、整体稳定性不足等问题。
解决措施是设计人员要根据结构的力学要求和空间限制等因素进行合理的平面布置。
二、二次结构的施工问题:1.材料质量问题:二次结构中使用的材料如钢材、混凝土等质量不合格,会导致结构的强度、刚度下降,甚至发生断裂等问题。
解决措施是施工单位要严格按照规范进行材料的选择和检验。
2.施工工艺问题:二次结构的施工工艺包括焊接、浇注、安装等环节,如果操作不规范、不精细,会影响结构的质量和安全性。
解决措施是施工单位要根据施工图纸和工艺要求进行精心组织和施工。
3.施工现场管理不到位:二次结构的施工现场管理是保证施工质量和安全的重要环节,如果管理不到位,容易发生事故和质量问题。
解决措施是施工单位要加强对施工现场的组织、协调和监督。
三、二次结构的使用问题:1.结构变形问题:二次结构在使用过程中由于荷载作用和温度变化等原因会出现变形,如果变形超过了允许范围,会引起结构的破坏和功能失效。
【图说】二次结构施工中的常见问题
如今的建筑大多是框架结构、框架剪力墙结构。
所以二次结构结构只作为建筑的分割和围护构件。
但分割和围护也是一个不能忽视的作用。
没有了承重作用下,很多施工单位都降低了二次结构的质量标准。
其实这是一个很错误的行为,随着建筑市场的专业化、精品化。
分割和围护功能如果达不到要求将是建筑产品的一个重要的败笔。
在这里,笔者总结了常见砌体工程中的19个容易出错的地方以及防治措施。
希望大家引以为戒。
二次结构和主体的比例
二次结构和主体的比例是建筑学中的一个重要概念。
它指的是建筑物中主体(也就是
大部分的建筑体量)和二次结构(如梁、柱、墙体等)之间的比例关系。
这个比例关系有
着非常重要的影响,它会直接影响到建筑的整体设计和外观效果。
在讨论二次结构和主体的比例时,通常会涉及到三个方面的问题:首先是比例的大小
问题,其次是比例的配合问题,最后是比例的风格问题。
首先,比例的大小问题,指的是主体与二次结构之间在建筑物空间中的相对大小关系。
在建筑设计中,通常会根据建筑用途、地理位置、规模等因素来确定主体和二次结构的大
小比例。
比如,在高层建筑中,二次结构通常占据较大的比例,这是因为在高层建筑中,
二次结构的作用更为重要,必须要有足够的支撑能力。
另外,在一些历史建筑中,主体通
常占据较大的比例,这是因为历史建筑追求庄重、稳重的外观效果,因此主体必须要足够大。
最后,比例的风格问题,指的是建筑在比例上所体现的风格。
不同的建筑风格,比例
的处理方式也会有所区别。
比如,在现代主义建筑中,二次结构往往被强调,通过悬挂在
外部的钢结构、混凝土结构等来强调其重要性,从而创造出现代感十足的建筑外观。
相比
之下,在古典风格建筑中,主体往往被强调,通过雕塑、细节等来展现其庄重、高贵的气质。
总之,二次结构和主体的比例是建筑设计中非常重要的一个概念。
在建筑设计过程中,应该根据建筑用途、地理位置、规模等因素,确定其大小比例,并且在外观上做到与主体
协调配合,展现出适合的建筑风格。
建筑工程二次结构的问题及相关规范解析建筑工程二次结构的问题及相关规范解析一、阳台部位外墙空心砌块拉结筋间距超过规范要求(GB50203-2011)中第5.2.4条,非抗震设防及抗震设防烈度未6度、7度地震的临时间断处,当不能留斜槎时,除转角处外,可留直槎,但直槎必须做成凸槎,且应加设拉接钢筋,拉结钢筋应符合下列规定:1、每120mm墙厚放置1A6拉结钢筋(120mm厚墙应放置2A6拉结钢筋);2、间距沿墙高不应超过500mm,且竖向间距偏差不应超过100mm;3、埋入长度从留槎处算起,每边均不应小于500mm,对抗震设防烈度6度、7度地震,不应小于1000mm;4、末端应有90°弯钩.二、外墙空心砌块砂浆饱满度不符合规范要求(GB50203-2011)中第5.2.2条规定:砌体灰缝砂浆应密实饱满,砖墙水平灰缝的砂浆饱满度不得低于80%,砖柱水平灰缝和竖向灰缝饱满度不得低于90%.依据以往经验,小业主对渗漏问题投诉率较高,所以在砌筑工程过程控制中,要求外墙必须满刀灰砌筑,砂浆饱满度达到100%.三、空心砌块水平灰缝厚度,厚薄不均,竖缝宽度超规范要求(GB50203-2011)中第9.3.5条规定:填充墙的水平灰缝厚度和竖向灰缝宽度应正确,烧结空心砖、轻骨料砖小型空心砌块砌体的灰缝应为8-12mm;蒸压加气块砌体当采用水泥砂浆、水泥混合砂浆或蒸压加气砖砌块砌筑砂浆时,水平灰缝厚度和竖向灰缝宽度不应超过15mm;当蒸压加气砼砌块砌体采用蒸压加气砼砌块粘结砂浆时,水平灰缝厚度和竖向灰缝宽度宜为3-4mm.四、组砌方法不正确、不一致(GB50203-2011)中第5.3.1条规定,砖砌体组砌方法应正确,同一道墙体严禁有两种以上的砌筑形式,砌体宜采用一顺一丁、梅花丁、三顺一丁或全顺全丁砌法,内外搭接上下错缝,清水墙、窗间墙无通缝,混水墙中不得有长度大于300mm的通缝,长度200mm-300mm的通缝每间不超过3处,且不得位于同一墙体上,砖柱不得采用包心砌法.五、构造柱马牙槎留置进退不同步,进退尺寸不规范施工中墙与构造柱连接处应砌成马牙槎,每一马牙槎长度不宜超过300mm,混凝土小型空心砌砖不应超过200mm,且沿高每500mm 砖小型空心砌块沿墙每交400mm,设置2A6水平拉结钢筋,每边伸入墙内不小于1m.砌墙时,马牙槎应先退后进,进退尺寸不小于60mm.六、烧结多孔砖用干砖砌筑5.1.6条中,砌筑烧结普通砖、烧结多孔砖、蒸压灰砂砖、蒸压粉煤灰砌体时,砖应提前1-2d湿度湿润,严禁采用干砖或处于吸水饱和状态的砖砌筑,烧结砖相对含水率60-70%.加气块采用薄层砂浆砌筑优点:①不需对加气块提前浇水湿润,减少砖块上墙含水率,有利于墙体收缩、裂缝控制;②墙体水平缝、竖缝宽度仅3-4mm,大大减少灰缝处“热桥”的不利影响,提高节能效果;③节省砌筑砂浆,并提高砌筑功效.七、蒸压加气块正反面不分,砌块有缺陷砌筑时应先排版选砖,挂线砌筑.八、蒸压加气块墙面有小砌块9.3.4条砌筑填充墙时应错缝搭砌,蒸压加气砼块搭砌长度不应小于砖块长度的1/3.九、水泥砖与烧结空心砖混砌5.1.5规定:不同品种的砖不得在同一楼层混砌9.1.8规定:不同强度等级的同类块体也不得混砌.窗台处和因安装门窗需要,在门窗洞口处两侧填充墙上、中、下部位可采用其他块体局部嵌砌;对与框架柱、梁不脱开方法的填充墙,填塞填充墙顶部与梁之间缝隙可采用其他块体,不属于混砌.十、蒸压加气块拉结筋松动应先在加气块体表面设置的沟槽内先填满粘合剂后再放置拉结筋.十一、腰梁高度不一致(填充墙体顶标高不统一)控制水平标高,摆第一皮砖时标高偏差在导墙上口找平.十二、腰梁上下墙平直度超规范(腰梁砼凸出)应控制腰梁模板垂直度,保持与下部墙体垂直.十三、构造柱留置截面尺寸不足应从砌体马牙槎进的位置算起留置构造柱截面尺寸十四、拉结筋伸入构造柱长度不足十五、250px厚墙体门砼框插筋方向不对应顺门洞测边垂直方向插筋,不应水平方向插筋.十六、厨卫间水泥砖砌体后塞口封堵间隔时间不符规范要求9.1.9条:填充墙砌体砌筑,应待承重主体结构检验批验收合格后进行.填充墙与承重主体结构间的空(缝)隙部位施工,应在填充墙砌筑14d 后进行.。
二、混凝土工程1、模板的设计、制作、安装不规范。
预防措施:(1)模板的材料宜选用钢材、胶合板、塑料等,模板支架的材料宜选用钢材等,材料的材质应符合有关的专门规定。
当采用木材时,其树种可根据各地区实际情况选用,材质不宜低于Ⅲ等材。
(2)模板及其支架应根据工程结构形式、荷载大小、地基土类别、施工设备和材料供应等条件进行设计。
模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。
1)确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式及间距,梁板支撑间距,模板组装形式(就位组装或预制拼装),连接节点大样。
2)确定模板荷载,验算模板和支撑的强度、刚度及稳定性。
绘制全套模板设计图(模板平面图、分块图、组装图、节点大样图、零件加工图)。
模板数量应在模板设计时按流水段划分,进行综合研究,确定模板的合理配制数量。
(3)模板与混凝土的接触面应涂隔离剂。
对油质类等影响结构或妨碍装饰工程施工的隔离剂不宜采用。
严禁隔离剂沾污钢筋和混凝土接槎处。
(4)竖向模板和支架的支承部分,当安装在基土上时应加设垫板,且基土必须坚实并有排水措施。
对湿陷性黄土,尚必须有防水措施;对冻胀性土,尚必须有防冻融措施。
(5)模板及其支架在安装过程中,必须设置防倾覆的临时固定设施。
(6)现浇多层房屋和构筑物,应采取分层分段支模的方法,安装上层模板及其支架应符合下列规定:1)下层楼板应具有承受上层荷载的承载能力或加设支架支撑。
2)上层支架的立柱应对准下层支架的立柱,并铺设垫板。
3)当采用悬吊模板、桁架支模方法时,其支撑结构的承载能力和刚度必须符合要求。
(7)当层间高度大于5m时,宜先用桁架支模或多层支架支模。
当采用多层支架支模时,支架的横垫板应平整,支柱应垂直,上下层支柱应在同一竖向中心线上。
(8)当采用分节脱模时,底模的支点应按模板设计设置,各节模板应在同一平面上,高低差不得超过2 mm。
(9)模板的接缝不应漏浆,在浇筑混凝土前,模板内的杂物应清理干净,木模板应浇水湿润,但模板内不应有积水。

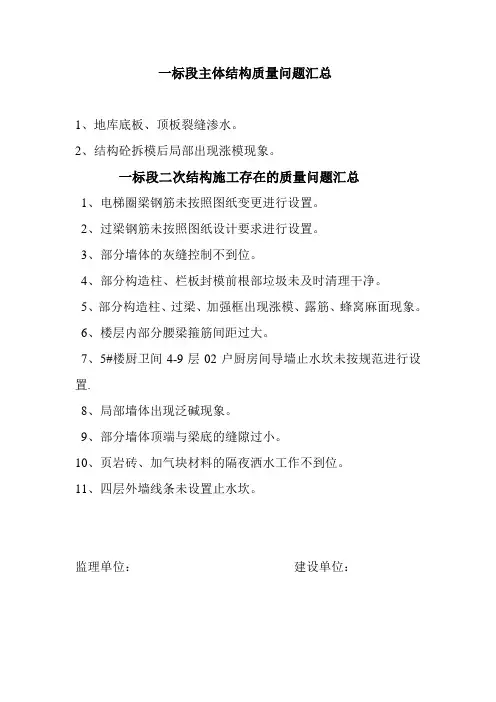

一标段主体结构质量问题汇总
1、地库底板、顶板裂缝渗水。
2、结构砼拆模后局部出现涨模现象。
一标段二次结构施工存在的质量问题汇总
1、电梯圈梁钢筋未按照图纸变更进行设置。
2、过梁钢筋未按照图纸设计要求进行设置。
3、部分墙体的灰缝控制不到位。
4、部分构造柱、栏板封模前根部垃圾未及时清理干净。
5、部分构造柱、过梁、加强框出现涨模、露筋、蜂窝麻面现象。
6、楼层内部分腰梁箍筋间距过大。
7、5#楼厨卫间4-9层02户厨房间导墙止水坎未按规范进行设置.
8、局部墙体出现泛碱现象。
9、部分墙体顶端与梁底的缝隙过小。
10、页岩砖、加气块材料的隔夜洒水工作不到位。
11、四层外墙线条未设置止水坎。
监理单位:建设单位:
二标段主体结构质量问题汇总
1、部分墙板钢筋偏位,墙板水平筋绑扎存在跳扎现象。
2、厨卫间高低差部位拆模时,棱角破损,高差控制不到位。
3、墙板拆模时间过早,拆模后养护不到位。
4、地下室底板、顶板裂缝渗水。
5、部分梁、板底的保护层垫块设置不到位。
二标段二次结构施工存在的质量问题汇总
1、局部墙体顶端与梁底的缝隙过小。
2、页岩砖、加气块材料的隔夜洒水工作不到位。
3、墙体出现大面积泛碱现象。
4、电梯圈梁钢筋未按照图纸变更进行设置。
5、过梁钢筋未按照图纸设计要求进行设置。
6、部分墙体的灰缝控制不到位。
7、部分构造柱、栏板封模前根部垃圾未及时清理干净。
8、部分构造柱、过梁、加强框出现涨模、露筋、蜂窝麻面、局部构造柱不垂直现象。
9、部分构造柱钢筋搭接长度不满足规范要求。
10、四层线条外墙线条未设置止水坎。
监理单位:建设单位:。
