主体二次结构验收自评报告
- 格式:docx
- 大小:20.95 KB
- 文档页数:6
厦门XXXX项目(一期)-楼栋号主体结构分部工程验收自评报告XXXX有限公司年月日一、工程概况:(一)工程概况(二)主体概况1、主体建筑结构:地上1层,总建筑面积:1689.86㎡,建筑高度为6.675m。
主体结构为钢筋混凝土框架结构,抗震设防烈度为7度,主体结构合理使用年限为50年,建筑结构安全等级为二级,抗震等级为二级,主体耐火等级为二级。
2、基础结构类型:本工程基础采用预制PHC-500-125-A管桩及承台基础。
3、混凝土强度等级:(1)、1~屋面层框柱混凝土设计等级为C30;(2)、1~屋面层梁板结构混凝土设计等级C30 ;(3)、构造柱、圈梁、过梁、压顶梁等混凝土设计等级为C25 。
4、填充墙砌体:住宅采用蒸压加气混凝土砌块,强度等级A5.0,采用M5.0、M7.5砌筑砂浆。
5、施工情况:主体分部工程于20XX年X月开始首层柱钢筋施工,20XX年X月屋面层梁板砼浇筑完成,20XX年X月部分砖砌体施工完成。
二、施工依据及执行标准情况:《建筑结构可靠度设计统一标准》GB50068-2001《建筑桩基技术规范》 JGJ94-2008《工程结构可靠性设计统一标准》GB50153-2008《建筑地基处理技术规范》JGJ79-2012《建筑结构荷载规范》GB50009-2012《地下工程防水技术规范》GB50108-2008《混凝土结构设计规范》GB50010-2010(2015年版)《建筑工程抗震设防分类标准》GB50223-2008《建筑基桩检测技术规范》JGJ 106-2014《建筑抗震设计规范》 GB50011-2010(2016年版)《岩土工程勘察规范》GB50021-2001(2009年版)《建筑地基基础设计规范》GB50007-2011《高层建筑混凝土结构技术规程》JGJ3-2010《砌体结构设计规范》GB50003-2011《混凝土结构耐久性设计规范》 GB/T50476-2008《建筑地基处理技术规范》 JGJ79-2012《钢筋机械连接技术规程》 JGJ107-2016《钢筋焊接及验收规程》 JGJ18-2012《钢筋混凝土用钢第1部分热轧光圆钢筋》 GB1499.1-2008《钢筋混凝土用钢第2部分热轧带肋钢筋》 GB1499.2-2007三、项目部构成及主要管理人员及施工合同履行、设计文件执行情况:本工程的施工严格根据施工合同约定的各项内容及设计变更进行施工,工程质量符合施工验收规范要求。
人防主体结构验收自评报告一、验收背景和目的人防主体结构验收是对人防工程的结构、材料、施工等进行全面检测和评估的过程,目的是确保人防工程的质量、安全和功能符合相关的技术要求和标准。
本次验收自评报告旨在对我单位所承建的人防主体结构进行自我评价,总结工作经验,发现存在问题,并提出改进措施,为人防主体结构验收提供参考。
二、工程概况三、验收情况1.结构验收根据人防主体结构设计图纸,我们按照工艺规范进行构件制作、预制和安装,并进行了相应的质量检测。
验收过程中,专家组对结构的抗震性、承载力、稳定性等进行了实地测试和计算分析。
经过验收,结构满足了相关的技术要求和标准。
2.材料验收我们严格按照人防主体结构设计要求采购了合格的材料,并进行了相应的质量检测。
验收过程中,专家组对材料的强度、耐久性、防火性能等进行了抽样检测和评估。
经过验收,材料的质量符合相关的技术要求和标准。
3.施工验收我单位在施工过程中严格按照人防主体结构设计要求和工艺规范进行施工,合理安排施工进度,加强质量控制,确保施工质量。
验收过程中,专家组对施工质量进行了全面检查和评估。
经过验收,施工质量符合相关的技术要求和标准。
四、存在问题和改进措施1.在结构施工过程中,由于部分工艺操作不规范,质量监督不到位,导致了一些构件的质量问题。
为了提高施工质量,我们将加强对施工工艺的培训和引导,完善质量监督机制。
2.部分材料供应商未能按时提供合格材料,致使工程进度延误。
为了确保材料供应的及时性和质量,我们将加强对材料供应商的管理和监督,并建立健全材料采购的备选供应商。
3.在材料验收过程中,发现了一些材料存在质量问题,主要是强度不达标和防火性能不符合要求。
为了提高材料的质量,我们将严格按照设计要求采购材料,并加强对材料检测和评估的专业化程度。
4.人防主体结构验收过程中,专家组对一些细节和非结构性能的评估不够全面和准确,导致部分问题未能及时发现。
为了改进此问题,我们将加强与专家组的沟通与配合,提高专家组的专业水平和评估准确性。
主体验收自评报告范本1. 引言本报告旨在对项目进行主体验收自评,评估项目的完成情况和实现的目标,总结项目的优点和不足之处,并提出改进的建议。
本次主体验收自评的项目为XXX项目。
2. 项目目标回顾在项目启动阶段,确定了以下主要的项目目标:1. 开发一款功能多样、稳定可靠的XXX软件;2. 提供用户友好的界面和出色的用户体验;3. 实现项目的可扩展性,方便后续的升级和维护。
3. 项目完成情况评估3.1 功能实现XXX功能要求很具体,给出了明确的技术规格文档。
经过开发团队的努力,我们成功实现了项目中的各项功能要求,并在规定的时间内完成了开发任务。
开发的软件满足了用户的基本需求,具备了一定的实用价值。
3.2 用户体验在用户体验方面,我们通过用户调研和设计评审,对软件界面进行了多次优化。
我们注重界面的简洁性和直观性,使用户能够快速上手并使用软件。
同时,我们还提供了一些个性化设置,满足用户的个性化需求。
用户在使用软件时可以得到较好的使用体验。
3.3 可扩展性在项目的设计和开发过程中,我们考虑到了软件的可扩展性。
采用了模块化的设计思想,将各个功能模块进行了解耦,确保了新功能的快速开发和集成。
同时,我们还编写了详细的技术文档,方便后续的维护和升级。
4. 项目的优点和不足4.1 优点- 功能实现全面:我们成功实现了项目的各项功能要求,用户能够通过软件完成预期的操作。
- 用户体验良好:界面简洁直观,用户可以迅速上手并且获取较好的使用体验。
- 技术文档完备:编写了详细的技术文档,方便了后续的维护和升级工作。
4.2 不足- UI设计仍有改进空间:虽然现有的界面设计已经较好地满足了用户的需求,但仍有一些小细节可以进一步改进,以提升用户的满意度。
- 功能扩展性待加强:虽然我们考虑了软件的可扩展性,但还可以进一步完善,以便于日后更快地添加新的功能。
5. 改进建议基于以上项目优点和不足的分析,我们提出以下改进建议:1. 进一步优化UI设计:通过用户反馈和用户调研,针对界面的易用性和美观性进行改进,以提升用户的良好体验。
主体结构分部工程验收自评报告尊敬的各位领导:我代表公司管理部向各位汇报我所在的分部工程的自评报告。
首先,我要简要介绍一下我们的分部工程情况。
本次分部工程是一个住宅小区的建设项目,包括多栋住宅楼、商业区和公共配套设施。
作为工程管理部门的负责人,我所在的分部在整个项目中负责工程的施工、验收、质量控制以及材料管理等工作。
一、施工工作在施工过程中,我们秉持“质量第一、安全第一”的原则,确保施工过程安全、质量达标。
我们高度重视工程质量,严格按照设计要求进行施工,并且建立了科学的质量管理体系。
我们严格控制施工进度,合理安排人员,加强与各施工单位之间的协作配合,确保工程按时完成。
二、验收工作在进行分部工程的验收工作时,我们严格按照相关的质量标准和验收要求进行检查。
我们组织了验收小组,包括项目负责人、设计师等相关人员,共同对工程进行全面细致的验收。
我们对工程施工的质量、工程进度、安全等方面进行了全面的检查,对不符合验收要求的部分进行整改并重新验收,确保工程质量符合标准。
三、质量控制工作在整个施工过程中,我们采取了多种措施进行质量控制。
首先,我们严格要求材料的质量,只使用合格的材料进行施工。
其次,我们对施工人员进行培训,提高他们的施工技术和安全意识。
同时,我们对施工工艺进行了严格的控制,确保工程的质量。
总结一下,我们的分部工程在施工、验收和质量控制等方面都取得了较好的效果。
但是,也存在一些不足之处,例如在施工过程中存在一些质量问题,需要加强质量监督和管理;在验收时有一些细节问题没有及时发现并整改。
我们将认真总结经验教训,加强对工程质量的监督和管理,争取在今后的工程中取得更好的效果。
在此,我代表管理部向各位领导报告我们的分部工程的自评报告。
感谢各位领导对我们工作的关心和支持,我们将不断努力,为公司的发展和客户的满意做出更大的贡献。
谢谢!。
建筑工程主体验收自评报告一、项目背景1.1 建筑工程基本情况本次建筑工程项目位于市中心的商业区,总建筑面积为10000平方米,共有地上6层和地下2层。
项目包括商业综合楼、办公楼和停车场等主要功能区域。
本工程自开工以来,经历了设计、施工、装修等多个阶段。
二、主体验收情况2.1 建筑结构验收2.1.1 结构稳定性经过专业的结构验收人员的检查和测试,建筑物的结构整体稳定,符合设计要求。
主体结构采用了高强度钢筋混凝土框架结构,经过了精确的计算和施工过程中的质量监控,从而保证了建筑物的结构稳定性。
2.1.2 抗震性能本建筑工程针对地震设计参数进行了科学合理的计算和处理,工程结构采用了抗震设计要求合理、材料优质、施工工艺严谨的方式进行施工,达到了抗震设计要求。
2.2 建筑节能验收2.2.1 外墙保温隔热外墙采用了保温隔热材料,有效地降低了热能传递,提高了建筑的隔热性能,达到了节能的目的。
2.2.2 采光和通风本建筑采用了大面积的玻璃幕墙设计,以最大限度地提高采光效果,减少室内照明能耗。
同时,工程还设计了合理的通风系统,通过自然通风和机械通风手段,提供室内空气的流通和更新。
2.3 建筑安全验收2.3.1 消防设备建筑工程安装了自动灭火系统、火灾报警系统和疏散通道等消防设备,并通过检测和测试,保证了设备的正常运行和可靠性。
2.3.2 安全通道本建筑工程在设计和施工过程中充分考虑了人员疏散的需求,合理设置了安全通道和疏散楼梯等设施,以保证人员在发生事故时的安全疏散。
三、自我评价本次建筑工程主体验收自评报告中所提及的内容充分说明了本工程在主体验收方面的表现。
总体来说,建筑结构稳定、抗震性能良好等方面符合要求;建筑节能方面采取了一系列措施,达到了节能的目的;建筑安全方面设施完善、合规合法。
但是,我们也意识到在工程施工和验收过程中,可能存在一些不足之处。
例如,对一些细节的处理和把控可以更加严谨,施工过程中的协调沟通可以更加顺畅等。
2主体砼结构子分部质量验收自评报告一、前言本次主体混凝土结构的施工自评报告主要是为了评估本项目的施工质量,进一步提高施工水平和质量标准,确保施工过程中的质量控制和安全性能,减少质量安全事故的发生。
本报告将从施工方案、施工组织设计、质量控制措施和验收标准等方面进行自评,以期达到预期的质量目标。
二、施工方案本项目主体混凝土结构的施工方案是按照相关规范和标准进行制定,包括具体的施工过程和施工步骤。
在制定方案时,我们充分考虑了工程的实际情况,并与设计单位进行沟通和协商,确保方案的合理性和可行性。
三、施工组织设计施工组织设计是为了保证施工过程中的安全性和顺利进行,包括人员配备、施工时间的合理安排以及施工设备的选择和布置等。
在施工组织设计中,我们严格按照相关规定和标准进行操作,确保施工过程的顺利进行。
四、质量控制措施1.原材料采购:我们选择的主要原材料供应商都是经过严格筛选和合格评定的,确保原材料的质量符合相关标准,并要求供应商提供相关检测报告。
2.设备使用:施工过程中,我们使用的设备都经过专业维修和定期保养,确保设备的正常运转和使用安全。
3.施工技术:我们采用的施工技术是经过专业人员培训并具备相应执业资格的,施工过程中严格按照施工方案和设计图纸进行操作,确保施工质量。
4.工序检查:在施工过程中,我们会对每一道工序进行专业的检查,确保每一道工序的施工质量符合相关标准和要求,并及时整改不合格部分。
5.现场监控:施工现场设立了专门的监控系统,实时监控施工过程,确保施工质量的监控和控制。
五、验收标准主体混凝土结构的验收标准参考了国家相关规范和标准,并结合项目的具体情况进行制定。
我们要求每一道工序的验收都符合标准要求,并由专业人员进行验收和记录,确保施工质量的可控和可追溯。
六、施工质量自评根据以上施工方案、施工组织设计、质量控制措施和验收标准,我们对本项目的主体混凝土结构施工质量进行了自评。
结论如下:1.施工方案合理,施工过程严格按照方案操作。
主体结构验收自评报告尊敬的领导:非常荣幸能够向您提交这份主体结构验收自评报告,详细介绍我们项目的进展以及验收结果。
本报告共分为五个部分:项目背景、主体结构设计、工程质量控制、验收结果以及改进措施。
以下是详细内容:一、项目背景我们的项目是一座新建小区的主体结构施工,在施工前已经进行了详细的设计和方案评审。
这个小区位于市中心,是一个多功能综合体项目,包括住宅、商业和休闲设施。
我们以确保施工质量为核心目标,全力打造出品质过硬的建筑。
二、主体结构设计三、工程质量控制为了保证主体结构施工质量,我们采取了一系列有效的质量控制措施。
首先,我们严格按照设计图纸进行施工,并强调施工过程的规范性和程序化。
此外,我们建立了健全的质量管理体系,对施工过程进行了全程监督和检查,及时发现和解决质量问题。
我们还加强了材料的质量管控,严格按照标准进行验收,并保证施工现场的安全和环境卫生。
四、验收结果经过验收,我们的主体结构工程符合设计要求,并通过了验收评审。
我们的施工质量得到了相关部门和专家的认可,各项参数指标均在设计要求范围内。
在工程过程中,没有发生严重的质量问题和安全事故,施工进度也符合预期。
施工现场的卫生和环境保护工作也得到了充分的肯定。
五、改进措施尽管我们的工程顺利通过验收,但我们也意识到在施工过程中存在一些不足之处。
为了进一步提升工程质量,我们计划采取以下改进措施:一是加强人员培训,提高施工人员的技能和质量意识;二是进一步完善质量管理体系,加强材料和工序的质量管控;三是加强与其他专业的协调和沟通,避免工程质量问题的交叉影响;四是加强施工现场的安全生产管理,预防事故的发生。
在未来的工作中,我们将继续努力,超越自我,为我们的项目交付出一份满意的答卷,为社会建设做出更大的贡献。
感谢您对我们项目的关注和支持!。
主体验收自评报告尊敬的各位领导、专家:大家好!首先,我代表本项目的建设单位,对各位在百忙之中抽出时间参加本次主体验收表示衷心的感谢。
本工程自开工以来,在各级领导的关心支持下,在设计、监理、施工等单位的共同努力下,主体工程已顺利完成。
下面,我将对本工程主体施工情况进行自评报告。
一、工程概况1、工程名称:_____2、工程地点:_____3、建设单位:_____4、设计单位:_____5、监理单位:_____6、施工单位:_____7、建筑面积:_____平方米8、结构形式:_____9、层数:_____层二、施工依据1、本工程的设计图纸及相关设计变更文件。
2、国家及地方现行的有关建筑工程施工质量验收规范、标准,如《建筑工程施工质量验收统一标准》(GB50300-2013)、《混凝土结构工程施工质量验收规范》(GB50204-2015)等。
3、工程建设标准强制性条文。
4、经审批的施工组织设计及专项施工方案。
三、施工过程控制1、原材料控制工程所用的原材料,如钢筋、水泥、砂、石等,均按照相关规范要求进行了进场检验和复试,检验结果合格。
对于不合格的原材料,坚决予以退场处理,确保了工程原材料的质量。
2、测量放线控制在施工过程中,我们严格按照设计图纸和规范要求进行测量放线,并对测量成果进行了复核,确保了建筑物的轴线、标高、垂直度等符合设计及规范要求。
3、钢筋工程钢筋的加工、连接和安装均严格按照设计图纸和规范要求进行施工。
钢筋的品种、规格、数量、位置等符合设计要求,钢筋的连接方式符合规范要求,接头质量经检验合格。
4、模板工程模板采用了钢模板和木模板相结合的方式,模板及其支架具有足够的强度、刚度和稳定性,能够可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。
模板的安装位置、尺寸、平整度等符合设计及规范要求,模板拆除时,混凝土强度符合规范要求。
5、混凝土工程混凝土采用商品混凝土,由具有资质的搅拌站供应。
混凝土浇筑前,对模板、钢筋等进行了检查验收,浇筑过程中,严格控制混凝土的坍落度和浇筑顺序,振捣密实,确保了混凝土的质量。

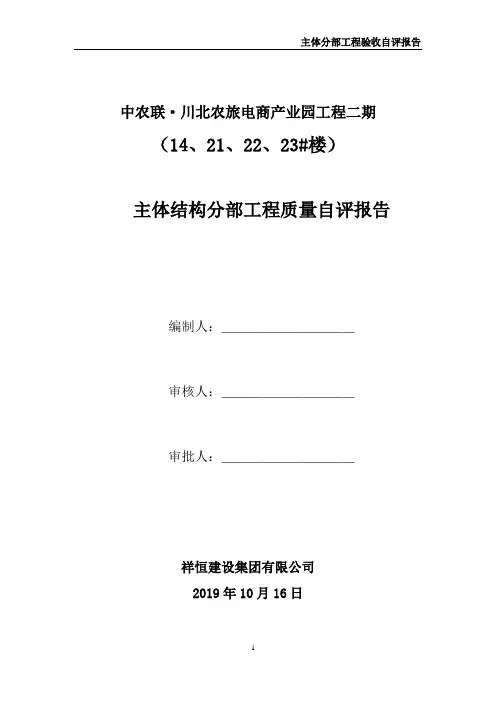

中农联·川北农旅电商产业园工程二期(14、21、22、23#楼)主体结构分部工程质量自评报告编制人:__________审核人:__________审批人:__________祥恒建设集团有限公司2019年10月16日目录一、工程概况二、质量评定及施工依据三、施工过程控制(质量、安全、进度的控制措施)四、材料试验统计五、观感质量评定六、主体安全及功能检验和抽样检测定七、工程技术资料情况八、主体分部工程质量评定中农联·川北农旅电商产业园工程二期(14、21、22、23号楼)主体分部工程验收自评报告一、工程概况:质量监督单位:蓬安县建设工程质量安全监督管理站;建设单位:蓬安中农联建设开发有限公司;设计单位:四川宏吉建筑设有限公司;勘察单位:四川二八二核地质工程有限公司;监理单位:首盛建设集团有限公司;施工单位:祥恒建设集团有限公司本工程二期二批次(14、21、22、23号楼)由4幢5、8层商业建筑组成(其中:14号楼为5层,21、22、23号楼为8层),本工程正常使用年限为50年,总建筑面积为23845.96㎡;地基基础设计等级为乙级。
本工程采用柱下柱墩、共119根,直径有1米、1.2米,砼强度为C25,地梁砼强度为C30;设计持力层为完整的中风化,中风化泥岩单轴抗压强度为≥5.60mpa。
上部结构为框架结构,抗震设防烈度6度,建筑抗震设防类别为丙类,建筑结构安全等级为二级。
外围护墙采用烧结页岩空心砖、室内隔墙及公共部分隔墙采用烧结页岩多孔砖,强度等级MU3.5、5.0,墙体均采用M5混合砂浆砌筑;卫生间、楼梯墙体、女儿墙采用MU10烧结页岩多孔砖,M5水泥砂浆砌筑。
主体开工时间2019年5月1日,主体完工时间2019年9月28日。
二、施工依据及质量验收依据(1)施工依据1、建设单位与施工单位签订的施工合同;2、本工程经审查合格的施工图纸及设计单位出具的设计变更单;3、国家、行业现行法律法规及相关建筑施工规范规定;4、国家现行颁布的强制性标准;5、施工单位经审批的施工组织设计及各专项施工方案;6、本企业标准、综合管理体系程序文件及施工工艺标准。
主体结构验收自评报告一、引言1.背景说明:简单介绍主体结构验收的背景和目的。
2.验收目标:明确主体结构验收的具体目标和评估标准。
二、验收过程1.安全评估:对主体结构的安全性进行评估,包括结构材料的强度、抗震性能和防火性能等。
2.规范合规性评估:评估主体结构是否符合相关规范和标准的要求,如建筑设计规范、建筑施工规范等。
3.工程质量评估:评估主体结构的工程质量,包括施工质量、材料质量、工艺质量等方面。
4.功能验收:对主体结构的功能进行验收,确保其满足设计要求和使用需求。
三、验收结果分析1.安全评估结果:总结主体结构的安全性评估结果,并分析是否存在安全隐患和风险。
2.规范合规性评估结果:总结主体结构是否符合相关规范和标准的要求,分析是否存在违规问题。
3.工程质量评估结果:总结主体结构的工程质量评估结果,并分析是否存在质量问题。
4.功能验收结果:总结主体结构的功能验收结果,分析是否满足设计要求和使用需求。
四、存在问题与改进建议1.存在的问题:列出主体结构验收中存在的问题和不足,包括安全隐患、规范违规、工程质量问题等。
2.对策建议:提出针对性的改进措施和建议,包括加强安全管理、调整施工工艺、优化材料选择等方面。
五、经验总结与启示1.经验总结:总结主体结构验收的经验教训,归纳出关键成功因素和问题防范措施。
2.启示:从主体结构验收中得到的启示,对今后类似项目的设计和施工提出建议。
六、结论1.验收结果总结:简要总结主体结构验收的结果,评价项目的整体质量和达成验收目标情况。
2.验收建议:提出下一步的改进措施和建议,为后续工作提供指导。
七、附录1.相关文件:包括主体结构设计文件、验收报告、验收记录等。
以上是一个主体结构验收自评报告的基本框架,可以根据具体情况进行调整和补充。
在文档撰写过程中,要确保内容完整、准确,并遵循相应的格式规范。
同时,结合实际情况,以客观、全面的方式对主体结构的验收结果进行分析和评价,提出合理的问题和改进建议,以促进主体结构的质量和安全。

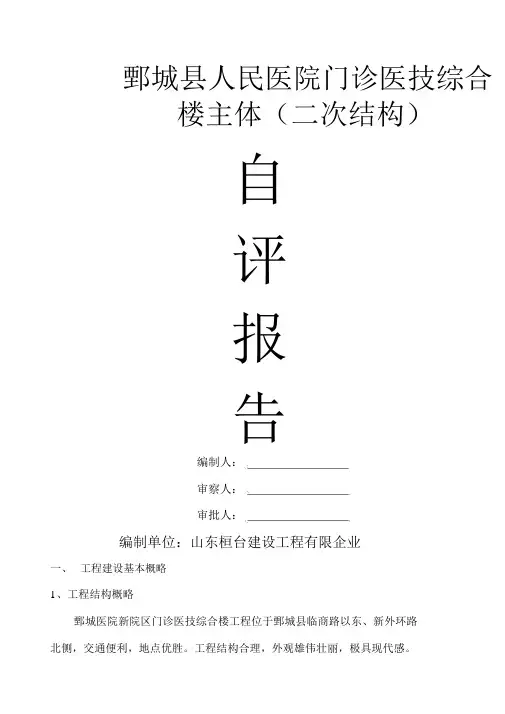

鄄城县人民医院门诊医技综合楼
主体(二次结构)
自
评
报
告
编制人:
审核人:
审批人:
编制单位:山东桓台建设工程有限公司
一、工程建设基本概况
1、工程结构概况
鄄城医院新院区门诊医技综合楼工程位于鄄城县临商路以东、新外环路北侧,交通便利,位置优越。
工程结构合理,外观宏伟壮丽,极具现代感。
本工程结构类型为框架-钢支撑结构,东西长119米,南北85米;地下1层、地上5层,总建筑面积,建筑高度为。
一类公共建筑,耐火等级一级,设计使用年限50年,本工程±相当于绝对标高米;二次结构:加气粉煤灰砌块,部分墙体为黄河淤泥砖,M5混合砂浆,构造柱及过梁为C20砼;屋面为不上人防水保温屋面,挤塑板保温,SBS沥青防水卷材防水;内墙采用加气混凝土砌块砌筑,乳胶漆墙面及多种形式的吊顶顶棚;外墙为蓝灰色玻璃幕及浅黄色干挂石材墙面;铝合金窗及各种防水等级的防火门,采用虹吸雨水排水。
本工程建设单位:鄄城县人民医院
设计单位:山东省建筑设计研究院
勘察单位:山东省城乡建设勘察院
监理单位:青岛高园建设咨询管理有限公司
施工单位:山东桓台建设工程有限公司。
工程开工日期:2013年11月1日,计划竣工日期:2015年3月15日
二、工程质量目标及质量保证体系概述
1、质量目标:该工程中标后,我公司就确定了,争创菏泽市优质结构杯及菏泽市质量工程牡丹杯,努力争创“泰山杯”的质量目标,并编制了切实可行的质量创优计划,建立了质量目标管理体系。
2、确定质量管理体系要素,根据本工程特点对所有管理岗位进行职能分配;
3、明确项目部管理人员质量责任制,并大力落实;
4、为保证工程质量,严格执行国家强制性规范标准,从组织、技术、管理、经济等
方面制定具体质量管理措施;
5、根据本工程特点,确定质量控制点,编制质量预控措施和质量控制流程;主体工程质量控制点如下:钢筋直螺纹套筒连接接头、钢筋制作安装、模板标高尺寸、型钢柱砼浇注预控、轴线传递;
三、工程安全目标和安全保证体系概述
1、安全目标:确保市级安全文明工地,争取省级安全文明工地;
2、确定适合本工程的安全管理体系机构;
3、制定并完善安全管理制度和安全责任制;
4、编制针对本工程特点的安全技术保证措施;
四、工程施工情况:
(一)、技术管理情况
工程开工前,组织项目部施工技术人员熟悉、审查图纸设计,进行图纸会审;并由技术负责人编制好施工组织设计,报公司总工程师审批,通过后作为施工依据。
在每个分项工程施工前,由技术负责人编制专项施工方案,并组织施工员向施工班组长进行技术质量交底。
各班组长负责在每天作业前向本班职工进行技术质量交底,严格执行技术质量保证措施。
项目部制定各项技术管理制度和技术资料管理制度,保证有关技术工作正常运行。
(二)、质量保证情况
1、原材料控制
在施工过程中,我们严把工程原材料、成品及半成品的进场关和验收关。
检查其生产厂家的资质、出场合格证及质检报告等质保资料,核对现场材料的质量、数量是否符合要求;然后在监理工程师现场见证取样的情况下,送往质检站实验室进行复试,只有复试合格后,该批材料方可用于工程上。
2、分项检验批统计:
检验批为32批(其中砌砖工程32批,钢筋工程32批,砼工程32批)。
经监理公司检查验收所有分项工程全部合格。
1、见证取样
严格执行见证取样制度,规范各施工方行为。
要求监理单位由总监制定见证人员;施工单位由经过培训合格的取样人员,持证上岗。
本工程所使用的钢材、水泥、砖、气块和砼等材料均在监理见证的情况下,从施工现场按规定随机抽取,送往实验室进行复试。
只有经试验合格,该批材料方可用于工程结构;不合格材料不得使用。
四、过程控制情况
因工期紧,我项目部严格按照施工规范的要求组织编写了施工方案,以确保本工程的施工质量,具体质量控制如下:
1、施工测量:
本工程主要使用的测量仪器有:自动安平水准仪3台、电子经纬仪1台、50m 钢卷尺及磅秤3台。
各项出厂合格资料齐全。
施工测量放线,由技术负责人严格按照施工定位轴线图和施工图翻样。
自检合格后,由技术负责人组织质量员、施工员等进行定位轴线的复核,经复核无误后再报监理工程师复检,并填写施工放线验收记录,复检合格后方可进行下道工序施工。
轴线位移和标高引测控制在规定范围内。
地上结构整体垂直度偏差在5mm内,符合相关规范和设计要求。
2、砌体工程:
A、严格按实验室提供的配合比控制砖筑砂浆,计算精度水泥控制在2%以下,
砂浆控制在3%以内。
搅拌时间不少于2分钟。
B、砌筑前,现根据图纸设计砖墙位置弹出墙体轴线及边线,并在墙角及交接处
立皮数杆,皮数干上划出砖的厚度、灰缝厚度、门窗、楼板等构件位置。
然后采用“三一”砌砖法,力求做到灰缝横平竖直,砂浆饱满,厚薄均匀,砌块上下错缝,内外搭砌合理,接槎牢固。
以确保砌体工程的施工质量。
3、钢筋工程:
严格按照施工图纸及相应的标准规范要求施工。
钢筋原材见证取样送实验室复试合格后方可使用。
施工过程中,对主筋位置、箍筋加密区范围、钢筋的锚固长度、搭接长度等进行严格控制。
钢筋绑扎完,由班组自检、项目部复检合格后,报监理单位进行验收,验收合格后签写隐蔽验收记录,再进入下道工序。
4、模板工程:
模板工程柱、梁、均采用了15mm厚胶合板,支撑体系由方木、钢管扣件等组成。
支模前,按专项施工方案对模板工程进行技术交底,现场由专职施工员对质量负责检查。
模板支撑完成后,首先班组进行自检,再交由技术负责人组织质量员、施工员等复核,并做好模板安装工程检验批质量验收记录表,及时报监理公司进行复检,合格后方可浇捣混凝土。
另外尚应做到砼浇捣前检查、浇捣中复查、浇捣后核查等项工作,保证混凝土结构的质量。
5、砼工程:
A、采用商砼,严格控制水灰比及坍落度。
B、浇筑前,按设计要求检查钢筋保护层和预埋件、预留洞的规格、尺寸、数量、
位置,检查模板的稳定性和接缝的密合情况,偏差值应符合现行国家《砼结构工程施工及检验规范》的规定,模板内不得有杂物、垃圾等;自检合格后按监理公司确认后方可进行砼浇注。
C、砼浇筑时,振捣要均匀密实,特别是框梁与柱交接处,采用干硬性微膨胀砼
进行填实,以确保砼构件的整体施工质量。
D、砼浇注成型后,现场应根据其气候情况进行养护,已浇筑的砼进行覆盖洒水
养护。
五、沉降观测情况:
依据图纸设计要求,我项目部进行了沉降观测的布点及埋没工作,每一层施工完后,进行沉降观测,共观测6次,累计沉降在8mm以内。
沉降观测每次都记录在
案,作为原始记录存档保管。
六、资料整编情况:
现场配备专职资料员一名,持证上岗。
负责对工程资料进行收集和整编归档,保证工程技术资料的及时、完整和真实。
工程开工形成的各项程序文件;工序施工前、后形成的技术资料;以及原材料进场复试等质保资料等,都及时进行收集,报监理单位备案,以便对整个施工过程进行全控制。
同时认真做好安全资料、文明工地资料及贯标资料的收集和整理。
保证资料真实齐全、完整。
安全文明施工
在整个施工过程中,我们严格执行国家有关安全的生产法律法规和规范规定,严格执行公司的各项工程安全管理规定,实施现场安全文明标准化管理,努力做到安全生产、文明施工、不扰民,使职工置身于安全文明施工的氛围下,整个工程施工过程未发生安全事故。
七、分部工程质量评定:
依据设计图纸、施工规范、国家强制性条文及建筑工程质量验收标准检查验收,自评结果为:符合设计、规范要求,合格。
(由于龄期关系,一部分砼及砂浆试块强度报告未出)
我项目部衷心恳请各级部门领导,提出宝贵意见,以便我们日后进一步的提高。
自评单位:山东桓台建设工程有限公司---(鄄城医院门诊楼项目部)。
