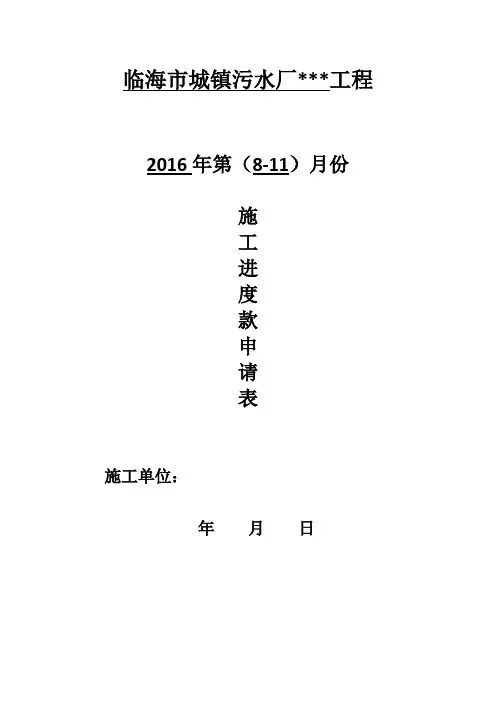

班组进度款支付审批表(劳务及分包工程)
- 格式:xls
- 大小:24.50 KB
- 文档页数:1
临海市城镇污水厂***工程
2016年第(8-11)月份
施
工
进
度
款
申
请
表
施工单位:
年月日
工程名称:
工程名称:编号:
工程进度款支付情况说明
工程名称:
建设单位:
监理单位:
施工单位:
1、本期施工单位申报进度款:
大写,(小写)2、本期监理单位审核进度款:
大写,(小写)3、本期应扣工程款:
大写,(小写)4、本期计划实际支付工程进度款:
大写,(小写)5、累计支付工程进度款(含本月计划进度款):
大写,(小写)
项目负责人:
日期:
已完工程量清单
统计时段:年月日至年月日工程名称:
同付款条款摘录内容复印件附后。
3、本表一式六份。

工程进度款拨付审批表(表一)
工程款支付证书(表二)
工程名称:
承包单位:编号:
工程款支付申请表(表三)
工程名称:
承包单位:编号:
工程价款月支付汇总审核表(表四)工程名称:
合同单价项目月支付明细报审表(表五)工程名称:
合同新增单价项目月支付明细报审表(表六)
工程名称:
承包单位:编号:
完成合同内清单工程量汇总报审表(表五-1)
工程名称:
承包单位:编号:
完成新增项目清单工程量汇总报审表(表六-1)工程名称:
施工工序报验表(表八)
工程名称:
承包单位:编号:
工程量现场凭证单(表九) 工程名称:
现场计量会签单(表十)工程名称:。

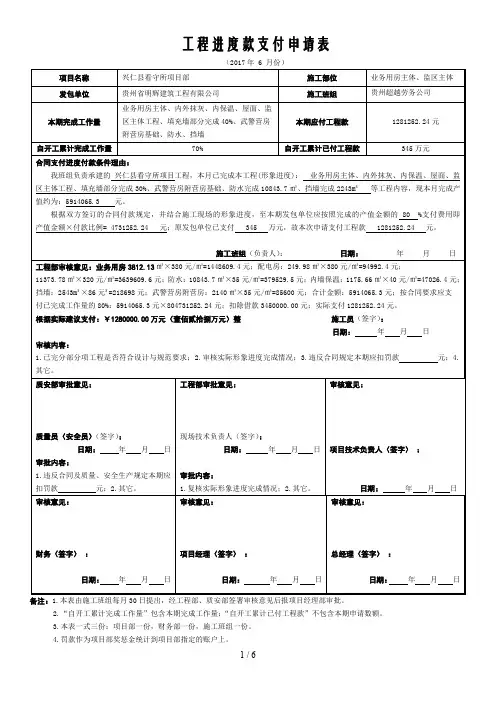

项目名称兴仁县看守所项目部施工部位业务用房主体、监区主体发包单位贵州省明辉建筑工程有限公司施工班组贵州超越劳务公司本期完成工作量业务用房主体、内外抹灰、内保温、屋面、监区主体工程、填充墙部分完成40%、武警营房附营房基础、防水、挡墙本期应付工程款1281252.24元自开工累计完成工作量70% 自开工累计已付工程款345万元合同支付进度付款条件理由:我班组负责承建的兴仁县看守所项目工程,本月已完成本工程(形象进度):业务用房主体、内外抹灰、内保温、屋面、监区主体工程、填充墙部分完成30%、武警营房附营房基础、防水完成10843.7㎡、挡墙完成2243m³等工程内容,现本月完成产值约为:5914065.3 元。
根据双方签订的合同付款规定,并结合施工现场的形象进度,至本期发包单位应按照完成的产值金额的 80 %支付费用即产值金额×付款比例= 4731252.24 元;原发包单位已支付 345 万元,故本次申请支付工程款 1281252.24 元。
施工班组(负责人):日期:年月日工程部审核意见:业务用房3812.13㎡×380元/㎡=1448609.4元;配电房:249.98㎡×380元/㎡=94992.4元;11373.78㎡×320元/㎡=3639609.6元;防水:10843.7㎡×35元/㎡=379529.5元;内墙保温:1175.66㎡×40元/㎡=47026.4元;挡墙:2543m³×86元³=218698元;武警营房附营房:2140㎡×35元/㎡=85600元;合计金额:5914065.3元;按合同要求应支付已完成工作量的80%:5914065.3元×804731252.24元;扣除借款3450000.00元;实际支付1281252.24元。
根据实际建议支付:¥1280000.00万元(壹佰贰拾捌万元)整施工员(签字):日期:年月日审核内容:1.已完分部分项工程是否符合设计与规范要求;2.审核实际形象进度完成情况;3.违反合同规定本期应扣罚款元;4.其它。

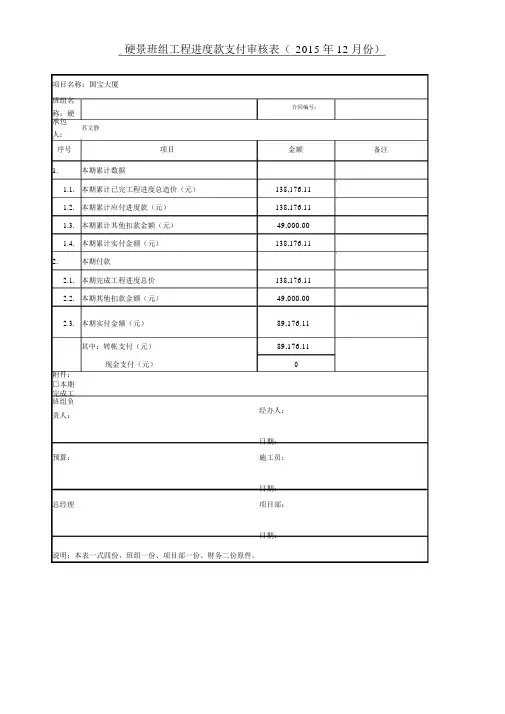

硬景班组工程进度款支付审核表(2015年12月份)
项目名称:国宝大厦
班组名
合同编号:
称:硬
承包
苏文静
人:
序号项目金额备注1.本期累计数据
1.1. 本期累计已完工程进度总造价(元)138,176.11
1.2. 本期累计应付进度款(元)138,176.11
1.3. 本期累计其他扣款金额(元)49,000.00
1.4. 本期累计实付金额(元)138,176.11
2.本期付款
2.1. 本期完成工程进度总价138,176.11
2.2. 本期其他扣款金额(元)49,000.00
2.3. 本期实付金额(元)89,176.11
其中:转帐支付(元)89,176.11
现金支付(元)0
附件:
□本期
完成工
班组负
经办人:
责人:
日期:
预算:施工员:
日期:
总经理项目部:
日期:
说明:本表一式四份,班组一份、项目部一份、财务二份原件。

工程进度付款审批表
工程名称施工单位
合同价款万元项目经理
累计已付款万元本期付款万元
致(监理单位)
兹申请支付年月日至年月日工程进度款(大写):
元整。
1、项目形象进度:
2、已完工程量:
施工单位:(盖章)
项目经理:(签字)
时间:年月日
监理单位意见监理复核意见:
本期批准付款总额人民币(大写)元,累计付款总额为人民币(大写)元。
监理单位:(盖章)
总监理工程师:(签字)
时间:年月日工
审核意见:
1、工程进度:
业主方审核意见程
管
理
部
2、工程质量:
3、其他说明:
主管工程师:
工程管理部经理:
审批时间:年月日工
程
审
算
部
审核意见:
造价工程师:
工程审算部经理:
审批时间:年月日财
务
部
审核意见:
财务部经理:
审批时间:年月日审批意见:
副总经理:
审批时间:年月日审批意见:
总经理:
审批时间:年月日。
