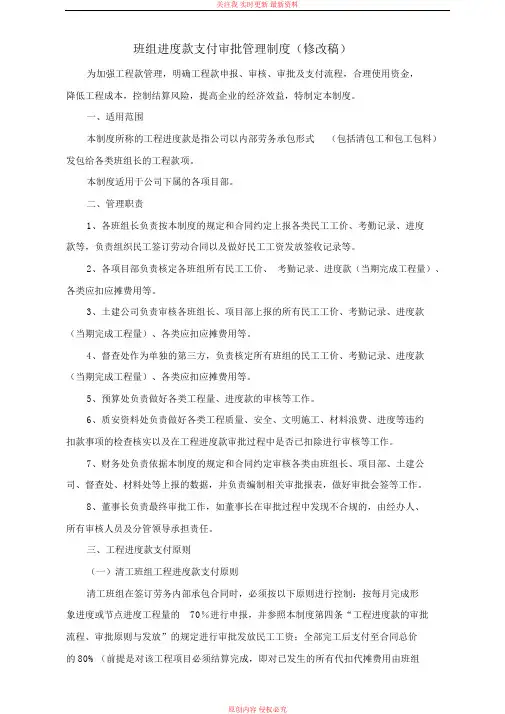

班组进度款支付审批管理制度(修改稿)

为加强工程款管理,明确工程款申报、审核、审批及支付流程,合理使用资金,降低工程成本,控制结算风险,提高企业的经济效益,特制定本制度。

一、适用范围

本制度所称的工程进度款是指公司以内部劳务承包形式(包括清包工和包工包料)发包给各类班组长的工程款项。

本制度适用于公司下属的各项目部。

二、管理职责

1、各班组长负责按本制度的规定和合同约定上报各类民工工价、考勤记录、进度款等,负责组织民工签订劳动合同以及做好民工工资发放签收记录等。

2、各项目部负责核定各班组所有民工工价、考勤记录、进度款(当期完成工程量)、各类应扣应摊费用等。

3、土建公司负责审核各班组长、项目部上报的所有民工工价、考勤记录、进度款(当期完成工程量)、各类应扣应摊费用等。

4、督查处作为单独的第三方,负责核定所有班组的民工工价、考勤记录、进度款(当期完成工程量)、各类应扣应摊费用等。

5、预算处负责做好各类工程量、进度款的审核等工作。

6、质安资料处负责做好各类工程质量、安全、文明施工、材料浪费、进度等违约扣款事项的检查核实以及在工程进度款审批过程中是否已扣除进行审核等工作。

7、财务处负责依据本制度的规定和合同约定审核各类由班组长、项目部、土建公司、督查处、材料处等上报的数据,并负责编制相关审批报表,做好审批会签等工作。

8、董事长负责最终审批工作,如董事长在审批过程中发现不合规的,由经办人、所有审核人员及分管领导承担责任。

三、工程进度款支付原则

(一)清工班组工程进度款支付原则

清工班组在签订劳务内部承包合同时,必须按以下原则进行控制:按每月完成形象进度或节点进度工程量的70%进行申报,并参照本制度第四条“工程进度款的审批流程、审批原则与发放”的规定进行审批发放民工工资;全部完工后支付至合同总价的80%(前提是对该工程项目必须结算完成,即对已发生的所有代扣代摊费用由班组

长进行确认;对于全部完工后至竣工验收后支付结算价95%工程款期间因发生维修等费用在支付结算价95%时进行结算扣除);竣工验收合格并结算完成后支付至结算价的95%(结算完成后各班组长按合同约定应提供结算价金额的发票或工资单);余款5%作为质量保修金(保修金不计利息),质量保修期满后且在保修责任履行完毕后一个月内余款付清(扣除修理费用)。

(二)包工包料班组工程进度款支付原则

包工包料班组在签订劳务内部承包合同时,必须按以下原则进行控制:按每月完成形象进度或节点进度工程量的60%进行申报进度款,审批后,如果承包人是单位的,则直接将款项支付给该单位;如果承包人是个人的,则必须先按考勤计发民工工资,有余额的,作为材料款支付给班组长;全部完工后支付至合同总价的80%;竣工验收合格并结算完成后支付至结算价的95%(结算完成后各班组长按合同约定应提供结算价金额的发票或工资单);余款5%作为质量保修金(保修金不计利息),质量保修期满后且在保修责任履行完毕后一个月内余款付清(扣除修理费用)。

(三)特殊班组或特殊项目按特殊规定执行。

(四)上述清工班组和包工包料班组的工程进度款支付原则,在班组招投标时必须与投标班组进行书面交底或在班组招标文件中予以明确规定,一旦中标后,在实际执行时必须严格按本制度执行。

(五)所有班组长(是指与公司签订内部劳务承包合同的承包人)作为内部劳务承包合同的主体之一,对合同执行及工程的盈亏等承担经济和法律责任,故对于其平时参与施工只记考勤,不记发工资;对于平时未参与施工的,不记考勤也不记发工资。

四、工程进度款的审批流程、审批原则与发放

(一)进度款审批流程(详见附件5:班组进度款审批流程)

1、先由班组长依据合同约定的节点,在节点工程全部完成后填写《班组进度款申报表》(附件1)经班组长签字盖手印后将原件交给项目部负责人,同时把复印件交项目部督查员。

2、项目部负责人收到班组长提交的《班组进度款申报表》在1天内完成上报工程量的评估核实,并统计出当期该班组的大小工的考勤工数、应发民工工资、各类代扣代摊费用后上报土建公司会计。

项目部督查员收到班组长提交的《班组进度款申报表》在1天内完成上报工程量的核实,并统计出当期该班组的大小工的考勤工数、应发民工工资、各类代扣代摊费用后,填写《督查处工程进度款核定表》(附件2)上报督查处负责人。

3、土建公司会计收到项目部上报《班组进度款申报表》后,必须在1天内由土建

公司会计、土建公司负责人进行审核签字,确认无误后,由土建公司会计提交给财务处人工会计。

督查处收到督查员提交的《督查处工程进度款核定表》后,必须在1天内由督查处负责人进行审核签字,确认无误后,由督查处负责人提交给财务处人工会计。

4、财务处人工会计收到土建公司以及督查处核实后上报的进度款申报表和进度款申报核定表后,必须在2天内完成核实工程完成情况,检查核对考勤用工记录、各类代扣代摊费用后,负责编制《班组进度款汇总审批表》(附件3)。

5、财务处人工会计完成《班组进度款汇总审批表》编制后,交给项目部、督查处、质安处、材料处、土建公司、财务处及其他相关处室进行汇签,各处室收到审批表时必须半天内完成审核签字,不得无故拖延时间,导致进度款审批时间拖长。各处室汇签完毕后由财务处上报分管领导进行审核,审核签字后报总经理进行审批。

(二)进度款审批原则

1、根据劳务内部承包合同约定,班组按月完成节点工程量的,按以下原则进行审批进度款。

(1)当月民工工资总额小于当期进度款时,按民工工资总额进行审批及发放。

(2)当月民工工资总额等于当期进度款时,按民工工资总额进行审批及发放。

(3)当月民工工资总额大于当期进度款时,按以下原则进行审批:

A、至上期止民工工资总额小于进度款总额的,即有余额的,本期可按进度款加上余额与本期民工工资总额进行比较,如果本期进度款与余额之和大于本期民工工资总额的,按本期民工工资总额进行审批及发放。

B、如果至上期止民工工资总额与进度款总额之间没有余额的或者本期进度款加上余额仍小于本期民工工资总额,则按本期进度款或本期进度款加上余额之和进行审批及发放;对于所审批金额与本期民工工资总额之间的差额由班组长个人出资支付或由班组长向公司借款进行支付,借款必须按同期银行贷款利率的4倍计算利息,利息由班组长承担。

如果在下期进度款审批过程中,出现民工工资总额小于进度款的,即有余额时,本期班组长个人出资用于支付民工工资的金额,可在余额中扣除即发给班组长本人,由班组长本人出具收条,但民工工资发放总额(包括班组长个人垫付的款项)不得超过实际完成工程量的70%;如超过70%的,超过部分不得扣除,必须由班组长垫付。

C、当B情形发生时,财务处必须联合督查处对该班组进行查实,属亏损的立即出通报,以示警告。同时,联合土建公司、项目部查清原因,并形成书面的检查报告和处理意见在审批民工工资时一并上报公司领导。如无充分理由班组连续两期发生亏

损的,则对该班组作清场处理。

2、根据劳务内部承包合同约定,班组按月未完成节点工程量的或未达到合同约定付款节点时,但民工工资确实需要支付的情况下按以下原则进行处理。

(1)由班组长先行垫付。即由班组长把应支付的民工工资交由公司财务处民工工资发放专员,支付时财务处民工工资发放专员、督查处、土建公司会计、项目部负责人、班组长必须共同在场,一起参与发放监督工作,按本制度规定将工资发放到民工本人手中。

(2)由班组长向土建公司申请借款。即由班组长以书面形式向土建公司申请借款的形式来发放民工工资,经土建公司负责人或根据董事长授权的指定人员审批后,由班组长到财务处办理借款手续,借款手续办妥后,财务处方可支付,支付时由财务处民工工资发放专员、督查处、土建公司会计、项目负责人、班组长共同在场,一起参与监督发放工作。

采用借款发放民工工资的,必须注意以下三点:

A、借款必须全部用于支付民工工资,实际借款金额按实际发放给民工的工资总额为准;

B、借款必须按公司规定由借款人(班组长)承担同期银行贷款基准利率4倍的利息,利息在借款归还时一并支付;

C、在支付借款前,由土建公司、财务处、督查处等相关处室必须对班组已完工程量进行实际核算。经核算后,未发生亏损的,根据公司财务资金情况,可以借款;对于发生亏损的,则不能借款,必须由班组长先行垫付,同时由土建公司、财务处、督查处对班组出具通报。

(3)根据班组前期进度款的累计,在支付民工工资后仍有余额的,班组可以在无工程量的情况下申报当期民工工资,如当期民工工资小于等于累计余额的,可以进行审批发放;如当期民工工资大于累计余额的,差额部分可以采取班组长先行垫付或班组长向土建公司申请借款支付。

(4)对于班组长垫付或向土建公司借款支付的民工工资,待班组工程进度款申报符合合同约定时或达到支付节点时,则按本制度进行申报审批进度款,审批后对于已支付的民工工资,如是班组长垫付的,则发给班组长;如是向土建公司借款支付的民工工资,则归还土建公司并支付利息。

3、根据劳务内部承包合同约定,在全部完工后支付至合同总价的80%,按以下原则进行审批发放:

(1)依据合同约定在全部完工后,按合同总价的80%进行申报进度款。

(2)申报时必须明确应发民工工资以及各类已发生的应扣应摊费用(包括用工分摊、水电费、材料浪费赔偿款、通报中由甲方代付或垫付的款项、工期违约金等)。

(3)对于其他未发生或未能及时明确的应扣应摊费用,由土建公司负责把关,并在结算时予以扣除,如在结算至95%时发生亏损的,则由土建公司及督查处承担赔偿责任。

(4)80%的进度款审批后,应先支付民工工资,在扣除各类已发生的费用后,余额部分以借款的形式支付给班组长,并由班组长出具《承诺书》(附件4),在结算时积极配合公司做好工程量核对确认以及应扣应摊费用的确认后进行结算支付。

(三)进度款的发放

1、进度款必须以民工工资的形式发放至每个民工本人手中,民工必须凭身份证进行领取,不得由他人代收;发放时,由督查处负责现场监督,确保每个民工收款后,签好字盖好手印,民工工资签收表上交给财务处人工会计。

2、民工工资发放时,必须由班组长、财务民工工资发放员、督查人员、土建公司会计、项目部负责人在场,所有民工领取月度工资或年底工资时,必须做到以下几点:(1)民工自报可领工资数额,由财务、督查进行核对。

(2)民工必须出示劳动手册,由财务、督查人员进行核对。

(3)民工必须出示身份证原件,并由财务、督查人员进行与本人核对,并由民工本人在身份证复印件上进行签字盖手印,身份证复印件(签字盖手印后的原件)由公司财务处存档,督查处留存复印件。对于不能提供身份证的人员,不得发放工资。

(4)民工必须在工资签收表中签字盖手印,并填写工资结清承诺书(分月度和年度),并在承诺书上签字盖手印,然后发放现金。工资签收表、工资结清承诺书原件由财务处保管,督查处、项目部可留复印件。

(5)各班组所有民工工资(包括月度和年度)发放完毕后,由班组长填写工资结清承诺书,并在承诺书上签字盖手印,承诺书原件由财务处保管,督查处、项目部可留复印件。

3、如果在发放进度款时,对于无法发到民工本人手中部门民工工资由公司财务处提存,不得发给班组长或交由班组长代发,可以通过电汇或银行打卡形式汇给民工本人或待民工本人来公司领取。

对于提存的民工工资,必须由班组长负责叫民工本人到公司来领取,如在当年度内(农历)未来领取的民工工资,跨年后公司不再发放;特殊情况另行审批。

4、对于有借款的班组,在平时进度款实际审批发放过程中,审批发放的进度款总额(包括借款)低于实际完成工程量的70%即不超过合同约定的应付款后,在按合同

规定付款的前提下,扣除借款利息后,退还借款,后续按本制度的规定执行。

五、本制度由财务处负责解释,经董事长审批后实施,修改亦同。

六、附件

附件一《班组进度款支付申报表》

附件二《督查处工程进度款核定表》

附件三《班组民工工资(进度款)汇总审批表》

附件四《承诺书》

附件五《班组进度款审批流程》

集团有限公司

2013年8月28日

班组进度款支付审批管理制度

班组进度款支付审批管理制度(修改稿) 为加强工程款管理,明确工程款申报、审核、审批及支付流程,合理使用资金,降低工程成本,控制结算风险,提高企业的经济效益,特制定本制度。 一、适用范围 本制度所称的工程进度款是指公司以内部劳务承包形式(包括清包工和包工包料)发包给各类班组长的工程款项。 本制度适用于公司下属的各项目部。 二、管理职责 1、各班组长负责按本制度的规定和合同约定上报各类民工工价、考勤记录、进度款等,负责组织民工签订劳动合同以及做好民工工资发放签收记录等。 2、各项目部负责核定各班组所有民工工价、考勤记录、进度款(当期完成工程量)、各类应扣应摊费用等。 3、土建公司负责审核各班组长、项目部上报的所有民工工价、考勤记录、进度款(当期完成工程量)、各类应扣应摊费用等。 4、督查处作为单独的第三方,负责核定所有班组的民工工价、考勤记录、进度款(当期完成工程量)、各类应扣应摊费用等。 5、预算处负责做好各类工程量、进度款的审核等工作。 6、质安资料处负责做好各类工程质量、安全、文明施工、材料浪费、进度等违约扣款事项的检查核实以及在工程进度款审批过程中是否已扣除进行审核等工作。 7、财务处负责依据本制度的规定和合同约定审核各类由班组长、项目部、土建公司、督查处、材料处等上报的数据,并负责编制相关审批报表,做好审批会签等工作。 8、董事长负责最终审批工作,如董事长在审批过程中发现不合规的,由经办人、所有审核人员及分管领导承担责任。 三、工程进度款支付原则 (一)清工班组工程进度款支付原则 清工班组在签订劳务内部承包合同时,必须按以下原则进行控制:按每月完成形象进度或节点进度工程量的70%进行申报,并参照本制度第四条“工程进度款的审批流程、审批原则与发放”的规定进行审批发放民工工资;全部完工后支付至合同总价的80%(前提是对该工程项目必须结算完成,即对已发生的所有代扣代摊费用由班组

工程款支付审批流程

工程款支付审批流程 一.工程进度款的支付 1、具备申请付款的条件: 按合同约定需支付预付款;工程达到合同约定形象进度;工程质量经验收达到合同约定要求;相关工程资料齐全等。 2、工程进度款的确认及支付审批流程: 2.1施工单位在工程达到合同付款条件后按合同约定期限向建设单位提交《工程进度款支付申请表》(含工程形象进度说明、工程质量验收合格证明文件、已完工程内容及相应数量、已完工程量的预算书等)。 2.2工程管理部现场专业工程师、经理对施工单位提交的《工程进度款支付申请表》中内容进行核实确认,并签署审核意见(主要包括形象进度的确认、是否达到合同约定付款条件、已完工程质量以及已完工程量的确认、应扣款项、相关工程资料是否齐全等)后将所有资料交预算部; 2.3预算部造价人员对工程部报送的《工程进度款支付申请表》及工程管理部签署的意见核算工程量,填写《工程款支付审批表》审核确认并签署审核意见(主要包括形象进度的确认、是否达到合同约定付款条件、已完工程量及已完产值的确认、应扣款及应付进度款的审核确定等); 2.4预算部经理对造价人员报送的《工程款支付审批表》及《工程进度款支付申请表》进行复核确认并签署复核意见后交财务部; 2.5财务部人员根据预算部报送的《工程款支付审批表》及《工程进度款支付申请表》进行复核确认并签署复核意见(主要包括对已支付工程款合计及应扣款项查实确认)后交常务副总。 2.6常务副总对财务部报送的《工程款支付审批表》及《工程进度款支付申请表》进行复核并签署复核意见后交总经理; 2.7总经理对常务副总报送的《工程款支付审批表》及《工程进度款支付申请表》进行审核确认并签署审核意见后返回财务部; 2.8财务部根据总经理签署的审核意见作为付款依据并按审批确认金额支付工程进度款。财务部需将本次支付工程款金额告之预算部及工程管理部。 2.9预算部及财务部根据实际付款情况及时建立《工程款支付台帐》。

进度管理制度

进度管理制度 项目进度控制以实现施工合经济同约定的竣工日期为最终目标,并对总目标进行分解。按单项工程分解为单位分目标,按承包的专业或施工阶段分解为阶段分目标,按年、月、周计划分解为时间目标。项目进度控制建立以项目经理为责任主体,由子项目负责人、计划人员、调度人员、作业队长及班组长参加的项目进度控制体系。 项目经理部按下列程序进行项目进度控制: 1、根据施工合同确定的开工日期、总工期和竣工日期确定施工进度目标,明确计划开工日期、计划总工期和计划竣工日期,并确定项目分期分批的开工、竣工日期。 2、编制施工进度计划。施工进度计划根据工艺关系、组织关系、搭接关系、起止时间、劳动力计划、材料计划、机械计划及期他保证性计划等因素综合确定。 3、向监理工程师提出开工申请报告,并按监理工程下达的开工令指定日期开工。 4、实施施工进度计划。当出现进度偏差(不必要的提前或延误)时,及时进行调整,并不断预测未来进度状况。 5、全部任务完成后应进行进度控制总结并编写进度控制报告。 第一章施工进度计划 工程施工进度计划包括:单位工程施工总进度计划;月份施工进度计划;周进度计划;阶段性施工进度计划。 一、在开工前,项目总工负责编制施工总进度计划。根据总进度计划的规定,编制主要物资采购、主要分包单位选择、样板间制作、大型机具、设备进场等施工中的重要环节的时间安排。 二、每月25日前,各专业工程师进行编制月份进度计划,报项目总工审核,项目经理审批。工程经理根据月份进度计划编制周进度计划,做为安排日常施工的依据。 三、编制综合施工计划: 1、项目总工组织编制施工总进度计划和针对基础、结构、装修的分阶段施工计划。 2、各专业分包单位,根据土建分阶段施工计划编制出分阶段施工配合计划。 3、将各分包单位的配合计划按工艺顺序和要求并入土建施工计划而组成综合施工进度计划。

工程进度款支付审批流程

工程进度款支付审批流程

————————————————————————————————作者:————————————————————————————————日期:

工程进度款支付的审批流程 一、审批流程: 1、施工单位→监理公司→建设单位。 建设单位:○1现场主管工程师○2现场预算人员○3项目经理○4××公司○5审计部○6报项目负责人 二、所用的表格和资料: 1、施工单位: ○1施工单位应填写工程款支付申请表。(附件一) ○2附已完工程量清单。相对应已完工程量的预算书。 ○3所报的表格和资料一式四份。 2、监理公司: ○1审核已完工程量是否属实。 ○2根据审核的已完工程量填写《工程款支付证书》。(附件二) 3、建设单位: ○1首先由现场工程师(水电工程师签署水电扣款金额)在《项目部工程款支付审批表》上签署意见。 ○2公司审计部的预算人员再次对已完成的工程量进行审核,并在《项目部工程款支付审批表》上签署意见。 ○3项目经理在《项目部工程款支付审批表》中填写拟办意见。 ○4填写完的《项目部工程款支付审批表》及附件转交公司审计部。 三、所用表格的名称:

1、工程款支付申请表。(附件一,施工方用表)。 2、工程款支付证书。(附件二,监理方用表)。 3、项目部工程款支付审批表。(附件三,建设方用表)。 四、用表附后: ×××××××有限公司×××项目部

2015年11月15日 项目部工程款支付审批表 所属公司:2015年月日支付:年月日——年月日:月份工程款 项目名称附件 合同名称1、 承包单位2、 水电费3、 其他应扣款4、现场主管工程师 意见 水电工程师 意见 审计部意见 (现场预算员) 项目经理 意见 审计部 意见 项目负责人 意见

进度款审批管理办法

名筑实业集团有限公司 自营项目劳务(分包工程)进度款审批管理办法 1. 总则 为了加强和规范名筑实业集团有限公司(以下简称总公司)对自营各项目劳务分包队伍和分部、分项工程分包队伍的管理,严格按照分包合同执行,确保工程项目的施工合理、有序、保质、保量、保安全地顺利进行,特制定本制度。 2. 适用范围 本《办法》适用于总公司属下自营项目所有劳务和分项工程的分包,任何按合同及协议进入自营项目现场的分包方均必须遵照执行。 3. 职责 本《办法》的主控部门为总公司经营部。 3.1项目部施工员职责 3.1.1 负责对分包方的进度、质量、安全文明等作出全面考核; 3.1.2 负责对分包方的当期完成量进行复核,准确反映当期工程的形象进度和完成量。 3.2 项目部质检员职责 3.2.1 负责对分包方在当期工程内的工程施工质量作出评价; 3.2.2 考核分包方在当期工程的工程质保工作是否及时到位,资料是否及时、齐全。 3.3 项目部安全员职责 3.3.1 负责对分包方在当期内的工程施工安全工作作出评价; 3.3.2 考核分包方在当期内的工程是否按照劳务管理的相关规

定,做好务工人员的管理工作。 3.4 项目部仓管员、材料员职责 3.4.1 依据材料管理的相关规定,对分包方在当期内材料的使用和管理作出评价,确认各种材料的领用量。 3.4.2与驻项目部的造价员配合,确认班组所领用的材料是否多领、冒领。 3.5 驻项目部造价员职责 3.5.1 业务上由总公司经营部直接管理,负责对项目的成本进行核算; 3.5.2 与项目部各职能部门配合,对班组所领用的材料进行审核,杜绝班组材料多领、冒领的情况发生; 3.5.3 对项目部所定班组的单价进行分析、比对,并将结果报总公司经营部审核。 3.5.4负责对各班组的进度款进行审核,并将审核结果报总公司经营部复核。 3.6 项目经理职责 3.6.1 对项目的劳务分包和工程分包负全面的管理责任; 3.6.2 负责审核项目部各成员对分包方的评价; 3.6.3审查支付进度款的班组是否符合要求,并予以签字确认。 3.7 总公司工程部、质安部、材料采购部职责 3.7.1 负责对项目部所分管的工作进行审核、监督、检查; 3.7.2 对项目部所对应的管理人员所作出的评定进行复核和权衡。

公司进度管理制度

项目进度管理制度 1、目的 为了更大程度地做到对风电工程项目建设进度管理的科学化、规范化、制度化、程序化,以使风电工程项目建设进度处于有效的控制状态,做到在保质、保量的前提下,尽快地完成风电工程项目的建设,从而最大程度地保证北京天润新能投资有限公司(以下简称“我公司”)的项目建设效益,特制定本管理程序。 2、适用范围 本管理程序适用于我公司新建、扩建风电工程项目的进度管理;合作项目参照执行。 3、进度管理的主体 风电工程项目进度管理工作由工程建管中心具体负责,由工程建管中心组建的项目经理部具体组织实施,由工程建管中心以项目为单位进行监督、检查、评价,由公司领导根据各项目经理部对建设进度管理的成效,确定对项目经理部或有关人员的奖惩。 4、进度管理方式 以P-D-C-A循环的方式对风电工程项目建设进度进行全

过程、全方位、多层次的动态管理。 5、进度计划的分类、编制与报审 5.1、进度计划的分类 进度计划分为四级: 一级进度计划――公司控制性计划(里程碑进度计划) 二级进度计划――项目公司与监理单位编制的控制性计划。 三级进度计划――按专业编制的详细施工总进度计划。 四级进度计划——按每月、周编制的详细的施工进度计划。 5.2、进度计划的编制与报审 一级进度计划——公司控制性计划(里程碑进度计划)。此计划由工程建管中心牵头,会同公司其他职能部门共同完成。财务部、金融与资本合作部与工程建管中心技经招标组共同编制项目资金计划;工程建管中心与行政人事部落实项目人员配备计划;开发部门完成开发与建管交接,遗留问题处理计划。工程技术组完成与设计院的对接,落实图纸供应计划;技经招标组落实工程招标、设备采购计划以及供货计划;生产经营组落实运维规划及运维人员培训规划。各职能部门确保各分计划与项目一级进度计

工程进度款审核及资金支付流程管理细则

云南能投普洱建设投资有限公司 工程进度款审核及工程款支付流程管理细则 公司各主管部门: 为进一步规范工程进度款审核及工程款支付流程,明 晰责任范围, 防范与控制工程款支付风险,提升管理效率依据国家质量监督检验检疫总局、住建部、档案局颁发的 系列国家规范、管理文件及《云南能投基础设施投资开发建设有限公司工程建设项目检查管理办法》规定,结合我司工程项目建设工作的实际情况,特制定本管理细则。 1)承包单位按照合同规定时间,书面汇总描述工程 的实际形象进度,并附已实施合格工程量费用预算,填写《工程款支付申请表》及相关附表,一式三份,报监理和甲方项目管理中心; 2)总监理工程师和甲方项目管理中心专业工程师、 项目管理中心负责人应逐级对已实施合格的分项工程工程量进行核定并签署意见,于规定时间内将《工程款支付申请表》及相关附表报送公司经营管理部审核; 3)经营管理部依据监理单位、公司项目管理中心已 核定完成的合格工程量及合同的分项单价,审核进度款费用,并扣除合同约定相应款项后确定本期应付款,在《工程

款支付申请表》签字,交财务融资部审核签字。(说明:工 程款支付申请表格式及工程款申请清单明细参照附表1、2 填写,无监理单位参与的空白填写。) 二、公司内部工程进度款资金支付流程依据云南能投普洱建 行)》执行: 设投资有限公司《合同管理及合同流程审核管理办法(试1)经营管理部将审核签字完成的《工程款支付申请 表》(见表1、表2)并附公司内部审核流程用表《支付审 批单》(见附表3)交经办部门负责人、归口管理部门、财 务、分管领导、财务管理部、财务总监、总经理、董事长、集团签 字审批; 2)经营管理部、财务融资部负责累计各类合同的 度款汇总表》; 3)经营管理部负责通知各承包单位领取付款单;4)承包 单位领取付款单后开具相应增值税专用发票 交至财务融资部; 5)财务融资部支付本期进度款。 、工程竣工结算申请流程参照一、二条执行,竣工结算申请表 参照附表4。 附表1:工程款支付申请表

工程施工进度计划管理制度

施工进度计划管理制度 第一条工程项目进度管理是工程施工管理的重要组成部分。通过对生产进度计划的编制、执行和检查、协调,有效地组织人力、物力和财力等资源,实现最优工期,创造企业的最佳经济效益。 一、生产计划由项目部工程管理部负责起草、生产副经理审核、经理批准,工程管理部负责向上级和建设单位上报年、季、月度施工建议计划。 二、施工计划应根据工程项目的承包合同、投标承诺、施工组织、建设单位下达的年度计划、阶段性工期以及上级施工计划安排等进行编制。其内容包括上月(季)完成情况分析及施工中存在的问题与困难。编制计划时应按在建项目逐项编制;计划一经下达应认真贯彻执行,原则上不予调整,如有特殊情况要调整计划时,应逐级上报审批。施工计划在实施过程中应定期检查,兑现奖罚。 三、项目部及各工区设置专(兼)计划工作岗位。 第二条进度计划编制的主要内容 一、工程施工进度计划主要包括年度计划、季度计划和月度计划三种。 二、施工生产进度计划的内容包括:编制说明,施工形象进度、产值(年度计划、季度计划、月度计划)等各项内容。 三、工区还需编制季度、月度的进度保障计划,包括:劳动力需求计划;材料、预制构件制品及混凝土需要量计划;

机械设备和运输计划、资金使用计划等,由工区组织内部各相关业务口编制,配套执行。 第三条进度计划编制原则 项目部及工区调度应根据编制依据,广泛所集资料,既考虑工程项目工期目标,有考虑具体的约束条件和实际可能,(如人力、物力、财力、技术、外部环境等)实事求是地编制进度计划草案。既积极可靠,又留有余地,保证计划落到实处。同时,又要根据外部条件的变化进行动态上的综合平衡,适时地调整计划,确保计划总体目标的实现。 第四条进度计划编制的要求 一、工区施工建议计划的上报时间:12月25日前报下年度建议计划; 3、6、9、12月20日前报下季度建议计划;每月20日前报下月建议计划。 二、项目部及工区应根据本工程实际情况和建设单位要求,编制月度进度计划,对于工期紧的项目要编制周、日作业计划。各期计划要求做到日保周、周保月、月保季、季保年,确保年度计划的全面完成。 三、为确保季度、月度进度计划的衔接和全面完成,项目分部还需组织编制相关保障计划配套执行。 四、严格计划纪律,维护计划的严肃性。在上报建议计划时,要按规定格式和时间及时上报,实事求是地安排,禁止故意少安排计划产值。 第五条施工进度保证措施 一、项目经理组织召开周例会、日碰头会,各相关部门

工程进度款审核及资金支付流程管理制度细则

工程进度款审核及资金支付流程管理制度细则

————————————————————————————————作者:————————————————————————————————日期:

云南能投普洱建设投资有限公司 工程进度款审核及工程款支付流程管理细则 公司各主管部门: 为进一步规范工程进度款审核及工程款支付流程,明晰责任范围,防范与控制工程款支付风险,提升管理效率,依据国家质量监督检验检疫总局、住建部、档案局颁发的一系列国家规范、管理文件及《云南能投基础设施投资开发建设有限公司工程建设项目检查管理办法》规定,结合我司工程项目建设工作的实际情况,特制定本管理细则。 一、工程款支付申请依据《建设工程监理规范》(GB/T 50319-2013)第5.3.1条、第5.3.2条、第5.3.5条,审批流程如下: (1)承包单位按照合同规定时间,书面汇总描述工程的实际形象进度,并附已实施合格工程量费用预算,填写《工程款支付申请表》及相关附表,一式三份,报监理和甲方项目管理中心; (2)总监理工程师和甲方项目管理中心专业工程师、项目管理中心负责人应逐级对已实施合格的分项工程工程量进行核定并签署意见,于规定时间内将《工程款支付申请表》及相关附表报送公司经营管理部审核;

(3)经营管理部依据监理单位、公司项目管理中心已核定完成的合格工程量及合同的分项单价,审核进度款费用,并扣除合同约定相应款项后确定本期应付款,在《工程款支付申请表》签字,交财务融资部审核签字。(说明:工程款支付申请表格式及工程款申请清单明细参照附表1、2填写,无监理单位参与的空白填写。) 二、公司内部工程进度款资金支付流程依据云南能投普洱建设投资有限公司《合同管理及合同流程审核管理办法(试行)》执行: (1)经营管理部将审核签字完成的《工程款支付申请表》(见表1、表2)并附公司内部审核流程用表《支付审批单》(见附表3)交经办部门负责人、归口管理部门、财务、分管领导、财务管理部、财务总监、总经理、董事长、集团签字审批; (2)经营管理部、财务融资部负责累计各类合同的《进度款汇总表》; (3)经营管理部负责通知各承包单位领取付款单; (4)承包单位领取付款单后开具相应增值税专用发票交至财务融资部; (5)财务融资部支付本期进度款。

进度计划管理规定

漳州融信翠湖项目经理部进度计划管理规定 编制人: 批准人: 漳州融信翠湖项目部 2011年9月

进度计划管理规定 为了使工程各项工作能有序开展和按照施工进度计划顺利施工,提高项目管理水平,以公司工期管理办法为引导,建立以项目经理为首的工期管理机构,并明确职责,制定项目部内部考核及奖罚制度。 项目部根据合同工期要求,运用进度网络软件实行动态管理,依次编制总进度计划、年度进度计划、月进度计划及周进度计划,所有计划其内容应包括:编制说明;施工总进度计划表;分期分批施工工程的开工日期、完工日期及工期一览表;资源需要量及供应平衡表等。 1、工程总计划、年度计划由项目经理郁卫星负责组织编排,项目生产经理曹庆文和项目总工程师黄奎彰负责编排,工程总计划必须使用网络图或横道图。编制完成上报工程部审核,经公司主管生产领导审批后实施,项目部应严格地执行审批后的进度。 2、月计划由项目生产经理曹庆文和项目总工黄奎彰负责编制,月工程进度计划必须按照工程总计划及现场实际情况进行编制。编制完成报项目经理童松审批,审批后报监理及业主并及时上报公司相关部门及领导。 3、周计划中现场施工计划由主管施工负责人刘海龙(1-3#楼周计划),谭友维(4-5#、11#楼周计划)负责编制,安全水电由安全总监李钦兴负责编制、技术质量由秦有林负责编制、成本签证合约由合约经理李家胜负责编制,周计划必须明确项目责任人及班组责任人,根据工程难度确定奖罚金额。周计划项目落实责任人按班组奖罚的5%进行考核,在下周例会上进行公布,周计划经项目生产经理审批,

并由各相关主管施工员负责下发施工班组及项目各分管施工员。 4、节点计划根据建设单位的要求,由项目生产经理曹庆文和总工黄奎彰负责进行编制,经项目经理童松审批。项目部根据本工程特点以及实际情况和工程进展编制不同阶段的进度计划。如:11#楼±0.00以下工程进度计划,主体结构工程进度计划,装饰工程进度计划等。 5、为了计划的严肃性,项目制订了相应的奖罚制度,周计划每条奖罚100元,在周例会上给劳务下发奖罚通知单。节点奖罚根据总进度要求,结合业主要求由项目领导班子讨论后再制订奖罚额度。 6、有关施工进度过程中施工班组刻意浪费材料等现象,按该材料进场价的三倍予以处罚,例如砼浪费,模板水泥浪费等。 7、项目部施工负责人在每月24日前将上报公司工程部下月计划和上月完成报表,以时标横道图并用不同颜色标注比较完成的情况,本月进度情况的分析及应对策略,累计完成工程量、本月完成工程量;累计收业主工程款、累计支付工程款(工程款收支数由合约部门提供),附本月土建、安装、装饰进度照片等资料交项目资料员李俏丽处进行汇总,资料汇总后报项目生产经理曹庆文审核,项目经理童松审批后方可上报公司工程部,由李俏丽报送公司工程部,时间不得晚于每月的25日。 中建八局漳州融信翠湖项目经理部 2012年4月1日

工程进度款支付流程及处理规定

工程进度款审批及支付流程 质量员 要求: 1、分包方在每月20日上报形象进度表后,主管预算员当天发起 形象进度审批及工程款支付流程并附带分包合同扫描件。 2、安全员、质量员、技术员、材料员在接到流程后24小时内处理流程并签署意见。 3、在处理意见中不能单纯的注明通过或阅,必须注明自己的意见。 流程发起 质量员 安全员 技术员 材料员 预算员 财务 项目经理 财务主管 分公司经理 主管主管员 流程结束 财 务

4、在处理意见中:质量员及安全员须注明是否有质量、安全问题,是否有质量、安全罚款及质量、安全罚款金额;技术员需要注明此分包队伍本月完成的工程形象进度;材料员注明本月甲供材的数量及累计供应甲供材数量。 5、主管预算员按照技术员、材料员、安全员、质量员的处理意见及分包合同对分包队伍本月形象进度进行审核,在48小时内处理完成。在处理意见中注明:本月完成的工作量、累计完成量、本月应扣甲供材、累计应扣甲供材、本月应付工程款、累计应付工程款及相应的付款比例、本月应扣其它(罚款、质量不合格等)、累计应扣其它。 6、财务人员核实预算人员审批的当月应付的工程款、累计应付工程款及相应的付款比例,并在流程中签署的自己的意见。24小时之内处理完毕。 7、项目经理根据以上审批情况及本工程的资金情况提出自己的意见及本月应付款金额。24小时之内处理完毕。 8、财务主管、分公司经理根据公司及项目的实际情况签署自己的意见,24小时之内处理完成。 9、财务办理人员根据形象进度款审批及支付流程最终处理意见办理付款事项。 10、主管预算员将收到的流程打印出来与与文字版的形象进度审批单一起装订,并检查形象进度审批单上数字是否一致、各种签字是否齐全,核实无误后加盖预结算专用章并登记存档。

工程进度管理制度

工程进度管理制度 (一)事前计划制度 1、总体工程进度计划报审制度单位工程开工前,项目部应编制其工程总进度计划,上报工程技术部审核,批准后报监理、业主审批,通过后方可施行。总体进度计划中,应明确各施工班组的配合措施和要求,进驻时间节点,为施工班组的选择提供时间参考。如因总体进度计划不准,造成施工班组进场时间拖后致使单位工程工期拖延,由其项目部承担违约责任。 2、进度措施和方案的上报工程开工前,项目部编制的施工组织设计中应包括进度措施和方案。项目部也可以根据工程的实际情况,结合自己的实力编制进度保证措施和方案。保证措施和方案应在工程开工前上报工程技术部审核,批准后报监理、业主审批,通过后方可施行,通过后作为合同的附件。在工程施工过程中,项目部应根据实际施工情况动态调整进度计划和保证方案,计划编制应掌握先紧后松的原则(基础、主体期间要尽量安排的时间紧凑一些),加大进度控制措施和力度,保证合同总体进度计划的有效执行和控制。如有重大进度措施和方案的调整,项目部应重新编制进度措施和方案,按原审批程序进行审批,通过后执行。但进度措施和方案的调整,不能与整个工期计划相违背,并且其项目部也推卸不了其工期违约的责任。分项工程的进度计划,必须符合总进度计划,并且要为其他项目的施工留有充足余地。 3、施工现场实际要素检查及调整措施工程管理部将在月检中,根据前述的进度计划及保证措施方案检查各个单位工程及其附属的进度计划落实情况。如发现实际进度计划严重滞后,其比原计划拖后7天以上者,工程技术部将调查其拖后原因,让其拖后工期的单位负责人写出加快施工的保证措施和方案,公司并且保留其拖期罚款的权利。各项目部要根据实际情况不断调整其计划,保证关键节点的工期不再拖后,否则将按奖惩制度进行拖期处罚。 (二)建设过程控制制度 1、月检制度工程技术部将在每月月底进行巡查,巡查时将对各单位工程的实际进度情况进度检查,并填报进度确认表格和图像资料。。 2、出现进度滞后,根据现场实际情况,落实进度控制措施在巡查时,发现某单位或分项工程与所报计划相比已严重滞后,写出书面《监督通知单》,告知其项目负责人拿出保证进度的可行性措施和方案,3天内报工程技术部审核调整。工程技术部将在次月中旬对其措施的落实情况进行检查。如措施得力,实际进度与计划进度相吻合,将不予追究其责任。如措施落实不得力,实际进度没有明显改观,如此下去,将拖延整个工期,工程技

工程进度款支付申请表(施工班组)

工程进度款支付申请表 (2017年6月份) 备注:1.本表由施工班组每月30日提出,经工程部、质安部签署审核意见后报项目经理部审批。 2. “自开工累计完成工作量”包含本期完成工作量;“自开工累计已付工程款”不包含本期申请数额。 3. 本表一式三份:项目部一份,财务部一份,施工班组一份。 工程进度款支付申请表

(2017年6月份) 4. 罚款作为项目部奖惩金统计到项目部指定的账户上。 工程进度款支付申请表

备注:1.本表由施工班组每月30日提出,经工程部、质安部签署审核意见后报项目经理部审批。 2. “自开工累计完成工作量”包含本期完成工作量;“自开工累计已付工程款”不包含本期申请数额。 3. 本表一式三份:项目部一份,财务部一份,施工班组一份。 4. 罚款作为项目部奖惩金统计到项目部指定的账户上。 工程进度款支付申请表

(2017年6月份) (2017年6月份) 工程进度款支付申请表

备注:1.本表由施工班组每月30日提出,经工程部、质安部签署审核意见后报项目经理部审批。 2. “自开工累计完成工作量”包含本期完成工作量;“自开工累计已付工程款”不包含本期申请数额。 3. 本表一式三份:项目部一份,财务部一份,施工班组一份。 4. 罚款作为项目部奖惩金统计到项目部指定的账户上。 工程进度款支付申请表

备注:1.本表由施工班组每月30日提出,经工程部、质安部签署审核意见后报项目经理部审批。 2. “自开工累计完成工作量”包含本期完成工作量;“自开工累计已付工程款”不包含本期申请数额。 3. 本表一式三份:项目部一份,财务部一份,施工班组一份。 4. 罚款作为项目部奖惩金统计到项目部指定的账户上。 工程进度款支付申请表

项目进度管理制度

项目进度管理制度2020年3月

一、目的 为有效控制项目施工进度,确保项目工期目标的按时实现,特制定本制度。 二、适用范围 本制度适用于公司承建的所有项目。 三、内容 (一)进度计划 1.项目开工之前,项目部应根据合同约定,确定项目工期目标。 2.根据项目进度目标,项目现场情况,人、材、机等资源供应情况,编制总进度计划,总进度计划应包括:编制说明、施工进度总计划表、各单位工程进度计划表。 3.项目总进度计划由执行经理或施工主管负责编制,经项目经理审核后分发至各单位工程施工员,各单位工程施工员根据总进度计划编制单位工程进度计划。编制完成的施工进度计划经项目经理审核后签字报项目分管领导、部门分管领导进行审核并签字报监理、甲方审签后后通知相关部门执行。 4.施工主管或执行经理根据审定后的总进度计划,编制项目总体资金计划、材料供应计划,报项目经理审核后提交项目分管领导、部门分管领导审批。 5.项目总进度计划、总资金计划、总材料供应计划应在项目开工前编制、审批完成。 (二)进度计划的实施 1.各分包单位、施工班组应根据审定的项目总进度计划,编制分部分项工程进度计划,并按月、旬、周编制详细作业计划。分部分项工程进度计划、月度施工计划由施工主管或执行经理审核,项目经理审批。旬、周作业计划由施工员

审核,施工主管或执行经理审批。 2.各分包单位、施工班组应根据审定的月度施工计划,编制月度资金、材料计划,报分管施工员审核,施工主管或执行经理汇总后报项目经理审核,报项目分管领导、工程部审批。 3.分部分项工程进度、资金、材料计划应在该分部分项工程开工前至少7天编制、审批完成。每月月度进度、资金、材料计划应在上个月15日前编制、审批完成。 4.各单位工程施工员负责所跟踪工程月、旬、周各级计划的实施,记录实际完成进度,并将整个过程以日报、周报、月报的形式反馈,方便公司各相关部门实时了解现场情况。 5.日报、周报、月报由项目部资料员整理,内容应包括每个时间段的项目部管理人员配置、当前施工的各分包单位人员机械配置、设备材料进出、是否完成原定进度计划、存在问题等内容。 6.在实际施工过程中出现突发情况,与计划发生偏差时,项目部应明确原因,采取相应措施,在确保施工安全、工程质量、工期的前提下对计划进行调整,如遇到项目部层面无法解决的问题,应及时反馈工程部,由公司层面解决。 7.调整后的计划须按原审批流程进行审批。 (三)完工后的总结 在项目完工后,项目部应及时进行施工进度控制总结,总结应根据原施工进度计划、实际施工进度以及施工过程中的各项调整编制,分析存在的问题,分享得到的经验。

项目工程进度管理制度(正式)

编订:__________________ 单位:__________________ 时间:__________________ 项目工程进度管理制度 (正式) Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-2912-74 项目工程进度管理制度(正式) 使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 为有效控制项目部施工进度,依据公司计划安排和施工合同,确保工期目标的按时实现,特指定本制度。 1各部门职责 1、项目部全面负责工程施工进度管理,即使协调工程建设相关方关系检查、监督、考核进度计划执行情况。 2、监理单位审核、审核施工进度计划,代表甲方监督计划执行并督促施工单位采取有效措施实现工期目标。 3、项目部所属施工队依据合同编制施工进度网络计划,采取有效控制措施实现工期目标。 2进度控制措施 1、项目部审核经监理批准的施工单位施工进度

网络计划(总进度计划范围内),审核内容主要为是否符合合同工期目标,施工人员、技术、机具是否满足,进度计划保证措施是否得当。 2、以批准的施工总进度计划为依据,监理单位应合理制定控制性工程施工计划,避免控制性工程影响总体工程进度计划的实现。 3、项目部建立全面反映工程进度状况的工程日志、工程实际与计划进度网络对比图,深入施工现场进行调查,分析原因及时采取进度调整措施。 4、项目部定期组织召开例会,研究分析影响进度的主要原因,制订相应措施,并督促相关责任方执行。 5、由于施工单位原因造成延误工期,按合同约定给予处罚。 6、项目部要积极为施工创造良好的外界条件,减少外界因素对工程进度的影响。 7、对于项目收尾阶段的工程,施工单位要从新制定合理进度计划,项目部要从新审核经监理批准的

工程进度款和结算管理办法

工程进度款和结算管理办法 1.目的 理清流程,确保承建商和监理公司按照广东邦华集团有限公司(项目公司名称)有关工程款申报制度中关于申报、审批时间、流程、申报标准表格等各项要求进行工程款申报,确保工程款及时支付,保障工程顺利进展。 2.适用范围 广东邦华集团有限公司(项目公司名称)各承建商在工程项目建造和交付维修全过程。 3.术语和定义 工程预付款:指各承建商按照合同条款,申报预付款。 工程进度款:指各承建商按照合同条款,按月或按进度形象节点对已完工程进度的工程进度申报款。 工程结算款:指承建商承建的工程内容,按照国家有关规范,通过政府相关职能部门竣工验收后,按照合同总价款、变更签证增减款项,水电费扣除款项、其它奖罚款项、甲供材料款项等进行结算申报的工程剩余款项。 4.原则 多级审核原则:承建商提交的工程进度款申请必须通过承建商公司内部审核,加盖公章后,报监理公司审核,监理审核后,提交业主审核,进入业主审核和支付流程,承建商和监理公司对其提交的数据和审核结果负责。

时效性原则: 工程进度款:各承建商必须在每月25~27日,提交进度款申请给监理公司审核,监理必须在3天内审核完毕,提交业主审核。承建商应及时申报、同时做好收发文记录,监理应及时审批并转交业主,如每月30日,进度款申请书没有到业主方处,业主将暂停支付该月进度款,顺延到下月工程款中支付。 变更签证审核时间:每月的10日、25日签证提交到成本管理部,逾期提交,成本管理部将会在下期一同审核完成。 准确性原则:各承建商必须按照工程实际进度和实际完成量申请工程进度款和结算款,同时,监理应认真审核。 表格统一原则:工程款申报需按照广东邦华集团有限公司(项目公司名称)制定的表格填写和申报,项目部在接收请款资料时会进行核对、审查,不合要求的会当即退回,承建商自行承担工程款推延支付的责任。 完整性原则:工程款、结算申报的手续需齐全。结算资料必须一次完整递交,如资料不齐全,承建商自行承担工作推延的责任。

最新施工进度计划管理制度

施工进度计划管理制度 第一条施工进度计划管理制度 一、施工进度计划管理制度 二、施工计划应根据工程项目的承包合同、投标承诺、施工组织、建设单位下达的年度计划、阶段性工期以及上级施工计划安排等进行编制.其内容包括上月(季)完成情况分析及施工中存在的问题与困难.编制计划时应按在建项目逐项编制;计划一经下达应认真贯彻执行,原则上不予调整,如有特殊情况要调整计划时,应逐级上报审批.施工计划在实施过程中应定期检查,兑现奖罚. 三、项目部及各工区设置专(兼)计划工作岗位. 第二条进度计划编制的主要内容 一、工程施工进度计划主要包括年度计划、季度计划和月度计划三种. 二、施工生产进度计划的内容包括:编制说明,施工形象进度、产值(年度计划、季度计划、月度计划)等各项内容. 三、工区还需编制季度、月度的进度保障计划,包括:劳动力需求计划;材料、预制构件制品及混凝土需要量计划;机械设备和运输计划、资金使用计划等,由工区组织内部各相关业务口编制,配套执行. 第三条进度计划编制原则 项目部及工区调度应根据编制依据,广泛所集资料,既考虑工程项目工期目标,有考虑具体的约束条件和实际可

能,(如人力、物力、财力、技术、外部环境等)实事求是地编制进度计划草案.既积极可靠,又留有余地,保证计划落到实处.同时,又要根据外部条件的变化进行动态上的综合平衡,适时地调整计划,确保计划总体目标的实现. 第四条进度计划编制的要求 一、工区施工建议计划的上报时间:12月25日前报下年度建议计划; 3、6、9、12月20日前报下季度建议计划;每月20日前报下月建议计划. 二、项目部及工区应根据本工程实际情况和建设单位要求,编制月度进度计划,对于工期紧的项目要编制周、日作业计划.各期计划要求做到日保周、周保月、月保季、季保年,确保年度计划的全面完成. 三、为确保季度、月度进度计划的衔接和全面完成,项目分部还需组织编制相关保障计划配套执行. 四、严格计划纪律,维护计划的严肃性.在上报建议计划时,要按规定格式和时间及时上报,实事求是地安排,禁止故意少安排计划产值. 第五条施工进度保证措施 一、项目经理组织召开周例会、日碰头会,各相关部门及相关人员参加,及时协调解决计划实施过程中出现的矛盾和问题,保证计划顺利实施. 二、认真做好工程的统筹、计划工作,科学组织,合理安排,编制施工进度计划,绘出总体计划网络图,优化施工组织设计及施工方案,提高施工效率,加快施工进度.

工程进度款支付申请表(施工班组)

工程进度款支付申请表 (2017年 6 月份)

备注:1.本表由施工班组每月30日提出,经工程部、质安部签署审核意见后报项目经理部审批。 2.“自开工累计完成工作量”包含本期完成工作量;“自开工累计已付工程款”不包含本期申请数额。 3.本表一式三份:项目部一份,财务部一份,施工班组一份。 4.罚款作为项目部奖惩金统计到项目部指定的账户上。 工程进度款支付申请表 (2017年 6 月份)

备注:1.本表由施工班组每月30日提出,经工程部、质安部签署审核意见后报项目经理部审批。 2.“自开工累计完成工作量”包含本期完成工作量;“自开工累计已付工程款”不包含本期申请数额。 3.本表一式三份:项目部一份,财务部一份,施工班组一份。 4.罚款作为项目部奖惩金统计到项目部指定的账户上。 工程进度款支付申请表 (2017年6月份)

备注:1.本表由施工班组每月30日提出,经工程部、质安部签署审核意见后报项目经理部审批。 2.“自开工累计完成工作量”包含本期完成工作量;“自开工累计已付工程款”不包含本期申请数额。 3.本表一式三份:项目部一份,财务部一份,施工班组一份。 4.罚款作为项目部奖惩金统计到项目部指定的账户上。 工程进度款支付申请表 (2017年 6 月份)

备注:1.本表由施工班组每月30日提出,经工程部、质安部签署审核意见后报项目经理部审批。 2.“自开工累计完成工作量”包含本期完成工作量;“自开工累计已付工程款”不包含本期申请数额。 3.本表一式三份:项目部一份,财务部一份,施工班组一份。 4.罚款作为项目部奖惩金统计到项目部指定的账户上。

工程进度款审批流程

工程进度款审批流程 一、发起部门 工程类付款由工程部发起,设计类付款由设计部发起,造价咨询类付款由成本部发起。 付款类别 根据合同类别分为固定总价合同付款和固定单价合同付款两大类。三、固定总价合同付款施工单位需要按照付款条件,上报付款相关内容,由工程部按付款流程直接发起oa 审批,需附《工程形象进度确认表》和《工程款支付证书》。若为指定分包工程,需增加总承包单位进行确认事宜。若施工单位在施工过程中,发生比较大的变化(预估对总价变化在15%以上,建议成本部重新计算合同总价款。 固定单价合同付款 固定单价合同付款需有《付款申请书》、《已完工程量清单》、《工程形象进度确认表》、《工程款支付证书》、《工程进度款审批表》方能发起oa付款审批流程。对于部分主材单价需要调整的固定单价合同,施工单位每月需提交合同约定的《工程进度形象确认表》,《工程形象进度确认表》需有监理单位和工程部审核、专业工程师、工程副总、工程总监签字。 总包合同进度款审核流程 因总包合同有部分主材价格需要按照月进行调整,由总承包单位每月25日之前上报以下内容各3份原件:附件一:《付款申请书》(若需付款时)、附件二:上月《工程形象进度确认表》、附件三:《工程量清单》及其它资料如:影像资料、图片等进度证明资料,并提供上述资料的电子版,三张表格均需合同约定的总包代表签字,总包单位盖章。如果达到合同约定的付款节点,需要提交经业主、监理公司、施工单位签署的验收合格证明文件。

监理单位审核 监理单位对申请单位每月提交的《工程形象进度确认表》进行审核,并由总监签署意见,加盖监理单位公章;如达到付款节点,需依据总包合同对总包提交的进度付款进行审核,提出审核意见,出具3份《工程款支付证书》原件与总包单位的付款资料一起提交给工程部。 工程部审核 由工程部对已完成工程形象进度进行复核,复核后要对进度事实进行描述,并在《工程形象进度确认表》上签署意见。对涉及工程扣款、质量缺陷、罚款进行说明,最后由工程总监签字后转发给成本部。 成本控制部审核 成本部根据合同进行工程量审核。如若需付款时,成本部填写《工程进度款审批表》,由成本副总签署意见后,交由工程部会签,会签完成后,总承包单位在《工程进度款确认书》上签字确认。 发起oa流程 由工程部根据审批权限,选择审批人,发起oa审批流程。 其他分包类综合单价合同付款审核流程 独立分包合同、指定分包合同、材料设备供应合同付款时。按照合同付款条件,上报付款的相关内容,具体同总承包付款流程,只是在监理单位出具《工程款支付证书》前,增加总承包单位审核确认事宜,总包单位依据总包合同条款在5日内完成审核,提出任何反对付款的理由,或建议消减的价款额度,或需扣除的水电费等。

施工进度计划管理制度

施工进度计划管理制度

施工进度计划管理制度 第一条工程项目进度管理是工程施工管理的重要组成部分。通过对生产进度计划的编制、执行和检查、协调,有效地组织人力、物力和财力等资源,实现最优工期,创造企业的最佳经济效益。 一、生产计划由项目部工程管理部负责起草、生产副经理审核、经理批准,工程管理部负责向上级和建设单位上报年、季、月度施工建议计划。 二、施工计划应根据工程项目的承包合同、投标承诺、施工组织、建设单位下达的年度计划、阶段性工期以及上级施工计划安排等进行编制。其内容包括上月(季)完成情况分析及施工中存在的问题与困难。编制计划时应按在建项目逐项编制;计划一经下达应认真贯彻执行,原则上不予调整,如有特殊情况要调整计划时,应逐级上报审批。施工计划在实施过程中应定期检查,兑现奖罚。 三、项目部及各工区设置专(兼)计划工作岗位。 第二条进度计划编制的主要内容 一、工程施工进度计划主要包括年度计划、季度计划和月度计划三种。 二、施工生产进度计划的内容包括:编制说明,施工形象进度、产值(年度计划、季度计划、月度计划)等各项内容。 三、工区还需编制季度、月度的进度保障计划,包括:劳动力需求计划;材料、预制构件制品及混凝土需要

量计划;机械设备和运输计划、资金使用计划等,由工区组织内部各相关业务口编制,配套执行。 第三条进度计划编制原则 项目部及工区调度应根据编制依据,广泛所集资料,既考虑工程项目工期目标,有考虑具体的约束条件和实际可能,(如人力、物力、财力、技术、外部环境等)实事求是地编制进度计划草案。既积极可靠,又留有余地,保证计划落到实处。同时,又要根据外部条件的变化进行动态上的综合平衡,适时地调整计划,确保计划总体目标的实现。 第四条进度计划编制的要求 一、工区施工建议计划的上报时间:12月25日前报下年度建议计划; 3、6、9、12月20日前报下季度建议计划;每月20日前报下月建议计划。 二、项目部及工区应根据本工程实际情况和建设单位要求,编制月度进度计划,对于工期紧的项目要编制周、日作业计划。各期计划要求做到日保周、周保月、月保季、季保年,确保年度计划的全面完成。 三、为确保季度、月度进度计划的衔接和全面完成,项目分部还需组织编制相关保障计划配套执行。 四、严格计划纪律,维护计划的严肃性。在上报建议计划时,要按规定格式和时间及时上报,实事求是地安排,禁止故意少安排计划产值。 第五条施工进度保证措施
