电缆隐蔽工程检查验收记录
项目基本信息
- 项目名称:
- 项目位置:
- 验收日期:
- 验收人员:
- 建设单位:
- 施工单位:
检查内容
- 检查电缆隐蔽工程是否符合相关规范和要求。
- 检查电缆安装是否符合设计方案。
- 检查电缆敷设、固定和保护措施是否到位。
检查结果
根据对电缆隐蔽工程的检查,我们得出以下结果:
1. 电缆隐蔽工程符合相关规范和要求。
2. 电缆安装符合设计方案。
3. 电缆敷设、固定和保护措施到位。
发现问题及处理意见
在检查过程中,我们发现以下问题:
1. 某些电缆敷设工艺不够规范,存在安全隐患。
建议施工单位重新进行敷设。
2. 部分电缆固定方式不够牢固,存在松动现象。
建议施工单位采取更可靠的固定措施。
3. 部分电缆保护措施不完善,易受外力破坏。
建议施工单位增强保护措施。
验收结论
根据对电缆隐蔽工程的检查和问题的处理意见,我们得出以下验收结论:
1. 电缆隐蔽工程经过整改后可以予以验收。
2. 对于存在的问题,建议施工单位在一周内进行整改,并重新申请验收。
验收人员意见- 验收人员1:
- 验收人员2:
签字
- 建设单位代表:- 施工单位代表:- 验收人员代表:。
隐蔽工程检查验收记录(电缆直埋敷设工程)工程名称:大唐广元凉水泉风电场工程编号: SCDL-LSQ-DQ01-001单位(子单位)1#风力发电机组分部(子分部)电缆工程工程名称工程名称1#风力发电机组至 1#箱变采用 6 根 ZR-YJV22-0.6/1.0kV,3 × 240低压电缆并联连接,隐蔽部位单根 30m;中性点之间采用 2 根 ZR-YJV62-0.6/1.0kV,1× 240 低压电缆并联,单根 30m;情况光缆采用 GYFTA53-24B1共 2 根,单根 40m长;1#箱变至 2#箱变采用 1 根 YJV22-26/35-3× 50 高压电缆260m串联及 1 根 GYFTA53-24B1光缆 280m。
敷设时气温 25℃。
序检查内容质量标准类别承包单位自检情况号电缆沟宽度1200mm一般≥ 12001尺寸深度1000mm主要≥ 1000外护套外观完好无主要外观完好无破损2电缆本体破损3弯曲半径15D一般16D4回填前检查外护套应无破损主要外护套无破损> 100mm 12161313下部厚度一般37618466电缆周围细土> 100mm 1612189125( 砂) 覆盖情两侧宽度一般1637641况> 100mm 161251313上部厚度一般5713637精心整理6盖板材质7盖板尺寸数量8警示带9标识桩承包单位自检结论承包单位签字栏监理单位签字栏红砖一般尺寸、材质符合设计要求240× 115× 53mm一般数量足够,美观、整齐一般间距50 m,共7个一般监理单位验收结论专业质量检查员:项目技术负责人:年月日专业监理工程师:年月日隐蔽工程检查验收记录(电缆直埋敷设工程)工程名称:大唐广元凉水泉风电场工程编号:SCDL-LSQ-DQ02-001精心整理单位(子单位)2#风力发电机组分部(子分部)电缆工程工程名称工程名称2#风力发电机组至 2#箱式变电站采用6 根 ZR-YJV22-0.6/1.0kV,3× 240 低压电缆并联隐蔽部位连接,电缆外径: 57.4mm 。
电缆管道隐蔽工程检查验收记录隐蔽工程是指指在建筑或其他工程施工过程中,将电缆、管道等设备隐藏在墙壁、地板、天花板等隐蔽位置以达到美观、安全、经济的目的。
检查验收记录是对电缆管道隐蔽工程进行检查和验收的过程记录。
下面是一份电缆管道隐蔽工程检查验收记录的示例:项目名称:XXX工程检查单位:XXX公司检查日期:XXXX年XX月XX日工程基本情况:本次检查对象为XXX工程的电缆管道隐蔽工程,包括电缆管道的布置、连接、保护等方面。
一、检查人员:1.检查人员1:姓名:职务:特长:2.检查人员2:姓名:职务:特长:二、检查内容及结果:1.电缆管道布置情况:检查了电缆管道的布置情况,包括管道的路径、高度、斜度等方面。
结果为:2.电缆管道连接情况:检查了电缆管道的连接情况,包括接头的固定度、连接的紧密程度等方面。
结果为:3.电缆管道保护情况:检查了电缆管道的保护情况,包括管道的保护罩、警示标识等方面。
结果为:4.其他问题及处理:发现了其他问题,包括XXXX。
经过讨论,处理方式为XXXX。
三、验收情况:1.验收人员:验收人员1:姓名:职务:验收人员2:姓名:职务:2.验收日期:XXXX年XX月XX日3.验收结果:经过检查和讨论,认为本次电缆管道隐蔽工程符合设计要求和施工规范,通过了验收。
四、存在的问题及整改方案:1.问题1:描述问题及原因。
整改方案:描述整改方案,包括责任人和时间节点。
2.问题2:描述问题及原因。
整改方案:描述整改方案,包括责任人和时间节点。
五、备注:1.备注1:描述其他需要记录的信息。
2.备注2:描述其他需要记录的信息。
六、附件:1.图纸:描述附件的情况。
2.照片:描述附件的情况。
以上是电缆管道隐蔽工程检查验收记录的示例,具体内容可以根据实际情况进行调整。
在实际操作中,应严格按照相关规范进行检查和验收,并将检查结果和整改方案记录清晰明确,以确保工程的质量和安全。

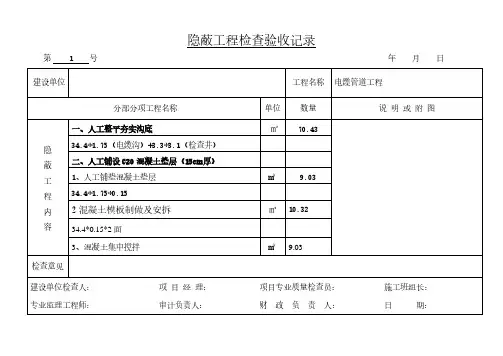

第 1 号年月日建设单位工程名称电缆管道工程分部分项工程名称单位数量说明或附图隐蔽工程内容一、人工整平夯实沟底㎡70.4334.4*1.75(电缆沟)+3.3*3.1(检查井)二、人工铺设C20混凝土垫层(15cm厚)1、人工铺垫混凝土垫层m³ 9.03 34.4*1.75*0.152混凝土模板制做及安拆㎡10.32 34.4*0.15*2面3、混凝土集中搅拌m³ 9.03检查意见建设单位检查人:项目经理:项目专业质量检查员:施工班组长:专业监理工程师:审计负责人:财政负责人:日期:第 2 号年月日建设单位枣庄市山亭区住建局工程名称世纪大道东砼包封电缆管道工程分部分项工程名称单位数量说明或附图隐蔽工程内容4、三轮车运输混凝土m³ 9.03三、检查井1砼模板制作及安拆㎡ 3.84 (3.3+3.1)*0.3*2面2人工铺设砼垫层m³ 3.07检查意见建设单位检查人:项目经理:项目专业质量检查员:施工班组长:专业监理工程师:审计负责人:财政负责人:日期:第 3 号年月日建设单位枣庄市山亭区住建局工程名称世纪大道东砼包封电缆管道工程分部分项工程名称单位数量说明或附图隐蔽工程内容3.3*3.1*0.3厚㎡3、混凝土集中搅拌m³ 3.074、三轮车运输混凝土m³ 3.075、M10砂浆砌砖墙M³M³M²检查意见建设单位检查人:项目经理:项目专业质量检查员:施工班组长:专业监理工程师:审计负责人:财政负责人:日期:隐蔽工程检查验收记录第 4 号年月日建设单位枣庄市山亭区住建局工程名称世纪大道东砼包封电缆管道工程分部分项工程名称单位数量说明或附图隐蔽工程内容检查意见建设单位检查人:项目经理:项目专业质量检查员:施工班组长:专业监理工程师:审计负责人:财政负责人:日期:隐蔽工程检查验收记录第 5 号年月日建设单位枣庄市山亭区住建局工程名称世纪大道东砼包封电缆管道工程分部分项工程名称单位数量说明或附图隐蔽工程内容M³ M³检查意见建设单位检查人:项目经理:项目专业质量检查员:施工班组长:专业监理工程师:审计负责人:财政负责人:日期:隐蔽工程检查验收记录第 6 号年月日建设单位枣庄市山亭区住建局工程名称世纪大道东砼包封电缆管道工程分部分项工程名称单位数量说明或附图隐蔽工程内容检查意见建设单位检查人:项目经理:项目专业质量检查员:施工班组长:专业监理工程师:审计负责人:财政负责人:日期:隐蔽工程检查验收记录第7 号年月日建设单位枣庄市山亭区住建局工程名称世纪大道东砼包封电缆管道工程分部分项工程名称单位数量说明或附图隐蔽工程内容检查意见建设单位检查人:项目经理:项目专业质量检查员:施工班组长:专业监理工程师:审计负责人:财政负责人:日期:隐蔽工程检查验收记录第8 号年月日建设单位 枣庄市山亭区住建局工程名称 世纪大道东砼包封电缆管道工程分部分项工程名称单位 数量 说 明 或 附 图隐 蔽 工 程 内 容68.17注:底板φ8钢筋间距10cm 上盖φ12钢筋间距10cm2.8*1.8*0.37*4*8+3.2*1.8*0.37*4面7、1:2水泥砂浆抹面M² 341.29 (2.8*2*4面*8个+3.2*2*4面)外墙面+(2.06*1.8*4*8+2.46*1.8*4)内墙面 8、φ18钢筋爬梯 M 38.2 1.5m*3根*9 9、现浇井盖混凝土M³14.33检查意见建设单位检查人: 项 目 经 理: 项目专业质量检查员: 施工班组长: 专业监理工程师: 审计负责人: 财 政 负 责 人: 日 期:隐蔽工程检查验收记录第 9 号年 月日建设单位枣庄市山亭区住建局工程名称世纪大道东砼包封电缆管道工程分部分项工程名称单位数量说明或附图隐蔽工程内容2.8*2.8*0.2*8+3.2*2.8*0.210、现浇底板钢筋(φ8)M 1618.2 2.9*31根*2*8+3.1*29根*211、现浇井盖钢筋(φ12)M 1471.3 29根*2.75*2*8+31根*3.15*212、吊装钢筋环个36 4*9检查意见建设单位检查人:项目经理:项目专业质量检查员:施工班组长:专业监理工程师:审计负责人:财政负责人:日期:隐蔽工程检查验收记录第 10 号年月日建设单位枣庄市山亭区住建局工程名称世纪大道东砼包封电缆管道工程分部分项工程名称单位数量说明或附图隐蔽工程内容13、现浇井盖模板M²90.72 2.8*2.8*9+0.2*2.8*4面*914、三轮车运输混凝土M³ 64.2315、圆形井盖井圈套9九、吊车吊混凝土M³ 650.6十、进出场地机械整平临时道路M² 1797.52 十一、管线安装M 5362.56检查意见建设单位检查人:项目经理:项目专业质量检查员:施工班组长:专业监理工程师:审计负责人:财政负责人:日期:。
电缆敷设隐蔽验收记录电缆敷设隐蔽验收记录专题为您提供相关资料和视频课程。
可以下载电缆敷设隐蔽验收记录资料参考,观看相关视频课程提高技能。
更多详情请参考朱龙学会电气工程热点推荐。
隐蔽工程验收流程,要点总结,工程师必备!查看详细信息浏览数:1798关键词:隐蔽工程验收流程隐蔽工程验收要点隐蔽工程验收内容隐蔽工序施工隐蔽工程验收隐蔽工程在项目竣工时不易被检查,为确保工程质量,隐蔽工程在施工时就应该及时进行质量检查。
如果隐蔽工程在隐蔽后发生质量问题,还需要重新覆盖和掩盖,会造成返工等非常大的损失。
为了保证工程的质量和工程顺利完成,隐蔽工程验收是非常关键的一环。
今天和大家分享验收流程和要点,用得上的知识点让大家一个都不错过。
01隐蔽工程验收流程01隐蔽工程开工前,应由项目部负责对其所用材料进行检验,检验内容包括:厂家提供的材质证明、外观检查、抽样试验以及项目部进行的复检报告,检验结果均合格后方可进行施工。
02隐蔽工序施工应在监理人员、项目总工、专职质查看详情隐蔽工程验收流程、内容、要点查看详情浏览数:823关键词:隐蔽工程验收岩土工程勘察岩土工程勘察报告地基验槽记录隐蔽工程一般是指地基、电气管线、供水供热管线等需要覆盖、掩盖的工程。
由于隐蔽工程在隐蔽后,如果发生质量问题,还需要重新覆盖和掩盖,会造成返工等非常大的损失,因此,为了保证工程的质量和工程顺利完成,常进行隐蔽工程验收。
以下总结有关隐蔽工程验收的61条要点,到位!隐蔽工程验收流程(1)隐蔽工程开工前,应由项目部负责对其所用材料进行检验,检验内容包括:厂家提供的材质证明、外观检查、抽样试验以及项目部进行的复检报告,检验结果均合格后方可进行施工。
(2)隐蔽工序施工应在监理人员、项目总工、专职质检员的监督下进行,重要基础如灌注桩基础必须有设计单位在场,隐蔽查看详情隐蔽工程验收秘诀查看详情浏览数:590关键词:隐蔽工程验收岩土工程勘察岩土工程勘察报告地基验槽记录隐蔽工程一般是指地基、电气管线、供水供热管线等需要覆盖、掩盖的工程。
电缆布线隐蔽工程验收记录
项目信息
- 项目名称:[项目名称]
- 施工单位:[施工单位]
- 验收时间:[验收时间]
- 验收人员:[验收人员]
背景和目的
本文档记录了电缆布线隐蔽工程的验收过程和结果。
通过这次
验收,旨在确认电缆布线工程符合相关标准和规范,并保证电缆布
线质量和安全性。
验收内容
1. 电缆布线的材料和设备,包括电缆、接头、保护管等,是否
符合相关标准和规范要求。
2. 电缆布线的施工过程是否按照设计方案和施工规范进行,是
否符合施工图纸要求。
3. 电缆布线的隐蔽部分是否符合要求,包括布线的走向、高度、间距等。
4. 隐蔽工程验收测试,包括电缆的绝缘电阻测试、接地电阻测试等。
验收结果
经过验收人员检查和测试,以下是电缆布线隐蔽工程的验收结果:
1. 电缆布线的材料和设备符合相关标准和规范,没有发现质量问题。
2. 电缆布线施工过程符合设计方案和施工规范,且满足施工图纸要求。
3. 隐蔽部分的布线走向、高度和间距等符合要求,没有发现错误或问题。
4. 隐蔽工程验收测试的结果显示电缆的绝缘电阻和接地电阻都在规定范围内,没有问题或隐患。
验收结论
根据以上验收结果,本次电缆布线隐蔽工程符合相关标准和规范要求,质量和安全性得到保证。
验收人员建议给予施工单位通过验收,并签署本文档作为工程验收凭证。
验收人员
- 验收人员1:[姓名]
- 验收人员2:[姓名]
签署
- 施工单位代表签名:
- 验收人员签名:
---
以上是本次电缆布线隐蔽工程的验收记录。
