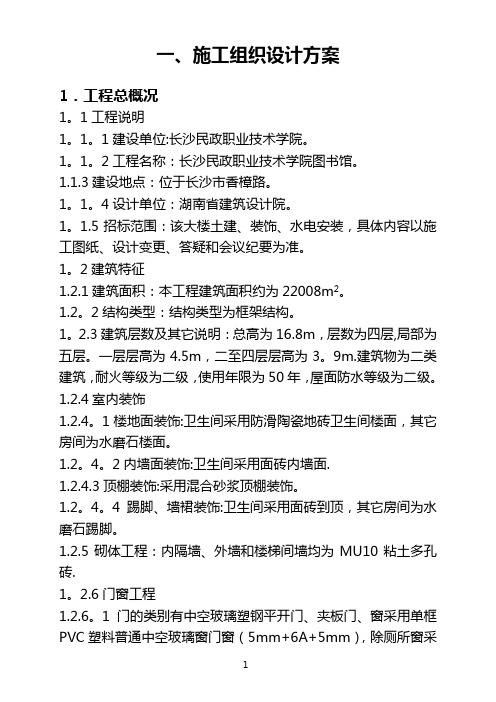

一、施工组织设计方案1.工程总概况1。
1工程说明1。
1。
1建设单位:长沙民政职业技术学院.1.1.2工程名称:长沙民政职业技术学院图书馆。
1。
1。
3建设地点:位于长沙市香樟路。
1。
1.4设计单位:湖南省建筑设计院。
1.1。
5招标范围:该大楼土建、装饰、水电安装,具体内容以施工图纸、设计变更、答疑和会议纪要为准。
1.2建筑特征1。
2。
1建筑面积:本工程建筑面积约为22008m2.1.2。
2结构类型:结构类型为框架结构.1。
2。
3建筑层数及其它说明:总高为16。
8m,层数为四层,局部为五层.一层层高为4.5m,二至四层层高为3。
9m.建筑物为二类建筑,耐火等级为二级,使用年限为50年,屋面防水等级为二级。
1。
2。
4室内装饰1.2.4。
1楼地面装饰:卫生间采用防滑陶瓷地砖卫生间楼面,其它房间为水磨石楼面。
1。
2。
4.2内墙面装饰:卫生间采用面砖内墙面。
1。
2.4.3顶棚装饰:采用混合砂浆顶棚装饰.1.2。
4.4踢脚、墙裙装饰:卫生间采用面砖到顶,其它房间为水磨石踢脚。
1.2。
5砌体工程:内隔墙、外墙和楼梯间墙均为MU10粘土多孔砖。
1.2。
6门窗工程1。
2。
6.1门的类别有中空玻璃塑钢平开门、夹板门、窗采用单框PVC塑料普通中空玻璃窗门窗(5mm+6A+5mm),除厕所窗采用白色磨砂透明玻璃外,其余窗均为白框白玻璃。
1。
2。
6。
2玻璃厚度应符合《建筑玻璃应用技术规程》JGJ113-2003的规定。
外窗及阳台门的气密性等级,不低于现行国家标准《建筑外窗气密性能分级及检测方法》GB7107规定中的4级,屋顶层的外窗的气密性为5级。
外墙门窗樘与墙体之间缝隙,采用聚合物水泥砂浆嵌填密实.1.2。
7屋面工程1.2。
7。
1屋面防水等级为Ⅱ级,设防水二道。
屋面采用坡屋面,并用中式琉璃瓦装饰,屋面排水管采用φ100UPVC管.采用C30的UEA补偿收缩混凝土防水层和挤塑聚苯板。
1。
2.7。
2配筋细石砼防水层除应在板支承端处、屋面转折处、防水层与突出屋面结构交接处留置分格缝外,板块中还应留分格缝,缝的纵横间距应小于6000mm,缝深为砼厚度的2/3,宽为10mm,缝中嵌填合成高分子密封材料。

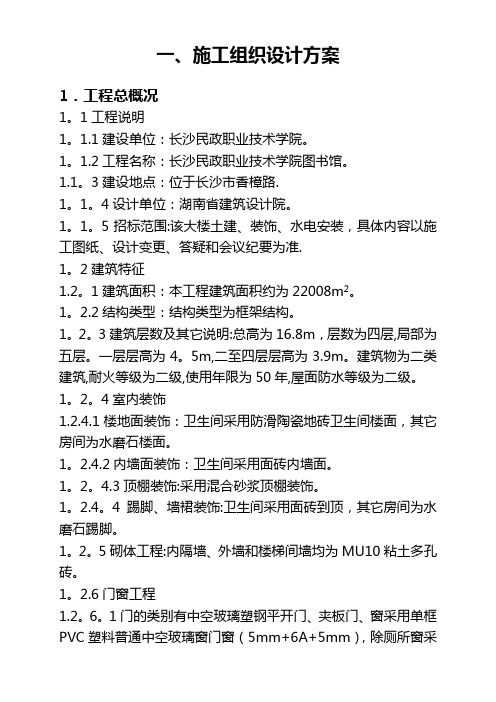

一、施工组织设计方案1.工程总概况1。
1工程说明1。
1.1建设单位:长沙民政职业技术学院。
1。
1.2工程名称:长沙民政职业技术学院图书馆。
1.1。
3建设地点:位于长沙市香樟路.1。
1。
4设计单位:湖南省建筑设计院。
1。
1。
5招标范围:该大楼土建、装饰、水电安装,具体内容以施工图纸、设计变更、答疑和会议纪要为准.1。
2建筑特征1.2。
1建筑面积:本工程建筑面积约为22008m2。
1。
2.2结构类型:结构类型为框架结构。
1。
2。
3建筑层数及其它说明:总高为16.8m,层数为四层,局部为五层。
一层层高为4。
5m,二至四层层高为3.9m。
建筑物为二类建筑,耐火等级为二级,使用年限为50年,屋面防水等级为二级。
1。
2。
4室内装饰1.2.4.1楼地面装饰:卫生间采用防滑陶瓷地砖卫生间楼面,其它房间为水磨石楼面。
1。
2.4.2内墙面装饰:卫生间采用面砖内墙面。
1。
2。
4.3顶棚装饰:采用混合砂浆顶棚装饰。
1。
2.4。
4踢脚、墙裙装饰:卫生间采用面砖到顶,其它房间为水磨石踢脚。
1。
2。
5砌体工程:内隔墙、外墙和楼梯间墙均为MU10粘土多孔砖。
1。
2.6门窗工程1.2。
6。
1门的类别有中空玻璃塑钢平开门、夹板门、窗采用单框PVC塑料普通中空玻璃窗门窗(5mm+6A+5mm),除厕所窗采用白色磨砂透明玻璃外,其余窗均为白框白玻璃.1。
2。
6。
2玻璃厚度应符合《建筑玻璃应用技术规程》JGJ113—2003的规定。
外窗及阳台门的气密性等级,不低于现行国家标准《建筑外窗气密性能分级及检测方法》GB7107规定中的4级,屋顶层的外窗的气密性为5级。
外墙门窗樘与墙体之间缝隙,采用聚合物水泥砂浆嵌填密实。
1。
2。
7屋面工程1.2。
7。
1屋面防水等级为Ⅱ级,设防水二道。
屋面采用坡屋面,并用中式琉璃瓦装饰,屋面排水管采用φ100UPVC管。
采用C30的UEA补偿收缩混凝土防水层和挤塑聚苯板。
1.2.7。
2配筋细石砼防水层除应在板支承端处、屋面转折处、防水层与突出屋面结构交接处留置分格缝外,板块中还应留分格缝,缝的纵横间距应小于6000mm,缝深为砼厚度的2/3,宽为10mm,缝中嵌填合成高分子密封材料.1.2.8外墙装饰及保温1。
一、施工组织设计方案1.工程总概况1。
1工程说明1.1。
1建设单位:长沙民政职业技术学院。
1.1.2工程名称:长沙民政职业技术学院图书馆。
1。
1。
3建设地点:位于长沙市香樟路。
1.1.4设计单位:湖南省建筑设计院。
1。
1。
5招标范围:该大楼土建、装饰、水电安装,具体内容以施工图纸、设计变更、答疑和会议纪要为准.1.2建筑特征1。
2.1建筑面积:本工程建筑面积约为22008m2。
1.2。
2结构类型:结构类型为框架结构.1。
2.3建筑层数及其它说明:总高为16。
8m,层数为四层,局部为五层。
一层层高为4。
5m,二至四层层高为3。
9m。
建筑物为二类建筑,耐火等级为二级,使用年限为50年,屋面防水等级为二级.1.2.4室内装饰1.2.4.1楼地面装饰:卫生间采用防滑陶瓷地砖卫生间楼面,其它房间为水磨石楼面。
1.2。
4。
2内墙面装饰:卫生间采用面砖内墙面。
1。
2。
4.3顶棚装饰:采用混合砂浆顶棚装饰.1.2.4.4踢脚、墙裙装饰:卫生间采用面砖到顶,其它房间为水磨石踢脚。
1.2.5砌体工程:内隔墙、外墙和楼梯间墙均为MU10粘土多孔砖。
1。
2。
6门窗工程1.2。
6.1门的类别有中空玻璃塑钢平开门、夹板门、窗采用单框PVC塑料普通中空玻璃窗门窗(5mm+6A+5mm),除厕所窗采用白色磨砂透明玻璃外,其余窗均为白框白玻璃。
1.2。
6。
2玻璃厚度应符合《建筑玻璃应用技术规程》JGJ113-2003的规定。
外窗及阳台门的气密性等级,不低于现行国家标准《建筑外窗气密性能分级及检测方法》GB7107规定中的4级,屋顶层的外窗的气密性为5级。
外墙门窗樘与墙体之间缝隙,采用聚合物水泥砂浆嵌填密实。
1。
2.7屋面工程1。
2.7。
1屋面防水等级为Ⅱ级,设防水二道。
屋面采用坡屋面,并用中式琉璃瓦装饰,屋面排水管采用φ100UPVC管。
采用C30的UEA补偿收缩混凝土防水层和挤塑聚苯板.1.2.7。
2配筋细石砼防水层除应在板支承端处、屋面转折处、防水层与突出屋面结构交接处留置分格缝外,板块中还应留分格缝,缝的纵横间距应小于6000mm,缝深为砼厚度的2/3,宽为10mm,缝中嵌填合成高分子密封材料。
目录1 工程概况及现场施工平面布置图 (3)2 施工部署 (3)2.1 施工工序安排 (3)2.2 施工人员安排 (3)2.3 物资、机具准备 (4)2.4 工程质量目标 (4)2.5 工期目标 (4)2.6 安全、文明施工目标 (4)2.7 主要施工方法和新技术用 (4)3 施工进度计划 (5)3.1 工程主要节点进度安排 (5)3.2 工程进度计划图表 (5)3.3 保证工期计划的技术组织措施 (5)4 施工平面布置 (8)4.1 布置原则 (8)4.2 施工总平面布置 (8)4.3 施工设施布置 (8)4.4 临时用地表 (9)4.5施工水电用量计划表 (10)5 主要施工机械、设备、劳动力配置计划 (10)5.1 主要施工机械、设备配置计划表 (10)5.2 劳动力配置计划表 (12)6 保证质量、安全、文明施工措施 (13)6.1 质量保证措施 (13)6.2 安全保证措施 (27)6.3 文明施工管理措施 (36)7 主要分项工程施工方案 (40)7.1 钢筋工程 (40)7.2 模板工程 (43)7.3 混凝土工程 (45)7.4 桩基础工程 (47)7.5 围护墙体工程 (51)7.6 防水工程 (52)7.7 无黏结预应力混凝土工程 (54)7.8 玻璃幕墙工程 (56)7.9 装饰工程 (58)7.10 网架工程 (66)7.11 管道安装工程 (68)7.12 设备安装工程 (75)7.13 预留预埋工程 (79)7.14 电气工程 (81)施工组织设计编制依据《某大学图书馆工程》招标文件《某大学图书馆工程招标答疑》现场场地情况;××省建筑工程预算定额、××省安装工程单位估价表、全国统一劳动定额;工程建设标准强制性条文。
我公司管理、资金、劳力、机械设备情况及施工类似工程的经验。
设计原则确保工期:从优化施工方案入手,利用先进的施工设备,精干的施工队伍,精心组织、科学施工,确保按时完工。
一、施工组织设计方案1.工程总概况1。
1工程说明1。
1。
1建设单位:长沙民政职业技术学院。
1。
1。
2工程名称:长沙民政职业技术学院图书馆。
1.1.3建设地点:位于长沙市香樟路。
1。
1。
4设计单位:湖南省建筑设计院。
1。
1.5招标范围:该大楼土建、装饰、水电安装,具体内容以施工图纸、设计变更、答疑和会议纪要为准。
1。
2建筑特征1.2.1建筑面积:本工程建筑面积约为22008m2。
1.2。
2结构类型:结构类型为框架结构。
1。
2.3建筑层数及其它说明:总高为16.8m,层数为四层,局部为五层。
一层层高为4.5m,二至四层层高为3。
9m.建筑物为二类建筑,耐火等级为二级,使用年限为50年,屋面防水等级为二级。
1.2.4室内装饰1.2.4。
1楼地面装饰:卫生间采用防滑陶瓷地砖卫生间楼面,其它房间为水磨石楼面。
1.2。
4。
2内墙面装饰:卫生间采用面砖内墙面.1.2.4.3顶棚装饰:采用混合砂浆顶棚装饰。
1.2。
4。
4踢脚、墙裙装饰:卫生间采用面砖到顶,其它房间为水磨石踢脚。
1.2.5砌体工程:内隔墙、外墙和楼梯间墙均为MU10粘土多孔砖.1。
2.6门窗工程1.2.6。
1门的类别有中空玻璃塑钢平开门、夹板门、窗采用单框PVC塑料普通中空玻璃窗门窗(5mm+6A+5mm),除厕所窗采用白色磨砂透明玻璃外,其余窗均为白框白玻璃。
1.2.6.2玻璃厚度应符合《建筑玻璃应用技术规程》JGJ113—2003的规定。
外窗及阳台门的气密性等级,不低于现行国家标准《建筑外窗气密性能分级及检测方法》GB7107规定中的4级,屋顶层的外窗的气密性为5级.外墙门窗樘与墙体之间缝隙,采用聚合物水泥砂浆嵌填密实。
1。
2.7屋面工程1.2.7.1屋面防水等级为Ⅱ级,设防水二道.屋面采用坡屋面,并用中式琉璃瓦装饰,屋面排水管采用φ100UPVC管。
采用C30的UEA补偿收缩混凝土防水层和挤塑聚苯板。
1.2.7.2配筋细石砼防水层除应在板支承端处、屋面转折处、防水层与突出屋面结构交接处留置分格缝外,板块中还应留分格缝,缝的纵横间距应小于6000mm,缝深为砼厚度的2/3,宽为10mm,缝中嵌填合成高分子密封材料。
图书馆工程施工组织设计第一章工程概况 (4)第二章施工部署 (5)第三章主要分部分项工程施工方法 (9)第一节地基与基础工程 (9)第二节主体工程 (11)第三节屋面工程 (14)第四节楼地面施工 (15)第五节内墙面施工方案 (16)第六节门窗安装工程 (20)第七节图书馆工程吊顶施工方案 (24)第八节楼地面工程施工方案 (28)第九节图书馆外墙镶贴施工方案 (34)第十节屋面防水施工方案 (36)第四章质量目标计划 (40)第五章各项技术保证措施 (43)第六章文明施工管理 (46)第七章先进技术项目应用计划 (47)第八章隐蔽、试验、技术复核计划 (47)附件:建筑采暖卫生工程 (48)第一节给排水、消防喷淋及雨水系统概况 (48)第二节施工准备 (49)第三节施工部署 (49)第四节主要项目的施工方法 (50)第五节质量要求 (51)第六节安全措施 (51)附件:建筑电气安装工程 (52)第一节电气概况 (52)第二节劳动力安排 (53)第三节程序 (53)第四节施工方法 (53)第五节质量检查标准 (55)第六节主要劳动力、材料、施工机具计划 (55)第七节质量方面 (56)第八节安全方面 (56)第九节成品保护 (57)附件:建筑通风与空调工程 (57)第一节空调通风系统概况 (57)第二节施工准备 (57)第三节施工部署 (58)附件:施工用电 (60)一、工程概况 (60)三、电源选择 (61)四、箱内开关配置 (62)五、用电要求 (62)附件:人工挖孔灌注桩 (64)概述: (64)一、工程概况; (64)二、施工部署及方案确定: (65)三、施工方法 (68)四、各项保证措施: (70)第一章工程概况第一节工程设计概况图书馆工程位于 x内,为 x省最大的综合性图书馆。
工程占地面积为4.37公顷。
图书馆一期工程主体(图书馆主楼)建筑面积为33000m2,局部设有人防地下室,地上五层、局部六层,一层、顶层层高为4.2m,其余各层标高为4.8m,建筑总高度为30.6m。
第章编制依据错误!未指定书签。
第章工程概况错误!未指定书签。
第章施工总体部署错误!未指定书签。
第章施工准备工作错误!未指定书签。
第章施工现场平面布置图详见附录错误!未指定书签。
第章主要项目施工方法错误!未指定书签。
第章资源需用量计划错误!未指定书签。
第章施工进度计划网络图错误!未指定书签。
第章质量保证体系及质量保证措施错误!未指定书签。
第章冬期、雨期施工措施错误!未指定书签。
范》. 其他《建筑法》等有关现行建筑法规。
第2章 工程概况工程特点工程建设本工程建设单位:××大学。
工程性质:新建。
名称:××大学图书馆。
用途:图书管理、阅览、借阅、多媒体教学,召开国际会议、健身娱乐、展览、舞台演出、教学办公等。
工程造价××建筑设计研究院。
施工单位:××集团有限公司。
施工图样情况:出齐,已会审。
施工合同:已签定。
建筑面积:。
建筑设计本工程平面组合为、两个区;区主体六层,地下一层,局部八层,层高,总高,总宽,总顶;寸第3章 施工总体部署工程内容:根据合同要求进行。
工期目标:年月日开工,年月日竣工交付使用。
质量目标:国家优质工程(鲁班奖)施工起点和流向土方工程的施工起点和流向见《××大学图书馆土方工程施工方案》。
主体工程竖向自下而上施工,平面上从东边开始,向西施工。
室外装修工程采用的由上而下的流向。
室内粗装修采用自下而上的施工流向,细装修由上向下逐层完成。
施工段的划分桩基施工不划分施工段,主体段以轴、段以轴为界每层平面上划分为两个施工段。
阶段性进度控制目标根据合同要求,工期天,随施工进度划分为三个阶段:基础阶段段年月前,完成±以下结构施工;段年月日定位放线,年月日前完成基础分部施工。
主体阶段段从年月日到月日主体结顶;段从年月日到年月日主体结顶。
装饰装修阶段包括地面板磨,墙面抹灰,外墙镶贴,屋面保温防水等,至年月日竣工验收。
图书馆施工组织设计(方案)一、施工组织设计方案1.工程总概况1.1工程说明1.1.1建设单位:长沙民政职业技术学院。
1.1.2工程名称:长沙民政职业技术学院图书馆。
1.1.3建设地点:位于长沙市香樟路。
1.1.4设计单位:湖南省建筑设计院。
1.1.5招标范围:该大楼土建、装饰、水电安装,具体内容以施工图纸、设计变更、答疑和会议纪要为准。
1.2建筑特征1.2.1建筑面积:本工程建筑面积约为22008m2。
1.2.2结构类型:结构类型为框架结构。
1.2.3建筑层数及其它说明:总高为16.8m,层数为四层,局部为五层。
一层层高为4.5m,二至四层层高为3.9m。
建筑物为二类建筑,耐火等级为二级,使用年限为50年,屋面防水等级为二级。
1.2.4室内装饰1.2.4.1楼地面装饰:卫生间采用防滑陶瓷地砖卫生间楼面,其它房间为水磨石楼面。
1.2.4.2内墙面装饰:卫生间采用面砖内墙面。
1.2.4.3顶棚装饰:采用混合砂浆顶棚装饰。
1.2.4.4踢脚、墙裙装饰:卫生间采用面砖到顶,其它房间为水磨石踢脚。
1.2.5砌体工程:内隔墙、外墙和楼梯间墙均为MU10粘土多孔砖。
1.2.6门窗工程1.2.6.1门的类别有中空玻璃塑钢平开门、夹板门、窗采用单框PVC塑料普通中空玻璃窗门窗(5mm+6A+5mm),除厕所窗采用白色磨砂透明玻璃外,其余窗均为白框白玻璃。
1.2.6.2玻璃厚度应符合《建筑玻璃应用技术规程》JGJ113-2003的规定。
外窗及阳台门的气密性等级,不低于现行国家标准《建筑外窗气密性能分级及检测方法》GB7107规定中的4级,屋顶层的外窗的气密性为5级。
外墙门窗樘与墙体之间缝隙,采用聚合物水泥砂浆嵌填密实。
1.2.7屋面工程1.2.7.1屋面防水等级为Ⅱ级,设防水二道。
屋面采用坡屋面,并用中式琉璃瓦装饰,屋面排水管采用φ100UPVC管。
采用C30的UEA补偿收缩混凝土防水层和挤塑聚苯板。
1.2.7.2配筋细石砼防水层除应在板支承端处、屋面转折处、防水层与突出屋面结构交接处留置分格缝外,板块中还应留分格缝,缝的纵横间距应小于6000mm,缝深为砼厚度的2/3,宽为10mm,缝中嵌填合成高分子密封材料。
一、施工组织设计方案1.工程总概况1.1工程说明1.1.1建设单位:长沙民政职业技术学院。
1.1.2工程名称:长沙民政职业技术学院图书馆。
1.1.3建设地点:位于长沙市香樟路。
1.1.4设计单位:湖南省建筑设计院。
1.1.5招标范围:该大楼土建、装饰、水电安装,具体内容以施工图纸、设计变更、答疑和会议纪要为准。
1.2建筑特征1.2.1建筑面积:本工程建筑面积约为22008m2。
1.2.2结构类型:结构类型为框架结构。
1.2.3建筑层数及其它说明:总高为16.8m,层数为四层,局部为五层。
一层层高为4.5m,二至四层层高为3.9m。
建筑物为二类建筑,耐火等级为二级,使用年限为50年,屋面防水等级为二级。
1.2.4室内装饰1.2.4.1楼地面装饰:卫生间采用防滑陶瓷地砖卫生间楼面,其它房间为水磨石楼面。
1.2.4.2内墙面装饰:卫生间采用面砖内墙面。
1.2.4.3顶棚装饰:采用混合砂浆顶棚装饰。
1.2.4.4踢脚、墙裙装饰:卫生间采用面砖到顶,其它房间为水磨石踢脚。
1.2.5砌体工程:内隔墙、外墙和楼梯间墙均为MU10粘土多孔砖。
1.2.6门窗工程1.2.6.1门的类别有中空玻璃塑钢平开门、夹板门、窗采用单框PVC 塑料普通中空玻璃窗门窗(5mm+6A+5mm),除厕所窗采用白色磨砂透明玻璃外,其余窗均为白框白玻璃。
1.2.6.2玻璃厚度应符合《建筑玻璃应用技术规程》JGJ113-2003的规定。
外窗及阳台门的气密性等级,不低于现行国家标准《建筑外窗气密性能分级及检测方法》GB7107规定中的4级,屋顶层的外窗的气密性为5级。
外墙门窗樘与墙体之间缝隙,采用聚合物水泥砂浆嵌填密实。
1.2.7屋面工程1.2.7.1屋面防水等级为Ⅱ级,设防水二道。
屋面采用坡屋面,并用中式琉璃瓦装饰,屋面排水管采用φ100UPVC管。
采用C30的UEA补偿收缩混凝土防水层和挤塑聚苯板。
1.2.7.2配筋细石砼防水层除应在板支承端处、屋面转折处、防水层与突出屋面结构交接处留置分格缝外,板块中还应留分格缝,缝的纵横间距应小于6000mm,缝深为砼厚度的2/3,宽为10mm,缝中嵌填合成高分子密封材料。
第一章工程概况 工程名称:图书馆二期工程 建设地点:市北京北路89号(校园内) 设计单位:市教育建筑设计研究院有限公司 结构/层次:框架/四层(局部五层) 以下是工程概况: 该工程为工学院图书楼接建,建筑面积4930m2,总高19.4m建筑设计耐火等级为二级,使用寿命为50年,建筑物重要性类别是丙类建筑,建筑物的安全等级为二级,建筑物场地类别为Ⅲ类、中软场地、中等液化场地、Tg=0.306s,建筑桩基安全等级二级,抗震设防烈度是7度远震,抗震等级三级,±0.000同原图书馆。 一、建筑设计概况: 1墙基防潮:苏J9501—1/1,有地圈梁处不设。 2地面做法:书库部分架空:水磨石楼面,苏J9501—5/3,铜条分格。 门厅部分:花岗石地面,苏J9501—18/2;消防控制室:单层硬木地面,苏J9501—20/2;卫生间浅灰色防滑地砖地面详见苏J9501—14/2;其余部分:水磨石地面,苏J9501—10/2,铜条分格。 3楼面做法:卫生间浅灰色防滑地砖楼面详见苏J9501—11/3;其余部分:水磨石楼面,苏J9501—5/3,铜条分格。 4外墙粉刷:除注明外,均为淡青色弹性涂料墙面,苏J9501—22/6 5内墙做法:一层门厅部分:贴挂大理石墙面,苏J9501—25/5;卫生间:150×300白色釉面砖墙面详见苏J9501—22/5,高度至板底;其余部分:乳胶漆墙面,苏J9501—15/5。 6踢脚、台度:大厅部分,大理石踢脚、台度,苏J9501—6/4,踢脚高200;其余部分,水磨石踢脚、台度,苏J9501—5/4,踢脚高150,暗做。 7水泥护角做法:水泥护角线苏J9501—30/5 8屋面做法:高聚物改性沥青卷材防水屋面,苏J9501—22/7(B),乳化沥青膨胀珍珠岩找坡,最薄处70 9平顶做法:卫生间部分,板底喷涂平顶,苏J9501—3/8;其余部分,纸面石膏板吊顶(一),苏J9501—10/8,一层吊顶距地面3000,一层以上吊顶距相应楼面3200 10油漆:木质基层调和漆,苏J9501—3/9,木构件与砌体接触部分和不露面部分,涂水柏油防腐;金属基层,苏J9501—23/9 11其他:不锈钢楼梯栏杆及扶手、转折处栏杆及扶手苏J9401-1 30页;护窗栏杆参见苏J9401-1 30页;预埋件苏J9505—2/28;踏步防滑苏J9505—7/27;花岗石台阶苏J9501—7/11;散水做法:细石砼散水苏J9501—2/12;所有女儿墙及其他挑出墙面的部分,均需做滴水线,并要求平直、整齐、光滑;卫生间墙体底部自现浇板面起做120高混凝土止水带。 二、结构设计概况 1钢筋为Ⅰ级钢、Ⅱ级钢、低合金盘元钢。 2砌体:砌块Mu10、KM1型粘土空心砖用于框架填充墙,电梯井壁±0.000以上采用Mu15粉煤灰砖,M10混合砂浆砌筑;粉煤灰砖Mu15用于±0.000以下;砂浆:M7.5水泥砂浆用于±0.000以下,M5混合砂浆用于±0.000以上。 3混凝土保护层厚度:板保护层厚15mm,梁、柱保护层厚25mm,基础保护层厚35mm。 4梁、柱钢筋的锚固长度:Ⅰ级钢当砼采用C20时,取30d,当砼采用C25时,取25 d,当砼采用C30时取20 d;Ⅱ级钢当砼采用C20时,取40d,当砼采用C25时,取35 d,当砼采用C30时取30 d;当螺纹钢筋直径≤25 d时,其锚固长度可减少5d;板的锚固长度≥5d 5钢筋接头:当d≤22时,取1.2La,当d>22时,采用机械连接。 6其它:施工时各专业应密切配合,所有孔洞须按图预留,不得随意凿洞;如遇过梁不能与梁合用时,过梁采用钢筋砼过梁,梁长=洞口宽+800;当墙的长度≥7m时,墙内增设构造柱(GZ)见苏G9409;凡非梁上墙均采用轻质隔墙,容重≤5KN/m3。 三、电气工程 1工程为三级负荷,供电电源380/220,电缆穿管埋地引入,系统采用TN—C—S制,利用建筑物基础主筋作接地极,40×4镀锌扁钢引至底层总柜,焊接,接地电阻不大于4Ω 2导线采用BV—500型,除标注外照明回路2.5mm2,插座回路3×2.5mm2,穿PVC20沿板面、板逢、梁、现浇板暗敷,疏散指示线径采用3×1.5mm2 3本工程为三类防雷建筑,防雷接地与保护接地共用接地极,接地电阻不大于4Ω 4室内宽带网系统,信息点采用RJ—45插头插座,86型50mm接线盒,水平子系统和垂直子系统通过双绞线直接将信息点与交换机相连。线缆敷设方式为吊顶内做桥架XQJ—C—150X75 5电话线为四芯线,RVV—4×0.5 1-3对穿PVC16 4-5对穿PVC20 6-7对穿PVC25 暗敷。 6火灾自动报警系统及联动控制系统采用南京消防集团有限公司生产的盛华9400分布智能型火灾自动报警系统及联动控制系统产品。火灾自动报警系统包括感烟火灾探测器、手动报警按扭、扬声器及消防广播主机、联动控制器、报警控制器等设备。 四、给排水工程 1管材:给水管采用PPR管;消防管道采用热镀锌钢管,丝接;排水管采用硬聚氯乙烯管。 2消火栓箱采用铝合金消火栓箱,内配DN65,L=25m的衬胶水龙带1条,水枪喷嘴直径为19mm,每个消火栓口径为65mm。 3水泵接合器采用地上式,型号为SQ100 4灭火器配置场所按中危级,A类火灾设计,灭火器选用磷酸铵盐干粉手提式灭火器,每具灭火器配置灭火级别为5A,最大保护距离为20m。 第二章施工部署 一、施工条件及特点 1本工程交通方便,场地较小,在安全、交通、文明等方面均有要求,施工中应特别注意文明施工问题。 2本工程为框架结构,质量要求较高、工期较紧,为保证按期竣工,施工中必须采用合理分段流水,平行和立体交叉作业的施工组织方法,以加快进度,缩短工期。 3根据本工程的结构特点,将科学而针对性地制定对主体施工等重点部位的施工措施。 二、施工部署 1工程目标 质量目标:合格(优质结构) 工期目标:193天 安全目标:保证无重大伤亡事件 2施工人员及机械设备的安排 根据工程实际需要,现场提供一台25T—M塔吊作主体垂直运输使用,经计算,其机械性能、覆盖范围、垂直运输基本能满足施工需要。根据工程进度,配置一台井架用于装饰施工时垂直运输,具体安排见施工劳动力计划表和机械设备一览表。 水电安装与主体同步进行 3施工阶段的划分 根据本工程的特点及工期要求,贯彻先地下后地上、先深后、先结构后围护的原则,确保连续施工,主体部分充分利用平面、空间和时间,组织平面立体流水交叉作业,为及早插入装修和各专业施工创造条件,做到科学管理,均衡施工。 施工段主要包括: ⑴基础工程(挖土、承台垫层、承台及地梁钢筋砼、砖基础、土方回填) ⑵地上主体结构(钢筋砼结构,安装预留,砌体等) ⑶内外装饰(室内抹灰、外墙抹灰、吊顶、水磨石楼地面、铝合金门窗等) ⑷室外管线及设备安装、调试,收尾阶段。 各阶段施工顺序 ⑴基础工程 人工挖土清槽→验槽→承台垫层→承台及地梁钢筋绑扎、立模、砼浇筑→基础墙砌筑→回填土 ⑵地上主体结构工程 模板与钢筋制作成型、放线→模板支撑、脚手架搭设→柱钢筋绑扎→柱模板安装→浇筑柱砼→铺梁底模→梁钢筋绑扎→安梁侧模→铺楼板模板搁栅→安装楼板底模→楼板钢筋绑扎→浇筑梁板砼→养护、拆模。 ⑶内外装饰 A.室内装饰 结构处理→放线→贴灰饼冲筋→铝合金门窗框安装→各类管道水平管安装→抹灰→管道试压→吊顶→地面清理→面层→门窗扇安装→灯具、洁具安装→调试、清理 B.室外装饰 结构处理→弹线→贴灰饼→抹灰施工→外墙弹性涂料 内外装饰工程的关键在于诸工种的协调配合及相关的成品保护。 ⑷设备安装 设备安装穿插于土建工程的始终。 4根据现场条件和工程所处位置,决定将建筑物南侧作为施工通道出入口,通道顶上用双层竹笆挡护,下口铺安全密网,以防杂物坠落,护头棚搭设要安全牢固,脚手架外围全部用安全笆和绿网封闭。塔吊布置在拟建筑物北侧2交D轴处,井架布置在拟建筑物南侧,材料堆放场地设在拟建筑物的东侧,具体位置详见施工总平面布置。
图书馆工程项目施工组织设计方案
编制单位:
编制人:
审核人:
审批人:
编制日期:
目录
第一章、编制说明 (3)
第二章、工程概况 (3)
第三章、主要施工方法 (5)
第四章、投入的主要物资材料及进场计划 (49)
第五章、投入的主要施工机械设备及进场计划 (50)
第六章、施工作业的劳动力投入计划 (52)
第七章、确保工程质量的技术组织措施 (53)
第八章、确保安全生产的技术组织措施 (67)
第九章、确保文明施工的技术组织措施 (75)
第十章、确保工期的技术组织措施 (82)
第十一章、附表 (89)
第一章、编制说明
第一节、编制依据
l、依据建设单位发出的本工程相关文件和合同等有关事项说明。
2、依据梧州市城乡规划设计院设计的梧州市新图书馆工程施工图。
3、依据国家现行建筑工程施工验收规范及相关的施工技术规程。
4、依据GB/T19001-2000—ISO9001:2000质量管理体系,GB/T24001-1996环境管理体系及GB/T28001-2001职业健康安全管理体系的标准和本公司管理手册,程序文件、作业指导书。
5、依据建设部推广应用的新技术、新工艺、新材料。
6、依据我公司对施工现场的勘察情况、工程的特点、施工现场的环境及客观自然条件。
7、依据我公司长期以来积累的同类工程的施工经验。
第二节、编制说明
通过对上述编制依据的学习,在分析了多种可能影响施工的因素、建设单位的要求及施工合同等,编制了梧州市文化大厦工程施工组织设计。
本施工组织设计重点突出了施工组织、施工方案、技术措施、力争施工组织周到严谨,施工管理严格细致,责任落实,确保本工程所定的质量、工期、安全、文明施工和科学管理等目标实现。
第二章、工程概况
工程名称:梧州市新图书馆
项目地址:梧州红岭新城区
建设单位:梧州市城市建设投资开发有限公司
设计单位:梧州市城乡规划设计院
第一节、总体概述
梧州市梧州市新图书馆工程,占地面积3978.15㎡,总建筑面积为10976.90㎡。
第二节、设计概况
1.建筑
(1)总况:建筑面积10976.90㎡,五层框架结构(含地下室二层);,建筑设计使用年限50年,建筑耐火等级二级,屋面防水等级四级,抗震设防等级为六级。
(2)墙面:外墙面为涂料,正面为玻璃幕墙;外墙做法见05ZJ001,内墙。
楼梯间混合砂浆墙面,卫生间,洗手间墙面釉面砖(防水)墙面。
(3)顶棚:混合砂浆顶棚。
(4)门窗:窗选用无色透明铝合金普通中空玻璃窗,卫生间窗选用普通铝合金窗,门选择夹板门。
(5)楼地面:水泥砂浆地面。
(6)屋面:防水为两道3厚APP改性沥青防水卷材。
2.结构
(1)基础:独立柱基础。
(2)主体:五层框架。
(3)砌体:外墙、内墙、楼梯间为190双排孔混凝土小砌块。
(4)砼强度:除标明外均为C25。
第三节、工程特点
1、场地条件:本工程场地比较开阔平整,建筑物外围各有空地,场外运输较为便利。
2、施工特点:本工程占地面积较大,平面运输交叉作业频繁,工程量大、工期紧,施工时应着眼全局,统筹安排,集中较大的人力、物力组
织平行施工。
第三章、主要施工方法
第一节、地下室工程
1.地下室施工程序
2.土方开挖
1)根据地质资料,本工程的±0.00相当于黄海高程32.04米,地质勘察
时未发现地下水,地下室板、梁底标高分别是-4.35、-5.90、-6.15不等,故变配电室的基坑机械大开挖深度按-5.80米、其他部位基坑机械大开挖深度按-4.05米考虑,剩余土方以人工开挖。
2)跟据地质勘察报告、周边环境,本工程的土方开挖深度不是很深、且土质情况较好,开挖段内主要土层为粉质粘土夹角砾,基坑将采取大放坡开挖,放坡系数为1:1。
如实际开挖过程中发现与地质报告不符的异常情况时,可采用土钉墙坑壁维护及轻型井点降水等措施,并及时与设计、监理和建设单位联系处理。
3)开挖总方量为6400立米,为保证施工进度拟选用二台PC200型挖掘机分别1轴的F轴和K轴位置沿建筑物顺时针方向开挖,土方开挖分层进行,每层开挖深度控制在50厘米以内,开挖过程中必须由专人指挥,严格控制每皮开挖深度,以防止坡体中的应力瞬间释放,造成边坡失稳。
4)机械挖土至地下室底板底标高以上30CM后,停止机械挖土,改用人工开挖,以免造成超挖和干扰基底土质。
人工修土应及时用小推车将余土运至挖掘机工作范围内,以便及时将土方运出。
5)基坑开挖过程中为防止下雨天的地表水流入基坑,在基坑的周边设置纵横砖砌排水沟进行排水。
6)待基坑开挖至设计标高后,经设计、监理和建设单位验收后立即浇筑混凝土垫层,避免基底土长期暴露。
3、垫层施工
1)地下室垫层施工在土方工程分段完成,并组织验槽符合设计要求后立
即进行,垫层施工时基槽内不得有积水。
2)地梁砖胎模砌筑:地下室地梁砖胎模按弹线、底线进行砌筑以确保地梁轴线尺寸截面尺寸的准确,同时必须采用水泥砂浆砌筑,待达到一定的强度既墙体不再变形后,选择合适级配的砂回填。
3)混凝土垫层采用自拌混凝土,人力车运输,平板振捣器振捣密实,表面进行二次抹光。
4、地下室钢筋
1)钢筋加工:本工程地下室所用的钢筋均在施工现场加工,钢筋制作前首先根据设计图纸及施工、设计验收规范计算出下料长度、填写配料单,经审核后严格按照料单下料、成型,每批配好的钢筋应分别编号、堆放。
2)本工程所使用的钢筋直径在φ18以上的水平钢筋和φ16以上的竖向钢筋分别采用闪光对焊和电渣压力焊,焊工必须持证上岗,正式作业前根据本工程的实际情况进行试焊,试焊试件经检验合格后方可投入批量作业,并且在每批次焊接件中随机抽取试件进行复检。
3)钢筋绑扎
⑴、底板、地梁钢筋绑扎:地梁钢筋直接在胎模内绑扎,待绑扎完毕后及时垫好砂浆保护层垫块。
地梁钢筋绑扎完毕经检验合格后,在垫层上弹出底板钢筋的分档线并预摆下排钢筋,然后检查钢筋接头的位置、数量、搭接长度、锚固长度等,在确认无误后即开始绑扎下皮钢筋。
下皮钢筋绑扎完毕后,按纵横1米见方的间距放与主筋规格相同的钢筋铁马。
先在铁马上绑扎纵横的定位钢筋,在定位钢筋上划分档线,再进行上皮。
