某图书馆工程施工组织设计
- 格式:doc
- 大小:1.99 MB
- 文档页数:69
市大学图书馆施工组织设计1工程概况1.1建筑概况⑴本工程建设地址位于AA市AA号,AAAA大学校园内,周围大专院校云集,环境文化品位较高,学术研究气氛浓厚。
图书馆占地2277.6平方米,建筑面积为18666㎡,六层主体呈“—”字形,框架结构,按地震基本烈度六度设防。
各层层高均4.5米,室内外高差0.45米,建筑物总高度29.2米。
(2)外装修:主入口处贴灰色花岗岩,外墙墙砖局部灰色玻璃幕墙。
(3)内装修:一、二楼门厅:采用花岗岩地面,墙面贴大理石,吊顶;阅览室:墙面刷涂料。
卫生间:采用防滑地砖,墙面贴磁砖到顶,吊顶。
1.2给排水、电气系统工程概况⑴给排水系统:采暖:集中供热,热水采暖。
⑵电气系统:动力用电负荷等级为三级,一路供电由变电所直埋电缆送至本楼内的配电室,两路电源供电,一路引自变电所,一路由学校柴油发电机组供给消防电源。
楼内配电线路采用BV铜芯塑料或VV型塑料电缆、组燃塑料管或钢管、桥架保护。
消防配电线路采用耐火电线或电缆、钢管保护。
1.3工程特点⑴本工程为AAAA大学校区内建筑,必须做好校园内安全施工和文明施工的保障措施。
⑵经实地察看,本工程轴线与原图书馆工程相接,进场后必须组织好与原图书馆工程的安全防护工作。
⑶本工程西侧紧靠原图书馆一期工程,基坑开挖及基础施工过程中加强对老图书馆工程的保护工作。
⑷本工程设地下室,必须切实保证地下室外墙及底板的抗渗、防水达到要求。
⑸专业多本工程地下室防水、专业装修、水电安装等一些分部项工程专业要求高,具体施工时,要针对各专业的特殊要求,提前与专业厂家联系进行生产安装,确保本工程按期保质完成。
⑹本工程为多层建筑,对轴线和垂直度偏差控制要求高。
根据以上特点,我公司在施工过程中,将克服各种不利条件,以饱满的工作热情,开拓创新,以创一流的管理水平,一流的工程质量,一流的工程进度为工作目标,以争创省优工程为最终目标,顺利完成大学校区图书馆工程的建设任务。
1.6编制依据⑴工程项目的所有施工设计图纸。
施工组织设计(华北电力大学图书馆施工组织设计)目录1工程概况2施工总体部署3施工准备工作4施工现场平面布置图5主要项目施工方法5.1施工测量5.2基础工程5.2.1土方开挖5.2.2桩基础施工5.2.3条形承台拉梁及地下室底板施工5.2.4地下室结构施工5.2.5地下室外防水施工5.2.6回填工程5.3主体工程5.3.1混凝土工程5.3.2钢筋工程5.3.3模板工程5.3.4砌体工程5.3.5脚手架工程5.4装修工程5.4.1内装修5.4.2外装修5.4.3门窗工程275.4.4屋面工程5.5建筑电气工程5.6水暖工程6资源需用量计划7施工进度计划8质量保证体系及质量保证措施9工期保证措施10施工现场安全管理措施11文明施工、降低成本和成品保护措施12冬期、雨期施工措施编制依据1工程概况1.1工程特点1.1.1工程建设本工程建设单位:华北电力大学。
工程性质:新建。
名称:华北电力大学图书馆。
用途:图书管理、阅览、借阅、多媒体教学,召开国际会议、健身娱乐、展览、舞台演出、教学办公等。
工程造价:4600万。
开竣工日期:2000年10月1日~2002年5月30日。
设计单位:清华大学建筑设计研究院。
施工单位:河北建设集团有限公司第二分公司。
施工图样情况:出齐,已会审。
施工合同:已签定。
建筑面积:23998m 2。
1.1.2建筑设计本工程平面组合为A、B两个区;A区主体六层,地下一层,局部八层,层高5m,总高39m,总宽64.248m,总长109.45m,平面形状大体为矩形,东侧有突出的楼梯间和卫生间,西侧沿北边突出三角造型。
室内外装修的构造及做法:外装修采用面砖和部分石材,石材采用干挂法,支承在楼板、梁、柱等承重构件上,外墙有玻璃幕墙和铝板遮阳板。
门厅、国际会议厅、贵宾室地面和踢脚线镶花岗石,其余地面为水泥砂浆和水磨石地面,卫生间地面和墙面为彩釉面砖,其余房间墙面喷涂料,矿棉板吊顶;4号楼梯口台阶为剁斧面台阶,其余首层出口台阶为花岗石台阶;屋面为水泥聚苯板保温地缸砖面层;散水为细石混凝土散水。

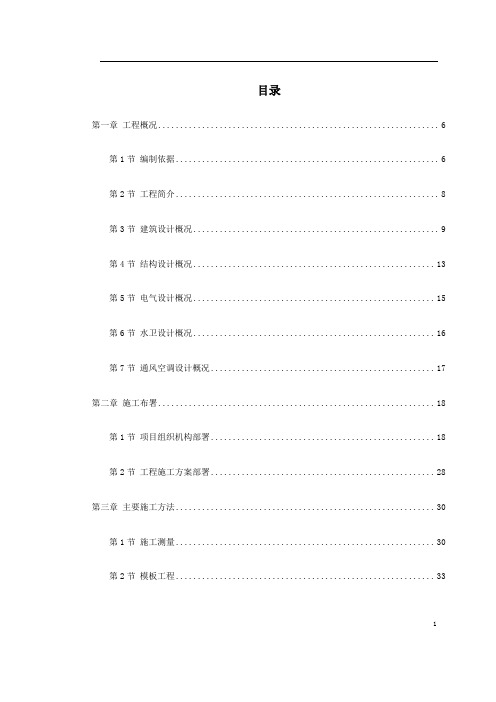

目录 第一章 工程概况 ................................................................6 第 1节 编制依据 ............................................................6 第 2节 工程简介 ............................................................8 第 3节 建筑设计概况 ........................................................9 第 4节 结构设计概况 .......................................................13 第 5节 电气设计概况 .......................................................15 第 6节 水卫设计概况 .......................................................16 第 7节 通风空调设计概况 ...................................................17 第二章 施工布署 ...............................................................18 第 1节 项目组织机构部署 ...................................................18 第 2节 工程施工方案部署 ...................................................28 第三章 主要施工方法 ...........................................................30 第 1节 施工测量 ...........................................................30 第 2节 模板工程 ...........................................................33
目录第一章工程概况 (6)第1节编制依据 (6)第2节工程简介 (8)第3节建筑设计概况 (9)第4节结构设计概况 (13)第5节电气设计概况 (15)第6节水卫设计概况 (16)第7节通风空调设计概况 (17)第二章施工布署 (18)第1节项目组织机构部署 (18)第2节工程施工方案部署 (28)第三章主要施工方法 (30)第1节施工测量 (30)第2节模板工程 (33)1第3节钢筋工程 (50)第4节混凝土工程 (54)第5节砌体工程 (58)第6节抹灰工程 (62)第7节铝合金门窗工程 (65)第8节防水工程 (74)第9节楼地面工程 (88)第10节外墙面工程 (98)第11节内墙面工程 (104)第12节天棚及吊顶工程 (109)第13节坡屋面施工 (115)第14节预应力工程 (117)第15节安装工程 (122)第四章施工总平面布置 (148)第1节总体布局 (148)2第2节主体结构施工阶段的临时设施布置 (149)第3节装饰装修施工阶段的临时设施布置 (150)第五章施工进度计划及确保工期的技术 (151)第1节施工进度计划 (151)第2节加快施工进度计划及确保工期的技术组织措施 (153)第3节技术措施 (157)第4节雨季施工措施 (158)第5节冬季施工措施 (160)第六章工程质量保证措施 (161)第1节项目质量目标 (161)第2节施工质量保证体系 (162)第3节单位工程分部工程、分项工程划分 (169)第4节建立企业标准 (174)第5节强化验收 (175)第6节隐蔽工程验收制度 (183)3第7节见证取样检测 (185)第8节成品保护 (186)第9节工程质量奖罚 (187)第10节竣工图的编制、审核、移交 (188)第11节工程技术资料管理 (189)第12节回访维修 (189)第13节装饰样板施工的若干规定 (190)第七章施工安全保证措施 (191)第1节安全管理目标 (191)第2节安全保证体系 (191)第3节安全管理制度 (192)第4节安全保证措施 (195)第八章文明施工保证措施 (215)第1节组织管理措施 (215)第2节现场管理措施 (217)4第3节环境保护管理措施 (221)第九章劳动力安排计划 (223)第1节劳务队伍选择 (223)第2节劳动力管理 (224)第3节劳动力安排计划 (224)第十章主要机械与物资供应计划 (225)第1节主要施工机械布置 (225)第2节主要物资供应计划 (226)5。

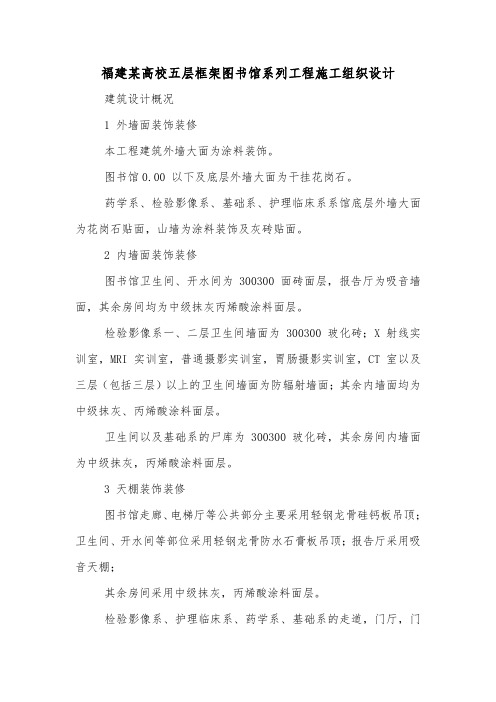

福建某高校五层框架图书馆系列工程施工组织设计建筑设计概况1 外墙面装饰装修本工程建筑外墙大面为涂料装饰。
图书馆0.00 以下及底层外墙大面为干挂花岗石。
药学系、检验影像系、基础系、护理临床系系馆底层外墙大面为花岗石贴面,山墙为涂料装饰及灰砖贴面。
2 内墙面装饰装修图书馆卫生间、开水间为300300 面砖面层,报告厅为吸音墙面,其余房间均为中级抹灰丙烯酸涂料面层。
检验影像系一、二层卫生间墙面为300300 玻化砖;X 射线实训室,MRI 实训室,普通摄影实训室,胃肠摄影实训室,CT 室以及三层(包括三层)以上的卫生间墙面为防辐射墙面;其余内墙面均为中级抹灰、丙烯酸涂料面层。
卫生间以及基础系的尸库为300300 玻化砖,其余房间内墙面为中级抹灰,丙烯酸涂料面层。
3 天棚装饰装修图书馆走廊、电梯厅等公共部分主要采用轻钢龙骨硅钙板吊顶;卫生间、开水间等部位采用轻钢龙骨防水石膏板吊顶;报告厅采用吸音天棚;其余房间采用中级抹灰,丙烯酸涂料面层。
检验影像系、护理临床系、药学系、基础系的走道,门厅,门廊,办公室(主任、书记),会议室及护理临床系的美容厅、化妆室、护士站等采用硅钙板吊顶;卫生间采用防潮石膏板吊顶;检验、影像系的X 射线实训室,MRI 实训室,普通摄影实训室,胃肠摄影实训室,CT 室采用防辐射顶棚;门卫室等其余房间采用中级抹灰水泥漆面层 4 楼地面装饰装修图书馆入口门廊、观景走廊、目录检索大厅、电梯间、走廊、休息厅采用磨光通体砖楼地面;卫生间、开水间楼地面采用300300mm 防滑地砖面层;报告厅采用聚氯乙稀板楼地面;入口门厅采用火烧面花岗石;强电间、弱电间、电梯机房采用20 厚1:2 水泥砂浆面层;复印部、更衣间、教材库、书库、控制室采用本色水磨石楼地面;五层走廊、电梯厅采用彩色水磨石楼地面。
其余楼地面采用地砖面层。
详情请下载附件:福建某高校五层框架图书馆系列工程施工组织设计。
XX图书馆变配电工程施工组织设计XX局二0一一年三月目录一章、概况二章、施工部署三章、主要施工方法及技术措施四章、工期保证措施五章、质量保证措施六章、安全保证措施七章、文明施工现场措施八章、主要施工机械设备安排计划九章、劳动力安排一、工程概况本工程为XX图书馆变配电工程,地下一层、地上四层,钢筋混凝土框剪结构,其配电工程为一类安装工程,其工程主要内容:高压配电室。
包括变压器安装、高压开关安装、高压母线安装、电缆敷设及电缆头制作安装、电气交接试验等分项工程。
施工地点特征及施工条件:配电室处于-10.2m层,变压器2台,高压开关柜10台。
低压配电柜、配电预留孔洞及预埋由湖南德成建设工程有限公司完成。
施工条件已满足开工要求,交付使用时间为2011年8月。
二、施工部署2.1 施工目标2.1.1 工期目标:确保本工程安装、调试、竣工验收与土建、安装时间同步,交付业主使用。
2.1.2 质量目标:以现行的国家施工验收技术规范、建筑安装工程质量检验评定为标准,确保工程竣工验收质量达到优良工程要求的标准。
2.1.3 安全目标1)杜绝重大工程安全事故2)杜绝重大设备火灾事故发生2.2 施工组织机构本工程项目管理机构如下:三、主要施工方法及技术措施1、 变压器安装 1.1工艺流程1.2设备点件检查(1)设备点件检查应由安装单位、供货单位,会同建设、监理单位代表共同进行,并作好纪录。
(2)按照设备清单,施工图纸及设备技术文件核对变压器本体附件备件的规格型号是否符合设计图纸要求,是否齐全,有无丢失及损坏。
(3)变压器本体外观检查无损伤及变形,油漆完好无损。
(4)绝缘瓷件及环氧树脂铸件有无损伤、缺陷及裂纹。
1.3器身检查(1)变压器到达现场后应按产品技术文件要求进行器身检查,当满足下列条件之一时,可不做器身检查:a.制造厂规定不做器身检查者;b.就地生产仅做短途运输的变压器,且运输过程中有效监督,无紧急制动、剧烈振动、冲撞后严重颠簸等异常情况。

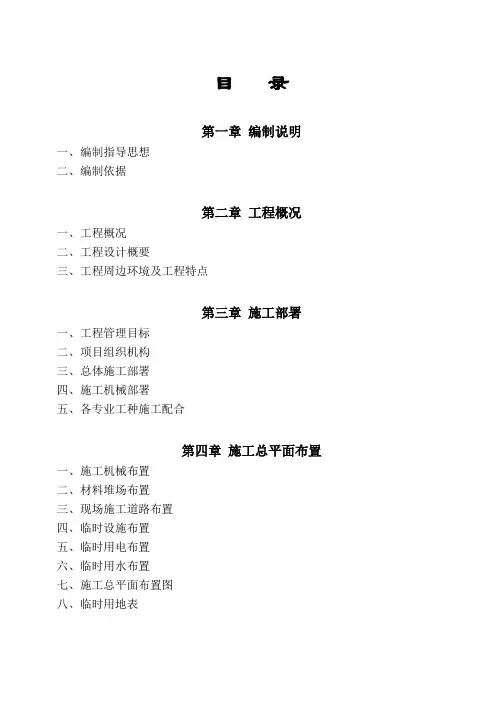

目录第一章编制说明一、编制指导思想二、编制依据第二章工程概况一、工程概况二、工程设计概要三、工程周边环境及工程特点第三章施工部署一、工程管理目标二、项目组织机构三、总体施工部署四、施工机械部署五、各专业工种施工配合第四章施工总平面布置一、施工机械布置二、材料堆场布置三、现场施工道路布置四、临时设施布置五、临时用电布置六、临时用水布置七、施工总平面布置图八、临时用地表第五章主要施工方法一、工程施工测量二、静压预应力高强砼管桩施工三、图书馆、报告厅承台、地梁、短柱及底层梁板施工四、办公楼地下室施工五、主体工程施工六、装饰装修工程施工七、屋面工程施工八、建筑给排水工程施工九、消防系统工程施工十、通风与空调系统工程施工十一、建筑电气工程施工十二、智能建筑工程施工十三、外脚手架工程十四、室外广场道路施工第六章施工计划一、工程主要物资进场计划二、工程主要施工机械设备进场计划三、主要工具及安全防护用品需要量计划表四、劳动力安排计划五、施工总进度计划第七章确保工程质量的技术组织措施一、质量等级目标二、质量管理三、质量保证措施四、质量管理制度五、加强施工过程质量管理六、施工中的计量管理七、重点工序质量控制措施八、成品保护第八章确保安全生产的技术组织措施一、安全管理方针二、安全组织保证体系三、安全管理制度四、安全生产措施五、施工机械(具)使用安全技术要点六、消防管理措施第九章确保文明施工的技术组织措施一、封闭管理二、现场材料堆放管理三、施工场地及生活卫生管理四、环境保护措施及施工现场防尘措施五、施工现场防止施工噪声污染措施六、地下管线及其他地上地下设施保护加固措施第十章确保工期的技术组织措施一、优化生产要素二、强化计划管理三、组织保证四、协调保证五、经济手段保证六、制度保证七、人力、材料保证八、机械设备保证九、实施阶段动态管理的控制手段十、夜间施工保证十一、雨季施工保证第一章编制概况一、编制指导思想我司在认真学习了招标文件、答疑纪要、施工设计图纸、工程量清单,并结合现场踏勘的施工环境条件,并结合我司施工技术力量,以质量为中心,创建业主满意工程为指导思想,遵照GB/T19001-2000《质量管理和质量保证》系列标准,选配高素质的项目管理班子实施项目管理,编制一套完整的能够确保优质、高速、安全地完成本工程的施工组织设计,以满足和达到业主的要求。
某校图书馆施工组织设计毕业设计(论文)题目某学校图书馆设计学生所在校外学习中心江西赣州校外学习中心批次层次专业112专科起点本科土木工程(工业与民用建筑方向)学号 W11211740学生赵鑫鑫指导教师吴建华起止日期2014年2月20日起至 2019 年4月13日止某校图书馆施工组织设计第一章工程概况本建筑为某学校图书馆,设计学生规模约为3000人。
图书馆总长48.5m,宽26m,共四层,采纳钢筋混凝土框架结构,平面布置比较灵活,受力良好,梁柱和楼板均为现浇。
包含阅览室、书库、学术报告厅、期刊室、档案室、微机房等。
人性化设计,满足学生、教师的适用要求。
图书馆坐落于教学综合楼与实验楼邻近,可加强区域联系。
该地区地震设防烈度7度,框架为三级抗震。
屋面防水等级三级,采纳SBS防水卷材。
卫生间防水采纳水乳型橡胶沥青防水防水涂料,一道设防。
总建筑面积:5693.54 m2用地面积:1247.74m2设计标高±0.000的绝对高程为+110.0001.设计依据1.1赣州市规划建设局批准的建筑设计方案。
1.2甲方提供的施工图设计任务书。
1.3国家及江西省现行的有关规范、规定及标准。
2.工程目标2.1质量目标:单位工程质量合格2.2安全目标:确保无重伤、无死亡事故。
2.3工期目标:科学组织施工,合理安排工序,保持节拍流水作业,确保合同工期实现。
2.4现场治理目标:确保创建赣州市级文明工地。
2.5治理体系:治理机制按照GB/T 50326-2006《建设工程项目治理规范》组织实施并落实于施工全过程。
质量体系经认证并符合ISO9001;ISO14001环境体系,GB/T28001职业健康安全体系,赣州重庆网络大学城建设开发差不多通过合ISO9001质量体系,ISO14001环境体系,GB/T28001职业健康安全体系的认证。
3.建筑设计3.1功能分布要紧功能区块围绕入口中庭、大面积阅览室、及要紧书库、报告厅等设置在西侧,东侧以辅助空间、办公、研究为主,底层设置期刊室、阅览室、及书库、治理用房等。
某大学新建图书馆施工组织设计方案(doc 42页)某大学新建图书馆施工组织设计第1章编制依据 (2)第2章工程概况 (5)第3章施工总体部署 (6)第4章施工准备工作 (7)第5章施工现场平面布置图详见附录 (11)第6章主要项目施工方法 (11)第7章资源需用量计划 (26)第8章施工进度计划网络图 (29)第9章质量保证体系及质量保证措施 (30)第10章冬期、雨期施工措施 (37)第11章工期保证措施 (38)第12章施工现场安全管理措施 (39)第13章现场文明施工、降低成本和成品保护措施 (42)编制依据本施工组织设计依据下列各项编制:《建筑法》等有关现行建筑法规。
工程概况1.1 工程特点1.1.1 工程建设本工程建设单位:××大学。
工程性质:新建。
名称:××大学图书馆。
用途:图书管理、阅览、借阅、多媒体教学,召开国际会议、健身娱乐、展览、舞台演出、教学办公等。
工程造价××建筑设计研究院。
施工单位:××集团有限公司。
施工图样情况:出齐,已会审。
施工合同:已签定。
建筑面积:23998m 2。
1.1.2 建筑设计本工程平面组合为A、B 两个区;A 区主体六层,地下一层,局部八层,层高5m,总高39m,总宽64.248m,总长109.45m,平面形状大体为矩形,东侧有突出的楼梯间和卫生间,西侧沿北边突出三角造型。
室内外装修的构造及做法:外装修采用面砖和部分石材,石材采用干挂法,支承在楼板、梁、柱等承重构件上,外墙有玻璃幕墙和铝板遮阳板。
门厅、国际会议厅、贵宾室地面和踢脚线镶花岗石,其余地面为水泥砂浆和水磨石地面,卫生间地面和墙面为彩釉面砖,其余房间墙面喷涂料,矿棉板吊顶;4 号楼梯口台阶为剁斧面台阶,其余首层出口台阶为花岗石台阶;屋面为水泥聚苯板保温地缸砖面层;散水为细石混凝土散水。
1.1.3 结构设计基础为大直径扩底灌注墩基础,根数为107 根;长度约5.37m,桩的平面形式为圆形,设计要求扩底墩底必须座在地基土的砂层表面下1m。

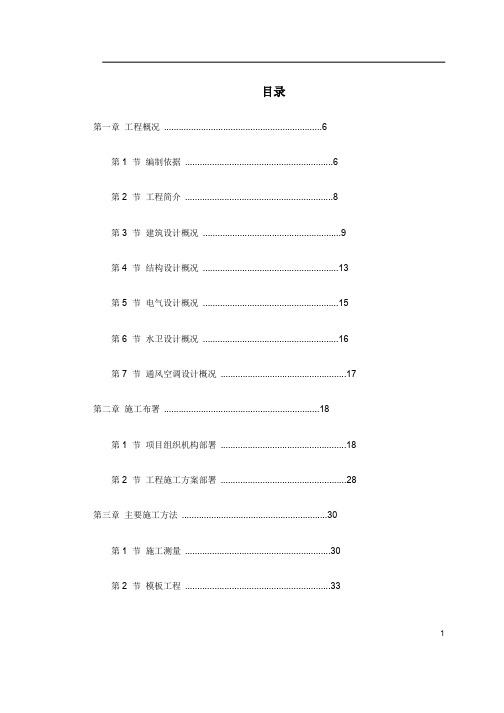

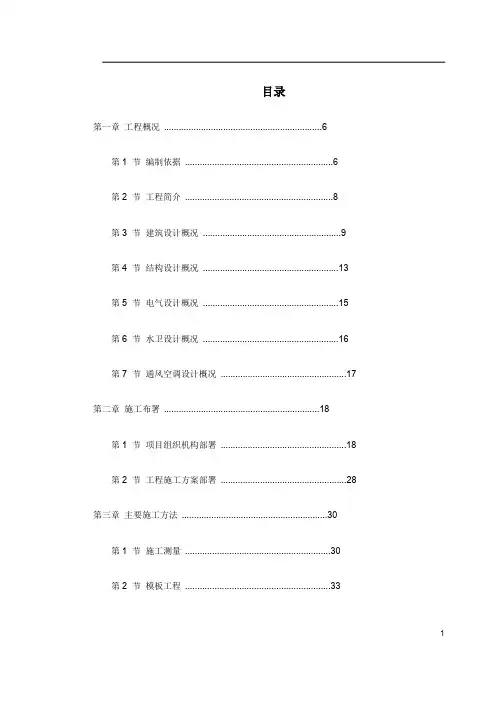

目录第一章工程概况 (6)第1节编制依据 (6)第2节工程简介 (8)第3节建筑设计概况 (9)第4节结构设计概况 (13)第5节电气设计概况 (15)第6节水卫设计概况 (16)第7节通风空调设计概况 (17)第二章施工布署 (18)第1节项目组织机构部署 (18)第2节工程施工方案部署 (28)第三章主要施工方法 (30)第1节施工测量 (30)第2节模板工程 (33)1第3节钢筋工程 (50)第4节混凝土工程 (54)第5节砌体工程 (58)第6节抹灰工程 (62)第7节铝合金门窗工程 (65)第8节防水工程 (74)第9节楼地面工程 (88)第10节外墙面工程 (98)第11节内墙面工程 (104)第12节天棚及吊顶工程 (109)第13节坡屋面施工 (115)第14节预应力工程 (117)第15节安装工程 (122)第四章施工总平面布置 (148)第1节总体布局 (148)2第2节主体结构施工阶段的临时设施布置 (149)第3节装饰装修施工阶段的临时设施布置 (150)第五章施工进度计划及确保工期的技术 (151)第1节施工进度计划 (151)第2节加快施工进度计划及确保工期的技术组织措施 (153)第3节技术措施 (157)第4节雨季施工措施 (158)第5节冬季施工措施 (160)第六章工程质量保证措施 (161)第1节项目质量目标 (161)第2节施工质量保证体系 (162)第3节单位工程分部工程、分项工程划分 (169)第4节建立企业标准 (174)第5节强化验收 (175)第6节隐蔽工程验收制度 (183)3第7节见证取样检测 (185)第8节成品保护 (186)第9节工程质量奖罚 (187)第10节竣工图的编制、审核、移交 (188)第11节工程技术资料管理 (189)第12节回访维修 (189)第13节装饰样板施工的若干规定 (190)第七章施工安全保证措施 (191)第1节安全管理目标 (191)第2节安全保证体系 (191)第3节安全管理制度 (192)第4节安全保证措施 (195)第八章文明施工保证措施 (215)第1节组织管理措施 (215)第2节现场管理措施 (217)4第3节环境保护管理措施 (221)第九章劳动力安排计划 (223)第1节劳务队伍选择 (223)第2节劳动力管理 (224)第3节劳动力安排计划 (224)第十章主要机械与物资供应计划 (225)第1节主要施工机械布置 (225)第2节主要物资供应计划 (226)5第一章工程概况第1节编制依据1. 国信招标有限责任公司提供的《福建**高等专科学校图书馆系馆工程》施工招标文件(工程招标编号:GXTC0421055);2. 福建省建筑设计研究院设计的工程施工图纸;3. 《工程测量规范》GB50026-93;4. 《建筑地基基础工程施工质量验收规范》GB50202-2002;5. 《砌体工程施工及验收规范》GBJ203-2002;6. 《混凝土结构工程施工质量验收规范》GB50204-2002;7. 《屋面工程质量施工质量验收规范》GB50207-2002;8. 《地下防水工程质量验收规范》GB50208-2002;9. 《建筑地面工程施工及验收规范》GB50209-2002;10.《建筑装饰装修工程施工质量验收规范》GB50210-2001;11.《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002;12.《通风与空调工程施工质量验收规范》GB50243-2002;613.《建筑电气工程施工质量验收规范》GB50303-2002;14.《现场设备安装、工业管道、焊接工程施工及验收规范》GBJ5023-98;15.《电气装置安装工程电气照明装置施工及验收规范》GB50259-96;16.《电气装置安装工程母线装置施工及验收规范》GBJ149-90;17.《电气装置安装工程电缆线路施工及验收规范》GBJ169-92;18.《电气装置安装工程接地装置施工及验收规范》GBJ170-92;19. 《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50171-92;20. 《电气装置安装工程低压电器施工及验收规范》GB50254-96 ;21. 《电气装置安装工程1kv 及以下配线施工及验收规范》GB50258-96;22.《建筑工程施工质量验收统一标准》GB50300-2001;23.《建筑施工高处作业安全技术规范》JGJ80-91;24.《建筑机械使用安全技术规程》JGJ33-86;25.《施工现场临时用电安全技术规范》JGJ46-88;26.工程所在地建委关于建筑施工现场安全管理的文件及规定。
XXX图书馆工程施工组织设计
第一章工程概况 (3)
第二章施工部署 (4)
第三章主要分部分项工程施工方法 (8)
第一节地基与基础工程 (8)
第二节主体工程 (9)
第三节屋面工程 (13)
第四节楼地面施工 (14)
第五节内墙面施工方案 (15)
第六节门窗安装工程 (18)
第七节图书馆工程吊顶施工方案 (22)
第八节楼地面工程施工方案 (26)
第九节图书馆外墙镶贴施工方案 (32)
第十节屋面防水施工方案 (34)
第四章质量目标计划 (38)
第五章各项技术保证措施 (40)
第六章文明施工管理 (44)
第七章先进技术项目应用计划 (45)
第八章隐蔽、试验、技术复核计划 (45)
附件:建筑采暖卫生工程 (46)
第一节给排水、消防喷淋及雨水系统概况 (46)
第二节施工准备 (47)
第三节施工部署 (47)
第四节主要项目的施工方法 (48)
第五节质量要求 (49)
第六节安全措施 (49)
附件:建筑电气安装工程 (50)
第一节电气概况 (50)
第二节劳动力安排 (51)
第三节程序 (51)
第四节施工方法 (51)
第五节质量检查标准 (53)
第六节主要劳动力、材料、施工机具计划 (53)
第七节质量方面 (54)
第八节安全方面 (54)
第九节成品保护 (55)
附件:建筑通风与空调工程 (55)
第一节空调通风系统概况 (55)
第二节施工准备 (55)
第三节施工部署 (56)
附件:施工用电 (58)
一、工程概况 (58)
三、电源选择 (59)
四、箱内开关配置 (60)
五、用电要求 (60)
附件:人工挖孔灌注桩 (62)
概述: (62)
一、工程概况; (62)
二、施工部署及方案确定: (63)
三、施工方法 (66)
四、各项保证措施: (68)
第一章工程概况
第一节工程设计概况
XXX图书馆工程位于xxxxxxxxxx内,为xxxx省最大的综合性图书馆。
工程占地面积为4.37公顷。
图书馆一期工程主体(图书馆主楼)建筑面积为33000m2,局部设有人防地下室,地上五层、局部六层,一层、顶层层高为4.2m,其余各层标高为4.8m,建筑总高度为30.6m。
主要建筑做法:内墙喷涂,外墙面砖,楼地面为地板砖、彩色水磨石,台阶为花岗石地面,顶棚为轻钢龙骨吊顶、喷涂,门有木门、防火门、铝合金门、铝合金窗、卷材防水屋面。
基础为人工挖孔灌注桩,桩径为1000mm,桩最长达12-13m,单桩承载力4800KN/m2,共196根,桩顶标高-5m,桩承台及地梁顶标高-4.25m。
BA区段设人防地下室,底板厚500mm,墙板厚300mm,250mm,顶板厚250mm(±0.000,现浇板为100mm厚)。
主体结构为钢筋砼框架结构,标准柱网为7200×7200,主要柱截面为600×600,框架梁高为600--1700,现浇板厚主要为100mm。
砼强度±0.000以下为C35,抗渗S8,±0.000以上为C30。
工程抗震按7度设防,抗震等级为三级。
第二节施工现场特征
一、地质地貌
地貌属山前冲洪积扇中下部,除场地东面有一土丘外施工现场地势平坦,表现为东南高,西北低,场地平均高程为36.2--37.51m,根据地质资料中推算的场地静止水位标高为34.01m,由于受南邻在建工程的影响,实际静止水位标高距地表约4.0--9.3m.根据地质资料介绍,该区域地质结构主要由下述组成:
1、素填土:相应标高36.9--36.32m;
2、黄土状粉质粘土:相应标高31.39--34.21,厚度2.1--5.4m;
3、粉质粘土一粘土:相应标高27.61-31.71m,厚度1.0 --5.0m.
4、can 残积土:相应标高24.45-31.90m,厚度1.10-15.7m;
5、强风化挥长岩:相应标高25.81-11.17m,厚度1.10--15.7m.
6、中风化挥长岩:相应标高8.17m,最大揭露厚度1.1--15.7m.
二、气候条件
根据气象介绍,济南地区最底月平均气温-14度,最高月平均气温27.6度.极端最高温度40.5度,极端最低温度-16.7度,年降水量为723.7mm,日最大降水量为298.9mm。
最大冻土深度44cm,最大积雪深度19cm,全年主导风向为东北风和西南风,其频率分别为14%和15%。
三、现场施工条件
现场三通一平已完成,施工用水已有50mm水管接至工地,施工
用电已安装315KV A变压器。
第三节工程特点
1、工程体积大,单层建筑面积大,达75742m2,一次投入的三大工具量大。
2、质量要求高,该工程是山东省内最大的图书馆,属一级建筑,对施工质量要求高。
3、结构造型新颖,室内装饰装修及设备档次较高,技术性强。
4、由于消防设备安装、防盗报警设备安装、广播系统设备安装、电梯安装、电脑网络安装、室外构筑物及建筑小品等多道工序,在后期施工时可能有多家施工队现场同时施工,对现场管理、文明施工管理、成品保护等造成一定难度。
第二章施工部署
第一节施工段划分
本工程平面占地面积大,MG轴911轴双柱温度伸缩将整个平面划分成A(6层)、B(3层)、C(2层)、D(6层)、CA(6层)、AA (6层)、BA(4层)七个区,另西侧南北两端分别有新书陈列、报告厅为一层。
根据工程本身有利条件,每层工作面大,有利于组织流水施工。
现浇砼框架主要分项工程为模板、钢筋、砼三项,故将平面分为三个施工段:
第Ⅰ段:A区+B区+报告厅
第Ⅱ段:C区+D区+CA区
第Ⅲ段:AA区+BA区+新书陈列室模板、钢筋、砼三大分项在上述三个施工段进行流水施工。
第二节施工程序、施工进度控制点、施工进度控制计划
此工程本着先地下后地上,先主体后装饰的原则进行,本工程设九个控制点,即:
第一控制点:95年11月13日土方完
第二控制点:96年1月24日灌注桩完
第三控制点:96年6月5日地下部分结构完
第四控制点:96年9月20日主体结构完
第五控制点:96年11月15日屋面及内抹灰完,吊顶龙骨完一
半,门窗安装完三分之一。
第六控制点:97年6月15日吊顶完
第七控制点:97年6月30日楼地面完
第八控制点:97年7月15日外装饰完
第九控制点:97年8月30日工程完工,准备验收
各过程的时间分配,详见附施工进度控制网络图。
第三节施工组织管理、劳动力计划
本工程采用项目法施工,由六经理部对该工程进行全项目管理机构:
2.劳动力组织
临时供水计算公式:
(1)施工临时供水计算
现场搅拌砼用水量q1(以主体计)
q1=K1ΣQ1N1K2/T
式中K1= 1.15 N1=300l/m3Q1=150m3/台班K2=1.5,T=8×3600
则q1=1.15×2×150×300×1.5/(8×3600)=5.39l/s
施工现场生活用水q3 以主体阶段为主
q3=p1n3k4/(T×8×3600)=438×25×1.5/(1×8×3600)=0.57l/s 式中P1=438人N3=25L/人.日
机械用水量不计。
