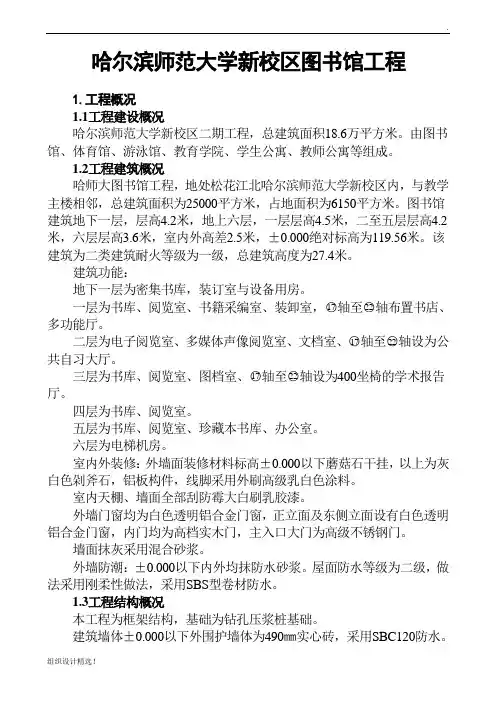

哈尔滨师范大学新校区图书馆工程1.工程概况1.1工程建设概况哈尔滨师范大学新校区二期工程,总建筑面积18.6万平方米。
由图书馆、体育馆、游泳馆、教育学院、学生公寓、教师公寓等组成。
1.2工程建筑概况哈师大图书馆工程,地处松花江北哈尔滨师范大学新校区内,与教学主楼相邻,总建筑面积为25000平方米,占地面积为6150平方米。
图书馆建筑地下一层,层高4.2米,地上六层,一层层高4.5米,二至五层层高4.2米,六层层高3.6米,室内外高差2.5米,±0.000绝对标高为119.56米。
该建筑为二类建筑耐火等级为一级,总建筑高度为27.4米。
建筑功能:地下一层为密集书库,装订室与设备用房。
一层为书库、阅览室、书籍采编室、装卸室,○17轴至○22轴布置书店、多功能厅。
二层为电子阅览室、多媒体声像阅览室、文档室、○17轴至○22轴设为公共自习大厅。
三层为书库、阅览室、图档室、○17轴至○22轴设为400坐椅的学术报告厅。
四层为书库、阅览室。
五层为书库、阅览室、珍藏本书库、办公室。
六层为电梯机房。
室内外装修:外墙面装修材料标高±0.000以下蘑菇石干挂,以上为灰白色剁斧石,铝板构件,线脚采用外刷高级乳白色涂料。
室内天棚、墙面全部刮防霉大白刷乳胶漆。
外墙门窗均为白色透明铝合金门窗,正立面及东侧立面设有白色透明铝合金门窗,内门均为高档实木门,主入口大门为高级不锈钢门。
墙面抹灰采用混合砂浆。
外墙防潮:±0.000以下内外均抹防水砂浆。
屋面防水等级为二级,做法采用刚柔性做法,采用SBS型卷材防水。
1.3工程结构概况本工程为框架结构,基础为钻孔压浆桩基础。
建筑墙体±0.000以下外围护墙体为490㎜实心砖,采用SBC120防水。
±0.000以上外围护墙体为350㎜页岩陶粒砖,内墙为240mm、200㎜、150mm 页岩陶粒砖。
1.4建设地点概况该工程位于哈尔滨市利民开发区。

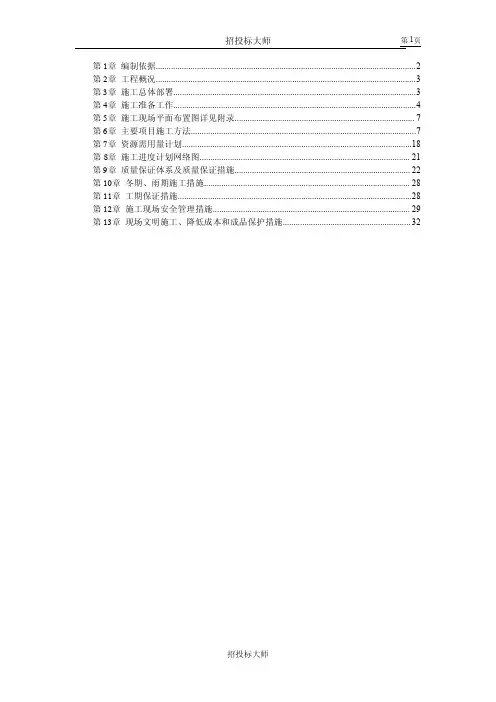

第1章编制依据 (2)第2章工程概况 (3)第3章施工总体部署 (3)第4章施工准备工作 (4)第5章施工现场平面布置图详见附录 (7)第6章主要项目施工方法 (7)第7章资源需用量计划 (18)第8章施工进度计划网络图 (21)第9章质量保证体系及质量保证措施 (22)第10章冬期、雨期施工措施 (28)第11章工期保证措施 (28)第12章施工现场安全管理措施 (29)第13章现场文明施工、降低成本和成品保护措施 (32)第 章编制依据本施工组织设计依据下列各项编制:1.合同文件(《××大学新建图书馆施工合同》)2.设计文件××大学新建图书馆初步设计图样;××大学新建图书馆扩大初步设计图样;××大学新建图书馆施工图样。
3.调查资料《××大学新建图书馆地质勘察报告》4.技术标准规范(1)土建部分使用的规范、标准《土方与爆破工程施工及验收规范》(GBJ201—1983)《建筑桩基技术规范》(JGJ94—1994)《地下防水工程施工及验收规范》(GBJ208—1983)《基坑支护技术规程》(JGJ120—27)《地基与基础工程施工及验收规范》(GBJ202—1983)《建筑变形测量规程》(JGJ/T8—1997)《混凝土结构工程施工及验收规范》(GB50204—1992)《建筑装饰工程施工及验收规范》(JGJ73—1991)《建筑地面工程施工及验收规范》(GB50209—1995)《屋面工程技术规范》(GB50207—1994)《建筑安装工程质量检验评定标准》(GBJ300—1988)《建筑工程质量检验评定标准》(GBJ301—1988)《工程测量规范》(GB50026—1993)(2)采暖部分《建筑采暖与卫生工程施工及验收规范》(GBJ242—1982)《建筑采暖卫生与煤气安装工程质量检验评定标准》(GB50026—1993)(3)电气部分《建筑电气安装工程质量检验评定标准》(GBJ302—1988)《建筑工程施工现场供用电安全规范》(GB50194—1993)《施工现场临时用电安全技术规范》(JGJ46—1988)5.参考资料保定市图书馆项目施工经验;有关现行预算定额施工定额;《××大学南苑4号住宅楼施工组织设计》实例。

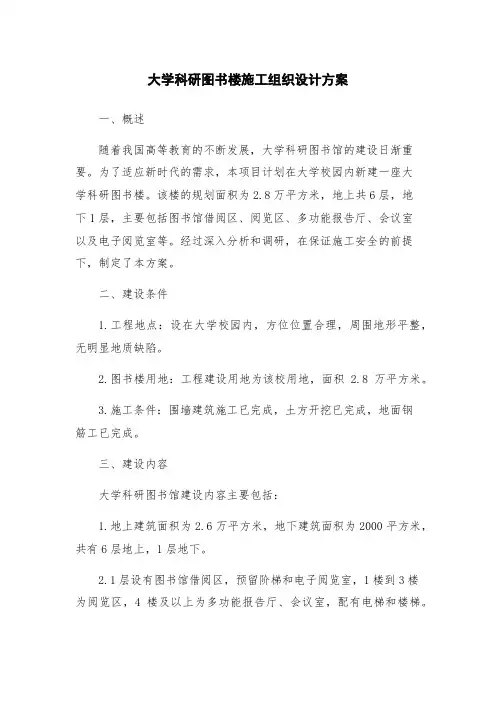

大学科研图书楼施工组织设计方案一、概述随着我国高等教育的不断发展,大学科研图书馆的建设日渐重要。
为了适应新时代的需求,本项目计划在大学校园内新建一座大学科研图书楼。
该楼的规划面积为2.8万平方米,地上共6层,地下1层,主要包括图书馆借阅区、阅览区、多功能报告厅、会议室以及电子阅览室等。
经过深入分析和调研,在保证施工安全的前提下,制定了本方案。
二、建设条件1.工程地点:设在大学校园内,方位位置合理,周围地形平整,无明显地质缺陷。
2.图书楼用地:工程建设用地为该校用地,面积 2.8万平方米。
3.施工条件:围墙建筑施工已完成,土方开挖已完成,地面钢筋工已完成。
三、建设内容大学科研图书馆建设内容主要包括:1.地上建筑面积为2.6万平方米,地下建筑面积为2000平方米,共有6层地上,1层地下。
2.1层设有图书馆借阅区,预留阶梯和电子阅览室,1楼到3楼为阅览区,4楼及以上为多功能报告厅、会议室,配有电梯和楼梯。
3.本楼采用现代化结构形式。
主体结构为框架结构,框架墙体采用预制混凝土钢筋骨架结构,楼板及屋面为双层预制混凝土结构。
4.采用透气隔墙及隔音棉,保证图书馆室内空气流通性和舒适性。
5.安装集中供暖,冬季自动加温使室内温度保持在20℃以上,满足图书馆服务需求和读者使用。
6.建筑内设有地源热泵系统,利用地下热能提供暖通空调所需能量,节能环保。
大楼选用太阳能发电技术,节省用电成本。
四、运输及物资管理1.本项目在施工过程中,所有进出场的车辆、物资、设备等必须符合国家环保及安全标准,遵守交通法规,车辆必须在指定停车场内停放,并做好防盗、防火、防雨等措施。
2.运输途中生产计划必须详细,每天制定本日车辆及物资进出场的情况、路线及目的地,运输途中注意安全,并保证物资无损坏,设备没摔坏,以保证工程按时按质完成。
3.物资管理采用“采购、采购验收、入库、发放、出库”等管理程序,确保物质周转安全、快捷;维护好工地四周环境,保持安全卫生有序。
施工组织设计(华北电力大学图书馆施工组织设计)目录1工程概况2施工总体部署3施工准备工作4施工现场平面布置图5主要项目施工方法5.1施工测量5.2基础工程5.2.1土方开挖5.2.2桩基础施工5.2.3条形承台拉梁及地下室底板施工5.2.4地下室结构施工5.2.5地下室外防水施工5.2.6回填工程5.3主体工程5.3.1混凝土工程5.3.2钢筋工程5.3.3模板工程5.3.4砌体工程5.3.5脚手架工程5.4装修工程5.4.1内装修5.4.2外装修5.4.3门窗工程275.4.4屋面工程5.5建筑电气工程5.6水暖工程6资源需用量计划7施工进度计划8质量保证体系及质量保证措施9工期保证措施10施工现场安全管理措施11文明施工、降低成本和成品保护措施12冬期、雨期施工措施编制依据1工程概况1.1工程特点1.1.1工程建设本工程建设单位:华北电力大学。
工程性质:新建。
名称:华北电力大学图书馆。
用途:图书管理、阅览、借阅、多媒体教学,召开国际会议、健身娱乐、展览、舞台演出、教学办公等。
工程造价:4600万。
开竣工日期:2000年10月1日〜2002年5月30日。
设计单位:清华大学建筑设计研究院。
施工单位:河北建设集团有限公司第二分公司。
施工图样情况:出齐,已会审。
施工合同:已签定。
建筑面积:23998m 2。
1.1.2 建筑设计本工程平面组合为A、B两个区;A区主体六层,地下一层,局部八层,层高5m , 总高39m,总宽64.248m,总长109.45m,平面形状大体为矩形,东侧有突出的楼梯间和卫生间,西侧沿北边突出三角造型。
室内外装修的构造及做法:外装修采用面砖和部分石材,石材采用干挂法,支承在楼板、梁、柱等承重构件上,外墙有玻璃幕墙和铝板遮阳板。
门厅、国际会议厅、贵宾室地面和踢脚线镶花岗石,其余地面为水泥砂浆和水磨石地面,卫生间地面和墙面为彩釉面砖,其余房间墙面喷涂料,矿棉板吊顶;4号楼梯口台阶为剁斧面台阶,其余首层出口台阶为花岗石台阶;屋面为水泥聚苯板保温地缸砖面层;散水为细石混凝土散水。

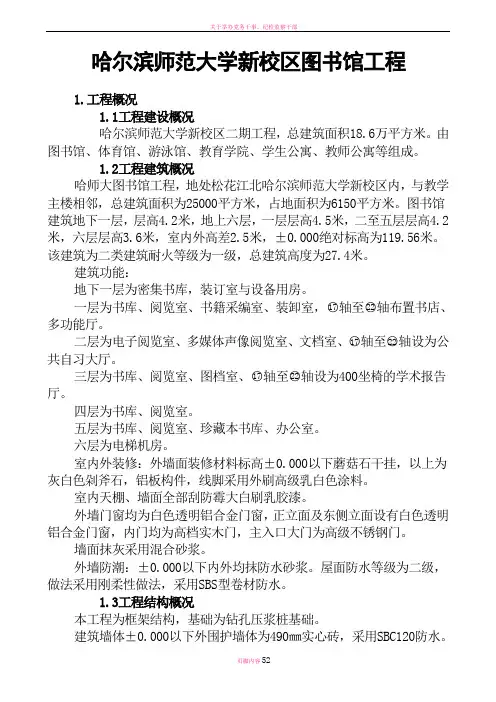

. 组织设计精选! 哈尔滨师范大学新校区图书馆工程
1.工程概况 1.1工程建设概况 哈尔滨师范大学新校区二期工程,总建筑面积18.6万平方米。由图书馆、体育馆、游泳馆、教育学院、学生公寓、教师公寓等组成。 1.2工程建筑概况 哈师大图书馆工程,地处松花江北哈尔滨师范大学新校区内,与教学主楼相邻,总建筑面积为25000平方米,占地面积为6150平方米。图书馆建筑地下一层,层高4.2米,地上六层,一层层高4.5米,二至五层层高4.2米,六层层高3.6米,室内外高差2.5米,±0.000绝对标高为119.56米。该建筑为二类建筑耐火等级为一级,总建筑高度为27.4米。 建筑功能: 地下一层为密集书库,装订室与设备用房。 一层为书库、阅览室、书籍采编室、装卸室,○17轴至○22轴布置书店、多功能厅。 二层为电子阅览室、多媒体声像阅览室、文档室、○17轴至○22轴设为公共自习大厅。 三层为书库、阅览室、图档室、○17轴至○22轴设为400坐椅的学术报告厅。 四层为书库、阅览室。 五层为书库、阅览室、珍藏本书库、办公室。 六层为电梯机房。 室内外装修:外墙面装修材料标高±0.000以下蘑菇石干挂,以上为灰白色剁斧石,铝板构件,线脚采用外刷高级乳白色涂料。 室内天棚、墙面全部刮防霉大白刷乳胶漆。 外墙门窗均为白色透明铝合金门窗,正立面及东侧立面设有白色透明铝合金门窗,内门均为高档实木门,主入口大门为高级不锈钢门。 墙面抹灰采用混合砂浆。 外墙防潮:±0.000以下内外均抹防水砂浆。屋面防水等级为二级,做法采用刚柔性做法,采用SBS型卷材防水。 1.3工程结构概况 本工程为框架结构,基础为钻孔压浆桩基础。 建筑墙体±0.000以下外围护墙体为490㎜实心砖,采用SBC120防水。. 组织设计精选! ±0.000以上外围护墙体为350㎜页岩陶粒砖,内墙为240mm、200㎜、150mm页岩陶粒砖。 1.4建设地点概况 该工程位于哈尔滨市利民开发区。场区较开阔,地势平坦,道路畅通,满足施工材料运输要求。 1.5其它专业概况 1.5.1采暖工程 本工程为普通采暖系统和热风幕系统二个部分,整栋建筑室内采暖以普通采暖系统为主,选用M-132型散热器,局部采用地热采暖,首层门厅入口上方安装热风幕,以上两种采暖系统均由校区集中供热。 整栋建筑设计安装自动消防报警系统。 1.5.2电气工程 本工程分为照明用电系统、专业设备用电系统、及消防用电系统三个部分。电源引自校区内变电所及发电机房。所有电线、电缆均采用铜芯,敷设方式均为穿管沿楼板、墙体暗设。 1.5.3给排水工程 生活给水采用PPR塑料管及其配件,排水管明露部分采用塑料管,埋地部分采用铸铁管,排水管采用PVC发泡塑料管。 1.6地质概况 地质勘测由黑龙江省城市规划勘测设计研究所勘测,场地为耕地,场地宽阔,地势平坦,略有起伏,地面高差在1m左右,地下静止水位2.4~3.5m。 2.施工总部署 2.1工期 哈尔滨师范大学图书馆工程开工日期2002年9月15日,竣工日期2003年8月15日。 2.2工程质量目标:黑龙江省龙江杯。 2.3施工进度安排及施工段的划分 2.3.1施工进度安排 基础土方~±0.00工程施工已在2002年11月15日施工完毕,故本施工组织设计不包含基础施工组织设计。(详见基础施工方案) 主体工程施工: 一层~六层:2003年3月15日~2003年4月25日 屋面工程施工:2003年5月10日~6月30日。 装饰工程:2003年5月20日~8月5日。 . 组织设计精选! 水暖、电气、消防配套工程穿插进行,进度同土建工程同步。 竣工收尾:2003年8月5日~8月15日。 2.3.2施工段的划分 本工程主体施工按平行流水施工划分为两个施工阶段,装饰工程采用立体交叉的施工方法进行施工。 图示如下:

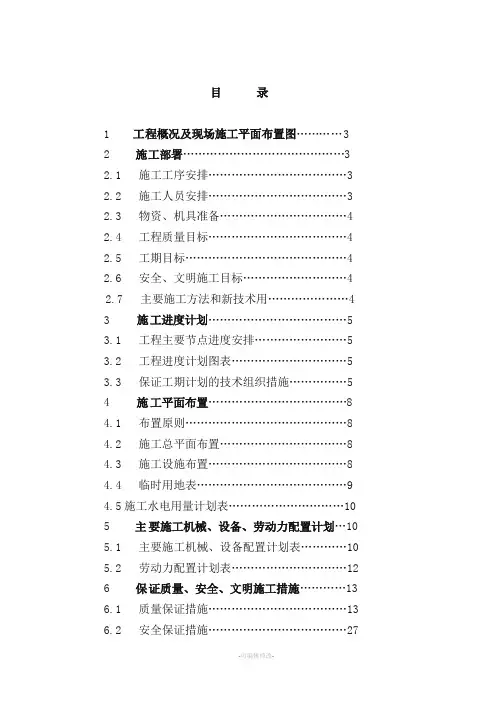

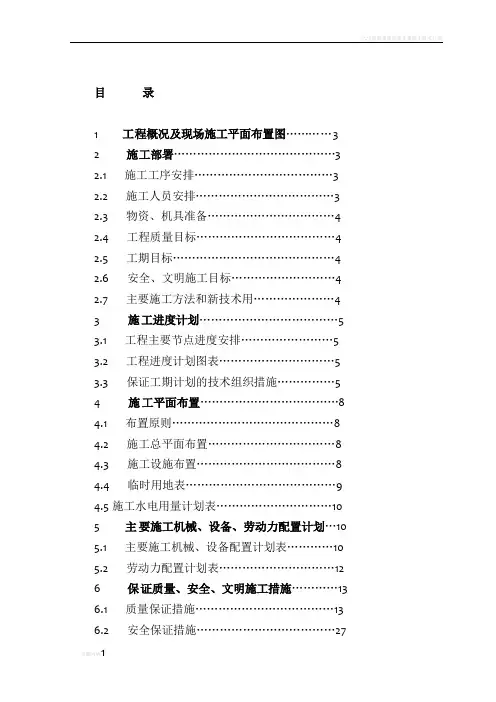

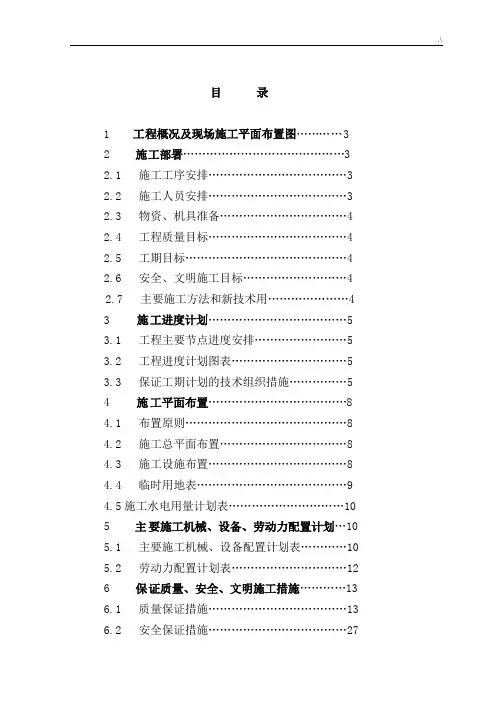

目录1 工程概况及现场施工平面布置图 (3)2 施工部署 (3)2.1 施工工序安排 (3)2.2 施工人员安排 (3)2.3 物资、机具准备 (4)2.4 工程质量目标 (4)2.5 工期目标 (4)2.6 安全、文明施工目标 (4)2.7 主要施工方法和新技术用 (4)3 施工进度计划 (5)3.1 工程主要节点进度安排 (5)3.2 工程进度计划图表 (5)3.3 保证工期计划的技术组织措施 (5)4 施工平面布置 (8)4.1 布置原则 (8)4.2 施工总平面布置 (8)4.3 施工设施布置 (8)4.4 临时用地表 (9)4.5施工水电用量计划表 (10)5 主要施工机械、设备、劳动力配置计划 (10)5.1 主要施工机械、设备配置计划表 (10)5.2 劳动力配置计划表 (12)6 保证质量、安全、文明施工措施 (13)6.1 质量保证措施 (13)6.2 安全保证措施 (27)6.3 文明施工管理措施 (36)7 主要分项工程施工方案 (40)7.1 钢筋工程 (40)7.2 模板工程 (43)7.3 混凝土工程 (45)7.4 桩基础工程 (47)7.5 围护墙体工程 (51)7.6 防水工程 (52)7.7 无黏结预应力混凝土工程 (54)7.8 玻璃幕墙工程 (56)7.9 装饰工程 (58)7.10 网架工程 (66)7.11 管道安装工程 (68)7.12 设备安装工程 (75)7.13 预留预埋工程 (79)7.14 电气工程 (81)施工组织设计编制依据《某大学图书馆工程》招标文件《某大学图书馆工程招标答疑》现场场地情况;××省建筑工程预算定额、××省安装工程单位估价表、全国统一劳动定额;工程建设标准强制性条文。
我公司管理、资金、劳力、机械设备情况及施工类似工程的经验。
设计原则确保工期:从优化施工方案入手,利用先进的施工设备,精干的施工队伍,精心组织、科学施工,确保按时完工。

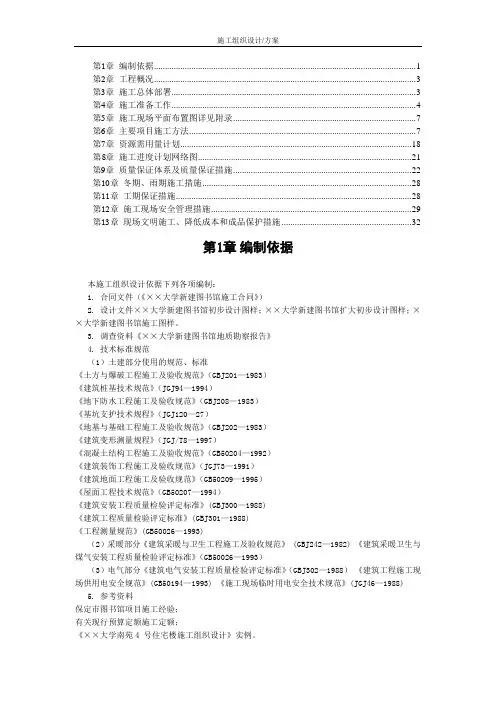

第1章编制依据 (1)第2章工程概况 (3)第3章施工总体部署 (3)第4章施工准备工作 (4)第5章施工现场平面布置图详见附录 (7)第6章主要项目施工方法 (7)第7章资源需用量计划 (18)第8章施工进度计划网络图 (21)第9章质量保证体系及质量保证措施 (22)第10章冬期、雨期施工措施 (28)第11章工期保证措施 (28)第12章施工现场安全管理措施 (29)第13章现场文明施工、降低成本和成品保护措施 (32)第1章 编制依据本施工组织设计依据下列各项编制:1. 合同文件(《××大学新建图书馆施工合同》)2. 设计文件××大学新建图书馆初步设计图样;××大学新建图书馆扩大初步设计图样;××大学新建图书馆施工图样。
3. 调查资料《××大学新建图书馆地质勘察报告》4. 技术标准规范(1)土建部分使用的规范、标准《土方与爆破工程施工及验收规范》(GBJ201—1983)《建筑桩基技术规范》(JGJ94—1994)《地下防水工程施工及验收规范》(GBJ208—1983)《基坑支护技术规程》(JGJ120—27)《地基与基础工程施工及验收规范》(GBJ202—1983)《建筑变形测量规程》(JGJ/T8—1997)《混凝土结构工程施工及验收规范》(GB50204—1992)《建筑装饰工程施工及验收规范》(JGJ73—1991)《建筑地面工程施工及验收规范》(GB50209—1995)《屋面工程技术规范》(GB50207—1994)《建筑安装工程质量检验评定标准》(GBJ300—1988)《建筑工程质量检验评定标准》(GBJ301—1988)《工程测量规范》(GB50026—1993)(2)采暖部分《建筑采暖与卫生工程施工及验收规范》 (GBJ242—1982) 《建筑采暖卫生与煤气安装工程质量检验评定标准》(GB50026—1993)(3)电气部分《建筑电气安装工程质量检验评定标准》(GBJ302—1988)《建筑工程施工现场供用电安全规范》(GB50194—1993) 《施工现场临时用电安全技术规范》(JGJ46—1988)5. 参考资料保定市图书馆项目施工经验;有关现行预算定额施工定额;《××大学南苑4 号住宅楼施工组织设计》实例。
目录1 工程概况及现场施工平面布置图 (3)2 施工部署 (3)2.1 施工工序安排 (3)2.2 施工人员安排 (3)2.3 物资、机具准备 (4)2.4 工程质量目标 (4)2.5 工期目标 (4)2.6 安全、文明施工目标 (4)2.7 主要施工方法和新技术用 (4)3 施工进度计划 (5)3.1 工程主要节点进度安排 (5)3.2 工程进度计划图表 (5)3.3 保证工期计划的技术组织措施 (5)4 施工平面布置 (8)4.1 布置原则 (8)4.2 施工总平面布置 (8)4.3 施工设施布置 (8)4.4 临时用地表 (9)4.5施工水电用量计划表 (10)5 主要施工机械、设备、劳动力配置计划 (10)5.1 主要施工机械、设备配置计划表 (10)5.2 劳动力配置计划表 (12)6 保证质量、安全、文明施工措施 (13)6.1 质量保证措施 (13)6.2 安全保证措施 (27)6.3 文明施工管理措施 (36)7 主要分项工程施工方案 (40)7.1 钢筋工程 (40)7.2 模板工程 (43)7.3 混凝土工程 (45)7.4 桩基础工程 (47)7.5 围护墙体工程 (51)7.6 防水工程 (52)7.7 无黏结预应力混凝土工程 (54)7.8 玻璃幕墙工程 (56)7.9 装饰工程 (58)7.10 网架工程 (66)7.11 管道安装工程 (68)7.12 设备安装工程 (75)7.13 预留预埋工程 (79)7.14 电气工程 (81)施工组织设计编制依据《某大学图书馆工程》招标文件《某大学图书馆工程招标答疑》现场场地情况;××省建筑工程预算定额、××省安装工程单位估价表、全国统一劳动定额;工程建设标准强制性条文。
我公司管理、资金、劳力、机械设备情况及施工类似工程的经验。
设计原则确保工期:从优化施工方案入手,利用先进的施工设备,精干的施工队伍,精心组织、科学施工,确保按时完工。
目录1 工程概况及现场施工平面布置图 (3)2 施工部署 (3)2.1 施工工序安排 (3)2.2 施工人员安排 (3)2.3 物资、机具准备 (4)2.4 工程质量目标 (4)2.5 工期目标 (4)2.6 安全、文明施工目标 (4)2.7 主要施工方法和新技术用 (4)3 施工进度计划 (5)3.1 工程主要节点进度安排 (5)3.2 工程进度计划图表 (5)3.3 保证工期计划的技术组织措施 (5)4 施工平面布置 (8)4.1 布置原则 (8)4.2 施工总平面布置 (8)4.3 施工设施布置 (8)4.4 临时用地表 (9)4.5施工水电用量计划表 (10)5主要施工机械、设备、劳动力配置计划 (10)5.1 主要施工机械、设备配置计划表 (10)5.2 劳动力配置计划表 (12)6 保证质量、安全、文明施工措施 (13)6.1 质量保证措施 (13)6.2 安全保证措施 (27)6.3 文明施工管理措施 (36)7 主要分项工程施工方案 (40)7.1 钢筋工程 (40)7.2 模板工程 (43)7.3 混凝土工程 (45)7.4 桩基础工程 (47)7.5 围护墙体工程 (51)7.6 防水工程 (52)7.7 无黏结预应力混凝土工程 (54)7.8 玻璃幕墙工程 (56)7.9 装饰工程 (58)7.10 网架工程 (66)7.11 管道安装工程 (68)7.12 设备安装工程 (75)7.13 预留预埋工程 (79)7.14 电气工程 (81)施工组织设计编制依据《某大学图书馆工程》招标文件《某大学图书馆工程招标答疑》现场场地情况;××省建筑工程预算定额、××省安装工程单位估价表、全国统一劳动定额;工程建设标准强制性条文。
我公司管理、资金、劳力、机械设备情况及施工类似工程的经验。
设计原则确保工期:从优化施工方案入手,利用先进的施工设备,精干的施工队伍,精心组织、科学施工,确保按时完工。
辽宁工程技术大学葫芦岛校区图书馆项目工程施工组织设计目录第一章施工组织编制说明第一节编制原则与要求第二节编制依据第三节指导思想与实施目标第二章工程概况及特点第一节工程概述第二节自然条件第三节现场施工条件第四节工程范围第五节设计概况第六节工程特点第七节施工合理化建议第三章总体施工部署第一节施工管理目标及部署原则第二节总体施工方案第四章、分部分项施工方案及技术措施第一节、施工测量第二节、土方工程2.1土方开挖与运输施工方案2.2土方回填施工方案第三节、脚手架、安全网方案3.1脚手架的搭设3.2安全网架设方案第四节、土建工程4.1 测量放线4.2 砌筑工程4.3 混凝土工程4.4模板支架技术方案4.5垂直运输设备安全施工方案4.6金属结构工程4.7屋面工程施工方案4.8墙裙施工方案4.9外墙墙面抹灰和外墙涂料4.10楼地面工程4.11楼面防水技术措施第五节、装饰工程5.1墙面砖施工方案5.2 地面瓷砖施工方案5.3大理石地面施工方案5.4 吊顶施工方案5.5 墙面、天棚乳胶漆工程5.6门、窗工程施工方法5.7 地面工程第六节、电气工程6.1 电气安装6.2 消防系统施工方案6.3避雷系统安装施工方案第七节、水暖工程7.1给排水工程7.2消火栓系统施工方案7.3采暖工程7.4通风排烟系统第五章工程质量保证措施和创优计划第一节质量目标承诺第二节质量保证体系第三节关键工序创优施工技术措施第四节质量通病防治措施及规范标准执行措施第五节原材料质量保证措施第六节设备采购质量保证措施第六章工程总进度计划与保证措施第一节施工进度计划和施工顺序第二节工期保证措施第三节施工准备第四节物资准备计划第五节周转材料的配置第六节主要施工机械配置第七节劳动力的配置第七章安全施工措施第一节安全施工目标和安全保证体系第二节安全施工保证措施第三节安全生产保证措施第四节模板工程设计方案及特殊部位支模安全措施第五节垂直运输设备安全施工方案第六节悬挑钢平台施工方案第八章确保文明施工措施计划第一节创文明施工标准化目标第二节文明施工保证措施第九章施工场地治安保卫管理计划第一节项目部综合管理措施第二节施工消防安全管理措施第三节施工临时用电专项方案第十章施工环境保护措施第十一章雨季和冬季施工方案第一节雨期施工技术组织措施规定第二节冬期施工技术组织措施规定第三节夏季高温施工技术组织措施规定第十二章施工现场总平面布置第一节施工总平面布置第二节施工现场平面管理第三节施工现场平面布置第十三章项目组织管理机构第一节施工组织机构第二节项目部管理组织机构的职能第三节现场岗位责任制第四节项目控制目标的制定第五节施工管理工作的主要内容第十四章、成品保护和工程保修工作管理措施和承诺第十五章、安全预案以及抵抗风险的措施第十六章、总承包管理及配合措施第十七章、新技术、新工艺、新材料应用与降低成本措施第一节新技术、新工艺、新材料应用第二节降低成本措施第十八章、计划统计与资料管理第一节计划、统计报表的编制与传递第二节项目技术资料的控制第三节质量记录的控制程序第四节安全台帐管理第五节档案资料的管理第六节竣工档案资料的管理要求附表一、拟投入本工程的主要施工设备表附表二拟配备本工程的试验和检测仪器设备表附表三《劳动力计划表》附表四计划开、竣工日期和施工进度网络图附表五、施工总平面图附表六《临时用地表》第一章施工组织编制说明第一节编制原则与要求1、本施工组织设计的编制是为提供较为完整的施工技术文件,将在此基础上进行强化、细化与适当调整,使之更好、更全面地指导施工。

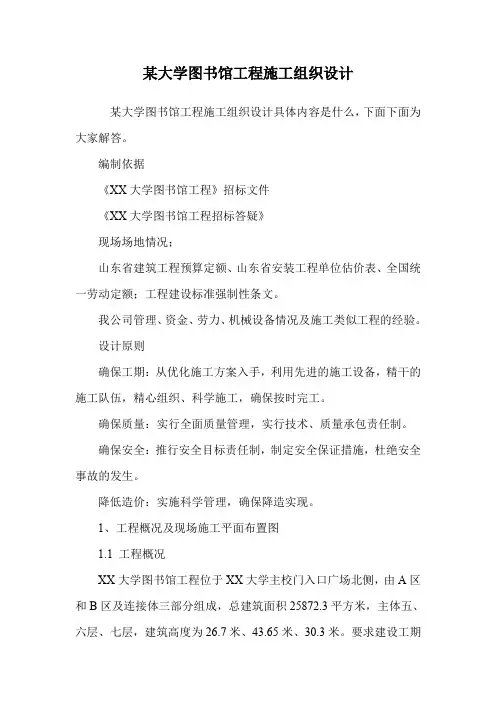

某大学图书馆工程施工组织设计某大学图书馆工程施工组织设计具体内容是什么,下面下面为大家解答。
编制依据《XX大学图书馆工程》招标文件《XX大学图书馆工程招标答疑》现场场地情况;山东省建筑工程预算定额、山东省安装工程单位估价表、全国统一劳动定额;工程建设标准强制性条文。
我公司管理、资金、劳力、机械设备情况及施工类似工程的经验。
设计原则确保工期:从优化施工方案入手,利用先进的施工设备,精干的施工队伍,精心组织、科学施工,确保按时完工。
确保质量:实行全面质量管理,实行技术、质量承包责任制。
确保安全:推行安全目标责任制,制定安全保证措施,杜绝安全事故的发生。
降低造价:实施科学管理,确保降造实现。
1、工程概况及现场施工平面布置图1.1 工程概况XX大学图书馆工程位于XX大学主校门入口广场北侧,由A区和B区及连接体三部分组成,总建筑面积25872.3平方米,主体五、六层、七层,建筑高度为26.7米、43.65米、30.3米。
要求建设工期389日历日,××年6月6日开工,××年6月30日竣工,质量等级要求质检评定分达到85分以上。
本工程主体结构为全现浇钢筋混凝土框架结构,大跨度柱网,跨度大于8米的梁及部分大板为后张无粘结预应力结构,基础为预制方桩。
地震基本裂度为7度,抗震设防烈度7度,主体抗震等级为三级。
本工程场地地质为滨海低地,地下水位于自然地面以下0.6~0.8米,水质对混凝土有侵蚀性,冻土深度0.7米。
1.2 施工平面布置图1.2.1布置原则1.2.1.1 合理划分施工区和生活区,利用围墙隔离,施工临舍和大型设备不占用工程项目用地。
1.2.1.2利用周围道路形成环形通道,减少场内运输,提高效率,设6台塔吊和3台升降梯供垂直运输使用。
1.2.1.3充分考虑文明施工要求,道路、场区硬化、工地亮化、生活区美化。
1.2.2施工总平面布置图:见附图1.2.3施工设施布置1.2.3.1临时道路:拟采用150mm厚C20混凝土硬化,连接各主要场区和道路,并附设排水沟。
哈尔滨师范大学新校区图书馆工程1.工程概况1.1工程建设概况哈尔滨师范大学新校区二期工程,总建筑面积18.6万平方米。
由图书馆、体育馆、游泳馆、教育学院、学生公寓、教师公寓等组成。
1.2工程建筑概况哈师大图书馆工程,地处松花江北哈尔滨师范大学新校区内,与教学主楼相邻,总建筑面积为25000平方米,占地面积为6150平方米。
图书馆建筑地下一层,层高4.2米,地上六层,一层层高4.5米,二至五层层高4.2米,六层层高3.6米,室内外高差2.5米,±0.000绝对标高为119.56米。
该建筑为二类建筑耐火等级为一级,总建筑高度为27.4米。
建筑功能:地下一层为密集书库,装订室与设备用房。
一层为书库、阅览室、书籍采编室、装卸室,○17轴至○22轴布置书店、多功能厅。
二层为电子阅览室、多媒体声像阅览室、文档室、○17轴至○22轴设为公共自习大厅。
三层为书库、阅览室、图档室、○17轴至○22轴设为400坐椅的学术报告厅。
四层为书库、阅览室。
五层为书库、阅览室、珍藏本书库、办公室。
六层为电梯机房。
室内外装修:外墙面装修材料标高±0.000以下蘑菇石干挂,以上为灰白色剁斧石,铝板构件,线脚采用外刷高级乳白色涂料。
室内天棚、墙面全部刮防霉大白刷乳胶漆。
外墙门窗均为白色透明铝合金门窗,正立面及东侧立面设有白色透明铝合金门窗,内门均为高档实木门,主入口大门为高级不锈钢门。
墙面抹灰采用混合砂浆。
外墙防潮:±0.000以下内外均抹防水砂浆。
屋面防水等级为二级,做法采用刚柔性做法,采用SBS型卷材防水。
1.3工程结构概况本工程为框架结构,基础为钻孔压浆桩基础。
建筑墙体±0.000以下外围护墙体为490㎜实心砖,采用SBC120防水。
±0.000以上外围护墙体为350㎜页岩陶粒砖,内墙为240mm、200㎜、150mm页岩陶粒砖。
1.4建设地点概况该工程位于哈尔滨市利民开发区。
第一篇:技术标书综合说明 (4)1.1公司承诺 (4)1.2编制依据 (5)第二篇:施工组织设计 (6)第一章:工程概况 (6)1.1工程建设概况: (6)1.2主要建筑结构设计概况 (6)1.3工程特点 (7)第二章:施工部署 (8)第一节:工程施工控制目标 (8)1.1质量目标 (8)1.2工期目标 (8)1.3安全目标 (8)1.4文明施工目标 (8)第二节:项目管理的组织体系 (8)2.1项目管理组织架构 (8)2.2项目班组成员履历 (9)2.3各岗位管理职责 (10)第三节:工程整体施工流程 (12)3.1施工部署 (12)3.2施工流程 (13)第四节:资源配置计划 (16)4.1技术力量投入计划 (16)4.2主要劳动力投入计划 (16)4.3主要施工机械设备投入计划 (19)4.4主要材料投入计划 (19)第四章:施工进度计划 (20)4.1施工进度计划的编制原则 (20)4.2施工总体进度计划的安排 (20)4.3施工进度计划管理及措施 (20)4.4施工进度计划保证措施 (23)第五章:施工总平面布置 (24)5.1施工总平面布置原则 (24)5.2场地总体规划 (24)5.3分阶段总平面布置 (26)5.4大型设备的布置 (27)5.5临水临电的布置 (28)5.6消防设施的布置 (29)5.7总平面布置管理 (29)5.8施工现场平面布置图 (30)第六章:各分项分部工程施工方案 (31)第一分部:土建施工方案 (31)第一节:测量工程 (31)1.1施工测量流程 (31)1.2测量仪器配置 (32)1.3测量人员配置 (32)1.4测量的进度和误差 (32)1.5建筑物定位 (33)1.6地下室结构施工测量 (33)1.7主体结构施工测量 (33)1.8高程控制 (33)1.9内部装修测量控制 (34)1.10沉降观测 (34)第二节:桩基工程 (34)第三节:基坑降水工程 (37)3.1降水工艺选择 (37)第四节:土石方工程 (37)4.1施工准备 (38)4.2施工工艺 (38)4.3渣土堆放 (39)第五节:底板防水 (39)第六节:主体结构施工 (40)第七节:砌筑工程 (53)第八节:抹灰、镶贴工程 (54)第九节:涂料工程 (57)第十节:屋面工程 (59)第二分部:人防工程施工方案 (61)第三分部:机电工程施工方案 (65)第一节给排水工程 (65)第二节强电工程 (68)第四分部:室外工程施工方案 (88)第一节:室外雨污排放系统施工 (88)第二节:室外给水、消防、绿化喷灌系统施工 (88)第三节:室外供电、供暖、供气系统施工 (88)第四节:广场和室外地坪铺装工程 (88)第七章:施工总承包管理及配合服务 (89)第八章确保工程质量的技术组织措施 (103)第九章确保工程进度的保证措施 (113)第十章确保安全生产的保证措施 (117)第十一章确保文明施工的措施 (123)第十二章季节性及特殊时段施工措施 (126)第十三章施工现场渣土垃圾的整治处置 (130)附件: (132)1、地下室结构施工阶段总平面布置图; (132)2、主体结构施工阶段总平面布置图; (132)3、装饰阶段总平面布置图; (132)4、施工总进度网 (132)第一篇:技术标书综合说明首先,我们对贵公司邀请我司参加“华东***大学奉贤校区图文信心中心”项目总承包工程投标表示衷心的感谢!我们在认真研读招标文件、分析招标图纸、领会答疑文件精神和对工程现场实地勘察的基础上,组织对本工程的投标工作。
大学图书馆施工组织设计方案
1 工程概况
1.1 工程特点
1.1.1 工程建设
本工程建设单位:大学。
工程性质:新建。
名称:大学图书馆。
用途:图书管理、阅览、借阅、多媒体教学,召开国际会议、健身娱乐、展览、
舞台演出、教学办公等。
工程造价:4600 万。
开竣工日期:20 年10 月1 日~2002 年5 月30 日。
设计单位:大学建筑设计研究院。
施工单位:河北有限公司第二分公司。
施工图样情况:出齐,已会审。
施工合同:已签定。
建筑面积:23998m 2.
1.1.2 建筑设计
本工程平面组合为A、B 两个区;A 区主体六层,地下一层,局部八层,层高5m,总高39m,总宽64.248m,总长109.45m,平面形状大体为矩形,东侧有突出的楼梯间和卫生间,西侧沿北边突出三角造型。
室内外装修的构造及做法:外装修采
用面砖和部分石材,石材采用干挂法,支承在楼板、梁、柱等承重构件上,外墙有玻璃幕墙和铝板遮阳板。
门厅、国际会议厅、贵宾室地面和踢脚线镶花岗石,其余地面为水泥砂浆和水磨石地面,卫生间地面和墙面为彩釉面砖,其余房间墙面喷涂料,矿棉板吊顶;
4 号楼梯口台阶为剁斧面台阶,其余首层出口台阶为花岗石台阶;屋面为水泥聚苯板保温地缸砖面层;散水为细石混凝土散水。
1.1.3 结构设计
基础为大直径扩底灌注墩基础,根数为107 根;长度约5.37m,桩的平面形式为圆形,设计要求扩底墩底必须座在地基土的砂层表面下1m.桩顶为钢筋混凝土拉梁,断面尺寸300mm650mm,梁底标高-6.85m,扩底墩及连系梁混凝土强度等级为C20.拉梁上部为地下室墙体及柱,地下室外墙厚350mm,内墙厚300mm,柱截面主要尺寸700 mm700mm,顶板为180mm 厚,梁截面主要尺寸350mm650mm,现浇钢筋混凝。
