三旧改造项目开发体系与投资拓展流程
- 格式:pptx
- 大小:1.20 MB
- 文档页数:27
“三旧”改造项目认定程序和需提供的资料对于“三旧”改造项目的认定分两种情况,一是属于我区“三旧”改造专项规划范围内的工程项目可直接认定。
二是对于未纳入我区“三旧”改造专项规划范围,但属于市(区)重要景观节点或区域政治、经济、商业中心地带的改造项目,节能减排治理重点改造项目以及镇(街)政府意向改造项目及其它改造项目,应根据是否编制了控制性详细规划分两种情况区别认定:一、需提供的书面资料项目申请人应先按要求填写《顺德区“三旧”改造工程项目认定申请表》附件1。
另根据是否有控制性详细规划按下面要求提交其他材料。
(一)已有控制性详细规划批复的地块1、规划项目位置图(标示在镇、街总体规划图上)。
2、规划项目用地界线图(1:500或1:1000,底图为带地形的规划图)。
3、所在区域的控制性详细规划用地规划图及批复。
4、土地使用证、房地产权证或其他有效用地资料。
5、申请报告,含以下内容:(1)拟建设项目的使用功能;(2)改造意向规划图,包括如容积率、建筑密度、层数、停车泊位等指标;(3)投资成本及效益估算。
(4)拆迁汇总表。
(5)所在镇街加具同意的意见。
(二)项目所在位置尚未编制控制性详细规划的其他项目,应依据有关规划技术规范编制项目的概念性规划方案(含规划指标),内容包括:1、规划项目位置图(标示在镇、街总体规划图上)。
2、规划项目用地界线图(1:500或1:1000,底图为带地形的规划图)。
3、土地使用证、房地产权证或其他有效用地资料。
4、概念规划方案成果,含以下内容:主要经济技术指标、场地改造分析、市政交通分析、环境分析、投资及收益分析、拆迁分析(包括拆迁汇总表)等。
5、申请报告,含以下内容:(1)拟建设项目的使用功能;(2)改造意向规划图,包括如容积率、建筑密度、层数、停车泊位等指标;(3)投资成本及效益估算。
(4)所在镇街加具同意的意见。
二、需提供的电子文档(通过OA发至建设局建管科胡慧文)(一)AUTOCAD电子文档(54北京坐标系中央子午线114度),包含以下图层。
旧城改造各阶段流程第一篇:旧城改造各阶段流程旧城改造各阶段流程一、前期准备阶段(时间:一个月)(一)旧城改造办公室(以下简称旧改办)前往地块现场勘查,确定是否符合旧改的条件;如需进行危房鉴定,报区危指办申请危房鉴定。
(二)街道办对将要改造的地块进行入户摸底调查,确定地块的搬迁户数及面积,并征求拟被搬迁范围内的单位和住户意见(需90%以上同意)。
街道办将摸底调查情况整理后报区旧改办。
(三)投资方与旧改办签订旧城改造投资整理协议。
(四)区旧改办向区政府提交旧城改造申请,获得区政府同意将地块纳入旧城改造的批复文件。
二、搬迁实施阶段(时间:五个月)(一)投资方与区旧改办签订委托搬迁工作协议,明确搬迁过程中双方的责权利关系。
(二)投资方、旧改办、银行共同签订资金监管协议。
(三)旧改办依照法定程序确定搬迁代办公司。
(四)由区旧改办编制搬迁维稳评估报告,街道办编制搬迁维稳方案,投资方按照搬迁评估维稳风险等级向区财政缴纳维稳基金。
(五)区旧改办、投资方和搬迁代办公司共同拟定搬迁补赔偿安置方案。
(六)召开搬迁动员大会,由住户代表在大会现场抽取评估公司,邀请公证人员做现场公证。
(七)若搬迁户对房屋实际面积和权证面积存在异议,搬迁户可提出申请,旧改办组织测绘单位对搬迁房屋实际面积进行测量。
(八)在评估公司出具拟搬迁房屋评估价格后,区旧改办和投资方共同明确搬迁安置方案。
(九)将旧城改造批复、搬迁公告、安置方案、补赔偿安置协议(空表)、评估报告等在搬迁现场公示上墙。
(十)带方案进行模拟搬迁,入户签订模拟搬迁安置协议。
若在模拟搬迁期限(64户通常为2个月)内,签约率达到100%,则所签模拟搬迁安置协议正式生效;若在模拟搬迁期限内签约率达不到100%,则终止模拟改造搬迁,所签搬迁安置协议自动终止。
(十一)模拟搬迁安置协议正式生效后,投资方向区旧改办缴纳按时安置返迁户保证金(返迁户搬迁面积乘以评估价的50%)。
(十二)正式开展发放补赔偿款工作。
广州市“三旧“改造的工作流程广州市“三旧”改造工作办公室穗旧改函〔2010〕22号关于征询“三旧”改造的工作流程意见的函各区人民政府,市建委、市规划局、市国土房管局、市发改委、市财局:为了进一步落实广东省人民政府《关于推进“三旧”改造促进节约集体用地的若干意见》及市委、市政府关于加快推进“三旧”改造工作的有关精神,规范“三旧”改造工作流程,我办初步拟定《广州市“城中村”全面改造工作流程(征询意见稿)》、《广州市旧厂房改造工作流程(征询意见稿)》及《广州市旧城更新成片重建改造工作里路程(征询意见稿)》,现征询意见。
请结合“三旧”规划工作实际,提出具体意见及建议,并于3月10日前答复我办。
感谢对“三旧”改造工作的支持!附件:1.广州市“城中村”全面改造工作流程(征询意见稿)2.广州市旧厂房改造工作流程(征询意见稿)3.广州市旧城更新成片重建改造工作流程(征询意见稿)二O一O年三月一日(联系人:黄小芬,联系电话:)广州市“城中村”全面改造工作流程一、全面改造方案编制阶段(一)现状摸查区政府组织村集体经济组织对改造范围现状进行摸查,现状摸查包括以下内容:1、社会现状:人口规模(本村、非本村民户数及人数)、村民及集体收入状况、社会保障状况、城中村改制状况等;2、用地现状:国有土地、集体土地(农用地、建设用地等)、土地利用性质(居住用地、公共服务设施用地、市政设施用地等);3、权属状况:土地权属(合法、违法)、房屋权属(合法权属、违法建筑);4、建筑物现状:总量、分类建筑面积等;5、留用地指标落实情况;6、文物、历史文化街区、有保留价值的建筑、古树名木等;7、现状历史资料:图片、影像等。
(二)确定改造规划范围和改造范围由区政府根据现状摸查情况和改造需要初步确定改造规划范围和改造范围。
改造规划范围原则上为旧村庄的行政区划范围。
以此为基础,结合所在地块的特点和周边规划路网结构,整合集体经济发展用地(特别是集体建设用地旧厂房用地)、废弃矿山用地、国有土地等周边土地资源,合理确定改造范围,实行连片整体改造。
湛江市城市更新(“三旧”改造)项目报建全流程示意图湛江市城市更新项目的“三旧”改造流程如下:首先,项目改造主体需要委托不动产调查院出具项目“三旧”改造报批资料。
然后,该主体持相关资料向区(管委会)XXX申请开展“三旧”改造工作。
改造范围内的所有权利主体可以通过以房地产作价入股、签订搬迁补偿协议、联营、收购归宗等方式,将房地产的相关权益转移到单一主体后,由该主体申请实施改造。
如果涉及公有经济成分占主导地位的公司、企业资产处置,需要按照国有资产处置程序办理。
如果是旧村庄改造项目,由村集体经济组织通过民主表决的形式确定实施主体,实施主体与村集体经济组织签订改造合作协议。
还有一种情况是项目改造主体自行改造的项目。
接着,区(管委会)XXX审核后,报区政府(管委会),经区政府(管委会)集体研究同意,批复区(管委会)XXX纳入区“三旧”年度实施计划。
然后,区(管委会)XXX委托有资质的单位进行现状建筑物核准,区(管委会)XXX(管委会)出具拆迁建筑面积确认函。
区政府(管委会)需要组织按规定编制“三旧”改造单元规划。
如果无需编制单元规划,区(管委会)XXX向市城市更新局申请“三旧”改造单元规划(初审文本成果)审核。
市城市更新局审核“三旧”改造单元规划,出具审核意见。
然后,区(管委会)XXX按市城市更新局的审核意见完善“三旧”改造单元规划报送市城市更新局审核。
市城市更新局审核通过后,组织“三旧”单元规划评审。
区(管委会)XXX根据“三旧”单元规划评审会议纪要完善“三旧”改造单元规划并报送市城市更新局申请审核单元规划。
市城市更新局公示后,出具单元规划批复,并向市XXX备案。
最后,项目改造主体需要向市XXX申请用地规划条件。
如果属于国有建设用地,该主体需要编制“三旧”改造项目改造方案,并向区(管委会)XXX申请“三旧”改造方案审查。
如果涉及“工改商”项目,改造主体须作出承诺函,承诺将不低于该项目工业用地总面积15%的土地无偿移交政府用于城市基础设施、公共服务设施建设或者其他公益性项目建设。
改造意愿:村集体经济组织拟定改造意向书(含改造方式及模式)征求村民意见,村集体经济组织成员80%以上同意,向区政府申请更新改造年度计划:区政府通过后申请纳入市城市更新年度计划实施方案编制阶段数据调查核查:区政府统筹组织基础数据调查与核查,基础数据经区政府认定(公示15日)(注:基础数据调查可在申请计划前进行)方案审核及表决:区政府(更新机构)征求市直相关部门意见,根据反馈意见修改完善形成表决稿(包括拆迁安置总量、补偿方案等直接涉及村民利益相关内容)经村代表会议表决通过,并经区政府审核通过方案编制:区政府(更新机构)指导村集体经济组织编制项目实施方案,征求区各方意见实施方案审核审定方案审查:经区政府审核同意的方案上报市城市更新局审查(材料完整性、政策适用性)实施方案批复阶段方案批复:市更新局向区政府发出项目实施方案批复涉及完善历史用地手续的同步报批获得批复同实施方案批后实施启动拆迁:对于住宅房屋可分期签订补偿安置协议,每一期应当达到80%以上权属人签约后方可启动房屋拆除工作2020年旧村庄全面改造更新项目报批程序流程图批复生效:批复方案在3年内经村民(含村改居后的居民和世居祖屋权属人)总人数的80%以上同意后,批复生效实施新机构指导村集体经济组织申请(更新机构)指导村集体经济组织合选择合作企业:基础数据经区政府核查公布后,村集体经济组织可引入合作企业(公告时限不少于45日)(注:合作企业选取可在申请计划前进行)方案审定:由区政府提交市更新领导小组审议通过项目建设完成验收涉及完善历史用地手续地块确权登记建设报批:区政务服务中心集中受理立项、规划、国土等行政审批申请土壤环境调查评估:供地前完成开展土壤环境调查评估年度计划:区政府申请纳入策划方案编制阶段策划方案审核审定方案审核:区政府征求市直相关部门意见,修改完善并审核通过策划方案审议:区政府提交市更新领导小组审议通过策划方案批复阶段控调方案审议:市更新局(策划方案公示结束后1个月内)提交市城市规划委员会城市更新专业委员会审议控调方案策划方案批后实施编制实施方案及报批:区政府按照市更新领导小组审议通过的策划方案及市政府批准的控调方案,指导片区内项目改造主体编制改造实施方案报批。
“三旧”改造办事流程(试行)(征求意见稿)一、改造项目申报程序(一)程序1、申报主体将项目申报表等相关资料报送县“三旧”办;2、县“三旧”办审核后对不符合“三旧”改造要求的项目,出具不纳入“三旧”改造范围的意见;3、县“三旧”办根据“三旧”改造专项规划,出具是否符合“三旧”专项规划的意见;(二)提供资料1、改造主体向县“三旧”办提交项目纳入“三旧”改造项目储备库申请(材料1);2、旧村及旧城镇改造项目需提供意愿表决材料(材料2)。
3、填写“三旧”改造申报表(材料3);4、地块红线范围图(1:500-1:1000);5、项目地块多角度的现场照片(打印并加盖改造主体公章);6、土地、房产权属证书复印件(相关权益证明);7、申请人营业执照、组织机构代码证、法人代表证明书—1—(或任职证明)、法定代表人身份证等证件复印件;8、土地及房产查询报告(主要是抵押查封情况查询);9、涉及权属抵(质)押的,还需提供抵(质)押权人同意纳入“三旧”改造的书面证明文件;10、如申请改造宗地涉及查封或其它权利限制的,应提交人民法院解除查封证明或解除其它权利限制的证明;以上资料一式两份,加盖单位公章。
(三)资料审查要求1、资料不齐或不符合填报要求的,县“三旧”办不予收件受理,同时一次性告知交件人需补充和补正的相关资料;如确实需要收件的,须书面告知交件人补交和补正资料的时间及其它注意事项;2、在以上所列资料齐全和符合要求的前提下,审核事项如下:(1)申报项目是否在专项规划范围内;(2)申报项目是否纳入标图建库;(3)申报项目是否符合改造意愿;(4)申报项目上盖物是否满足2009年12月31日前建设且上盖物比例达到30%的改造要求;(5)“三旧”规范性文件规定不得纳入“三旧”改造的。
(6)是否符合土地利用现状图及土地利用总体规划图。
—2—二、改造项目单元规划编制与审批程序(一)规划编制组织1、规划编制组织。
“三旧”改造单元规划由县规划部门负责组织编制,县“三旧”办及县自然资源局等相关部门协助编制。

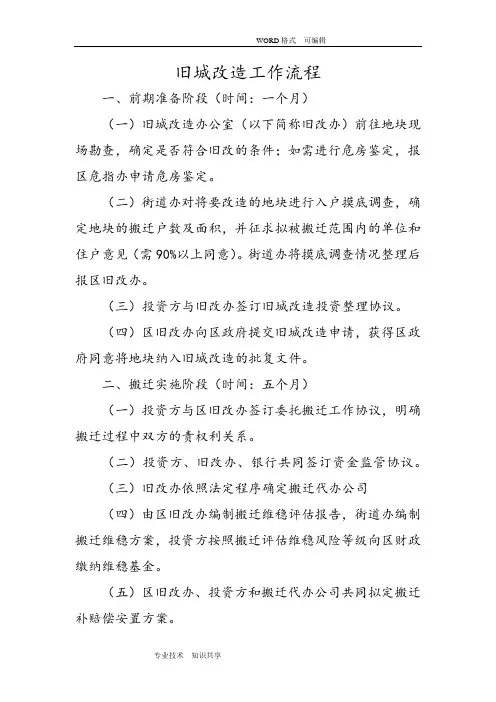

旧城改造工作流程一、前期准备阶段(时间:一个月)(一)旧城改造办公室(以下简称旧改办)前往地块现场勘查,确定是否符合旧改的条件;如需进行危房鉴定,报区危指办申请危房鉴定。
(二)街道办对将要改造的地块进行入户摸底调查,确定地块的搬迁户数及面积,并征求拟被搬迁范围内的单位和住户意见(需90%以上同意)。
街道办将摸底调查情况整理后报区旧改办。
(三)投资方与旧改办签订旧城改造投资整理协议。
(四)区旧改办向区政府提交旧城改造申请,获得区政府同意将地块纳入旧城改造的批复文件。
二、搬迁实施阶段(时间:五个月)(一)投资方与区旧改办签订委托搬迁工作协议,明确搬迁过程中双方的责权利关系。
(二)投资方、旧改办、银行共同签订资金监管协议。
(三)旧改办依照法定程序确定搬迁代办公司(四)由区旧改办编制搬迁维稳评估报告,街道办编制搬迁维稳方案,投资方按照搬迁评估维稳风险等级向区财政缴纳维稳基金。
(五)区旧改办、投资方和搬迁代办公司共同拟定搬迁补赔偿安置方案。
(六)召开搬迁动员大会,由住户代表在大会现场抽取评估公司,邀请公证人员做现场公证。
(七)若搬迁户对房屋实际面积和权证面积存在异议,搬迁户可提出申请,旧改办组织测绘单位对搬迁房屋实际面积进行测量。
(八)在评估公司出具拟搬迁房屋评估价格后,区旧改办和投资方共同明确搬迁安置方案。
(九)将旧城改造批复、搬迁公告、安置方案、补赔偿安置协议(空表)、评估报告等在搬迁现场公示上墙。
(十)带方案进行模拟搬迁,入户签订模拟搬迁安置协议。
若在模拟搬迁期限(64户通常为2个月)内,签约率达到100%,则所签模拟搬迁安置协议正式生效;若在模拟搬迁期限内签约率达不到100%,则终止模拟改造搬迁,所签搬迁安置协议自动终止。
(十一)模拟搬迁安置协议正式生效后,投资方向区旧改办缴纳按时安置返迁户保证金(返迁户搬迁面积乘以评估价的50%)。
(十二)正式开展发放补赔偿款工作。
(十三)搬迁住户向旧改办移交腾空房屋。

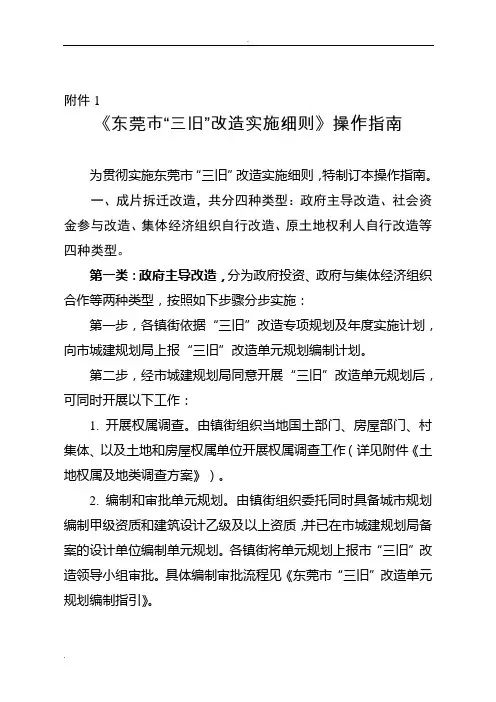

附件1《东莞市“三旧”改造实施细则》操作指南为贯彻实施东莞市“三旧”改造实施细则,特制订本操作指南。
一、成片拆迁改造,共分四种类型:政府主导改造、社会资金参与改造、集体经济组织自行改造、原土地权利人自行改造等四种类型。
第一类:政府主导改造,分为政府投资、政府与集体经济组织合作等两种类型,按照如下步骤分步实施:第一步,各镇街依据“三旧”改造专项规划及年度实施计划,向市城建规划局上报“三旧”改造单元规划编制计划。
第二步,经市城建规划局同意开展“三旧”改造单元规划后,可同时开展以下工作:1. 开展权属调查。
由镇街组织当地国土部门、房屋部门、村集体、以及土地和房屋权属单位开展权属调查工作(详见附件《土地权属及地类调查方案》)。
2. 编制和审批单元规划。
由镇街组织委托同时具备城市规划编制甲级资质和建筑设计乙级及以上资质,并已在市城建规划局备案的设计单位编制单元规划。
各镇街将单元规划上报市“三旧”改造领导小组审批。
具体编制审批流程见《东莞市“三旧”改造单元规划编制指引》。
3. 依据单元规划或已批准的控制性详细规划制定改造方案,由镇街圈定成熟的改造地块后,按步骤编制具体项目改造方案,经征求公众意见后(改造方案公示,要求各镇街在镇政府网站上及所涉的村(居)委会的政务公开栏进行公示,为期15日。
其他类型的改造方案公示按此执行),上报市“三旧”改造领导小组办公室审查后,由市人民政府汇总上报省人民政府,同时抄送省国土资源厅、住房和城乡建设厅。
改造方案与经批准的单元规划不一致的,应以单元规划为准,修改改造方案,报市“三旧”改造领导小组办公室审批。
具体项目改造方案应包括如下内容:(1)基本情况:改造涉及的土地位置、面积,需完善征收手续变为国有建设用地的具体范围、面积,用地发生的时间及所涉及的所有权人,土地确权、登记情况。
如有继续保留自居自用集体建设用地的,需在改造方案中明确其范围、面积。
(2)规划情况:改造涉及的土地是否符合土地利用总体规划和城乡规划,是否符合“三旧”改造规划和纳入年度实施计划。
