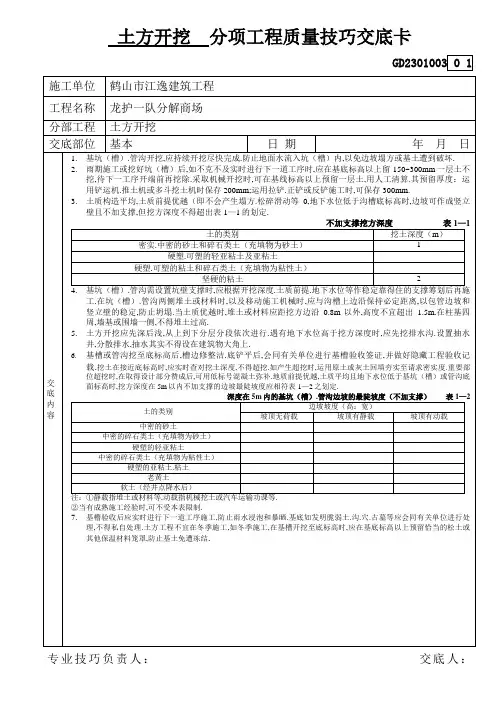

3、分项工程质量技术交底卡(GD2301003)
- 格式:doc
- 大小:39.50 KB
- 文档页数:1
土方开挖分项工程质量技巧交底卡
钢筋焊接分项工程质量技巧交底卡
模板分项工程质量技巧交底卡
专业技巧负责人:交底人:
专业技巧负责人:交底人:接收人:
专业技巧负责人:交底人:接收人:
砖砌体分项工程质量技巧交底卡
专业技巧负责人:交底人:接收人:
抹灰分项工程质量技巧交底卡
专业技巧负责人:交底人:接收人:
外墙饰面分项工程质量技巧交底卡
专业技巧负责人:交底人:接收人:
铝合金门窗装配分项工程质量技巧交底卡
专业技巧负责人:交底人:接收人:
屋面分项工程质量技巧交底卡
专业技巧负责人:交底人:接收人:
电缆敷设分项工程质量技巧交底卡
专业技巧负责人:交底人:接收人:
配电箱装配分项工程质量技巧交底卡
专业技巧负责人:交底人:接收人:
插座.开关分项工程质量技巧交底卡
专业技巧负责人:交底人:接收人:
防雷.接地分项工程质量技巧交底卡
专业技巧负责人:交底人:接收人:
电线导管敷设分项工程质量技巧交底卡
专业技巧负责人:交底人:接收人:
金属线槽敷设分项工程质量技巧交底卡
专业技巧负责人:交底人:接收人:
管内穿线分项工程质量技巧交底卡
专业技巧负责人:交底人:接收人:。
GD2301003□□总承包施工单位单位(子单位)工程名称分部工程地基与基础交底部位三轴水泥搅拌桩日期2014年 6月2日交底内容技术交底内容:1、作业制度1)施工作业执行文件:施工项目部下发的有效设计图纸、技术交底文件《三轴搅拌桩作业指导书》2)施工作业执行的强制性规范:《安全生产法》、《建设工程安全生产管理条例》、《建筑地基处理技术规范》、《建筑基坑支护技术规程》。
3)作业队制定的《三轴水泥搅拌桩作业队浆喷桩施工职责分工及岗位责任制制度》。
2、作业准备1)三轴搅拌桩水泥原材必须提前报当地建筑工程质量检测中心进行检测,检测结果合格后报监理验收同意方能开始施工。
2)开工前组织技术人员认真学习施工性施工组织设计、阅读、审核施工图纸,澄清有关技术问题,熟习规范和技术标准。
制定施工安全保证措施,提出应急预案。
对施工人员进行安全技术交底,对参加施工人员进行上岗前培训,考核合格后持证上岗。
3)三轴搅拌桩机进场后必须经建筑工程质量检测中心检测合格后报监理验收,相关仪器表必须经计量检测单位检测合格后报监理验收,监理验收合格后方能施工。
3、三轴搅拌桩施工工艺流程图桩机检测水泥材料检验报监理工程师制备水泥浆试 桩移位、施工下根桩清洗管路及搅拌头重复搅拌、喷浆、提升预搅(喷)下沉搅拌桩机就位桩位放样清除地下障碍物、平整场地喷浆、搅拌、提升重复搅拌、喷浆、下沉达到龄期后检测余土处理GD2301003□□总承包施工单位单位(子单位)工程名称分部工程地基与基础交底部位三轴水泥搅拌桩日期2014年 6月2日交底内容4、施工工艺三轴搅拌桩施工前应进行成桩不小于2根工艺性试验,确定三轴搅拌桩机喷浆量、钻进速度、提升速度、搅拌次数等参数。
待工艺试验经检测满足设计和质量要求后,方能进行大面积施工。
4.1场地整平清除一切地面和地下障碍物,场地低洼处先抽水和清淤,分层务实回填粘性土,必要时可以搅拌石灰或水泥,确保桩机站位处地基稳定。
4.2桩位布置按设计图排列布置桩位,在现场用经纬仪或全站仪定出每根桩的桩位,并做好标记,每根桩位误差±5CM。
