【工程项目管理】流水节拍计算
- 格式:ppt
- 大小:1.39 MB
- 文档页数:4
组织项目施工的基本原则:等节拍专业流水专业流水是指在项目施工中,为生产某一建筑产品或其组成部分的主要专业工种,按照流水施工基本原理组织项目施工的一种组织方式。
根据各施工过程时间参数的不同特点,专业流水分为:等节拍专业流水、异节拍专业流水和无节奏专业流水等几种形式。
本节先介绍等节拍专业流水。

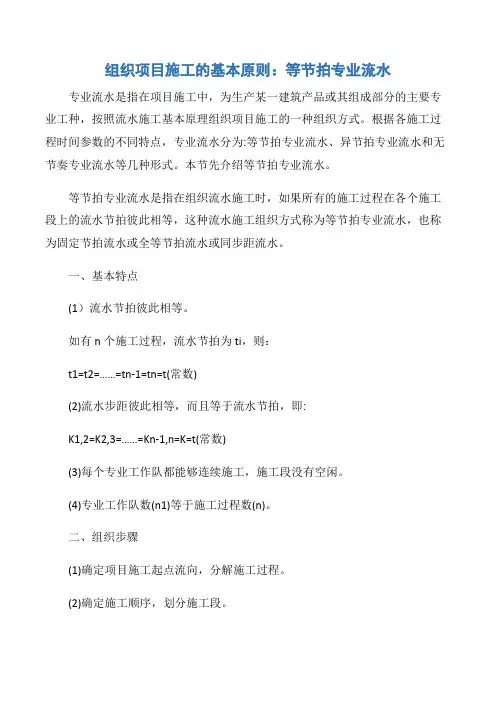

等节拍专业流水是指在组织流水施工时,如果所有的施工过程在各个施工段上的流水节拍彼此相等,这种流水施工组织方式称为等节拍专业流水,也称为固定节拍流水或全等节拍流水或同步距流水。
一、基本特点(1)流水节拍彼此相等。
如有n个施工过程,流水节拍为ti,则:t1=t2=……=tn-1=tn=t(常数)(2)流水步距彼此相等,而且等于流水节拍,即:K1,2=K2,3=……=Kn-1,n=K=t(常数)(3)每个专业工作队都能够连续施工,施工段没有空闲。
(4)专业工作队数(n1)等于施工过程数(n)。
二、组织步骤(1)确定项目施工起点流向,分解施工过程。
(2)确定施工顺序,划分施工段。
划分施工段时,其数目m的确定如下:1)无层间关系或无施工层时,取m=n。
2)有层间关系或有施工层时,施工段数目茄分下面两种情况确定,1.无技术和组织间歇时,取m=n;2.有技术和组织间歇时,为了保证各专业工作队能连续施工,应取mn。
此时:每层施工段空闲数为m-n,一个空闲施工段的时间为t,则每层的空闲时间为:(m-n)?t=(m-n)?K若一个楼层内备施工过程间的技术、组织间歇时间之和为∑Z1,楼层间技术、组织间歇时间为Z2。
如果每层的∑Z1均相等,Z2也相等,而且为了保证连续施工,施工段上除∑Z1和Z2外无空闲,则:(m-n)?K=∑Z1十Z2所以,每层的施工段数m可按公式(2-10)确定:m=n十∑Z1/K+∑Z2/K(2-10)如果每层的∑Z1不完全相等,Z2也不完全相等,应取备层中的∑Z1和Z2,并按公式(2-11)确定施工段数。
m=n+max∑Z1/K+max∑Z2/K(2-11)(3)根据等节拍专业流水要求,按公式(2-5)、(2-6)、(2-7)、(2-8)或公式(2-9)计算流水节拍数值。
A1、某工程分4段,按甲、乙、丙、丁4个施工过程进行施工,有关施工参数见下表。
(1)、计算流水步距,计算工期。
(2)、试组织无节奏流水施工,并绘制流水施工横道图。
(3)、根据上述工序逻辑关系,绘制相应单代号网络图。
解:(1)、计算流水步距累加数列:甲 2 5 9 13乙 3 5 8 12丙 2 6 8 12丁 4 9 11 12错位相减:2 5 9 13 0- 0 3 5 8 122 2 4 5 -12=5则K甲乙3 5 8 12 0- 0 2 6 8 123 3 24 -12则K乙丙=42 6 8 12 0- 0 4 9 11 122 2 -1 1 -12则K丙丁=2计算工期工期=K甲乙+K乙丙+K乙丙+T丁=5+4+2+12=23(2)(3)单代号网络图2、某施工企业投标某工程并中标,签定施工合同。
施工合同中对施工企业竣工日期的提前奖励和延期罚款额度都非常大,故此,本工程的施工项目部重新拟定了一个施工计划如下表,并绘制对应的施工进度计划网络图,并经监理工程师确认。
试画出双代号网络图,并计算网络时间参数。
解3、已知某工程其施工进度计划网络如下图所示,箭线上方为工序符号,上方括号内为该工序每天所需钢筋数量(T/天),箭线下方数字为工序持续时间(天),数据见图。
试(1)、指出该施工网络计划图中错误的地方,并加以改正,作出正确的网络图。
(2)、计算网络时间参数及各节点时间参数(ET LT ) (3)、绘制双代号早时标网络图 (4)、绘制钢筋的资源曲线7 A 10 10 0 29 29 0 29 29 047 47 0 105105 0 139139 0 139139 0 149149 0(5)、若钢筋每天资源供应量只有16T ,据资源曲线,要不要调整网络计划?需要调整的话,如何调整?(不用计算,只需说出调整的基本思路即可)解:(1)错误的地方有:一、B 、C 工作编号都是(2,3); 二、编号④排在编号③之前; 三、④、③之间应用箭线。
《建设工程造价管理》常考公式汇总1.固定节拍流水施工工期公式T=(n−1)t+ΣG+ΣZ−ΣC+m×t=(m+n−1)t+ΣG+ΣZ−ΣC式中:T一一流水施工工期n一一施工过程的数目t一一流水节拍ΣZ一一组织间歇时间之和ΣG一一工艺间歇时间之和ΣC一一提前插入时间之和m一一施工段的数目【例题】某工程划分为3个施工过程、4个施工段组织固定节拍流水施工,流水节拍为5天,累积间歇时间为2天,累计提前插入时间为3天,该工程流水施工工期为()天。
A.29B.30C.34D.35【答案】A【解析】T=(4+3-1)×5+2-3=29天。
2.加快的成倍节拍流水施工工期公式T=(n′−1)K+ΣG+ΣZ−ΣC+m×K=(m+n′−1)K+ΣG+ΣZ−ΣC式中:n'一一专业工作队数K一一流水步距(流水节拍的最大公约数)【例题1】某工程划分为3个施工过程,4个施工段组织加快的成倍节拍流水施工,流水节拍分别为4天、6天和4天,则需要派出()个专业工作队。
A.7B.6C.4D.3【答案】A【解析】本题考查的是有节奏流水施工。
有节奏流水施工是指在组织流水施工时,每一个施工过程在各个施工段上的流水节拍都各自相等的流水施工。
K=2,施工队=4/2+6/2+4/2=7个。
【例题2】已知某基础工程由开挖、垫层、砌基础和回填夯实四个过程组成,按平面划分为四段顺序施工,各过程流水节拍分别为12天、4天、10天和6天,按异节奏组织流水施工的工期则为()天。
A.38B.40C.56D.128【答案】A【解析】流水步距等于流水节拍的最大公约数,即K=min[12,4,10,6]=2;施工队数n′=12÷2+4÷2+10÷2+6÷2=6+2+5+3=16;流水施工工期T=(m+n′-1)K=(4+16-1)×2=38(天)。
3.非节奏流水施工工期公式T=ΣK+Σtn+ΣG+ΣZ−ΣC式中:ΣK一一各施工过程(或专业工作队)之间流水步距之和;Σtn一一最后一个施工过程(或专业工作队)在各施工段流水节拍之和;【例题】某工程有3个施工过程,分为4个施工段组织流水施工。
流水施工的组织方式与工期计算建筑工程的流水施工要求有一定的节拍,才能步调和谐,配合得当。
流水施工的节奏是由流水节拍所决定的。
由于建筑工程的多样性,各分部分项的工程量差异较大,要使所有的流水施工都组织成统一的流水节拍是很困难的。
在大多数情况下,各施工过程的流水节拍不一定相等,甚至一个施工过程本身在各施工段上的流水节拍也不相等。
因此形成了不同节奏特征的流水施工。
在节奏性流水施工中,根据各施工过程之间流水节拍的特征不同,流水施工可分为:等节拍流水施工;异节拍流水施工和无节奏流水施工三大类。
一、等节拍流水施工定义:是指同一施工过程在各施工段上的流水节拍都相等,并且不同施工过程之间的流水节拍也相等的一种流水施工方式,也称为全等节拍流水或同步距流水。
节拍均为2天,组织等节拍流水施工,计算工期。
组织步骤:1、确定施工顺序,分解施工过程。
2、确定项目施工起点流向,划分施工段。
3、根据等节拍流水施工要求,计算流水节拍数值。
4、确定流水步距,K=t5、计算流水施工的工期。
工期计算:T=(m+n-1)×K=(4+4-1)×2=14 (天)二、异节拍流水施工定义:是指同一施工过程在各施工段上的流水节拍都相等,但不同施工过程之间的流水节拍不完全相等的一种流水施工方式。
分为:一般异节拍流水和成倍节拍流水。
(一)一般异节拍流水施工定义:是指同一施工过程在各施工段上的流水节拍相等,不同施工过程之间如:某工程划分为A 、B 、C 、D 四个施工过程,分四个施工段组织流水施工,各施工过程的流水节拍分别为:t A =3,t B =4,t C =5,t D =3;试求该工程的工期。
组织步骤:1、确定流水施工顺序,分解施工过程。
2确定施工起点流向,划分施工段。
3确定流水节拍。
4确定流水步距。
5确定计划总工期工期计算:流水步距K A,B =t A =3天;K B,C =t B =4天;K C,D =m ×t C -(m -1)×t D =4×5-(4-1)×3=11(天)工期T=∑K+t n =(3+4+11)+(4×3)=30 (天)(二) 成倍节拍流水定义:是指同一施工过程在各个施工段上的流水节拍相等,不同施工 过程t A =2,t B =6,t C =4 试组织等步距的异节拍流水施工。
欢迎阅读流水施工的组织方式与工期计算建筑工程的流水施工要求有一定的节拍,才能步调和谐,配合得当。
流水施工的节奏是由流水节拍所决定的。
由于建筑工程的多样性,各分部分项的工程量差异较大,要使所有的流水施工都组织成统一的流水节拍是很困难的。
在大多数情况下,各施工过程的流水节拍不一定相等,甚至一个施工过程本身在各施工段上的流水节拍也不相等。
因此形成了不同节奏特征的流水施工。
在节奏性流水施工中,根据各施工过程之间流水节拍的特征不同,流水施工可分为:等节拍流水施工;异节拍流水施工和无节奏流水施工三大类。
一、等节拍流水施工定义:是指同一施工过程在各施工段上的流水节拍都相等,并且不同施工过程之间的流水节拍也相等的一种流水施工方式,也称为全等节拍流水或同步距流水。
如:nm一二三四A2222B2222C2222D2222某工程划分 A、B、C、D 四个施工过程,每个施工过程分四个施工段,流水节拍均为 2 天,组织等节拍流水施工,计算工期。
组织步骤:1、确定施工顺序,分解施工过程。
2、确定项目施工起点流向,划分施工段。
3、根据等节拍流水施工要求,计算流水节拍数值。
4、确定流水步距,K=t5、计算流水施工的工期。
工期计算:T=(m+n-1)×K=(4+4-1)×2=14(天)二、异节拍流水施工定义:是指同一施工过程在各施工段上的流水节拍都相等,但不同施工过程之间的流水节拍不完全相等的一种流水施工方式。
分为:一般异节拍流水和成倍节拍流水。
(一)??一般异节拍流水施工定义:是指同一施工过程在各施工段上的流水节拍相等,不同施工过程之间的流水节拍不相等也不成倍数的流水施工方式。
nm一 二三四A3333B4444C5555D3333如:某工程划分为 A、B、C、D 四个施工过程,分四个施工段组织流水施工,各施工过程的流水节拍分别为:tA=3,tB=4,tC=5,tD=3;试求该工程的工期。
组织步骤:1、确定流水施工顺序,分解施工过程。
一、流水施工的基本概念1.建筑工程施工组织方式: 在组织同类项目或将一个项目分成若干个施工区段进行施工时,可以采用不同的施工组织方式,如依次施工、平行施工、流水施工等组织方式。
依次施工依次施工组织方式是将拟建工程项目的整个建造过程分解成若干个施工过程或施工段,按照一定的施工顺序,前一个施工过程或施工段完成后,后一个施工过程或施工段开始施工;或前一个工程完成后,后一个工程才开始施工。
它是一种最基本、最原始的施工组织方式。
平行施工: 在拟建工程项目任务十分紧迫、工作面允许以及资源能够保证供应的条件下,可以组织几个相同的工作队,在同一时间、不同的空间上进行施工,这样的施工组织方式称为平行施工组织方式。
流水施工: 将拟建工程项目的整个建造过程分解成若干个施工段,所有施工班组按一定的时间间隔依次投入施工,各个施工班组陆续开工,陆续竣工,使同一施工班组保持连续,均衡地施工,不同的施工班组尽可能平行搭接施工的组织方式。

拟兴建四幢相同的建筑物,其编号分别为A、B、C、D。
它们的基础工程量都相等。
而且均由挖土方、做垫层、砌基础和回填等四个施工过程组成,每个施工过程在每个建筑物中的施工天数均为5天。
其中,挖土方时,工作队由8人组成;做垫层时,工作队由6人组成;砌基础时,工作队由14人组成;回填土时,工作队有5人组成。
依次施工方式具有以下特点:(1)由于没有充分地利用工作面,所以工期长;(2)工作队不能实现专业化施工,不利于提高工程质量和劳动生产率;(3)工作队及其生产工人不能连续作业;(4)单位时间内投入的资源数量比较少,有利于资源供应的组织工作;(5)施工现场的组织、管理比较简单。
平行施工方式具有以下特点:(1)充分利用了工作面,争取了时间、缩短了工期;(2)工作队不能实现专业化生产,不利于提高工程质量和劳动生产率;(3)工作队及其生产工人不能连续作业;(4)单位时间内投入施工的资源数量大,现场临时设施也相应增加;(5)施工现场组织、管理复杂。
流水施工计算范文流水施工是一种常见的施工方式,适用于各种大小的工程,包括道路、桥梁、水利设施等。
流水施工计算是指对流水施工的各项工作进行综合计算,确保施工按照计划顺利进行。
本文将从流水施工计划的编制、材料计算、人工计算和机械设备计算等方面进行分析和探讨。
一、流水施工计划的编制1.分析工程特点:包括工程的性质、规模、施工条件、环境要求等方面的特点。
2.制定工期计划:根据工程的实际情况和要求,确定合理的工期计划,并根据施工进度安排流水工序。
3.确定施工方法:根据工程的具体情况,选择合适的施工方法,并考虑工艺流程、材料、人力和机具的需求,分工安排。
二、材料计算在流水施工中,材料的计算是流水施工计算的重要组成部分。
材料计算的准确性将直接影响到施工过程中材料需求的合理性。
材料计算的注意事项包括以下几点:1.准确掌握材料信息:对使用的材料进行详细的了解,包括所需的种类、品牌、规格、数量、单价等。
2.考虑材料的损耗:在进行材料计算时,需要考虑到在运输、施工过程中材料的损耗情况,合理评估材料的使用量。
3.考虑施工的顺序和工艺:在计算材料需求时,需要根据施工的顺序和工艺流程,合理评估各个工序所需的材料量。
4.参照相关规范和标准:在进行材料计算时,需要参照相关规范和标准,确保计算结果的准确性和合理性。
三、人工计算人工计算是流水施工计算中的另一个重要方面,它涉及到施工人员的需求和合理配置。
在进行人工计算时,需要考虑以下几个方面:1.确定施工各个工序的人员需求:根据施工计划和工艺流程,确定各个工序所需的人员数量,包括工人、技术人员和管理人员等。
2.考虑人员的工作时间和工作负荷:在进行人工计算时,需要考虑到施工人员的工作时间和工作负荷,以确保合理配置人力资源。
3.考虑人员的技术水平和工作效率:在人工计算中,需要考虑到施工人员的技术水平和工作效率,合理评估人员的工作能力,确保施工进度和质量。
四、机械设备计算在流水施工中,机械设备的使用是提高施工效率和质量的关键。
(2)固定节拍流水施工工期。
1)有间歇时间的固定节拍流水施工。
详见【例4.4.1】。
2)有提前插入时间的固定节拍流水施工。
所谓提前插入时间,是指相邻两个专业工作队在同一施工段上共同作业的时间。
详见【例3.4.2】。
2.异节奏流水施工异节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍各自相等而不同施工过程之间的流水节拍不尽相等的流水施工。
在组织异节奏流水施工时,又可以采用异步距和等步距两种方式。
(1)异步距异节奏流水施工。
异步距异节奏流水施工是指在组织异节奏流水施工时,每个施工过程成立一个专业工作队,由其完成各施工段任务的流水施工。
异步距异节奏流水施工的特点如下:①同一施工过程在各个施工段上的流水节拍均相等;不同施工过程之间的流水节拍不尽相等;②相邻施工过程之间的流水步距不尽相等;③专业工作队数等于施工过程数;④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
【例3.4.3】某工程项目由四幢大板结构楼房组成,每幢楼房为一个施工段,施工过程划分为基础工程、结构安装、室内装修和室外工程4项,其流水施工进度计划如图3.4.5所示。
图3.4.5大板结构楼房流水施工进度计划由图4.4.5可知,如果按4个施工过程成立4个专业工作队组织流水施工,其总工期为:T=(5+10+25)+4×5=60(周)(2)等步距异节奏流水施工。
等步距异节奏流水施工是指在组织异节奏流水施工时,按每个施工过程流水节拍之间的比例关系,成立相应数量的专业工作队而进行的流水施工,也称为成倍节拍流水施工。
成倍节拍流水施工的特点如下:①同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K );③专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
15、某分项工程划分为A、B、C三个施工过程,流水节拍分别为2d,6d,4d,施工顺序为A→B→C。
要求按异节拍等步距流水节拍组织流水施工,计算流水施工工期,绘制流水施工进度计划。
(无组织间歇、工艺间歇)【解】1、确定流水节拍得最大公约数作为流水步距K{2d、6d、4d}得最大公约数为2;2、计算各施工过程所需施工队数A过程施工队:2/2=1队B过程施工队:6/2=3队C过程施工队:4/2=2队总的施工队数为:∑b i=1+3+2=6队3、确定施工段数因为本工程无组织间歇、工艺间歇,取施工段等于施工队数,即m=∑b i=64、计算工期T=(M+∑b i-1)×K=(6+6-1)×2=22d5、绘制流水施工进度图施工过程编号工作队246810121416施工进度(d)①②③④⑤⑥182022A B Cab3b1b2c1c2①①②②③③④④⑤⑤⑥⑥图4-11 等步距异节拍专业流水施工进度16、某基础工程包括挖基槽、作垫层、砌砖基础和回填土4个施工过程,分为4个施工段组织流水施工,详细资料见下表。
根据施工工艺要求,在砌砖基础和回填土之间的工艺间歇时间为2天,要求计算流水施工工期,绘制流水施工进度计划。
施工过程施工段①②③④挖基槽 2 2 3 3作垫层 1 1 2 2砌砖基础 3 3 4 4回填土 1 1 2 2【解】根据题意,本工程已组织无节奏专业流水。
1、求流水节拍的累加数列挖基槽:2,4,7,10作垫层:1,2,4,6砌砖基础:3,6,10,14回填土:1,2,4,62、确定流水步距(1) 2,4,7,10 -) 1,2,4,62,3,5,6,- K 1,2=6d (2) 1,2,4,6-) 3,6,10,141,-,-,-,- K 2,3=1d(3) 3,6,10,14 -) 1, 2, 4,63,5, 8,10,- K 3,4=10d 3、计算工期T=∑K +∑t zh +∑Z +∑G -∑C=6+1+10+6+2=25d 4、绘制流水进度表施 工 进 度 (d )22422201816141210864施工过程名称挖基槽回填土砌砖基础作垫层26123411122233344410+2d17、某项目由Ⅰ、Ⅱ、Ⅲ、Ⅳ等四个施工过程组成,划分两个施工层组织流水施工,施工过程Ⅱ完成后需养护2d 下一个施工过程才能施工,且层间技术间歇为2d ,流水节拍均为2d 。
第1篇一、引言流水施工是工程项目管理中常用的一种施工组织方式,它通过合理划分施工段、流水作业、连续施工,实现工程项目的高效、优质、低成本完成。
本文将从流水施工的定义、特点、分类、组织原则、实施步骤以及在我国的应用现状等方面进行探讨。
二、流水施工的定义及特点1. 定义流水施工是指在一定施工区域内,按照一定的工艺顺序和空间布置,将施工任务划分为若干个施工段,组织施工队伍在这些施工段上进行流水作业,实现连续施工,达到提高施工效率、缩短工期、降低成本的目的。
2. 特点(1)连续施工:流水施工要求施工队伍在同一时间段内,连续不断地进行施工,避免了施工过程中的停工、返工现象。
(2)均衡施工:流水施工要求施工队伍在各个施工段上均衡地投入人力、物力、财力,确保施工进度。
(3)平行施工:流水施工允许不同施工段上的施工队伍同时进行施工,提高了施工效率。
(4)简化管理:流水施工使施工管理更加简单,有利于提高管理效率。
三、流水施工的分类1. 按施工段划分:可分为全段流水、分段流水、分层流水。
2. 按施工顺序划分:可分为工艺顺序流水、空间顺序流水。
3. 按施工方法划分:可分为人工流水、机械流水、人工机械混合流水。
四、流水施工的组织原则1. 施工段划分原则:施工段划分应遵循施工工艺、施工顺序、施工空间等因素,确保施工段划分的合理性和实用性。
2. 流水作业原则:流水作业应遵循施工工艺顺序,确保施工质量和施工进度。
3. 连续施工原则:连续施工要求施工队伍在同一时间段内,连续不断地进行施工,避免停工、返工现象。
4. 均衡施工原则:均衡施工要求施工队伍在各个施工段上均衡地投入人力、物力、财力,确保施工进度。
5. 平行施工原则:平行施工允许不同施工段上的施工队伍同时进行施工,提高施工效率。
五、流水施工的实施步骤1. 施工准备阶段:进行施工图纸会审、施工组织设计、施工方案编制等工作。
2. 施工段划分阶段:根据施工工艺、施工顺序、施工空间等因素,合理划分施工段。
