园林景观施工界面划分
- 格式:doc
- 大小:30.00 KB
- 文档页数:2
施工界面划分说明红谷滩园林建设集团有限公司中标施工的吉安体育中心园林景观、亮化工程,施工范围为红线内(南面靠近吉安南大道市政绿化红线边沿,北面靠近1号路,西面靠近石塘边路,东面靠近东塘边路)所有园林绿化工程,景观照明工程,建筑亮化工程,景观硬质铺装、喷灌、排水工程。
一、园林绿化工程1、施工范围内的所有种植土回填(64000m³);2、施工范围内的所有园林绿化工程,包括清表外运、勘察现场、整理绿化用地、定点放线、乔灌木地被草皮种植与养护;(施工范围内有部分原有绿化施工,因效果不佳,且与现在施工图纸设计理念有偏差,故该部分原有绿化重新按照图纸施工。
)二、景观照明工程1、施工范围内的管道开挖、线管、电缆布置,土方回填,配电箱、控制箱等,还有户外高杆灯、中杆灯、庭院灯、草坪灯、树池泛光灯、埋地泛光灯、草坪灯等,已及电缆井。
2、红谷滩园林建设集团有限公司中标施工图纸内无路灯设计,清单内无路灯工程量,请业主确定路灯是否由红谷滩园林建设集团有限公司施工;三、建筑亮化工程1、施工范围内包含所有场馆的建筑亮化;线管、电缆布置,控制系统以及所有的配套系统。
四、景观硬质铺装、喷灌、排水工程1、施工范围内包含(入口铺装广场,体育馆主广场,透水混凝土园路,综合训练场入口台阶广场,游泳馆和网球馆周边大广场,体校内广场,全民健身中心园路,花坛、树池、台阶等)园建的清表,场地平整,基础开挖,垫层铺设和碾压,混凝土浇筑,石材铺装等;2、施工范围内包含原有河道土方回填,工程量由测绘院给出;3、施工范围内给水工程包括:绿化场地浇灌水管沟槽开挖、给水管道铺设,给水阀门、井、快速连接阀安装;4、施工范围内排水工程包括:排水沟槽开挖,管道布置,垫层,回填沙,雨水井,盲沟,排水沟等项目;5、施工范围内不包括工程量如下:a、红谷滩园林建设集团有限公司施工范围内无人行道以及主道路施工图,且中标清单内无此工程量,不在施工范围内;b、红谷滩园林建设集团有限公司施工范围内无非机动车停车场和残疾人停车场施工详图,且中标清单内无此工程量,不在施工范围内;c、红谷滩园林建设集团有限公司施工范围内,停车场铺装只有面层及碎石垫层做法,无进入停车场的道路工程量及施工图纸,此工程量不在红谷滩园林建设集团有限公司施工范围内,经洽商决定,所有停车场道路及停车位的工程均由市政道路施工单位完成,此部分工程量由市政道路施工单位计量。

园林工程施工界面划分一、园林工程施工界面划分的意义1. 提高施工效率:通过合理的界面划分,能够使不同工种之间的作业井然有序,避免由于工种交叉施工而产生的协调问题,提高施工效率。
2. 保证施工质量:不同工种在施工界面的划分明确,能够避免施工人员因为工作范围不明确而导致的施工质量问题,保证施工的质量。
3. 保障施工安全:通过合理的界面划分,能够避免不同工种之间的干扰和危险因素的交叉,保障施工的安全。
4. 降低施工成本:通过合理的界面划分,可以使施工过程中资源的利用更加充分,减少不必要的浪费,从而降低施工的成本。

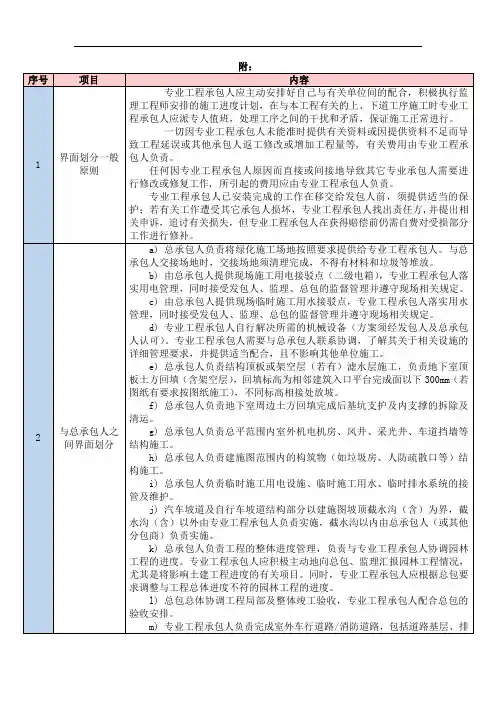

二、园林工程施工界面划分的原则1. 按照工程进度划分:将整个园林工程施工划分为不同的阶段,根据工程进度进行合理划分界面,确保施工进度的顺利进行。
2. 按照不同工种划分:将不同的施工工种按工作范围和施工内容划分在不同的界面中,减少工种之间的干扰,保证施工顺利进行。
3. 按照资源配置划分:根据施工资源的不同配置,将不同的资源工种划分在不同的界面中,有效利用好资源,提高施工效率。
4. 按照安全要求划分:根据施工安全要求,将危险性较高的工种划分在不同的界面中,采取相应的安全防护措施,保证施工安全。
三、园林工程施工界面划分的具体措施1. 制定施工计划:在开始施工前,应该制定详细的施工计划,并对施工界面进行合理划分,确定每个工种的工作范围和时间节点。
2. 划分工程区域:将整个园林工程划分为不同的区域,根据工程进度和工程特点,确定各个区域的施工界面。
3. 制定交底方案:在不同工种之间的交接处,应该制定详细的交底方案,明确各个工种之间的责任和工作内容,确保施工的顺利进行。
4. 加强监督管理:在施工过程中,应该加强对工种之间的协调和管理,保证不同工种之间的作业按照计划顺利进行。
5. 定期检查评估:定期对各个工种之间的协调和作业情况进行检查评估,及时发现问题并加以处理,保证施工的质量和安全。
四、园林工程施工界面划分的实施效果分析通过对园林工程施工界面划分的实施,能够提高施工效率,保证施工质量,保障施工安全,降低施工成本。

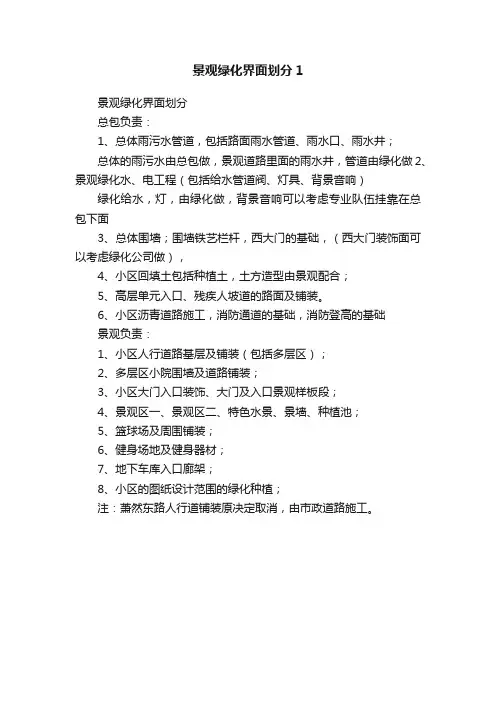

景观绿化界面划分1
景观绿化界面划分
总包负责:
1、总体雨污水管道,包括路面雨水管道、雨水口、雨水井;
总体的雨污水由总包做,景观道路里面的雨水井,管道由绿化做2、景观绿化水、电工程(包括给水管道阀、灯具、背景音响)绿化给水,灯,由绿化做,背景音响可以考虑专业队伍挂靠在总包下面
3、总体围墙;围墙铁艺栏杆,西大门的基础,(西大门装饰面可以考虑绿化公司做),
4、小区回填土包括种植土,土方造型由景观配合;
5、高层单元入口、残疾人坡道的路面及铺装。
6、小区沥青道路施工,消防通道的基础,消防登高的基础
景观负责:
1、小区人行道路基层及铺装(包括多层区);
2、多层区小院围墙及道路铺装;
3、小区大门入口装饰、大门及入口景观样板段;
4、景观区一、景观区二、特色水景、景墙、种植池;
5、篮球场及周围铺装;
6、健身场地及健身器材;
7、地下车库入口廊架;
8、小区的图纸设计范围的绿化种植;
注:萧然东路人行道铺装原决定取消,由市政道路施工。

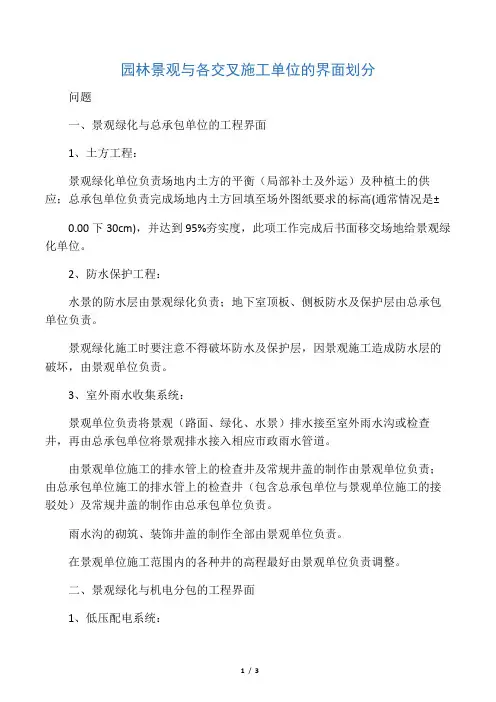

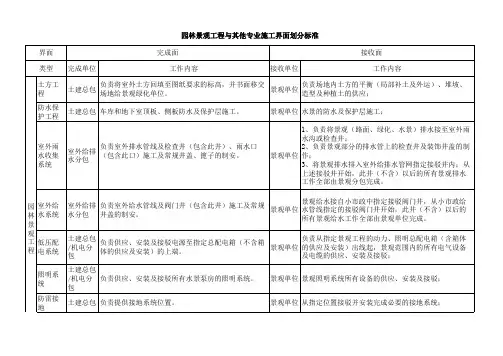

园林景观与各交叉施工单位的界面划分问题一、景观绿化与总承包单位的工程界面1、土方工程:景观绿化单位负责场地内土方的平衡(局部补土及外运)及种植土的供应;总承包单位负责完成场地内土方回填至场外图纸要求的标高(通常情况是±0.00下30cm),并达到95%夯实度,此项工作完成后书面移交场地给景观绿化单位。
2、防水保护工程:水景的防水层由景观绿化负责;地下室顶板、侧板防水及保护层由总承包单位负责。
景观绿化施工时要注意不得破坏防水及保护层,因景观施工造成防水层的破坏,由景观单位负责。
3、室外雨水收集系统:景观单位负责将景观(路面、绿化、水景)排水接至室外雨水沟或检查井,再由总承包单位将景观排水接入相应市政雨水管道。
由景观单位施工的排水管上的检查井及常规井盖的制作由景观单位负责;由总承包单位施工的排水管上的检查井(包含总承包单位与景观单位施工的接驳处)及常规井盖的制作由总承包单位负责。
雨水沟的砌筑、装饰井盖的制作全部由景观单位负责。
在景观单位施工范围内的各种井的高程最好由景观单位负责调整。
二、景观绿化与机电分包的工程界面1、低压配电系统:从指定景观工程的动力、照明总配电箱(含箱体的供应及安装)出线起,景观单位负责景观范围内的所有电气设备及电缆的供应、安装及接驳;机电分包单位负责供应、安装及接驳电源至指定总配电箱(不含箱体的供应及安装)的上端。
12、照明系统:景观单位负责景观照明系统所有设备的供应、安装及接驳;机电分包单位负责供应、安装及接驳所有水景泵房的照明系统。
3、防雷接地系统:景观单位从指定位置接驳并安装完成必要的接地系统;机电分包单位负责提供并接驳接地系统指定位置。
4、室外景观给水系统:从水景机房内指定给水点起景观单位负责所有水景、灌溉相关的给水设备、管道及其检查井的供应及安装;机电分包负责预留机房内和室外临时给水点(含水表及相关阀门的供应及安装)供景观单位接驳。
5、连接部分:景观给水系统、景观照明系统等与取水点、低压配电系统的连接部分由景观单位负责三、景观与幕墙分包的工程界面1、景观单位负责室外景观硬铺装与幕墙收口处的填缝、封胶;幕墙本身的填缝、封胶由幕墙分包单位施工。
