12月份实测实量合格率(海天建设)新城保利天地项目混凝土结构:98、164%1、截面尺寸:总共测点16个,合格16个,合格率100%2、墙面平整度:总共测点96个,合格88点,合格率91、66%3、墙面垂直度:总共测点96个,合格96点,合格率100%4、顶板水平高差:总共测点120个,合格119个,合格率99、16%5、楼板厚度:总共测点10个,合格10个,合格率100%混凝土合格率统计:(100%+91、66%+100%+99、16%+100%)/5=98、164% 砌体结构:96、458%1、平整度:总共测点80个,合格75个,合格率93、75%2、垂直度:总共测点80个,合格79个,合格率98、75%3、外门窗洞口尺寸:总共测点32个,合格31个,合格率96、875%砌体结构合格率统计:(93、75%+98、75%+96、875%)/3=96、458% 总计合格率:(98、164%+96、458%)/2=97、311%保利中央公园项目混凝土结构:95、916%1、截面尺寸:总共测点16个,合格16个,合格率100%2、墙面平整度:总共测点96个,合格93点,合格率96、875%3、墙面垂直度:总共测点96个,合格89点,合格率92、708%4、顶板水平高差:总共测点120个,合格120个,合格率100%5、楼板厚度:总共测点10个,合格9个,合格率90%混凝土合格率统计:(100%+96、875%+92、708%+100%+90%)/5=95、916% 砌体结构:99、583%1、平整度:总共测点80个,合格79个,合格率98、75%2、垂直度:总共测点80个,合格80个,合格率100%3、外门窗洞口尺寸:总共测点32个,合格32个,合格率100%砌体结构合格率统计:(98、75%+100%+100%)/3=99、583%抹灰工程:1、室内抹灰平整度:总共测点64个,合格62个,合格率96、875%2、室内抹灰垂直度:总共测点64个,合格62个,合格率96、875%3、室内阴阳角方正:总共测点48个,合格47个,合格率97、916%4、公区抹灰垂直度:总共测点45个,合格40个,合格率88、888%5、公区抹灰平整度:总共测点45个,合格45个,合格率100%6、公区阴阳角方正:总共测点24个,合格21个,合格率87、5%7、开间/进深:总共测点20个,合格20个,合格率100%8、户内门洞尺寸偏差:总共测点20个,合格20个,合格率100%9、户内门洞口厚度:总共测点8个,合格8个,合格率100%10、外门窗内侧墙体大小头偏差:总共测点8个,合格8个,合格率100%11、室内裂缝空鼓:总共测点40个,合格40个,合格率100%12、公区裂缝空鼓:总共测点20个,合格19个,合格率95%抹灰工程合格率统计:(96、875%+96、875%+97、916%+88、888%+100%+87、5%+100%+100%+100%+100%+100%+95%)/12=96、921% 总计合格率:(95、916%+99、583%+96、921%)/3=97、473%。
施工现场质量管理实测实量检查标准详细说明一、混凝土结构工程1、截面尺寸偏差指标说明:反映层高范围内剪力墙厚度、柱尺寸的偏差。
允许偏差值要求:现浇墙、柱、梁结构尺寸允许偏差为:+8mm、-5mm.超过该允许偏差记为不合格。
测量工具:5 米钢卷尺测量方法和数据记录(1)以钢卷尺测量同一面墙/柱截面尺寸,精确至毫米。
(2)同一墙/柱面作为1 个实测区,累计实测实量5 个实测区。
每个实测区从地面向上300mm 和1500mm 各测量截面尺寸1 次,选取其中与设计尺寸偏差最大的数,作为判断该实测指标合格率的1 个计算点。
2、表面平整度指标说明:反映层高范围内剪力墙、砼柱表面平整程度。
允许偏差值要求:表面平整度允许偏差为:8mm.超过该允许偏差记为不合格。
测量工具:2 米靠尺、楔形塞尺测量方法和数据记录:(1)剪力墙/暗柱:选取长边墙,任选长边墙两面中的一面作为1 个实测区。
累计实测实量5 个实测区。
(2)当所选墙长度小于3 米时,同一面墙4 个角(顶部及根部)中任取2 个角.按45 度角斜放靠尺,累计测2 次表面平整度。
这2 个实测值分别作为该指标合格率的2 个计算点。
(3)当所选墙长度大于3 米时,除按45 度角斜放靠尺测量两次表面平整度外,还需在墙长度中间水平放靠尺测量1 次表面平整度。
这3 个实测值分别作为判断该指标合格率的3 个计算点。
3、垂直度指标说明:反映层高范围内剪力墙、砼柱表面垂直的程度。
允许偏差值要求:垂直度允许偏差为:8mm(层高≦5m)、10mm(层高﹥5m)。
超过该允许偏差记为不合格。
测量工具:2 米靠尺测量方法和数据记录:(1)剪力墙:任取长边墙的一面作为1 个实测区。
累计实测实量5 个实测区。
(2)当墙长度小于3 米时,同一面墙距两端头竖向阴阳角30cm 位置,分别按以下原则实测2 次:一是靠尺顶端接触到上部砼顶板位置时测1 次垂直度,二是靠尺底端接触到下部地面位置时测1 次垂直度,这2 个实测值分别作为判断该实测指标合格率的2 个计算点。

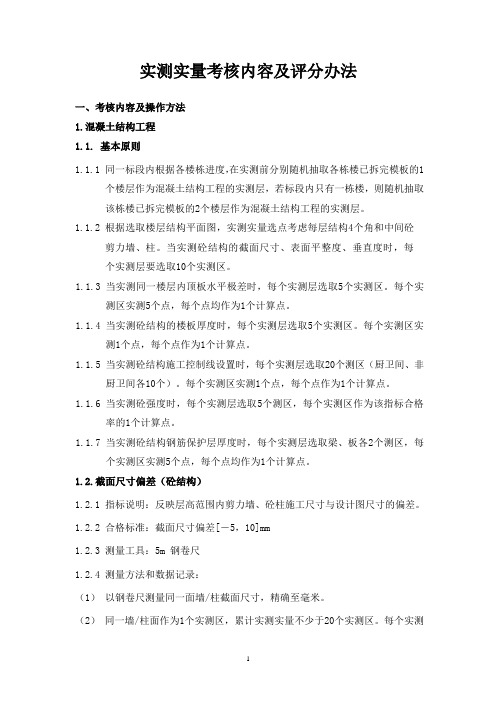

实测实量考核内容及评分办法一、考核内容及操作方法1.混凝土结构工程1.1. 基本原则1.1.1 同一标段内根据各楼栋进度,在实测前分别随机抽取各栋楼已拆完模板的1个楼层作为混凝土结构工程的实测层,若标段内只有一栋楼,则随机抽取该栋楼已拆完模板的2个楼层作为混凝土结构工程的实测层。
1.1.2 根据选取楼层结构平面图,实测实量选点考虑每层结构4个角和中间砼剪力墙、柱。
当实测砼结构的截面尺寸、表面平整度、垂直度时,每个实测层要选取10个实测区。
1.1.3 当实测同一楼层内顶板水平极差时,每个实测层选取5个实测区。
每个实测区实测5个点,每个点均作为1个计算点。
1.1.4 当实测砼结构的楼板厚度时,每个实测层选取5个实测区。
每个实测区实测1个点,每个点作为1个计算点。
1.1.5 当实测砼结构施工控制线设置时,每个实测层选取20个测区(厨卫间、非厨卫间各10个)。
每个实测区实测1个点,每个点作为1个计算点。
1.1.6 当实测砼强度时,每个实测层选取5个测区,每个实测区作为该指标合格率的1个计算点。
1.1.7 当实测砼结构钢筋保护层厚度时,每个实测层选取梁、板各2个测区,每个实测区实测5个点,每个点均作为1个计算点。
1.2.截面尺寸偏差(砼结构)1.2.1 指标说明:反映层高范围内剪力墙、砼柱施工尺寸与设计图尺寸的偏差。
1.2.2 合格标准:截面尺寸偏差[-5,10]mm1.2.3 测量工具:5m 钢卷尺1.2.4 测量方法和数据记录:(1)以钢卷尺测量同一面墙/柱截面尺寸,精确至毫米。
(2)同一墙/柱面作为1个实测区,累计实测实量不少于20个实测区。
每个实测区从地面向上300mm和1500mm各测量截面尺寸1次,选取其中与设计尺寸偏差最大的数,作为判断该实测指标合格率的1个计算点。
1.2.5 示例墙柱截面尺寸测量示意1.3.表面平整度(砼结构)1.3.1 指标说明:反映层高范围内剪力墙、砼柱表面平整程度。
1.3.2 合格标准:[0,8]mm1.3.3 测量工具:2米靠尺、楔形塞尺1.3.4 测量方法和数据记录:(1)剪力墙/暗柱:选取长边墙,任选长边墙两面中的一面作为1个实测区,累计实测实量不少于20个实测区。
抹灰工程质量验收标准及评定方法质量控制内容1 主控项目(1)抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水湿润。
(2)一般抹灰材料的品种和性能应符合设计要求.水泥凝结时间和安定性应合格.砂浆的配合比应符合设计要求。
(3)抹灰工程应分层进行,抹灰层与基层之间的各抹灰层之间必须粘结牢固,抹灰层无脱层、空鼓,面层无爆灰和裂缝。
2 一般项目(1)一般抹灰工程的表面质量应符合下列规定普通抹灰表面应光滑、洁净,接槎平整,分格缝应清晰。
(2)护角、孔洞、槽、盒周围的抹灰应整齐、光滑,管道后面抹灰表面平整。
(3)抹灰层总厚度应符合设计要求,水泥砂浆不得抹在石灰砂浆上,罩面石灰膏不得抹在水泥砂浆层上。
(4)一般抹灰工程质量的允许偏差:一般抹灰的允许偏差和检验方法2。
顶棚抹灰,本表第1项表面平整可不检查,但应顺平。
3 施工中常出现质量通病(1)门窗洞口、墙面等处抹灰空鼓、裂缝,其主要原因如下:1)门窗框两边塞灰不严,墙体预埋木砖间距过大或木砖松动,经门窗开关振动,在门窗框周边处产生空鼓、裂缝。
处理办法:设专人负责门窗框缝堵塞。
2)基层清理不干净或处理不当,墙面浇水不透,抹灰后,砂浆中的水分很快被基层(或底灰)吸收。
处理办法:认真清理和提前浇水。
3)基底偏差较大,一次抹灰过厚,干缩率较大。
处理办法:分层找平,每遍厚度宜为7~9mm。
4)配制砂浆和原材料质量不好或使用不当,必须针对不同基层配制不同的砂浆,同时加强对原材料的使用管理工作。
(2)抹灰面层起泡,有抹纹、开花(爆灰仔)。
主要原因有如下几点:1)抹完面层灰后,灰浆还未收水就压光,因而出现起泡现象.处理办法:适时掌握压光时间。
2)底灰过分干燥,又没有浇透水,抹面层灰后,水分很快被底层吸去,因而来不及压光,故残留抹纹。
3)淋制石灰膏时,对过大灰颗粒及杂质没有过滤好,石灰膏熟化时间短.抹灰后,继续吸收水分熟化,体积膨胀,造成抹灰面出现开花(爆灰仔)现象。
(3)抹灰表面不平,阴阳角不垂直,不方正.主要是抹灰前吊垂直,套方以及作灰饼不认真。
室内抹灰工程强制性标准一、实测实量指标二、质量风险三、质量控制要点(一)抹灰小样图根据图纸设计结构尺寸编制出开间/进深、户内门洞尺寸、户内门洞墙体厚度尺寸控制表做为贴灰饼的依据。
(二)基层处理1、挂网、甩浆前应将:墙体各种孔洞封堵、应修补结构缺陷、清理墙体表面杂物、高低差抹平;甩毛前未封堵螺栓孔挂网前高低差部位需补平 2、 抹灰前线盒内采用保温板填充或专用防护罩,有效避免抹灰时砂浆污染盒内。
(三)挂网1、挂网部位包括:室内砌筑墙与混凝土墙、砌筑墙与下反梁、烟道与墙体的接合处、室内管线暗埋开槽处;2、挂网部位应向各边延伸150mm ,搭接宽度不小于100mm ;3、抗裂网丝径不小于1.07mm ,网孔尺寸不大于25x25mm ,固定应牢固,钢丝网需热镀锌。
钢丝网网径过小两边延伸不足150mm (四)甩浆 1、甩浆前基层必须使用高压水枪冲洗干净,在墙面湿润的情况下甩浆,甩浆须涂布均匀,终凝后洒水养护;2、停止检查点:检查孔洞封堵、挂网位置、挂网宽度、甩浆效果,总包单位100%,监理抽查30%,甲方抽查10%。
(五)灰饼1、依据总包控制线及抹灰小样图打灰饼,保证开间/进深、户内门洞尺寸、内门洞墙体厚度尺寸满足要求;2、在抹灰墙面上,距顶棚和地面200~250mm 竖向范围内设不少于二行灰饼,各灰饼间横向间距不大于1.8m ,距墙阴角300mm 处必须设置灰饼,外门窗洞口处必须在两侧的上中下共设置6个灰饼;3、停止检查点:抹灰前利用灰饼检查开间/进深、户内门洞尺寸/厚度(开间/进深(±15mm );户内门洞尺寸偏差[-10,10]mm ;户内门洞口厚度[0,5]mm ),总包单位100%,监理抽查30%,甲方抽查10%。
总包控制线测距打灰饼(六)分层抹灰1、控制指标:墙面表面平整度[0,4]mm;墙面垂直度[0,4]mm;阴阳角方正[0,4]mm;顶棚(吊顶)水平度[0,10]mm;外窗内侧墙体大小头偏差[0,5]mm2、注意事项:楼层上存放砂浆应放在专门的器皿盛放(不能放在垫板上)、不能现场加水、初凝后不能使用;墙面抹灰严禁一次成活,在墙体湿润的情况下抹底灰,底灰表面扫毛或划出纹道,在墙面底灰抹完达六至七成干时方可进行面灰施工,如果底灰较干须浇水湿润;除窗口位置外,所有阳角水泥砂浆护角及踢脚部位抹灰须与墙面一起施工成活;分层抹灰,超过35mm抹灰层间加抗裂钢丝网。
抹灰工程质量验收标准及评定方法欧阳学文质量控制内容1 主控项目(1)抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水湿润。
(2)一般抹灰材料的品种和性能应符合设计要求。
水泥凝结时间和安定性应合格。
砂浆的配合比应符合设计要求。
(3)抹灰工程应分层进行,抹灰层与基层之间的各抹灰层之间必须粘结牢固,抹灰层无脱层、空鼓,面层无爆灰和裂缝。
2 一般项目(1)一般抹灰工程的表面质量应符合下列规定普通抹灰表面应光滑、洁净,接槎平整,分格缝应清晰。
(2)护角、孔洞、槽、盒周围的抹灰应整齐、光滑,管道后面抹灰表面平整。
(3)抹灰层总厚度应符合设计要求,水泥砂浆不得抹在石灰砂浆上,罩面石灰膏不得抹在水泥砂浆层上。
(4)一般抹灰工程质量的允许偏差:一般抹灰的允许偏差和检验方法注: 1.普通抹灰,本表第2项阴角方正可不检查。
2.顶棚抹灰,本表第1项表面平整可不检查,但应顺平。
3 施工中常出现质量通病(1)门窗洞口、墙面等处抹灰空鼓、裂缝,其主要原因如下:1)门窗框两边塞灰不严,墙体预埋木砖间距过大或木砖松动,经门窗开关振动,在门窗框周边处产生空鼓、裂缝。
处理办法:设专人负责门窗框缝堵塞。
2)基层清理不干净或处理不当,墙面浇水不透,抹灰后,砂浆中的水分很快被基层(或底灰)吸收。
处理办法:认真清理和提前浇水。
3)基底偏差较大,一次抹灰过厚,干缩率较大。
处理办法:分层找平,每遍厚度宜为7~9mm。
4)配制砂浆和原材料质量不好或使用不当,必须针对不同基层配制不同的砂浆,同时加强对原材料的使用管理工作。
(2)抹灰面层起泡,有抹纹、开花(爆灰仔)。
主要原因有如下几点:1)抹完面层灰后,灰浆还未收水就压光,因而出现起泡现象。
处理办法:适时掌握压光时间。
2)底灰过分干燥,又没有浇透水,抹面层灰后,水分很快被底层吸去,因而来不及压光,故残留抹纹。
3)淋制石灰膏时,对过大灰颗粒及杂质没有过滤好,石灰膏熟化时间短。
抹灰后,继续吸收水分熟化,体积膨胀,造成抹灰面出现开花(爆灰仔)现象。
抹灰工程实测实量指引1.1.基本原则1.1.1.实测前,根据同一标段内各楼栋进度随机选取处于抹灰阶段2-4套房作为抹灰工程的实测套房。
户数最多的房型为必选。
1.2.墙体表面平整度(抹灰工程)1.2.1.指标说明:反映层高范围内抹灰墙体表面平整程度。
1.2.2.合格标准:[0,4]mm1.2.3.测量工具:2米靠尺、楔形塞尺1.2.4.测量方法和数据记录:(1)实测区与合格率计算点:每一面墙作为1个实测区,累计15个实测区。
所选2套房实测区不满足15个时,需增加实测套房数。
每一测尺的实测值作为一个合格计算点。
(2)测量方法:同一实测区内●当墙面长度小于3米,在同一墙面顶部和根部4个角中,选取左上、右下2个角按45度角斜放靠尺分别测量1次,在距离地面20CM左右的位置水平测1次;●当墙面长度大于3米,在同一墙面4个角任选两个方向各测量1次,在墙长度中间位置增加1次水平测量,在距离地面20CM左右的位置水平测1次;●所选实测区墙面优先考虑有门窗、过道洞口的,在各洞口45度斜测一次;●以上各实测值作为合格率1个计算点。
(3)数据记录:同一实测区,一个实测值作为一个合格率计算点。
1.2.5.示例:1.3.墙面垂直度(抹灰工程)1.3.1.指标说明:反映层高范围抹灰墙体垂直的程度。
1.3.2.合格标准:[0,4]mm1.3.3.测量工具:2米靠尺1.3.4.测量方法和数据记录:(1)实测区与合格率计算点:每一面墙作为1个实测区,累计15个实测区;所选2套房实测区不满足15个时,需增加实测套房数;每一测尺的实测值作为一个合格计算点。
(2)测量方法:同一实测区内●当墙长度小于3米时,同一面墙距两端头竖向阴阳角约30CM位置,分别按以下原则实测2次:一是靠尺顶端接触到上部砼顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1次垂直度;●当墙长度大于3米时,同一面墙距两端头竖向阴阳角约30CM和墙体中间位置,分别按以下原则实测3次:一是靠尺顶端接触到上部砼顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1次垂直度,三是在墙长度中间位置靠尺基本在高度方向居中时测1次垂直度。
