电气部分强条执行记录
- 格式:doc
- 大小:350.50 KB
- 文档页数:23
升压站电气强条记录表一、介绍升压站是电力系统中的重要设备,用于将输送至升压站的低电压电能升高到更高的电压,以便长距离输送电能。
电气强条记录表是用于记录升压站电气设备的工作情况、维护记录等信息的表格。
本文将对升压站电气强条记录表进行全面、详细、完整且深入的探讨。
二、升压站电气强条记录表的重要性升压站电气强条记录表对于升压站的正常运行和维护具有重要意义。
通过记录升压站电气设备的工作情况,可以及时发现并解决设备故障,确保升压站的稳定运行。
同时,记录维护情况可以为设备维护提供参考,提高维护效率和质量。
三、升压站电气强条记录表的主要内容升压站电气强条记录表主要包括以下内容:1. 设备基本信息包括升压站名称、设备编号、设备型号、设备容量等基本信息。
这些信息是对设备进行唯一标识和管理的重要依据。
2. 运行情况记录记录升压站电气设备的运行情况,包括设备的运行状态、电压、电流、温度等参数。
运行情况的记录可以及时发现设备异常,为故障排除提供参考。
3. 维护记录记录对升压站电气设备进行的维护情况,包括维护日期、维护人员、维护内容等。
维护记录的记录可以了解设备的维护情况,为设备的维护计划和维护策略提供依据。
4. 故障记录记录升压站电气设备的故障情况,包括故障发生日期、故障类型、故障原因、故障处理措施等。
故障记录的记录可以分析设备的故障模式和故障原因,为设备的故障预防和故障处理提供参考。
四、如何填写升压站电气强条记录表为了保证升压站电气强条记录表的有效性和准确性,填写时需要注意以下几点:1. 及时记录在设备运行或维护过程中,要及时记录相关信息,避免遗漏或遗忘。
只有及时记录,才能及时发现设备问题并采取相应措施。
2. 准确记录记录时要准确、详细地描述设备的运行情况、维护情况和故障情况。
准确的记录可以为设备的分析和判断提供准确的依据。
3. 规范填写填写时要按照规定的格式和要求进行,确保记录的一致性和可读性。
规范的填写可以方便后续的查询和分析。
精心整理SZLX23输变电工程施工强制性条文执行记录表
开工前施工准备强制性条文执行记录表
编号:SZLX23-KGQSGZB-
SZLX23输变电工程施工强制性条文执行记录表
基础工程开工前强制性条文执行记录表
编号:SZLX23-JCGCKGQ-
编号:SZLX23-JCSG-BSJC-
SZLX23输变电工程施工强制性条文执行记录表
基础施工强制性条文执行记录表
编号:SZLX23-JCSG-TWJC-
SZLX23输变电工程施工强制性条文执行记录表
杆塔工程开工前强制性条文执行记录表
编号:SZLX23-GTGCKGQ-
SZLX23输变电工程施工强制性条文执行记录表
架线工程开工前强制性条文执行记录表
编号:SZLX23-JXGCKGQ-
SZLX23输变电工程施工强制性条文执行记录表
架线工程施工强制性条文执行记录表
编号:SZLX23-JXSG-
SZLX23输变电工程施工强制性条文执行记录表
35kV及以下架空电力线路架线工程施工强制性条文执行检查表
编号:SZLX23-35kV-JXGCSG-
SZLX23输变电工程施工强制性条文执行记录表
竣工投产前强制性条文执行记录表
编号:SZLX23-JGTCQ-
SZLX23输变电工程施工强制性条文执行记录表
架空送电线路工程施工安全强制性条文执行记录表
编号:SZLX23-XLAQ-。
世纪110kV开关站新建工程强制性条文执行记录表世纪110kV开关站新建工程电气施工项目部二〇一六年十一月输变电工程施工强制性条文执行记录表工程名称:世纪110kV开关站新建工程编号:2-1-1本表一式 3_份,由施工项目部填报,监理项目部存 1份,施工项目部存1份。
工程名称:世纪110kV开关站新建工程编号:2-1-2本表一式 3_份,由施工项目部填报,监理项目部存 1份,施工项目部存1份。
工程名称:世纪110kV开关站新建工程编号:2-1-3本表一式 3_份,由施工项目部填报,监理项目部存 1份,施工项目部存1份。
工程名称:世纪110kV开关站新建工程编号:2-2-1本表一式 3_份,由施工项目部填报,监理项目部存 1份,施工项目部存1份。
工程名称:世纪110kV开关站新建工程编号:2-2-2本表一式 3_份,由施工项目部填报,监理项目部存 1份,施工项目部存1份。
工程名称:世纪110kV开关站新建工程编号:3-1-1本表一式 3_份,由施工项目部填报,监理项目部存 1份,施工项目部存1份。
输变电工程施工强制性条文执行记录表工程名称:世纪110kV开关站新建工程编号:3-1-2本表一式 3_份,由施工项目部填报,监理项目部存 1份,施工项目部存1份。
工程名称:世纪110kV开关站新建工程编号:3-2-1本表一式3_份,由施工项目部填报,监理项目部存1份,施工项目部存1份。
工程名称:世纪110kV开关站新建工程编号:3-2-2本表一式3_份,由施工项目部填报,监理项目部存1份,施工项目部存1份。
工程名称:世纪110kV开关站新建工程编号:3-3-1本表一式 3_份,由施工项目部填报,监理项目部存 1份,施工项目部存1份。
工程名称:世纪110kV开关站新建工程编号:3-3-23份,由施工项目部填报,监理项目部存1份,施工项目部存1份。
工程名称:世纪110kV开关站新建工程编号:4-1-13_ 1份,施工项目部存1份。
前言电力工程建设的质量与安全是电力系统整体质量与安全的基础,是保证电力工业可持续健康稳定发展的基础。
电力工程建设标准强制性条文,是贯彻落实《建设工程质量管理条例》等法律法规的具体体现,是电力建设过程中参与建设活动各方应强制执行的技术法规性条文,是从源头上、技术上保证电力工程安全与质量的关键所在。
贯彻工程建设标准强制性条文是电力行业落实科学发展观、构建和谐社会的一项重要工作。
参与电力工程建设的各责任主体必须认真学习与贯彻落实强制性条文,以确保工程建设质量与安全。
工程建设标准强制性条文的执行与否关系到工程建设建筑、设备的质量安全和人民的生命安全,不论是否造成后果,都必须严格执行,在《建设工程质量管理条例》中,国家首次以法规形式,明确了强制性条文的法律地位,不执行工程建设强制性技术标准就是违法,并根据违反强制性技术标准所造成后果的严重程度,规定了相应的行政处罚措施。
为进一步增强对《强制性条文》的认识,提高贯彻实施强制性条文的自觉性,建立执行《强制性条文》的长效机制,保障电力工程质量和安全。
我们编制了这套火力发电工程建设强制性条文执行表格。
本套表格贯彻强制性条文,强制性执行的指导思想,体现强制性条文执行完整性、系统性、可操作性和事前、事中、事后全过程控制的原则。
从执行计划、执行记录、执行检查到验收汇总作了统一规定,编制了相应表格。
分别用于施工、设计、监理、建设单位的执行检查、验收监督管理,形成了执行强制性条文事前、事中和事后全过程控制的管理体系。
本套表格涉及相关专业较多,如有错漏,敬请同行提出宝贵意见,以便及时改正。
目录一.前言二.概述三.填写说明四.规范性引用文件五.强制性条文执行计划表六.强制性条文执行记录表七.强制性条文执行检查表八.强制性条文执行汇总表概述自国务院第279号令《建设工程质量管理条例》实施以来,建设部和国家电监会办公厅相继颁发了《实施工程建设强制性标准监督规定》以及《关于组织开展电力工程建设标准强制性条文实施情况检查的通知》办输电(2006)8号等文件,要求在工程建设过程中严格执行工程建设标准强制性条文。
兴安波源3052化肥66KV总降工程强制性条文计划(电气调试部分)中化二建集团电议安装工程有限公司兴安博源3052化肥项目2016.11建设单位批准:____________ ________年____月____日监理单位审核:____________ ________年____月____日调试单位编写:____________ ________年____月____日目录1、工程概况 (3)2、编制目的 (3)3、编制依据 (3)4、施工强制性条文实施措施 (3)4.1、基本规定 (3)4.2、强条实施方法 (4)4.3、强制性条文培训计划 (6)附表: (7)A 施工强条实施计划表 (7)B 电气施工强条执行记录表 (7)1、工程概况1.1工程建设规模兴安波源3052化肥66KV总降工程:66KVGIS共7个间隔,2台66KV 主变,22面10KV高压柜,2台接地变,8组电容器。
2、编制目的强制性条文(以下简称强条)是现行工程建设国家标准和行业标准中涉及人民生命财产安全、人身健康、环境保护和其他公众利益的内容,引入强制性条文的所有条文都必须严格执行。
为了在工程建设施工过程中全面贯彻落实强制性条文,强化工程建设安全质量意识,力求实现工程建设总目标,圆满完成施工承包合同,加强公司建设全过程控制,强化安全质量责任,规范安全质量行为,确保总降工程建设质量,保证电网安全。
3、编制依据GB50150-2016 电器装置安装工程电气设备交接试验标准4、施工强制性条文实施措施4.1、基本规定4.1.1加强项目内部质量管理,制定严格执行强制性条文的管理制度,有关工程管理及技术人员必须熟悉、掌握强制性条文。
4.1.2 工程建设过程中,参应按计划严格执行强制性条文,如有不符合强制性条文规定的,应及时改正.4.1.3在施工过程中如发现勘察设计有不符合强制性条文规定的,应及时向监理、业主代表或建设单位提出书面意见和建议。

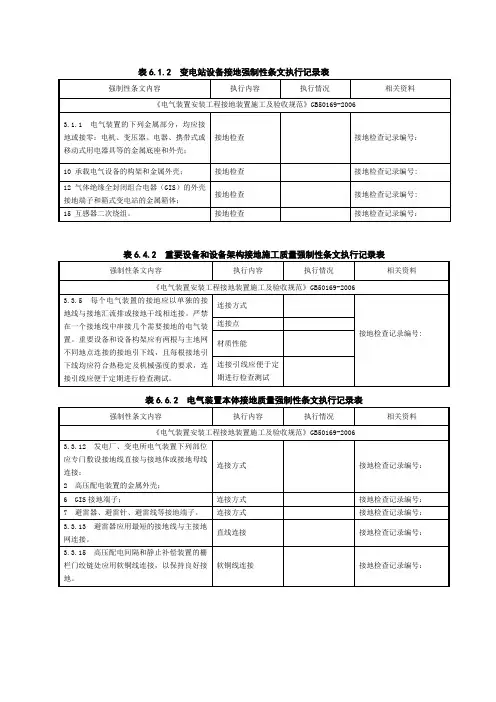

表6.1.2 变电站设备接地强制性条文执行记录表强制性条文内容执行内容执行情况相关资料《电气装置安装工程接地装置施工及验收规范》GB50169-20063.1.1 电气装置的下列金属部分,均应接地或接零:电机、变压器、电器、携带式或移动式用电器具等的金属底座和外壳;接地检查接地检查记录编号:10 承载电气设备的构架和金属外壳;接地检查接地检查记录编号: 12 气体绝缘全封闭组合电器(GIS)的外壳接地端子和箱式变电站的金属箱体;接地检查接地检查记录编号: 15 互感器二次绕组。
接地检查接地检查记录编号:表6.4.2 重要设备和设备架构接地施工质量强制性条文执行记录表强制性条文内容执行内容执行情况相关资料《电气装置安装工程接地装置施工及验收规范》GB50169-20063.3.5 每个电气装置的接地应以单独的接地线与接地汇流排或接地干线相连接。
严禁在一个接地线中串接几个需要接地的电气装置。
重要设备和设备构架应有两根与主地网不同地点连接的接地引下线,且每根接地引下线均应符合热稳定及机械强度的要求,连接引线应便于定期进行检查测试。
连接方式接地检查记录编号: 连接点材质性能连接引线应便于定期进行检查测试表6.6.2 电气装置本体接地质量强制性条文执行记录表强制性条文内容执行内容执行情况相关资料《电气装置安装工程接地装置施工及验收规范》GB50169-20063.3.12 发电厂、变电所电气装置下列部位应专门敷设接地线直接与接地体或接地母线连接:2 高压配电装置的金属外壳;连接方式接地检查记录编号:6 GIS接地端子;连接方式接地检查记录编号:7 避雷器、避雷针、避雷线等接地端子。
连接方式接地检查记录编号:3.3.13 避雷器应用最短的接地线与主接地网连接。
直线连接接地检查记录编号:3.3.15 高压配电间隔和静止补偿装置的栅栏门绞链处应用软铜线连接,以保持良好接地。
软铜线连接接地检查记录编号:强制性条文内容执行要素执行情况相关资料《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-19902.3.2 当含氧量未达到18%以上时,人员不得进入。
表4.1.2断路器施工强制性条文执行记录表
表4.2.2电力变压器施工强制性条文执行记录表
表4.3.2母线施工强制性条文执行记录表
表4.4.2互感器施工强制性条文执行记录表
表5.0.2电缆施工强制性条文执行记录表
表6.1.2变电站设备接地强制性条文执行记录表
表6.4.2重要设备和设备架构接地施工强制性条文执行记录表
表6.5.2电缆接地施工强制性条文执行记录表
表6.6.2电气装置本体接地施工强制性条文执行记录表
表6.7.2变电站附属及二次设备接地施工强制性条文执行记录表
表6.8.2接地体焊接施工强制性条文执行记录表
表6.10.2避雷针(带、网)施工强制性条文执行记录表
表6.14.2配电装置接地施工强制性条文执行记录表
表8.0.2盘、柜安装施工强制性条文执行记录表
表
8.1.2蓄电池施工强制性条文执行记录表
表10.0.2低压电气设备施工强制性条文执行记录表
表13.2.2电力变压器试验强制性条文执行记录表
表13.3.2电抗器及消弧线圈试验强制性条文执行记录表
表13.4.2互感器试验强制性条文执行记录表
表13.6.2六氟化硫断路器试验强制性条文执行记录表
表13.8.2电力电缆线路试验强制性条文执行记录表
表13.9.2避雷器试验强制性条文执行记录表
表13.11.2接地装置试验强制性条文执行记录表
表4.1.2变电站工程施工安全强制性条文通用部分执行记录表
表4.3.2变电站工程施工安全强制性条文执行记录表。
兴泰晟东鹏博大屋顶4.61MW分布式光伏项目强制性条文检查实施计划(检查记录表、汇总表)常州正衡电力工程监理有限公司2017年6月批准: 审核: 编制:电力工程建设执行强制性条文,是贯彻落实《建设工程质量管理条例》、《建设工程安全生产管理条例》、《建设工程勘测设计管理条例》等法律法规的具体体现,是工程建设过程中应强制执行的技术法规,是从源头上、技术上保证该工程安全与质量的关键所在。
贯彻工程建设标准强制性条文要认真执行《电力建设施工质量验收阶段监督管理国家强制性工作标准》 ,以确保工程建设的质量与安全。
一、编制的目的二、适用范围三、编制依据四、执行计划组织机构 职责 五、建立必要的管理制度学习培训制度 六、检查计划施工强条实施计划表 施工强条执行检查表 七、强制性条文流程:一、编制的目的为了在本工程建设过程中,强化贯彻执行国家质量安全法律法规和强制性技术标准的执行力度,确保工程建设的质量和安全,实现工程创优达标和国优工程的目标,促进各专业严格贯彻和认真执行强条的具体落实,特编订本实施检查计划。
二、适用范围本计划适用于兴泰晟东鹏博大屋顶 分布式光伏项目三、编制依据《建设工程质量管理条例》 国务院令第 号《建设工程安全生产管理条例》 国务院令第 号《生产安全事故报告和调查处理条例》 国务院令第 号 《特种设备安全监察条例》 国务院令第 号《电气装置安装工程接地装置施工及验收规范》 —《关于开展电力工程建设标准强制性条文实施情况检查的通知》(国家电监会办公厅、建设部办公厅电输( ) 号) 《输变电工程建设标准强制性条文实施管理规程》国家电网科〔 〕 号)《电力建设工程质量监督检查大纲》(火电、送变电部分 ))《实施工程建设强制性标准监督规定》(建设部令第 号 年 月 日))《电力建设安全工作规程》(第一部分:火力发电厂)《工程建设标准强制性条文》电力工程部分 版《工程建设标准强制性条文》房屋建筑部分 版)《电气装置安装工程质量及评定规程》)国家及行业有关电力工程建设的技术与管理方面的规范、规程、标准。
工程施工强制性条文执行记录表
工程名称:中电投柯坪四期20MWp光伏并网发电项目编号:SBLZ20-001
工程施工强制性条文执行记录表
工程名称:中电投柯坪四期20MWp光伏并网发电项目编号:SBLZ20-003
工程施工强制性条文执行记录表
工程名称:中电投柯坪四期20MWp光伏并网发电项目编号:SBLZ20-004
工程施工强制性条文执行记录表
工程名称:中电投柯坪四期20MWp光伏并网发电项目编号:SBLZ20-005
工程施工强制性条文执行记录表
工程名称:中电投柯坪四期20MWp光伏并网发电项目编号:SBLZ20-006
工程施工强制性条文执行记录表
工程名称:中电投柯坪四期20MWp光伏并网发电项目编号:SBLZ20-007
工程施工强制性条文执行记录表
工程名称:中电投柯坪四期20MWp光伏并网发电项目编号:SBLZ20-008
工程施工强制性条文执行记录表
工程名称:中电投柯坪四期20MWp光伏并网发电项目编号:SBLZ20-009
工程施工强制性条文执行记录表
工程名称:中电投柯坪四期20MWp光伏并网发电项目编号:SBLZ20-010
工程施工强制性条文执行记录表
工程名称:中电投柯坪四期20MWp光伏并网发电项目编号:SBLZ20-011
工程施工强制性条文执行记录表
工程名称:中电投柯坪四期20MWp光伏并网发电项目编号:SBLZ20-012
工程施工强制性条文执行记录表
工程名称:中电投柯坪四期20MWp光伏并网发电项目编号:SBLZ20-013
工程施工强制性条文执行记录表
工程名称:中电投柯坪四期20MWp光伏并网发电项目编号:SBLZ20-014
工程施工强制性条文执行记录表
工程名称:中电投柯坪四期20MWp光伏并网发电项目编号:SBLZ20-015
工程施工强制性条文执行记录表
工程名称:中电投柯坪四期20MWp光伏并网发电项目编号:SBLZ20-016
工程施工强制性条文执行记录表
工程名称:中电投柯坪四期20MWp光伏并网发电项目编号:SBLZ20-017
工程施工强制性条文执行记录表
工程名称:中电投柯坪四期20MWp光伏并网发电项目编号:SBLZ20-018
工程施工强制性条文执行记录表
工程名称:中电投柯坪四期20MWp光伏并网发电项目编号:SBLZ20-019
工程施工强制性条文执行记录表
工程名称:中电投柯坪四期20MWp光伏并网发电项目编号:SBLZ20-020
工程施工强制性条文执行记录表
工程名称:中电投柯坪四期20MWp光伏并网发电项目编号:SBLZ20-021
工程施工强制性条文执行记录表
工程名称:中电投柯坪四期20MWp光伏并网发电项目编号:SBLZ20-022
工程施工强制性条文执行记录表
工程名称:中电投柯坪四期20MWp光伏并网发电项目编号:SBLZ20-022续1
工程施工强制性条文执行记录表
工程名称:中电投柯坪四期20MWp光伏并网发电项目编号:SBLZ20-023。
