建筑工程施工技术资料管理计划中建一局.docx
- 格式:docx
- 大小:41.90 KB
- 文档页数:15
施工技术资料管理
(一)技术资料管理目标
本工程工程质量目标:确保市优,誓夺鲁班奖。
根据质量目标,确定本工程的技术资料目标:严格按结构长城杯的要求编目、整理。
要求:1.严格按北京市建委颁发的(96)京建质字第418号文件进行编制、收集、整理。
2.齐全、真实、字迹清楚。
3.表格使用正确,填写格式符合要求。
4.签字手续齐全,横竖互相交圈。
5.收集、整理及时,分门别类组装。
6.编目科学,易于管理,归档正确。
(二)技术资料管理
1.技术资料的管理由项目总工程师薛鹏负责。
设专职技术资料员一名。
2.及时向建设单位索取工程的前期资料如:建设工程规划许可证,建设工程开工许可证,地质勘察报告等。
3.施工过程中各专业人员所承担的任务进行分工,明确职责,确保技术资料的真实、及时、完整、签字齐全。
4.对日常的资料进行定期和不定期的检查,对出现的问题进行及时整改。
5.指导各专业分包施工单位,做好各自的技术资料;竣工前统一交总包进行归档整理,并统一移交建设单位和城市档案馆。
建筑工程施工技术资料管理计划-中建一局编制:中国建筑一局(集团)有限公司二〇一七年一月目录一、工程概况 (1)二、指导文件: (1)三、文档的分类 (1)四、法规、规范管理 (2)五、施工组织设计、技术方案、管理方案的管理 (2)六、图纸与变更洽商管理及其可追溯性、及时性的相关要求 (4)七、工程联系单的管理 (5)八、现场总体照片的收集及月报表、节能减排数据收集整理、项目大事记. (6)九、关于施工日记及其及时性与可追溯性等 (6)十、关于隐蔽资料及其可追溯性等要求 (7)十一、关于人防资料 (7)十二、关于资料的真实性等 (7)十三、其它方面 (8)十四、浙江省建筑工程质量验收资料 (10)建筑工程施工技术资料管理计划-中建一局本文针对项目各层次内部之间及项目部与业主、监理、上级公司及各政府职能部门文件往来收发的管理所制定,并结合项目实际情况及借鉴其他兄弟项目资料管理的成功经验,以保证文件处于可控状态、文件能按流程贯彻落实.总的原则为确保信息交流及时有效,加强项目各部门及项目与外部的沟通.保证资料的可追溯性、及时性、准确性、保密性等;为今后的索赔与反索赔作好充分的准备;并达到随时可以迎接任何类型的上级检查及观摩.同时保证竣工后资料的及时移交,杜绝竣工验收时由于资料的原因,造成备案时间的延迟.资料室的设置,并配置专职资料员.资料员的分工:1人负责资料的归档、具体管理及资料合规性检查,1人负责收发文及相关处理,当工作的内容有部分穿插,应注意各有侧重.项目部可以在必要的时候对具有重要职能部门或涉密部门内配置部门资料员.项目的工程技术资料由技术部经理按本方案内容进行每月一次的资料排查,将存在的问题汇总报项目总工.一、工程概况1.1、本工程项目名称浙江省杭州市华为杭州生产基地改扩建总承包工程,工程地点位于杭州市滨江区,西临六合路,南接新和路,北靠钱塘江大桥,用地面积为132938m2,总建筑面积103017㎡(地上建筑面积78203㎡,地下建筑面积24814㎡).其中:1号楼软件交付中心,地上三层;2号楼软件生产及测试中心,地上二层,地下二层(局部一层);3号楼河边餐厅,地上二层,地下一层.二、指导文件:《建筑工程施工质量验收统一标准》(GB50300-2013)《建设工程监理规范》(GB50319-2000)《建设工程文件归档整理规范》GBT50328-2001《建筑工程资料管理规程》JGJ/T185-2009浙江省建筑工程技术资料管理系统(电子资料软件)其他相关法律法规三、文档的分类1、按内容分为:①法律、法规;②施工组织设计、技术方案、管理方案;③图纸与变更文件;④浙江省建筑工程技术资料;⑤竣工资料;⑥其他文件(内部文件、一定途径的外来文件、公开性外来文件)2、按记录形式分为:书面、电子版本、公共网页.四、法规、规范管理1、法律、法规①包括国家和地方有关工程施工、环境保护、职业健康安全方面的法律、法规和行政规章;②技术部负责收集、识别与本项目适用的相关法律法规并编制“有相关法律法规要求和其它要求目录”(与施工用书籍分开编目,格式见后附样表,编目表存放于专门的塑料文件夹中并按统一格式做好标识)供项目人员查找使用,并确定法律法规要求和其它要求与环境因素的关系;③由技术部组织相关人员学习并贯彻落实.2、标准、规范①标准、规范包括国家、地方和行业颁布的有关工程施工、和环境保护、职业健康安全方面的各类技术规范标准、规程、标准图集等;②技术部负责收集有效“标准、规范”并编制清单目录供其他相关部门查找使用;③技术部质量部组织相关人员学习并贯彻落实相关标准、规范.④作废的法律、法规和标准、规范由项目资料员统一加盖“作废”章或直接在作废处标注“作废”.⑤图集及规范均应进行编目(格式见后附样表),编目表存放于专门的塑料文件夹中并按统一格式做好标识,对新购进的书籍当天必须增加进编目中;⑥书籍借阅应进行登记(借阅登记表格式附后样表)五、施工组织设计、技术方案、管理方案的管理1、除施组正文内容用5号字外,其余方案正文均用小4号字,施组及方案应有统一的页眉页脚,页脚必须标注页码,并统一放置于右下角.页眉应有“中国建筑第二工程局有限公司”的标识、方案名称、编制人、编制日期及方案编号.根据局沪底线管理规定,所有方案双面打印,其中封面、目录单页打印.另外需注意方案中的日期格式(包括所有资料的签字格式)应统一按国标要求如:2013年05月01日.签字时日期不应漏签.此项的合理性由资料员负责检查和提醒.2、方案电子版中第一页为方案封面,第二页为方案内部审批页,第三页为方案报监表格,较大型方案应设置目录,页数少的方案可不设置目录.做到与电子版的统一及完整性.每一个方案完成后均放置于一个文件夹中,文件夹应按方案的名称进行命名.有技术交底及安全交底的方案,应将技术及安全交底文本归于同一个文件夹中.各方案员应对方案报监及报局的审批流程以及最后的归档的整个流程进行跟踪过问,做到心中有数.3、方案员编制方案时应到资料员处申请方案编号,资料员即时将方案名称及编号写进方案编目台帐表中(方案编目见附表)4、关于内部审批页:报至局(沪)的方案中应附内部审批页7份,经项目相关部门等签字后进行复印后盖项目公章,方案封面及报监页也应盖项目公章;通常情况下无论大小方案,只要是成册的有编号的方案,均应交局(沪)审批,报局(沪)审批前应先报项目总工进行确认是否上报,经总工认为须报到局(沪)的方案由收发文员负责归集并快递至局(沪),方案报监理及报局(沪)应同时进行,不得延误(延隔时间不得超过1天),保证资料的及时性,方案应统一进行编号,并由负责归档的资料员进行及时编目:根据质监站的交底,方案尤其是重要方案均应项目经理审批签字.方案审批签字应真实.方案均应由技术部经理审核完成后,再交由项目总工审核并签字.所有的方案在审批完成后,均应将监理审批页、公司审批页、项目审批页与方案一起一并进行装订,归档,完善后发出至各部门,以达到贯标检查的要求,此项工作由负责收发文的资料员落实.(根据规定方案应在全部审批完成后才能下发,但由于工程工期的特殊情况,按此进行变通)5、审批过程中提出的及实施过程中确定的修改意见,任何人员不得随意销毁,编制人员应按附页的形式进行补充、完善和修改,对需要再次报批的进行报批,并保存报批记录;方案编制时应多结合分包专业人员的意见,存优去劣,保证方案的可操作性,保证方案的经济合理、安全适用性.6、施工技术交底书(或作业指导书)由该方案编制人员根据方案编制,其中内容着重强调重点注意事项,并组织技术及安全交底,填写交底日期,作好交底签字记录,大型重要方案交底应通知项目技术负责人参加.小型技术方案未涉及安全事宜的可不单独作安全交底记录,但技术交底中应有相关安全的说明事项.小型方案(如几页纸)可不作单独的交底,在方案上留置签收记录即可;技术交底资料应单独装档案盒并明确标识;项目总工负责对施组进行技术总交底和安全总交底.方案员负责对各自编制的方案进行交底,现场工长负责进行各分项施工的技术交底及安全交底,均应有统一格式的书面资料及签字,并存放于资料员处归档.有照片资料的技术交底,应将有代表性的照片资料附于交底书后进行存档.7、方案的发放范围见“图纸、文件处理确认书”(附后);所有方案均应发放书面文件,并在方案封面下附上监理及内部审批页.保证方案的完整性以符合贯标要求.8、所有方案完成后均应由方案员将电子版存档备份,一个方案对应一个电子文件夹,文件夹应按方案名称进行标识.方案如有更新,必须相应更新电子版的备份.六、图纸与变更洽商管理及其可追溯性、及时性的相关要求1、由于万达项目边设计边施工,边施工边修改的特殊情况,变更作废的图纸较多,对作废的图纸必须用作废处理卡进行处理(作废处理卡格式附后).图纸是否作废由技术部经理核实并在作废处理卡上签发.作废的图纸及变更统一加盖“作废”章,并及时收回或销毁(资料室、商务部应至少保存一套用于存档结算,其实可作销毁处理,避免误传).作废处理卡按时间先后成册并装入文件夹中进行标识,以备索赔之用.作废处理卡还可以对丢失的作废文件进行记录并分清责任.2、内部存档图纸应按折图要求统一折叠成标准格式(不须装订的手风琴式),资料员应学习如何折图.3、图纸与变更的发放均须及时通知项目总工,如没有特殊情况(应口头汇报),均按“图纸、文件处理确认书”上的范围进行发放;有业主签字的原件应存档.需要进行复印的图纸或加晒的图纸,均用台帐形式进行记录,写明图名、图幅、单价、总价、发图去向.4、由于从业主处领取的图纸均没有业主盖章(业主口头承诺以后统一盖章),有的图纸签了字而没有日期,为了保证文件的可追溯性和有效性,资料员应以适当的方式及时请业主签上日期,对没有有效签字的图纸,我方资料员应负责及时联系对口的业主资料员落实签字事宜;对没有业主有效签字的图纸及文件且资料员也没有将此情况反映至项目总工,应对资料员追查责任并处罚,资料员应负责记录好每次图纸收文台帐,台帐内容应至少有如下内容:图纸名称及编号,发图日期,份数,是否有有效签字,图纸是否是蓝图等情况(见后附样表).以备日后对图纸份数不足、图纸延期及变更频繁使工程难度系数增大等索赔提供索赔依据.另外,资料员在业主发文签收时应注意按当时时间及份数进行签收.5、对所有图纸、变更文件等,资料员应在第一时间进行发放,以免影响现场施工;按项目总工确定的发放范围发放,并做好收发文登记、签收.图纸及文件内部下发时,应统一在右下角盖受控章及部门人员的编号,发文章上的发文日期应准确清晰,受控章的盖制应工整水平.6、图纸、设计变更、图纸会审等,除留一份作资料保存外,其余按规定范围处置;收发文本注意保存,不得遗失.原则上资料室里所有封卷资料不得外借.7、图纸会审纪要由设计单位、建设单位、监理及施工单位会签盖章后生效,由项目技术负责人签字确认后,原件存档,由资料员按图纸发放范围发放;图纸会审应按资料软件上的统一格式制作(见样表),有建设单位或设计单位提供表格的依上述单位表式为主.8、因本工程的特殊性,所有变更内容会由业主以工程联系单的形式直接签发,所以每一份公文必须要有业主代表的有效签字.9、设计变更、图纸会审下发后,图纸持有者应在图纸上被修改的地方用红笔进行标注,尤其是工程部、质检部及技术部应安排专人落实此项工作.七、工程联系单的管理1、在实际施工中,业主对我方的发文基本是以工程联系单的形式进行发文,对于现场口头通知的一些涉及工程的事项,我方人员应委婉拒绝,并提请发书面工程联系单进行明确.任何人不得随意接受业主口头施工指令,涉及变更的对分包的签证应有对应的业主签证单.2、对分包的工作安排及管理,尽量以书面形式,如工程联系单、整改单的形式进行,将我方的管理留下可追溯的痕迹.方便我方的索赔及对分包的反索赔.同时也是我方人员管理到位的一种具体体现.3、公文的对外发放必须有统一的格式,统一的编号,所有序号均由资料员统一排序.在资料文件发放前各部门的公文均需由分管部门的项目领导班子成员确认后方可发放,对各部门均可以根据自己分管的实际情况发出工程联系单,但应该有统一联系单编号管理,如:技术部的JS-XX ,质检部的ZL-XX等).资料员应及时进行排序、登记并跟踪及时发放.所有对业主及监理单位的公文均要先报项目经理审阅,经同意后方可发出,未经项目经理审批任何部门、人员不得以项目名义对业主或监理发文.4、对业主和分包的工程联系单应盖项目章.盖章应工整清晰,且盖于签字处.5、对外的工程联系单原件应存档1份,并应在第一时间及时编目(编目格式见后附样表),编目内容至少应有联系单的编号、发文日期、主要内容等;对分包及对业主的联系单应分开归放;放于资料柜中应装盒并作统一格式的标签标识,以方便查找.资料员负责对发出联系单的编号及合规性、错别字进行检查.八、现场总体照片的收集及月报表、节能减排数据收集整理、项目大事记.1、为了对今后的索赔及工程技术资料提供影像数据,项目每周进行不少于一次的工程照片的收集,由工程部核实,重点拍摄工地全景及重点施工部位,未拆迁房屋情况等.并由计划部负责编制项目月报上报局(沪).照相机应设置好准确的日期并印于照片上,每次的照片应及时备份于移动硬盘中,并按日期命名相应的照片文件夹.2、技术部负责季度的节能减排报表的编制,并上报局(沪),存档1份.3、项目计划员记录项目的大事记要,比如图纸发放是否滞后,现场拆迁的滞后情况,其它影响工程工期的各种情况,工程目前的进展情况,以工期为主线将重要事件进行罗列,以方便今后的索赔.大事记应以表格形式进行记录,大事记完成后由项目领导审核以补充遗漏,并保存于专门的文件夹中.九、关于施工日记及其及时性与可追溯性等1、施工日记应按标准、统一的格式使用,施工日记应尽量真实全面地反映当天的施工情况,满足资料可追溯性的要求,主要内容应至少包括:天气、温度、工种及人数,施工情况,材料机械进场数量、试验报告及编号、现场突发情况等,还可以记上发图时间,其它大事件等,为索赔准备充分的资料依据.2、各段工长负责记录各施工区段的施工日记,施工日记一般按工段分类记录,不能因工长换岗而改变.日记内容应真实,如:不要出现同一天不同工长的天气情况不一致的现象,如:不要出现钢筋没绑扎就浇筑混凝土的情况.3、施工日记应力求及时,杜绝写回忆录的情况发生,施工日记应于每月完成之前交资料室汇总存档,如有未能及时提交的,资料员于下月初负责进行催要,并发部门工作联系单进行督促(其它资料的收集也应采用这种办法),部门工作联系单应限定期限,并上报项目经理,作为工作绩效考评的依据,如果由于资料员没有及时催要而发生施工日记长时间滞后的情况,相关责任由资料员承担.十、关于隐蔽资料及其可追溯性等要求1、隐蔽资料的填写应格式统一,符合隐蔽资料的可追溯性,比如钢筋隐蔽资料应注意填写钢筋的规格、型号、数量、试验报告编号、埋件情况、所用主要图纸等内容.验槽记录应画出平面位置及详图,并应有相关尺寸标注,说明土质情况等等.2、隐蔽及相关资料责任人应对其所做资料的全过程进行跟踪负责,比如报监,是否在监理处还未签字,并负责催要等,防止资料的中间环节的脱节.3、负责归档的资料员应根据现场进度情况及时收集所需的工程资料,应依据检验批区段的划分对资料的完整性及合规性进行检查,对不合要求的资料要求整改,对资料做到心中有数.十一、关于人防资料1、工程资料的编制统一使用浙江省建筑工程技术资料管理系统和浙江省安全资料管理系统进行制作.2、人防部分应另外单独编制人防资料以交人防档案馆.3、人防资料的编制应联系人防质检站及人防档案馆,进行沟通,避免资料的返工,应提请业主明确是哪一家人防质检站及人防档案馆.4、人防资料应至少保留4套原件.十二、关于资料的真实性等1、为了满足资料真实性的要求,也为了为以后申报优质工程及别的奖项目做准备,资料签字应由本人签字,严禁代签.2、根据质监站的交底,很多地方必须要项目经理本人签字才能符合资料的要求,才能达到创优资料的标准,由于项目经理公务繁忙而不能及时签字的,应采取相关办法:建议如下:方法一:常规资料需要签字时,由收发文员负责签章.重要文件,应按正规流程,不得随意签字.方法二:其它资料,如隐蔽工程及其它检验批资料,也可按上述的办法处理,但事后必须向总工汇报.由收发文员统一保管,对需要的人员发放复印的签好字的空白表格,并进行领用登记.对工程联系单等较重要的对外文件,如果项目领导不在现场,也可按上面的办法处理,但涉及经济的文件须电话告知项目领导,经确认后决定是否发出.3、项目的总体目标是创优及达到观摩工地的标准,现场是一方面,资料的美观特色也应是一大亮点.资料的编制应做到精细,真实、美观、及时、符合要求.十三、其它方面1、资料及书籍的借阅:①存档资料由于其具有唯一性和不可替代性,原则上不允许任何人借出;②原则上不允许外部人员借阅书籍;③项目人员借阅书籍规范等应填写借阅登记,资料员负责建立文件资料借阅登记台帐(格式见附页),资料员负责及时进行追索,对丢失的书籍应由责任人赔偿.需查询的存档资料不得拿出资料室;2、书籍及各种资料应分门别类、分类存放于资料柜中,并及时编制索引或卡片,以方便随时检索及快速查找;存档文件夹、盒应统一,力求美观.资料员不得随处搁置资料,对由于工作疏忽而丢失资料的,视情节予以处罚.3、竣工资料的收集、整理、组卷按地方政府或行业的有关规定执行;资料员应及时与业主沟通,请业主明确资料归档的档案馆.以便及时与档案馆对接,了解相关档案馆的具体要求,不能因档案馆的要求不同而造成资料的返工.资料人员在项目开工时应由业主出面组织进行培训,及时与档案馆进行沟通.工程竣工后,由项目技术负责人组织工程竣工资料的移交(包括分包方交工资料),并办理相关移交手续;4、复印登记及台帐建立:在复印机边上应放置复印登记簿(格式见附页),任何人员复印时均应进行登记(外单位人员还应征得领导允许),复印机由资料室统一管理.5、办公室及资料员处均应建立职业健康管理台帐、环境管理台帐、节能减排台帐,并按相关要求落实,以便于随时接受贯标检查.6、会议签到表及其记录、在举行内部会议时,由办公室派员进行会议记录与整理,完成后交项目经理或相关领导签字并下发,存档文件放于办公室统一保管(签到表格式见附页).7、按照公司要求,各部门应建立各自的收发文簿(统一格式),部门间重要的工作沟通及联系应以书面形式进行,并记录于收发文簿上(部门工作联系单格式见附页).以满足资料的可追溯性以及避免扯皮推诿现象.8、现场机械及材料堆场标识、砂浆搅拌计量等应按统一格式进行制作.9、计量应建立计量台帐,对测量仪器、钢卷尺等应进行定期检测应登记.试验室应建立试块台帐,坍落度台帐,大体积砼测温记录表等.10、为达到文明工地的要求,办公室或安全部应负责建立农民工业余学校的各种台帐、民工工资发放台帐等.办公室还应负责编制创CI金奖的相关资料及照片.公司来文由办公室负责编制文件处理卡,按流程进行处理.11、收发文员应对收发文内容进行大致的了解,以便对收发内容有个印象,便于及时查找.资料员对资料的格式(签字、盖章编号等)不得随意更改,对资料更无权随意处置.12、对于监理通知单应及时反馈并作好相关台帐,涉及质量的由质量部负责编制台帐,涉及安全的由安监部编制台帐,对有质量或安全问题的应写明处理办法,处理完成应由相关人员编制照片资料(检查需要).13、按照规定及创优要求,资料应统一盖项目经理部章,资料专用章只用于分项以下技术资料.14、试验员应做好项目晴雨表、温度及天气台帐记录.15、资料归档有关要求:①各部门编制完相应的文档后要先自审,文本的格式要合理(尽量做到横平竖直,字符间距均匀,上下对称,字体大小、粗细要搭配合理),不得出现错别字,不得随意涂改,文本要清晰,签名要工整,所盖印鉴不得歪斜,无特殊要求时印鉴都应在右下角;②存档文档为易褪色的材料(如热敏感传真文件),必须扫描一份后将扫描件与原件一并存档.③归档材料的文字须是铅印、胶印、油印或用蓝黑墨水、碳素墨水书写.不得使用圆珠表、铅笔、泡沫笔、红色墨水及纯蓝墨水和复写纸书写,不得用复印件代替原件存档.④归档材料必须文字清楚,严禁作涂改、贴补或其他任何技术处理.⑤文件材料破损、局部残缺的,要在修补或托裱后再归档.修裱时应注意尽量保持文件的原貌.⑥资料员除了负责收集书面文本文档外,还要负责收集相关文档的电子版(包括工程照片和录像),具体编制者也必须留存电子档,并在每月月底将电子档案刻盘存档;16、安全部门负责的相关资料此处不进行详细说明,由安全部具体完善实施.17、①其它内部文件,由项目有关部门提出,经项目经理批准,项目综合办公室编号、登记、发放(记录格式详见资料样本).②一定途径得到的外来文件:地方政府、公司、甲方(监理)及相关单位来文(本章2、3内容除外),由项目综合办公室进行收文登记填写文件处理卡送项目经理审阅批示处置;接到上级文件更改或作废通知后,按要求及时更改或作废,并将信息传递到文件使用部门.③公开性外来文件:公开性外来文件是指公开途径包括报刊、书店及各种媒体得到的外来文件,由项目相关部门负责收集,。
工程技术资料管理计划编制:中国建筑一局(集团)有限公司二〇一七年一月目录一、工程概况 (1)二、指导文件: (1)三、文档的分类 (2)四、法规、规范管理 (2)五、施工组织设计、技术方案、管理方案的管理 (2)六、图纸与变更洽商管理及其可追溯性、及时性的相关要求 (4)七、工程联系单的管理 (5)八、现场总体照片的收集及月报表、节能减排数据收集整理、项目大事记。
(6)九、关于施工日记及其及时性与可追溯性等 (6)十、关于隐蔽资料及其可追溯性等要求 (7)十一、关于人防资料 (7)十二、关于资料的真实性等 (8)十三、其它方面 (8)十四、浙江省建筑工程质量验收资料 (11)前言本文针对项目各层次内部之间及项目部与业主、监理、上级公司及各政府职能部门文件往来收发的管理所制定,并结合项目实际情况及借鉴其他兄弟项目资料管理的成功经验,以保证文件处于可控状态、文件能按流程贯彻落实。
总的原则为确保信息交流及时有效,加强项目各部门及项目与外部的沟通。
保证资料的可追溯性、及时性、准确性、保密性等;为今后的索赔与反索赔作好充分的准备;并达到随时可以迎接任何类型的上级检查及观摩。
同时保证竣工后资料的及时移交,杜绝竣工验收时由于资料的原因,造成备案时间的延迟。
资料室的设置,并配置专职资料员。
资料员的分工:1人负责资料的归档、具体管理及资料合规性检查,1人负责收发文及相关处理,当工作的内容有部分穿插,应注意各有侧重。
项目部可以在必要的时候对具有重要职能部门或涉密部门内配置部门资料员。
项目的工程技术资料由技术部经理按本方案内容进行每月一次的资料排查,将存在的问题汇总报项目总工。
一、工程概况1.1、本工程项目名称浙江省杭州市华为杭州生产基地改扩建总承包工程,工程地点位于杭州市滨江区,西临六合路,南接新和路,北靠钱塘江大桥,用地面积为132938m2,总建筑面积103017㎡(地上建筑面积78203㎡,地下建筑面积24814㎡)。
目录1.总则……………………………………………………………………………….. ……………..错误!未定义书签。
2.编制根据及保密规定……………………………………………………………………………….. .错误!未定义书签。
2.1 编制根据……………………………………………………………………………………错误!未定义书签。
2.2 保密规定…………………………………………………………………………………….. 错误!未定义书签。
3.工程资料旳概述………………………………………………………………………………….. ... 错误!未定义书签。
3.1 工程资料旳基本概念……………………………………………………………………….. .错误!未定义书签。
3.2 资料员旳基本规定和岗位职责…………………………………………………………….. .错误!未定义书签。
4.施工资料管理流程………………………………………………………………………………….. 错误!未定义书签。
4.1 施工技术资料管理流程……………………………………………………………………... 错误!未定义书签。
4.2 施工物资资料管理流程…………………………………………………………………….. .错误!未定义书签。
4.3 施工试验资料管理流程…………………………………………………………………….. .错误!未定义书签。
4.4 施工测量资料管理流程…………………………………………………………………….. .错误!4.5 检查批质量验收流程………………………………………………………………………. ..错误!未定义书签。
4.6 分项工程质量验收流程…………………………………………………………………….. .错误!未定义书签。
4.7 (分部)子分部工程质量验收流程………………………………………………………... 错误!未定义书签。
4.8 工程验收资料管理流程…………………………………………………………………….. .错误!未定义书签。
工程技术资料管理计划编制:审核:审批:***********工程项目经理部二〇一三年五月目录一、工程概况 1二、编制依据: 1三、文档的分类 1四、法规、规范管理 2五、施工组织设计、技术方案、管理方案的管理 2六、图纸与变更洽商管理及其可追溯性、及时性的相关要求 4七、工程联系单的管理 5八、现场总体照片的收集及月报表、节能减排数据收集整理、项目大事记。
6九、关于施工日记及其及时性与可追溯性等 6十、关于隐蔽资料及其可追溯性等要求 6十一、关于资料的真实性等 7十二、其它方面 7十三、河北省建筑工程质量验收资料 10前言本文针对项目各层次内部之间及项目部与业主、监理、上级公司及各政府职能部门文件往来收发的管理所制定,并结合项目实际情况及借鉴其他兄弟项目资料管理的成功经验,以保证文件处于可控状态、文件能按流程贯彻落实。
总的原则为确保信息交流及时有效,加强项目各部门及项目与外部的沟通。
保证资料的可追溯性、及时性、准确性、保密性等;为今后的索赔与反索赔作好充分的准备;并达到随时可以迎接任何类型的上级检查及观摩。
同时保证竣工后资料的及时移交,杜绝竣工验收时由于资料的原因,造成备案时间的延迟。
资料室的设置,并配置专职资料员。
资料员的分工:1人负责资料的归档、具体管理及资料合规性检查,1人负责收发文及相关处理,当工作的内容有部分穿插,应注意各有侧重。
项目部可以在必要的时候对具有重要职能部门或涉密部门内配置部门资料员。
项目的工程技术资料由技术部经理按本方案内容进行每月一次的资料排查,将存在的问题汇总报项目总工。
一、工程概况***********在中国经济发展的第三引擎“环渤海、环京津”的金三角上,位于京津冀的结合部、环渤海的中心区。
***********总规划面积72.96平方公里,起步区10平方公里。
我项目经理部负责承建***内的**路、**路、**路、***路、***路、**路、***通道。
线路全长为28.24km;其中***通道为公路工程,其余为市政工程。
中国建筑一局(集团)有限公司 项目技术管理手册 (试行版) 中国建筑一局(集团)有限公司2005年12月颁 布 令 《中国建筑一局(集团)有限公司项目技术管理手册》是依据国家及地方相关技术法规,结合集团公司直营项目实施过程中技术管理的实际情况编制的。
业经集团公司各相关部门会审通过,现予以颁布。
自2006年1月1日起试行,试用期为一年。
中国建筑一局(集团)有限公司总工程师:2005年12月《中国建筑一局(集团)有限公司项目技术管理手册》编写组名单编制部门:集团公司工程技术部组长:吴月华副组长:贺小村鹿 山编写成员:李钟陈红韩文秀朱泽亚张军编制说明为了加强和完善集团公司直营项目的技术管理工作,提高工程质量,增加经济效益,依据国家及地方相关技术法规,结合集团公司直营项目实施过程中技术管理的实际情况编制了本手册。
本手册主要适用于集团公司承接的工业与民用建筑工程项目,包括京内直营项目和京外直营项目。
对于集团公司授权项目,主要执行被授权单位的技术管理制度,本手册仅供参照执行。
在项目履约过程中,除应执行本手册的规定外,尚应符合国家和地方现行规范、规程、标准及政府部门的有关规定。
对于市政、交通、环保、能源等领域的项目以及国际项目,在相关技术管理办法未制定前,可参照本手册执行。
随着项目技术管理工作的不断细化,在施工过程中还会总结出更科学、全面及规范的管理办法。
另外,编制本手册是集团公司在技术管理方面的首次尝试,一定存在着一些不全面之处,希望广大工程技术管理人员在实施过程中及时提出宝贵意见。
因此,集团公司将会对本手册的内容适时地加以修改、补充,使之日臻完善,以为集团公司持续发展提供强有力的技术支持和服务。
本手册解释权在集团公司工程技术部。
有疑问之处请咨询工程技术部。
目录一、 总则二、 管理机构及职责三、 技术管理程序四、 技术文件程序管理五、 施工组织设计(施工方案)管理六、计量器具管理七、现场混凝土搅拌管理八、现场试验管理九、施工技术资料管理十、新技术开发与推广应用管理十一、企业技术标准管理十二、企业施工工法管理十三、技术资源管理。
建筑工程资料管理计划一、背景建筑工程资料管理是建设单位和施工单位进行工程管理的核心环节之一。
建筑工程资料的正确、规范的管理,对于确保工程质量、工期和安全具有重要意义。
为了提高建筑工程资料管理的效率和质量,制定建筑工程资料管理计划是必不可少的。
二、目的本计划旨在确保建筑工程资料的科学管理,保证建筑工程的顺利进行,防止工程质量和进度出现问题。
三、范围本计划适用于所有建筑工程的资料管理,包括但不限于施工图纸、设计文件、合同文书以及施工记录等。
四、建筑工程资料管理的原则1. 科学性原则:建筑工程资料的管理应符合工程管理的科学化要求,做到有条不紊、合理高效;2. 规范性原则:建筑工程资料的管理应根据相关法律法规和规范要求进行,确保合规性;3. 完整性原则:建筑工程资料的管理应保证资料的完整性、准确性和真实性,避免遗漏和误差;4. 保密性原则:建筑工程资料的管理应注重保护工程的商业秘密和个人隐私,防止泄漏。
五、建筑工程资料管理的具体措施1. 制定资料管理规范:明确资料管理的基本要求、流程和责任分工,确保管理的一致性;2. 建立资料档案系统:建立健全的电子和纸质档案系统,保证资料的存档和查阅的方便性;3. 设定资料管理标准:制定资料管理的标准和要求,对各类资料进行分类和编号,确保可追溯性;4. 实施数据备份和恢复:建立定期备份资料和数据的机制,以防止资料的丢失和损坏;5. 加强安全保密措施:识别并加强资料管理的风险点,建立相应的防护措施,确保资料的保密性;6. 做好资料审核与审批:建立资料审核和审批的流程,确保所提交资料的准确性和合规性;7. 培训与监督:对参与资料管理工作的人员进行培训,定期进行监督检查,及时纠正问题。
六、风险管理在建筑工程资料管理过程中,可能会面临信息泄露、资料损坏、数据丢失等风险。
因此,建立健全的资料管理体系和风险防范机制是必要的,包括但不限于加强安全保密教育、定期检查备份情况、建立应急预案等。
建筑施工工程技术资料管理制度
是指按照相关法律法规和工程管理要求,对建筑施工过程中产生的各类技术资料进行有效管理的制度。
此制度旨在确保施工工程的技术资料完整、准确、可靠,并能为施工管理和项目后期运维提供必要的支持。
建筑施工工程技术资料管理制度的内容包括以下几个方面:
1. 资料管理的责任:明确各级管理人员和相关工作人员在技术资料管理中的责任和义务,确保资料管理工作的质量和效率。
2. 资料的分类和编码:对施工中产生的各类技术资料进行分类和编码,便于后期查找和检索,并防止资料丢失或混乱。
3. 资料的存储和保存:建立资料的存储和保存制度,包括纸质档案和电子档案的存储方式和地点、档案密级、档案保管期限等要求。
4. 资料的整理和归档:按照一定的程序和方法,对施工中产生的技术资料进行整理和归档,确保资料的完整性和一致性。
5. 资料的利用和借阅:明确资料的利用范围和借阅程序,确保员工在使用技术资料时能够按规定进行,并保护资料的安全性和机密性。
6. 资料的销毁和归档:对达到保管期限的技术资料进行销毁或归档,确保对施工工程的管理和评估具有参考价值的资料得以保存。
建筑施工工程技术资料管理制度的实施可以有效提高施工工程的管理水平和工作效率,为项目的成功实施和后期维护提供有力的支持。
同时,规范的资料管理也有利于项目的验收和评估,提升企业的信誉度和竞争力。
(中建一局)钢筋工程施工方案.docx 范本1:(中建一局)钢筋工程施工方案.docx1. 项目背景1.1 项目概述1.2 目标和要求1.3 相关方参与单位2. 施工组织与管理2.1 组织架构2.2 项目管理计划2.3 人员配备与管理2.4 施工进度计划3. 钢筋工程施工流程3.1 钢筋加工与质量要求3.2 钢筋材料运输与存放3.3 钢筋工程施工工艺与方法3.3.1 钢筋工程施工顺序与措施3.3.2 钢筋接头的加工与施工 3.3.3 钢筋焊接与钢筋连接3.3.4 钢筋混凝土整体施工4. 质量控制措施4.1 施工前的准备工作4.2 施工过程中的质量控制4.2.1 钢筋的验收标准与方法 4.2.2 钢筋的安装要求及验收4.2.3 钢筋接头的检验与验收5. 安全管理措施5.1 安全生产方针与目标5.2 施工现场安全保障5.2.1 施工现场安全设施5.2.2 施工过程中的安全措施5.3 紧急情况应急措施6. 环境保护措施6.1 环境保护方针与目标6.2 施工过程中的环境保护措施6.3 废弃物处理与回收利用7. 监督与评估7.1 施工现场监督与检查7.2 施工质量评估与验收7.3 安全与环境保护监测8. 附件本文涉及的法律名词及注释:1. 施工组织与管理:施工组织与管理是指在工程项目施工过程中,为了达到项目目标和要求,对施工参与方进行组织、调度和管理的过程。
2. 钢筋工程施工流程:钢筋工程施工流程是指钢筋工程在施工过程中的各个环节和步骤,包括钢筋加工、运输、施工顺序与措施、接头加工与施工、焊接与连接以及混凝土整体施工等。
3. 质量控制措施:质量控制措施是指在施工过程中采取的措施,用于确保钢筋工程质量符合相关标准和要求,包括验收标准与方法、安装要求与验收以及接头的检验与验收等。
4. 安全管理措施:安全管理措施是指在施工过程中采取的各种措施,用于确保施工现场的安全,防止事故发生,包括安全生产方针与目标、施工现场安全设施以及紧急情况应急措施等。
施工组织设计及施工方案管理办法2013年8月目录1 适用范围 (1)2 施工组织设计文件的分类 (1)3 施工组织设计文件的管理 (1)3.1审批权限划分 (1)3.2审批流程 (2)3.2.1 施工组织设计.................................. ... . (2)3.2.2 安全专项施工方案.............................................. (3)3.2.3 一般施工方案.............................................. . (3)3.3施工组织设计文件的修改 (4)3.4施工组织设计文件的实施过程控制 .................................. (4)4 施工组织设计文件的编制要求.......................................... .. (4)4.1总体要求 ........................................................ .. (4)4.2施工组织设计...................................................... . (5)4.3安全专项施工方案.................................................. . (5)4.4一般施工方案 .................................................... .. (5)附件:附件1 施工组织设计文件评审记录表附件2 施工组织设计文件审核表附件3 施工组织设计文件会审记录表附件4 施工组织设计文件修改记录表附件5 施工组织设计审批表附件6 危险性较大的分部分项工程专家论证表附件7 施工组织设计文件现场检查记录表附件8 施工组织设计封面附件9 施工组织设计参考标准版(2013版)附件10 关于印发《危险性较大的分部分项工程安全管理办法》的通知(建质【2009】87号)1 适用范围公司签约的所有机电安装工程和工业市政工程应严格按照本规程执行,土建工程执行局集团的施工组织设计文件管理办法。
建筑工程施工资料管理计划一、前言建筑工程是一个复杂的系统工程,其中施工资料管理是建筑工程管理中至关重要的一环。
良好的资料管理能够保障施工的顺利进行,确保工程的质量和安全,更好地控制成本和进度。
因此,编制并执行一份有效的施工资料管理计划对于项目的成功具有重要意义。
本文旨在就建筑工程施工资料管理的重要性、需要遵守的法规法规、资料管理的内容和流程、相关责任人及其职责等方面进行详细讨论,以指导施工现场的工作人员遵循标准的资料管理程序,确保工程的顺利进行。
二、施工资料管理的重要性在建筑工程施工过程中,需要大量的施工资料,包括设计文件、施工标准、施工图纸、合同文件、进度计划、招标文件、验收资料、变更通知书等。
这些资料是施工质量、安全和进度的重要保障,也是项目管理和监理部门进行监管和检查的重要依据。
有效的资料管理可以保障工程的质量和安全,确保工程按照设计要求和标准进行施工。
通过合理的资料管理控制流程,可以及时发现问题和解决问题,避免延误和重复工作,提高工作效率,减少成本,确保工程进度顺利进行。
三、相关法规和标准在建筑工程施工资料管理方面,主要需要遵守以下法规和标准:1.《中华人民共和国建筑法》2.《中华人民共和国建筑施工工程合同管理条例》3.《建设工程施工企业资质管理规定》4.《建筑施工组织设计标准》5.《建筑工程施工规范》6.《建筑工程验收规范》7.《建筑工程质量管理规范》四、施工资料管理的内容和流程施工资料管理的内容包括但不限于以下几个方面:1.施工资料的分类和编号:根据施工资料的种类和用途进行分类,并统一编号和命名,确保各类资料有序、完整、清晰、准确地保存和索引。
2.施工图纸管理:对施工图纸进行审核、审批、签发、分发和变更控制,确保施工图纸的版本和内容准确无误。
3.施工文件管理:包括设计文件、施工标准、合同文件、招标文件等,对施工文件进行归档和管理,确保施工文件的完整性和及时性。
4.进度计划管理:编制施工进度计划,监督实施情况,及时更新调整,保障工程按照计划进行。
中建一局(集团)四公司中央音乐学院附中迁建工程气压焊施工方案中央音乐学院附中迁建工程A区综合楼技术资料管理方案中建一局四公司一九九九年四月审批:审核:编制:中央音乐学院附中项目经理部一九九九年四月目录第一章工程概况 (1)第二章技术资料的具体内容及管理办法 (2)第三章单位工程施工技术资料管理系统 (6)第四章技术资料填写标准(包括土建和安装) (6)第五章项目经理部各部门须填写的表格 (7)5.1技术协调部负责填写及报送监理的资料内容 (7)5.2工程部负责填写的资料内容 (8)5.3由质量部负责填写及报送监理的资料内容 (8)5.4测量分公司负责填写的资料 (8)5.5经营部负责填写及报送监理的资料内容 (9)第一章工程概况A区综合楼地下一层、地上十六层,全现浇钢筋混凝土框剪结构。
由于本工程为国家重点工程,结构类型复杂,工期紧,故要求施工技术资料必须随工程进度及时收集、整理,保证做到工程竣工,资料完整、准确,同时A 区综合楼创结构长城杯,故技术资料单独编制、单独编目、归档。
第二章技术资料的具体内容及管理办法2.1 项目经理部技术协调部设专职资料员负责技术资料的收集、整理、编目、归档,并定期对所收集的技术资料进行整理、交圈。
2.2凡涉及到技术资料的各部门及配属队伍均应提供一式二份原件资料,交技术协调部进行归档。
2.3具体内容如下:2.3.1主要原材料、成品、半成品、构配件出厂质量证明和质量试(检)验报告。
凡是有复试的资料,要求复试和原材要对应上,用铅笔在原材上注名复试编号,在复试上注明原材编号。
(1)水泥现场购入的水泥,物资部应向协调部提供水泥的出厂证明(28天强度),出厂合格证、材料准用证、复试报告(以28天强度报告为准,若有特殊要求,可暂提供3天强度报告、同条件实验报告),并且附件注明该水泥进入现场的日期、数量。
对厂家不是北京市规定的具有供应资质认证的单位,应提供厂家的资质证书及相关证明,且报经监理认可,否则不予认可。
建筑工程资料管理计划本文旨在制定一份完整的建筑工程资料管理计划,以确保项目中所有相关的文档和资料能够准确、及时地被管理和归档。
一、引言建筑工程资料管理是一个严肃而重要的工作,它涉及到项目各个阶段的文件、图纸、合同等重要资料,对于项目的运行和发展具有至关重要的作用。
本文旨在规范和指导工程项目中的资料管理工作,确保工程资料的准确性、完整性和安全性。
二、管理目标1. 确保所有工程资料的准确性和完整性,以满足项目建设和管理的需要。
2. 提高资料管理效率,减少错误和遗漏,确保及时取得和更新相关资料。
3. 保障资料的安全和机密性,防止丢失、泄露和损坏。
三、管理原则1. 规范性原则:遵循相关法律法规和管理制度规定,确保资料管理合规。
2. 效率原则:优化资料管理流程,提高工作效率。
3. 保密原则:加强对资料的保密措施,防止泄密和损失。
4. 完整性原则:确保资料的完整性和可持续性,以备查阅和归档。
四、管理流程1. 资料收集阶段:对项目相关的文件、图纸、合同等资料进行整理和归档,并建立完善的分类系统和编号规范。
2. 资料传递和使用阶段:确保使用的资料准确无误,且及时更新和补充,及时转交相关人员。
3. 资料归档阶段:根据不同的资料种类和重要性,制定详细的归档方案,并定期进行整理和归档工作。
4. 资料保密阶段:加强对涉密资料的保管和管理,确保其机密性和安全性,定期进行保密检查和整改。
五、工作职责和权限1. 项目经理:负责整个项目的资料管理工作,并协调各个部门的配合,保证资料的准确性和及时性。
2. 资料管理员:负责具体的资料收集、传递、归档和保密等工作,并进行相关记录和报表的编制。
3. 各部门负责人:配合资料管理员完成相关的资料整理、补充和更新工作,并及时反馈工作进展和问题。
六、安全措施1. 数据备份:对重要的电子资料进行定期备份,确保资料的安全和可恢复性。
2. 存储设施:建立专门的资料存储设施,确保资料的安全和防火防潮等措施。
工程技术资料管理计划编制:中国建筑一局(集团)有限公司二〇一七年一月目录一、工程概况 (1)二、指导文件: (1)三、文档的分类 (2)四、法规、规范管理 (2)五、施工组织设计、技术方案、管理方案的管理 (3)六、图纸与变更洽商管理及其可追溯性、及时性的相关要求 (6)七、工程联系单的管理 (8)八、现场总体照片的收集及月报表、节能减排数据收集整理、项目大事记。
(9)九、关于施工日记及其及时性与可追溯性等 (9)十、关于隐蔽资料及其可追溯性等要求 (10)十一、关于人防资料 (11)十二、关于资料的真实性等 (11)十三、其它方面 (12)十四、浙江省建筑工程质量验收资料 (17)前言本文针对项目各层次内部之间及项目部与业主、监理、上级公司及各政府职能部门文件往来收发的管理所制定,并结合项目实际情况及借鉴其他兄弟项目资料管理的成功经验,以保证文件处于可控状态、文件能按流程贯彻落实。
总的原则为确保信息交流及时有效,加强项目各部门及项目与外部的沟通。
保证资料的可追溯性、及时性、准确性、保密性等;为今后的索赔与反索赔作好充分的准备;并达到随时可以迎接任何类型的上级检查及观摩。
同时保证竣工后资料的及时移交,杜绝竣工验收时由于资料的原因,造成备案时间的延迟。
资料室的设置,并配置专职资料员。
资料员的分工:1人负责资料的归档、具体管理及资料合规性检查,1人负责收发文及相关处理,当工作的内容有部分穿插,应注意各有侧重。
项目部可以在必要的时候对具有重要职能部门或涉密部门内配置部门资料员。
项目的工程技术资料由技术部经理按本方案内容进行每月一次的资料排查,将存在的问题汇总报项目总工。
一、工程概况1.1、本工程项目名称浙江省杭州市华为杭州生产基地改扩建总承包工程,工程地点位于杭州市滨江区,西临六合路,南接新和路,北靠钱塘江大桥,用地面积为132938m2,总建筑面积103017㎡(地上建筑面积78203㎡,地下建筑面积24814㎡)。
建筑施工工程技术资料管理制度模版第一章总则第一条为规范建筑施工工程技术资料管理工作,提高施工工程技术资料的质量和效益,保证施工工程技术资料的真实、准确、完整和可靠,制定本制度。
第二条本制度适用于公司内所有建筑施工工程技术资料的管理工作。
第三条建筑施工工程技术资料的管理应遵循“信息高效流转,数据准确共享”的原则。
第四条建筑施工工程技术资料的分类采用层次划分,包括项目层、专业层、工程层和文件层。
第五条基础数据与业务数据分离的原则。
第六条技术资料一经建立,应当在整个工程周期中得到保留并持续完善。
第二章技术资料管理的基本原则第七条技术资料应当准确、真实、完整、可靠。
技术资料的生成、更新、存储、传递及使用应符合法律法规、合同及有关规定的规定和要求。
第八条技术资料应采用统一的编码进行管理,以保证技术资料的一致性和可查询性。
第九条技术资料的编制和变更应当经过相应资格人员的审核和批准,确保技术资料的可操作和可靠性。
第十条技术资料的存储应采用科学、合理、有效的方式,确保信息的安全和完整性。
第十一条对于施工工程技术资料的修订、废弃,应当按照规定程序进行,并做好记录和报告。
第三章技术资料管理的主要内容第十二条技术资料管理的主要内容包括技术资料的编制、变更、存储、传递和使用等。
第十三条技术资料的编制应遵循规范和标准,确保技术资料的准确性和完整性。
编制的技术资料应当全面、准确地描述工程实物和施工过程中的关键节点。
第十四条技术资料的变更应当及时,确保技术资料的准确性。
对于技术资料的变更,应当按照规定的程序进行,并做好记录和报告。
第十五条技术资料的存储应采用科学、合理、有效的方式,以确保技术资料的完整性和机密性。
技术资料的存储可以采用电子化或纸质化,但要确保信息的安全和完整性。
第十六条技术资料的传递应当按照规定的程序和要求进行,并做好记录和报告。
技术资料的传递方式可以采用邮寄、网络上传或直接交接等形式。
第十七条技术资料的使用应按照相关规定进行,确保技术资料的正确和可靠。
建筑工程技术资料管理制度第一章总则第一条为规范建筑工程技术资料管理,确保建筑工程质量安全,提高建筑工程管理水平,根据国家相关法律法规和部门规章制度,制定本制度。
第二条本制度适用于建筑工程技术资料的管理,具体包括施工图纸、规范标准、设计文件、验收资料、施工记录等与建筑工程有关的技术文件。
第三条建筑工程技术资料管理原则上实行统一管理、分级管理、分类管理、定期清理、安全保密的原则。
第四条建筑工程技术资料管理的目标是确保建筑工程设计、施工、验收等环节按照规定进行,促进建筑工程质量和安全管理水平的提升。
第二章施工图纸管理第五条施工图纸是建筑工程的重要技术文件,必须按照规定进行管理。
各项目部负责建筑工程施工图纸的收集、审核、存储、发放等工作。
第六条施工图纸应按照工程设计文件的要求进行绘制,确保施工过程中能正确、快速、安全完成各项工程。
第七条施工单位应及时收集施工图纸,按照项目进度和实际情况进行审核,确保施工图纸的准确性和完整性。
第八条施工单位应建立健全施工图纸存档制度,对经审核的施工图纸进行分类存储,确保施工图纸的安全保密。
第九条施工单位在施工过程中如需调整施工图纸,应按照相关规定进行申请和审核。
任何人员不得私自更改施工图纸。
第十条完工后的施工图纸应按照规定移交施工总包单位或建设单位,并进行归档保管。
第十一条施工图纸应定期清理,对废弃的施工图纸应及时销毁,确保施工图纸管理的清晰和规范。
第三章规范标准管理第十二条根据建筑工程的实际情况,规范标准是建筑工程技术资料中的重要组成部分,必须按照相关规定进行管理。
第十三条各项目部应根据建筑工程实际情况,收集并制定适用的规范标准,确保建筑工程按照标准进行施工。
第十四条施工单位应严格执行规范标准,在建造过程中按照相关规范进行检查和验收,确保建筑工程的质量和安全。
第十五条各项目部应及时更新规范标准,保证建筑工程技术资料的及时性和准确性。
第十六条完工后的规范标准应按照相关规定进行归档和保存,确保规范标准的安全保密。
工程技术资料管理计划编制:中国建筑一局(企业)有限企业二〇一七年一月目录一、工程概略 (1)二、指导文件: (2)三、文档的分类 (2)四、法例、规范管理 (2)五、施工组织设计、技术方案、管理方案的管理 (3)六、图纸与改正洽谈管理及其可追忆性、实时性的有关要求 (5)七、工程联系单的管理 (7)八、现场整体照片的采集及月报表、节能减排数据采集整理、项目大事记。
(8)九、对于施工日志及其实时性与可追忆性等 (9)十、对于隐蔽资料及其可追忆性等要求 (10)十一、对于人防资料 (10)十二、对于资料的真切性等 (11)十三、其余方面 (11)十四、浙江省建筑工程质量查收资料 (16)WORD格式 -- 可编写前言本文针对项目各层次内部之间及项目部与业主、监理、上司企业及各政府职能部门文件来往收发的管理所拟订,并联合项目实质状况及借鉴其余兄弟项目资料管理的成功经验,以保证文件处于可控状态、文件能按流程贯彻落实。
总的原则为保证信息交流实时有效,增强处目各部门及项目与外面的交流。
保证资料的可追忆性、实时性、正确性、保密性等;为此后的索赔与反索赔作好充足的准备;并达到随时能够迎接任何种类的上司检查及观摩。
同时保证完工后资料的实时移交,根绝完工查收时因为资料的原由,造成存案时间的延缓。
资料室的设置,并配置专职资料员。
资料员的分工: 1 人负责资料的归档、详细管理及资料合规性检查, 1 人负责收发文及有关办理,当工作的内容有部分穿插,应注意各有重视。
项目部能够在必需的时候对拥有重要职能部门或涉密部门内配置部门资料员。
项目的工程技术资料由技术部经理按本方案内容进行每个月一次的资料排查,将存在的问题汇总报项目总工。
一、工程概略1.1 、本工程项目名称浙江省杭州市华为杭州生产基地改扩建总承包工程,工程地址位于杭州市滨江区,西临六合路,南接新和路,北靠钱塘江大桥,用地面积为 132938m2,总建筑面积 103017 ㎡(地上建筑面积 78203 ㎡,地下建筑面积 24814 ㎡)。
工程技术资料管理计划编制:中国建筑一局(集团)有限公司二〇一七年一月目录一、工程概况 (1)二、指导文件: (1)三、文档的分类 (2)四、法规、规范管理 (2)五、施工组织设计、技术方案、管理方案的管理 (2)六、图纸与变更洽商管理及其可追溯性、及时性的相关要求 (4)七、工程联系单的管理 (5)八、现场总体照片的收集及月报表、节能减排数据收集整理、项目大事记。
(6)九、关于施工日记及其及时性与可追溯性等 (6)十、关于隐蔽资料及其可追溯性等要求 (6)十一、关于人防资料 (7)十二、关于资料的真实性等 (7)十三、其它方面 (8)十四、浙江省建筑工程质量验收资料 (10)前言本文针对项目各层次内部之间及项目部与业主、监理、上级公司及各政府职能部门文件往来收发的管理所制定,并结合项目实际情况及借鉴其他兄弟项目资料管理的成功经验,以保证文件处于可控状态、文件能按流程贯彻落实。
总的原则为确保信息交流及时有效,加强项目各部门及项目与外部的沟通。
保证资料的可追溯性、及时性、准确性、保密性等;为今后的索赔与反索赔作好充分的准备;并达到随时可以迎接任何类型的上级检查及观摩。
同时保证竣工后资料的及时移交,杜绝竣工验收时由于资料的原因,造成备案时间的延迟。
资料室的设置,并配置专职资料员。
资料员的分工:1人负责资料的归档、具体管理及资料合规性检查,1人负责收发文及相关处理,当工作的内容有部分穿插,应注意各有侧重。
项目部可以在必要的时候对具有重要职能部门或涉密部门内配置部门资料员。
项目的工程技术资料由技术部经理按本方案内容进行每月一次的资料排查,将存在的问题汇总报项目总工。
一、工程概况1.1、本工程项目名称浙江省杭州市华为杭州生产基地改扩建总承包工程,工程地点位于杭州市滨江区,西临六合路,南接新和路,北靠钱塘江大桥,用地面积为132938m2,总建筑面积103017㎡(地上建筑面积78203㎡,地下建筑面积24814㎡)。
其中:1号楼软件交付中心,地上三层;2号楼软件生产及测试中心,地上二层,地下二层(局部一层);3号楼河边餐厅,地上二层,地下一层。
二、指导文件:《建筑工程施工质量验收统一标准》(GB50300-2013)《建设工程监理规范》(GB50319-2000)《建设工程文件归档整理规范》GBT50328-2001《建筑工程资料管理规程》JGJ/T185-2009浙江省建筑工程技术资料管理系统(电子资料软件)其他相关法律法规三、文档的分类1、按内容分为:①法律、法规;②施工组织设计、技术方案、管理方案;③图纸与变更文件;④浙江省建筑工程技术资料;⑤竣工资料;⑥其他文件(内部文件、一定途径的外来文件、公开性外来文件)2、按记录形式分为:书面、电子版本、公共网页。
四、法规、规范管理1、法律、法规①包括国家和地方有关工程施工、环境保护、职业健康安全方面的法律、法规和行政规章;②技术部负责收集、识别与本项目适用的相关法律法规并编制“有相关法律法规要求和其它要求目录”(与施工用书籍分开编目,格式见后附样表,编目表存放于专门的塑料文件夹中并按统一格式做好标识)供项目人员查找使用,并确定法律法规要求和其它要求与环境因素的关系;③由技术部组织相关人员学习并贯彻落实。
2、标准、规范①标准、规范包括国家、地方和行业颁布的有关工程施工、和环境保护、职业健康安全方面的各类技术规范标准、规程、标准图集等;②技术部负责收集有效“标准、规范”并编制清单目录供其他相关部门查找使用;③技术部质量部组织相关人员学习并贯彻落实相关标准、规范。
④作废的法律、法规和标准、规范由项目资料员统一加盖“作废”章或直接在作废处标注“作废”。
⑤图集及规范均应进行编目(格式见后附样表),编目表存放于专门的塑料文件夹中并按统一格式做好标识,对新购进的书籍当天必须增加进编目中;⑥书籍借阅应进行登记(借阅登记表格式附后样表)五、施工组织设计、技术方案、管理方案的管理1、除施组正文内容用5号字外,其余方案正文均用小4号字,施组及方案应有统一的页眉页脚,页脚必须标注页码,并统一放置于右下角。
页眉应有“中国建筑第二工程局有限公司”的标识、方案名称、编制人、编制日期及方案编号。
根据局沪底线管理规定,所有方案双面打印,其中封面、目录单页打印。
另外需注意方案中的日期格式(包括所有资料的签字格式)应统一按国标要求如:2013年05月01日。
签字时日期不应漏签。
此项的合理性由资料员负责检查和提醒。
2、方案电子版中第一页为方案封面,第二页为方案内部审批页,第三页为方案报监表格,较大型方案应设置目录,页数少的方案可不设置目录。
做到与电子版的统一及完整性。
每一个方案完成后均放置于一个文件夹中,文件夹应按方案的名称进行命名。
有技术交底及安全交底的方案,应将技术及安全交底文本归于同一个文件夹中。

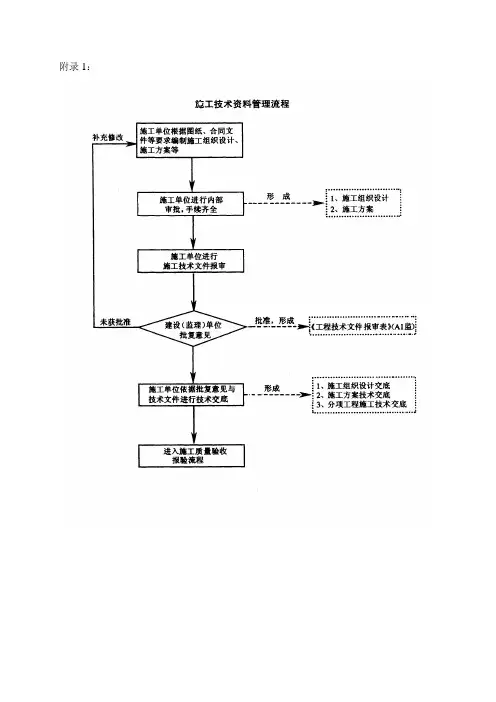

各方案员应对方案报监及报局的审批流程以及最后的归档的整个流程进行跟踪过问,做到心中有数。
3、方案员编制方案时应到资料员处申请方案编号,资料员即时将方案名称及编号写进方案编目台帐表中(方案编目见附表)4、关于内部审批页:报至局(沪)的方案中应附内部审批页7份,经项目相关部门等签字后进行复印后盖项目公章,方案封面及报监页也应盖项目公章;通常情况下无论大小方案,只要是成册的有编号的方案,均应交局(沪)审批,报局(沪)审批前应先报项目总工进行确认是否上报,经总工认为须报到局(沪)的方案由收发文员负责归集并快递至局(沪),方案报监理及报局(沪)应同时进行,不得延误(延隔时间不得超过1天),保证资料的及时性,方案应统一进行编号,并由负责归档的资料员进行及时编目:根据质监站的交底,方案尤其是重要方案均应项目经理审批签字。
方案审批签字应真实。
方案均应由技术部经理审核完成后,再交由项目总工审核并签字。
所有的方案在审批完成后,均应将监理审批页、公司审批页、项目审批页与方案一起一并进行装订,归档,完善后发出至各部门,以达到贯标检查的要求,此项工作由负责收发文的资料员落实。
(根据规定方案应在全部审批完成后才能下发,但由于工程工期的特殊情况,按此进行变通)5、审批过程中提出的及实施过程中确定的修改意见,任何人员不得随意销毁,编制人员应按附页的形式进行补充、完善和修改,对需要再次报批的进行报批,并保存报批记录;方案编制时应多结合分包专业人员的意见,存优去劣,保证方案的可操作性,保证方案的经济合理、安全适用性。
6、施工技术交底书(或作业指导书)由该方案编制人员根据方案编制,其中内容着重强调重点注意事项,并组织技术及安全交底,填写交底日期,作好交底签字记录,大型重要方案交底应通知项目技术负责人参加。
小型技术方案未涉及安全事宜的可不单独作安全交底记录,但技术交底中应有相关安全的说明事项。
小型方案(如几页纸)可不作单独的交底,在方案上留置签收记录即可;技术交底资料应单独装档案盒并明确标识;项目总工负责对施组进行技术总交底和安全总交底。
方案员负责对各自编制的方案进行交底,现场工长负责进行各分项施工的技术交底及安全交底,均应有统一格式的书面资料及签字,并存放于资料员处归档。
有照片资料的技术交底,应将有代表性的照片资料附于交底书后进行存档。
7、方案的发放范围见“图纸、文件处理确认书”(附后);所有方案均应发放书面文件,并在方案封面下附上监理及内部审批页。
保证方案的完整性以符合贯标要求。
8、所有方案完成后均应由方案员将电子版存档备份,一个方案对应一个电子文件夹,文件夹应按方案名称进行标识。
方案如有更新,必须相应更新电子版的备份。
六、图纸与变更洽商管理及其可追溯性、及时性的相关要求1、由于万达项目边设计边施工,边施工边修改的特殊情况,变更作废的图纸较多,对作废的图纸必须用作废处理卡进行处理(作废处理卡格式附后)。
图纸是否作废由技术部经理核实并在作废处理卡上签发。
作废的图纸及变更统一加盖“作废”章,并及时收回或销毁(资料室、商务部应至少保存一套用于存档结算,其实可作销毁处理,避免误传)。
作废处理卡按时间先后成册并装入文件夹中进行标识,以备索赔之用。
作废处理卡还可以对丢失的作废文件进行记录并分清责任。
2、内部存档图纸应按折图要求统一折叠成标准格式(不须装订的手风琴式),资料员应学习如何折图。
3、图纸与变更的发放均须及时通知项目总工,如没有特殊情况(应口头汇报),均按“图纸、文件处理确认书”上的范围进行发放;有业主签字的原件应存档。
需要进行复印的图纸或加晒的图纸,均用台帐形式进行记录,写明图名、图幅、单价、总价、发图去向。
4、由于从业主处领取的图纸均没有业主盖章(业主口头承诺以后统一盖章),有的图纸签了字而没有日期,为了保证文件的可追溯性和有效性,资料员应以适当的方式及时请业主签上日期,对没有有效签字的图纸,我方资料员应负责及时联系对口的业主资料员落实签字事宜;对没有业主有效签字的图纸及文件且资料员也没有将此情况反映至项目总工,应对资料员追查责任并处罚,资料员应负责记录好每次图纸收文台帐,台帐内容应至少有如下内容:图纸名称及编号,发图日期,份数,是否有有效签字,图纸是否是蓝图等情况(见后附样表)。
以备日后对图纸份数不足、图纸延期及变更频繁使工程难度系数增大等索赔提供索赔依据。
另外,资料员在业主发文签收时应注意按当时时间及份数进行签收。
5、对所有图纸、变更文件等,资料员应在第一时间进行发放,以免影响现场施工;按项目总工确定的发放范围发放,并做好收发文登记、签收。
图纸及文件内部下发时,应统一在右下角盖受控章及部门人员的编号,发文章上的发文日期应准确清晰,受控章的盖制应工整水平。
6、图纸、设计变更、图纸会审等,除留一份作资料保存外,其余按规定范围处置;收发文本注意保存,不得遗失。
原则上资料室里所有封卷资料不得外借。
7、图纸会审纪要由设计单位、建设单位、监理及施工单位会签盖章后生效,由项目技术负责人签字确认后,原件存档,由资料员按图纸发放范围发放;图纸会审应按资料软件上的统一格式制作(见样表),有建设单位或设计单位提供表格的依上述单位表式为主。
8、因本工程的特殊性,所有变更内容会由业主以工程联系单的形式直接签发,所以每一份公文必须要有业主代表的有效签字。
9、设计变更、图纸会审下发后,图纸持有者应在图纸上被修改的地方用红笔进行标注,尤其是工程部、质检部及技术部应安排专人落实此项工作。
七、工程联系单的管理1、在实际施工中,业主对我方的发文基本是以工程联系单的形式进行发文,对于现场口头通知的一些涉及工程的事项,我方人员应委婉拒绝,并提请发书面工程联系单进行明确。
任何人不得随意接受业主口头施工指令,涉及变更的对分包的签证应有对应的业主签证单。
2、对分包的工作安排及管理,尽量以书面形式,如工程联系单、整改单的形式进行,将我方的管理留下可追溯的痕迹。
