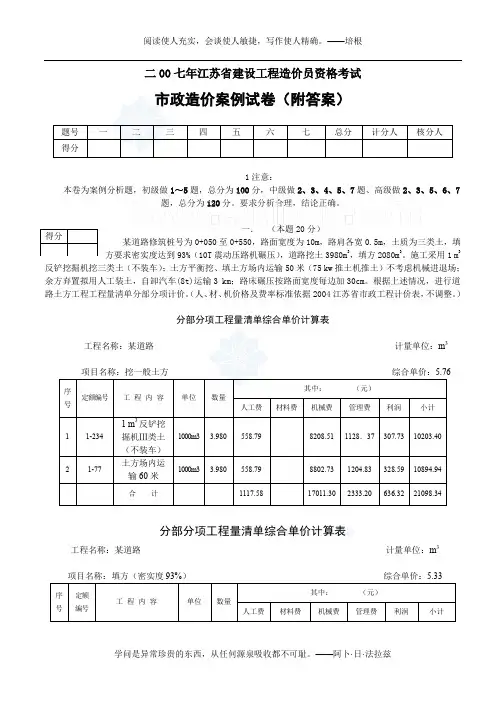

二00七年江苏省建设工程造价员资格考试市政造价案例试卷(附答案)1注意:本卷为案例分析题,初级做1~5题,总分为100分,中级做2、3、4、5、7题、高级做2、3、5、6、7题,总分为120分。
要求分析合理,结论正确。
一. (本题20分)某道路修筑桩号为0+050至0+550,路面宽度为10m ,路肩各宽0.5m ,土质为三类土,填方要求密实度达到93%(10T 震动压路机碾压),道路挖土3980m 3,填方2080m 3。
施工采用1 m3反铲挖掘机挖三类土(不装车);土方平衡挖、填土方场内运输50米(75 kw 推土机推土)不考虑机械进退场;余方弃置拟用人工装土,自卸汽车(8t)运输3 km ;路床碾压按路面宽度每边加30cm 。
根据上述情况,进行道路土方工程工程量清单分部分项计价。
(人、材、机价格及费率标准依据2004江苏省市政工程计价表,不调整。
)分部分项工程量清单综合单价计算表工程名称:某道路 计量单位:m 3项目名称:挖一般土方 综合单价:5.76分部分项工程量清单综合单价计算表工程名称:某道路 计量单位:m 3项目名称:填方(密实度93%) 综合单价:5.33分部分项工程量清单综合单价计算表工程名称:某道路 计量单位:m 3项目名称:余土弃置(运距3 KM ) 综合单价:13.09二.(本题20分)请按下表要求进行定额换算及综合基价计算:人工挖基坑淤泥,坑深100m 3C20混凝土三.(本题20分) 某道路工程桩号自0+500至1+500处,机动车道采用C30水泥砼路面,板面刻痕。
路面结构见下图。
假设砼板按4×5米分块,每隔250m 设置一条沥青木板伸缝,其余横缝为缩缝,机械锯缝深5cm ,采用沥青马蹄脂嵌缝;构造钢筋18T ,钢筋网2.4T ;砼为集中搅拌非泵送砼,砼运输费不计;草袋养生。
试计算该项工程水泥砼路面部分的综合单价。
(人、材、机价格及费率标准依据2004江苏省市政工程计价表,不调整。

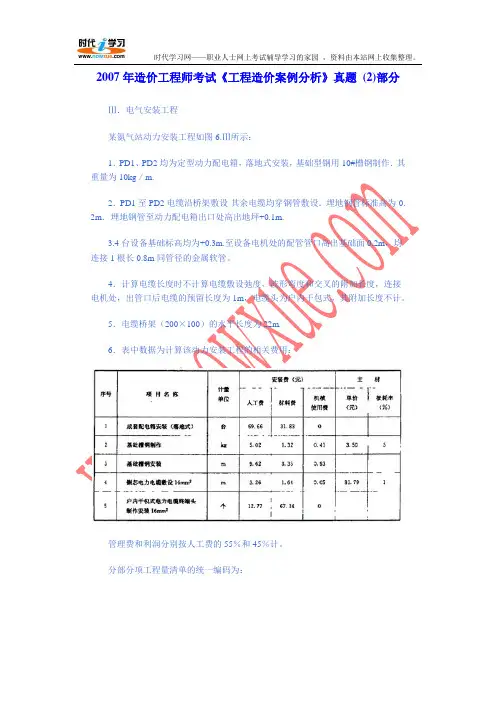

2007年造价工程师考试《工程造价案例分析》真题(2)部分Ⅲ.电气安装工程某氮气站动力安装工程如图6.Ⅲ所示:1.PD1、PD2均为定型动力配电箱,落地式安装,基础型钢用10#槽钢制作.其重量为10kg/m.2.PD1至PD2电缆沿桥架敷设-其余电缆均穿钢管敷设.埋地钢管标准高为-0. 2m.埋地钢管至动力配电箱出口处高出地坪+0.1m.3.4台设备基础标高均为+0.3m.至设备电机处的配管管口高出基础面0.2m,均连接1根长0.8m同管径的金属软管。
4.计算电缆长度时不计算电缆敷设弛度、波形弯度和交叉的附加长度,连接电机处,出管口后电缆的预留长度为1m,电缆头为户内干包式,其附加长度不计。
5.电缆桥架(200×100)的水平长度为22m.6.表中数据为计算该动力安装工程的相关费用:管理费和利润分别按人工费的55%和45%计。
分部分项工程量清单的统一编码为:问题:1.根据图示内容和《建设工程工程量清单计价规范》的规定,计算相关工程量和编制分部分项工程量清单。
将配管、电缆敷设和电缆桥架工程量的计算式填入答题纸上的相应位置,并填写答题纸表6.Ⅲ。
1“分部分项工程量清单”。
2.假设电力电统YJV4×16穿管敷设的清单工程量为30m.依据上述相关费用数据计算配电箱(落地式安装)和电力电缆YJV4×16穿管敷设二个项目的综合单价,并分别填入答题纸表6.Ⅲ。
2和表6.Ⅲ。
3“分部分项工程量清单综合单价计算表”。
(计算过程和结果均保留两位小数。
)2007年度全国造价工程师执业资格考试试卷标准答案试题一:(20分)问题1(2分)工程预付款:3200×20%=640(万元)(2分)问题2(9分)人工费:0.56×60=33.60(元/m2)(1分)材料费:0.155×0.8+0.0299×240+6.4=13.70(元/m2)(1分)[或:13.70+1.06×530=575.50(元/m2)]机械费;0.0052×49.18+0.0969×52=5.29(元/m2)(1分)管理费:(33.60+5.29)×40%=15.56(元/m2)(1分)利润:(33.60+5.29)×14%=5.44(元/m2)(1分)综合单价;33.60+13.70+5.29+15.56+5.44=73.59(元/m2)(1分)[或:33.60+575.50+5.29+15.56+5.44=635.39(元/m2)]问题3:(4分)增加工作的工程款:260×352×(1+3.5%)(1+3.41%)=97953.26(元)=9. 80(万元)(1分)第8月应付工程款:(200+9.80)×(1-5%)-640÷5(2分)=71.31(万元)(1分)问题4:(5分)该分项工程增加工程量后的差价。
全国造价员培训案例一(关于基础土方工程量计算及综合单价计算)背景资料:一、设计说明1、某工程+0.000以下的柱及独立基础平面、剖面图详见下图,此独立基础及柱共计20个。
2、基础垫层为非原槽浇筑,垫层考虑支模,混凝土强度等级为C15,独立基础及柱子混凝土强度等级为C20。
基础及垫层混凝土均考虑为现场搅拌。
3、本工程建设方已经完成三通一平,基础土壤类别及填土均为三类土壤,均属于天然密实土壤,室内外高差300mm。
二、其它要求1、本基础工程为非桩基工程,土方开挖为人工开挖、放坡,不考虑开挖时地表水排放及基底钎探,工作面为300mm,放坡系数为1:0.43。
2、开挖的基础土方中有60%通过人力车运输、堆放在现场50m的地方。
另外的一部分土壤堆放在基坑边。
3、余土外运或取土回填,采用机械运输,场外运输距离为5km。
4、回填仅有基础回填,考虑为人工夯填。
问题:一、根据设计说明、其它要求、平面剖面图,审查以下分部分项工程量清单中+0.000以下的清单工程量(表一)及计算挖基础土方项目、基础土方回填项目工程量清单综合单价分析表中的综合单价(表二)、(表三)。
二、审查要求及计算说明:1、根据《建设工程工程量清单计价规范》GB50500-2008、《河南省建设工程工程量清单综合单价(2008)》及其它相关文件、勘误、解释等审查以下分部分项工程量清单中的项目编码、项目名称、计量单位、工程数量、项目特征是否有误,将错误的内容、标注、数量、编号用“——”符号划去后,将正确的内容、、标注、数量、编号填写在下一行空行或空白处的相应栏目中,或增加相应内容。
2、本清单中未计算基础钢筋。
3、措施项目及规费等清单不计算,综合单价中定额项目综合单价(人工费、材料费、机械费、综合费)均不调整。
4、工程量结果保留两位小数。
5、清单编码后面注明*号的项目表示为须评审。
分部分项工程量清单与计价表(表一)工程名称:某基础工程标段:1 第页共页序号项目编码项目名称项目特征描述计量单位工程量金额(元)综合单价合价其中:暂估价1 010********** 挖基础土方1.土壤类别:三类土壤2.基础类型:独立基础3.垫层底面积:2400×34004.挖土深度:3.6m5.弃土运距:挖方量的60%现场内运输堆放,距离为50m。

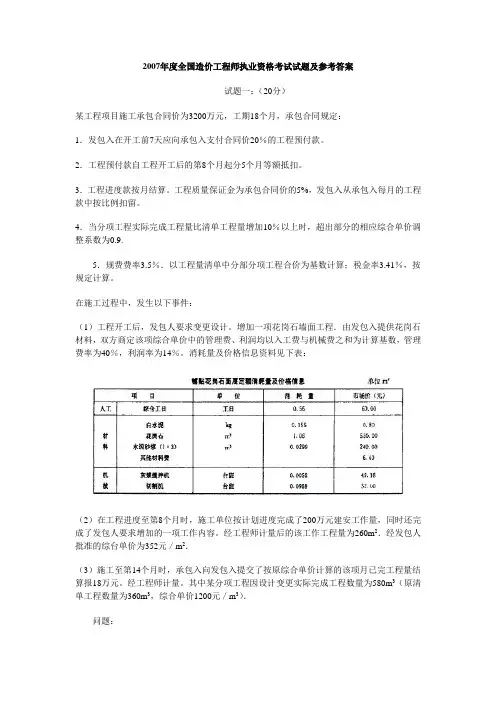

2007年度全国造价工程师执业资格考试试题及参考答案试题一:(20分)某工程项目施工承包合同价为3200万元,工期18个月,承包合同规定:1.发包入在开工前7天应向承包入支付合同价20%的工程预付款。
2.工程预付款自工程开工后的第8个月起分5个月等额抵扣。
3.工程进度款按月结算。
工程质量保证金为承包合同价的5%,发包入从承包入每月的工程款中按比例扣留。
4.当分项工程实际完成工程量比清单工程量增加10%以上时,超出部分的相应综合单价调整系数为0.9.5.规费费率3.5%.以工程量清单中分部分项工程合价为基数计算;税金率3.41%,按规定计算。
在施工过程中,发生以下事件:(1)工程开工后,发包人要求变更设计。
增加一项花岗石墙面工程.由发包入提供花岗石材料,双方商定该项综合单价中的管理费、利润均以入工费与机械费之和为计算基数,管理费率为40%,利润率为14%。
消耗量及价格信息资料见下表:(2)在工程进度至第8个月时,施工单位按计划进度完成了200万元建安工作量,同时还完成了发包人要求增加的一项工作内容。
经工程师计量后的该工作工程量为260m2.经发包人批准的综台单价为352元/m2.(3)施工至第14个月时,承包入向发包入提交了按原综合单价计算的该项月已完工程量结算报18万元。
经工程师计量。
其中某分项工程因设计变更实际完成工程数量为580m3(原清单工程数量为360m3,综合单价1200元/m3).问题:1.计算该项目工程预付款。
2.编制花岗石墙面工程的工程量清单综合单价分析表,列式计算并把计算结果填入答题纸表1.1中。
3.列式计算第8个月的应付工程款。
4.列式计算第14个月的应付工程款。
(计算结果均保留两位小数,问题3和问题4的计算结果以万元为单位。
)试题二:(20分)某大型工业项目的主厂房工程,发包人通过公开招标选定了承包入.并依据招标文件和投标文件,与承包人签订了施工舍同。
合同中部分内容如下,(1)合同工期160天,承包入编制的初始网络进度计划,如图2.1所示。
2007江苏造价员考试试题及答案2007年江苏省全国造价员考试真题及答案一.单项选择题(共40题,每题1分,共40分。
每题的备选答案中,只有一个最符合题意)1.某工程有独立设计的施工图纸和施工组织设计,但建成后不能独立发挥生产能力,此工程应属于( D )。
A.分部分项工程B.单项工程C.分项工程D.单位工程2.一个建设项目往往包含多项能够独立发挥生产能力和工程效益的单项工程,一个单项工程又由多个单位工程组成。
这体现了工程造价( C )特点。
A.个别性B.差异性C.层次性D.动态性3.对工程量清单概念表述不正确的是(B )。
A.工程量清单是包括工程数量的明细清单B.工程量清单也包括工程数量相应的单价C.实施工程造价全过程控制D.技术与经济相结合8.工程造价咨询业的首要功能(A )。
A.服务功能B.引导功能C.联系功能D.审核功能9.《全国建设工程造价员管理暂行办法》规定,造价员每三年参加继续教育的学时原则上不少于( B )。
A.20学时B.30学时C.40学时D.60学时10.我省规定当合同未约定的情况下,分部分项单项工程量变更超过( B ),并且该项分部分项工程费超过分部分项工程量清单计价合计1%的,增加部分的工程量或减少后剩余部分的工程量的综合单价可以调整。
A.5%B.10%C.15%D.20%11.根据我省清单计价法的规定,(B )不属于措施项目费的内容。
A.环境保护费B.低值易耗品摊销费C.临时设施费D.脚手架费12.在有毒有害气体和有放射性物质区域范围内的施工人员的保健费,施工企业享受人数根据现场实际完成的工程量的计价表耗工数,并加计( D )的现场管理人员的人工数确定。
A.2%B.3%C.5%D.10%13.我国进口设备采用最多的一种货价是(A )。
A.装运港船上交货价(FOB)B.目的港船上交货价(FOS)C.离岸价加运费(C&F)D.到岸价(CIF)14.某瓦工班组15人,砌1.5砖厚砖基础,需6天完成,砌筑砖基础的定额为1.25工日/m3,该班组完成的砌筑工程量是( D )。

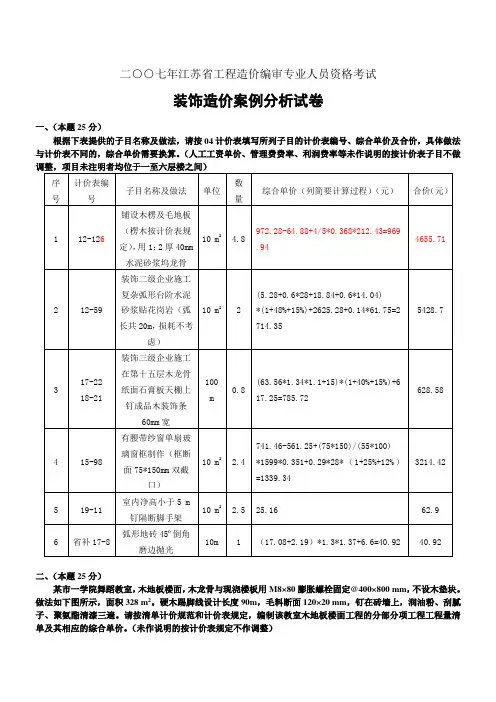

二○○七年江苏省工程造价编审专业人员资格考试装饰造价案例分析试卷一、(本题25分)根据下表提供的子目名称及做法,请按04计价表填写所列子目的计价表编号、综合单价及合价,具体做法与计价表不同的,综合单价需要换算。
(人工工资单价、管理费费率、利润费率等未作说明的按计价表子目不做二、(本题25分)某市一学院舞蹈教室,木地板楼面,木龙骨与现浇楼板用M8×80膨胀螺栓固定@400×800 mm,不设木垫块。
做法如下图所示,面积328 m2。
硬木踢脚线设计长度90m,毛料断面120×20 mm,钉在砖墙上,润油粉、刮腻子、聚氨酯清漆三遍。
请按清单计价规范和计价表规定,编制该教室木地板楼面工程的分部分项工程工程量清单及其相应的综合单价。
(未作说明的按计价表规定不作调整)分部分项工程工程量清单套用计价表子目综合单价计算表分部分项工程量清单综合单价三、(初级做问题1、2,分值20分;中级全做,分值25分)某室内大厅大理石楼面由装饰一级企业施工,做法:20厚1:3水泥砂浆找平,8厚1:1水泥砂浆粘贴大理石面层,贴好后酸洗打蜡。
人工50元/工日,红色大理石700元/㎡(图案由规格500×500mm石材做成),其余材料价格按照计价表,沿红色大理石边缘四周镶嵌2×15mm铜条(计入红色大理石清单项目综合单价中)。
1、按照计价表有关规定列项计算工程量;2、按照清单计价规范要求列项、计算清单工程量,并描述项目特征;3、进行红色图案大理石楼面分部分项工程清单综合单价计算。
(一)根据计价表计算规则计算工程量四、(初级仅计算分部分项工程费,分值25分;中级、高级全做,分值30分)某单位2楼会议室内的一面墙做2100mm 高的凹凸木墙裙,墙裙的木龙骨(包括踢脚线)截面30×50mm ,间距350×350mm ,木楞与主墙用木针固定,该木墙裙长12m ,采用双层多层夹板基层(杨木芯十二厘板),其中底层多层夹板满铺,二层多层夹板面积为12㎡,在凹凸面层贴普通切片板,面积23.4㎡(不含踢脚线部分),其中斜拼12㎡。
江苏省造价员考试土建案例试题解析一、某现浇砼框架结构别墅如下图所示,外墙为370厚多孔砖,内墙为240厚多孔砖(内墙轴线为墙中心线),柱截面为370×370mm(除已标明的外,柱轴线为柱中心线),板厚为100mm,梁高为600mm。
室内柱、梁、墙面及板底均做抹灰。
坡屋面顶板下表面至楼面的净高的最大值为4。
24m,坡屋面为坡度1:2的两坡屋面。
雨篷YP1水平投影尺寸为2.10×3。
00m, YP2水平投影尺寸为1.50×11。
55m, YP3水平投影尺寸为1.50×3.90m。
请按建筑面积计算规范(GB/T50353-2005)和江苏省04年计价表规定,计算:1、建筑面积; 2、一层内墙砌筑脚手架;3、一层抹灰脚手架;4、外墙砌筑脚手架(山墙外墙脚手架算至山尖1/2处);5、外墙抹灰脚手架。
[相关考点](1)、多层建筑物首层应按外墙勒脚以上结构外围水平面积计算:二层及以上楼层应按其外墙结构外围水平面积计算。
层高在2。
20m及以上者应计算全面积;层高不足2。
20m者应计算1/2面积.(2)、坡屋顶建筑面积的计算:利用坡屋顶内空间时净高超过2.1m的部位应计算全面积;净高在1。
2m至2.1m的部位应计算1/2面积;净高不足1。
2m的部位不应计算面积。
(3)、雨篷建筑面积的计算:结构的外边线至外墙结构外边线的宽度超过2.10m者,应按雨篷结构板的水平投影面积的1/2计算。
(4)、内墙砌筑脚手架工程量的计算:内墙净长度×设计净高度(5)、内墙面抹灰脚手架的计算:室内净高超过3。
60米时,天棚需抹灰应按满堂脚手架计算,但其内墙抹灰不再计算脚手架。
(6)外墙面抹灰脚手架的计算:外墙砌筑脚手架包括一面抹灰脚手架在内。
[答题思路]1、建筑面积计算:一层建筑面积:23。
2(1至6轴外墙外边线)×13。
7(A至C轴外墙外边线)=317。
84M2二层建筑面积:23。
一级造价工程师考试《建设工程造价案例分析(土建和安装)》真题卷一1 [简答题](江南博哥)某拟建项目的基础数据如下:1.工程费用4400万元,工程建设其他费900万元,基本预备费率按10%计,预计建设期物价年平均上涨率为5%,投资估算到开工的时间(建设前期年限)按2年考虑,建设期2年,建设期静态投资计划为:第1年60%,第2年40%。
运营期8年。
2.建设投资预计全部形成固定资产(包含可抵扣固定资产进项税额700万元),固定资产折旧按直线法计算,折旧年限为12年,残值率为5%。
余值在运营期末收回。
3.项目投产即达产,项目设计生产能力为100万件,预计产品不含税售价为50元/件,增值税率按13%计,增值税附加税率为10%,年经营成本为1900万元(含可抵扣的进项税200万元)。
4.项目流动资金为840万元,全部为自有资金,在投产期的第1年、第2年均匀投入,流动资金运营期末收回。
5.运营期第5年,需要投入50万元(无抵扣进项税额)作为维持运营费用,该费用计入年度总成本。
6.所得税税率按25%计,该行业的总投资收益率为20%,资本金净利润率为25%。
问题:1.列式计算拟建项目的预备费及建设投资。
2.列式计算该项目融资前计算期第3年、第4年、第5年的增值税及增值税附加。
3.建设期借款总额为2000万元,其余为项目资本金。
建设期第1年借入1500万元,第2年借入500万元,贷款年利率为6%,按年计息。
建设期借款在项目投产后前5年按等额本金,利息照付法偿还。
站在资本金现金流量表的角度,计算项目运营期第1年及最后1年的净现金流量。
说明:计算结果保留两位小数。
参考解析:问题1:基本预备费=(4400+900)×10%=530万元建设期第1年价差预备费=(4400+900+530)×60%×[(1+5%)2(1+5%)0.5(1+5%)1-1-1]=453.78万元建设期第2年价差预备费=(4400+900+530)×40%×[(1+5%)2(1+5%)0.5(1+5%)2-1-1]=434.25万元价差预备费合计=453.78+434.25=888.03万元预备费=530+888.03=1418.03万元建设投资=4400+900+1418.03=6718.03万元问题2:计算期第3年:增值税=100×50×13%-200-700=-250万元不需缴纳增值税增值税附加=0计算期第4年:增值税=100×50×13%-200-250=200万元增值税附加=200×10%=20万元计算期第5年:增值税=100×50×13%-200=450万元增值税附加=450×10%=45万元问题3:建设期利息:第一年:1500/2×6%=45万元第二年:(1500+45+500/2)×6%=107.7万建设期利息之和=45+107.7=152.7万元运营期前5年每年应还本金=(2000+152.7)/5=430.54万元运营期第1年:固定资产折旧费=(6718.03-700+152.7)×(1-5%)÷12=488.52万元利息=(2000+152.7)×6%=129.16万元总成本费用=经营成本(不含税的)+年折旧+利息支出=1700+488.52+129.16=2317.68万元增值税=0万元增值税附加=0万元所得税=(100×50-2317.68-0)×25%=670.58万元现金流入=100×50×(1+13%)=5650万元现金流出=840/2+1900+430.54+129.16+670.58=3550.28万元净现金流量=5650-3550.28=2099.72万元运营期最后1年:固定资产折旧费=488.52万元余值=(6718.03-700+152.7)×5%+488.52×(12-8)=2262.62万元利息=0总成本费用=1700+488.52+0=2188.52万元增值税=100×50×13%-200=450万元增值税附加=450×10%=45万元所得税=(100×50-2188.52-45)×25%=691.62万元现金流入=100×50×(1+13%)+2262.62+840=8752.62万元现金流出=1900+450+45+691.62=3086.62万元净现金流量=8752.62-3086.62=5666万元2 [简答题]某工程有两个备选施工方案,采用方案一时,固定成本为160万元,与工期有关的费用为35万元/月;采用方案二时,固定成本为200万元,与工期有关的费用为25万元/月。

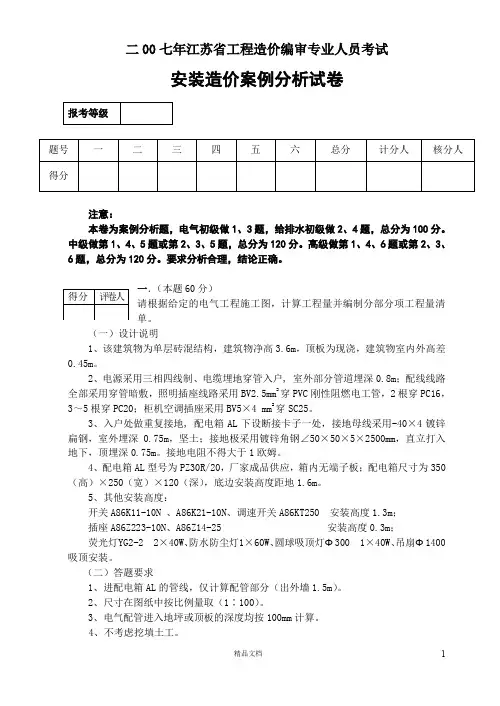

二00七年江苏省工程造价编审专业人员考试安装造价案例分析试卷注意:本卷为案例分析题,电气初级做1、3题,给排水初级做2、4题,总分为100分。
中级做第1、4、5题或第2、3、5题,总分为120分。
高级做第1、4、6题或第2、3、6题,总分为120分。
要求分析合理,结论正确。
一.(本题60分)请根据给定的电气工程施工图,计算工程量并编制分部分项工程量清单。
(一)设计说明1、该建筑物为单层砖混结构,建筑物净高3.6m ,顶板为现浇,建筑物室内外高差0.45m 。
2、电源采用三相四线制、电缆埋地穿管入户, 室外部分管道埋深0.8m ;配线线路全部采用穿管暗敷,照明插座线路采用BV2.5mm 2穿PVC 刚性阻燃电工管,2根穿PC16,3~5根穿PC20;柜机空调插座采用BV5×4 mm 2穿SC25。
3、入户处做重复接地, 配电箱AL 下设断接卡子一处,接地母线采用-40×4镀锌扁钢,室外埋深0.75m ,坚土;接地极采用镀锌角钢∠50×50×5×2500mm ,直立打入地下,顶埋深0.75m 。
接地电阻不得大于1欧姆。
4、配电箱AL 型号为PZ30R/20,厂家成品供应,箱内无端子板;配电箱尺寸为350(高)×250(宽)×120(深),底边安装高度距地1.6m 。
5、其他安装高度:开关A86K11-10N 、A86K21-10N 、调速开关A86KT250 安装高度1.3m ; 插座A86Z223-10N 、A86Z14-25 安装高度0.3m ; 荧光灯YG2-2 2×40W 、防水防尘灯1×60W 、圆球吸顶灯Φ300 1×40W 、吊扇Φ1400 吸顶安装。
(二)答题要求1、进配电箱AL 的管线,仅计算配管部分(出外墙1.5m )。
2、尺寸在图纸中按比例量取(1∶100)。
3、电气配管进入地坪或顶板的深度均按100mm 计算。
2007年江苏省全国造价员考试真题及答案一.二.单项选择题(共40题,每题1分,共40分。
每题的备选答案中,只有一个最符合题意)1.某工程有独立设计的施工图纸和施工组织设计,但建成后不能独立发挥生产能力,此工程应属于 ( )。
A.分部分项工程B.单项工程C.分项工程D.单位工程2.一个建设项目往往包含多项能够独立发挥生产能力和工程效益的单项工程,一个单项工程又由多个单位工程组成。
这体现了工程造价()特点。
A.个别性B.差异性C.层次性D.动态性3.对工程量清单概念表述不正确的是()。
A.工程量清单是包括工程数量的明细清单B.工程量清单也包括工程数量相应的单价C.工程量清单由招标人提供D.工程量清单是招标文件的组成部分4.我国工程造价管理体制改革的最终目标是()。
A.加强政府对工程造价的管理B.企业自主报价,国家定额只作参考C.实行工程量清单计价D.建立以市场形成价格为主的价格机制5.下列哪项费用属于静态投资()。
A.建筑安装工程费用B.价差预备费C.投资方向调节税D.建设期贷款利息6.在施工图设计阶段影响项目造价的可能性为()。
A 75%~95%B.35%~75%C.15%~50%D. 5%~35%7. ( )是控制工程造价最有效的手段。
A.采用先进技术B.招标竞价C.实施工程造价全过程控制D.技术与经济相结合8.工程造价咨询业的首要功能()。
A.服务功能B.引导功能C.联系功能D.审核功能9.《全国建设工程造价员管理暂行办法》规定,造价员每三年参加继续教育的学时原则上不少于()。
A.20学时B.30学时C.40学时D.60学时10.我省规定当合同未约定的情况下,分部分项单项工程量变更超过(),并且该项分部分项工程费超过分部分项工程量清单计价合计1%的,增加部分的工程量或减少后剩余部分的工程量的综合单价可以调整。
A.5%B. 10%C.15%D.20%11.根据我省清单计价法的规定,()不属于措施项目费的内容。
全国造价员培训教师:陈胜明 2010-8-21案例一:(模板工程量计算案例)1、某工程设有钢筋混凝土独立基础20个,基础形式如下所示,试以2009年《四川省建设工程工程量清单计价定额》为依据计算该工程独立基础的模板工程量。
解:S 上=(1.2m+1.25m)×2×0.4m=1.96m2S 下=(1.8m+2.0m)×2×0.4m=3.04m2独立基础模板工程量:S=(1.96+3.04)m 2×20=100m22、某工程设有钢筋混凝土独立基础20个,基础形式如下所示,试以2009年《四川省建设工程工程量清单计价定额》为依据计算该工程独立基础的模板工程量(基础顶面及基础斜面均支模板)。
解:S 下=(2.4m+3.4m)×2×0.25m=2.90m2S 上=[0.5×0.7-0.4×0.6]+(0.5+2.4 ×(1.352+0.22)1/2×2/2+(0.7+3.4 ×(0.952+0.22 1/2×2/2=0.11+3.96+3.98=8.05m2独立基础模板工程量:S=(2.90+8.05)m 2×20=219m23、梁模板工程量计算:(略。
当梁与柱子连接并以柱子作为支座时,模板长度算至柱侧面,计算面积时不计算梁上表面,只算两个侧面和一个底面,同时扣掉梁与柱子相交处面积;当梁以墙作为支座时,模板长度仅扣掉支座宽度,计算面积时计算梁沿宽度方向两个侧面积和除支座宽度以外的梁底面积,同时还要计算沿着长度方向的两个端面面积。
组价时一定要注意梁的相对高度。
)案例二(关于基础土方工程量计算及综合单价计算)背景资料:一、设计说明1、某工程+0.000以下的柱及独立基础平面、剖面图详见下图,此独立基础及柱共计20个。
2、基础垫层为非原槽浇筑,垫层考虑支模,混凝土强度等级为C15(中砂、砾石5-40mm ),独立基础及柱子混凝土强度等级为(中砂、5-40mm 砾石)C20。
07年造价理论真题答案解析一.单项选择题(共40题,每题1分,共40分。
每题的备选答案中,只有一个最符合题意)1.某工程有独立设计的施工图纸和施工组织设计,但建成后不能独立发挥生产能力,此工程应属于( D )。
知识点;项目的构成A.分部分项工程B.单项工程C.分项工程D.单位工程一、项目的构成(掌握)3页 05单、07多、09单1、单项工程:(二独)05单(正确选项)建设项目的组成部分,有独立设计文件、竣工后独立发挥效益或生产能力。
(题干)如:车间、仓库、学校的图书馆等。
单项工程由若干个单位工程组成。
2、单位工程:(一独)07单不能独立发挥生产能力,但有独立设计的施工图纸和组织施工的。
如:土建工程、电气工程、给排水工程等。
是单项工程的组成部分。
3、分部工程:09单(错误选项)分部工程是单位工程的组成部分单位工程进一步分解为分部工程。
按单位工程的结构形式、工程部位、构件性质、使用材料、设备种类等的不同而划分的工程项目土建划分,如;地面、屋面、采暖、基础、主体、门窗等。
安装按工程的种类划分,如通风工程、设备安装工程等。
4、分项工程:分项工程是分部工程的组成部分是预算中最基本的计算单位按照不同的施工方法、材料、规格、构造把分部工程进一步划分为分项工程。
如主体结构工程中的;钢筋工程。
2.一个建设项目往往包含多项能够独立发挥生产能力和工程效益的单项工程,一个单项工程又由多个单位工程组成。
这体现了工程造价( C )特点。
知识点;造价的特点A.个别性B.差异性C.层次性D.动态性造价的特点(熟悉)05单、07单、(09单错误选项、3个正确项)1、大额性;关系到各方重大利益,对宏观经济有重大影响。
2、个别性、差异性;内容和实物形态具有个别性、差异性,所处地理位置不同。
3、动态性;不可控因素影响造价,造价处于不确定状态。
05单4、层次性;一个项目包含多项单项刚才,一个单项又由多个单位工程组成。
07单3.对工程量清单概念表述不正确的是( B )。
